更换管线施工方案
更换排水管道施工方案

更换排水管道施工方案1、施工准备(1)材料准备需要拆除原有的管道及设备,更换新的管道及设备。
依据入户调查掌握的信息进行提前相应的材料计划。
a、物资准备:编制工程材料计划;编制预埋件计划;编制外加工定货计划提出技术质量要求及供货方提供的资料。
b、材料设备进场检验:按照单位程序文件,建筑安装工程资料管理规程,各种设备管材及其它材料,由供货方提供相应的材质证明。
检测报告,合格证及相关资料由主任工程师,甲方、监理、质检员,专业工程师负责检验,必要时进行对其厂家考察。
合格后,由资料员填写材料报验单上报监理单位方可使用。
c、施工过程材料控制:材料进场后应码放整齐,定量发放,余料回收,避免丢失和损坏;加强成品保护意识。
加强现场材料管理,按工程进度分期进材料,防止积压,对材料的验收工作,从数量质量规格型号把关,防止不合标准的材料进场,造成浪费。
现场材料员对进场的材料消耗情况应心中有数,d、提料控制(1)针对导则要求,综合施工规范和规程的要求,将复杂部位的节点放出大样,依此准确提出用料数量。
综合考虑,适当提出损耗率。
(2)进料要多家选取,保证质量,送不合格产品的厂家如果超过二次,应当更换厂家,造成误工的要严格制裁。
进出材料末经批准不得领取任何东西。
废料及时退回集中存放。
(3)施工队要有完整的技术交底,做到活完场地清,长料不短用,优料不乱用。
(4)现场准备a、进场后先进行现场清理,做好安全围护,对要拆除建筑物进行实地勘查,制定现场拆除方案。
b、场内可供用地主要为小区道路边或绿地,居民区现状较为陈旧的地面,计划施工前与居委会协商用作生活区布置,并作好保护措施,如有损坏按原样恢复。
c、进场后设置施工及职工生活区域,安排好作为进出场材料的运输通道。
四周为居民区,交通可能受时间限制,这种不利因素考虑要周到。
d、改造工程的周边为居民区,老小区内交通道路运输不方便.因此,协调好与四周居民的关系非常重要。
e、保证小区道路干净整洁,材料库房的码放整齐,施工现场干净。
管线迁移工程施工方案

管线迁移工程施工方案一、工程概况本次管线迁移工程位于某地某区域,主要任务是对现有的管线进行迁移,并重新布置新的管线系统。
整个工程的施工范围涉及到道路、建筑物、水系等不同地形,需要进行详细的勘察和设计,以确保工程顺利进行。
二、施工准备在正式施工之前,需要做好充分的施工准备工作。
首先是对施工现场进行勘察,了解现场地形、地貌、土质等情况,明确管线迁移的具体方案。
同时还需要制定详细的施工计划,确定人员配置、机械设备、材料准备等事项。
另外,还需要做好与相关部门的沟通工作,包括与地方政府、交通管理部门、环保部门等的沟通,以确保施工过程中不会对周边环境和交通产生不良影响。
三、施工工艺1. 地面管线迁移对于地面管线的迁移,一般采用开挖-铺设-回填的施工流程。
具体步骤如下:(1)确定迁移路径,标定迁移线路;(2)开挖沟槽,根据设计图纸和要求,开挖好管线迁移的坑槽;(3)铺设新管线,根据设计要求,将新的管线系统铺设在开挖好的沟槽中;(4)进行管线连接,将新旧管线进行连接,确保管线系统的完整性;(5)进行回填,将开挖的土方进行回填,对迁移后的管线进行固定。
2. 地下管线迁移地下管线迁移一般采用非开挖技术,常见的有水平定向钻孔(HDD)和管道顶替两种方式。
具体步骤如下:(1)确定迁移路径,在地下管线的迁移路径上进行勘察,确定管线迁移的具体方案;(2)进行定向钻孔或者管道顶替,将新的管线系统铺设在地下,同时将旧管线系统进行拆除或者废弃。
四、施工安全在管线迁移工程施工过程中,施工安全是至关重要的。
为了确保施工过程中不会发生安全事故,需要采取以下措施:1. 安全教育培训:对施工人员进行安全教育培训,增强他们的安全意识,规范施工作业行为。
2. 安全防护设施:在施工现场设置明显的安全警示标志、安全防护设施,为施工人员提供安全保障。
3. 安全监控:对施工过程进行严密的监控,确保施工作业符合安全规范。
五、环境保护管线迁移工程在施工过程中会影响周边环境,需要采取一系列措施保护环境,避免对周边环境产生不良影响。
道路管线搬迁工程施工方案

道路管线搬迁工程施工方案1. 项目概述道路管线搬迁工程是为了适应城市道路规划和城市建设需求而进行的管线搬迁工程,主要涉及到城市道路中的水、电、气、通信等支线管网的搬迁工作。
本文将详细介绍该工程的施工方案。
2. 项目目标本项目旨在保证城市道路管线的正常运行,满足城市发展的需要,确保施工过程中不影响城市正常的生产、生活秩序,并保证施工安全,最大程度上减少对城市环境的影响。
3. 工程规划3.1 工程范围本次工程的范围主要涉及城市道路的支线管网搬迁工作,涉及到城市道路上的水、电、气、通信等管线。
3.2 工程目标本次工程的目标是保证管线搬迁后不影响城市管线的正常运行,并确保施工过程中不影响城市正常生产、生活秩序。
3.3 工程进度本次工程的预计耗时约为半年,具体可分为调研、测量、总体设计、拨付、月报、竣工等多个阶段,具体计划如下:•调研(1个月)•测量(2个月)•总体设计(2个月)•拨付(0.5个月)•月报(3个月)•竣工(1.5个月)4. 施工方案4.1 施工前准备工作在施工前,需要对现有管道进行评估,包括评估管道的质量、管道的年限、管道的维护情况等,并确定管道是否需要更换。
同时,需要评估道路施工的影响范围,并确定施工过程中需要使用的设备、工具和材料。
4.2 施工流程施工流程如下:•打桩:根据测量数据进行打桩,确保搬迁后的管道位置准确。
•挖掘:挖掘管道的配合箱,并设置防护措施降低扰民。
•拓宽:拓宽道路并开挖管道。
•拆除:拆除旧的管道并移除。
•安装新管道:通过焊接或承插方式安装新的管道。
•包埋:将管道粘贴至地层深度并灌填混凝土法。
•排水测试:对管道进行压力测试,确保管道质量。
•放回路基:补回挖出的路基让道路恢复正常。
•整平压实:整平并压实路基,保证道路质量。
4.3 关键技术措施为了确保工程质量,应采取以下关键技术措施:•安装预制件:为了提高管道的安装质量和施工速度,应使用现场制作的预制件。
•管道焊接:保证管道焊缝的质量,以提高管道的稳定性。
交通疏解及管线迁改施工方案

交通疏解及管线迁改施工方案一、背景介绍城市化进程不断推进,人口和经济的快速增长使得城市交通压力日益加大,给城市交通系统带来了许多挑战。
另一方面,城市基础设施的建设也在不断进行,其中包括管线网络的铺设和改造。
而为了保证施工的顺利进行,需要有相应的交通疏解方案和管线迁改方案。
二、交通疏解方案1.交通调查与分析在制定交通疏解方案之前,需要进行全面的交通调查与分析,包括道路交通流量、拥堵点、交通瓶颈等方面的数据收集和分析,以便对交通问题有一个全面的了解。
2.公共交通优化为了减少私家车辆的使用,提高公共交通的便利性和舒适度,可以对公共交通线路进行优化调整,提高其覆盖范围和运营效率。
同时,可以增加公共交通车辆的数量,增加发车频率,以满足市民的出行需求。
3.道路改造与扩容结合交通调查和分析的结果,对拥堵的道路或路段进行改造与扩容,提高道路通行能力。
可以采用拓宽道路、增加车道数量、优化交通信号灯等方式,缓解交通压力。
4.交通管制与限行针对交通瓶颈和拥堵点,可以采取交通管制和限行措施,通过交通信号灯的调节、禁止通行部分车辆或时段,减少交通拥堵情况。
在实施交通管制和限行措施时,需要进行妥善的交通引导和告知,以确保交通的安全和顺畅。
5.鼓励非机动车出行为了减少机动车的使用,可以鼓励和提供便利条件给非机动车出行,例如建设和完善自行车道、租赁公共自行车等。
同时,可以增加非机动车停车设施,方便市民使用。
三、管线迁改方案1.管线调查与勘测在进行管线迁改之前,需要进行周密的管线调查与勘测工作,包括管道的位置、规格、长度、起止点等方面的详细信息。
同时,还需要考虑管道所处的环境、地形、地下障碍物等情况,以保证后续迁改工作的顺利进行。
2.迁改方案设计结合管线调查与勘测的结果,设计合理的管线迁改方案。
方案设计需要注意保证迁改后的管线与原有管线的连通性和正常运行,同时还需要遵循相关的安全规范和建设标准。
3.管线迁移工作实施根据管线迁改方案,组织专业团队开展管线迁移工作。
管线迁改施工方案

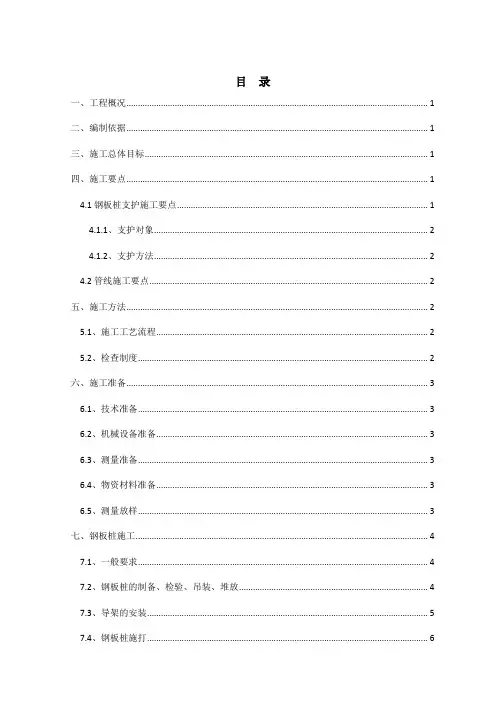

目录一、工程概况 (1)二、编制依据 (1)三、施工总体目标 (1)四、施工要点 (1)4.1钢板桩支护施工要点 (1)4.1.1、支护对象 (2)4.1.2、支护方法 (2)4.2管线施工要点 (2)五、施工方法 (2)5.1、施工工艺流程 (2)5.2、检查制度 (2)六、施工准备 (3)6.1、技术准备 (3)6.2、机械设备准备 (3)6.3、测量准备 (3)6.4、物资材料准备 (3)6.5、测量放样 (3)七、钢板桩施工 (4)7.1、一般要求 (4)7.2、钢板桩的制备、检验、吊装、堆放 (4)7.3、导架的安装 (5)7.4、钢板桩施打 (6)7.5钢板桩的施工过程中遇到的问题及处理 (7)八、雨水管施工 (8)8.1本工程管道的一般概况 (8)8.2、施工工艺框图 (10)8.3管道施工方法 (11)8.4回填材料及回填要求 (13)8.5变形控制和检测 (14)九、钢板桩支护的拆除 (14)十、主要投入的器材设备 (15)十一、劳力组织 (15)十二、质量、安全、环保措施 (15)12.1、工程质量保障措施 (15)12.2、安全保障措施 (17)12.3、环保措施 (17)一、工程概况新民站管线迁改工程位于新民大道与环城西路交叉口。
雨水管迁改线路为沿环城西路东西走向。
周边现状两侧均为民房及商铺。
环城西路宽度为30m,双向8车道,道路两侧分别设置2m宽自行车停放区3m宽人行道。
本次管线改迁对环城西路西侧DN1800雨水管道、DN300污水管道采用合槽钢板桩支护开挖,其余雨水管改迁采用放坡开挖。
雨水管(除雨水口连接管)管径<800采用双平壁钢塑复合PE缠绕管。
塑料管质量应符合国家现行行业标准《塑料产品标准》的技术要求,其力学性能应满足相应的规程要求,强度等级为环刚度》8KN/㎡,既不小于S2级别。
应有生产厂家质检部门的产品合格证,并具备主管部门的认证文件。
接口采用热收缩套连接,其物理性能应满足相应的技术规程要求。
消防管线维修工程施工方案

一、工程概况本工程为某建筑物消防管线的维修工程,主要涉及消防给水管道、消防喷淋管道、消防报警管道等消防系统的维修与更换。
工程地点位于XX市XX区XX街道XX号,工程总建筑面积约XX平方米。
维修工程内容主要包括管道的检查、清洗、更换、测试以及消防系统的调试等。
二、施工准备1. 技术准备(1)熟悉施工图纸,了解消防系统的布局和设计要求。
(2)查阅相关规范和标准,确保施工符合消防工程的要求。
(3)组织施工人员进行技术交底,明确施工工艺和质量标准。
2. 材料准备(1)采购符合消防工程标准的管道、阀门、接头等材料。
(2)准备消防系统测试设备,如压力表、流量计等。
(3)准备必要的工具和设备,如切割机、焊接设备、测试仪器等。
3. 人员准备(1)组织专业施工队伍,包括管道工、焊工、电工等。
(2)进行施工人员的安全教育和技能培训。
三、施工工艺1. 管道检查(1)对消防管道进行全面检查,记录损坏、老化、锈蚀等部位。
(2)对消防阀门、接头等进行检查,确保其正常工作。
2. 管道清洗(1)对损坏、锈蚀的管道进行清洗,清除杂质。
(2)清洗过程中,注意保护管道内壁,避免损坏。
3. 管道更换(1)根据检查结果,对损坏的管道进行更换。
(2)更换管道时,注意管道的连接方式和尺寸,确保管道的密封性。
4. 管道测试(1)对更换后的管道进行压力测试,确保管道的承压能力。
(2)测试过程中,观察管道有无泄漏、变形等现象。
5. 消防系统调试(1)对消防报警系统、喷淋系统等进行调试,确保其正常工作。
(2)调试过程中,检查系统是否能够及时、准确地报警和喷淋。
四、质量保证措施1. 严格执行消防工程相关规范和标准。
2. 对施工过程进行全程监督,确保施工质量。
3. 施工完成后,进行消防系统全面验收,确保系统运行正常。
五、安全文明施工措施1. 施工现场设置安全警示标志,确保施工安全。
2. 施工人员佩戴安全帽、手套等防护用品。
3. 施工过程中,注意环保,减少噪音和粉尘污染。
厂内新旧消防管线碰头施工方案

厂内新旧消防管线碰头施工方案本页仅作为文档页封面,使用时可以删除This document is for reference only-rar21year.March总厂老区消防水管线改造新旧管线碰头施工方案*********安装工程处化工石油项目部1 工程概况及工程量........................................................................................ 错误!未定义书签。
工程概况................................................................................................. 错误!未定义书签。
工程量及工期......................................................................................... 错误!未定义书签。
2 编制依据........................................................................................................ 错误!未定义书签。
3 施工程序、方法............................................................................................ 错误!未定义书签。
施工前准备............................................................................................. 错误!未定义书签。
施工人员................................................................................................. 错误!未定义书签。
管线、电力线路、通讯线路迁改施工方案

管线、电力线路、通讯线路迁改施工方案改移道路本标段改移道路有:等级公路6.667km,严格按照设计图进行施工,施工原则确定为:正线施工对既有道路干扰较大甚至中断既有道路的,应先施工改移道路,后施工正线工程;正线施工对既有道路干扰不大的,可视情况先施工正线工程,后施工改移道路。
路堤填方:采用机械化施工,分层填筑,分层压实。
路堤填筑工艺按“四区段八流程”组织,推土机粗平,平地机精平,振动压路机碾压密实。
采用人工修整边坡成型。
附属及排水工程:采用人工施工,砂浆采用砂浆机搅拌,采用挤浆法砌筑。
垫层、基层采用稳定土拌合设备拌合,自卸汽车运输、平地机摊铺,YZ25振动压路机辅以光轮压路机按先轻后重、先边后中、先内侧后外侧的原则进行往返碾压密实,人工配合平地机形成路拱压实至成型要求的方法进行施工。
公路桥梁施工方法参见“3.4桥梁工程”相关内容。
管线迁改及保护施工方案进入现场后立即和管道产权单位接洽,双方利用最快的速度对影响土建施工的管道进行核实并做出迁改防护方案和设计图纸,在双方谈判前做好备料,安排好有关机械的调遣工作,为迁改工作创造有利条件。
施工时管沟开挖采用机械与人工开挖相结合的方式,管道运输采用专用拖管机,以保证管道在运输过程中不被损坏。
下管采用吊车吊运,绑扎牢固,按制定的专用操作规程施工。
钢管、铸铁管采用高频电阻焊焊接方法连接,PVC管采用电熔接方式连接。
管道试验由专业人员操作,试验时须产权单位、监理同时到场,严格按国家管道试验规范标准执行,偏差必须控制在允许范围内。
主要施工方法⑴测量放线测量人员依据水准基标、定测资料对管道控制桩进行测量放线,并在控制桩上注明桩号、里程、高程、转角角度等。
根据测量合格的控制桩测定管线中心线,并按照施工图纸要求设置如下辅助控制桩:①纵向边坡桩:当纵向角大于5°时,设置纵向边坡桩,并注明角度,曲率半径,切线长及外矢距等数据。
②轴线百米桩:线路直线段每100米设置一个百米桩。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
管线更换施工方案
现有6处管道渗漏进行过打卡、包管处理,而且存在渗漏,必须更换。
结合现场勘察的实际情况,制定施工方案如下:
一、工程内容:
1、挖出待更换管道,起出管道,按要求挖好管沟。
2、更换新管线。
3、恢复管线保温。
二、施工方法及工作量统计:
1、用28马力拖拉机将30Kw柴油发动车一台运至施工现场,敷设临时电缆(四芯橡胶护套3*16+1*10)50米,在井室上设置铁壳配电箱一个,20A的闸刀开关1个、10A漏电保护器空开4个、用于井室内外照明灯具(碘钨灯4个),安装DN150热水潜水泵2台,蓝龙塑料管150米,2.5平铜塑线100米。
2、挖出待更换管道,起出管道,按要求挖好管沟。
用两台25 m3/h 的热水潜水泵排出井室内热水,估计不间断抽水12小时,清除淤泥。
3、管沟底部干燥后,按要求铺10cm江砂。
4、对新管线表面除锈,防腐、保温。
管道直径及保温层、防腐层、表面见附表1。
5、修口并按要求打磨坡口。
6、把新管线吊运至管沟内,安装就位,焊口焊接三遍。
7、对两端焊口进行防腐、保温。
8、对焊口进行无损探伤。
9、对管沟回填夯实。
10、施工所需材料均由施工方提供。
11、施工方由江北长龄公司至新木采油厂区域,平均单程40公里,施工车辆三台,机具运输(4吨板车,用于焊机、风机、氧气、乙炔、热水泵、电缆钢板、钢管等运输),管线运输车辆一台,发电车拖车(28马力拖拉机)一台。
车辆现场待命,建议增加2个台班。
12、由于是在野外稻田地内施工,处在高温高压潮湿的施工环境中,连续作业,施工时间长,建议每处增加施工难度费用平均20工日。
13、施工人员:施工负责人1人,电焊工2人,气焊工2人,管工2人,电工1人,柴油机操作工1人,力工8人。
14、施工结束后,由安全科、经营科、生产科、供热分公司、施工单位对本次施工的工程质量、工程量进行联合验收。
工程质量合格后,以共同核定的作为竣工结算的依据。
热电厂供热分公司
附表1(保温层、防腐层、表面按单台计算)。
