节水灌溉施工组织设计方案
灌溉工程施工方案(3篇)

第1篇一、项目背景随着我国农业现代化进程的加快,农业灌溉工程在农业生产中扮演着越来越重要的角色。
灌溉工程不仅能够提高作物产量,还能改善生态环境,促进农业可持续发展。
本项目旨在通过实施灌溉工程施工,提高农田灌溉效率,保障粮食安全,推动农业产业结构调整。
二、工程概况1. 工程名称:XX地区灌溉工程2. 工程地点:XX地区3. 工程规模:XX亩4. 工程内容:渠道开挖、渠道衬砌、建筑物建设、田间灌排系统改造、水质监测等5. 工程投资:XX万元三、施工组织机构1. 施工项目经理:负责全面协调、指挥和监督施工过程中的各项工作。
2. 施工技术负责人:负责施工方案、技术措施、质量标准的制定和实施。
3. 施工安全负责人:负责施工现场安全管理和安全事故处理。
4. 施工材料负责人:负责材料采购、验收、保管和供应。
5. 施工测量员:负责施工现场的测量工作。
6. 施工班组长:负责班组内部施工管理和协调。
四、施工方案1. 施工进度安排(1)渠道开挖:30天(2)渠道衬砌:60天(3)建筑物建设:90天(4)田间灌排系统改造:120天(5)水质监测:30天总计:330天2. 施工工艺(1)渠道开挖1)开挖前,对施工现场进行实地勘察,了解地形、地质、水文等条件,确定开挖方案。
2)开挖过程中,严格按照设计要求,确保渠道尺寸、坡度、弯曲半径等符合规范。
3)开挖过程中,注意边坡稳定,防止坍塌。
4)开挖完成后,对渠道底面进行平整,确保水流顺畅。
(2)渠道衬砌1)选用适宜的衬砌材料,如水泥混凝土、塑料板等。
2)衬砌施工前,对渠道底面进行平整,确保衬砌材料与底面紧密贴合。
3)衬砌施工过程中,严格按照设计要求,确保衬砌厚度、坡度、弯曲半径等符合规范。
4)衬砌完成后,对衬砌面进行抹面,提高防水性能。
(3)建筑物建设1)建筑物设计应充分考虑当地水文、地质、气象等条件,确保建筑物安全、稳定、耐用。
2)建筑物施工过程中,严格按照设计要求,确保结构尺寸、钢筋间距、混凝土强度等符合规范。
节水灌溉施工组织设计

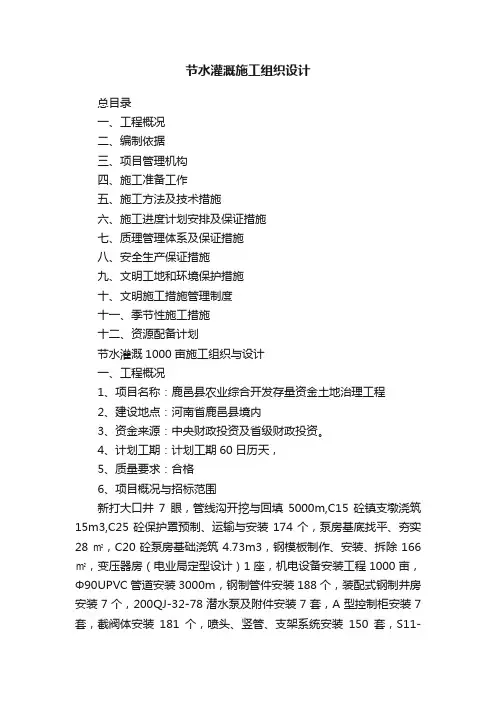

节水灌溉施工组织设计总目录一、工程概况二、编制依据三、项目管理机构四、施工准备工作五、施工方法及技术措施六、施工进度计划安排及保证措施七、质理管理体系及保证措施八、安全生产保证措施九、文明工地和环境保护措施十、文明施工措施管理制度十一、季节性施工措施十二、资源配备计划节水灌溉1000亩施工组织与设计一、工程概况1、项目名称:鹿邑县农业综合开发存量资金土地治理工程2、建设地点:河南省鹿邑县境内3、资金来源:中央财政投资及省级财政投资。
4、计划工期:计划工期60日历天,5、质量要求:合格6、项目概况与招标范围新打大口井7眼,管线沟开挖与回填5000m,C15砼镇支墩浇筑15m3,C25砼保护罩预制、运输与安装174个,泵房基底找平、夯实28㎡,C20砼泵房基础浇筑4.73m3,钢模板制作、安装、拆除166㎡,变压器房(电业局定型设计)1座,机电设备安装工程1000亩,Φ90UPVC管道安装3000m,钢制管件安装188个,装配式钢制井房安装7个,200QJ-32-78潜水泵及附件安装7套,A型控制柜安装7套,截阀体安装181个,喷头、竖管、支架系统安装150套,S11-100KVA 变压器安装1台套,YJLV22-0.6/1KV地埋电缆敷设5000米等等二、编制依据按照招标文件要求,依据施工图、本工程的特点和现场勘察情况,结合我公司多年的施工经验,编制了本施工方案。
保证质量、进度、安全、文明施工、环境保护等方面的要求,我们在编制过程中予以充分的重视和认真研究,采取了较为具体、科学合理的技术措施和组织措施。
三、项目管理机构1、现场管理机构我公司高度重视本工程,一旦中标,本工程将列为我公司重点工程,在全公司范围内抽调年富力强、管理水平高、具有丰富施工经验的施工管理及作业人员,组成本工程项目经理部。
本工程严格按项目法组织施工,我公司将分别任命有丰富施工经验的同志任项目经理、项目技术负责人,分别负责本工程的施工。
节水灌溉工程施工组织

节水灌溉工程施工组织方案一、前言随着我国农业现代化的推进和农业节水工作的不断深入,节水灌溉工程在农业生产中的重要性日益凸显。
为了确保节水灌溉工程质量,提高施工效率,降低施工成本,制定一套科学合理的施工组织方案至关重要。
本方案旨在对节水灌溉工程施工过程中的各项工作进行详细规划和组织,以保证工程顺利进行。
二、工程概况1. 项目名称:某地区节水灌溉工程2. 建设地点:某地区农田3. 工程规模:灌溉面积1000亩4. 工程内容:新建水源工程、输水管道、首部枢纽、灌溉系统等5. 工程投资:总投资约500万元三、施工准备1. 技术准备:根据工程设计图纸和施工规范,编制详细的施工技术方案和施工工艺流程,明确施工过程中的关键技术环节和质量控制措施。
2. 施工现场准备:对施工现场进行勘察,了解地形地貌、地质条件、交通状况等,为施工提供基础数据。
平整施工场地,清除障碍物,确保施工场地符合要求。
3. 施工物资准备:根据工程量清单,提前采购所需的施工材料、设备及配件,确保施工过程中物资供应充足。
4. 施工人员准备:组织施工队伍,对施工人员进行技术培训和安全教育,确保施工人员具备相应的技能和素质。
5. 施工方案审批:将施工组织方案提交给相关部门进行审批,并根据审批意见进行修改完善。
四、工程施工1. 水源工程:主要包括水源地建设、水源井建设、水处理设施建设等。
按照设计要求进行施工,确保水源质量。
2. 输水管道:主要包括管道铺设、管道连接、阀门安装等。
管道铺设应遵循地形地貌,尽量减少工程量,同时保证管道安全可靠。
3. 首部枢纽:主要包括首部建筑物、控制设备、测量仪器等。
首部枢纽是节水灌溉工程的核心部位,施工过程中要严格把控质量。
4. 灌溉系统:主要包括灌溉管道、滴灌设备、喷灌设备等。
根据作物需求和地形地貌,合理布置灌溉系统,确保灌溉效果。
五、工程进度与保证措施1. 制定详细的施工进度计划,明确各阶段的施工任务和完成时间。
2. 建立健全项目管理体系,确保施工过程中各环节紧密衔接,提高施工效率。
节水灌溉专项施工方案

一、工程概况本项目为某地区节水灌溉工程,旨在提高灌溉水利用率,降低水资源浪费,提高农业生产效益。
工程包括灌溉管道铺设、水源井建设、自动化控制系统安装等。
二、施工准备1. 施工人员:组织具备相关专业技能的施工队伍,包括管道铺设、水源井施工、自动化控制系统安装等工种。
2. 施工材料:根据设计要求,准备各类管道、管件、阀门、水泵、自动化控制系统设备等。
3. 施工机具:准备挖掘机、装载机、切割机、焊接机、吊车等施工设备。
4. 施工图纸:熟悉施工图纸,了解工程结构、尺寸、要求等。
三、施工工艺1. 灌溉管道铺设(1)按照设计要求,进行管道铺设施工,确保管道铺设平直、稳固。
(2)管道接口处采用焊接或法兰连接,确保连接牢固。
(3)管道安装完成后,进行试压,确保管道无渗漏。
2. 水源井建设(1)按照设计要求,进行水源井挖掘,确保井壁稳定。
(2)安装水泵,并进行调试,确保水泵运行正常。
(3)安装自动化控制系统,实现远程监控。
3. 自动化控制系统安装(1)按照设计要求,安装自动化控制系统设备,包括传感器、控制器、执行器等。
(2)调试自动化控制系统,确保各设备运行正常。
(3)进行系统联调,确保系统稳定可靠。
四、施工质量控制1. 材料质量:严格控制施工材料的质量,确保材料符合设计要求。
2. 施工工艺:严格按照施工工艺进行施工,确保工程质量。
3. 施工过程:加强施工过程管理,及时发现并解决质量问题。
4. 施工验收:严格按照施工验收标准进行验收,确保工程质量合格。
五、施工进度1. 制定施工进度计划,明确各阶段施工任务和时间节点。
2. 加强施工组织协调,确保各工序顺利进行。
3. 及时解决施工过程中出现的问题,确保工程按计划推进。
六、安全措施1. 施工现场设置安全警示标志,确保施工安全。
2. 施工人员佩戴安全防护用品,严格遵守操作规程。
3. 加强施工现场安全管理,防止事故发生。
4. 定期进行安全检查,确保施工安全。
七、环境保护1. 严格按照环保要求,进行施工废弃物处理。
田间节水灌溉工程施工方案

田间节水灌溉工程施工方案一、项目概况田间节水灌溉工程是为了解决土地水资源紧缺、灌溉效率低下的问题,提高农田水利设施的利用效率,降低灌溉水使用量,节约水资源,保证农田的正常生产。
本工程项目总投资为XXX万元,占地面积XX亩,包括主体建设工程、设备采购和安装等内容。
主要施工内容包括灌溉管线敷设、灌溉设备安装、水泵房建设等相关工作。
二、施工组织1. 项目部成立组建项目部,项目经理为项目总指挥,设立工程技术部、安全质量监督部、物资采购部、施工组织部、安全生产管理办公室等职能部门。
各部门配备专业技术人员和管理人员,合理分工,明确责任,保证施工的安全、质量、进度。
2. 施工队伍组织组建施工队伍,包括施工人员、机械操作人员、安全员等。
配备合格的人员,全面保障施工的完成。
三、工程准备1. 人员培训对施工队伍进行专业培训,熟悉工程设计要求,熟练操作施工设备,掌握安全操作规程。
2. 设备采购为了保证施工的正常进行,提前采购所需的设备、材料,确保施工期间的物资供应。
3. 施工方案编制根据工程设计要求,制定详细的施工方案、工艺流程、施工进度计划等。
四、主要施工工艺1. 灌溉管线敷设根据设计要求进行挖沟、铺管、埋设等工作。
确保管线的平整、水平、密实。
2. 灌溉设备安装将购置的灌溉设备安装到指定的位置,连接水泵、水管等设备,进行试运行。
3. 水泵房建设按照设计要求,进行水泵房的土建施工,设置水泵、控制设备等。
五、施工安全1. 安全教育对施工人员进行安全生产教育,提高施工人员的安全意识,确保施工的安全进行。
2. 安全管理建立完善的施工安全管理制度,对施工现场进行安全巡查和管理,发现问题及时处理。
3. 安全设施确保施工现场的安全设施齐全,包括安全警示标识、安全防护设备等。
六、施工质量1. 施工监督设立专门的质量监督部门,对施工过程进行严格监督,确保施工质量。
2. 质量验收在每个关键节点进行质量验收,确保工程的质量合格。
3. 质量管理建立阶段性质量管理制度,对每个施工阶段的质量进行全面管理,确保施工质量。
节水灌溉的施工组织设计

节⽔灌溉的施⼯组织设计2015年度贺兰⼭农牧场⾼效节⽔灌溉⼯程施⼯组织设计编制:审核:宁夏诚捷祥建设⼯程有限公司第⼀部分编制依据和原则⼀、编制依据1、本⼯程招标⽂件;2、2015年度贺兰⼭农牧场⾼效节⽔灌溉⼯程施⼯图集;3、现场实际踏堪情况;4、国家现⾏相关⼯程建设法规和当地政府有关地⽅性法规和规定;5、国家和⾏业颁布的相关现⾏的技术标准和规程、规范;6、本单位质量体系⽂件和企业标准;7、本单位有关质量管理、安全管理、⽂明施⼯管理等项⽬管理⽅⾯的⽂件。
⼆、引⽤的主要施⼯规范标准1、节⽔灌溉技术规范(GB/T50363—2006);2、灌溉与排⽔⼯程设计规范(GB50288-1999);3、微灌⼯程技术规范(SL 103-95);4、低压管道输⽔灌溉⼯程技术规范(SL/T 153-95);5、《微灌⼯程技术规范》(SL103-1995);6、《喷灌与微灌⼯程技术管理规程》(SL236-1999);三、编制原则1、遵照招标⽂件和⽂件中的各项条款要求进⾏编制。
2、按“项⽬法”的施⼯原则进⾏管理和施⼯,确保执⾏有关的施⼯规范和验收标准,按图施⼯。
3、创优⽬标,严格执⾏各项施⼯保证措施,确保⼯程质量达到优良,⼒争创优良⼯程。
4、保证重点、兼顾⼀般、统筹安排,科学合理的安排进度计划。
5、⽤先进的施⼯⽅案和技术管理措施,确保施⼯实施⽅案的可⾏性和合理性。
6、制定施⼯所需的劳动⼒、材料和施⼯机具的投⼊计划,确保⼯程质量施⼯最合理的平⾯布置⽅案。
7、实⾏经济核算,推⼴增产节约,努⼒降低⽣产,材料成本,提⾼经济效益的措施。
第⼆部分⼯程概况⼀、⼯程概况(⼀)⼯程内容机井4眼,井房91.2m2,购置配电柜及变频控制柜4套,潜⽔泵4台,配置离⼼+叠⽚过滤器4套等,⽥间铺设PVC管9620⽶,PE管5353⽶,φ16滴管带671804⽶。
(⼆)⼯程建设特点1、系统性:滴灌⼯程是⼀个涉及⾃然环境、经济发展与社会进步的复合系统,应⽴⾜于系统⼯程的⾼度,协调各种关系,制定最佳实施⽅案;2、综合性:滴灌⼯程是⼀个以⽣命科学为主体的多学科综合⼯程,必须实⾏多学科联合攻关;3、影响因素的多样性和可变性:⼤⽓、⼟壤、地形、⽣物、⼈为活动、社会政治、经济状况等多种因素影响着⼯程建设,这就要求施⼯单位具有很强的业务技术⽔平来承建该项⼯程。
节水灌溉施工组织设计方案

重庆市渝北区茨竹镇2018年高效节能灌溉项目施工组织设计方案一、工程概况:二、渝北区茨竹镇2018年高效节水灌溉项目主要建设任务是灌溉渝北区茨竹镇蓝莓种植园,设计灌溉面积为500亩,其中A区灌溉面积280亩,B区灌溉面积220亩,主要灌溉方式为滴灌,灌溉水源主要为项目区内部的山坪塘。
通过合理的高效节水灌溉管网建设,使项目区灌溉有保证,达到有计划用水、调水、节水的目的,实现田间高效节水灌溉。
二、编制依据:(1)施工合同及业主提供的施工图纸;(2)《重庆市渝北区高效节水灌溉项目“十三五”规划》(3)《节水灌溉技术规范》GB/T 50363-2006;(4)《节水灌溉工程技术规范》GB/T50363-2006;(5)《灌溉与排水工程设计规范》GB50288-1999;(6)《喷灌工程技术规范》GB/T50085-2007;(7)《微灌工程技术规范》GB/T50485-2009;(8)《农田低压管道输水灌溉工程技术规范》GB/T20203-2006;(9)《水利建设项目经济评价规范》SL72-2013;(10)《喷灌与微灌工程技术管理规程》 SL236-1999(11)《微灌工程技术规范》SL103—95;(12)《节水灌溉技术规范》SLT207-98;(13)《水利水电工程环境影响评价规范》SDJ302-880等。
(7)按照国家相关规范规定;三、施工内容、规模渝北区茨竹镇2018年高效节水灌溉项目主要涉及茨竹镇1个镇街,本工程项目灌溉方式采用滴灌,总设计灌溉面积为500亩,属Ⅴ等小(2)型灌溉工程。
1、施工内容2、施工布局渝北区茨竹镇2018年高效节水灌溉项目总体建设布局设计主要包括首部枢纽工程、输配水工程、田间工程及附属设施。
本工程项目区水源利用各区附近河流、水库、山坪塘,水源点高程满足设计灌溉压力需求时,采用自流灌溉的方式将水输送至田间,当水源点高程无法满足设计灌溉压力需求时,采用加压泵站将水输送至高位水池,再从高位水池自流灌溉或者通过泵站直接将水输送至灌区田间。
节水灌溉施工组织设计

一施工方案、施工组织与管理程序安排1 工程概况1.1编制依据1.1.1山东省****2012年小型农田水利重点县建设——高效节水灌溉试点县项目节水灌灌工程第一标段:****街道办事处高效节水灌溉工程施工招标文件、设计图纸与有关“规范”、“规程”。
1.1.2我公司施工同类工程积累的经验。
1.2工程名称山东省****2012年小型农田水利重点县建设——高效节水灌溉试点县项目节水灌灌工程第一标段:****街道办事处高效节水灌溉工程。
1.3主要工程项目和工作内容该工程为山东省****2012年小型农田水利重点县建设——高效节水灌溉试点县项目节水灌灌工程的第一标段:****街道办事处高效节水灌溉工程。
该工程主要工程项目内容为:****高效节水灌溉工程、****小型水源工程、****排涝工程。
1.4施工交通条件本工程对外交通较为便利,项目区内有多条乡级公路,并与乡村道路相通,交通便利。
2 施工组织机构为充分搞好本工程的组织和建设工作,保质、保量地按期完成本工程的施工任务,我公司根据该工程实际情况组织精干人员成立项目经理部,具体负责该工程的实施。
项目经理部由经理、项目总工等人员组成。
下设办公室、财务科、施工科、质检科、安全保卫科等。
对各部门均制订严格的内部管理办法和规章制度,做到分工明确,责任落实,密切协作,纪律严谨,使整个工程建设达到既有分工又有统一指挥的相互协作。
项目部组织机构框图2.1 各科室职责分工经理室负责整个工程的组织与管理工作,负责各部门的生产协调,审批施工方案,审批材料计划,主持召开调度会与协调会议,检查、监督各部门工作情况,制订项目规章制度,制订部门管理办法,负责协调和处理内外关系等。
总工负责整个工程的技术交底工作,负责各分部分项工程的方案制订,技术指导、试验、质检与各工段工作,监督检查技术方案落实情况,主持技术方案会议,监督检查质检、试验、技术资料的填报工作等。
质检科负责工程各部位、各工序的质量检查监督工作,负责原材料的试验工作与质检资料的记录、签字工作。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
重庆市渝北区茨竹镇2018年高效节能灌溉项目施工组织设计方案一、工程概况:二、渝北区茨竹镇2018年高效节水灌溉项目主要建设任务是灌溉渝北区茨竹镇蓝莓种植园,设计灌溉面积为500亩,其中A区灌溉面积280亩,B区灌溉面积220亩,主要灌溉方式为滴灌,灌溉水源主要为项目区内部的山坪塘。
通过合理的高效节水灌溉管网建设,使项目区灌溉有保证,达到有计划用水、调水、节水的目的,实现田间高效节水灌溉。
二、编制依据:(1)施工合同及业主提供的施工图纸;(2)《重庆市渝北区高效节水灌溉项目“十三五”规划》(3)《节水灌溉技术规范》GB/T 50363-2006;(4)《节水灌溉工程技术规范》GB/T50363-2006;(5)《灌溉与排水工程设计规范》GB50288-1999;(6)《喷灌工程技术规范》GB/T50085-2007;(7)《微灌工程技术规范》GB/T50485-2009;(8)《农田低压管道输水灌溉工程技术规范》GB/T20203-2006;(9)《水利建设项目经济评价规范》SL72-2013;(10)《喷灌与微灌工程技术管理规程》 SL236-1999(11)《微灌工程技术规范》SL103—95;(12)《节水灌溉技术规范》SLT207-98;(13)《水利水电工程环境影响评价规范》SDJ302-880等。
(7)按照国家相关规范规定;三、施工内容、规模渝北区茨竹镇2018年高效节水灌溉项目主要涉及茨竹镇1个镇街,本工程项目灌溉方式采用滴灌,总设计灌溉面积为500亩,属Ⅴ等小(2)型灌溉工程。
2、施工布局渝北区茨竹镇2018年高效节水灌溉项目总体建设布局设计主要包括首部枢纽工程、输配水工程、田间工程及附属设施。
本工程项目区水源利用各区附近河流、水库、山坪塘,水源点高程满足设计灌溉压力需求时,采用自流灌溉的方式将水输送至田间,当水源点高程无法满足设计灌溉压力需求时,采用加压泵站将水输送至高位水池,再从高位水池自流灌溉或者通过泵站直接将水输送至灌区田间。
管灌区水质符合灌溉用水水质要求,可不进行过滤处理。
喷灌区在首部枢纽内设施肥罐以便于施肥,设过滤器对水质进行过滤处理,以防灌水器堵塞影响使用年限。
输配水工程主要采用有压管道将水从水源输送至高位水池以及将水从高位水池输送至田间地块。
输配水管道采用PE管,埋地铺设,管顶覆土厚度不小于70cm。
管道沿线在极高点设置进排气阀,在极低点设排水放空阀。
田间管网结合实际地形布置,满足灌溉要求的前提下,尽量采用较短管线,且尽量减少管道穿越道路及渠道,由于田间灌溉沿用原管道系统,因此本次设计只需更换水泵及其配套设备,过滤系统并铺设主管道。
附属设备主要包括控制阀门、进排气阀、排水设备和水表等设备。
为控制水流、分配流量,管网系统中需要设置闸阀来截断水流,以闸阀的开启度来控制流量的分配大小;为防止突然关闭管道产生水锤,导致管道产生负压而变形、弯曲、破裂、吸扁等现象,在管道系统首部或适当位置安装进排气阀设备;为便于实行科学灌溉和水费征收,在管网合适位置安装水表。
阀门及水表等设备均置于阀门井中。
1、管道施工管道工程主要包括总干管、分干管,管道施工顺序:先进行管沟开挖,再分段进行埋管施工。
埋管施工内容包括:开槽、基础处理、下管、稳管、接口、回填等主要工序,最后检查验收。
对于压力管进行水密性试验合格为止。
(1)管道平台及管沟开挖1)开挖顺序先按管沟顶高程开挖平台,管道安装前分段进行管沟槽挖,并将槽挖料做以安装完成管道的回填料。
2)土方开挖采用人工开挖,开挖料就近堆放,用作管沟回填。
(2)管道的安装1)准备工作管道施工前应了解管道的出场说明,检查产品的合格证,并检查是否符合相应的标准,并向厂家请教安装方法,了解厂家的要求,掌握管道出厂的全部资料。
验收全部管子的规格尺寸,压力等级要求,应与设计图纸相吻合;管子的存放地点应选择较为平坦的地方;备好组装机具,对于不同的规格所使用的设备不同;配置好所有的管路附件,如弯头、排气阀三通、排水阀及与之相配的阀门等;土方施工的基础尺寸进行检查,以确认是否符合设计要求。
2)管道运输及安装管为外购成品,管道运输及安装可由供货方包干完成。
管道在装卸、转存时应注意防护措施。
堆放点不能有石块和容易引起管材损坏的尖利物体,所有管材都需用木楔加以固定,以防在强风中发生滚移。
3)布管及连接输水管线管材采用PE管,DN63以上的管道连接采用热熔连接,DN63及DN63以下的管道采用直接头电熔连接。
(3)回填1)管道安装铺设完毕后,应尽快回填,管道下部及管道周边必须填实,防止出现空穴造成管道受力不均,引起管道变形,回填过程中注意清除较大粒径土块和碎石,分层填筑人工捣实后再回填第二层,回填土压实度不小于90%;2)管道穿梭不良地质地段或沟槽开挖放坡不能出现塌方,过大的突发荷载造成PE管道变形,这时应及时消除塌方造成的过量荷载,待管材恢复原形后再按要求回填,防止管道永久变形,影响以后正常运行及维修。
3)在管道铺设的同时宜用沙或符合要求的原土回填管道的两肋,每次回填的高度为0.06-0.15m,人工捣实后再回填第二层,直至回填到管顶以上0.3m处。
在回填过程中,管道下部与管底间空隙必须填实,防止出现空穴造成管道受力不均,引起管道变形,而使接口破坏造成漏水。
在管道试压前,管顶以上回填厚度不小于0.3m,以防试压时管道系统产生推移,造成漏水。
4)试压合格后的大面积回填,宜在管道内充满水的情况下进行,管顶0.3m以上部分可回填开挖土石料并夯实。
采用机械回填时,机械不得在管道上行驶。
5)管道顶部覆土深度为≥0.8m。
(4)试压给水管道施工及试压必须遵守《给排水管道工程施工及验收规范》(GB-50268)。
1)给水管道安装完毕,必须根据有关规范要求进行水压试验和通水试验。
先进行试压,试压压力不应小于工作压力的1.5倍,不得将气压试验代替水压试验。
2)在输水管道的施工中注意沿线地下已敷设的电缆、光缆及其它地下埋管。
根据实际情况,必须避开或进行相应处理后施工,交叉部位需经相关部门同意后方可实施。
2、混凝土工程(1)混凝土拌制普通混凝土的配合比应按照《普通混凝土配合比设计技术规定》(JGJ55-2011),通过计算和试配确定,以得出实验室配合比,为保证混凝土施工质量,在施工时还要按砂石实际含水率对原实验室配合比进行修正。
加料时采用一次加料法,即搅拌前先在料斗中装入石子,再装水泥及砂,料斗将砂,石、水泥倾入搅拌机的同时加水,搅拌时间应根据搅拌机的类型和容量、骨料的品种、对混凝土流动性的要求等进行确定。
(2)运输1)运输过程中不得产生分层、离析现象;2)应以最少的转运少数、最近的时间,从搅拌地点运至浇筑地点;3)应保证浇筑工作的连续进行;4)运送混凝土的容器应严密不漏浆。
(3)浇筑与振捣浇筑前应对模板、支架、钢筋和顶埋件进行仔细检查,并且应当消除淤泥和杂物,有排水和防水措施,对干燥的非粘性土,应用水湿润,未风化的岩石,应用水清洗,浇筑时,为避免发生离析现象,混凝土的下落高度不应超过2m,超过2m应使用溜槽,为了使混凝土能够振捣密实,浇筑时应分层浇灌。
振捣并在下层混凝土初凝之前,将上层混凝土浇灌并振捣完毕,如必须间歇,间歇时间应尽量缩短,间歇的最长时间应按所用水泥品种及混凝土凝结条件确定,浇筑过程中的最大间歇时间接有关规定执行,超过最大间歇时间,则应留置施工缝。
再继续浇筑混凝土时,已浇筑的混凝土其抗压强度应不小于1.2N/mm2,同时还应清除水泥薄膜和松动石予以及软弱混凝土层,并加以充分湿润和冲洗干净,不得积水,此外,在浇筑新混凝土前,施工缝处宜先铺水泥浆或与混凝土成份相同的水泥砂浆一层,浇筑时混凝土应细致捣实,使新旧混凝土紧密结合。
振捣的目的是排除拌合料的空气以减少空隙,保证混凝土的密实度,振捣器无法工作的情况下可用人工持铁针捣实,应按规定所要求的程序进行振捣,振动上一层时应插入下一层3~5cm,振捣深度不超过振动棒长度的1.25倍,每点的振动时间以不再出现气泡而出现水泥浆为止,一般约20~30秒,振动器不得触及钢筋、模板及埋件,平板式振动捣器以每个位置振捣到混凝土下再下沉,表面返出水泥浆时为止,平板振捣器的移动间距、应能保证振捣器的底板覆盖已振实部分的边缘。
(4)拆模及养护现浇结构的侧模,应在混凝土强度能保证其表面及棱角不因拆除模板而受损时,方可拆除。
现浇结构的底模应在与结构相同条件养护的试块达到相应规定强度时,方可拆除。
己浇筑的混凝土强度达到1.2N/mm2以后,始准在其上来往人员和拆除模板及支架。
已拆除模板及其支架的结构,应在混凝土强度达到设计的混凝土标准强度值后,才允许承受全部使用荷载。
应采用自然养护的方法养护新浇筑的混凝土,自然养护是在+5℃以上浇水养护,普通混凝土在浇后12小时以内即应覆盖草袋等浇水保持湿润,浇水养护时间以达到28天强度的60%为度,每天浇水次数4~5次,最初几天次数还要适当增加。
(5)雨季施工尽量避免雨天浇筑,砂石料场加强排水、运输工具防雨、防滑,随时调整拌合用水量,排除仓内积水和防止落入雨水,在中雨到大雨时,应停止浇筑,并防止混凝土仓面被冲刷,当气温高干30℃时,混凝土浇筑应采取有效措施,否则严禁施工。
五、施工总体布置1、根据工程布置及施工特点,结合施工场地条件,施工总布置及场地规划应遵循以下原则:(1)施工总布置规划应遵循因地制宜、有利生产、方便生活、环境友好、节省资源、经济合理的原则,满足工程建设管理的要求,最大限度地减少对当地群众生产生活的不利影响;(2)施工总布置方案应力求协调紧凑并经济合理,节约用地,尽量利用荒地、滩地、坡地;不占或少占耕地和经济林,并应满足环境保护、水土保持和移民安置要求。
(3)分析各施工临建设施的使用时段,利用时间差重复利用场地;做好土石方平衡,充分利用开挖渣料,合理规划布置弃渣场,优化弃渣顺序,以减少征地面积;渣场和其它设施应不影响河道行洪;(4)针对本工程水工建筑物的特点,适当考虑施工分标因素,采用分散与集中布置相结合的施工布置形式,以有利生产,方便生活,易于管理。
(5)尽量提高工程施工机械化程度,减少劳动力使用量。
(6)施工场地布置应与交通运输线路布置相结合,尽量避免物料倒运。
(7)根据地形和不同工厂、仓库的特性,同时考虑到工厂之间的相关性,将相关工厂、仓库比邻布置以利于生产,减少倒运。
2、施工分区蓝莓种植园现状采用滴灌灌溉方式,灌溉总面积500亩,其中A区灌溉面积280亩,B区灌溉面积220亩,两个分区距离很近,可在A、B区之间的空地上分别设置小型工区,工区内主要布置临时的材料加工厂、综合仓库及生活房屋。
3、主要机械设备汇总表本工程主要施工机械有:装载机、挖掘机、推土机、自卸汽车、小型拖拉机、插入式振捣器、混凝土搅拌机、震动碾等,详见表3-1。
