最全预制钢筋混凝土隔墙板安装交底
预制混凝土板施工技术交底

预制混凝土板施工技术交底
1. 施工范围:
本次施工的范围是预制混凝土板。
2. 施工原则:
2.1 基础准备:确保基础平整、牢固,并符合设计要求。
2.2 材料准备:检查预制混凝土板的材料质量,保证符合相关的标准要求。
2.3 施工技术:按照设计图纸和相关规范要求进行施工,确保施工质量。
2.4 安全措施:严格遵守安全操作规程,保证施工人员安全。
3. 施工步骤:
3.1 基础处理:清理基础表面,确保无杂物和尘土。
3.2 预制板的安装:按照设计要求将预制板安装到基础上,确保平整、牢固。
3.3 浇筑缝隙处理:对预制板之间的缝隙进行填充,确保无空隙。
3.4 后续处理:对施工完毕的预制混凝土板进行清理和养护,
确保达到设计要求。
4. 质量要求:
4.1 平整度:预制混凝土板的表面应平整,不允许有明显的凹凸。
4.2 强度:预制混凝土板的强度应符合设计要求。
4.3 外观质量:预制混凝土板的外观应美观、无裂缝、无掉色、无渗水。
5. 验收标准:
5.1 施工质量验收:根据相关规范,进行预制混凝土板施工质
量验收。
5.2 安全验收:对施工过程中的安全措施进行验收。
5.3 经济效益验收:对施工过程中的材料、工时等进行经济效
益验收。
备注:
该文档仅针对预制混凝土板施工技术交底,不涉及其他施工内容。
混凝土装配式建筑预制外墙板安装技术交底

工程名称交底部位工程编号口期90mm o上下钢筋错位时应理顺搭接再行焊接,上下钢筋搭接长度不够时,可以加帮条或厚度为8mm钢板进行焊接,钢筋单面焊接长度不够时可双面焊接。
经检查焊接质量合格后办理隐检,方可灌混凝土。
在吊装上一层外墙板前,应将键槽混凝土汲灌完毕。
(7)外墙板底部捻干硬性水泥砂浆:键槽钢筋焊接后,应将外墙板底部清理干净,浇水湿润。
用油毡条堵严外侧,但防止堵空腔。
然后捻干硬性砂浆,并应捻塞密实。
(8)拆除外墙板临时支撑:外墙大角处墙板,必须在墙柱混凝土强度达到4Mpa以上时方可拆除临时固定设施。
5 .质量标准(1)保证项目:1)吊装时混凝土强度要符合设计要求及施工规范的规定。
2)构件型号、位置、接点锚固筋必须符合设计要求,且无变形,损坏现象。
3)构件接头中键槽混凝土必须计量准确,浇捣密实,认真养护,其强度必须达到设计要求或施工规范的规定。
4)外墙板防水构造做法必须符合设计要求或施工规范的规定。
(2)基本项目:构件接头中键槽钢筋接头、捻缝做法应符合设计要求和施工规范的规定。
焊缝长度符合要求,表面平整,无凹陷、焊瘤、裂纹、气孔、夹渣及咬边。
(3)允许偏差项目:见表2—54。
6.成品保护(1)外墙板进场后,应放在插放架内。
(2)运输、吊装操作过程中,应避免损坏外墙板防水构造(披水、挡水台、空腔等)。
对已损坏的应及时修复才能使用。
(3)外墙板就位时尽量要准确,保护已抹好的砂浆找平层,防止生拉、硬撬。
(4)安装外墙板时,不得碰撞已经安装好的大楼板技术负责人: 交底人: 接交人:。

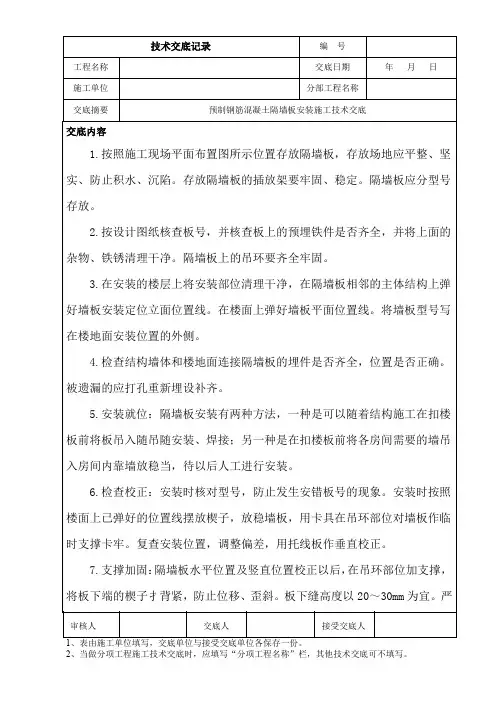

预制钢筋混凝土隔墙板安装施工技术交底

1.按照施工现场平面布置图所示位置存放隔墙板,存放场地应平整、坚实、防止积水、沉陷。存放隔墙板的插放架要牢固、稳定。隔墙板应分型号存放。
2.按设计图纸核查板号,并核查板上的预埋铁件是否齐全,并将上面的杂物、铁锈清理干净。隔墙板上的吊环要齐全牢固。
3.在安装的楼层上将安装部位清理干净,在隔墙板相邻的主体结构上弹好墙板安装定位立面位置线。在楼面上弹好墙板平面位置线。将墙板型号写在楼地面安装位置的外侧。
4.检查结构墙体和楼地面连接隔墙板的埋件是否齐全,位置是否正确。被遗漏的应打孔重新埋设补齐。
5.安装就位:隔墙板安装有两种方法,一种是可以随着结构施工在扣楼板前将板吊入随吊随安装、焊接;另一种是在扣楼板前将各房间需要的墙吊入房间内靠墙放稳当,待以后人工进行安装。
6.检查校正:安装时核对型号,防止发生安错板号的现象。安装时按照楼面上已弹好的位置线摆放楔子,放稳墙板,用卡具在吊环部位对墙板作临时支撑卡牢。复查安装位置,调整偏差,用托线板作垂直校正。
12.构件生产时出池强底低,使墙板挠曲变形。
13.焊接隔墙板时按规定使用准备好的钢板连接,防止焊接不牢。连接用埋件不应缺少,防止焊接点数不够。
14.隔墙板安装时,应坐浆、捻缝,防止单摆浮搁。
15.隔墙板堆放场地应平整、坚实,不得积水或沉陷。板应在插放架内立放,下面垫木板或方木,防止折断或弯曲变形。
16.隔墙板运输和吊卸过程中,应采取措施防止折裂,安装设备管道需在板上打孔穿墙时,严禁用大锤猛击墙板,严重损坏的墙板不应使用。
7.支撑加固:隔墙板水平位置及竖直位置校正以后,在吊环部位加支撑,将板下端的楔子扌背紧,防止位移、歪斜。板下缝高度以20~30mm为宜。严禁将隔墙板直接座落在楼板上干摆浮搁,而不加任何处理。
预制墙板安装安全技术交底模板

一、交底目的为确保预制墙板安装工程的安全顺利进行,防止安全事故的发生,特制定本安全技术交底。
二、交底内容1. 施工人员要求(1)所有参与预制墙板安装的施工人员必须具备相应的资格证书,熟悉预制墙板安装的施工工艺和安全操作规程。
(2)施工人员必须经过专业培训,了解预制墙板安装过程中的危险源和防范措施。
2. 施工现场安全措施(1)施工现场应设置明显的安全警示标志,包括危险区域、安全通道、禁止通行等。
(2)施工现场应配备必要的安全防护设施,如安全网、安全带、防护栏杆等。
(3)施工现场应保持整洁,及时清理施工垃圾,防止滑倒和绊倒事故的发生。
3. 预制墙板运输与堆放安全(1)预制墙板在运输过程中,应采取防滑、防倾倒措施,确保运输安全。
(2)预制墙板堆放时,应按照规定的堆放要求进行,防止因堆放不当造成墙板损坏或坍塌事故。
(3)堆放区域应设置警示标志,禁止无关人员进入。
4. 预制墙板安装安全操作(1)安装前,应对预制墙板进行质量检查,确保墙板无裂缝、变形等质量问题。
(2)安装过程中,操作人员应穿戴好个人防护用品,如安全帽、安全带、防护眼镜等。
(3)安装过程中,严禁在墙板上行走或放置工具、材料等物品,以免造成意外伤害。
(4)安装过程中,如需使用吊装设备,应严格按照吊装操作规程进行,确保吊装安全。
5. 预制墙板安装接缝处理安全(1)接缝处理过程中,操作人员应佩戴防尘口罩、防毒面具等防护用品,防止吸入有害物质。
(2)接缝处理时,应使用专业的接缝处理工具,确保接缝质量。
(3)接缝处理完成后,应对接缝进行检查,确保无遗漏、破损等问题。
6. 应急预案(1)施工现场应制定应急预案,包括火灾、触电、坍塌等事故的应急处理措施。
(2)施工人员应熟悉应急预案,一旦发生事故,能够迅速采取应急措施。
三、交底时间及责任人1. 交底时间:施工前及施工过程中。
2. 交底责任人:项目经理、安全员。
四、交底要求1. 施工人员必须认真学习本安全技术交底,了解预制墙板安装过程中的安全风险和防范措施。
预制钢筋混凝土隔墙板安装工艺

2. 1.3连接钢板:一般为40X60X40X4 (nim)o
2. 1.4连接钢筋:一般直径不得小于"10,长100〜120(mm)。
2.1.5水泥:425号、525号。
2.1.6主要机具:利用主体结构吊装机械及工具。
2.2作业条件:
2.2.1按照施工现场平而布置图所示位置存放隔墙板,存放场地应平整、坚实、防止积水ห้องสมุดไป่ตู้沉陷。 存放隔墙板的插放架要牢固、稳定。隔墙板应分型号存放。
施工质量验收技术资料通用表
施工技术交底记录
ZTY—0019
工程名称
交底日期
年 月 日
技术交底项目
工程部位
交底提要
交底 对象 及人 数
内容:
预制钢筋混凝上隔墙板安装
1范围
本工艺标准适用于民用建筑非承重的内隔板安装。
2施工准备
2.1材料及主要机具:
2.1.1钢筋混凝上预制隔墙板:质量应符合《钢筋混凝上预制构件质量检验评泄标准》,应有出厂合 格证。在墙板上应标明型号及正反号,盖有检验合格章。
年 月 日
工段长(施工员)
年 月 日
技术负责人
年 月曰
监理工程师(建设单位 专业技术负责人)
年 月 日
4质呈标准
4.1保证项目:
4.1.1使用的原材料应符合设计要求和施工规范的规定,并有岀厂合格证。
4.1.2构件的型号、位置及连接固泄节点的做法,必须符合设汁要求。隔墙板应有岀厂“合格证”。
4.1.3用豆石混凝上或砂浆做的板缝,计量要准确,填塞要密实,认真养护。英强度应满足设计要 求。
4.2基本项目:
6.2隔墙板装卸、运输、堆放不注意成品保护使墙板缺楞掉角:墙板有损坏,应用1:2.5水泥砂浆 加D%的107胶进行修补。
钢筋混凝土墙技术交底

钢筋混凝土墙技术交底
简介
本文档旨在交底钢筋混凝土墙施工的关键技术要点,包括墙体构造、施工工序、验收标准等内容,以确保施工质量和安全。
墙体构造
1. 墙体要求使用C30以上的混凝土,并且应满足相应的抗震、抗裂性能。
2. 钢筋应符合设计要求,在墙体中合理布置,确保墙体的强度和稳定性。
3. 墙体宜采用砖砌或模板浇筑的方式进行施工。
施工工序
1. 墙体布设:按设计要求在地面上放置草图,并进行布置墙体的施工线,确保墙体位置准确无误。
2. 墙体浇筑:根据墙体设计,按照混凝土浇筑工艺进行施工,确保混凝土密实且充分填充钢筋网。
3. 墙体养护:浇筑完成后,根据混凝土强度等要求进行养护,保持墙体湿润并避免过快干燥。
验收标准
1. 混凝土墙体的均匀性、平整度应符合建筑设计和国家标准的
规定。
2. 钢筋的直径、布置密度、连接部位的处理等应符合设计要求,并经过验收合格。
3. 墙体的抗压强度、抗拉强度、抗剪强度等应满足建筑设计和
国家标准的要求。
4. 墙体的裂缝、空鼓等缺陷应得到修复,不应影响墙体的强度
和稳定性。
以上是钢筋混凝土墙技术交底的关键要点,请施工人员按照相
关要求进行施工,并确保质量和安全。
施工过程中如有疑问或问题,请及时与项目负责人沟通并解决。
隔墙板施工技术交底

隔墙板施工技术交底尊敬的施工队全体成员:经过前期的准备工作,我们准备开始进行隔墙板的施工。
为确保工程质量和进度的顺利进行,特向各位详细介绍隔墙板施工的技术要点和相关事项。
请各位务必仔细阅读并按照要求进行操作,确保工程质量和安全。
【一、工程准备】1.材料准备:根据设计图纸和施工要求,采购所需的隔墙板材料、螺丝、钉子等,并进行验收合格后方可使用。
2.施工区域准备:清理施工区域,确保地面平整,无杂物和障碍物,封堵管线并做好相关安全措施。
3.工具检查:检查所需工具的完好性和有效性,确保能够顺利进行施工。
如有问题,请及时更换或修理。
【二、施工步骤】1.确定隔墙板的布置:根据设计图纸和实际需求,确定隔墙板的位置和数量,并进行标记。
2.安装隔墙板:按照标记的位置,用适当的工具将隔墙板固定在墙体上。
注意板与板之间的间距,确保垂直度和平整度。
3.处理板缝:隔墙板安装完成后,用毛刷将板缝处理剂均匀地涂抹在板缝上,使板缝无明显间隙。
4.固定隔墙板:用专用的螺丝或钉子将隔墙板牢固地固定在墙体上,确保整体稳固。
5.检查质量:隔墙板施工完成后,进行质量检查,确保板与板之间的间距均匀一致,没有明显的缺陷和破损。
【三、安全注意事项】1.佩戴个人防护装备:施工过程中,所有施工人员必须佩戴好安全帽、工作服、安全鞋等个人防护装备。
2.使用工具要谨慎:使用工具时要注意自身安全和他人安全,避免工具误伤及事故发生。
3.严格遵守操作规程:按照施工技术要求和操作规程进行施工,严禁擅自变动施工流程和方法。
4.防火安全:严禁在施工现场吸烟或使用明火,保持施工区域的通风良好,确保火灾安全。
5.施工区域划定:在施工现场划定明确的施工区域,控制人员进出,避免非施工人员闯入。
【四、施工质量控制】1.材料验收:在施工前对隔墙板材料进行验收,确保质量符合要求。
2.施工过程中的质量控制:施工过程中要经常检查和控制施工质量,保证施工与设计要求一致。
3.工程竣工验收:施工完成后进行工程竣工验收,确保施工质量合格,达到设计标准。
技术交底资料12.构件安装工程-预制钢筋混凝土隔墙板安装之欧阳法创编

时间:2021.03.09
创作:欧阳法
工程名称
交底部位
工程编号
日期
交底内容:
预制钢筋混凝土隔墙板安装
1范围
本工艺标准适用于民用建筑非承重的内隔板安装。
2施工准备
2.1材料及主要机具:
2.1.1钢筋混凝土预制隔墙板:质量应符合《钢筋混凝土预制构件质量检验评定标准》,应有出厂合格证。在墙板上应标明型号及正反号,盖有检验合格章。
3.6捻缝:隔墙板焊接稳妥之后,四周边的缝隙均用1∶2.5水泥砂浆捻塞密实,砂浆内掺水泥用量10%的107胶,缝宽大于30mm时用C20豆石混凝土填满捻实。当板缝砂浆具有一定强度以后退出楔子,将楔孔填实。板缝砂浆应做到密实、平整,阴角顺直,以利装修。
4质量标准
4.1保证项目:
4.1.1使用的原材料应符合设计要求和施工规范的规定,并有出厂合格证。
2.1.2焊条:采用E43型焊条,应有出厂合格证。
2.1.3连接钢板:一般为40×60×40×4(mm)。
2.1.4连接钢筋:一般直径不得小于φ10,长100~120(mm)。
2.1.5水泥:425号、525号。
2.1.6主要机具:利用主体结构吊装机械及工具。
2.2作业条件:
2.2.1按照施工现场平面布置图所示位置存放隔墙板,存放场地应平整、坚实、防止积水、沉陷。存放隔墙板的插放架要牢固、稳定。隔墙板应分型号存放。
4.3允许偏差项目,见表4-43。
加气混凝土条板安装允许偏差表4-43
项次
项目
允许偏差(mm)
检查方法
1
相邻板表面平整度
3
用2m靠尺及楔形塞尺检查
2
标高
5
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
3.5焊接固定:隔墙板位置校正后,将板上的预埋件与结构墙体上(或隔墙板之间)的埋件用连接钢板焊接牢固,必须做三面围焊,埋件不得凸出结构墙面。
3
模板起拱高度
第4.2.5条
水准仪、拉线和尺量检查
4
预埋件、预留孔允
许偏差
预埋钢板中心线位置(mm)
3
尺量检查
预埋管、预留孔中心线位置(mm)
3
插筋
中心线位置(mm)
5
外露长度(mm)
+10,0
预埋螺栓
中心线位置(mm)
2
外露长度(mm)
+10,0
预留洞
中心线位置(mm)
10
尺寸(mm)
+10,0
5
施管表5
工程名称
分部工程
主体结构
分项工程名称
预制钢筋混凝土隔墙板安装
施工单位
交底内容:
4、质量标准
预制构件模板工程质量检验标准(Ⅱ)
项
序
项目
允许偏差或允许值
检查方法
主控项目
避免隔离剂沾污
第4.2.2条
观察检查
—
般
项
目
l
模板安装的一般要求
第4.2.3条
观察检查
2
用作模板地坪、胎膜质量
第4.2.4条
观察检查
技术交底记录
2008年10月15日
施管表5
工程名称
分部工程
主体结构
分项工程名称
预制钢筋混凝土隔墙板安装
施工单位
交底内容:
1、依据标准
《建筑工程施工质量验收统一标准》 GB50300-2001
《钢筋混凝土结构工程施工质量验收规范》 GB50204-2002
《高层建筑混凝土技术规程》 JGJ3 -2002
预制构件质量检验标准(I)
项
序
项目
允许偏差或允许值
检查方法
主
控
项
目
1
构件标志和预埋件等
第9.2.1条
观察(全数检查)
2
外观质量严重缺陷处理
第9.2.2条
观察和检查技术处理方案(全数检查)
3
过大尺寸偏差处理
第9.2.3条
量测和检查技术处理方案(全数检查)
—
般
项
目
1
外观质量一般缺陷处理
第9.2.4条
观察和检查技术处理方案(全数检查)
L/1500且≤15
板的表面平整度(mm)
3
相邻两板表面高低差(mm)
1
对角线差(mm)
板
7
墙板
5
翘曲
板、墙板
L/1500
设计起拱(mm)
薄腹梁、桁架、梁
±3
交底单位
接收单位
交底人
接收人
技术交底记录
2008年10月15日
施管表5
工程名称
分部工程
主体结构
分项工程名称
预制钢筋混凝土隔墙板安装
施工单位
交底内容:
10
尺量检查
螺栓位置(mm)
5
螺栓外露长度(mm)
+10,一5
6
预留孔
中心线位(mm)
5
尺量检查
7
预留洞
中心线位置(mm)
15
尺量检查
8
主筋保护层厚度(mm)
板
+5,一3
尺量或厚度测定仪
梁\柱\墙板\薄腹梁\桁架
+10,一5
9
对角线差(mm)
板、墙板
10
尺量两个对角线
10
表面平整度(mm)
板、墙板、柱、梁
2.2.3在安装的楼层上将安装部位清理干净,在隔墙板相邻的主要结构上弹好墙板安装定位立面位置线。在楼面上弹好墙板平面位置线。将墙板型号写在楼地面安装位置的外侧。
2.2.4检查结构墙体和楼地面连接隔墙板的埋件是否齐全,位置是否正确。被遗漏的应打孔重新埋设补齐。
3、操作工艺
3.1工艺流程:
安装就位→检查、校正→支撑、加固→焊接固定→捻缝。
3.2安装就位:隔墙板安装有两种方法,一种是可以随着结构施工在扣楼板前将板吊入随吊随安装、焊接;另一种是在扣楼板前将各房间需要的墙吊入房间内靠墙放稳当,待以后人工进行安装。
3.3检查校正:安装时核对型号,防止发生安锚板号的现象。安装时按照楼面上已弹好的位置线摆放楔子,放稳墙板,用卡具在吊环部位对墙板作临时支撑卡牢。复查安装位置,调整偏差,用托线板作垂直校正。
交底单位
接收单位
交底人
接收人
技术交底记录
2008年10月15日
施管表5
工程名称
分部工程
主体结构
分项工程名称
预制钢筋混凝土隔墙板安装
施工单位
交底内容:
墙板的插放架要牢固、稳定。隔墙板应分型号存放。
2.2.2按设计图纸核查板号,并核查板上的预埋铁件是否齐全,并将上面的杂物、铁锈清理干净。隔墙板上的吊环要齐全牢固。
《普通混凝土配合比设计规程》 JGJ55-2000
《砌筑砂浆配合比设计规程》 JGJ98-2000
《普通混凝土用砂质量标准及检验方法》 JGJ52-92
《普通混凝土用碎石和卵石质量标准及检验方法》GJ53-92
《混凝土外加剂应用技术规范》 GBJ119-88
2、施工准备
2.1材料及主要机具:
2.1.1钢筋混凝土预制隔墙板:质量应符合《钢筋混凝土预制构件质量检验评定标准》,应有出厂合格证。在墙板上应标明型号及正反号,盖有检验合格章。
预制
构件
模板
允许
偏差
长度(mm)
板、梁
±5
2m靠尺和塞尺检查,拉线和尺量检查
薄腹梁、桁梁
±10
柱
0,-10
墙板
O,一5
宽度(mm)
板、墙板
0,一5
梁、薄腹梁、桁架、柱
+2,一5
高(厚)度(mm)
板
+2,一3
墙板
0,一5
梁、薄腹梁、桁架、柱
+2,一5
侧向弯曲(mm)
梁、板、柱
L/l000且≤15
墙板、薄腹梁桁架
2.1.2焊条:采用E43型焊条,应有出厂合格证。
2.1.3连接钢板:一般为40×60×40×4(mm)。
2.1.4连接钢筋:一般直径不得小于ф10,长100~120(mm)。
2.1.5水泥:425号、525号。
2.1.6主要机具:利用主体结构吊装机械及工具。
2.2作业条件:
2.2.1按照施工现场平面布置图所示位置存放隔墙板,存放场地应平整、坚实、防止积水、沉陷。存放隔
5
2m靠尺及塞尺检查
11
预应力构件预留孔道位度(mm)
梁\墙板\薄腹梁\桁架
3
尺量检查
3.6捻缝:隔墙板焊接稳妥之后,四周边的缝隙均用1﹕2.5水泥砂浆捻塞密实,砂浆内掺水泥用量10%的107胶,缝宽大于30mm时用C20豆石混凝土填满捻实。当板缝砂浆具有一定强度以后退出楔子,将楔孔填实。板缝砂浆应做到密实、平整,阴角顺直,以利装修。
交底单位
接收单位
交底人
接收人
技术交底记录
2008年10月15日
2
长度(mm)
板\梁
+10,一5
尺量检查
柱
+5,-10
墙板
±5
薄腹梁\桁架
+15,-10
3
宽度,高(厚)(mm)
板\梁\柱\墙板\薄腹梁\桁架
±5
尺量一端及中部,取较大着
4
侧向弯曲(mm)
梁、柱、板
L/750且≤20
拉线、尺量最大测向弯曲处
墙板、薄腹梁、桁架
L/1000且≤20
5
预埋件
中心线位置(mm)
