(完整版)旋挖钻孔灌注桩技术交底
旋挖钻钻孔灌注桩施工技术交底

表格编号技术交底书
项目名称旋挖钻钻孔灌注桩施工技术交底
交底编号
工程名称桩基工程
设计文件图号
施工部位旋挖钻钻孔灌注桩施工
交底日期2014-3-10
交底内容:
一、施工准备
1.施工前对原地面进行防、排水措施处理,以防雨水对作业基坑造成坍塌而影响施工;为施工方便,提前将水准点引至施工现场,桩基的定位线,根据纵、横轴线。
2、场地准备:平整场地,清除杂物,换填软土,夯打密实。
钻机座不应直接置于不坚实填土上,以免产生不均匀沉降。
二、施工方法及工艺要求

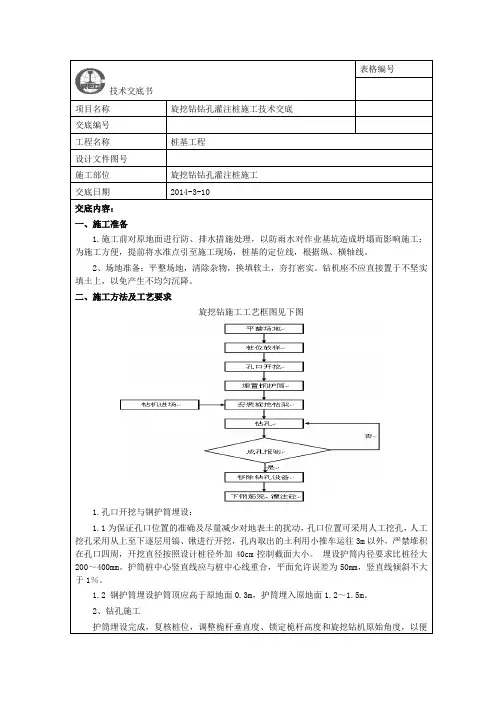

旋挖钻施工工艺框图见下图
1.孔口开挖与钢护筒埋设:
1.1为保证孔口位置的准确及尽量减少对地表土的扰动,孔口位置可采用人工挖孔,人工挖孔采用从上至下逐层用镐、锹进行开挖,孔内取出的土利用小推车运往3m以外,严禁堆积在孔口四周,开挖直径按照设计桩径外加40cm控制截面大小。
埋设护筒内径要求比桩径大200~400mm。
护筒桩中心竖直线应与桩中心线重合,平面允许误差为50mm,竖直线倾斜不大于1%。
1.2 钢护筒埋设护筒顶应高于原地面0.3m,护筒埋入原地面1.2~1.5m。
2、钻孔施工
护筒埋设完成,复核桩位,调整桅杆垂直度、锁定桅杆高度和旋挖钻机原始角度,以便。
旋挖钻孔灌注桩技术交底

三、施工工序
四、施工工艺
1钻机进场通道及钻机作业场地平整
开挖好的号楼基坑场地要平整、清除杂物、有软土的换出软土夯打密实, 钻机底座
开挖护筒坑前桩位检查示意图
L1.L2.L3 —待开挖桩孔定位桩至未开挖桩孔定位桩或辅助定位点的距离, 前者为计算距离, 后者为设定距离。
6提钻、埋设护筒
孔深符合护筒埋深时, 提起钻头斗并进行卸土。
将要埋设的护筒吊直孔口, 调整护筒垂直度并对正孔口后, 轻缓将护筒压入孔内。
护筒压入的过程中如垂直度或中心轴位置存在偏移应及时纠正。
钢护筒安装完成后用测量水平仪测出护筒顶面高程并予以标注, 用于钻孔深度及混凝土浇筑高度的辅助测定。
7放入钻斗、旋挖钻进
1.护筒埋设好后, 便可放入钻头旋挖桩孔, 挖进过程中应控制好挖进速度, 升降速度不宜太快, 应保持在0.4m / S 左右
2.垂直度控制:旋挖钻机配备有电子控制系统显示并调整钻杆的垂直度, 同时在钻杆的两个侧面均设有垂直度仪, 在钻进过程中, 驾驶员随时调整钻杆垂直度, 从而保证了成孔的质量。
若旋挖钻进过程中出现钻杆倾斜度大于1%时, 应提起钻头斗重新调整好钻杆垂直度后重新钻进。
3.提钻、卸土、铲车运土:提起钻头斗, 将挖起来的土卸到指定位置距离孔口不得小于6m., 已卸的土堆由铲车及时运走, 避免堆载过大影响桩孔质量。
8专用清孔钻头斗清孔
当确定孔桩深度达到要求后, 将钻斗更换成清孔斗并下降到底部, 固定钻杆升降作未开挖桩孔定位桩
或辅助定位点
待开挖桩
孔定位桩 L 1 L 3。
旋挖灌注桩技术交底

1、施工范围:商铺桩共计547 根桩;桩径φ800mm,设计有效桩长32m;2、地层情况:主要为粉土、粉质粘土;3、施工工艺:成孔混凝土灌注桩;4、主要施工材料:(1)混凝土:C40 高强度商品砼、抗渗等级P10;(2)钢筋:HRB400E8、HRB400E16(甲供);(3)注浆管:33.7*3.2 普通钢管(甲供,俗称DN25 管)、注浆管接头:42.4*3.2mm 普通钢管(俗称DN32 管);(4)水泥:普通硅酸盐水泥,强度42.5;1、地上、地下障碍物都处理完毕,达到“三通一平”。
施工用临时设施准备就绪。
2 、对场地标高进行测量,请监理对场地现状标高见证、签字确认。
3、根据场地标高推算出成孔深度,提前根据成孔深度计划护筒、混凝土浇筑导管等辅材设备。
4、根据施工顺序及部署提前对道路进行铺垫硬化。
1(1)桩位定位:进行,成孔前对桩位进行定位后用白灰或木桩进行点位标记,护筒埋设后在对护筒中心进行二次定位,桩位偏差允许范围50mm。
(2)垂直度:≤1%100 ,成孔前检查机器校准气泡是否对中,并从机械90 °垂直方位进行观测。
(3)沉渣厚度:≤本项目灌注桩为摩擦桩,规范要求沉渣厚度≤100mm ,本项目设计要求沉渣厚度50mm(以设计为准50mm)。
(4)护筒埋设:孔口护筒埋设长度根据现场实际情况调整,《建筑桩基技术规范》(JGJ 94-2008)第83 页,粉土砂土层护筒预埋深度不小于1.5m。
(5)泥浆使用与指标:泥浆采用氢氧化钠或膨润土进行配置泥浆,泥浆性能指标控制在1.05~ 1.25 ,根据现场成孔情况调整配比,原则最大比重不得大于1.25;本项目泥浆循环使用,循环方式采用泥浆泵抽,不得任意挖沟,每台旋挖机械必须配备两台泥浆泵,一台从泥浆池抽至孔口成孔时用于护壁,一台在混凝土浇筑时对翻出来的泥浆抽排回泥浆池。
(6)混凝土浇筑:混凝土浇筑前对孔深进行测量,并计划好导管长度,导管下放长度控制距离孔底25~40cm混凝土浇筑过程中,下导管时,导管埋设深度控制在2~6 米;和混凝土充盈系数设计要求 1.1,业主技术要求充盈系数1.268;结合技术要求及业主要求,本项目充盈系数资料数据为1.26~1.3 混凝土超灌高度为0.5 ;(7)桩顶标高:商铺桩±0.00 绝对标高=4.2m;场地绝对标高为2.887~3.277m,平均标高3.067m ,本区域桩顶标高如下图:-3.0m -3.1m - 1.0m (8)后注浆:水灰比0.45~0.65 ,桩端注浆压力为1.2~4Mpa ,单桩注浆量桩径800mm 的不小于为1.6 ,桩端以上12m 处注浆量不小于0.48 桩灌注48 可进行后注浆2(1)长度:钢筋笼每节长度12m ,有效笼长32m ,锚固段560mm;(2)保护层:保护层厚度55mm ,钢筋笼理论外径690mm;(3)配筋:螺旋筋8@100(加密区上部4m)、8@200(非加密区);主筋416(底部至以上 12m)、816(底部 12m 以上),均匀布置;(4)注浆管:φ33.7*3.2mm,注浆管为4 根(2 根桩端压浆导管,2 根桩侧压浆导管),桩侧注浆管长度为底部 12 米以上,桩端注浆管长度至孔底,底部用钢板焊接封堵,并打梅花眼。
旋挖钻孔灌注桩技术交底最新版

旋挖钻孔灌注桩技术交底最新版1. 引言旋挖钻孔灌注桩是一种常用于土木工程中的基础施工技术。
该技术通过使用旋挖钻机进行钻孔,然后在钻孔中灌注混凝土,形成混凝土桩,用于增强地基的承载能力。
本文将对旋挖钻孔灌注桩技术的基本原理、施工方法、注意事项等方面进行详细介绍,以帮助读者更好地了解和应用该技术。
2. 旋挖钻孔灌注桩的基本原理旋挖钻孔灌注桩技术主要包括钻孔和灌注两个步骤。
钻孔阶段通过旋挖钻机在地下进行钻孔作业,根据设计要求控制钻孔的直径、深度和位置。
灌注阶段则是将混凝土灌入钻孔中,并通过喷水洗净钻孔壁,以确保钻孔中的混凝土能够充分填充,并与周围土壤形成一体化。
3. 旋挖钻孔灌注桩的施工方法(1)准备工作:施工前需要进行现场勘察,确定钻孔的位置和深度,并将现场清理干净。
同时,需要检查和调整旋挖钻机的工作状态,确保其能够正常工作。
(2)钻孔作业:根据设计要求,使用旋挖钻机进行钻孔作业。
钻孔时应注意控制钻孔的直径和角度,以及钻孔的深度。
(3)灌注混凝土:钻孔完成后,开始进行灌注混凝土。
在灌注过程中,需要控制混凝土的配比和流动性,确保混凝土能够充分灌入钻孔,并填满孔内的空隙。
(4)洗孔作业:在灌注完成后,进行洗孔作业。
通过喷水洗净钻孔壁,去除其中的泥土和杂物,以确保钻孔中的混凝土能够与周围土壤有效连接。
4. 旋挖钻孔灌注桩的注意事项(1)施工过程中必须严格按照设计要求进行,特别是在控制钻孔的位置、尺寸和角度时,需准确无误。
(2)混凝土的配比应符合相关标准,流动性良好,以确保混凝土可以充分灌入钻孔中,并与周围土壤形成一体化。
(3)洗孔作业时,需要注意控制洗孔水压和流量,以免对混凝土产生冲击或破坏。
(4)施工现场应保持整洁,工程设备和安全防护措施必须到位。
5. 结论旋挖钻孔灌注桩技术是一种常用的基础施工技术,通过钻孔和灌注混凝土,能够有效地增强地基的承载能力。
在施工过程中,需要严格按照设计要求进行操作,并注意混凝土配比、洗孔作业等细节。
旋挖灌注桩技术交底[全套]
![旋挖灌注桩技术交底[全套]](https://img.taocdn.com/s3/m/b7cf43e531126edb6e1a109b.png)
旋挖灌注桩技术交底[全套]本页仅作为文档页封面,使用时可以删除This document is for reference only-rar21year.March桩基施工技术交底⑤上端应均匀设置吊环或固定杆件,确保钢筋笼平面位置及高程准确以及防止浇筑混凝土过程中发生变位。
8、砼搅拌、运输桩基混凝土采用3#梁场拌合站和商品混凝土搅拌站进行供应,保证混凝土的供应连续不间断,满足混凝土浇筑要求。
同一结构工程采用同一拌合站混凝土供给。
(1)砼搅拌要求商品混凝土搅拌站和3#梁场拌合站上料严格按配合比进行,搅拌时间≥90s,确保砼和易性,坍落度控制在180~220mm,并每根桩留置两组砼试块。
(2)砼运输混凝土输送车将混凝土运至现场由吊车配合料斗灌注。
9、砼水下灌注(1)钢筋笼安装完成后24h之内应进行桩基灌注。
灌注前应再次检查孔内泥浆性能指标和孔内沉淀厚度,不符合设计及规范要求时进行二次清孔。
宜采用钢导管灌注,导管的内径宜为200~300mm,导管使用前应进行水密承压和接头抗拉试验,严禁采用压气试压。
(2)灌注前砼储料斗容量1.2m直径为2.2m3以上、1.5m直径桩基为3m3,以保证首批砼注入后,导管在砼内深度不小于1m并不宜大于3m的要求。
(3)首批砼灌注前,在储料斗底部设置一钢活塞,料斗内砼达到首灌量时拔出活塞进行砼灌注。
(4)砼应连续灌注,不中断,拆除导管时间应尽量缩短,每根桩的浇筑时间宜安排在首批混凝土初凝前完成。
直到砼灌注到桩顶设计标高以上50cm~100cm(具体视孔底沉淀厚度而定)后停止。
(5)在灌注过程中,应测量孔内混凝土顶面位置,及时调整导管埋深,导管的埋置深度宜控制在2~6m,最小埋深不得小于1m。
当浇筑速度较快、导管较坚固并有足够的起重能力时,可适当加大埋深,但不宜超过8m。
(6)灌注时采取措施防止钢筋笼上浮。
1)使用流动性较大的混凝土浇筑。
2)当混凝土面接近和初进入钢筋骨架时,应使导管底口处于钢筋笼底口3m以下和1m以上位置,并减慢浇筑混凝土速度,以减小混凝土从导管底口出来后向上的冲击力。
旋挖钻孔灌注桩施工技术交底精选全文

可编辑修改精选全文完整版旋挖钻孔灌注桩施工技术交底1 工程概况Xxxxxxxxxxxxxxxxx桩基设计为摩擦桩和柱桩,桩径Φ1.0m桩长9m~24m不等。
每个墩位桩基根数6~8个不等,属于群桩基础。
地质情况为:从上至下依次为软土(软粉质黏土)、松软土(软塑状粉质黏土)、膨胀土、泥岩夹砂岩、全风化岩层、强风化岩层、弱风化岩层。
2 施工准备2.1 场地平整钻机开钻前,先用挖掘机将钻机平台位置整平。
整平时需注意平台应略高于周围地表,以免雨水积聚。
场地平整时,要注意挖填相结合,整平后用挖掘机碾压2~3遍,以免钻机下沉、孔位倾斜。
便道与场地之间的临时道路应顺接,坚实,为罐车进入提前做好准备,同时也可减少机械的往返损失。
2.2 测量放样待场地平整后,架子队测量管理人员对桩位进行精确放样,并做好护桩以备校核。
原则上先放样后方可进行机具布置。
2.3 施工图绘制架子队技术室须根据设计图纸及设计通用图纸,绘制桩基钢筋笼下料及加工施工图纸、每个墩位桩基及钻机场地布置图纸。
建立每根桩基的工程数量电子文档,进而建立0#台帐。
3施工工艺旋挖钻孔灌注桩桩基主要施工工艺如下:场地平整→测放桩位→钢护筒埋设→桩位复测→钻机安装、调试→钻进成孔→第一次清孔、验收→钢筋笼制作、验收及安装→导管安装→二次清孔→量测孔底沉渣→灌注水下混凝土→导管拆除→护筒拔除→凿除桩头至设计标高→桩基检测。
4 施工方法4.1 埋设护筒护筒,采用钢护筒,护筒内径大于桩径20cm,每节段长1.5~2m。
顶面高出施工水位或地下水位2m,埋设钢护筒,同时还需满足孔内泥浆面的高度要求。
护筒顶面高出施工地面0.2~0.3m。
护筒埋置深度超过不透水层,原则上在岩层面交界处,至少3~6m。
护筒顶面中心与设计桩位偏差不大于5cm,倾斜度不大于0.5%。
4.2 钻机就位及钻孔4.2.1钻机就位前,应对钻孔各项准备工作进行检查。
钻机安装后的底座和顶端应平稳,在钻进中不应产生位移或沉陷。
(完整版)旋挖钻孔灌注桩工程安全技术交底

26、检修场地严禁吸烟,以防油烟起火
27、各台旋挖钻机必须要有专人负责维修,保养,当有人在维修设备时,必须在醒目位置悬挂“禁止合闸”设备检修的标识
28、作业过程中,严禁嘻戏打闹,下班时退场必须有序进行,严禁排挤,踩踏等不良行为
15、作业过程中,如发现孔内水位突然下降,孔口冒细密的水泡,出渣量显著增加而不见进尺,钻机负荷显著增加等现象时,应立即停止施工,马上拆除护筒并回填钻孔,重新埋设护筒后再钻,以免出现坍孔
16、当钻机出现卡钻时,严禁强提强扭,使钻杆或钢丝绳超负荷或疲劳断裂,造成物体打击
17、应经常检查转向装置的灵活性,及时修理或更换失灵的转向装置,选用适当粘度和相对密实度的泥浆,并适当掏渣,以免出现梅花孔,从而影响我项目部的安全质量
14、各作业人员必须应遵守我项目部的安全规章制度,做到不伤害自己、不伤害他人,不被他人伤害
15、各施工班组现场应设防火负责人,负责本班组所在区域的防火作业,并经常检查,督促班组人员做好防火工作
16、施工区域内不准赤脚、赤膊、不准穿拖鞋、高跟鞋,高处作业不准穿破底鞋和带钉易滑鞋
17、严禁擅自损坏、拆除、移动安全防护装置、警示牌,安全标识
20、工程桩孔因有较厚的松散易塌土层,清孔后不能立即终孔,而在孔内下入钢筋笼,安装好灌浆导管后施行二次清孔作业,以使砼灌注前孔底沉渣厚度符合要求,保证砼成桩质量
21、当需要爬上桅杆作业时,必须洗好安全带,不得携带工具攀爬,当必须携带工具时应放在工具袋里面,避免打击桅杆下面的作业人员
22、各种用电设备和现场照明线路必须由专业持证电工架设,采用TN-S系统三相五线制,必须配备过载和漏电保护装置
8、各类焊接用气瓶明显的色标和防震圈,不准在露天爆晒,乙炔和氧气瓶距离必须大于5米;乙炔气瓶在使用时必须装回火防止器;皮管应用夹头紧固
旋挖钻孔灌注桩技术交底 -

旋挖钻孔灌注桩技术交底 -旋挖钻孔灌注桩技术交底一、引言旋挖钻孔灌注桩是一种常用的地基处理方法,它能够在土层中形成较强的桩身,并提供了良好的承载力和抗侧力。
本文档旨在详细介绍旋挖钻孔灌注桩的技术原理、施工步骤、注意事项等,以便确保工程质量和施工安全。
二、技术原理1. 桩孔布置在设计阶段,根据工程需求和土壤情况,确定桩基间距、孔径和孔深等参数。
在实施阶段,根据设计要求在地面上布置桩位,并进行标示。
2. 钻孔施工使用旋挖钻孔机进行钻孔施工,根据设计的桩孔参数,精确控制钻孔机的钻孔深度和孔径。
在钻孔过程中,要进行连续记录,并及时处理遇到的问题。
3. 清孔处理钻孔完毕后,使用套管或者喷水等方法进行清孔处理,将钻孔剩余物料清除干净,保证桩底和孔壁的干净。
4. 片桩的制作根据设计要求,在桩孔内安装钢筋笼,确保其位置准确,并严格按照图纸要求加固。
在加固钢筋笼的过程中,要注意钢筋笼的绑扎和连接。
5. 灌注混凝土灌注混凝土时,要注意混凝土的质量控制,确保水泥浆体和骨料的比例准确,搅拌均匀。
在灌注过程中,要逐层灌注,并使用振捣器进行振捣,以确保混凝土的质量和强度。
6. 后期处理桩体浇筑完毕后,进行后期处理,包括桩顶的整平和养护。
养护时间根据混凝土的强度等因素进行调整,并保持施工区域的清洁。
三、注意事项1. 施工前要对施工区域的周围环境进行检查,确保没有地下管线和其他障碍物。
2. 施工人员要接受必要的安全教育和培训,掌握施工操作的流程和注意事项。
3. 施工现场要设置合理的警示标志和防护措施,确保施工人员的安全。
4. 桩孔钻进过程中,要注意监测孔壁的稳定性,及时采取补强措施。
5. 钻孔施工和桩身灌注期间,要进行记录和检查,确保施工质量。
四、附件本文档所涉及的附件如下:1. 旋挖钻孔灌注桩施工图纸2. 施工记录表格3. 施工安全操作规程五、法律名词及注释1. 土壤工程:土壤力学是研究土体在作用力下的变形和破坏规律的一门学科。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
在钢筋加工场地集中制作,现场绑扎,加工尺寸严格按设计图纸及规范要求,钢筋笼的主筋采用双面搭接焊,质量符合设计及规范要求,接头位置相互错开,主筋与箍筋采用点焊,施工中接照以下规定加工钢筋笼:先制作钢筋的加强箍,加强箍先根据设计长度下料并在特制平台上弯制而成,加强箍制做完成后,在加强箍上准确的放样出钢筋每一根主筋的确切位置并做出标记。加工时先将主筋点焊于加强箍的外侧所标示的主筋位置,确保主筋位置正确,间距一致。最后施工钢筋笼的箍筋,施工前先在主筋上分出箍筋间距,然后将箍筋缠绕于钢筋笼骨架上。加工成型的钢筋笼需垫放在坚实平整的地面上,防止变形粘泥污染。每个成品钢筋笼须经监理工程师验收,合格后方可使用。
6、混凝土浇筑
二次清孔结束后,立即浇筑混凝土。导管内径300mm,丝扣连接,丝扣间采用密封胶圈密封,导管首次使用前必须进行水密性或气密性检测,检测压力0.6~1.0Mpa。提前向监理工程师进行施工混凝土申请,混凝土坍落度为180~220mm,混凝土初凝时间根据运距和浇筑能力确定。
浇筑时计算初灌量,加工好漏斗,漏斗底口要设置10*10cm铁篦子,防止大粒径石块进入导管造成堵管形成断桩事故,为保证首罐混凝土有一定的冲击能量,导管下沉渣挤出,并能把导管下口埋入混凝土,深度不小于1m,漏斗下口另需设置放料闸口。混凝土浇初灌前安放垫板作隔水栓,当混凝土装满漏斗后,打开放料闸口混凝土即下入到孔底,排开泥浆,混凝土浇筑连续进行,随混凝土浇灌随拆管,拆管前必须对混凝土顶面高度进行测量,避免导管拔出造成断桩。拆除导管的中途停息时间不超过15分钟,以免中途停顿造成断桩事故。在整个浇筑过程中,导管在混凝土中埋深1~3米,利用导管内外混凝土的压力差使混凝土的浇筑面逐渐上升,上升速度不低于2m/h,直至高于设计标高1m。
7、施工监测及质量控制
1)、灌注桩成孔后应逐孔检查,包括孔位偏差,孔深,孔径,孔的垂直度,孔底沉渣厚度及泥浆的主要指标。
2)、混凝土浇筑前,清孔后孔底沉渣厚度不得大于5cm。
3)、成孔后,孔径不得小于设计桩径,桩身垂直度偏差不得大于1%。
参加单位
及人员
技术交底
工程名称
珠江好世界项目基坑支护工程
建设单位
9)、导管使用前做水密承压和接头抗压实验,严禁用压气试压,进行水密试验的水压不小于孔内水深的1.3倍的压力,也不小于导管壁和焊缝承受混凝土时最大内压力的1.3倍。
8、安全控制
1)、所有作业人员进入施工现场必须戴好安全帽。
2)、钢筋焊接操作人员必须佩带防护罩等劳保用品,且必须持证上岗。
3)、施工现场的电器设备必须有专人保管,使用中实行一机一闸一箱一保护,严禁一闸多用。
技术交底
工程名称
珠江好世界项目基坑支护工程
建设单位
湖南珠江实业投资有限公司
监理单位
广州珠江工程建设监理有限公司
施工单位
广州市住宅建设发展有限公司
交底部位
旋挖钻孔灌注桩
交底日期
交底人签字
接受人签字
交底内容:
1、施工工序:
施工准备→定位放线→护筒埋设→钻机就位校正→钻孔、掏渣→清孔→成孔检查→下放钢筋笼及导管→灌注混凝土→成桩养护。
参加单位
及人员
技术交底
工程名称
珠江好世界项目基坑支护工程
建设单位
湖南珠江实业投资有限公司
监理单位
广州珠江工程建设监理有限公司
施工单位
广州市住宅建设发展有限公司
交底部位
旋挖钻孔灌注桩
交底日期
交底人签字
接受人签字
交底内容:
采用25吨汽车吊放钢筋笼入孔,起吊时保持平稳,避免钢筋笼在起吊过程中变形,下笼时由人工辅助对准孔位,保持钢筋笼垂直,轻放避免钢筋笼碰撞孔壁,下放过程中若遇阻碍立即停止,严禁强行冲放。
4、钻机就位
钻机安放前,先将桩孔周边垫平,使地面平整,确保钻机安放到位后的底座和顶端平稳,在钻进中不产生位移或沉陷。钻机就位时确保钻杆中心和桩位中心在同一铅垂线上,其对中误差不得大于10mm,钻机就位后,测量钻机平台或护筒标高来控制钻孔深度,避免超钻或少钻,
参加单位
及人员
技术交底
工程名称
珠江好世界项目基坑支护工程
钻孔作业分班连续进行,填写钻孔施工记录,交接班时交待钻进情况及下一班注意事项。经常对钻机对位进行检测,不符合要求时,及时改正。经常注意地层变化,在地层变化处捞取样渣保存。
钻孔过程中观察主机所在地面和支脚支承地面处的变化情况,发现沉降现象及时停机处理。因故停机时间较长时,将套管口保险钩挂牢。
当钻孔深度达到设计要求时,对孔深、孔径、孔位和孔形等进行检查,确认满足设计要求后,立即填写终孔检查证,并经驻地监理工程师认可,方可进行孔底清理和灌注混凝土的准备工作。
6)、混凝土必须连续灌注,严禁有夹层和断桩,每孔实际混凝土用量严禁小于计算体积。
7)、桩孔深度应不小于设计深度,桩顶浮浆及松散的混凝土应凿除干净。
8)、混凝土坍落度应为180~220mm,具有良好的和易性;混凝土浇筑时,导管不得横向移动,导管提升速度与混凝土的上升速度相适应,始终保持导管在混凝土中的插入深度不小于2米,也不能使混凝土溢出漏斗。
4)、桩机开钻前,应经项目部施工人员或者机务员对桩机进行检查,如果没有经过检查,则不得进行钻孔作业。
5)、吊车作业需要有专人负责指挥。
6)、严禁在雨中进行电焊作业。
参加单位
及人员
施工准备
施工前,先清除设计桩位范围内场地的杂物、障碍物,平整施工场地和施工便道。
2、定位放线
依据设计图纸计算各桩位坐标,并确定每个桩孔与相邻控制点的位置关系,经复核无误后在场内实地放出,同时以桩中心为交点,在纵向和横向方向埋设好护桩,桩位经监理工程师复核并签字同意后可进行下一步施工,同时做好引桩工作。
建设单位
湖南珠江实业投资有限公司
监理单位
广州珠江工程建设监理有限公司
施工单位
广州市住宅建设发展有限公司
交底部位
旋挖钻孔灌注桩
交底日期
交底人签字
接受人签字
交底内容:
同时填写报验单,经监理工程师对钻机的对中、平台水平、钻杆垂直度检查验收同意后,方可开始钻孔。钻孔前,按施工设计所提供的地质、水文资料绘制地质剖面图,挂在钻台上。针对不同地质层选用不同的钻头、钻进压力、钻进速度。正式钻孔前,钻机要先进行运转试验,检查钻机的稳定和机况,确保后面成施工连续进行。
湖南珠江实业投资有限公司监理源自位广州珠江工程建设监理有限公司
施工单位
广州市住宅建设发展有限公司
交底部位
旋挖钻孔灌注桩
交底日期
交底人签字
接受人签字
交底内容:
4)、钢筋笼直径允许偏差为10mm,安放后,顶面高程允许误差为±50mm。钢筋笼在吊放入孔时,不得碰撞孔壁,灌注混凝土时,要采取措施固定其位置。
5)、钢筋笼下放完毕,经检查无误则立即浇注混凝土,间隔时间不超过4小时,以防止泥浆沉淀和塌孔。
3、埋设护筒
护筒采用钢板波纹管,护筒直径1m,护筒长度为12m,为防止护筒下沉需在护筒两侧焊接担铁,担铁采用10mm钢板,建议挖孔直径比护筒大0.4m左右,挖孔深度以挖尽上部杂填土,进入下部原状土0.2~0.3为宜,同时其深度不得小于1.5m深,坑底应平整。护筒埋设时,通过预先引放的纵、横方向的4个护筒桩点进行调整就位,护筒中心与桩位重合,其偏差不得大于20mm,并严格控制护筒的垂直度,倾斜度不大于1%。护筒调整到位并固定稳后,周边用黏土均匀回填并分层夯实,并将护筒架设牢固,以保证在钻孔过程中护筒稳定不下落。
