(完整word版)瓦斯抽采管路安装、拆除安全技术措施

(完整word版)瓦斯抽采管路安装、拆除安全技术措施

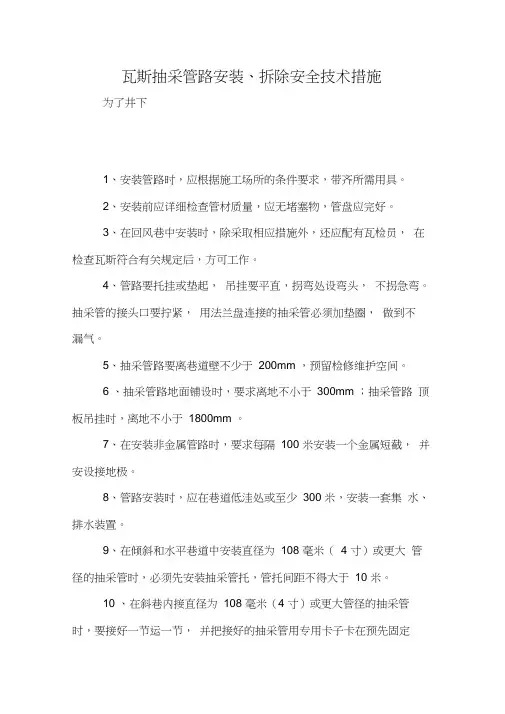

瓦斯抽采管路安装、拆除安全技术措施为了井下1、安装管路时,应根据施工场所的条件要求,带齐所需用具。

2、安装前应详细检查管材质量,应无堵塞物,管盘应完好。

3、在回风巷中安装时,除采取相应措施外,还应配有瓦检员,在检查瓦斯符合有关规定后,方可工作。

4、管路要托挂或垫起,吊挂要平直,拐弯处设弯头,不拐急弯。

抽采管的接头口要拧紧,用法兰盘连接的抽采管必须加垫圈,做到不漏气。

5、抽采管路要离巷道壁不少于200mm ,预留检修维护空间。

6 、抽采管路地面铺设时,要求离地不小于300mm ;抽采管路顶板吊挂时,离地不小于1800mm 。

7、在安装非金属管路时,要求每隔100 米安装一个金属短截,并安设接地极。

8、管路安装时,应在巷道低洼处或至少300 米,安装一套集水、排水装置。

9、在倾斜和水平巷道中安装直径为108 毫米(4 寸)或更大管径的抽采管时,必须先安装抽采管托,管托间距不得大于10 米。

10 、在斜巷内接直径为108 毫米(4 寸)或更大管径的抽采管时,要接好一节运一节,并把接好的抽采管用专用卡子卡在预先固定好的抽采管托架上11、拆卸抽采管时,要两人托住抽采管,一人拧下螺丝。

12、在倾角较大的斜井,联络巷中安装或拆卸抽采管时,必须佩带保险带,并有专用工具袋,用完的工具或管路零部件随时装入工具包内。

安装或拆卸抽采管前,应先用吊链将准备安装或拆卸的抽采管拴好,链子另一头牢固地拴在支架或其它支撑物上,以防止抽采管掉落。

13、敷设瓦斯抽采管路时,要严格按设计施工。

14、管路工作业完毕后,必须将作业现场、巷道清理干净、管材摆放整齐。

(一)管路安装工必须掌握井下瓦斯抽采管路敷设情况及管路安装注意事项。

(一)安装、拆卸管路前要对吊挂装置及顶板情况进行检查,严格执行敲帮问顶制度,确认安全时方可施工。

(二)对施工地点进行洒水灭尘,确保作业地点空气清新。

(三)作业人员必须佩带防尘口罩,防止煤、粉尘吸入口鼻。

(四)安装前应详细检查管材质量,应无堵塞物,管盘应完好。

瓦斯抽放管理安装与拆除安全技术措施

瓦斯抽放管理安装与拆除安全技术措施

瓦斯抽放管理安装与拆除安全技术措施前言瓦斯抽放是指在煤矿中采取一系列措施将煤矿内部甲烷引导出来进行抽放处理的一项措施。

瓦斯有毒性、可燃性,瓦斯爆炸是煤矿安全事故的主要原因之一。

因此,在进行瓦斯抽放管理、安装与拆除时,必须加强安全技术措施的宣传和培训,严格执行安全技术规范,确保每一步操作的安全。

安装前的安全技术措施安全技术宣传安装前,必须对安装人员开展系统的安全技术宣传教育,使他们正确了解瓦斯抽放安装的相关安全知识、安装标准和规程,并明确各项安全技术措施的重要性和意义。

安全技术培训要进行瓦斯抽放安装工人和监理人员的培训,对从事瓦斯抽放安装的所有人员必须进行专业技术培训,包括安装流程、操作规范、安全技术要求等所有方面的培训,确保了解和掌握操作技能和安全常识,避免人为因素带来的安全风险。

安全技术监控安装过程中,应指派专人进行安全技术监控,做好各个环节的安全指导和技术支持工作,发现问题及时纠正,并做好操作记录。

安全技术检查安装任务完成后,要对安装效果进行检查,确保瓦斯抽放装置各项技术规范的要求全部符合,产品安装质量符合标准要求和相关法规。

检查合格之后,才能投入使用。

安装后的安全技术措施安全技术保障瓦斯抽放装置投入使用后,必须对其进行安全技术保障,包括定期巡视、检查、维护,及时清理清洗设备。

保证设施按规定安全运行,避免设备的故障损坏和人为失误。

安全技术维修瓦斯抽放装置使用过程中,可能会出现设备故障、磨损、老化等问题,要及时进行维修和更换,不能视同一般设施的维护,必须做到及时、专业、安全、严谨,确保设备的良好使用状态。

安全事故应急处置在瓦斯抽放装置的使用过程中,如发生瓦斯泄漏、设备故障等不利情况,应及时启动应急预案,采取相应的安全措施,做好现场处置,并及时向有关部门报告,以保障现场人员的生命财产安全。

拆除时的安全技术措施安全技术宣传在拆除前,必须对拆除人员开展全面的安全技术宣传教育工作,使他们细致了解拆除标准和规程、安全技术要求和工作流程,通过宣传教育使每个人员都承担安全责任。

瓦斯抽采泵站拆除安全技术措施正式样本

瓦斯抽采泵站拆除安全技术措施正式样本

文件编号:TP-AR-L7272In Terms Of Organization Management, It Is Necessary To Form A Certain Guiding And Planning Executable Plan, So As To Help Decision-Makers To Carry Out Better Production And Management From Multiple Perspectives.(示范文本)编制:_______________审核:_______________单位:_______________瓦斯抽采泵站拆除安全技术措施正式样本瓦斯抽采泵站拆除安全技术措施正式样本使用注意:该解决方案资料可用在组织/机构/单位管理上,形成一定的具有指导性,规划性的可执行计划,从而实现多角度地帮助决策人员进行更好的生产与管理。

材料内容可根据实际情况作相应修改,请在使用时认真阅读。

一、工程概况:因11-2瓦斯抽采泵站已停止使用,经矿领导安排,由我单位将11-2瓦斯抽采泵站(具体安装位置见附图)内的电气设备及机组、电缆、管路、附件等拆除,为保证施工的安全高效,特编制本措施。

二、施工组织管理:本工程业务指导及监管部门为通防科,现场施工监督由抽采队负责。

本工程现场施工安全负责人为当班跟班人员,技术负责人为孔昊,施工参与人员为机电安装队管子班及机电班职工。

三、施工地点(范围)及时间:1、施工地点(范围):11-2瓦斯抽采泵站2、施工时间:20xx年4月19日~20xx年5月19日四、施工工序或流程(一)施工前准备工作:1、准备施工中使用的工器具,如?12.5mm钢丝绳套、SWL2T的卸扣、12mm的绳卡、2T手拉葫芦2台、5T手拉葫芦2台,保险带,液压手推车、平板车。

2、专职电工将设备停电、验电、放电,并将电源线甩掉。

3、在泵站后门口轨道上方打起吊点。

瓦斯抽采泵站拆除安全技术措施优选稿

瓦斯抽采泵站拆除安全技术措施优选稿

瓦斯抽采泵站拆除安全技术措施集团公司文件内部编码:(TTT-UUTT-MMYB-URTTY-ITTLTY-瓦斯抽采泵站拆除安全技术措施一、工程概况:因11-2瓦斯抽采泵站已停止使用,经矿领导安排,由我单位将11-2瓦斯抽采泵站(具体安装位置见附图)内的电气设备及机组、电缆、管路、附件等拆除,为保证施工的安全高效,特编制本措施。

二、施工组织管理:本工程业务指导及监管部门为通防科,现场施工监督由抽采队负责。

本工程现场施工安全负责人为当班跟班人员,技术负责人为孔昊,施工参与人员为机电安装队管子班及机电班职工。

三、施工地点(范围)及时间:1、施工地点(范围):11-2瓦斯抽采泵站2、施工时间:2013年4月19日~2013年5月19日四、施工工序或流程(一)施工前准备工作:1、准备施工中使用的工器具,如12.5mm钢丝绳套、SWL2T的卸扣、12mm 的绳卡、2T手拉葫芦2台、5T手拉葫芦2台,保险带,液压手推车、平板车。

2、专职电工将设备停电、验电、放电,并将电源线甩掉。

3、在泵站后门口轨道上方打起吊点。

4、联系运输一队将平板车打运至-780回风大巷,由我单位负责将车辆推至泵站后门。

(二)主要工作量:1、2BE1-403水环式真空泵4台(l×b×h=1700mm×1400mm×2000mm、3600kg/台)。

2、DN300汽水分离器4台(l×b×h=900mm×900mm×2400mm、800kg/台)。

3、YB2-400M-12电机4台(l×b×h=1700mm×800mm×800mm、3600kg/台、P=185KW)。

4、泵体底座4台(l×b×h=3200mm×1200mm×300mm、500kg/台)。

5、Φ273瓦斯管路100m、Φ426瓦斯管路120m。

瓦斯抽放管理安装与拆除安全技术措施(正式)

瓦斯抽放管理安装与拆除安全技术措施(正式)

编订:__________________单位:__________________时间:__________________瓦斯抽放管理安装与拆除安全技术措施(正式) Deploy The Objectives, Requirements And Methods To Make The Personnel In The Organization Operate According To The Established Standards And Reach The Expected Level.Word格式 / 完整 / 可编辑文件编号:KG-AO-8733-39 瓦斯抽放管理安装与拆除安全技术措施(正式)使用备注:本文档可用在日常工作场景,通过对目的、要求、方式、方法、进度等进行具体、周密的部署,从而使得组织内人员按照既定标准、规范的要求进行操作,使日常工作或活动达到预期的水平。

下载后就可自由编辑。

随着各掘进工作面的不断推进,瓦斯抽放管路也须紧跟各工作面迎头进行瓦斯预抽,在瓦斯抽放管路安装与拆除过程中为防止事故的发生,保障施工安全特编写此措施,望有关单位认真贯彻执行。

1、管路工必须经过专业技术培训,考试合格后方可上岗。

2、管路工须了解煤矿有关瓦斯、煤尘爆炸及各种气体超限的危害及预防知识以及对瓦斯抽放管路的安装及维护规定。

3、严禁在无风或风量不足的地点从事管路安装、拆除、维护、检查等工作。

4、在进行正常操作时,要仔细检查操作环境的安全状况,不安全须向有关人员进行汇报处理后才可进行作业,否则不得进行操作。

5、敷设管路时要严格按设计施工,管路与其它设施及设备的安全间隙必须满足《煤矿安全规程》要求。

6、在运输巷道内敷设管路时,要严格遵守有关安全规定,采取设置警戒、行人不行车等相关安全技术措施。

7、工作前应把需用材料、工具准备齐全;下井进行管路敷设和维修时要运转所须材料。

8、软质管或较短管材、配件可装矿车运送,凡矿车装不下的管材均装花车运送。

井下移动瓦斯抽采泵站拆除安全措施标准范本

井下移动瓦斯抽采泵站拆除安全措施标准范本

解决方案编号:LX-FS-A77075井下移动瓦斯抽采泵站拆除安全措施标准范本In the daily work environment, plan the important work to be done in the future, and require the personnel to jointly abide by the corresponding procedures and code of conduct, so that the overall behavior oractivity reaches the specified standard编写:_________________________审批:_________________________时间:________年_____月_____日A4打印/ 新修订/ 完整/ 内容可编辑井下移动瓦斯抽采泵站拆除安全措施标准范本使用说明:本解决方案资料适用于日常工作环境中对未来要做的重要工作进行具有统筹性,导向性的规划,并要求相关人员共同遵守对应的办事规程与行动准则,使整体行为或活动达到或超越规定的标准。

资料内容可按真实状况进行条款调整,套用时请仔细阅读。

为了保证井下移动瓦斯抽采泵站内的电气设备及机组、电缆、管路、附件等的安全完好,经研究决定,对已经停止运行的井下移动瓦斯抽采泵站进行拆除回收,为保证施工过程的安全高效,特编制本措施。

一、施工组织管理本工程业务指导及监管部门为通风科,现场施工监督由抽放队负责。

本工程现场施工安全负责人为当班跟班队干,施工参与人员为抽放队出勤职工。

二、施工工序或流程(一)施工前准备工作:1、准备施工中使用的工器具,?12.5mm 钢丝绳套、如SWL2T 的卸扣、12mm 的绳卡、2T 手拉葫芦2 台、5T 手拉葫芦2 台,保险带,手推车、平板车。

2、专职电工将设备停电、验电、放电,并将电源线拆除。

瓦斯抽放管理安装与拆除安全技术措施

瓦斯抽放管理安装与拆除安全技术措施

瓦斯抽放管理安装与拆除安全技术措施首先,施工前需要进行详细的现场勘测和风险评估,确定瓦斯抽放装
置的安装位置和方向。

勘测时,要特别注意周围地质、建筑物和交通等因
素对安装的影响,并进行相应的措施。

除此之外,还需要对施工人员进行
全面的技术培训和安全教育,确保他们具备相关的技术和安全意识。

接下来,需要采取一系列的安全措施确保施工过程中的安全。

首先,
要保证现场的通风良好,控制瓦斯抽放装置周围的气体浓度在安全范围内,并设置好相应的警示标志。

其次,要准确使用和安装相关的工具和设备,
确保其质量安全。

在进行瓦斯抽放装置的安装和拆除时,要采取适当的固
定和支撑措施,保证设备的稳定性和安全性。

同时,施工人员在进行瓦斯抽放装置的安装和拆除时,应佩戴符合规
定的个人防护装备,如防护眼镜、手套、安全帽等,并严禁穿戴宽松的衣物,避免发生意外。

在安装和拆除过程中,要遵守相关的操作规程和安全
规范,确保施工的顺利进行。

此外,在施工过程中还需要建立有效的沟通和协调机制,保持良好的
工作现场秩序。

施工人员要定期检查瓦斯抽放装置的安装和使用情况,及
时排除安全隐患和故障。

并且,要做好记录和报告工作,及时汇报相关安
全问题和建议,保障施工的顺利进行。

总之,瓦斯抽放管理安装与拆除安全技术措施是为了确保施工人员和
设备的安全,需要在施工前进行详细的勘测和风险评估,采取一系列的安
全措施,并加强施工人员的技术培训和安全教育。

通过以上安全技术措施
的实施,可以有效减少事故的发生,保证施工过程的安全性和顺利进行。

瓦斯抽采泵站拆除安全技术措施

瓦斯抽采泵站拆除安全技术措施
设备吊装时,应遵循“安全第一、预防为主”的 原则,并确保吊装过程不发生任何安全事故。
拆除现场的消防安全
1
拆除现场应设置消防器材,并确保消防器材的完 好有效。
2
拆除现场应设置明显的安全警示标志,并确保工 人了解安全警示标志的含义。
3
拆除现场应保持整洁,并确保不影响消防通道的 畅通。
04
拆除施工应急预案
应急组织与职责
应急指挥部
负责组织、协调和指挥应急处置工作,确保拆除过程 中的安全。
现场指挥
负责制定具体的应急处置方案,指挥现场应急处置工 作。
应急救援小组
负责实施应急救援工作,包括人员疏散、抢险救援等 。
应急处置流程
发现紧急情况
一旦发现紧急情况,立即启动应急预案。
现场指挥部响应
现场指挥部迅速响应,组织相关人员赶赴现场。
拆除工程内容
拆除泵站内的水泵、电机 、阀门等设备
拆除泵站内的房屋、构筑 物等建筑
拆除泵站内的管道、电缆 等管线
清理现场垃圾,恢复场地 原貌
拆除工程安全技术要求
确保拆除过程中不发生 设备损坏、人员伤亡等 事故
01
02
确保拆除工程的进度和 质量符合要求
03
04
确保拆除后的场地符合 环保、安全等方面的要 求
02 对重大安全隐患实行挂牌督办整改,建立整改台 账,实行销号管理。
03 对整改完成的安全隐患进行复查验收,确保整改 效果符合要求。
THANKS
谢谢您的观看
交通保障
确保应急车辆和人员能够及时 到达现场。
05
安全监督与检查
安全监拆除安全技术措施,并确保 其科学、合理、可行。
02
对拆除作业现场进行全面监督,确保作业人员遵守 安全规程,及时纠正违章行为。
  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

编订:__________________单位:__________________时间:__________________瓦斯抽采泵站拆除安全技术措施(正式)Deploy The Objectives, Requirements And Methods To Make The Personnel In The Organization Operate According To The Established Standards And Reach The Expected Level.Word格式 / 完整 / 可编辑文件编号:KG-AO-9844-60 瓦斯抽采泵站拆除安全技术措施(正式)使用备注:本文档可用在日常工作场景,通过对目的、要求、方式、方法、进度等进行具体、周密的部署,从而使得组织内人员按照既定标准、规范的要求进行操作,使日常工作或活动达到预期的水平。

下载后就可自由编辑。

一、工程概况:因11-2瓦斯抽采泵站已停止使用,经矿领导安排,由我单位将11-2瓦斯抽采泵站(具体安装位置见附图)内的电气设备及机组、电缆、管路、附件等拆除,为保证施工的安全高效,特编制本措施。

二、施工组织管理:本工程业务指导及监管部门为通防科,现场施工监督由抽采队负责。

本工程现场施工安全负责人为当班跟班人员,技术负责人为孔昊,施工参与人员为机电安装队管子班及机电班职工。

三、施工地点(范围)及时间:1、施工地点(范围):11-2瓦斯抽采泵站2、施工时间:20xx年4月19日~20xx年5月19日四、施工工序或流程(一)施工前准备工作:1、准备施工中使用的工器具,如?12.5mm钢丝绳套、SWL2T的卸扣、12mm的绳卡、2T手拉葫芦2台、5T手拉葫芦2台,保险带,液压手推车、平板车。

2、专职电工将设备停电、验电、放电,并将电源线甩掉。

3、在泵站后门口轨道上方打起吊点。

4、联系运输一队将平板车打运至-780回风大巷,由我单位负责将车辆推至泵站后门。

(二)主要工作量:1、2BE1-403水环式真空泵4台(l×b×h=1700mm ×1400mm×2000mm、3600kg/台)。

2、DN300汽水分离器4台(l×b×h=900mm×900mm ×2400mm、800kg/台)。

3、YB2-400M-12电机4台(l×b×h=1700mm×800mm×800mm、3600kg/台、P=185KW)。

4、泵体底座4台(l×b×h=3200mm×1200mm×300mm、500kg/台)。

5、Φ273瓦斯管路100m、Φ426瓦斯管路120m。

6、BKD16-630馈电开关3台(l×b×h=600mm×700mm×1200mm、450kg/台)。

7、QBZ3-315馈电开关4台(l×b×h=600mm×600mm×1200mm、300kg/台)。

8、ZBZ-4.0M照明综保2台(125kg/台)。

9、MYP3*150电缆580米、MYPTJ3*70电缆100米。

10、照明灯13盏,及配套电缆。

11、电缆钩及接地极等。

(三)设备拆除步骤、方法1、联系抽采队将管路同主管路断开。

2、待需拆除管路及泵体、汽水分离器内的瓦斯正常后进入作业。

3、利用原有牢固可靠的吊挂点将需拆除的管路带紧。

4、将带紧的管路同其余管路断开。

5、慢慢将管路松至底板。

6、拆除连接螺栓并将管路转运至装车位置。

7、装车后封车牢固推至指定地点(见附图)。

8、在设备装车位置上方打2.4m深的起吊眼2组(每组2个),并安装Φ20×2.5m锚杆,每个吊挂眼用至少2根锚固剂(型号为Z2380树脂锚固剂)。

9、用不小于2T的液压手推车将馈电转运至泵站后门口。

10、利用泵站后门口轨道上方的起吊点将设备起吊装车、封车。

11、拆除泵体、电机、底座、汽水分离器的各连接螺栓及地脚螺栓。

12、将平板车推至4#泵处,利用原有牢固可靠的吊点将泵体起吊至平板车上,将平板车牵拉至装车位置,将泵体起吊至轨道上的平板车上封车牢固后推至指定地点。

13、或将两台液压手推车推至4#泵处,利用原有牢固可靠的吊点将泵体起吊至液压手推车上,将液压手推车牵拉至装车位置,将泵体起吊至轨道上的平板车上封车牢固后推至指定地点(见附图)。

14、或利用起吊点直接将泵体牵拉至装车位置,将泵体起吊至轨道上的平板车上封车牢固后推至指定地点。

15、利用上述三种方式依次将4#、3#、2#、1#的泵体、电机、底座、汽水分离器转移至装车位置,装车封车推至指定位置。

16、牵拉电缆并装车、升井。

17、拆除细电缆及电缆钩。

18、拆除照明、配套线缆、接地极等。

五、安全技术措施(一)设备起吊、装卸车及拆除方面1、每辆平板车装不多于6台低馈及综保,并用不低于Φ9.3钢丝绳将馈电开关的相对位置固定牢固,用不低于Φ9.3钢丝绳分别将前后各两台开关向平板车两端牵拉并固定在平板车上,防止开关前后窜动。

2、泵体封车采用40T(Φ18×64)锚链配合专用链接环及M22×90螺栓将泵体的四个角与平板车牢固的固定在一起,并用不低于Φ12.5钢丝绳将泵体固定在平板车上。

3、电机封车用不低于Φ9.3钢丝绳分别将前后两端向平板车两端牵拉并固定在平板车上,再用不低于Φ9.3钢丝绳将电机牢固的固定在平板车上,防止电机窜动。

4、汽水分离器封车用不低于Φ9.3钢丝绳分别将前后两端向平板车两端牵拉并固定在平板车上,再用不低于Φ9.3钢丝绳将电机牢固的固定在平板车上,并在汽水分离器两侧帮放置不少于两条道木,夹紧汽水分离器,防止汽水分离器滚动。

5、所有封车钢丝绳必须牢固可靠。

6、设备装卸时要互保联保,统一指挥,信号明确,起吊物件时,起吊点应生根牢固、起吊用具经检查完好后方可使用,起吊葫芦的吨位与起吊重物的吨位相适应,严禁超负荷起吊。

7、起吊时起吊人员严禁站在起吊物的下方,操作人员要避开葫芦受力的反弹方向,观察起吊物的平衡情况,防止突然下落摆动倾倒伤人,人员应站在起吊物的两端0.5米处进行起吊操作。

8、起吊点,要设专人观察顶板的情况起吊点必须牢固可靠,方可进行起吊。

9、吊挂起吊葫芦时,必须用专用人梯搭架,至少要有2人进行操作,必须做到一人操作,一人监护,时刻观察生根点的牢固情况;吊挂过程当中要有专人监护,2米以上的吊点必须使用“人字梯”,梯子要生根稳固,且下方必须有专人进行稳固。

在“人字梯”上进行操作的人员精力要集中,必须佩戴安全带。

10、起吊物件时要先试吊两次,待无问题后方可正式起吊,起吊或下落物件时,要慢速控制拉链,防止倒链打滑,造成起吊物突然下落。

11、牵拉葫芦的牵拉点要牢固,人员严禁站在葫芦反弹方向。

12、设备装卸车前必须用掩车器将车辆掩牢固或用锚链将车辆锁在轨道上,防止车辆在设备装卸车时移动。

13、设备装卸车、移动及起吊时,人员严禁站在车辆的两侧帮及设备与巷道帮部之间,防止设备突然摆动或倾倒挤人,并严禁行人通过,操作人员必须在远离设备端部0.5米以外的地方对设备进行操作。

14、起吊泵体时必须双吊点起吊且不少于两台5T 葫芦双链同时起吊,用另一台2T葫芦将泵体牵拉到指定位置,缓慢松葫芦将设备慢慢放置在指定位置。

15、起吊用的锚链必须完好,锚链必须使用连接环连接,严禁使用螺栓直接连接或使用开口环连接,所有起吊用的绳套、钢丝绳、索具安全系数必须大于6倍。

16、起吊过程中闲杂人员严禁通过,并在起吊点前后设置警戒,防止无关人员进入。

17、严禁施工人员站在起吊物上进行起吊。

18、严禁使用煤巷支护锚杆、锚索起吊设备。

19、设备起吊过程中不允许交接班。

20、起吊及下放设备过程中严禁有人站在设备可能的摆动范围内。

21、1.5米以上高空作业时,人员要佩戴保险带,所用工器具必须有防坠措施。

22、大件的重心要落在平板车的中心。

23、大件要保证不歪不斜,不超高不超宽,宽度不超过1.7m,高度从轨道面算起不超过2.5m,大件放在平板车上两边要均匀。

24、电缆装车严禁超出车辆两侧,前后两面用道木进行防护。

25、设备拆除顺序为由外向内拆除。

26、设备在运输、转移及起吊时,使用滚杠滑动严防挤伤手脚,待滚杠完全脱离后方可伸手去拿滚杠。

27、拆除汽水分离器地角螺栓前必须将汽水分离器固定牢固,确保汽水分离器地角螺栓拆除后不会自行倒落。

28、所有施工人员必须严格执行互保联保责任制,发现有不适现象立即喊出并撤至安全地点休息。

29、做到文明施工,施工现场保持环境卫生,工完料尽,场地清洁。

(二)管路拆除方面1、装卸时要互保联保,统一指挥,起吊物件时,起吊点应生根牢固、起吊用具经检查完好后方可使用,起吊葫芦的吨位与起吊重物的吨位相适应,严禁超负荷起吊。

2、管路一次性起吊不得超出4根(三通不包括在内)。

3、装、卸车时,人员不得将脚手放置于易滚动部件(活盘)之间,防止挤伤脚手,并严禁行人通过,操作人员必须在远离端部0.5米以外的地方对管路进行操作。

4、起吊时起吊人员严禁站在起吊物的下方或从起吊物下方通过,操作人员要避开葫芦受力的反弹方向,观察起吊物的平衡情况,防止管路突然下落摆动倾倒伤人。

5、起吊时,要设专人观察顶板的情况、起吊点必须牢固可靠,方可进行起吊。

6、吊挂起吊葫芦时,必须用专用人梯搭架,至少要有2人进行操作,必须做到一人操作,一人监护,时刻观察生根点的牢固情况;吊挂过程当中要有专人监护,2米以上的吊点必须使用“人字梯”,梯子要生根稳固,且下方必须有专人进行稳固。

在“人字梯”上进行操作的人员精力要集中,必须佩戴安全带。

7、起吊管路时要先试吊两次,待无问题后方可正式起吊,起吊或下落管件时,要慢速控制拉链,防止倒链打滑,造成起吊物突然下落。

8、起吊时起重链与管路连接必须不少于3次打结(单链起吊),余链不少于200mm,并与起重链用铁丝连接牢固。

9、管路装、卸车前必须用掩车器将车辆掩牢,防止车辆在管路装、卸车时移动。

10、管路装、卸车时,管路每端至少2人用粗细合适的钎杆插入盘口螺栓孔内,两端人员协调用力将管路越过花架车侧帮,并轻轻放下,或者一人用钎杆插入盘口螺栓孔内抬起管路一端,另外两人在管路另一端用钎杆插入盘口螺栓孔中将管路拖出花架车至管路大部分伸出车外,再至少两人用手托起管路,使管路脱离花架车并轻轻放下以此方法递推卸车(管路专用短节每端至少要用1人抬起管路)。

11、管路卸车时,人员严禁站在车辆的两侧帮,并严禁行人通过,操作人员必须在远离管路端部0.5米以外的地方对管路进行操作、操作前将周围物件移至安全地带。
