钢筋砼护坡施工方案.docx
钢筋砼护坡施工方案doc

1钢筋砼护坡施工方案1、工程概况:泗阳天骄·名人家园二标段4~6、9、10号楼及办公楼位于江苏省宿迁市泗阳县众兴镇繁荣路西侧、淮海路北侧、银河路南侧,地理位置优越、交通便利。
本工程采用框架剪力墙结构。
4~6#楼为17层,其中1~2层为小型商业服务网点;9#楼为17层住宅;10#楼为26层,其中1~2层为小型商业服务网点、3层为配套用房,4~26层为住宅;办公楼为12层。
地基为预应力离心混凝土空心方桩,基础为筏板基础,总建筑面积55987m 2。
2、施工准备2.1材料选用2.1.1混凝土选用本工程护坡选用C20细石混凝土。
2.1.2 钢筋选用ø4mm@200双向钢筋网片。
2.1.3其它材料22#铁丝、绑扎工具等。
2.2主要机具设备2.2.1机械设备垂直运输工具(塔吊)、汽车泵、砼运输车等。
2.2.2主要工具铁锹、泥筒、拉拉车、胶皮管、大锤、铁抹子、木抹子、刮杠、托灰板等。
2.3作业条件2.3.1基础土方开挖完成,坡面无浮土。
2.3.2清除坡面、坡顶、坡底的虚土、杂物,防止出现烂根现象,增加砼与土体的粘结力。
3、施工操作工艺3.1钢筋砼护坡基本做法:是在土坡面铺设钢筋网片(固定牢固),然后浇筑C20细石砼护坡(10cm 厚);3.2土坡面钢筋砼护坡工序为:基坑上口0.8m 内清土→人工修坡→土坡喷水2湿润→绑扎钢筋网片(固定牢固)→细石砼护坡浇筑→喷水养护3.3护坡施工中的修坡,护坡砼浇筑、压抹、锚筋、敷设钢筋、养护均由人工操作。
3.4浇筑砼护坡前,应对绑扎好的钢筋网进行检查是否已绑扎牢固。
在砼浇筑时对其表面拍打密实。
钢筋网及混凝土面层要浇过坡顶80cm ,厚10cm 。
待达到一定强度后,洒水养护(不少于7d )。
4、质量标准4.1护坡砼强度不低于C20,抹实、抹平,应随坚实土体的凹凸压抹,无露出土体;砼厚度10cm ,误差不大于±20mm 。
4.2护坡示意图见附图:5、成品保护5.1做好坡顶护坡,以拦截地表水,保护护坡层内的土体不受水的浸润,保证边坡及护层的稳定。
现浇钢筋砼方格骨架护坡施工方案

现浇钢筋砼方格骨架护坡施工方案一、工程概况现浇砼方格型骨架护坡为K1-K2段,长54m,坡长22.5m。
L-M段水平长130m,斜坡长19.5m。
以及主斜井南侧抗滑桩上下边坡,水平长96m,斜坡长15m。
食堂1号单身公寓西侧上下边坡,水平长112m,斜坡长18 m。
二、施工机械和人员1、主要施工机械、设备:挖掘机330型2台290型1台;50型装载机2台。
2、复合木模板1800㎡。
3、项目部人员配备:项目总工一名、生产副经理一名、技术员一名、工长一名、实验员一名、模板工十五名、钢筋工十名、普工十名、振捣工两名。
三、施工准备1、现浇混凝土方格骨架护坡施工前,必须待该段边坡土石方施工完成。
先测量放出K1-K2段、L-M段、主斜井南侧的边线,用挖掘机结合人工对K1-K2段、L-M段、主斜井南侧边坡进行整修,边坡修整时用坡度尺拉线修整,修整后的边坡坡度不得大于设计值,修整后的边坡经监理工程师验收合格后方可进行下道工序。
2、基础开工前,向监理工程师提交本工程施工组织设计和开工报告,经监理工程师批准后方可开工。
3、测量放样:根据设计要求定出骨架基础大样,用挖掘机结合人工将基础基坑开挖好,按图纸设计平面位置、标高及几何尺寸进行施工。
4、在现场设置分项工程施工标志牌,标明主要技术负责人、现场质量管理人员、实验检测人员、安全负责人、主要施工工艺及质量标准,来指导施工,并设立安全生产牌。
四、临时排水方案由于我施工段主要属于回填土区域,施工期间应严格采取措施避免雨水浸泡、冲刷坡面及基坑,因此在施工前需做好临时截水沟、隔水土埂等设施,防止雨水冲毁边坡,同时准备好雨布,防止施工过程中突然降雨而冲刷未凝固的混凝土表面。
五、现浇砼方格骨架施工方案1、施工放样现浇砼方格骨架工程分段施工,分段放样,根据K1-K2段坐标横坡放出方格骨架坡角(顶)线,并确定其骨架基础顶面高程,根据该段边坡长度准确放出骨架位置,线位设好以后报请监理检测,符合要求后再进行下道工序施工。
钢筋混凝土护坡施工方案

钢筋混凝土护坡施工方案一、工程概述本工程为_____护坡工程,位于_____。
护坡长度为_____米,高度为_____米。
由于该区域地形复杂,地质条件较差,为了确保边坡的稳定性和安全性,需要采用钢筋混凝土护坡进行防护。
二、施工准备1、技术准备熟悉施工图纸和相关规范,编制施工方案,并向施工人员进行技术交底。
进行测量放线,确定护坡的位置和尺寸。
2、材料准备钢筋:选用符合国家标准的钢筋,型号为_____,钢筋应具有质量证明书和检验报告。
混凝土:采用_____强度等级的商品混凝土,其配合比应符合设计要求。
模板:选用_____材质的模板,模板应具有足够的强度和刚度,表面平整光滑。
3、机械设备准备混凝土搅拌机:_____台。
混凝土输送泵:_____台。
钢筋切割机:_____台。
钢筋弯曲机:_____台。
电焊机:_____台。
4、劳动力准备钢筋工:_____人。
模板工:_____人。
混凝土工:_____人。
普工:_____人。
三、施工工艺流程1、边坡修整采用机械和人工相结合的方式,对边坡进行修整,使其表面平整,坡度符合设计要求。
清除边坡上的浮土、松石和杂物。
2、钢筋绑扎在边坡上按照设计要求铺设钢筋网,钢筋网的间距为_____mm。
钢筋的交叉点应采用扎丝绑扎牢固,确保钢筋网的整体性。
3、模板安装采用钢模板或木模板进行安装,模板应拼接严密,表面平整,支撑牢固。
模板的安装位置和尺寸应符合设计要求,偏差应控制在允许范围内。
4、混凝土浇筑混凝土采用商品混凝土,通过混凝土输送泵输送至施工现场。
混凝土浇筑应分层进行,每层厚度为_____mm,振捣密实,确保混凝土的质量。
5、混凝土养护混凝土浇筑完成后,应及时进行养护,养护时间不少于_____天。
养护期间应保持混凝土表面湿润,可采用覆盖塑料薄膜或洒水的方式进行养护。
6、模板拆除当混凝土强度达到设计强度的_____%时,方可拆除模板。
模板拆除应遵循先支后拆、后支先拆的原则,小心拆除,避免损坏混凝土表面。
护坡混凝土浇筑施工方案(3篇)

第1篇一、工程概况本工程位于某市某区,主要建设内容包括护坡、挡墙、排水设施等。
护坡混凝土浇筑施工是本工程的重要组成部分,其主要目的是防止河岸侵蚀,确保河岸稳定,提高河岸的安全性。
本方案针对护坡混凝土浇筑施工进行详细规划,确保施工质量、进度和安全性。
二、施工准备1. 施工图纸及技术资料熟悉施工图纸,了解护坡设计要求,掌握施工技术要求。
收集相关技术资料,包括混凝土配合比、原材料质量标准、施工工艺等。
2. 施工现场施工现场应具备以下条件:(1)施工现场平整、开阔,排水良好。
(2)施工道路畅通,便于材料运输。
(3)施工区域四周设置安全防护设施,如围挡、警示标志等。
(4)施工现场临时用电、用水设施齐全。
3. 施工设备(1)混凝土搅拌设备:混凝土搅拌站、混凝土搅拌车等。
(2)运输设备:平板车、吊车等。
(3)浇筑设备:混凝土泵、输送管、振捣器等。
(4)检测设备:混凝土试验室、测量仪器等。
4. 人员组织(1)成立护坡混凝土浇筑施工项目部,明确项目经理、技术负责人、施工负责人等岗位。
(2)组建施工队伍,包括混凝土浇筑工、运输工、振捣工等。
(3)对施工人员进行技术培训和安全教育。
三、施工工艺1. 混凝土制备(1)混凝土配合比:根据设计要求,确定混凝土配合比,确保混凝土强度、耐久性等性能。
(2)原材料:选用合格的原材料,如水泥、砂、石子、外加剂等。
(3)搅拌:采用强制式搅拌机进行搅拌,确保混凝土搅拌均匀。
2. 混凝土运输(1)运输方式:采用混凝土搅拌车进行运输。
(2)运输时间:根据现场实际情况,合理安排运输时间,避免混凝土在运输过程中发生离析。
3. 混凝土浇筑(1)浇筑顺序:先浇筑底部,再浇筑侧面,最后浇筑顶部。
(2)浇筑速度:根据混凝土泵送能力,合理控制浇筑速度,避免混凝土堆积。
(3)浇筑厚度:根据设计要求,控制浇筑厚度,确保混凝土密实。
4. 振捣(1)振捣器选用:采用插入式振捣器。
(2)振捣时间:根据混凝土浇筑厚度,合理控制振捣时间,确保混凝土密实。
钢筋混凝土护坡建设方案

钢筋混凝土护坡建设方案1. 背景随着城市建设的不断扩张,地质环境的变化和水土流失的加剧,钢筋混凝土护坡在城市护坡工程中发挥了重要作用。
钢筋混凝土护坡结构稳定、耐久性高、施工方便等优点,使其成为一种常用的护坡建设材料。
2. 设计要求设计钢筋混凝土护坡的建设方案需要满足以下要求:- 承载能力:护坡结构需能够承担预期的土体压力,并保证不发生破坏。
- 抗倾覆能力:护坡结构应具有足够的抗倾覆能力,以防止土体滑动或崩塌。
- 防渗透能力:护坡结构应具有一定的防渗透性,以保持坡面的稳定。
- 经济性:设计应尽量降低建设成本,同时保证护坡结构的质量和使用寿命。
3. 护坡结构钢筋混凝土护坡的建设方案应包括以下结构:- 地基处理:对坡面进行翻修和夯实,以提高地基的稳定性。
- 防护板:在护坡顶部设置一道水泥防护板,以防止雨水侵蚀和土体侵蚀。
- 护坡体:采用钢筋混凝土护坡体来支撑坡体,并保证护坡的稳定性。
4. 施工过程钢筋混凝土护坡的施工过程应按照以下步骤进行:1. 土方开挖:清除坡面上的杂物和松散土,并保持坡面干燥。
2. 地基处理:对坡面进行翻修和夯实,以提高地基的稳定性。
3. 浇筑混凝土:根据设计要求,进行钢筋混凝土的浇筑,确保结构的稳定性和强度。
4. 完工验收:对施工完成的护坡结构进行验收,确保质量符合设计要求。
5. 维护管理为了保证钢筋混凝土护坡的长期使用效果,需要进行定期的维护和管理:- 清理坡面上的杂物和积水,确保护坡结构的通畅。
- 定期检查护坡结构的稳定性和完整性,并进行必要的修复和加固。
- 防止机械设备和车辆对护坡结构造成损坏,提醒相关人员注意绕行或减速通过。
6. 结论设计和施工钢筋混凝土护坡的建设方案是确保城市护坡工程稳定和持久存在的关键。
通过合理的设计和严格的施工,可以保证护坡结构的质量和使用寿命,减轻土地水土流失的影响,为城市的可持续发展作出贡献。
钢筋混凝土护坡施工方案(2024)

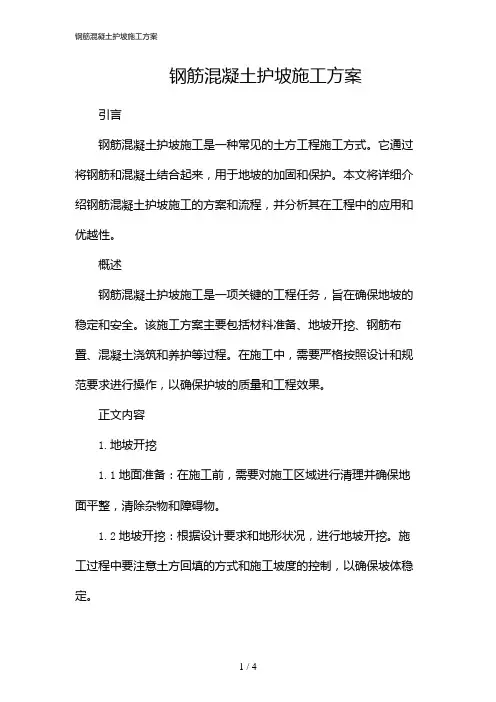

钢筋混凝土护坡施工方案引言钢筋混凝土护坡施工是一种常见的土方工程施工方式。
它通过将钢筋和混凝土结合起来,用于地坡的加固和保护。
本文将详细介绍钢筋混凝土护坡施工的方案和流程,并分析其在工程中的应用和优越性。
概述钢筋混凝土护坡施工是一项关键的工程任务,旨在确保地坡的稳定和安全。
该施工方案主要包括材料准备、地坡开挖、钢筋布置、混凝土浇筑和养护等过程。
在施工中,需要严格按照设计和规范要求进行操作,以确保护坡的质量和工程效果。
正文内容1.地坡开挖1.1地面准备:在施工前,需要对施工区域进行清理并确保地面平整,清除杂物和障碍物。
1.2地坡开挖:根据设计要求和地形状况,进行地坡开挖。
施工过程中要注意土方回填的方式和施工坡度的控制,以确保坡体稳定。
1.3地坡底部处理:在地坡底部进行均匀的压实处理,确保地坡底部的承载力和稳定性。
2.钢筋布置2.1钢筋准备:根据设计要求,选用适当规格和质量的钢筋,并将其清理、搭接和加工整齐。
保证钢筋的质量和强度。
2.2钢筋布置:根据设计要求,将钢筋嵌入到地坡中,以提高地坡的抗拉强度和稳定性。
钢筋的间距和布置要符合相关规范,并采取必要的连接措施。
2.3钢筋固定:使用钢筋焊接或联结件等方式将钢筋固定在地坡中,确保钢筋的稳定和牢固。
3.混凝土浇筑3.1混凝土准备:根据设计要求,选用适当的混凝土材料,并按比例进行配制。
混凝土的配合比要合理,以保证混凝土的强度和耐久性。
3.2混凝土浇筑:混凝土浇筑应以分段浇筑的方式进行,确保浇筑连续性和坡面的一致性。
在浇筑过程中,要注意振捣和充实,以提高混凝土的密实度和质量。
3.3地坡表面处理:在混凝土浇筑后,对地坡表面进行光滑处理和修整,以增加地坡的美观性和抗水蚀性。
4.养护4.1初级养护:在混凝土浇筑后,对地坡进行湿润保养,以防止混凝土早期干裂和开裂。
湿润养护时间持续714天。
4.2后期养护:在初级养护完成后,对地坡的养护进行进一步处理。
根据实际情况和气候条件,采取适当的养护措施,以确保混凝土的强度和耐久性。
(完善版)混凝土护坡实施方案(整编)
(完善版)混凝土护坡实施方案(整编)混凝土护坡实施方案(完善版)
1. 项目背景
本项目旨在对XX路段进行护坡工程,以解决该路段因山体崩塌导致的安全隐患和交通问题。
2. 实施目标
- 构建稳固的混凝土护坡结构,确保路面和周边建筑物的安全- 提高路段通行的便利性和舒适度
- 减少山体崩塌对周边环境的影响
3. 实施步骤
3.1 前期准备
- 对施工区域进行勘察,确定施工范围和地形地貌情况
- 制定施工计划和安全预案
- 确保施工人员具备相关证书和技术能力
3.2 施工工艺
- 在护坡区域进行清理和平整
- 挖掘基坑,进行基础处理
- 浇筑混凝土护坡墙体
- 进行护坡墙面的整平和表面处理
3.3 后期工作
- 进行护坡结构的养护
- 进行环境整治和绿化工作
4. 实施要求
- 施工过程中严格按照相关施工标准和规范进行操作- 确保施工现场的安全,做好施工现场防护工作
- 严格控制混凝土配合比,确保混凝土质量
- 确保施工过程中对周边环境的影响降到最低
5. 预期效果
- 护坡结构稳固耐用,能够有效防止山体崩塌
- 提高路段的安全性和通行舒适度
- 减少山体崩塌对周边环境的影响
6. 风险预警
- 施工过程中可能受到自然因素的影响,需要及时调整施工计划
- 施工现场安全隐患需要及时发现和处理
7. 结束语
本实施方案经过充分论证和完善,将会确保护坡工程的实施效果和施工质量。
希望全体施工人员能够严格按照本方案进行操作,确保施工过程的安全和质量。
施工方案护坡施工方案(3篇)
第1篇一、工程概况本工程位于某市某区,主要建设内容包括护坡工程。
工程总长度为1000米,护坡高度为2米,采用重力式护坡结构。
工程地质条件良好,基础为砂质土壤,土壤承载力满足设计要求。
护坡材料采用C20混凝土,抗滑性能良好。
二、施工准备1. 施工组织设计根据工程特点,编制详细的施工组织设计,明确施工工艺、施工顺序、施工人员、施工机械、施工材料、施工质量保证措施等。
2. 施工人员组织一支具有丰富施工经验的专业施工队伍,包括工程师、施工员、质检员、安全员等。
3. 施工机械配备必要的施工机械,如挖掘机、混凝土搅拌车、混凝土输送泵、平板振动器、水准仪等。
4. 施工材料准备足够的C20混凝土、砂、石子、钢筋等原材料,确保工程顺利进行。
5. 施工现场布置根据工程特点和施工组织设计,合理布置施工现场,确保施工安全和质量。
三、施工工艺1. 施工准备(1)清理施工现场,确保基础土质平整、密实。
(2)按照设计要求,绘制施工放样图,标明护坡位置、尺寸、坡度等。
(3)组织施工人员学习施工工艺和质量标准,确保施工质量。
2. 护坡基础施工(1)挖掘机进行基础开挖,按照设计要求进行基础处理,确保基础土质密实。
(2)铺设碎石垫层,厚度为0.2米,平整度满足设计要求。
(3)浇筑C15混凝土基础,厚度为0.5米,确保混凝土强度和密实度。
3. 护坡主体施工(1)按照施工放样图,铺设钢筋网,确保钢筋间距、保护层厚度符合设计要求。
(2)浇筑C20混凝土护坡,分层浇筑,每层厚度为0.2米,确保混凝土密实。
(3)混凝土养护,养护时间为7天。
4. 护坡表面处理(1)混凝土浇筑完成后,进行表面抹面,平整度满足设计要求。
(2)表面抹面后,进行混凝土养护,养护时间为14天。
四、施工质量控制1. 材料质量控制对原材料进行严格检验,确保材料符合设计要求。
2. 施工过程质量控制(1)严格控制混凝土配合比,确保混凝土强度和密实度。
(2)严格按照施工工艺进行施工,确保施工质量。
钢筋混凝土护坡工程施工方案
钢筋混凝土护坡工程施工方案1. 项目概述本项目旨在对护坡进行加固和修复,以确保坡体的稳定和安全。
施工方案涉及钢筋混凝土的使用,以增加坡体的强度和耐久性。
2. 施工步骤2.1 坡体准备在施工前,需要对坡体进行充分的研究和调查。
确认坡体的地质情况以及可能存在的问题,如土壤侵蚀或滑坡等。
根据调查结果制定相应的施工方案。
2.2 钢筋混凝土搭建首先,需要对坡体进行清理和平整,确保表面干净平坦。
然后,根据设计要求,搭建钢筋混凝土结构,包括钢筋网和混凝土浇筑。
2.3 铺设防护材料在钢筋混凝土结构完成后,需要铺设防护材料,如防水层和护坡材料。
这将有效地保护钢筋混凝土结构,并防止水土流失。
2.4 植被恢复为了提高护坡的生态环境,可以在施工完成后进行植被的恢复工作。
选用适合当地气候和土壤条件的植物,进行种植和养护,以稳定坡体并美化环境。
3. 施工安全和监管3.1 安全措施在施工过程中,必须严格遵守相关的安全规定和操作规程。
确保工作人员配备正确的个人防护装备,并提供培训以提高安全意识。
3.2 监管和验收施工过程中,应有专业人员进行监管和验收工作。
确保施工符合设计要求和相关标准,并及时发现和解决施工中的问题。
4. 质量控制4.1 材料选择在施工中,应选择符合国家标准和设计要求的钢筋和混凝土材料。
确保材料的质量和性能符合要求。
4.2 施工过程控制施工过程中,应严格控制每个环节的质量。
包括钢筋的布置、混凝土的拌和和浇筑过程等。
确保施工质量和工程的稳定性。
4.3 检测和验收施工完成后,应进行质量检测和验收工作。
包括对钢筋混凝土结构和防护材料的检查,以确保其质量和可靠性。
5. 环境保护5.1 土壤保护在施工过程中,要采取措施保护周边的土壤。
避免土壤的侵蚀和污染,确保环境的可持续性。
5.2 垃圾处理施工过程产生的垃圾和废弃物要进行妥善处理。
分类收集和处理,遵循环保要求。
6. 进度和预算控制6.1 进度管理制定详细的施工计划,并进行进度管理和跟踪。
护坡砼工程施工(3篇)
第1篇一、工程概况护坡砼工程主要应用于河道、水库、堤坝等水利工程中,用于加固边坡、防止水土流失、提高工程稳定性。
护坡砼工程通常采用现浇混凝土或预制混凝土板的形式,具有施工简便、造价低廉、耐久性好等优点。
二、施工准备1. 设计审查:在施工前,对护坡砼工程设计图纸进行审查,确保设计合理、符合规范要求。
2. 材料准备:根据设计要求,准备水泥、砂、石子、钢筋等原材料,确保材料质量符合规范要求。
3. 施工设备:准备搅拌机、振捣器、运输车辆、模板等施工设备,确保设备性能良好、运行正常。
4. 施工人员:组织施工队伍,进行技术培训和安全教育,提高施工人员的技能和安全意识。
三、施工工艺1. 施工放样:根据设计图纸,对护坡砼工程进行放样,确定护坡位置、尺寸和坡度。
2. 基层处理:对边坡进行清理,去除松散土体、杂草等,确保基础坚实、平整。
3. 模板安装:根据设计要求,安装模板,确保模板牢固、接缝严密,防止砼漏浆。
4. 钢筋绑扎:根据设计图纸,绑扎钢筋,确保钢筋间距、保护层厚度符合规范要求。
5. 砼浇筑:采用搅拌车运输砼,按顺序浇筑,确保砼密实、无蜂窝、麻面等缺陷。
6. 振捣:采用振捣器对砼进行振捣,消除气泡、提高砼密实度。
7. 养护:砼浇筑完成后,进行养护,防止砼过早失水、开裂。
8. 拆模:砼达到一定强度后,拆除模板,进行表面处理。
四、施工质量控制1. 材料质量:严格控制原材料质量,确保砼强度、耐久性等指标符合设计要求。
2. 施工过程:严格按照施工工艺进行操作,确保施工质量。
3. 检测与验收:定期对护坡砼工程进行检测,确保工程质量达到规范要求。
4. 安全生产:加强施工现场安全管理,确保施工安全。
五、施工总结护坡砼工程施工完成后,对施工过程进行总结,分析施工中存在的问题,为今后类似工程提供借鉴。
总之,护坡砼工程施工是一项复杂而重要的工作,要求施工人员具备较高的技能和责任心。
通过严格的施工准备、施工工艺、质量控制,确保护坡砼工程的安全、稳定和耐久。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
K11+275~K11+395钢筋砼护坡施工方案
工程概况:
K11+275~K11+395 钢筋砼护坡设置在下部防冲墙及桩基承台上,护坡总长 130 米,垂直高度 8 米,设计数量 800 立方米。
1、施工范围
K11+275~K11+395 防冲墙和桩基承台顶。
2、施工准备
2.1 材料选用
2.1.1 水泥
42.5 级矿渣水泥或普通水泥,新鲜无结块。
2.1.2 砂
中砂,使用前过5mm 的孔径筛,要求无杂质。
2.1.3 石
使用前冲洗干净。
2.1.4? 16mm 钢筋施工前按设计在现场绑扎。
2.2 主要机具设备
2.2.1 机械设备
砼拌和楼、砼罐车、挖掘机等。
2.2.2 主要工具
铁锹、铁抹子、振动棒、焊机等。
2.3 作业条件
2.3.1 人工和机械辅助削除护坡桩外部滞留的土体,使护坡自然土坯外露,若有个别外露坡面的孤石留在砼内。
2.3.2 清除坡面、坡顶、坡底的虚土、杂物,挖掘机辅助人工压实坡面,防止出现烂根现象,增加砼与土体的粘结力。
3、施工操作工艺
3.1 钢筋砼护坡基本做法:是在土坡面铺钢钢筋然后用不低于
C20 的砼浇筑护坡;
3.2 土坡面钢筋砼护坡工程序为:坡面修整压实→人工绑扎? 16钢筋骨架→架设坡面模板→浇筑C20 混凝土→坡面洒水养护→交验;
3.3 在已牢固好的钢筋网上架设模板,模板高度 1.2 米,每层浇筑一次砼。
砼浇筑时由人工配合挖掘机将料均匀倒入坡面模板内,然后用振动棒振捣密实。
待砼强度达到设计标准后再往上架设一层模
板。
如此往复直至每板砼浇筑完成。
4、质量标准
4.1 护坡砼强度应不低于C20,厚度应符合设计要求,表面不应
出现蜂窝麻面。
4.2 确保全部单位工程均达到交通部现行《公路工程质量检验
评定标准》的要求工程一次交验合格率达到100 %,优良率达到90%以上,工程质量等级优良。
5、成品保护
5.1 做好坡顶排水,保护护面层内的土体不受水的浸润,保证边
坡的稳定。
5.2 雨期前将砼护坡浇筑完成,防止暴雨冲毁坡面。
5.3 施工用具、模板支撑、脚手材料应尽量防止撞击坡坡面;不
得在护坡面溜放混凝土、砂浆和模板材料等。
6、安全措施
6.1 施工操作人员应戴安全帽, 3m 以上高空作业应佩安全带。
严禁扰动周边土坡,防止边坡滑塌影响护坡施工质量。
6.2 在临时性脚手板上绑扎钢筋网、抹护坡砼时,严禁在同一垂
直线上同时站人操作。
6.3 采用起重机吊装移动式脚手架时,应缓慢平稳,不得撞击坑壁、脚手和操作人员。
7、施工注意事项
7.1 注意保护土坡原状土特性,不受外界扰动,在边坡清理完成后及时施工护坡,以防间隔过长,土体受扰动而导致局部塌方。
7.2 为使砼与土体紧密结合,砼浇筑前应喷水湿润表面。
7.3 完成后的护坡应加强养护,防止坡面开裂影响质量。
