热控专业调试实施细则
锅炉热控设备安装及调试

锅炉热控设备安装及调试编号 XYXZ典型电-控-2003-002版次 A工程锅炉热控安装及调试监理实施细则编制:熊兵先审批:方民强江苏兴源电力建设监理有限公司2003年4月锅炉热控安装调试监理细则一、编制前言为了规范化、标准化地做好电厂期新(扩)建工程 MW机组热控专业的监理工作,使监理工程师在工程监理的各阶段、各方面有章可循,能系统、有序、有效地做好各项工作,达到监理的各项控制目标,特制订本细则。
二、适用范围本细则适用于200,600MW火电机组新建或扩建工程热控专业锅炉热控设备安装和调试监理工作。
锅炉热控系统的工作包括:炉本体系统热控安装、磨煤机系统热控安装、送风机、引风机、一次风机、冷却风机等系统的热控安装和相应的调试工作。
三、监理目标认真执行监理合同,遵循“公正监理、信守合同、竭诚服务、追求卓越”质量方针和“守法、诚信、公正、科学”的执业行为准则,通过现场监理工程师谨慎而勤奋的工作,力求实现下列目标:3.1 质量控制目标:按设计及有关规程、规范、规定的质量标准进行验收。
优良品率达到承包合同和调试合同要求,做倒达标投产。
3.2 进度控制目标:根据批准的项目工程施工总工期,紧密配合主辅机的形象进度,完成热控设备的安装,保证重要里程碑能如期实现(写明具体工期)。
3.3 投资控制目标:控制本项目工程费用不超过概算。
3.4 安全控制目标:杜绝重大人身伤亡事故、重大设备质量事故和其他重大事故。
四、工程概况4.1 工程名称:电厂名称、机组编号、新建或扩建工程。
4.2 工程规模:锅炉的型号及容量、重要辅机的型号,主要工业系统的特点。
4.3 主要设计单位、主要调试单位、主要施工单位名称。
4.4 本专业工程的特点:主要介绍DEH、ETS、MEH、TSI功能和实现方式;工程采用的具有代表性、功能先进的仪器仪表和控制设备;主要的工程量。
4.5 本专业工程的难点:结合工程的特点和工程的现状,提出本项目的监理难点和主要关注点。
热控专业技术监督管理实施细则

5.3.4做好专业技术管理工作,保证技术记录、检定记录、技术台帐的规范、准确、及时和图纸齐全并与现场保持一致。经常总结生产经验,采用先进技术,开展技术革新、技术改造、技术攻关和培训工作。每半年向热控监督专责人上报热控专业设备台帐。
6.1.2仪表及控制装置的内容
6.1.2.1检测元件(温度、压力、流量、转速、振动、物位、火焰等物理量的一次传感器
及配套的前置放大器、转换器、变送器、信号开关等)
6.1.2.2脉冲管路(一次门后的管路及阀门等)
6.1.2.3二次线路(补偿导线、补偿盒、热控电缆、二次接线盒及端子排等)
6.1.2.4显示仪表及控制设备(指示、记录、累计仪表、数据采集装置、调节器、操作器、
6.2.5所有仪表(如变送器、补偿导线、测温袋、节流装置、测温元件等)安装前均应进行检查和校验,安装后对重要仪表应做系统综合误差测定,并填写仪表安装前检定证书和综合误差报告(节流装置填写复核尺寸数据报告)。所有这些原始资料均须在投产验收后三个月内和竣工图一起移交生产部门存档。严禁将不合格的仪表进行安装使用和投入运行。
5.3.5参加分公司发生的热控系统及设备的事故调查分析,组织制定反事故措施。
5.3.6参加分公司新建、扩建、改建机组仪表及控制装置的设计、审查、安装、调试的质检验收和交接工作。
5.3.7每月向分公司生产管理部上报“热控监督月报表”和技术监督月总结,同时每季上报“三率”报表。做好年度技术监督计划和年中、年终工作总结,分析取得的经验和存在的问题,提出下年度的工作打算。
5.4.6负责本班组人员技术培训工作,保证人员持有效证件上岗。
热控专业监理实施细则

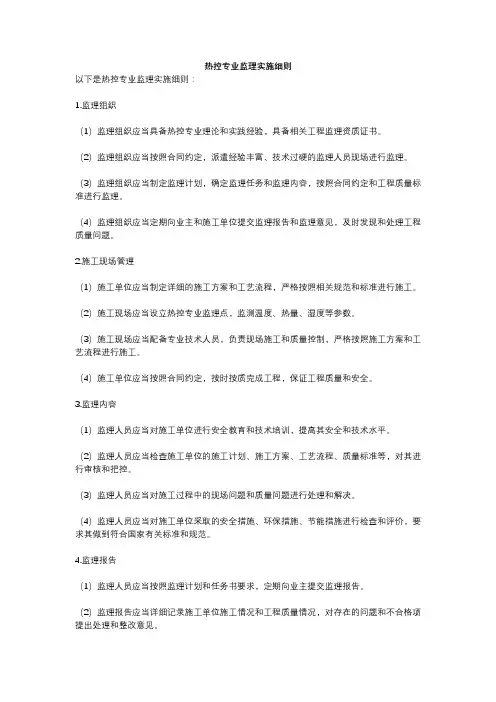

热控专业监理实施细则以下是热控专业监理实施细则:1.监理组织(1)监理组织应当具备热控专业理论和实践经验,具备相关工程监理资质证书。
(2)监理组织应当按照合同约定,派遣经验丰富、技术过硬的监理人员现场进行监理。
(3)监理组织应当制定监理计划,确定监理任务和监理内容,按照合同约定和工程质量标准进行监理。
(4)监理组织应当定期向业主和施工单位提交监理报告和监理意见,及时发现和处理工程质量问题。
2.施工现场管理(1)施工单位应当制定详细的施工方案和工艺流程,严格按照相关规范和标准进行施工。
(2)施工现场应当设立热控专业监理点,监测温度、热量、湿度等参数。
(3)施工现场应当配备专业技术人员,负责现场施工和质量控制,严格按照施工方案和工艺流程进行施工。
(4)施工单位应当按照合同约定,按时按质完成工程,保证工程质量和安全。
3.监理内容(1)监理人员应当对施工单位进行安全教育和技术培训,提高其安全和技术水平。
(2)监理人员应当检查施工单位的施工计划、施工方案、工艺流程、质量标准等,对其进行审核和把控。
(3)监理人员应当对施工过程中的现场问题和质量问题进行处理和解决。
(4)监理人员应当对施工单位采取的安全措施、环保措施、节能措施进行检查和评价,要求其做到符合国家有关标准和规范。
4.监理报告(1)监理人员应当按照监理计划和任务书要求,定期向业主提交监理报告。
(2)监理报告应当详细记录施工单位施工情况和工程质量情况,对存在的问题和不合格项提出处理和整改意见。
(3)监理报告应当附带检测数据和现场照片等相关资料,以便业主进行核查和复核。
以上就是热控专业监理实施细则的详细内容,希望对您有所帮助。
01热控整套调试方案

许昌禹龙发电有限责任公司2×660MW 超超临界燃煤机组3#热控专业整套启动试运调试方案辽宁东科电力有限公司2008年10月 编 号: XCYL-TSFA-3RK-01密 级:目录1 机组概况 (3)2 工程调试前期应做的准备工作 (6)3 整套试运的必备条件 (7)4 分系统调试阶段的主要调试工作 (7)5 整套启动试运热控主要调试工作 (9)6 整套试运期间的主要工作目标 (11)7 整套试运期间的安全注意事项 (11)1 机组概况1.1热力系统1.1.1汽轮发电机组许昌禹龙2×660MW发电工程汽轮机为哈尔滨汽轮机有限责任公司生产的CLN660-25.0/600/600型超超临界、一次中间再热、单轴、双背压、凝汽式汽轮机组,额定功率660MW,最大连续功率700MW。
其主要参数如下:额定功率660MW最大连续功率:700.4MW额定主汽门前压力25.0MPa(a)额定主汽门前温度600℃主蒸汽流量:1764.65t/h中压缸进汽/高压缸排汽压力: 4.1091/4.5656MPa.a中压缸进汽/高压缸排汽温度:600/337.1℃中压缸进汽/高压缸排汽流量:1457.66t/h额定给水温度:285.1℃机组热耗:7355.1kJ/kW.h额定转速:3000r/min额定功率(TRL工况):660MW最大功率(VWO工况):730.14MW排汽压力: 4.4/5.4kPa.a额定冷却水温:20℃主蒸汽最大进汽量:2000t/h给水回热级数:共8级(3高+1除+4低)低压末级叶片长度:1029mm给水回热级数:共8级(3高+1除+4低)配汽方式:喷嘴配汽汽轮机总内效率:91.65%(THA工况)发电机为哈尔滨电机厂有限责任公司制造的水氢氢冷却QFSN-660-2 型汽轮发电机组。
其主要参数如下:额定功率:660MW额定容量:733MV A额定电压:20kV额定电流:19245A额定转速:3000 r/min功率因素:COS =0.9频率:50HZ最大连续出力:700MW额定氢压:0.5MPa漏氢量(保证值):≤10Nm3/24h励磁方式:自并励静止励磁定子绕组接线方式:YY效率(保证值):≥98.95%1.1.2汽机辅机给水采用单元制系统,按最大运行流量即锅炉最大连续蒸发量(BMCR)工况时相对应的锅炉给水量进行设计。
热控调试方案

模拟量自动控制系统调试方案1.1 炉膛负压自动调节1.1.1调节方案检查、组态检查该调节系统是一个带送风量前馈的单回路调节系统,通过调节1台引风机入口档板开度来控制引风量,维持炉膛压力稳定。
检查结果:1.1.2静态调试1) 输入\输出信号、中间变量检查注:测点性质(AI:模拟量输入,AO:模拟量输出,DI:开关量输入,DO:开关量输出,ZK:中间开关量,ZM:中间模拟量)(下同)2)执行机构、挡板检查通过工程师站设置入口挡板输出0,20%,40%,60%,80%,100%,每个点就地检查挡板位置,工程师站上检查阀位反馈。
引风机入口档板调节回路检查执行器编号:3)手/自动无扰切换试验在模拟闭环状态下,预设P:100%,I:1分,D:0;在操作员画面上按“自动”投入按钮(此时SP和PV的偏差不大于%),手动增加SP,检查各运算单元的计算输出;按“手动”投入按钮,此时调节应切为手动状态,AOUT单元的输出值在瞬时不应有跳变;在手动状态下,PID运算块的输出应跟踪阀位反馈。
检查结果:4)调节作用方向检查模拟闭环状态,预设P:100%,I:1分,D:0;调节投入自动,手动增加炉膛压力设定值(SP),检查PID计算值,此时AOUT输出应该增加;减少SP,此时,AOUT输出应该减少。
5)强制手动试验*调节在自动运行方式,模拟两个出口压力信号偏差大,此时运行方式应自动切为手动,且报警提示;*调节在自动运行方式,模拟炉膛出口压力信号与定值偏差过大,此时系统应自动切为手动,且报警提示;*其它约定的切手动条件。
1.1.3动态调试1)在试投前,检查线路是否恢复,各输入信号是否正确,控制回路运算输出是否正常。
检查结果:2)自动调节试投在锅炉运行稳定,带负荷60%以上,可进行引风自动调节试投。
参数预设(P:100,I:30秒,D:0),投入自动后观察系统是否稳定;再次进行手/自动切、投试验,检查是否有扰动;在自动调节稳定的前提下,通过较小范围的定值扰动试验,逐步细调参数。
热控设备安装及调试方案

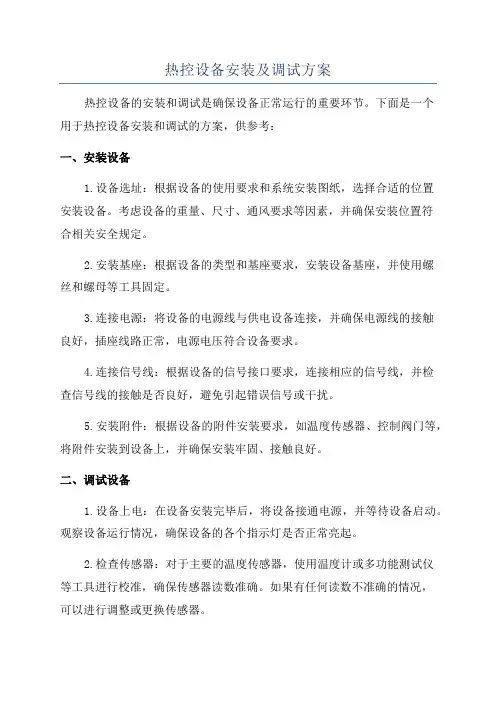

热控设备安装及调试方案热控设备的安装和调试是确保设备正常运行的重要环节。
下面是一个用于热控设备安装和调试的方案,供参考:一、安装设备1.设备选址:根据设备的使用要求和系统安装图纸,选择合适的位置安装设备。
考虑设备的重量、尺寸、通风要求等因素,并确保安装位置符合相关安全规定。
2.安装基座:根据设备的类型和基座要求,安装设备基座,并使用螺丝和螺母等工具固定。
3.连接电源:将设备的电源线与供电设备连接,并确保电源线的接触良好,插座线路正常,电源电压符合设备要求。
4.连接信号线:根据设备的信号接口要求,连接相应的信号线,并检查信号线的接触是否良好,避免引起错误信号或干扰。
5.安装附件:根据设备的附件安装要求,如温度传感器、控制阀门等,将附件安装到设备上,并确保安装牢固、接触良好。
二、调试设备1.设备上电:在设备安装完毕后,将设备接通电源,并等待设备启动。
观察设备运行情况,确保设备的各个指示灯是否正常亮起。
2.检查传感器:对于主要的温度传感器,使用温度计或多功能测试仪等工具进行校准,确保传感器读数准确。
如果有任何读数不准确的情况,可以进行调整或更换传感器。
3.测试控制功能:通过调节设备的控制参数和设置,测试设备的控制功能是否正常工作。
在测试过程中,可以调整温度、湿度等设置值,并观察设备的响应情况。
4.调整阀门:对于带有控制阀门的热控设备,需要对阀门进行调整,确保阀门的开度与设备的控制要求相匹配。
可以采用手动调节或自动调节的方式进行阀门调整。
5.观察运行情况:在设备正常运行后,观察设备的运行情况,包括温度、湿度、压力等指标是否在设定范围内。
如果存在异常情况,及时对设备进行调整或故障排除。
三、设备验收1.进行功能测试:对设备的各项功能进行测试,确保设备符合用户要求和技术规范。
2.测试性能指标:对设备的性能指标进行测试,如温度控制精度、温度均匀性、响应时间等,确保设备的性能符合要求。
3.编制验收报告:根据设备的安装、调试和测试情况,编制设备验收报告,包括设备基本信息、功能测试结果、性能指标测试结果等。
热控专业调试实施细则.

赤峰煤矸石电厂2×135MW机组新建工程调试监理细则(热控专业)XXXX工程建设XXX监理有限公司赤峰项目监理部2011年10月批准:审核:编写:目录1、工程概况 (3)2、监理工作项目范围 (6)3、监理工作目标 (7)4、监理工作依据 (8)5、监理工作内容 (8)6、监理工作方法 (9)7、附调试阶段监理作业实施细则 (12)一、工程概况1.1概述工程名称:赤峰煤矸石电厂2×135MW机组新建工程建设单位:赤峰煤矸石电厂设计单位:辽宁电力勘测设计院承包单位:西北电建三公司、山西电建一公司、中铁十九局监理单位:1XXXX工程建设XXX监理有限公司赤峰项目监理部1.2主设备概况1.2.1设计为2×135MW烯煤矸石机组;1.2.2锅炉为江苏无锡华光锅炉股份有限公司制造型号为:VG—480/13.7—M;1.2.3汽机为:哈尔滨汽轮机有限公司制造,型号为:CC135—13.24/535/535/0.981/0.294;1.2.4发电机为山东济南发电设备厂制造,型号为:QF—150—2额定转速300r/min,输出电压:15.75KV,静止可控制硅励磁。
1.3控制设备采用上海新华电站公司提供的DCS控制系统控制系统:DCS的功能包括:1.3.1DAS:数据采集和处理系统;1.3.2MCS:模拟量控制系统;1.3.3SCS:顺序控制系统;1.3.4BPCS:旁路控制系统;1.3.5ECS:电气控制系统;1.3.6FSSS:炉膛安全监视系统;1.3.7其它系统:DEH、TSL、ETS、MEH由汽机厂配套提供;1.4热工自动化水平1.4.1控制方式本工程采用两台机组设置一个控制室,锅炉、汽机、除氧给水泵系统及辅助系统在DCS内完成监视控制。
1.4.2热工自动化水平本工程采用的循环流化床锅炉不同于一般的常规煤粉炉,尽管它们的汽水系统是相同的,但其燃烧和风系统却有很大的区别,需对锅炉的床温、床料高度等进行控制,同时监视的运行参数也比较多,为了提高自动化水平,降低运行人员的劳动强度,本期限程两台机组及公用系统采用DCS分散控制系统(简称DCS)来完成。
1号机组热控专业调试方案

目 录第一篇热控专业整套启动试运调试方案 (1)第二篇分散控制系统受电及软件恢复调试方案 (21)第三篇炉膛安全监控系统调试方案 (31)第四篇汽机安全监视系统调试方案 (44)第五篇汽轮机主保护系统调试方案 (52)第六篇旁路控制系统调试方案 (60)第七篇顺序控制系统调试方案 (70)第八篇汽机电液控制系统调试方案 (80)第九篇模拟量控制系统调试方案 (90)第十篇计算机监视系统调试方案 (106)第十一篇协调控制系统调试方案 (113)第十二篇联锁保护系统调试方案 (122)第十三篇辅网系统调试方案 (131)第十四篇机组RB功能调试与试验方案 (139)第十五篇 AGC功能调试与试验方案 (145)第十六篇单元机组机、炉、电大联锁调试方案 (149)第十七篇热控专业调试防止事故措施 (154)第十八篇负荷变动试验调试方案 (160)第一篇热控专业整套启动试运调试方案1 编制依据1.1 电力行业标准DL/T5437-2009《火力发电厂建设工程启动试运及验收规程(2009年版)》1.2 电力部建设协调司建质[1996]40号《火电工程启动调试工作规定》1.3 电力部建设协调司建质[1996]111号《火电工程调整试运质量检验及评定标准》1.4 电力行业标准DL 5009.1-92《电力建设安全工作规程(火力发电厂部分)》1.5中国华电集团公司2008版《火电工程达标投产考核办法》1.6 电建质监[2005]57号《电力建设工程质量监督检查典型大纲(火电部分)》1.7 国家电力公司国电发[2000]589号《防止电力生产重大事故的二十五项重点要求》和[2007]883号《国家电网公司发电厂重大反事故措施(试行)》1.8 中电联技经[2002]48号《电力建设工程预算定额第六册调试》(2002年修订本) 1.9 国家建设部建标[2006]102号《中华人民共和国工程建设标准强制性条文(电力工程部分)》1.10 电力部建设协调司建质[1994]102号《火电、送变电工程重点项目质量监督检查典型大纲》1.11 电力行业标准DL/T 5190.5-2004《电力建设施工及验收技术规范(第5部分热工仪表及控制装置)》1.12 《火力发电厂热工仪表及控制装置技术监督规定》(国电安运[1998]483号1.13 《热工仪表及控制装置检修运行规程》(试行)([1986]水电电生字第93号)1.14 《电力建设施工及验收技术规范(热工仪表及控制装置篇)》 · SDJ279-1990 1.15 电力行业标准DL 5000-2000《火力发电厂设计技术规程》1.16 国家电力公司国电电源[2002]49号《电力建设安全健康与环境管理工作规定》1.17 电力行业标准DL/T 5175-2003《火力发电厂热工控制系统设计技术规定》1.18 电力行业标准DL/T 655-2006《火力发电厂锅炉炉膛安全监控系统在线验收测试规程》1.19 电力行业标准DL/T 656-2006《火力发电厂汽轮机控制系统在线验收测试规程》1.20 电力行业标准DL/T 657-2006《火力发电厂模拟量控制系统在线验收测试规程》1.21 电力行业标准DL/T 658-2006《火力发电厂顺序控制系统在线验收测试规程》1.22 电力行业标准DL/T 659-2006《火力发电厂分散控制系统验收测试规程》1.23 电力行业标准DL/T 924-2005《火力发电厂厂级监控信息系统技术条件》1.24 电力部建设协调司建质[1996]40号《模拟量控制系统负荷变动试验导则》1.25 电力部建设协调司建质[1996]40号《火电机组热工自动投入率统计方法》1.26 电力行业标准DL/T 5182-2004《火力发电厂热工自动化就地设备安装、管路、电缆设计技术规定》1.27 电力行业标准DL/T 591-1996《火力发电厂汽轮发电机热工检测控制技术导则》1.28 电力行业标准DL/T 774-2004《火力发电厂热工自动化系统检修运行维护规程》1.29 中华人民共和国国家标准GB/T 4830-1984《工业自动化仪表气源压力范围和质量》1.30 电力行业标准DL/T 711-1999《汽轮机调节控制系统试验导则》1.31 电力部建设协调司建质[1996]40号《汽轮机甩负荷试验导则》1.32 电力部电综[1998]179号《火电机组启动验收性能试验导则》1.33 《火电机组达标投产动态考核办法(试行)》国家电力公司[1998]国家电力公司1.34 《东北电力科学研究院质量管理标准》1.35 设计院提供的工程图纸、设计说明书等技术资料1.36 制造厂图纸,质量保证书,安装和使用说明书、设计和调试有关文件及会议纪要。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
赤峰煤矸石电厂2×135MW机组新建工程
调试监理细则
(热控专业)
XXXX工程建设XXX监理有限公司
赤峰项目监理部
2011年10月
批准:审核:编写:
目录
1、工程概况 (3)
2、监理工作项目范围 (6)
3、监理工作目标 (7)
4、监理工作依据 (8)
5、监理工作内容 (8)
6、监理工作方法 (9)
7、附调试阶段监理作业实施细则 (12)
一、工程概况
1.1概述
工程名称:赤峰煤矸石电厂2×135MW机组新建工程
建设单位:赤峰煤矸石电厂
设计单位:辽宁电力勘测设计院
承包单位:西北电建三公司、山西电建一公司、中铁十九局
监理单位:1XXXX工程建设XXX监理有限公司赤峰项目监理部
1.2主设备概况
1.2.1设计为2×135MW烯煤矸石机组;
1.2.2锅炉为江苏无锡华光锅炉股份有限公司制造型号为:VG—480/13.7—M;
1.2.3汽机为:哈尔滨汽轮机有限公司制造,型号为:CC135—13.24/535/535/0.981/0.294;
1.2.4发电机为山东济南发电设备厂制造,型号为:QF—150—2额定转速300r/min,输出电压:15.75KV,静止可控制硅励磁。
1.3控制设备
采用上海新华电站公司提供的DCS控制系统
控制系统:DCS的功能包括:
1.3.1DAS:数据采集和处理系统;
1.3.2MCS:模拟量控制系统;
1.3.3SCS:顺序控制系统;
1.3.4BPCS:旁路控制系统;
1.3.5ECS:电气控制系统;
1.3.6FSSS:炉膛安全监视系统;
1.3.7其它系统:DEH、TSL、ETS、MEH由汽机厂配套提供;
1.4热工自动化水平
1.4.1控制方式
本工程采用两台机组设置一个控制室,锅炉、汽机、除氧给水泵系统及辅助系统在DCS内完成监视控制。
1.4.2热工自动化水平
本工程采用的循环流化床锅炉不同于一般的常规煤粉炉,尽管它们的汽水系统是相同的,但其燃烧和风系统却有很大的区别,需对锅炉的床温、床料高度等进行控制,同时监视的运行参数也比较多,为了提高自动化水平,降低运行人员的劳动强度,本期限程两台机组及公用系统采用DCS分散控制系统(简称DCS)来完成。
运行人员操作站CRT为监控中心,在控制台上设备紧急事故停炉、停机按钮。
机组的运行以CRT/KB监控为主,在集中控制室内可完成机组正常运行情况下的监视和调整,异常,工况的报警和紧急事故处理,在少量就地运行情况下的监视和调整异常工况的报警和紧急事故处理,在少量就地运行人员的配合下,可实现机组的启停。
各模拟量自动调节系统在机组允许符合复化范围内投入,维持机组主要运行参数和稳定。
顺序控制采用子组级顺序控制方方,根据人工操令自动完成,主要局部工艺系统或附机的程序启动或联动操作。
1.5分散控制系统(DCS)
1.5.1分散控制系统的功能覆盖范围包括数据采集和处理系统(DAS)模拟量控制系统(MCS)顺序控制系统(SCS)旁站控制系统(BPCS)电气控制系统(ECS)炉膛安全监视系统(FSSS)
二、监理工作范围
2.1工程范围:根据监理合同规定的工程范围,如:锅炉、汽机、发电机、输煤、除灰、给水、循环水、空压机等,含盖工程设计中的全部热控的调试,主要包括模拟量控制系统顺序控制系统,辅机联锁及保护系统,主机保护旁路控制系统,锅炉炉膛安全监控系统,计算机监视系统和汽轮机监视系统等。
2.2热工仪表、化学分析仪表、热工信号、变送器、压力表、温度计开关等校验,二次回路检查,执行机构,电动门,泵房蝶阀调试均属单体调试范围。
三、监理工作目标
3.1认真贯彻执行监理公司对本工程制定的监理规划,按照监理规范的要求,一切从为工程服务出发,与工程总承包单位及各分包单位密切配合,做好热控系统各项调试中的协调管理控制工作,使其达到以下目标。
3.1.1进度控制目标:按照一级网络计划安排和调试网络与调试大纲的规定及要求进行,确保合同工期。
3.1.2质量控制目标:在调试过程中,试验、校验数据真实、可靠。
在系统调试报告结论真实、可靠。
保证达到自动投入率90%以上,保护投入率100%,仪表投入率100%。
为机组整套满负荷试运74+24小时达到目标。
3.1.3投资控制目标:按施工承包合同和调试合同的规定,热控部分的投资控制在合同价格范围内。
3.1.4安全控制目标:不发生重大人身伤亡和重大设备事故。
四、监理工作依据
4.1业主与承包方:监理方签订的承包合同及有关技术文件。
4.2国家、地方、电力行业现行的工程建设,监理的法规和条例。
4.3国家、行业制定的现行施工验收规范。
4.4经审定的热控专业施工的设计图纸和各方签订的调试规范或其它设计文件。
4.5京能煤矸石电厂新建工程监理规划。
4.6经审定批准的热控专业施工组织设计。
4.7热控专业安装调试应尊循的主要技术规范、规程、验评标准。
五、监理工作的主要内容
5.1审查施工单位所提供的各项调试措施。
5.2参与审查调试单位提供自动保护程控及计算机检测元件或模件校验措施。
5.3锅炉、汽机控制系统罗辑功能检查试验措施。
5.4汽机保护检查调试及措施。
5.5审查协调控制系统(CCS)调试方案。
5.6审查锅炉炉膛安全监控系统(FSSS)调试方案。
5.7审查汽轮机电液控制系统(DEH)调试方案。
5.8审查汽轮机监视保护系统(TSI)调试方案。
5.9汽机危急跳保护系统(ETS)调试方案。
5.10审查顺序控制系统调试方案。
5.11审查模拟量控制系统(MCS)调试方案。
5.12计算机监视系统(DAS)调试方案。
5.13分散控制系统,受电及软件恢复调试方案。
5.14辅机联锁和保护试验方案。
5.15检查调试单位使用的热工仪器、仪表精密度和校验证件是否符合规定。
5.16审核其计量管理制度,检查试验室的条件仪表使用人员是否持证上岗。
六、监理工作的方法
6.1严格执行“质量见证清单”按各工序的见证方式认真进行,对隐蔽工程的项目必须全程旁站,对各阶段测试的重要数据均需掌握,并进行分析。
6.2认真仔细地按“验评”规定的要求进行验收。
严防虚假及漏项现象发生,对调试不合格项目进行整改或重做。
6.3参加主要辅机和系统的联动试验,参加机、炉、电、热的大联动试验,检查和确认各附机的测量指示,保护联锁等调试情况。
检查电气调试与热控、机、炉、附属生产系统各专业间的交叉配合工作和协调一致,确保按要求投入。
6.4了解装置的组态检查情况,静态调试过程情况,掌握顺控系统保护系统及I/0的投运情况。
6.5做好技术交底工作,要求调试单位在重要调试项目开始前向运行人员进行交底,提出事故处理措施,调试过程中如事故危及到设备和人身安全,应及时向总调试当值指挥报告。
6.6对调试完成工程量和质量进行确认。
七、质量控制要点:(附质量见证清单)
热控专业调试监理质量见证清单。
