毛石基础砌筑施工工艺及方法一、引言毛石基础砌筑是建筑工程中常见的施工工艺之一,它注重保证基础的牢固稳定,以支撑建筑物的重量。

本文将介绍毛石基础砌筑施工的工艺及方法,包括选材、基础设计、施工步骤等,以期为施工人员提供参考。

二、选材1. 毛石的选择:毛石一般选用坚硬、质地致密的无裂纹、无夹层的石头。

常见的毛石种类有花岗岩、砂岩、大理石等,可以根据建筑风格和地理环境选择合适的毛石。

2. 毛石的尺寸:毛石尺寸一般不宜小于20厘米,不宜大于60厘米。

石块应尽量选择形状规则的,并且表面应平整,没有突出的尖角和坑洞。

三、基础设计1. 地面准备:在开始施工前,需要清理基础部位的杂物和泥土,确保基础平整,并用水平仪检查基础的平整度。

2. 基础尺寸:根据建筑物的设计要求,确定毛石基础的尺寸,包括深度、宽度和长度。

一般情况下,基础的深度要比地面高度多出20%以上,以增加基础的稳定性。

四、施工步骤1. 基础布线:根据基础尺寸,在地面上进行布线,标出基础的轮廓,用铁锤和木椿固定标线,确保基础的形状和大小符合设计要求。

2. 毛石摆放:根据基础轮廓,在布线上摆放毛石,石块之间应保持适当的间隙,用小石块填补空隙,以提高基础的稳定性。

同时,需要注意石块的平整度和垂直度。

3. 水平调整:在摆放毛石后,使用水平仪和橡胶锤对石块进行调整,确保基础的平整度和水平度。

必要时,可以在基础下方加入水泥浆或混凝土进行调整。

4. 固定石块:在毛石摆放完成后,使用混凝土或水泥将石块固定在基础上,以增加基础的稳定性。

固定时,应注意混凝土或水泥的浇注均匀和密实。

5. 修整表面:在固定石块后,使用工具对基础表面进行修整,去除多余的水泥和杂物,使表面平整美观。

6. 养护:完成基础施工后,需要对基础进行养护,包括保持基础的湿润和避免外力破坏,以确保基础的稳定性和耐久性。

五、施工注意事项1. 选择适合的毛石:毛石应具有较高的强度和耐久性,以确保基础的稳定性和安全性。

毛石基础砌筑施工工艺及方法

毛石基础砌筑施工工艺及方法

毛石基础砌筑施工工艺及方法一、基础准备工作1.清理基础:清除基础表面的杂物、尘土和水泥砂浆等。

2.混凝土基础处理:如果毛石基础是在混凝土基础上进行砌筑,则需要将混凝土表面打磨平整。

二、石材选择与加工1.石材选择:选择耐候性好、抗冻性高的天然石材作为毛石基础的材料。

2.石材加工:将选好的石材经过加工,切割成所需大小和形状,并打磨边缘,确保石材质地均匀光滑。

三、基底处理1.底脚点位标定:根据设计要求,在基础上使用标线或刷白漆等方式标定基底脚位的位置,并进行复核。

2.灌胶:将基底平整,用专用的硅酮胶进行灌胶处理,以增加毛石基础和基底之间的粘结力。

四、石材铺设1.粘结剂准备:根据设计要求,选用适合的粘结材料,如水泥砂浆、石胶等。

2.粘结材料涂抹:在基础上均匀涂抹一层粘结材料,待其稍干后,再进行毛石的铺设。

3.石材铺设:根据设计要求,以整齐的方式将石材逐块铺设在基底上,确保间隙均匀一致,石材牢固。

五、细部处理1.缝隙处理:在石材砌筑完毕后,对于石材之间的缝隙进行处理,一般可以选择填缝剂或者专用的胶水进行填补。

2.表面处理:对于毛石基础的表面,可以进行打磨或者抛光等处理,以增加其光滑度和美观度。

六、验收与保养1.验收:在施工完成后,需要进行验收工作,确保毛石基础砌筑符合设计要求,无明显的破损或缺陷。

2.保养:为了保持毛石基础的美观和耐久性,需要定期清理和保养,如清除污垢、保持通风透气等。

总结:毛石基础砌筑施工工艺及方法主要包括基础准备、石材选择与加工、基底处理、石材铺设、细部处理和验收与保养等步骤。

在施工过程中,需要注意选用适合的石材材料,并细心操作,确保毛石基础的质量和美观。

此外,定期保养和维护也是保持毛石基础的重要措施,以延长其使用寿命。

毛石基础施工工艺完整版

毛石基础施工工艺完整版

毛石基础施工工艺集团标准化办公室:[VV986T-J682P28-JP266L8-68PNN]1、开挖:本工程采用机械开挖,在到达设计标高后却仍未见受力土层的情况下将继续开挖,直至受力土层。

验槽:在机械开挖到设计标高或受力土层后,人工对基砌筑:监理验槽通过后方可进行毛石基础的砌筑。

2、施工准备工具:应备有搅拌机、筛子、铁锨、小手锤、大铲、托线板、线坠、水平尺、钢卷尺、小白线、半截大桶、扫帚、工具袋、手推车、铁锹、溜槽、挂线架等。

材料:毛石要求石材质地坚实,无风化剥落和裂纹。

毛石应呈块状,其中部厚度不小于150㎜。

砌筑毛石用1:6水泥砂浆。

其品种、规格、颜色必须符合设计要求和有关施工规范的规定,应有出厂合格证。

风化石严禁使用。

水:应用自来水或不含有害物质的洁净水。

其它材料:拉结筋,预埋件应做好防腐处理。

3、清槽:检查基槽尺寸、垫层的厚度和标高;清除基槽内的杂物;基槽内若存有积水应抽干,如无积水且较干燥时要洒水湿润;确定下料口,以便传送石料和砂浆。

4、挂线:毛石基础砌筑前,要根据标志板上的基础轴线来确定基础边线的位置,具体做法是从标志板向下拉出两条垂直线,再从相对的两条垂直立线上拉出通槽水平线。

若为阶梯式毛石基础,其挂线方法是:先按最下面一个台阶的宽度拉通槽水平线,然后按图纸要求的台阶高度,砌到设计标高后适当找平,再将垂直立线收到第二个台阶要求的砌筑宽度,依此收砌至基础顶部止三、施工方法1、毛石基础砌筑时应随砌随挂线,保证垂直度、平整度。

组砌形式应内外搭砌,上下错缝,拉结石、丁砌石交错设置毛石上下错缝,里外搭砌,毛石第一皮要丁砌,座浆砌筑。

基础错台,上层毛石至少要压下层毛石三分之一。

灰缝不大于30mm,每日砌筑高度不超过1.2m。

雨天施工,应防止雨水冲刷,砌筑第一皮石块:第一皮石块砌筑时,应先挑选比较方整的较大的石块放在基础的四角(称其为角石),角石砌好后,房屋的位置也就固定下来了,所以角石也称“定位石”。

毛石基础的施工工艺流程

毛石基础的施工工艺流程

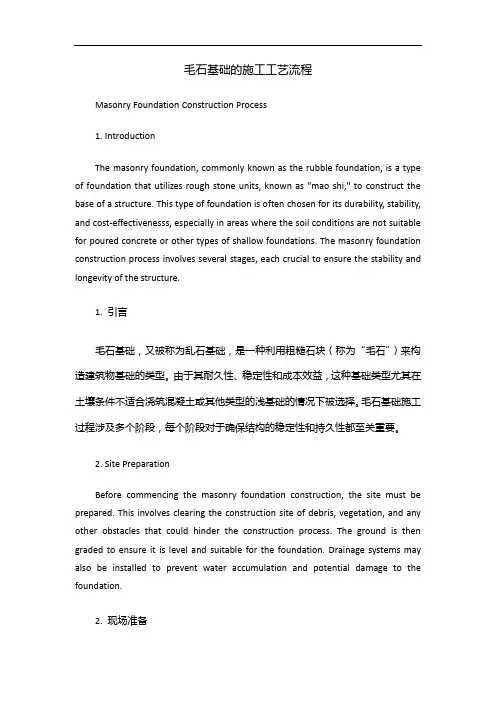

毛石基础的施工工艺流程Masonry Foundation Construction Process1. IntroductionThe masonry foundation, commonly known as the rubble foundation, is a type of foundation that utilizes rough stone units, known as "mao shi," to construct the base of a structure. This type of foundation is often chosen for its durability, stability, and cost-effectivenesss, especially in areas where the soil conditions are not suitable for poured concrete or other types of shallow foundations. The masonry foundation construction process involves several stages, each crucial to ensure the stability and longevity of the structure.1. 引言毛石基础,又被称为乱石基础,是一种利用粗糙石块(称为“毛石”)来构造建筑物基础的类型。

由于其耐久性、稳定性和成本效益,这种基础类型尤其在土壤条件不适合浇筑混凝土或其他类型的浅基础的情况下被选择。

毛石基础施工过程涉及多个阶段,每个阶段对于确保结构的稳定性和持久性都至关重要。

2. Site PreparationBefore commencing the masonry foundation construction, the site must be prepared. This involves clearing the construction site of debris, vegetation, and any other obstacles that could hinder the construction process. The ground is then graded to ensure it is level and suitable for the foundation. Drainage systems may also be installed to prevent water accumulation and potential damage to the foundation.2. 现场准备在开始毛石基础施工之前,必须对现场进行准备。

毛石基础施工

毛石基础施工

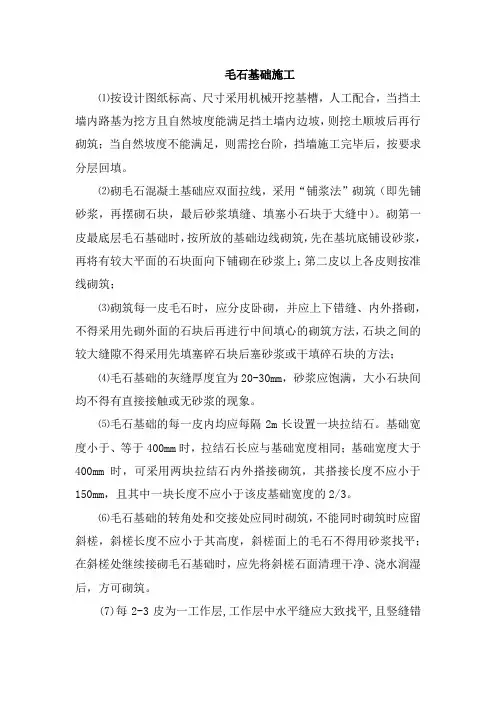

毛石基础施工
⑴按设计图纸标高、尺寸采用机械开挖基槽,人工配合,当挡土墙内路基为挖方且自然坡度能满足挡土墙内边坡,则挖土顺坡后再行砌筑;当自然坡度不能满足,则需挖台阶,挡墙施工完毕后,按要求分层回填。

⑵砌毛石混凝土基础应双面拉线,采用“铺浆法”砌筑(即先铺砂浆,再摆砌石块,最后砂浆填缝、填塞小石块于大缝中)。

砌第一皮最底层毛石基础时,按所放的基础边线砌筑,先在基坑底铺设砂浆,再将有较大平面的石块面向下铺砌在砂浆上;第二皮以上各皮则按准线砌筑;
⑶砌筑每一皮毛石时,应分皮卧砌,并应上下错缝、内外搭砌,不得采用先砌外面的石块后再进行中间填心的砌筑方法,石块之间的较大缝隙不得采用先填塞碎石块后塞砂浆或干填碎石块的方法;
⑷毛石基础的灰缝厚度宜为20-30mm,砂浆应饱满,大小石块间均不得有直接接触或无砂浆的现象。

⑸毛石基础的每一皮内均应每隔2m长设置一块拉结石。

基础宽度小于、等于400mm时,拉结石长应与基础宽度相同;基础宽度大于400mm时,可采用两块拉结石内外搭接砌筑,其搭接长度不应小于150mm,且其中一块长度不应小于该皮基础宽度的2/3。

⑹毛石基础的转角处和交接处应同时砌筑,不能同时砌筑时应留斜槎,斜槎长度不应小于其高度,斜槎面上的毛石不得用砂浆找平;在斜槎处继续接砌毛石基础时,应先将斜槎石面清理干净、浇水润湿后,方可砌筑。

(7)每2-3皮为一工作层,工作层中水平缝应大致找平,且竖缝错
开不小于80cm,斜向通缝不的超过两皮.
(8)挡墙施工应按从最低处向最高处施工的顺序分段分层进行施工,挡墙施工到最高处时,先采用挖机修一条施工道路至挡墙最高处,然后才能进行模板安装和混凝土浇筑。

毛石砌体基础及毛石墙体砌筑施工方法要点

毛石砌体基础及毛石墙体砌筑施工方法要点

毛石砌体基础及毛石墙体砌筑施工方法要点一、毛石砌体基础施工要点:1.基坑开挖:按照设计要求进行基坑开挖,并控制好基坑的尺寸和坡度,确保基坑底部平整。

2.基础处理:在基坑底部铺设一层砂石垫层,然后进行夯实,以保证基础的坚实稳定。

3.沟槽设置:根据设计要求,在基础板上进行沟槽的设置,以便于将毛石砌体与基坑连接。

4.毛石选材:选择质量好的毛石,要求石块表面平整无裂缝、均匀一致,色彩均勻,力学性能良好。

5.砌筑方法:先将毛石放置在基础板上,然后将石块依次垒砌,石块之间要用石灰砂浆进行粘结固定,并确保每层石块之间的接缝牢固。

6.墙体砌筑:在基础砌体上依次砌筑墙体,采用错缝式砌筑,保证墙体的稳定性。

砌筑过程中要注意石块之间的平整和垂直度,使用水平仪等工具进行测量校准。

7.砌体连接:在砌体的水平缝、垂直缝和水平线上,设置连接件,如钢筋、沉默钉等,加强毛石砌体之间的连接性。

8.砌体防水处理:在毛石砌体施工完成后,对墙体进行防水处理,采用防水涂料或其他防水材料对墙体进行涂刷,提高墙体的防水性能。

二、毛石墙体砌筑施工方法要点:1.材料准备:选用合格的毛石石材、石灰砂浆等材料,确保材料的质量达到设计要求。

2.清理基底:对墙体基面进行清理,去除油污、灰尘等杂物,确保墙体基底干净。

3.毛石墙体砌筑:先进行毛石砌体的基础施工,然后根据设计要求,在基础上进行墙体砌筑。

墙体砌筑时,要保证石块之间的平整和垂直度,使用水平仪等工具进行测量校准。

4.石缝填充:在毛石墙体砌筑完成后,对石缝进行填充处理,使用石膏砂浆等材料填充石缝,提高墙体的牢固性和美观性。

5.防水处理:对毛石墙体进行防水处理,使用防水涂料或其他防水材料对墙体进行涂刷,提高墙体的防水性能。

6.后期维护:对已完成的毛石墙体进行定期维护,及时清理墙体表面的灰尘和污垢,并注意防止墙体受潮和破损。

以上所述是毛石砌体基础及毛石墙体砌筑施工方法要点的一般性指导,具体施工过程中还应根据实际情况进行调整和改进。

毛石条形基础施工方法

毛石条形基础施工方法

毛石条形基础施工方法
1.材料要求
毛石:按设计要求mu30 以上。

水泥:水泥砂浆M10。

混凝土:C15素混凝土。

2.工作条件
基坑基槽开挖已符合设计要求,并已办完隐蔽验收签证手续,基底严禁爆晒,泡水,及时放出毛石基础边线、分级情况,本工程1~1 剖分为4 级,2~2剖分为2 级,将基础的每级高度、宽度投影到基坑边壁上,以便拉线控制基础尺寸。

M5 水泥砂浆由试验室做好试配,确定配合比;准备好砂浆试模。

因本工程石方量大,面积宽,需按实际需要搭设运输道。

3.操作工艺
毛石砌体宜分皮卧砌,各皮石块间应利用自然形状经敲打修整使能与先砌石块基本吻合,搭砌紧密;应上下错缝,内外搭砌,不得采用外面侧立石块中间填心的砌筑方法;中间不得有铲口石,斧刃石和过桥石。

毛石砌体的灰缝厚度宜为20~30mm,石块间不得有相互接触现象。

石块间较大的空隙应先填塞砂浆后用碎石块嵌实,不得采用先摆碎石块后塞砂浆或干填碎石块的方法。

毛石基础的第一皮石块,应选择比较方法的,石块的大面朝下,先座浆后砌石,放平放稳。

阶梯形毛石基础,上段阶梯的石块应至少砌下级阶梯的1/2,相邻阶梯的毛石应相互错缝搭砌。

砌体转角处、交接处和洞口处,应用较大的平毛石砌筑。

每个阶梯砌体的最上一皮,宜选用较大的毛石砌筑。

毛石砌体必须设置拉结石。

拉结石应均匀分布,相互错开,毛石基础同皮内每隔2m 左右设置一块;上、下层拉结石要错开。

基础接槎要留成踏步槎,不得留直槎。

砌体每日的砌筑高度,不应超过1.2m。

基础中孔洞要根据水施图纸事先留出,不得事后打凿。

(完整版)毛石基础施工工艺

(完整版)毛石基础施工工艺

毛石基础施工工艺一、施工准备1.材料:(1)石料:其品种、规格、颜色必须符合设计要求和有关施工规范的规定,应有出厂合格证。

风化石严禁使用。

(2)砂:宜用粗、中砂。

配制小于M5的砂浆,砂的含泥量不得超过10%;等于或大于M5的砂浆,砂的含泥量不得超过5%,不得含有草根等杂物。

(3)水泥:大凡采用P.O32.5级矿渣硅酸盐水泥和普通硅酸盐水泥,有出厂证明及复试单。

如出厂日期超过三个月,应按复验结果使用。

(4)水:应用自来水或不含有害物质的洁净水。

(5)其它材料:拉结筋,预埋件应做好防腐处理。

2.施工机具:应备有搅拌机、筛子、铁锨、小手锤、大铲、托线板、线坠、水平尺、钢卷尺、小白线、半截大桶、扫帚、工具袋、手推车、挂线架等。

3.作业条件:(1)基槽:土方已完成,并办完隐检手续。

(2)已放好基础轴线及边线;因毛石基础不能用皮数杆,根据基础截面形状,做台阶形砌筑挂线架(大凡间距15~20m,转角处均应设立),以此作为砌石依据,并办完预检手续。

(3)基槽应算帐明净,表面不能有浮土。

(4)砂浆配合比已经试验室确定,现场准备好砂浆试模(6块为一组)。

二、操作工艺1.工艺流程砂浆搅拌作业准备→试排撂底→砌毛石→验收2.砌筑前,应对弹好的线进行复查,位置、尺寸应符合设计要求,根据进场石料的规格、尺寸进行试排、撂底,确定组砌方法。

3.砂浆拌制:(1)砂浆配合比应用重量比,水泥计量精度在±2%以内,砂,掺合料为±3%以内。

(2)宜用机械搅拌,投料顺序为砂—水泥—掺合料—水,搅拌时间应符合下列规定:水泥砂浆和水泥混合砂浆不少于2min;水泥粉煤灰砂浆和掺用外加剂的砂浆不少于3min;掺用有机塑化剂的砂浆应为3~5min。

(3)砂浆应随拌随用,大凡水泥砂浆和水泥混合砂浆须在拌成后3h和4h 内使用完,不允许使用过夜砂浆。

当施工气温最高超过30℃时,应分别在拌成后2h和3h内使用完毕。

(4)基础按一个检验批,且不超过250m3砌体的各种砂浆,每台搅拌机至少做一组试块(一组六块),如砂浆强度等级或配合比变更时,还应制作试块。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

毛石基础施工工艺
一、施工准备
1. 材料:
(1)石料:其品种、规格、颜色必须符合设计要求和有关施工规范的规定,应有出厂合格证。

风化石严禁使用。

(2)砂:宜用粗、中砂。

配制小于M5的砂浆,砂的含泥量不得超过10%; 等于或大于M5的砂浆,砂的含泥量不得超过5%,不得含有草根等杂物。

( 3 )
(4)水:应用自来水或不含有害物质的洁净水。

( 5)其它材料:拉结筋,预埋件应做好防腐处理。

2.施工机具:应备有搅拌机、筛子、铁锨、小手锤、大铲、托线板、线坠、水平尺、钢卷尺、小白线、半截大桶、扫帚、工具袋、手推车、挂线架等。

3.作业条件:
( 1 )基槽:土方已完成,并办完隐检手续。

( 2 )已放好基础轴线及边线;因毛石基础不能用皮数杆,根据基础截面形状,做台阶形砌筑挂线架(一般间距15〜20m转角处均应设立),以此作为砌石依据,并办完预检手续。

( 3)基槽应清理干净,表面不能有浮土。

(4)砂浆配合比已经试验室确定,现场准备好砂浆试模( 6 块为一组)
二、操作工艺
1. 工艺流程
砂浆搅拌
作业准备T试排撂底T砌毛石T验收
2.砌筑前,应对弹好的线进行复查,位置、尺寸应符合设计要求,根据进场石料的规格、尺寸进行试排、撂底,确定组砌方法。

3.砂浆拌制:
(1)砂浆配合比应用重量比,水泥计量精度在± 2%以内,砂,掺合料为±3%以内。

(2)宜用机械搅拌,投料顺序为砂—水泥—掺合料—水,搅拌时间应符合下列规定:水泥砂浆和水泥混合砂浆不少于2mi n;水泥粉煤灰砂浆和掺用外加剂的砂浆不少于3min;掺用有机塑化剂的砂浆应为3〜5min。

(3)砂浆应随拌随用,一般水泥砂浆和水泥混合砂浆须在拌成后3h 和4h内使用完,不允许使用过夜砂浆。

当施工气温最咼超过30 C时,应分别在拌成后2h 和3h 内使用完毕。

(4)基础按一个检验批,且不超过250m3砌体的各种砂浆,每台搅拌机至少做一组试块(一组六块),如砂浆强度等级或配合比变更时,还应制作试块。

4. 毛石砌筑:
(1)毛石基础第一皮砖应座浆,并将大面朝下,最上面一皮宜选较大的毛石砌筑。

(2)毛石基础水平灰缝厚度不宜大于20mm大石缝中,先填1/3 —1/2 的水泥砂浆,再用小石子、石片塞入其中,轻轻敲实。

砌筑时,上下皮石间一定要用拉结石,把内外层石块拉接成整体,且拉结石长度应大于基础宽的2/3,在立面看时呈梅花形,上下左右错开。

(3)基础石墙长度超过设计规定时,应按设计要求设置变形缝,分段砌筑时,其砌筑高低差不得超过 1.2m。

(4)毛石基础的转角处和交接处要同时砌筑,如不能同时砌筑,则应留成大踏步磋。

当大放脚收台结束,需砌正墙时,该台阶面要用水泥砂浆和小石块大致找平,便于上面正墙的砌筑。

(5)基础石墙每砌3〜4皮为一个分层高度,每个分层度高应找平一次;外露面的灰缝厚度不得大于40mm两个分层高度间分层处的错缝不得小于80mm。

5 冬雨期施工:
(1)当预计连续10d内日平均气温低于5C或当日低气温低于一3C时, 即进人冬期施工。

( 2 )冬期施工宜采用普通硅酸盐水泥,按冬期施工方案对水、砂进行加
热,砂浆使用时的温度应在+5C以上。

( 3)雨期施工应防止雨水冲刷墙体、下班收工时应覆盖砌体
上表面,每天砌筑高度不宜超过 1.2m。

三、质量标准
1. 主控项目:
( 1 )石材及砂浆强度等级必须符合设计要求。

抽检数量:同一产地的石材至少应抽检一组。

砂浆试块的抽检数量执行规范的有关规定。

检验方法:料石检查产品质量证明书,石材、砂浆检查试块试验报告。

( 2)砂浆饱满度不应小于80%。

抽检数量:每步架抽查不应少于 1 处
检验方法:观察检查。

2. 一般项目
(1)石砌体的一般尺寸允许偏差应符合表9-3-2 的规定。

抽检数量:外墙,按楼层(4m高以内)每20m抽查1处,每处3延长米,
但不应少于3处;内墙,按有代表性的自然间抽查10%,但不应少于3间,每间不应少于2处,柱子不应少于 5 根。

(2)石砌体的组砌形式应符合下列规定:
①内外搭砌,上下错缝,拉结石、丁砌石交错设置;
②毛石墙拉结石每0.7m2 墙面不应少于 1 块。

检验方法:观察检查。

四、成品保护
1.毛石基础砌筑完后,未经有关人员检查验收,轴线桩、水准桩、砌筑挂线架应加以保护,不得碰坏、拆除。

2.毛石基础中埋设的构造筋应注意保护,不得随意踩倒弯折。

3.毛石基础中予留的洞应事先留出,禁止事后敲凿
五、注意事项
1.砂浆强度不稳定:材料计量要准确,搅拌时间要达到规定要求。

试块的制作、养护、试压要符合规定。

2.水平灰缝不直:挂线架应立牢固,标高一致,砌筑时小线要拉紧,穿平墙面,砌筑跟线。

3.毛石质量不符合要求:对进场的毛石品种、规格、颜色验收时要严格把关。

不符合要求的拒收、不用。

4.勾缝粗糙:应叨灰操作,灰缝深度一致,横竖缝交接平整,表面洁净
六、质量记录
本工艺标准应具备以下质量记录:
1. 材料(毛石、水泥、砂等)出厂合格证及复试报告
2. 砂浆试块试验报告。

3.各检验批验收记录。

4.隐检、预检记录。

5. 施工记录。
