1.偏离说明:正偏离、负偏离、无偏离(禁止出现负偏离)2.如投标产品的技术指标优于招标要求即为正偏离,反之为负偏离,符合招标要求即为无偏离3. 要完全响应或者超越其要求,绝对不能填写满足不了的参数,一定要让参数相对应,不可串行,不能完全照搬照抄招标文件的技术要求,要转换成投标的肯定语言 。4.多写正偏离,换种语言文字描述,写明投标产品的技术参数特点、产品优势,正偏离项最好有响应文件进行佐证,并备注出响应文件所在投标文件的位置。5.正偏离描述要加粗或用其它醒目符号★▲
商务部分内文件的编排注意
4.2技术部分: 包括报价一览表、技术规格偏离表、投标设备技术说明、图纸设计、技术参数、产品配置、产品彩页、产品质量、产品简介、技术力量简介、售后服务、备品备件清单、安装施工组织计划等等,要严格按照招标文件内容要求及顺序编写。
1.抓重点,不必要太详细,要有针对性介绍,根据招标要求是否要提供产品彩页、截图界面。2.对我方的优点和长处一定要表述清楚并放到突出位置,一般情况下,放在技术部分的前部,以提升产品形象。 3.审核产品技术参数、技术性能(特别是正偏离)的表述是否满足招标方的技术要求 (包含,彩页,检测报告)4.审核技术偏离表的编排内容是否合理准确,有无遗漏或者多余的 5.审核技术部分编排顺序是否符合招标方的要求及其是否合理 ,6.审核有无多余或者不足的文件需要剔除和补充7.涉及政府采购相关政策要求的涉及进口产品根据招标文件要求进行产品选型涉及节能产品、环境标志产品的,选型产品必须在最新一期节能环保产品名录可以查询到,并完整截取封面及所在页。需要注意:政府强制采购的节能产品如“计算机”“照明灯具”“空调”“显示器”等产品必须在节能环保名录,且在有效期范围内的产品,同时所选投台式计算机在附表2的参数必须满足招标文件要求。【此项为常见废标项,务必重视,且应在目录中显示此项所在页码】除强制节能以为的产品的节能环保和环保都属于加分项,中标文件要尽可能根据评分标准要求提供拿满分。8.投标产品涉及正版软件及信息安全的同样需要提供相应证明或证书,需要在准备资料时明确是否有此类产品。
投标企业综合评分明细表(投标报价、技术部分、信誉、资质、项目实施方案、售后服务及培训)

实施方案8%
8分
对投标文件的项目实施方案(进度计划、施工组织、质量管理、风险管控内容等)进行评审:方案有一处存在瑕疵或细微错误的扣1分;每一项小方案缺失或不满足招标文件要求或不符合实际扣2分,扣完为止。
5
售后服务及培训5%
5分
根据供应商提供的售后服务及培训方案(包括质保期内服务方案、售后服务响应、应急措施、售后人员配置、培训等)进行评审:方案有一处存在瑕疵或细微错误的扣0.5分;每一项小方案缺失或不满足招标文件要求或不符合实际的扣1分,扣完为止。
2
技术部分38.5%
38.5分
1.完全符合招标文件的要求没有负偏离得38.5分;
2.带“▲”(共计27条)的技术参数及要求有负偏离的,每1项扣1分;不带“▲”(共计115条)的技术参数及要求有负偏离的,每1项扣0.1分。扣完为止(相同产品不重复计分)。
3
信誉、资质18.5%
18.5分
1.投标人所投监控摄像机制造商具备较强的技术研发实力,获得过国家科学技术进步奖的得3分,获得过省级科学技术进步奖的得1分,未提供的不得分。提供证书复印件并加盖投标人公章。
6.所投数据交换专用设备产品制造商具备成熟的技术服务与运行维护管理体系,具备国家工业和信息化部发布的信息技术服务运行维护标准符合性证书(ITSS信息技术服务运行维护标准符合性证书),成熟度达到二级及以上的得3分,二级以下的得1分,不提供不得分。提供相关证书复印件并加盖投标人公章
7.所投管理交换机产品制造商获得全国质量检验稳定合格产品的认证,提供相关证明材料并加盖投标人公章的得2分,不提供或者未按要求提供的均不得分。
投标企业综合评分明细表
序号
评分因素及权重
分值
评分标准
计算机采购评分标准

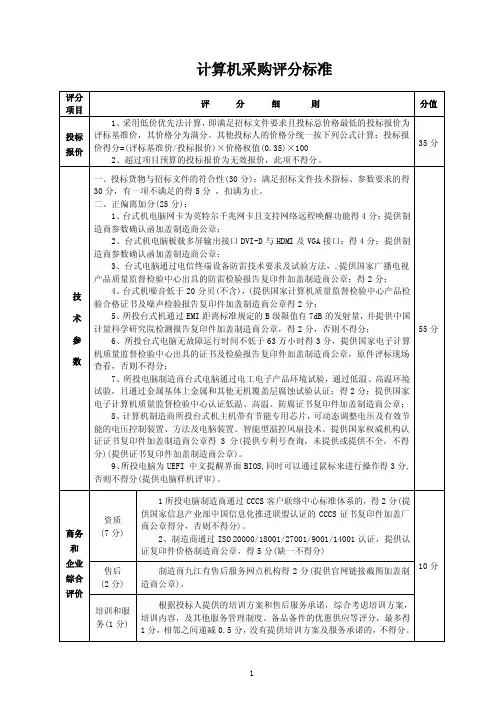

计算机采购评分标准评分项目评分细则分值投标报价1、采用低价优先法计算,即满足招标文件要求且投标总价格最低的投标报价为评标基准价,其价格分为满分。
其他投标人的价格分统一按下列公式计算:投标报价得分=(评标基准价/投标报价)×价格权值(0.35)×1002、超过项目预算的投标报价为无效报价,此项不得分。
35分技术参数一、投标货物与招标文件的符合性(30分):满足招标文件技术指标、参数要求的得30分,有一项不满足的得5分,扣满为止。
二、正偏离加分(25分):1、台式机电脑网卡为英特尔千兆网卡且支持网络远程唤醒功能得4分;提供制造商参数确认函加盖制造商公章;2、台式机电脑板载多屏输出接口DVI-D与HDMI及VGA接口;得4分;提供制造商参数确认函加盖制造商公章;3、台式电脑通过电信终端设备防雷技术要求及试验方法,,提供国家广播电视产品质量监督检验中心出具的防雷检验报告复印件加盖制造商公章;得2分;4、台式机噪音低于20分贝(不含),(提供国家计算机质量监督检验中心产品检验合格证书及噪声检验报告复印件加盖制造商公章得2分;5、所投台式机通过EMI距离标准规定的B级限值有7dB的发射量,并提供中国计量科学研究院检测报告复印件加盖制造商公章,得2分,否则不得分;6、所投台式电脑无故障运行时间不低于63万小时得3分,提供国家电子计算机质量监督检验中心出具的证书及检验报告复印件加盖制造商公章,原件评标现场查看,否则不得分;7、所投电脑制造商台式电脑通过电工电子产品环境试验,通过低温、高温环境试验,且通过金属基体上金属和其他无机覆盖层腐蚀试验认证;得2分;提供国家电子计算机质量监督检验中心认证低温、高温、防腐证书复印件加盖制造商公章;8、计算机制造商所投台式机主机带有节能专用芯片,可动态调整电压及有效节能的电压控制装置、方法及电脑装置。
智能型温控风扇技术。
提供国家权威机构认证证书复印件加盖制造商公章得3分(提供专利号查询,未提供或提供不全,不得分)(提供证书复印件加盖制造商公章)。
工程招投标培训ppt课件

1、投标的程序
报 名 参 加 投 标
办 理 资 格 审 查
取 得 招 标 文 件
研 究 招 标 文 件
调 查 投 标 环 境
制 定 施 工 方 案
计 算 投 标 报 价
确 定 投 标 策
编 制 标 书
投 送 标 书
略
24
2、投标报价的编制方法
1)、投标报价的计算依据 (1)招标单位提供的招标文件; (2)招标单位提供的设计图纸及有关的技术
力的中介机构代理编制,并按规定报经审定的招标工
程的预期价格。
2)、标底的作用
(1)能使招标单位预先明确自己在拟建工程上应承 担的财务义务;
(2)给上级主管部门提供核实建设规模的依据;
(3)是衡量投标单位标价的准绳;
(4)是评标的重要尺度。
17
2、编制标底的主要程序
1)、确定标底的编制单位; 2)、提供以下资料,以便进行标底计算: (1)全套施工图纸及现场情况的有关资料; (2)招标文件; (3)标底价格的计算书、报审的有关表格。 3)、参加交底会及现场踏勘; 4)、编制标底。
己对该工程兴趣不大,到快投标截止时,再突然降价。 (2)、不平衡报价法 对施工方案实施可能性大的报高价,对实施可能小的报低价 (3)、先亏后盈法 为了打进某一地区采取不惜代价,只求中标的低价投标方案
28
(4)、优惠取胜法 向业主提出缩短工期,提高质量、降低支付条件、提出新技
9
(3)按规定的格式提供项目经理简历,及拟在施工现场 的管理人员和主要施工人员情况。
(4)按规定格式提供完成该合同拟采用的主要施工机械 设备的情况
(5)投标单位的财务状况; (6)有关投标单位目前和过去2年参与或涉及诉讼案的资
投标评分表

商务评审
10分
商务响应情况
10
招标文件商务条款10分(公司资质、注册资金、相关业绩、牌照许可、安全等)。
1.完全满足得10分 2.一项不满足扣1分 3.最低分6分
附件-评分表
评ห้องสมุดไป่ตู้标准
评审项目
标准分
评分标准
投标报价
40分
40
价格分满分40分,具体评审标准如下:
评审价格得分=(基准价/进入详评应答人的最终评审价)×40%×100(四舍五入取小数点后两位)
进入详评应答人的最终评审价,即:评审小组根据采购文件的规定对应答人的报价进行算术修正和评审因素调整后,计算出的应答人的有效报价。
3)技术方案一般,技术在行业不落后,具有相关成功案例的得0-6分。
演示部分(开标现场)
10
根据现场演示讲解情况酌情给分,满足招标技术要求且演示优秀的:8-10分;演示良好的:6-8分;演示一般的:0-6分。
产品供货及实施安装
5
针对本项目编制的产品接口、参数配置、技术调试、实施上线等方案优于其他投标单位得5分,一般得3分,较差得1分。
售后服务
5分
售后服务及培训
5
投标供应商在售后服务承诺详细、具体,满足用户要求;承诺提供7 X 12小时技术与运营的快速响应的得5分,没有的不得分。
注:以1分为级差,酌情打分。
技术评审
45分
技术方案的优劣和响应性
30
1.产品技术方案的响应情况10分:
1)完全响应的得8-10分;
2)有部分未响应的得6-8分;
招投标知识培训ppt课件(2024)

中标通知书发放流程
中标结果确认
在评标结果公示期满且无异议或异议已处理后,招标人应当确认中 标结果。
中标通知书编制
招标人应当根据中标结果编制中标通知书,明确中标人的名称、中 标金额、中标项目范围、履约期限等关键信息。
中标通知书发放
招标人应当将中标通知书及时发放给中标人,并同时通知未中标的投 标人。中标通知书是中标人取得中标资格的法律凭证。
2024/1/29
市场调研
对招标项目所在行业进行 市场调研,了解行业趋势 、竞争对手情况。
明确自身优势
分析企业自身在产品、技 术、服务等方面的优势, 为制定投标策略提供依据 。
14
制定合理报价策略
成本核算
根据项目需求和企业自身 成本情况,进行详细的成 本核算。
2024/1/29
报价策略制定
根据成本核算结果,结合 市场竞争情况,制定合理 的报价策略。
01
《中华人民共和国招标投标法》
该法律是我国招投标领域的基本法律,规定了招投标的基本原则、程序
和监督机制等内容。
02
《中华人民共和国政府采购法》
该法律主要规范政府采购行为,明确了政府采购的范围、方式、程序和
监督等内容。其中,涉及招投标的部分与《招标投标法》相衔接。
2024/1/29
03
其他相关政策法规
2024/1/29
22
CHAPTER 05
合同签订与履行管理
2024/1/29
23
合同签订前准备工作
2024/1/29
了解相关法律法规
01
在签订合同前,必须了解国家相关法律法规,确保合同内容合
法合规。
明确双方权利义务
02
招投标案例分析-培训

案例分析案例1:某工程项目,经过有关部门批准后,决定由业主自行组织施工公开招标。
该工程项目为政府的公共工程,已经列入地方的年度固定资产投资计划,概算已经主管部门批准,但征地工作尚未完成,施工图及有关技术资料齐全。
因估计除本市施工企业参加投标外,还可能有外省市施工企业参加投标,因此业主委托咨询公司编制了两个标底,准备分别用于对本市和外省市施工企业投标的评定。
业主要求将技术标和商务标分别封装。
某承包商在封口处加盖了本单位的公章,并由项目经理签字后,在投标截止日期的前1天将投标文件报送业主,当天下午,该承包商又递交了一份补充材料,声明将原报价降低5%,但是业主的有关人员认为,一个承包商不得递交2份投标文件,因而拒收承包商的补充材料。
开标会议由市招投标管理机构主持,市公正处有关人员到会。
开标前,市公正处人员对投标单位的资质进行了审查,确认所有投标文件均有效后正式开标。
业主在评标之前组建了评标委员会,成员共8人,其中业主人员占5人,招标工作主要内容如下: (1)发投标邀请函;(2)发放招标文件;(3)进行资格后审;(4)召开投标质疑会议;(5)组织现场勘察;(6)接收投标文件;(7)开标;(8)确定中标单位;(9)评标;(10)发出中标通知书;(11)签订施工合同;问题:1、工程项目的标底可以采用什么方法编制?答:标底编制可以采用工料单价法和综合单价法,根据招标工程的具体情况选择合适的编制方法。
2、该项目招标中有哪些不当之处?请逐一列举。
答:①因征地工作尚未完成,因此不能进行施工招标;②一个工程不能编制两个标底,只能编制一个标底;③在招标中,业主违反了招投标法的规定,以不合理的条件排斥了潜在的投标人。
④承包商的投标文件若由项目经理签字,应由法定代表人签发授权委托书;⑤在投标截止日期之前的任何一天,承包商都可以递交投标文件,也可以对投标文件作出补充与修正,业主不得拒收;⑥开标工作应由业主主持,而不应由招投标管理机构主持;⑦市公正处人员无权对投标单位的资质进行审查;⑧评标委员会必须是5人以上的单数,而且业主方面的专家最多占1/3,本项目评标委员会不符合要求。
工程量清单计价方法培训资料PPT

竣工结算方式及注意事项
• 成本加酬金合同:由发包人向承包人支付工程项目的实际 成本,并按事先约定的某一种方式支付酬金的合同类型。
竣工结算方式及注意事项
核对合同条款
在竣工结算前,应认真核对合同条款,确保结算方式与 合同约定一致。
审查竣工资料
对施工单位提交的竣工资料进行审查,确保资料的真实 性和完整性。
参加图纸答疑和查看现场
计价步骤详解
01
02
03
04
询价并根据询价结果计算和确 定人工、材料、机械台班单价
计算各分部分项工程的综合单 价
汇总计算分部分项工程费、措 施项目费、其他项目费、规费
和税金等费用
复核及审核工程造价
案例分析:某项目工程量清单计价过程
案例背景介绍
工程量清单编制过程分析
综合单价计算过程演示
详细讲解如何选择合适的定额 、调整定额含量及换算等。
生成报表
展示如何生成不同类型的报表 ,如综合单价分析表、分部分 项工程量清单表等。
现场答疑环节
针对学员在软件操作和清单计价 过程中遇到的问题进行解答。
分享一些实际案例和经验技巧, 帮助学员更好地掌握清单计价方
法。
鼓励学员提问和交流,共同探讨 解决方案和改进方法。
风险接受
在充分评估风险后,认为风险 在可接受范围内,可以采取接 受策略,并制定相应的应对措
施。
争议处理途径和程序
协商和解
调解处理
在争议发生后,双方应首先通过友好协商 的方式寻求和解,达成共识。
若协商无果,可以邀请第三方机构或专家 进行调解,协助双方解决争议。
仲裁解决
诉讼解决
当调解无法达成一致时,双方可以根据合 同约定或相关法律规定,向仲裁机构申请 仲裁解决争议。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
8.19 83.62
10.11 79.77
2.68 94.64
-10.92 89.08
9.10 81.80
-12.72 87.28
投标人9 投标人10 投标人11 投标人12 投标人13 投标人14 621.07 632.12 589.45 511.39 626.29 501.02
23.96 8.19 51.47
26.17 10.11 43.49
17.65 2.68 74.31
2.07 -10.92 97.93
25.00 9.10 47.70
0.00 -12.72 100.00
投标人3 575.84源自投标人4 550.11X值 得分
2.58 94.84
1.96 96.07
0.31 99.38
-4.17 95.83
投
投标报价 招标控制价 经评审的最低投
标价 基准价 X1值(最低价) X2值(基准价) 得分
投标人1 588.88
17.54 2.58 74.72
投标人2 585.34
投标人9 投标人10 投标人11 投标人12 投标人13 投标人14
-100.00 -100.00 -100.00 -100.00 -100.00 -100.00 300.00 300.00 300.00 300.00 300.00 300.00
投标人9 投标人10 投标人11 投标人12 投标人13 投标人14 621.07 632.12 589.45 511.39 626.29 501.02
投标人7 11536767.11
0.17 99.83
投标报价评审计分表(附表5-2)
投标人5 563.13
投标人6 569.34
0.00% 574.06
投标人7 566.26
投标人8 11570767.16
0.46 99.54
投标人8 556.63
-1.90 98.10
-0.82 99.18
-1.36 98.64
16.83 1.96 77.28
投标人3 575.84
14.93 0.31 84.14
投标人4 550.11
9.80 -4.17 90.20
投标报价评审计分表(附表5-1)
投标人5 11607198.08
0.78 99.22
投标人6 11425705.40
11517282.81 -0.80 101.59
投
投标报价 基准价 X值 得分
投标人1 11517544.88
0.00 100.00
投标人2 11478052.25
-0.34 100.68
投标人3 11418601.90
-0.86 101.71
投标人4 11583625.73
0.58 99.42
投
投标报价 下浮点数
基准价
投标人1 588.88
投标人2 585.34
投标报价评审计分表(附表5-3)
投标人5 563.13
12.40 -1.90 87.60
投标人6 569.34
639.86 501.02 574.06 13.64 -0.82 86.36
投标人7 566.26
13.02 -1.36 86.98
-3.04 96.96
投标人8 556.63
11.10 -3.04 88.90
