拌合站扩大基础计算书(改)

合集下载

搅拌站地基承载力计算书

搅拌站地基承载力计算书

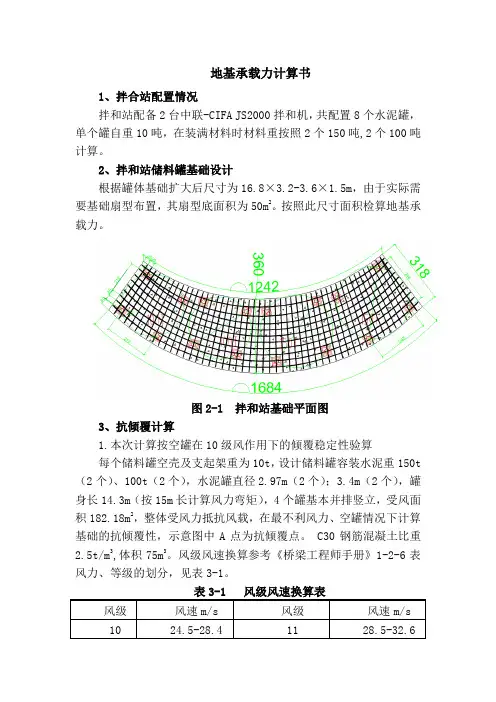

地基承载力计算书1、拌合站配置情况拌和站配备2台中联-CIFA JS2000拌和机,共配置8个水泥罐,单个罐自重10吨,在装满材料时材料重按照2个150吨,2个100吨计算。

2、拌和站储料罐基础设计根据罐体基础扩大后尺寸为16.8×3.2-3.6×1.5m,由于实际需要基础扇型布置,其扇型底面积为50m2。

按照此尺寸面积检算地基承载力。

图2-1 拌和站基础平面图3、抗倾覆计算1.本次计算按空罐在10级风作用下的倾覆稳定性验算每个储料罐空壳及支起架重为10t,设计储料罐容装水泥重150t (2个)、100t(2个),水泥罐直径2.97m(2个);3.4m(2个),罐身长14.3m(按15m长计算风力弯矩),4个罐基本并排竖立,受风面积182.18m2,整体受风力抵抗风载,在最不利风力、空罐情况下计算基础的抗倾覆性,示意图中A点为抗倾覆点。

C30钢筋混凝土比重2.5t/m3,体积75m3。

风级风速换算参考《桥梁工程师手册》1-2-6表风力、等级的划分,见表3-1。

表3-1 风级风速换算表风级风速m/s 风级风速m/s10 24.5-28.4 11 28.5-32.6图3-2 抗倾覆计算示意图2.计算公式(1)风荷载强度公式 : 0k z s z w w βμμ=k w —风荷载强度(Pa );0w —基本风压值(Pa ),根据《建筑结构荷载规范》附录E ,蚌埠地区重现期R=50年的基本风压值为300Pa ;z β—高度Z 处的风振系数,本次计算取1;s μ—风荷载体型系数,对圆形截面取0.8; z μ—风压高度变化系数; 本次计算取1.18;k w =0.8×1.18×1×300=283.2Pa 。

(2)基础抗倾覆计算/c k f k M M ==G 1×1/2×基础宽/k w ×受风面×(14.3/2+4)≥1.5即满足要求k M —抵抗弯矩 (KN •M ) f M —风荷载弯矩(KN •M )G 1—储蓄空罐+基础自重(KN)k w —风荷载强度(Pa )(3)基础抗滑稳定性验算 K 0= G 1×f/ F 风≥1.3 即满足要求 G 1—储蓄罐与基础自重(KN) F 风—风荷载(KN)f —基底摩擦系数,查表得0.25;罐与基础自重计算求得:G 1=4×10×10+75×2.5×10=2275KN ;k w =283.2Pa ;受风面积:2×14.3×(3.4+2.97)=182.18m 2;/c k f k M M = G 1×1/2×基础宽/k w ×受风面积×(14.3/2+4)=(2275×3.6/2)/(283.2×182.18×11.15/1000)=7.1>1.5,满足抗倾覆要求。

拌和站基础计算书

拌和站基础计算书

拌合站水泥仓基础检算书
一、概况
每个水泥仓自重10T,内装水泥最大量150T,每个仓的承台尺寸为4m×4m×1m,每个承台重量为40T,风力产生的荷载按10级风考虑,取50kg/m2。

二、荷载计算
水泥仓自重+水泥最大重+承台重=10+150+40=200T,则每个支腿所承受的重量为200/4=50T。

风力产生的荷载情况为:风力荷载为12m×3m×50kg/m2=1800kg。

风力对水泥仓产生的最大弯矩为1800kg×12m=21.6T·m。

为抵抗风力弯矩,两个水泥仓支腿所产生的抵抗力为21.6/3=7.2T。

则一个支腿所产生的抵抗力为7.2T/2=3.6T。

三、管桩最大受力计算
据以上荷载计算,四个水泥仓支腿中受力最大的支腿反力为50T+3.6T=53.6T。

考虑各种不利荷载和不利因素的影响,取最大支腿反力为60T,即在现场控制中以每个管桩的最小承载力为60T进行控制。

计算:复核:。

拌和站基础计算书

拌和站基础计算书

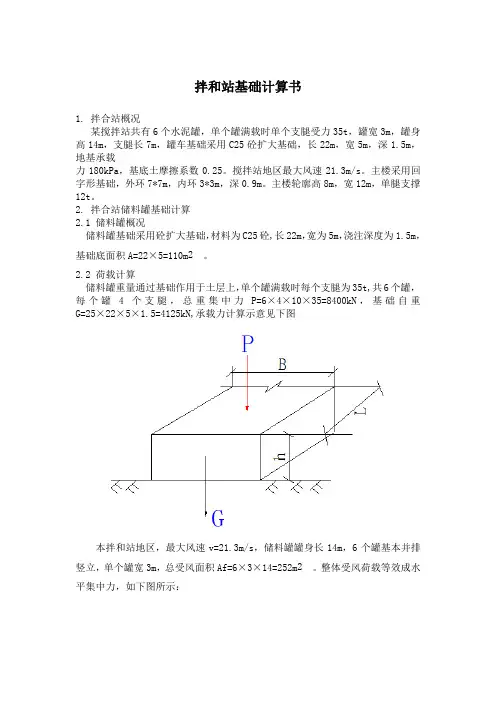

拌和站基础计算书1. 拌合站概况某搅拌站共有6个水泥罐,单个罐满载时单个支腿受力35t,罐宽3m,罐身高14m,支腿长7m,罐车基础采用C25砼扩大基础,长22m,宽5m,深1.5m,地基承载力180kPa,基底土摩擦系数0.25。

搅拌站地区最大风速21.3m/s。

主楼采用回字形基础,外环7*7m,内环3*3m,深0.9m。

主楼轮廓高8m,宽12m,单腿支撑12t。

2. 拌合站储料罐基础计算2.1 储料罐概况储料罐基础采用砼扩大基础,材料为C25砼,长22m,宽为5m,浇注深度为1.5m,基础底面积A=22×5=110m2 。

2.2 荷载计算储料罐重量通过基础作用于土层上,单个罐满载时每个支腿为35t,共6个罐,每个罐4个支腿,总重集中力P=6×4×10×35=8400kN,基础自重G=25×22×5×1.5=4125kN,承载力计算示意见下图本拌和站地区,最大风速v=21.3m/s,储料罐罐身长14m,6个罐基本并排竖立,单个罐宽3m,总受风面积Af=6×3×14=252m2 。

整体受风荷载等效成水平集中力,如下图所示:风荷载强度计算式为:W=K1 K2K3W其中:W ——风荷载强度 Pa;W0——基本风压值 Pa,可按W=V21.6计算;K1——风载体型系数,圆形取0.8;K2——风压高度变化系数,按30m高考虑为1.13;K3——地形地理条件系数,按山岭峡谷考虑,取1.2; V- 风速 m/s;本拌和站地区,最大风速21.3m/s,则:W0 =V21.6=21.321.6=283.6PaW=K1 K2K3W=0.8×1.13×1.2×283.6=307.6Pa单个罐宽3m,高14m,总受风面积A=252m2 ,风荷载等效成水平集中力P=A·W=252×307.6×10-3=77.5kN2.3储料罐地基承载力计算其中:P- 储蓄罐重量(kN),为8400kN;G-基础砼自重(kN),为4125kN;A- 基础作用于地基上有效面积(m2 ),为110m2 ;M- 由风荷载引起基础的弯矩(kN·m);M=P·h风=77.5×(7+7)=1085kN·m;W=bh26=22×526=91.7m3 。

拌合站基础计算

拌合站基础计算

拌合站拌合楼基础承载力计算书德商TJ-4标拌和站,配备HZS90拌和机,设有3个储料罐,单个罐在装满材料时均按照100吨计算。

拌合站在X103县道右侧,对应新建线路里程桩号k16+800。

经过现场开挖检查,在地表往下0.5~1.5米均为粉质粘土。

1.计算公式1.1 .地基承载力P/A=σ≤σ0P—储蓄罐重量 KNA—基础作用于地基上有效面积mm2σ—土基受到的压应力 MPaσ0—土基容许的应力 MPa通过地质钻探并经过计算得出土基容许的应力σ0=0.109 Mpa。

2.风荷载强度W=K1K2K3W0= K1K2K31/1.6v2W —风荷载强度 PaW0—基本风压值 PaK1、K2、K3—风荷载系数,查表分别取0.8、1.13、1.0v—风速 m/s,取17m/sσ—土基受到的压应力 MPaσ0—土基容许的应力 MPa3.基础抗倾覆计算K c=M1/ M2=P1×1/2×基础宽/ P2×受风面×(7+7)≥1.5 即满足要求M1—抵抗弯距 KN•MM2—抵抗弯距 KN•MP1—储蓄罐与基础自重 KNP2—风荷载 KN4.基础抗滑稳定性验算K0= P1×f/ P2≥1.3 即满足要求P1—储蓄罐与基础自重 KNP2—风荷载 KNf-----基底摩擦系数,查表得0.25;5 .基础承载力P/A=σ≤σ0P—储蓄罐单腿重量 KNA—储蓄罐单腿有效面积mm2σ—基础受到的压应力 MPaσ0—砼容许的应力 MPa2、储料罐基础验算2.1.储料罐地基开挖及浇筑根据厂家提供的拌和站安装施工图,现场平面尺寸如下:输料管储料罐主机楼房地基开挖尺寸为半径为10.0m圆的1/4的范围,宽5.0m,浇筑深度为1.4m。

2.2.计算方案开挖深度少于3米,根据规范,不考虑摩擦力的影响,计算时只考虑单个储蓄罐重量通过基础作用于土层上,集中力P=1000KN,单个水泥罐基础受力面积为2.8m×5m,承载力计算示意见下图粉质粘土本储料罐根据历年气象资料,考虑最大风力为17m/s,储蓄罐顶至地表面距离为21米,罐身长14m,3个罐基本并排竖立,受风面120m2,整体受风力抵抗风载,在最不利风力下计算基础的抗倾覆性。

(完整版)拌合站、水泥罐、搅拌站地基计算

(完整版)拌合站、水泥罐、搅拌站地基计算

目录一.计算公式 (2)1.地基承载力 (2)2.风荷载强度 (2)3.基础抗倾覆计算 (2)4.基础抗滑稳定性验算 (3)5.基础承载力 (3)二、储料罐基础验算 (3)1.储料罐地基开挖及浇筑 (3)2.计算方案 (3)3.储料罐基础验算过程 (4)3.1 地基承载力 (4)3.2 基础抗倾覆 (4)3.3 基础滑动稳定性 (5)3.4 储蓄罐支腿处混凝土承压性 (5)三、拌合楼基础验算 (5)1.拌合楼地基开挖及浇筑 (5)2.计算方案 (6)3.拌合楼基础验算过程 (6)3.1 地基承载力 (6)3.2 基础抗倾覆 (7)3.3 基础滑动稳定性 (7)3.4 储蓄罐支腿处混凝土承压性 (7)拌合站拌合楼基础承载力计算书1号拌合站为华阳村拌和站,配备HZS90拌和机,设有4个储料罐,单个罐在装满材料时均按照100吨计算。

拌合楼处于华阳村内,在78省道右侧30m,对应新建线路里程桩号DK208+100。

经过现场开挖检查,在地表往下0.5~1.5米均为粉质粘土,1.5米以下为卵石土。

一.计算公式1 .地基承载力P/A=σ≤σ0P—储蓄罐重量KNA—基础作用于地基上有效面积mm2σ—土基受到的压应力MPaσ0—土基容许的应力MPa通过地质钻探并经过计算得出土基容许的应力σ0=0.108 Mpa(雨天实测允许应力)2.风荷载强度W=K1K2K3W0= K1K2K31/1.6v2W —风荷载强度PaW0—基本风压值PaK1、K2、K3—风荷载系数,查表分别取0.8、1.13、1.0v—风速m/s,取17m/sσ—土基受到的压应力MPaσ0—土基容许的应力MPa3.基础抗倾覆计算K c=M1/ M2=P1×1/2×基础宽/ P2×受风面×(7+7)≥1.5 即满足要求M1—抵抗弯距KN•MM2—抵抗弯距KN•MP1—储蓄罐与基础自重KNP2—风荷载KN4.基础抗滑稳定性验算K0= P1×f/ P2≥1.3 即满足要求P1—储蓄罐与基础自重KNP2—风荷载KNf-----基底摩擦系数,查表得0.25;5 .基础承载力P/A=σ≤σ0P—储蓄罐单腿重量KNA—储蓄罐单腿有效面积mm2σ—基础受到的压应力MPaσ0—砼容许的应力MPa二、储料罐基础验算1.储料罐地基开挖及浇筑根据厂家提供的拌和站安装施工图,现场平面尺寸如下:地基开挖尺寸为半径为10.0m圆的1/4的范围,宽5.0m,浇筑深度为1.4m。

拌合站基础设计计算书

拌合站基础设计计算书

拌合站料仓基础设计一、荷载设计1、考虑空罐重15吨、装料100吨,共115吨。

则每个支座竖向力为F N1=(115*103*9.8/1000)/4=281.75kN2、风荷载考虑查风荷载规范厦门基本风压w0=0.8kN/m2(无漳州基本风压,所以按厦门基本风压取)。

仓高按H=20m,直径d=2m,H/d=10,△≈0,u z w0d2≥0.015。

风载体型u s=0.517,风振系数βz=1.0仓的风荷载分布如图(按5米控制)地面粗糙度按B类考虑F1=βz u s u z w0s=1.0*0.517*1.00*0.8*2*5=4.136 kNF2=βz u s u z w0s=1.0*0.517*1.00*0.8*2*5=4.136 kNF3=βz u s u z w0s=1.0*0.517*1.14*0.8*2*5=4.715kNF4=βz u s u z w0s=1.0*0.517*1.25*0.8*2*5=2.585kN每个桩所受的水平力F s=(F1+ F2+ F3+ F4)/4=(4.136*2+4.715+2.585)/4=3.893 kN轴力F N=(2.585*20+4.715*15+4.136*10+4.136*5)/2/2=46.116kN (-46.116kN)3、地震荷载因拌合站设计使用年限为2年,临时结构,在此不考虑地震荷载。

4、偶然冲击荷载不考虑二、荷载组合1、只考虑恒载轴力F N=1.2*281.75=338.1kN,剪力,弯矩为零。

(此处上人较少,不考虑活荷载)2、考虑恒载和风荷载组合轴力F Nmax=1.2*281.75+1.4*46.116=402.667 kN,F Nmin=1.2*281.75-1.4*46.116=273.538 kN,剪力F s=1.4*3.893=5.45 kN三、抗倾覆验算基础边长按3m*4m设计。

(沿短边3m方向验算)风荷载倾覆力矩:M风=2.585*20+4.715*15+4.136*10+4.136*5=184.465kN.m 空仓反倾覆力矩M仓=(15*1000*9.8/1000+25*3*4*1)*1.5=447kN. m>184.465kN.m满足要求。

拌合站拌计算书 自己

拌合站拌计算书 自己

拌合站水泥罐基础承载力计算书拌合站配备HZS120拌和机,每个拌和机配置4个水泥罐,单个罐自重按10吨,在装满材料时材料重按照100吨计算。

经过现场开挖检查,在地表往下0~2.0米风化风化岩碎屑。

水泥罐尺寸图一.计算公式1 .地基承载力P1/A=σ≤σ0/1.2(1.2为安全系数)P1—储蓄罐+储存料+基础自重KNA—基础作用于地基上有效面积㎡σ—土基受到的压应力MPaσ0—土基容许的应力MPa2.风荷载强度W=K1K2K3W0= K1K2K31/1.6V2W —风荷载强度PaW0—基本风压值PaK1、K2、K3—风荷载系数,查表分别取0.8、1.13、1.0V—风速m/s,取山东最大风速20.7m/s W =242.097Pa3.基础抗倾覆计算Kc=M1/ M2=P1×1/2×基础宽/ P2×受风面×(7+5.3)≥1.5 即满足要求M1—抵抗弯距KN•MM2—抵抗弯距KN•MP—储蓄空罐+基础自重KNP1—储蓄罐+储存料+基础自重KNP2—风荷载KN4.基础抗滑稳定性验算K0= P1×f/ P2≥1.3 即满足要求P1—储蓄罐与基础自重KNP2—风荷载KNf-----基底摩擦系数,查表得0.25;二、水泥罐基础验算1.水泥罐地基开挖及浇筑根据厂家提供的拌和站安装施工图,现场平面尺寸如下:基础为扇形布置,面积为46.6㎡,基础宽3.3m,开挖及浇筑深度为1.5m,4个水泥罐基础连体浇筑。

2.计算方案1)承载力计算开挖深度为1.5米,计算时按照整个储蓄罐重量通过基础作用于土层上,集中力P1=4×(100+1000KN)+基础本身重量,基础本身重量=46.6㎡×1.5m×25KN/m3=1747.5KN,整个水泥罐基础受力面积为46.6㎡,P1=4400+1747.5=6147.5KN,σ=P1/A=6147.5/46.6=0.1583MPa其中HZS120-1站水泥罐基础地基承载力为0.MPa(见承载力报告)σ≥0.MPa×1.2=0.152 MPa拌合站水泥罐基础地基承载力及安全系数满足承载要求。

HZS50拌合站混凝土拌合站基础计算书

HZS50拌合站混凝土拌合站基础计算书

HZS50拌合站混凝土拌合站基础计算书
1. 引言
该文档旨在提供HZS50拌合站混凝土拌合站基础计算书的详
细计算过程和结论。

通过正确计算和设计混凝土拌合站基础,可以
确保设备的安全运行和长期稳定性。

2. 计算材料和参数
在进行混凝土拌合站基础计算之前,我们需要确定使用的材料
和相关参数。

以下是我们所使用的材料和参数:
- 混凝土材料:根据设计要求选择合适的混凝土等级和配合比。

- 土壤参数:包括土壤类型、承载力、水平和垂直应力系数等。

3. 计算步骤
按照以下步骤进行HZS50拌合站混凝土拌合站基础的计算:
3.1 确定设计荷载
根据HZS50拌合站混凝土拌合站的重量和运行时的最大荷载,确定设计荷载。

3.2 计算基础面积
根据设计荷载和土壤承载力,计算出所需的基础面积。

确保基础面积足够大以分散载荷并避免超载。

3.3 计算基础厚度
根据基础面积和设计要求,计算出所需的基础厚度。

基础厚度应能够承受荷载并提供充分的稳定性。

3.4 考虑基础排水
在计算基础尺寸时,还需考虑基础排水。

确保基础结构能够有效排水,避免液体积聚导致基础损坏。

4. 结论
根据所使用的材料和参数,我们成功完成了HZS50拌合站混凝土拌合站基础计算书。

通过正确计算和设计基础,我们可以确保拌合站设备的安全运行和长期稳定性。

如果需要进一步的信息或详细计算结果,请参考附录中的相关文件。

附录
- 计算过程和详细结果- 设计要求参考资料。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

附件:
广宁高速路基工程第一合同段混凝土拌合站基础计算书
广宁高速路基工程第一合同段 混凝土拌合站基础计算书
一、拌和站罐基础设计概括
我标段计划投入两套HZS90拌合站,单套HZS90拌合站投入2个150t 型水泥罐(装满材料后),根据公司以往拌合站施工经验,结合现场地质条件以及基础受力验算,水泥罐采用砼扩大基础,基础顶预埋地脚钢板与水泥罐支腿满焊。

二、基本参数
1、风荷载参数:查询公路桥涵设计通用规范得知:本工程相邻地区宁国市10年一遇基本风速:s m V /3.2010=;
2、仓体自重:150t 罐体自重约15t ,装满材料后总重为150t ;
3、扩大基础置于粉质黏土上,地基承载力基本容许值[]
Kpa f a 1800=,采用碎石换填进行地基压实处理后,碎石换填地基承载力基本容许值[]
Kpa f a 5000=;
4、当采用两个水泥罐基础共同放置在一个扩大基础上时,扩大基础尺寸为9m ×4m ×1.5m (长×宽×高);当采用单个水泥罐基础放置在一个扩大基础上,扩大基础尺寸为4m ×4m ×1.5m (长×宽×高);
三、空仓时整体抗倾覆稳定性稳定性计算
1、受力计算模型(按最不利150吨罐体计算),空仓时受十年一遇风荷载,得计算模型如下所示:
F1
F2
F3
图3-1 空仓时整体抗倾覆稳定性稳定性计算模型
2、风荷载计算
根据《公路桥涵设计通用规范》可知,风荷载标准值按下式计算:g
V W d k 22
γ=;
查《公路桥涵设计通用规范》得各参数取值如下:
空气重力密度:01199899.0012017.00001.0==-Z
e
γ; 地面风速统一偏安全按离地20m 取:s m V k k V /4.31105220==; 其中:12.12=k ,38.15=k ,s m V /3.2010=;
代入各分项数据得:22
2
/60.08.924.3101199899.02m KN g V W d k =⨯⨯==γ
单个水泥罐所受风力计算: ①、迎风面积:218.12.15.1m A =⨯= 作用力:8KN 0.18.16.01=⨯=F 作用高度:m H 35.181= ②、迎风面积:223.36113.3m A =⨯= 作用力:KN 78.213.366.02=⨯=F 作用高度:m H 1.122=
③、迎风面积:23125.42/5.23.3m A =⨯= 作用力:KN 475.2125.46.03=⨯=F 作用高度:m H 475.53= 2、单个水泥罐倾覆力矩计算
m KN h F M i i ⋅=⨯+⨯+⨯=⨯=∑91.296475.5475.21.1278.2135.1808.13
1倾
3、稳定力矩及稳定系数计算
假定筒仓绕单边两支腿轴线倾覆,稳定力矩由两部分组成,一部分是仓体自重稳定力矩1稳M ,另一部分是扩大基础自重产生的稳定力矩2稳M 。

①、但水泥罐扩大基础分开时,稳定力矩计算如下所示:
()m KN M ⋅=⨯⨯=625.1702/275.210151稳; m KN M ⋅=⨯⨯⨯⨯=2.6552/275.2245.1442稳;
稳定系数:
5.178.291.2962
.655625.170>倾稳=+=M M ,抗倾覆满足要求,同时罐体设置抗风绳可以提高安全系数。

②、但两个水泥罐共用一个扩大基础时,稳定力矩计算如下所示:
()m KN M ⋅=⨯⨯⨯=25.34122/275.210151稳; m KN M ⋅=⨯⨯⨯⨯=2.14742/275.2245.1492稳;
稳定系数:
5.10
6.3291.2962
.147425.341>倾稳=⨯+=M M ,抗倾覆满足要求,同时罐体设置抗风绳可以提高安全系数。

四、水泥罐基础承载力计算
1、但水泥罐扩大基础分开时,水泥罐基础承载力计算如下所示: 水泥罐基础采用4m ×4m ×1.5m 的砼扩大基础形式,基础采用预埋地脚钢板与水泥罐支腿满焊。

①、水泥罐装满时,其自重大小为:KN N 1500101501=⨯=; ②、扩大基础自重为:KN N 576245.1442=⨯⨯⨯=; ③、扩大基础与底部地基接触面积为:21644m A =⨯=; ④、基础承受最大倾覆力矩为:m KN M ⋅=91.296倾;
⑤、基础抗弯截面系数为:325.15.1461
m W =⨯⨯=;
⑥、基础底部应力最大为:
Kpa Kpa W M A N p 50069.3275
.191.296162076max <=+=+=
,得扩大基础承载能力满足要求!
2、但两个水泥罐共用一个扩大基础时,水泥罐基础承载力计算如下所示:
水泥罐基础采用9m ×4m ×1.5m 的砼扩大基础形式,基础采用预埋地脚钢板与水泥罐支腿满焊。

①、水泥罐装满时,其自重大小为:KN N 30002101501=⨯⨯=; ②、扩大基础自重为:KN N 1296245.1492=⨯⨯⨯=; ③、扩大基础与底部地基接触面积为:23649m A =⨯=; ④、基础承受最大倾覆力矩为:m KN M ⋅=82.593倾;
⑤、基础抗弯截面系数为:32375.35.1961
m W =⨯⨯=;
⑥、基础底部应力最大为:
Kpa Kpa W M A N p 50028.295375
.382.593364296max <=+=+=
,得扩大基础承载能力满足要求!
五、扩大基础砼局部承压计算
扩大基础上设60×60cm 的15mm 厚钢板与水泥罐支腿焊接传递压应力,得扩大基础砼局部承压验算如下所示:
局部承压面积:2360000600600mm A l =⨯=;
局部承压计算底面积:264000010026001002600(mm A b =⨯+⨯⨯+=)()
(钢板边缘距扩大基础边缘距离最小为10cm );
砼局部承压强度提高系数:33.1360000
640000
===
l b A A β; 得水泥罐支腿传递的最大轴向力为()KN 5.5625.14/1500=⨯;
有KN A f KN l cd 58.49553600005.1133.19.09.05.562=⨯⨯⨯=β<(扩大基础采用C25砼,混凝土轴心抗压强度设计值MPa f cd 5.11=);
得砼局部承压满足要求!
六、扩大基础抗滑移验算
1、但水泥罐扩大基础分开时,扩大基础抗滑移验算如下所示: 基础所受水平力大小为:KN T 335.25475.278.2108.1=++=;
基础底部摩擦系数:3.0=f ;
基础所受最小轴向力:KN N 726576150=+=; 基础抗滑移稳定系数为:5.160.8335
.257263.0>=⨯==T fN K c ,得扩大基础抗滑移验算满足要求;
2、但两个水泥罐扩大基础共用时,扩大基础抗滑移验算如下所示: 基础所受水平力大小为:()KN T 67.502475.278.2108.1=⨯++=; 基础底部摩擦系数:3.0=f ;
基础所受最小轴向力:KN N 159********=+=; 基础抗滑移稳定系数为:5.150.9335
.2515963.0>=⨯==T fN K c ,得扩大基础抗滑移验算满足要求;
七、换土垫层计算
1、换土垫层厚度计算
换土垫层的厚度定为100cm ,换土垫层的厚度应满足以下要求:
[]a R gk ok f p p γ≤+
()()
θθtan 2tan 2)
''(z l z b p p bl p gk ok ok ++-=
式中:)KPa p ok (垫层底面处的附加应力-;
KPa KPa p gk 551195.124)=⨯+⨯-,取力(垫层底面处的自重压应;
;抗力提高系数,取25.1-R γ
[];载力容许值为地质报告得粉质粘土承地基承载力容许值,查KPa f a 180-
m b 4基础宽度,取-; m l 4基础长度,取-;
KPa p ok 69.327'基础底面压应力,取-;
KPa p gk 365.124'=⨯-,取基础底面处自重压应力;
m 1垫层厚度,取-z ;
045压力扩散角,取为-θ; 代入相关数据得:
KPa p p gk ok 64.18455)
45tan 124)(45tan 124()
3669.327(440
0=+⨯⨯+⨯⨯+-⨯⨯=
+; 得KPa KPa p p gk ok 22518025.164.184=⨯=+<,换填100cm 厚碎石垫层,满足承载力要求;
2、垫层宽度计算
垫层底面宽度应满足压力扩散的需求,得垫层宽度为
m z b b 0.645tan 124tan 201=⨯⨯+=+=θ;
实际布置时,垫层底面分别距基础底面宽度为150cm ,满足要求。

八、施工建议
①、施工期间加强对地基基础承载力的检验,基坑开挖完成后,检测地基承载力满足要求后,方能进行下一步施工;
②、基础底部应力水平相对较小,不会造成扩大基础混凝土开裂,但为满足结构构造性要求,建议在扩大基础顶面和底面各设置一层直径不小于Φ16的15cm ×15cm 的钢筋网片;
③、施工期间为加强水泥罐整体稳定性,对两个罐子之间可采用钢管或型钢焊接为一个整体;。
