一建机电案例答题技巧

一建机电案例答题技巧

一建机电案例答题技巧一、仔细审题1. 拿到题目后先别着急写答案呢。

这一步看起来简单,但真的很重要,千万别跳过啊!要把题目中的每一个字都看清楚。

有时候题目里会藏着一些小陷阱,你要是没注意到,答案可能就跑偏啦。

我就有过这样的经历,没看清一个小条件,结果整个答案都错了一部分,多可惜呀。

你是不是也有过这种一不小心就看错题目的时候呢?2. 找出题目中的关键信息。

比如说,它可能会提到一些特定的机电设备、施工环境或者是质量要求之类的。

把这些关键信息圈出来或者做个标记,这样在答题的时候就能时刻提醒自己。

这就像我们找宝藏的时候有个地图一样,关键信息就是那些指引我们找到正确答案的线索呢。

二、分析考点1. 根据你找出的关键信息,去想这个题目是在考哪个知识点。

一建机电的知识点还挺多的,像机电工程施工技术、机电工程项目管理这些方面都有可能考到。

这时候你就要调动自己的知识储备啦。

我通常会在这个环节花多一些时间,确保想得更全面。

如果一时想不起来,也别慌,可以先把能想到的相关知识点简单列在草稿纸上,说不定写着写着就有灵感了呢。

2. 确定考点之后,还要考虑这个考点可能会有哪些出题的角度。

是让你直接回答原理呢,还是要结合实际案例进行分析?这就需要我们对每个知识点都有比较深入的理解啦。

有时候一个考点可以从好几个方面出题,所以要多思考一下哦。

这一点真的很重要,我通常会再检查一次,真的,确认自己分析对了考点是关键。

三、构思答案框架1. 在心里或者草稿纸上大概规划一下答案的框架。

比如说,你可以先确定要分几个大点来回答,每个大点下面又有哪些小点。

这就像盖房子一样,先有个框架,然后再往里面添砖加瓦。

如果没有框架,写出来的答案可能就会东一榔头西一棒子,没有条理。

不过,这个框架也不用太死板,可以根据自己答题的过程中想到的新内容进行适当调整。

2. 对于一些比较复杂的题目,可能需要从多个方面进行回答。

这时候你可以按照一定的逻辑顺序来组织框架,比如按照施工的先后顺序、重要性程度之类的。

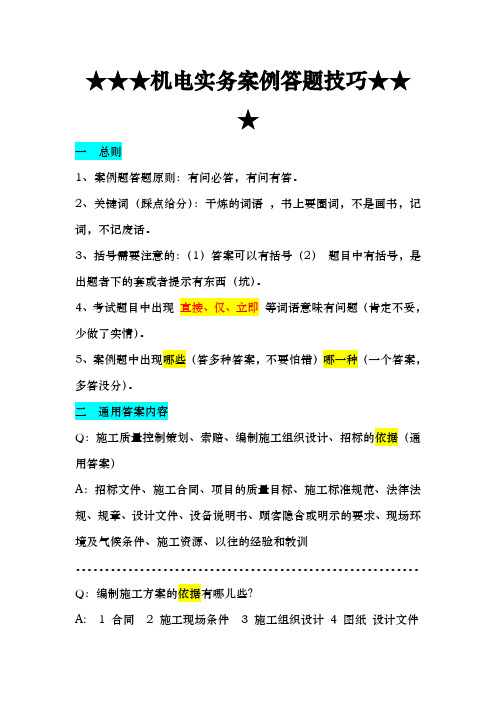

机电实务案例答题技巧1资料全

机电实务案例答题技巧1资料全

★★★机电实务案例答题技巧★★★一总则1、案例题答题原则:有问必答,有问有答。

2、关键词(踩点给分):干炼的词语,书上要圈词,不是画书,记词,不记废话。

3、括号需要注意的:(1)答案可以有括号(2)题目中有括号,是出题者下的套或者提示有东西(坑)。

4、考试题目中出现直接、仅、立即等词语意味有问题(肯定不妥,少做了实情)。

5、案例题中出现哪些(答多种答案,不要怕错)哪一种(一个答案,多答没分)。

二通用答案内容Q:施工质量控制策划、索赔、编制施工组织设计、招标的依据(通用答案)A:招标文件、施工合同、项目的质量目标、施工标准规范、法律法规、规章、设计文件、设备说明书、顾客隐含或明示的要求、现场环境及气候条件、施工资源、以往的经验和教训。

Q:编制施工方案的依据有哪儿些?A: 1 合同 2 施工现场条件 3 施工组织设计4 图纸设计文件5 相关的法律法规。

Q:投标的依据?A:记一些答案+抄抄题目+自己的答案。

Q:施工组织设计/ 施工方案内容A:1 施工方案/ 施工方法2 计划(质量计划成本计划进度计划)3 措施(质量措施安全措施技术措施组织措施)4 施工平面布置图。

Q:交底内容A:1 多次/多层次2 逐级3 施工前/开工前4 双方签字归档5 书面。

施工单位不能擅自变更设计,施工单位只接收监理单位提出的设计变更指令施工单位可以提出变更,得到监理变更指令才能施工,不接受业主、设计单位提出的设计变更。

制止的原因:条件不具备1 试运行:未编制施工方案、施工方案未审批2 消防:未落实3 人员:为培训、没有掌握。

施工方案的编审交记1编制内容:施工方法、计划、措施、图2审批内容:程序3 交底内容:编什么就交什么内容同编制内容4 记录内容:交什么就记什么内容同编制内容。

采购合同主要内容(EPC 、PC、C):设计、施工、采购、技术指导、无负荷试运行。

Q索赔成立的理由:A:抄背景+是XXX的责任,不是XXX的责任。

Q:关于机械通用答案A:定人、定机、定岗位、持证上岗、不能违章作业、违章指挥、提高使用效率、完好率、降低机械使用成本。

建造师 机电 口诀

建造师 机电 口诀

建造师机电口诀
建造师机电口诀是建造师考试中重要且常用的口诀,用于帮助记忆和掌握机电工程方面的知识点。

下面是建造师机电口诀的内容:
1.施工组织,先有计划;图纸详尽,技术保障。

2.设计依据,把握准;规范标准,必须懂。

3.个体装修,细致要;整体施工,把控好。

4.设计要准,施工更精;工序连接,细节很重。

5.设备检测,工序严;合格验收,做到专。

6.施工模式,稳中求进;施工工艺,连理不乱。

7.安全第一,生命至上;安全防护,不可少。

8.检查监理,主动找;遇到问题,要解决。

9.环境保护,重要性;绿色施工,责任重。

10.工程质量,要过硬;合同约定,不可飞。

以上是建造师机电口诀的内容,通过口诀能够帮助建造师考生记忆和掌握机电工程方面的知识点,提高考试的准备效率和复习效果。

同时,口诀的内容也提醒了建造师在施工中应该注重的重点和注意事项,对于保证工程质量和安全施工有着积极
的促进作用。

建议考生们在备考过程中多次重复口诀,加深记忆,并结合实际案例理解口诀所包含的内容。

2013三级四川省建造师《建筑工程实务》考试答题技巧

2013三级四川省建造师《建筑工程实务》考试答题技巧
B.验收
C.判断
D.总体诊断
35、按施工质量计划的要求,控制准备工作状态,为施工作业过程或工序的质量控制打好基础属于( )的内容。
A.事前控制
B.事中控制
C.事后控制
D.反馈控制
36、对质量不合格的施工结果,经设计人的核验,虽没达到设计的质量标准,却尚不影响结构安全和使用功能,经业主同意后可予以验收,这种施工质量事故处理方式是( )。
C.总承包商
D.物资供应商
11、承包人在( )天内对核算资料进行核实确定。
A.7
B.14
C.21
D.28
12、( )规定,从事建筑活动的专业技术人员,应当依法取得相应的执业资格证书,并在其许可的范围内从事建筑活动。
A.《招投标法》
B.《建筑工程质量管理条例》
D.法规类工程信息
53、施工总承包管理方(MC-ManagingContractor)对所承包的建设工程承担( )的总责任。
A.施工任务承包
B.施工任务组织
C.施工任务执行
D.施工任务管理
54、下列关于工程变更的说法中正确的是( )。
A.如果计划完整,工程变更可以避免
A.单价合同
B.成本加酬金合同
C.可调单价合同
D.总价合同
48、在正确合理的工程设计的前提下,建设工程质量不合格主要归结为( )。
A.投入的施工生产要素质量不合格以及工序操作质量不合格
B.工序操作质量不合格以及施工作业质量不合格
C.投入的施工生产要素质量不合格以及已完施工产品质量检验不合格
B.《施工项目管理实施规划》
C.《质量手册》
D.《施工质量计划》

2013三级四川省建造师机电工程考试技巧、答题原则

2013三级四川省建造师机电工程考试技巧、答题原则

1、单位工程质量监督报告需要在竣工验收之日起()提交竣工验收备案部门。

A.3天内B.7天内C.5天内D.10天内2、建筑工程安全施工控制中,要求对危险源进行分类,“可能发生意外释放能量的载体或危险物质”,称作( )危险源。

A.第一类B.第二类C.第三类D.第四类3、建设工程信息分类方法中,按设计准备、设计、招投标和施工过程等进行信息分类是属于按( )的划分方式。

A.项目管理工作过程B.项目管理的任务C.项目实施的工作过程D.项目管理工作任务4、通过信息技术在工程管理中的开发和应用能实现( ),从而可提高数据传输的抗干扰能力,使数据传输不受距离限制并可提高数据传输的保真度和保密性。

A.信息处理和变换的程序化B.信息传输的数字化和电子化C.信息流扁平化D.信息存储数字化和存储相对集中5、在编制资源进度计划时,应将重点放在( )上。

A.大宗资源B.人力资源C.附属资源D.主导资源6、单位工程质量监督报告需要在竣工验收之日起()提交竣工验收备案部门。

A.3天内B.7天内C.5天内D.10天内7、在事件风险量区域图上,风险区D属于风险量( )的区域。

A.最大B.最小C.中等D.中等偏上8、( )规定,从事建筑活动的专业技术人员,应当依法取得相应的执业资格证书,并在其许可的范围内从事建筑活动。

A.《招投标法》B.《建筑工程质量管理条例》C.《中华人民共和国建筑法》D.《安全生产法》9、劳务分包合同中,工程承包人收到劳务分包人递交的结算资料后( )天内进行核实。

A.14B.28C.21D.710、以下有关工程竣工验收的表述中,正确的是( )。

A.发包人应在收到承包人的竣工验收报告后14天内组织竣工验收B.工程未经竣工验收,发包人强行使用时,由此发生的质量问题,由发包人承担责任C.工程未经竣工验收,发包人强行使用时,由此发生的质量问题,由承包人承担责任D.发包人应在竣工验收后28天内给予认可或提出修改意见11、建设工程项目的实施,需要( )资源、物质资源和信息资源。

建造师复习策略有哪些

建造师复习策略有哪些

建造师复习策略有哪些建造师考试是一项具有一定难度和挑战性的考试,对于想要在建筑行业中获得更好发展机会的人来说,通过建造师考试是非常重要的。

然而,要想成功通过考试,制定合理有效的复习策略是关键。

下面就为大家详细介绍一些建造师复习的策略。

一、了解考试内容和要求在开始复习之前,首先要深入了解建造师考试的内容和要求。

建造师考试通常包括法律法规、工程经济、项目管理、工程实务等多个科目。

不同科目的考试重点和题型都有所不同,因此需要认真研究考试大纲和历年真题,明确各个科目的考点分布和命题规律,为后续的复习制定合理的计划。

二、制定合理的复习计划根据考试时间和自身的实际情况,制定一份详细的复习计划是非常必要的。

复习计划要合理安排时间,将复习过程分为基础学习、强化提高、模拟冲刺等阶段。

在每个阶段,要明确学习的目标和任务,并合理分配时间到各个科目上。

同时,要预留一定的弹性时间,以应对可能出现的突发情况。

在制定复习计划时,要注意以下几点:1、合理分配时间根据各个科目的难易程度和自身的掌握情况,合理分配复习时间。

对于难度较大或自己掌握不够扎实的科目,要给予更多的时间和精力。

2、注重劳逸结合长时间高强度的学习容易导致疲劳和效率低下,因此要合理安排休息时间,适当进行体育锻炼和放松,保持良好的身心状态。

3、定期评估和调整定期对复习计划的执行情况进行评估,根据实际效果及时调整计划,确保复习进度和质量。

三、选择合适的学习资料选择优质的学习资料可以提高复习效率。

常见的学习资料包括教材、辅导书、网课、题库等。

在选择学习资料时,要注意以下几点:1、权威教材优先选择官方指定的教材,确保学习内容的准确性和权威性。

2、优质辅导书可以选择一些口碑好、内容全面、解析详细的辅导书,帮助加深对教材的理解。

3、知名网课网课可以帮助考生系统地学习知识,讲解重点难点,还可以与老师和其他考生进行互动交流。

选择网课要注意老师的教学水平和课程质量。

4、丰富的题库通过做题可以检验学习效果,巩固知识。

一建机电答题技巧

一建机电答题技巧
一建机电答题技巧包括以下几点:
1. 熟悉试题类型:了解一建机电考试的试题类型和出题规律,分析并熟悉各科目的重点考点和常考题型,有针对性地进行备考。

2. 系统学习知识点:掌握一建机电考试的各科目的基本知识,尤其是重点专业课程,建立完整的知识体系。

3. 多做真题:通过做一建机电的真题,熟悉题目的难度和解题思路,理解题目的答题要求和解题思路,积累解题经验。

4. 制定合理的学习计划:制定合理的学习计划,充分利用时间,科学安排各科目的学习和复习内容,确保每个科目都有足够的时间去掌握。

5. 掌握解题技巧:掌握一些解题技巧和方法,比如在计算题中注意单位转换,注重数据的准确性;遇到选择题可以通过排除法或背景知识来确定答案等。

6. 注重实践操作:对于涉及到实际操作的科目,要注重实践操作,通过实际动手操作,熟悉设备、工具的使用和操作流程,提高解题能力。

7. 关注最新考试动态:及时关注最新的一建机电考试动态,了解考试的重点和难点,有针对性地进行备考。

总之,要通过系统学习知识,多做真题,掌握解题技巧,并结合实践操作进行综合训练,才能提高一建机电答题技巧。

2013年市政考试大纲及考试注意事项和答题技巧

2012 年一级建造师市政工程管理与实务考试大纲 1K400000 市政公用工程管理与实务 1K410000 市政公用工程技术 1K411000 城镇道路工程 1K411010 城镇道路工程结构与材料 1K411011 掌握城镇道路分类与分级 1K411012 掌握沥青路面结构组成特点 1K411013 掌握水泥混凝土路面构造特点 1K411014 熟悉沥青混合料组成与材料 1K411015 了解沥青路面材料的再生应用 1K411020 城镇道路路基施工 1K411021 掌握城镇道路路基施工技术 1K411022 掌握城镇道路路基压实作业要点 1K411023 熟悉岩土分类与不良土质处理方法 1K411024 了解水对城镇道路路基的危害 1K411030 城镇道路基层施工 1K411031 掌握不同无机结合料稳定基层特性 1K411032 掌握城镇道路基层施工技术 1K411040 城镇道路面层施工 1K411041 掌握沥青混合料面层施工技术 1K411042 掌握改性沥青混合料面层施工技术 1K411043 掌握水泥混凝土路面施工技术 1K411044 熟悉城镇道路大修维护技术要点 1K412000 城市桥梁工程 1K412010 城市桥梁工程结构与材料 1K412011 掌握城市桥梁结构组成类型 1K412012 掌握不同形式挡土施工技术 1K412013 掌握钢盘混凝土施工技术 1K412014 掌握预应力混凝土施工技术1K412015 熟悉预应力材料的技术要求 1K412016 熟悉混凝土强度及配比要求 1K412020 城市桥梁下部结构施工 1K412021 掌握桩基础施 方法与设备选择 1K412022 掌握墩台、盖梁施工技术 1K412023 熟悉各类围堰施要求 1K412030 城市桥梁上部结构施工 1K412031 掌握现浇预应力(钢筋)混凝土连续梁施工技术 1K412032 掌握装配式梁(板)施工技术 1K412033 掌握钢一混凝土结合梁施工技术 1K412034 熟悉钢梁制作与安装要求 1K412035 熟悉钢筋(管)混凝土拱桥施工要点 1K412036 了解斜拉桥施工技术要点 1K412040 管涵和箱涵施工 1K412041 掌握管涵施工技术要点 1K412042 掌握箱涵顶进施工技术要点 1K413000 城市轨道交通工程 1K413010 城市轨道交通工程结构与特点 1K413011 掌握地铁车站结构与施工方法 1K413012 掌握地铁区间隧道结构与施方法 1K413013 熟悉轻轨交通高架桥染结构与施工要点 1K413014 了解城市轨道交通的轨道结构组成 1K413020 明挖基坑施工 1K413021 掌握深基坑支护结构与变形控制 1K413022 掌握基槽土方开挖及护坡技术 1K413023 熟悉地基加固处理方法 1K413024 熟悉工程降水方法 1K413030 盾构法施工 1K413031 掌握盾构施工条件与现场布置要求 1K413032 掌握盾构法始发与接收施工技术 1K413033 掌握盾构掘进技术1K413034 熟悉盾构法施工地层变形控制措施 1K413035 了解盾构机型选要点 1K413040 喷锚暗挖(矿山)法施工 1K413041 掌握喷锚暗挖法的掘进方式选择 1K413042 掌握喷锚加固支护施工技术 1K413043 掌握衬砌及防水施工要求 1K413044 熟悉小导管注浆加固技术 1K413045 熟悉管棚施工技术 1K414000 城市级水排水工程 1K414010 给水排水厂站工程结构与特点 1K414011 掌握厂站工程结构与施工方法 1K414012 熟悉给水与污水处理 工艺流程 1K414013 了解给水与污水处理厂试运行 1K414020 给水排水厂站工程施工 1K414021 掌握现浇(预应力)混凝土水池施工技术 1K414022 掌握装配式预应力混凝土水池施工技术 1K414023 掌握构物满水试验的规定 1K414024 掌握沉井施工技术 1K414025 熟悉水池施工中的抗浮措施 1K415000 城市管道工程 1K415010 城市给水排水管道工程施工 1K415011 掌握开槽管道施工技术 1K415012 掌握不开槽管道施工方法选择要点 1K415013 掌握管道功能性试验的规定 1K415014 熟悉砌筑沟道施工要点 1K415015 了解给排水管网维护与修复技术 1K415020 城市供热管道工程施工 1K415021 掌握供热管道施工与安装要求 1K415022 掌握供热管道功能性试验的规定 1K415023 熟悉供热管网附件及供热站设施安装要点 1K415024 了解供热管道的分类1K415030 城市燃气管道工程施工 1K415031 掌握燃气管道施工与安装要求 1K415032 掌握燃气管道功能性试验的规定 1K415033 熟悉燃气管道的分类 1K415034 了解燃气管网附属设备安装要点 1K416000 生活垃圾填埋处理工程 1K416010 生活垃圾填埋处理工程施工 1K416010 熟悉泥质防水层及膨润土垫(GCL)施工技术 1K416012 熟悉聚乙烯(HDPE)膜防渗层施工技术 1K416013 了解垃圾填埋与环境保护要求 1K416020 施工测量 1K416021 熟悉场区控制测量 1K416022 了解竣工图编绘与实测 1K417000 城市绿化与园林工程 1K417010 城市绿化工程施工 1K417011 掌握草坪与花坛施工技术 1K417012 掌握城市绿化植物与有关设施的距离要求 1K416013 熟悉树木栽植与在树移植技术 1K417020 园林工程施工 1K417021 掌握园路与广场工程施工技术 1K417022 掌握园林给排水工程施工技术 1K417023 熟悉园林假山掇石工艺与技术要点 1K420000 市政公用工程项目施工管理 1K420010 市政公用工程施工招投标管理 1K420011 掌握市政公用工程施工招标投标管理 1K420012 掌握市政公用工程施工招标条件与程序 1K420013 掌握市政公用工程施工投标条件与程序 1K420020 市政公用工程造价管理 1K420021 掌握施工图预算的应用1K420022 掌握市政公用工程工程量清单计价的应用 1K420023 了解设计概算的应用 1K420030 市政公用工程合同管理 1K420031 掌握施工阶段合同履约与管理要求 1K420032 掌握工程索赔的应用 1K420033 熟悉施工合同风险防范措施 1K420040 市政公用工程施工成本管理 1K420041 掌握施工成本管理的应用 1K420042 掌握施工成本目标控制的措施 1K420043 熟悉施工成本核算的应用 1K420050 市政公用工程施工组织设计 1K420051 掌握施工组织设计编制注意事项 1K420052 掌握施工方案确定的依据 1K420053 熟悉专项方案编制与论证要求 1K420054 熟悉交通导行方案设计要点 1K420060 市政公用工程施工现场管理 1K420061 掌握施工进度计划编制方法的应用 1K420062 掌握环境保护和文明施工管理要点 1K420063 掌握实名制管理有关规定 1K420070 市政公用工程施工进度管理 1K420071 掌握施工进度计划编制方法的应用 1K420072 掌握施工进度计划调控措施 1K420073 掌握施工进度报告的注意事项 1K420080 市政公用工程质量管理 1K420081 掌握质量计划编制注意事项 1K420082 掌握质量计划实施要点 1K420083 掌握施工准备阶段质量管理措施 1K420084 掌握施工过程中的质量事故预防措施 1K420090 城镇道路工程质量检查与检验 1K420091 掌握无机结合料稳定基层施工质量检查与验收 1K420092 掌握沥青混合料面层施工质量检查与验收1K420093 掌握水泥混凝土面层施工质量检查与验收 1K420094 掌握冬、雨期施工质量保证措施 1K420095 熟悉压实度的检测方法与评定标准 1K420100 城市桥梁工程质量检查与检验 1K420101 掌握钻孔灌注桩施工质量事故预防措施 1K420102 掌握大体积混凝土浇筑施工质量检查与验收 1K420103 掌握预应力张拉施工质量事故预防措施 1K420104 了解钢管混凝土浇筑施工质量检查与验收 1K420110 城市轨道交通工程质量检查与检验 1K420111 掌握地铁车站工程施工质量检查与验收 1K420112 掌握喷锚支护施工质量检查与验收 1K420113 掌握盾构法隧道施工质量检查与验收 1K420120 城市给排水场站工程质量检查与检验 1K420121 掌握给排水混凝土构筑物防渗漏措施 1K420122 熟悉城市给水工程滤池与滤板施工质量检查与验收 1K420130 城市管道工程质量检查与检验 1K420131 掌握城市燃气、供热管道施工质量检查与验收 1K420132 熟悉柔性管道回填施工质量检查与验收 1K420140 市政公用工程施工安全管理 1K420141 掌握施工安全风险识别与预防措施 1K420142 掌握施工安全保证计划编制要点 1K420143 掌握施工安全检查内容与方法 1K420150 明挖基坑施工安全事故预防 1K420151 掌握防止基坑坍塌、掩埋的安全措施 1K420152 掌握 开挖过程中的地下管线的安全保护措施 1K420153 熟悉施工监控量测内容与方法 1K420160 城市桥梁工程施工安全事故预防 1K420161 掌握桩基施工安全措施 1K420162 掌握模板支架和拱架施工安全措施 1K420163 掌握箱涵顶进施工安全措施 1K420164 掌握旧桥梁拆除施工安全措施1K420170 遂道工程施工安全事故预防 1K420171 掌握盾构法施工安全措施 1K420172 掌握喷锚暗控法施工安全措施 1K420180 市政公用工程职业健康安全与环境管理 1K420181 掌握职业健康安全体系的要求 1K420182 掌握环境管理体系的要求 1K420190 市政公用工程竣工验收备案 1K420191 掌握工程竣工验收注意事项 1K420192 掌握工程档案编制要求 1K420193 熟悉工程竣工备案的相关规定 1K420194 了解城市建设档案管理与报送的规定 1K430000 市政公用工程项目施工相关法规与标准 1K431000 相关法律法规 1K431010 《城市道路管理条例》有关规定 1K431011 掌握道路与其他市政公用设施建设应遵循的原则 1K431012 掌握关于占用或挖掘城市道路的管理规定 1K431020 《城市绿化条例》有关规定 1K431021 掌握保护城市绿地的规定 1K431022 掌握保护城市的树木花草和绿化设施的规定 1K432000 相关技术标准 1K432010 《城镇道路工程施工与验收规范》的有关规定 1K432011 掌握城镇道路工程施工过程技术管理的规定 1K432012 掌握城镇道路工程施工开放交通的规定 1K432020 《城市桥梁工程施工与验收规范》的有关规定 1K432021 掌握城市桥梁工程施工过程质量控制的规定 1K432022 了解悬索桥的索鞍、索夹与吊索施工技术要点 1K432030 《地下铁道工程施工及验收规范》的有关规定 1K432031 掌握喷锚暗挖法遂道施工的规定 1K432032 了解盾构法遂道掘进速度控制的规定1K432040 《给水排水构筑物施工及验收规范》的有关规定 1K432041 掌握给排水构筑物工程所有材料、产品的规定 1K432042 掌握水池气密性试验的要求 1K432050 《给水排水管道工程施工及验收相关规范》的有关规定 1K432051 掌握给水排水管道工程施工质量控制的规定 1K432052 熟悉给水排水管道沟槽回填的求 1K432060 《城市供热管网工程施工及验收规范》的有关规定 1K432061 掌握供热管道焊接施工单位应具备条件 1K432062 掌握直埋保温接头的规定 1K432070 《城镇燃气输配工程施工及验收规范》的有关规定 1K432071 掌握钢管焊接人员应具备的条件 1K432072 掌握聚乙烯燃气管道连接的要求 1K432080 《城市绿化工程施工及验收规范》的有关规定 1K432081 掌握种植穴、槽的挖掘要求 1K432082 熟悉园林植物生长所必需的最低种植土层厚度 1K433000 一级建造师(市政公用工程)注册执业管理规定及相关要求 1K433001 掌握一级建造师(市政公用工程)注册执业工程规模标准 1K433002 熟悉一级建造师(市政公用工程)注册执业工程范围 1K433003 了解一级建造师(市政公用工程)施工管理签章文件目录 考试建议:建工网校 一、 《市政公用工程管理与实务》考试命题思路与特点 1、依据考试大纲 一级建造师执业资格考试大纲是确定当年考试内容的唯一根据, 而教材是对考纲的具体 和细化。

苏婷一建机电实务口诀

苏婷一建机电实务口诀是一种记忆方法,可以帮助考生快速记住机电工程中的重要知识点。

以下是其中一些口诀:
1. “四新”:新技术、新工艺、新材料、新设备。

2. “五防”:防止带荷拉合刀、防止带地线合听、防止带电线、防止误走间隔、防止误拉合开关。

3. “安检师傅很热情”:施工准备、配合土建预埋线、管道支架预制、附件及法兰加工、管道安装、管道系统检测、管道系统试验、防腐绝热、系统清洗、资料汇总绘制竣工图、竣工验收。

4. “公鸭写真”:压力试验(液压、气压-小于0.6mpa,设计同意,需要采取的平安措施)、漏泄性试验、真空度试验。

5. “机械设备人员四懂三会”:懂结构、懂原理、懂用途、懂性能;会排除故障、会保养、会操作。

以上口诀可以帮助考生快速记忆一些机电实务中的知识点,但需要考生在理解的基础上进行记忆,才能更好地掌握和运用这些知识点。

同时,考生还需要认真学习和理解相关教材和资料,才能更好地应对考试。

一建机电答题技巧

一建机电答题技巧摘要:一、概述1.一建机电考试的重要性2.答题技巧的重要性二、答题技巧1.审题技巧a.分析提问的题型b.确定答题思路2.阅读案例背景a.标记重要信息b.理解背景内容3.答题步骤a.结合案例背景分析题干b.开始作答c.分条作答d.使用教材原话和专业术语4.答题策略a.突出得分点b.避免无关内容c.按相近取大值三、注意事项1.答题格式规范2.不要完全放弃复习正文:一建机电考试是建筑行业中非常重要的资格认证考试,涉及到建筑、市政、机电等专业领域。

在这其中,案例分析题占据了很大一部分分值,因此掌握一定的答题技巧对于考试成功至关重要。

本文将为大家提供一些实用的答题技巧,帮助大家在考试中取得好成绩。

首先,我们要了解一建机电考试的答题技巧的重要性。

在考试中,正确的答题技巧不仅可以提高答题速度,还能保证答案的准确性。

因此,在备考过程中,学习答题技巧应该是我们的重要任务。

接下来,我们来看一下具体的答题技巧。

1.审题技巧在答题前,首先要认真审题。

审题时要注意分析提问的题型,是属于简答题、补充题、改错题等。

明确了题型后,就可以根据不同题型进行答题。

此外,还要确定自己的答题思路,有针对性地进行作答。

2.阅读案例背景在回答案例分析题时,要仔细阅读案例背景,理解背景内容。

在阅读过程中,要将重要信息进行标记,以便在答题时能够快速找到所需信息。

3.答题步骤在答题过程中,要注意以下步骤:a.结合案例背景分析题干,明确问题所在。

b.开始作答时,要突出得分点,避免无关内容。

尽量使用教材原话和专业术语进行答题,以提高答案的准确性。

c.在作答时,要按照相近取大值的原则,对数字错误进行处理。

例如,如果背景中给出的数字为2.5,那么在答案中可以将其取为3。

4.答题策略此外,在答题过程中还要注意以下策略:a.突出得分点,将答案简洁明了地呈现出来。

b.避免无关内容,尽量不要在答案中写无用的信息。

c.按相近取大值,对数字错误进行处理。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

1、施工承包合同承包人按合同规定,将施工组织设计和工程进度计划提交工程师,工程师审查后在规定时间内予以了确认。

施工过程中,发现该施工组织设计和工程进度计划本身存在缺陷,对此应由( )承担责任。

P191
A.发包人
B.工程师
C.工程师与承包人共同
D.承包人
答案:D
2、以成本加酬金形式发包的建设工项目,其施工图纸可能不能事先完成。

因此,在不增加成本的前提下,承包商可以通过( )缩短工期。

P204
A.分段施工
B.加快进度
C.增加人工
D.增加设备
答案:A
3、工程变更的一般程序是:工程变更的提出——工程变更的批准——( )。

P208
A.工程变更指令的发出——工程变更的执行
B.工程变更责任分析——工程变更指令的发出与执行
C.工程变更指令的发出及执行
D.工程变更责任分析与补偿要求
答案:C
4、施工承包合同中规定应由承包人承担的义务有( )。

P190
A.办理施工许可证
B.将施工所需水、电、电讯线路从施工场地外部接至专用条款约定地点
C.负责工地安全,看管进场材料、设备和未交工工程
D.主持和组织工程的验收
答案:C
5、施工承包合同承包人按合同规定,将施工组织设计和工程进度计划提交工程师,工程师审查后在规定时间内予以了确认。

施工过程中,发现该施工组织设计和工程进度计划本身存在缺陷,对此应由( )承担责任。

P191
A.发包人
B.工程师
C.工程师与承包人共同
D.承包人
答案:D
6、某工程项目发包人与承包人签订了施工合同,承包人与分包人签订了专业工程分包合同,在分包合同履行过程中,分包人的正确做法是( )。

P195
A.未经承包人允许,分包人不得以任何理由与发包人或工程师发生直接工作联系
B.分包人可以直接致函发包人或工程师
C.分包人可以直接接受发包人或工程师的指令
D.分包人无须接受承包人转发的发包人或工程师与分包工程有关的指令
答案:A
7、通过合同跟踪,就可能会发现合同实施中存在着( )偏差,从而及时分析原因,采取措施,纠正偏差,避免损失。

P207
A.工程计划偏离了工程目标
B.工程实施实际情况偏离了工程计划和工程目标
C.工程实施实际情况符合合同计划和工程目标
D.工程计划偏离了施工计划
答案:B
8、单价合同对于承包商而言不存在( )风险。

P201
A.工程量
B.价格
C.设计错误
D.环境变化
答案:A
9、施工承包合同中规定应由承包人承担的义务有( )。

P190
A.办理施工许可证
B.将施工所需水、电、电讯线路从施工场地外部接至专用条款约定地点
C.负责工地安全,看管进场材料、设备和未交工工程
D.主持和组织工程的验收
答案:C
10、合同跟踪以( )等方面为对象。

P206
A.工程质量、工程进度、工程数量、成本的增加和减少
B.工程质量、工程进度、工程成本
C.工程质量、工程数量、工程成本
D.工程质量、工程进度、工程环境、工程成本
答案:A
11、采用成本加酬金合同,价格变化或工程量变化的风险由( )承担。

P204
A.设计人
B.业主方
C.承包商
D.监理方
答案:B
12、合同变更是指( )由双方当事人依法对合同的内容所进行的修改。

P207
A.工程开工以后合同履行完毕以前
B.合同成立以后和工程竣工以前
C.合同成立以后和履行完毕以前
D.合同成立以前和履行完毕以后
答案:C
13、合同跟踪以( )等方面为对象。

P206
A.工程质量、工程进度、工程数量、成本的增加和减少
B.工程质量、工程进度、工程成本
C.工程质量、工程数量、工程成本
D.工程质量、工程进度、工程环境、工程成本
答案:A
14、某建设工程项目承包合同的计价方式是单价合同,在评标过程中,发现某一个投标者其总价和单价的计算结果不一致,究其原因是投标者在计算时,将混凝土单价300元/m3误作为30元/m3的结果。

为此,业主有权( )。

P201
A.以总价为准调整单价
B.以单价为准调整总价
C.要求投标者重新报混凝土单价
D.将该标作废标处理
答案:B
15、一般情况下,在签订成本加酬金合同时,工程的( )难以确定。

P204
A.技术方案
B.实际成本
C.质量要求
D.进度
答案:B
16、采用固定价格的施工劳务分包合同,根据施工劳务分包合同示范文本的规定,合同没有特别约定的情况下,可以调整价格的是( )。

P197
A.由于劳务分包人原因造成的返工
B.通货膨胀导致劳务价格变化
C.法律政策变化导致劳务价格变化
D.由于劳务分包人原因造成的安全事故
答案:C
17、采用单价合同,在招标前,发包单位无需对( )做出完整详细的规定。

P201
A.工程内容
B.工程范围
C.技术方案
D.结构方案
答案:B
18、出现合同实施偏差,承包商采取的调整措施可以分为( )。

P207
A.组织措施,技术措施,经济措施,管理措施
B.组织措施,技术措施,经济措施,合同措施
C.法律措施,技术措施,经济措施,合同措施
D.组织措施,应急措施,经济措施。

合同措施
答案:B
19、施工承包合同中规定应由承包人承担的义务有( )。

P190
A.办理施工许可证
B.将施工所需水、电、电讯线路从施工场地外部接至专用条款约定地点
C.负责工地安全,看管进场材料、设备和未交工工程
D.主持和组织工程的验收
答案:C
20、以成本加酬金形式发包的建设工项目,其施工图纸可能不能事先完成。

因此,在不增加成本的前提下,承包商可以通过( )缩短工期。

P204
A.分段施工
B.加快进度
C.增加人工
D.增加设备
答案:A
21、对各专业分包工程,总承包商负有( )的责任,并承担由此造成的损失。

P206
A.管理和控制
B.管理和监督
C.管理和协调
D.管理和指挥
答案:C
22、施工承包合同协议书中的合同工期应填写( )。

P191
A.实际施工天数
B.总日历天数
C.预计竣工日期
D.扣除节假日后的总日历天数
答案:B
23、当时间非常紧迫时,宜采用下列哪种合同形式( )。

P204
A.总价合同
B.成本加酬金合同
C.变动单价合同
D.单价合同
答案:B
24、发包人收到承包人提交的竣工验收报告后,应负责组织验收,并在验收后( )天内给予认可或提出修改意见。

P192
A.7
B.14
C.21
D.28
答案:B
25、某建设工程项目第一次竣工验收未能通过,承包人按发包人要求修改后再次验收合格。

根据施工合同示范文本的规定,该项目的实际竣工日期应是( )。

P191
A.第一次送交竣工验收报告的日期
B.第一次竣工验收的日期
C.第二次竣工验收的日期
D.第二次送交竣工验收报告的日期
答案:D
26、根据工程变更的具体情况,由于业主要求、政府部门要求、环境变化、不可抗力、原设计错误等导致的设计修改,应该由( )承担工程变更的责任。

P208
A.业主
B.政府部门
C.设计单位
D.承包商
答案:A
27、采用成本加酬金合同,对于业主而言,有利于( )。

P204
A.进度管理
B.质量管理
C.成本管理
D.风险管理
答案:A
28、施工承包合同中规定应由承包人承担的义务有( )。

P190
A.办理施工许可证
B.将施工所需水、电、电讯线路从施工场地外部接至专用条款约定地点
C.负责工地安全,看管进场材料、设备和未交工工程
D.主持和组织工程的验收
答案:C
29、某建设工程项目施工合同约定,由承包人负责采购项目所需的防火门,现设计要求的质量标准高于国家标准,则在材料采购合同中,对该材料的质量标准约定应是( )。

P198
A.按设计要求执行
B.按颁布的国家标准执行
C.按颁布的国家标准与设计要求折衷执行
D.由承包人视情况而定
答案:A
30、采用单价合同,在招标前,发包单位无需对( )做出完整详细的规定。

P201
A.工程内容
B.工程范围
C.技术方案
D.结构方案
答案:B
31、通过合同跟踪,就可能会发现合同实施中存在着( )偏差,从而及时分析原因,采取措施,纠正偏差,避免损失。

P207
A.工程计划偏离了工程目标
B.工程实施实际情况偏离了工程计划和工程目标
C.工程实施实际情况符合合同计划和工程目标
D.工程计划偏离了施工计划
答案:B
32、下列合同形式中,承包商将承担较多风险的是( )。

P203
A.固定单价合同
B.总价合同
C.变动单价合同
D.成本加酬金合同
答案:B。
