工程施工会议纪要

工程施工会议纪要

会议纪要

时间:xx年xx月xx日

地点:xxxxxx

会议内容:

会议就工程进展情况和下步工作计划进行了总结和部署,并就工程相关工程资料编制、提报等工作进行了要求。会议纪要如下。

一、施工组织计划

目前工程整体进度未能按照预先组织计划,需尽快做好工程基础框架。各具备施工条件监控点布线、设备箱、防雷等基础施工,确定完成时间、施工具体方案。暂定5月中旬,防火期结束工程外围基础施工结束,然后进行设备和系统的整体更替。

为达成目标,监理单位将强化质量、工期控制措施,施工单位将合理调整人员队伍安排,加快工作进度,并重点注意以下几方面问题。

1.对于xxxx设备安装及防雷等系统关键施工项目,施工单位需尽快编制施工技术方案,并报监理、建设单位审核。

2.对于xxxx等监控点基础项目施工,需要立即组织材料,并启动施工。

3.对于xxxx回填区域(包括绿地、损坏地面),需要立即组织恢复清理,并规范安装标志石。

4.对于明确取消xxx设备安装的情况,涉及该出入口已开挖电缆沟的,需要相关绿化施工单位进行回填,预定光电缆调至xxxx出入口监控点使用。xxxx2处出入口监控设备使用立杆安装,尽快组织实施。

5.对于激光一体机、出入口红外机、无线网桥等系统的主要设备,应尽快组织安排样品测试,并同步系统软件调试。确保在五月上旬前完成设备和系统软件集成整体测试,防火期结束平台整体升级改造。

6.监控室整体改造方案,由施工单位出具改造方案效果图,待施工条件明确后再行组织实施。

7.部分工期拖延的施工项目,由下步结合管理处养护管理等工作,统一组织协调。具备实施条件项目完成后,将组织工程阶段性验收。

二、工程资料编制

1.施工方案及计划。涉及光电缆沟开挖、防雷接地、设备主要部件组装等工程关键环节及隐蔽项目,须预先做好施工详图和周施工计划,按计划施工。做到事前报检、报验,按照招标文件要求,核实设备序列号、型号、参数、合格证等,并保留图片资料。

2.简化工程资料。涉及施工项目变更事宜,以变更签证形式明确。涉及结算的变更项目,同时提交批价资料。其余事宜尽可能通过会议研究,以会议纪要形式明确。签证、批价、报检报验等工程资料,施工期间由监理单位统一保管,待工程竣工一并移交审计单位及存档。

合集下载

施工会议纪要

施工会议纪要

施工会议纪要

本文是关于施工会议纪要,仅供参考,希望对您有所帮助,感谢阅读。

施工会议纪要一

时间:1995年4月8日上午

地点:管委会会议室

主持人:李××(管委会主任)

出席者:杨××(管委会副主任)、周××(管委会副主任管城建)、李××(市建委副主 任)、肖××(市工商局副局长)、陈××(市建委城建科科长)及建委、工商局有关科室 宣传人员。街道居委会负责人。

列席者:管委会全体干部

记录:邹××(管委会办公室秘书)

讨论议题:

1.如何整顿城市市场秩序。

2.如何制止违章建筑、维护市容市貌。

杨主任报告城市现状:我区过去在开发区党委领导下,各职能单位同心协力、齐抓共管在创建文明卫生城市方面取得了一定成绩,相应的城市市场秩序有一定进步,市容街道也较可观。可近几个月来,市场秩序倒退了,街道上小商贩逐渐多起来,水果摊、菜担、小百货满街乱摆……一些建筑施工单位沿街违章搭棚。乱堆放材料,搬运泥土撒落大街……这些情况严重地破坏了市容市貌,使大街变得又乱又脏;社会各界反应很强烈。因此今天请大家来研究 :如何整顿市场秩序?如何治理违章建筑、违章作业、维护市容……

讨论发言(按发言顺序记录)

肖××:个体商贩不按规定到指定市场经营,管理不得力、处理不坚决,我们有责任。这件事我们坚决抓落实:重新宣传市场有关规定,坐商归店、小贩归市、农民卖蔬菜副食到专门的农贸市场……工商局全面出动抓,也希望街道居委会配合,具体行动方案我们再考虑。

罗××(工商局市管科科长):市场是到了非整不可的地步了。我们的方针、

办法都有了,过去实行过,都是行之有效的,现在的问题是要有人抓,敢于抓落到实处。……只要大家齐心协力问题是能够解决的。

秦××(居委会主任):整顿市场纪律我们居委会也有责任。我们一定发动群众配合好,制止乱摆摊,乱叫卖的现象。

施工安全会议纪要

施工安全会议纪要

施工安全会议纪要

会议时间 会议地点

工程项目

参加人员

参加人数

会议内容:

1.进入施工现场必须遵守现场的各项规章制度,按规定着装,不得违章作业;

2.施工现场必须戴好安全帽,高空作业人员必须系安全带,严禁高空抛物;

3.施工现场不得喝酒、穿拖鞋、光脚、赤膊,严禁打架斗殴和酗酒闹事;

4.不得带病作业,疲劳作业,严禁有高血压、贫血、恐高等疾病的人员作业;

5.施工现场的材料堆放应归类、堆码整齐,做好标识,防止倾倒和塌落;

6.做好相关临边洞口防护,安全防护设施不得随意拆改,禁止穿、钻、翻越防护设施;

7.施工现场的对应位置应按规定设置相关安全警示标志;

8.施工相关的设备机具,必须安全检查合格后方可使用,非专业人员严禁动用施工现场的电器设备机具,电线电缆不得私拉乱接;

9.现场管理人员发现安全隐患应及时整改,排除隐患,并将整改结果上报;

10.现场管理人员要做好安全巡检工作,对违反安全要求的行为应立即制止,并视情况对违反安全要求的人员进行处罚;

11.施工人员下班前,班组长应确定班组人员是否全部安全离开工地;

12.要讲文明,讲卫生,及时把宿舍及生活区清理干净。

参加人签名:

甲方约谈施工方会议纪要

甲方约谈施工方会议纪要

甲方约谈施工方会议纪要

会议时间:XXXX年X月X日 上午X时

与会人员:甲方XXX、施工方XXX

会议主题:关于工程质量问题的约谈

会议主持人:甲方XXX

会议内容:

1. 甲方XXX首先表态,要求施工方XXX严格按照合同规定的工程质量标准进行施工,确保工程质量达到合同约定的要求。

3. 甲方XXX指出,目前工程中存在以下问题:

(1)墙体垂直度不符合要求,墙面出现波浪状现象;

(2)局部墙体开裂,影响美观;

(3)管道安装不规范,存在水管脱落现象;

(4)地面砖缝隙不均匀,影响装饰效果。

4. 施工方XXX针对以上问题逐一作出回应:

(1)墙体垂直度问题:承认问题存在,将加强质量检查和监管,严格按照施工要求进行整改。

(3)管道安装问题:将对所有楼层进行检查,逐一进行排查整改;

(4)地面砖缝隙问题:将进行重新翻盖,确保整体平坦顺畅。

5. 甲方XXX要求施工方XXX在整改期间,加强施工现场管理,确保施工过程中不再出现同样的质量问题。

7. 会议最后,甲方XXX和施工方XXX双方就工程质量问题达成一致意见,并约定下一次检查日期为X日。同时,双方再次强调要加强沟通合作,共同确保工程质量的稳定提升。

以上为会议纪要,以便于后续工作跟进及维护双方利益。

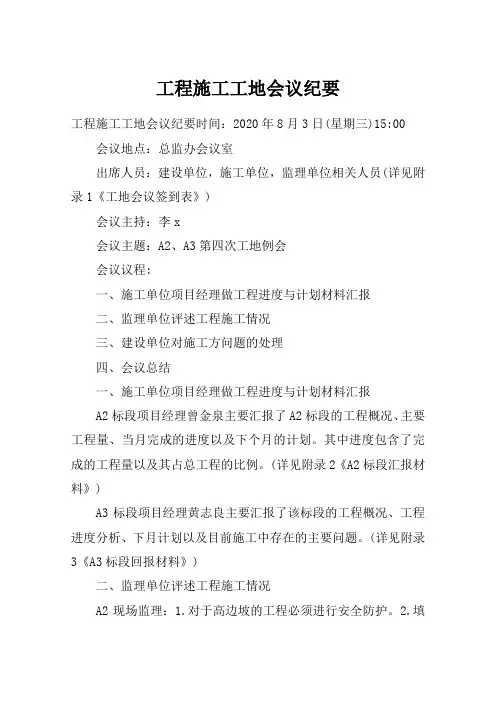

工程施工工地会议纪要

工程施工工地会议纪要

工程施工工地会议纪要

工程施工工地会议纪要时间:2020年8月3日(星期三)15:00

会议地点:总监办会议室

出席人员:建设单位,施工单位,监理单位相关人员(详见附录1《工地会议签到表》)

会议主持:李x

会议主题:A2、A3第四次工地例会

会议议程:

一、施工单位项目经理做工程进度与计划材料汇报

二、监理单位评述工程施工情况

三、建设单位对施工方问题的处理

四、会议总结

一、施工单位项目经理做工程进度与计划材料汇报

A2标段项目经理曾金泉主要汇报了A2标段的工程概况、主要工程量、当月完成的进度以及下个月的计划。其中进度包含了完成的工程量以及其占总工程的比例。(详见附录2《A2标段汇报材料》)

A3标段项目经理黄志良主要汇报了该标段的工程概况、工程进度分析、下月计划以及目前施工中存在的主要问题。(详见附录3《A3标段回报材料》)

二、监理单位评述工程施工情况

A2现场监理:1.对于高边坡的工程必须进行安全防护。2.填方中有土石混填的路段压实度抽检频率不够,后期需要加强。3.对抽检试验需迅速完成资料并及时上报。

A3现场监理:1.K10+333涵洞墙身存在空洞,要求施工方采取补救措施。2.抽检资料不够完善,要求后期做好相应的工作。

实验室主任:1.各标段汇报的材料缺少试验抽检频率数据。2.完成的实验数据没有及时上报。3.A3标段K13+060.61涵洞混凝土基础检测不合格,需要重做。4.加强工地实验室与监理中心实验室的联系,并及时汇报每次试验资料。

测量工程师:凡是与测量有关的事项都需及时上报,我办将及时组织人员进行旁站或复测。

总监:1.A2标段土石方工程完成较早,在A2与A3的交接处路基填筑已基本完成。在接下来的路床施工中必须严把质量关,加大压实度抽检频率,对不合格的地方必须依据相应规范要求进行处理。2.两个标段构造物的建设存在太大缺陷,例如A2标段盖板涵沉降缝错位、堵塞,A3标段盖板涵面筋缺失等等问题。各标段现场技术负责人必须加强现场指导,做好放样工作。同时与监理方加强联系,及时就地解决相应的问题。3.安全工作要重视,要落到实处。对现场用水、用电、以及安全警示标志等出现问题必须立马进行处理以免影响后期的施工更或者造成安全问题。4.资料要完善,对于现场试验资料或变更资料必须及时上报并做好存档工作。

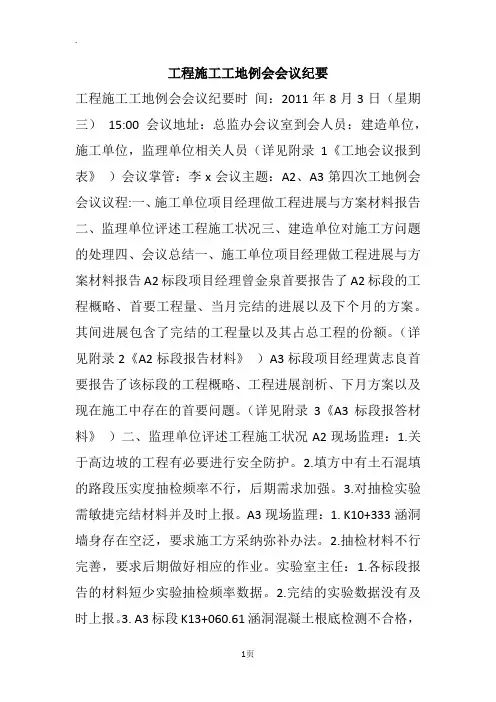

工程施工工地例会会议纪要

工程施工工地例会会议纪要

.

1页 工程施工工地例会会议纪要

工程施工工地例会会议纪要时 间:2011年8月3日(星期三) 15:00会议地址:总监办会议室到会人员:建造单位,施工单位,监理单位相关人员(详见附录1《工地会议报到表》 )会议掌管:李x会议主题:A2、A3第四次工地例会会议议程:一、施工单位项目经理做工程进展与方案材料报告二、监理单位评述工程施工状况三、建造单位对施工方问题的处理四、会议总结一、施工单位项目经理做工程进展与方案材料报告A2标段项目经理曾金泉首要报告了A2标段的工程概略、首要工程量、当月完结的进展以及下个月的方案。其间进展包含了完结的工程量以及其占总工程的份额。(详见附录2《A2标段报告材料》 )A3标段项目经理黄志良首要报告了该标段的工程概略、工程进展剖析、下月方案以及现在施工中存在的首要问题。(详见附录3《A3标段报答材料》 )二、监理单位评述工程施工状况A2现场监理:1.关于高边坡的工程有必要进行安全防护。2.填方中有土石混填的路段压实度抽检频率不行,后期需求加强。3.对抽检实验需敏捷完结材料并及时上报。A3现场监理:1. K10+333涵洞墙身存在空泛,要求施工方采纳弥补办法。2.抽检材料不行完善,要求后期做好相应的作业。实验室主任:1.各标段报告的材料短少实验抽检频率数据。2.完结的实验数据没有及时上报。3. A3标段K13+060.61涵洞混凝土根底检测不合格,.

2页 需求重做。4.加强工地实验室与监理中心实验室的联络,并及时报告每次实验材料。丈量工程师:但凡与丈量有关的事项都需及时上报,我办将及时组织人员进行旁站或复测。总监:1.A2标段土石方工程完结较早,在A2与A3的交接处路基填筑已基本完结。在接下来的路床施工中有必要严把质量关,加大压实度抽检频率,对不合格的当地有必要根据相应标准要求进行处理。2.两个标段构造物的建造存在太大缺点,例如A2标段盖板涵沉降缝错位、阻塞,A3标段盖板涵面筋缺失等等问题。各标段现场技能负责人有必要加强现场辅导,做好放样作业。一同与监理方加强联络,及时就地处理相应的问题。3.安全作业要注重,要落到实处。对现场用水、用电、以及安全警示标志等呈现问题有必要立马进行处理避免影响后期的施工更或许形成安全问题。4.材料要完善,关于现场实验材料或改变材料有必要及时上报并做好存档作业。三、建造单位对施工方问题的处理问题1关于沿线线杆未移迁问题指挥部已作出指示,相关部分现已开端进行现场查询勘察很快就会有搬迁方案。问题2 K7+561.43圆管涵问题需求进行现场勘察寻觅适宜的放管方位,一同要与村名进行洽谈。问题3 K7+480——K7+518即项目部前的房子未拆迁问题需求及时进行多方洽谈尽早得出拆迁方案。问题4 关于K7+024涵洞的弥补方案在进一步核实中。问题5关于要求制止在旧路改造路段上运行运花岗岩的重型车辆需上报指挥.

综合楼装修工程施工协调会议纪要

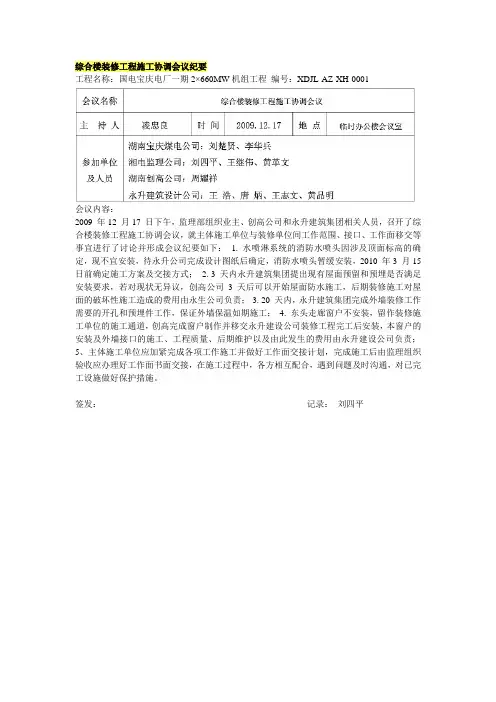

综合楼装修工程施工协调会议纪要

综合楼装修工程施工协调会议纪要

工程名称:国电宝庆电厂一期2×660MW机组工程 编号:XDJL-AZ-XH-0001

会议内容:

2009 年12 月17 日下午,监理部组织业主、创高公司和永升建筑集团相关人员,召开了综合楼装修工程施工协调会议,就主体施工单位与装修单位间工作范围、接口、工作面移交等事宜进行了讨论并形成会议纪要如下: 1. 水喷淋系统的消防水喷头因涉及顶面标高的确定,现不宜安装,待永升公司完成设计图纸后确定,消防水喷头暂缓安装,2010 年3 月15

日前确定施工方案及交接方式; 2. 3 天内永升建筑集团提出现有屋面预留和预埋是否满足安装要求,若对现状无异议,创高公司 3 天后可以开始屋面防水施工,后期装修施工对屋面的破坏性施工造成的费用由永生公司负责; 3. 20 天内,永升建筑集团完成外墙装修工作需要的开孔和预埋件工作,保证外墙保温如期施工; 4. 东头走廊窗户不安装,留作装修施工单位的施工通道,创高完成窗户制作并移交永升建设公司装修工程完工后安装,本窗户的安装及外墙接口的施工、工程质量、后期维护以及由此发生的费用由永升建设公司负责;

5、主体施工单位应加紧完成各项工作施工并做好工作面交接计划,完成施工后由监理组织验收应办理好工作面书面交接,在施工过程中,各方相互配合,遇到问题及时沟通,对已完工设施做好保护措施。

签发: 记录: 刘四平

工程施工方案会议纪要

工程施工方案会议纪要

根据施工实际情况,制定适合的施工方案。下文是工程施工方案会议纪要,欢迎阅读!

工程施工方案会议纪要一

时间:20XX年7月28日星期六下午2:00

地点:池州冠华公司指挥部会议室

参加人员:

建设单位:XX

监理单位:XX

施工单位:XX

主持人:XX

会议主要议题:关于建业庆松集团有限公司《施工组织设计方案》(以下简称“方案”)编制内容进行评审和讨论,会议内容形成纪要如下:

一、监理单位

1、方案项目标题出现错误且无公司印章;

2、编制、审核、批准栏无相关人员签名;

3、封面无施工组织设计报审表;

4、方案内容过于笼统,对设备安装及工艺标准无具体文字阐述,概念模糊。

5、施工组织机构人员配置情况不明确; 6、施工进度计划缺少表格化横道图;

7、施工安全及措施不具有针对本工程特点。

二、建设单位

该方案需补充一下内容:

1、耐酸砖砌筑方案及工艺技术规范要求;

2、塔内分装装置、丝网除沫器、纤维除雾器安装技术要求;

3、甲供设备酸冷器、泵安装技术要求;

4、工艺管道(气体、液体)安装方案及工艺技术要求;

5、根据施工进度提前做好甲供设备到货时间安排计划;

6、防腐标准及施工技术要求。

三、施工单位

1、针对上述问题进行了收集并记录,同时将对方案进行重新修正报批,并与近日内重新整理并反馈给相关负责人。

2、先期准备工作做好安排,施工电源及场地整理接洽,以及后续材料、构件进场准备工作开展。

3、相关材料质保书、合格证、检验检测文件等随后续人员到场一并交付。

四、进场安全初步要求

施工工程技术例会纪要(3篇)

第1篇

一、会议基本信息

会议时间:2023年X月X日

会议地点:XX工程项目部会议室

主持人:XX(项目经理)

参会人员:XX(技术负责人)、XX(施工员)、XX(质量员)、XX(安全员)、XX(监理工程师)等

二、会议议程

1. 项目进展汇报

2. 技术问题讨论

3. 安全生产注意事项

4. 质量管理要求

5. 下周工作计划及注意事项

三、会议内容

1. 项目进展汇报

XX(技术负责人)对本周项目进展进行了汇报,主要包括以下几个方面:

(1)已完成工程量:XX(百分比)

(2)下周计划:XX(具体内容)

(3)存在问题:XX(问题及原因)

2. 技术问题讨论

针对项目进展中遇到的技术问题,参会人员进行了讨论,具体如下:

(1)针对XX问题,建议采用XX解决方案,以确保工程质量和进度。

(2)针对XX问题,需加强施工过程中的监控,确保施工质量。 (3)针对XX问题,要求施工员、质量员、安全员等相关部门加强协作,共同解决技术难题。

3. 安全生产注意事项

(1)加强对施工现场的安全检查,确保施工安全。

(2)严格执行安全操作规程,杜绝违章作业。

(3)加强对施工现场的消防管理,确保消防设施完好。

4. 质量管理要求

(1)严格按照施工图纸和规范要求进行施工,确保工程质量。

(2)加强施工过程中的质量监控,及时发现并解决问题。

(3)对已完成的工程进行验收,确保工程质量符合要求。

5. 下周工作计划及注意事项

(1)完成本周剩余工程量,确保项目进度。

(2)针对技术问题,制定解决方案,并落实到位。

(3)加强安全生产管理,确保施工安全。

(4)加强质量管理,确保工程质量。

四、会议总结

本次施工工程技术例会针对项目进展、技术问题、安全生产和质量管理等方面进行了讨论,明确了下周工作计划及注意事项。各部门要严格按照会议要求,加强协作,确保项目顺利进行。

会议结束后,参会人员纷纷表示要认真学习、落实会议精神,为项目的顺利完成贡献力量。

第一次工地会议纪要范文(精选8篇)

第一次工地会议纪要

在生活、工作和学习中,很多情况下我们都会接触到会议纪要,会议纪要是在会议记录基础上经过加工、整理出来的一种记叙性和介绍性的文件。那要怎么写好会议纪要呢?下面是小编收集整理的第一次工地会议纪要范文(精选8篇),欢迎阅读与收藏。

第一次工地会议纪要1

开会地点: 房地产公司售楼部五楼会议室

开会日期:

参加会议人员: 见参会人员签字表。

开会次数:第二十九次。

会议内容:

目前工作主要是土建施工队对存在质量疵病的地方进行整改;安装电梯;安装消防管;安装水电管道,穿强弱电线;内墙刮瓷;安装空调;进行商场二次装修。整个工程有将近30个班组在作业。

今天会议的重点是安全、进度、质量。

一、安全方面

1.目前整个工程安全重点在裙楼这一块,裙楼外架拆除后,所有洞口都裸露出来,在不重新搭设外架的情况下,只有加强内部班组管理。要求各个班组特别是居住在二楼、三楼的班组,出入工地,靠近临边的时候必须注意安全问题。在高空、外架上作业,必须佩带安全帽,保险带。

2.工地上要加强消防意识,各班组做饭必须注意防火,柴堆放要远离灶门;电焊工在电焊作业时必须注意防火安全;工人抽烟时要注意将烟头熄灭;消除消防安全隐患,预防事故的发生。

3. 项目部外架作业组在拆除外架后,裙楼的外墙玻璃正在安装,存在安全隐患,在不重新搭设外架的情况下,要求各班组加强管理自己班组所属工人,特别强调家属成员等跟施工无关的人员不准进入楼上。现在外架已经拆除,大楼的外边就是街道,杜绝一切施工班组使用的工具或者材料从高空坠落。 4.现在空调、二次装修队伍进场,施工班组多,临时施工用电频繁,施工现场临时施工用电乱拉乱接,线路架空高度不够,而且比较严重,存在安全隐患。要求各个班组有专门电工员进行管理,严格按照“三相五线制”接线,避免安全事故发生。

二、施工进度

现在是多工种交叉作业,必须合理安排作业工人,并协调各班组之间的关系,使施工顺利进行。现在施工进度方面存在的问题,影响施工进度的因素有:

工程进度专题会议纪要范文(通用6篇)

工程进度专题会议纪要

工程进度专题会议纪要范文(通用6篇)

在日常生活和工作中,越来越多的事务需要用到会议纪要,会议纪要一般采用第三人称写法。你所见过的会议纪要是什么样的呢?以下是小编精心整理的工程进度专题会议纪要范文(通用6篇),欢迎大家借鉴与参考,希望对大家有所帮助。

工程进度专题会议纪要1

会议时间:x年7月12日14:00时

会议地点:第八合同段项目部会议室

参加人员:

承包人:项目部副经理、总工及各部门主要负责人、工区长、施工队负责人;

驻地办:全体监理人员。

主持:童xx(高级驻地监理工程师)

会议议程:

一、各工区汇报前段安全工作和下一步安全生产计划

二、项目部说明下一步安全工作重点及措施

三、驻地办副高监兼安全工程师罗xx传达省质监站《关于印发全省交通行业隐患排查治理行动实施方案的通知》,并通报7月11日驻地办组织的七月份工程质量、安全生产、文明施工大检查的结果

四、驻地高监童xx部署下一段安全工作

会议内容:

驻地高监童xx首先说明召开这次质量安全专题会议的重要性、必要性和目的:

本合同段的工程任务已基本完成过半,现阶段正是大干热干的阶段,这个阶段是项目建设最关键的时候,但是一系列的历史教训表明,这个时候大部分的建设管理人员重进度轻安全,是安全事故的多发期。今天召开质量安全专题会议就是为了使大家充分认识到安全工作的重要性以及当前安全形势的严峻性,努力提高大家的质量安全意识,加大安全投入,加强施工现场的安全管理,清查和排除施工中存在的质量和安全隐患,预防和杜绝质量安全事故的发生。

一、各工区汇报前段安全工作和下一步安全生产计划

(一)、各工区的前段安全工作汇报如下:

1、安全防护用具使用率低,施工人员无视自己的生命安全,仅是为了应付检查;

2、施工、生活临时用电不规范,配电系统过于简陋,存在大量的安全隐患;

3、对于施工车辆驾驶员的安全教育不够,,必须提高安全意识;

4、梁板架设过程中,偶尔有高空坠物现象,要求施工过程中有安全员现场管理,加强施工现场安全的管制;
