施工组织设计文字说明

合集下载

表1 白山至榆木桥施工组织设计文字说明

表1  白山至榆木桥施工组织设计文字说明

表1 施工组织设计文字说明一.设备、人员动员周期和设备、人员、材料运到施工现场的方法1.设备、人员动员周期我单位一旦接到中标通知书,立即进行人员、设备的动员调遣工作,3日内派遣项目经理部主要负责人、管理人员、技术人员进驻工地,与业主和监理办接洽的同时,详细勘察了解施工沿线情况,尽快安排落实施工营地,着手水、电、路三通的准备工作,开始料场、拌和场、机械停置场、预制场的修建工作。

同时,按照施工方案中工序的先后,组织相应的机械进入工地,包括隧道施工机械、路基土石方机械、测量试验设备、砼拌和设备、钢筋木工机具等。

做到“三通一平”,原材料试验及砼配合比设计与施工机械、人员进场同步进行。

设备、人员动员周期10天,其主要工程机械和人员动员周期控制在5天之内。

其他施工设备及相应人员随工程进度和工作场面的展开陆续进场。

2.设备、人员、材料运到施工现场的方法大型机械设备:推土机、平地机、挖掘机、隧道衬砌台车、砼拌和设备等用平板车运输至工地。

自卸汽车直接开往施工现场。

其他小型设备采用汽车运输。

人员通过本单位汽车运输。

主要材料如钢筋、水泥在定点厂家或指定厂家购买,直接送货到场。

片石、砂、碎石等材料在指定料场采购,自卸汽车运输至现场。

二.主要工程项目的施工方案、施工方法㈠.组织机构及总体目标1.施工组织机构及施工力量和范围划分如果中标,我们将按标书提供的人员迅速进驻工地,组织一套以项目经理部为指挥中心的高效、精干、强有力的领导机构和装备先进、技术过硬、力量充足的施工队伍。

项目部领导班子由三人组成,即项目经理、副经理各1人、总工程师1人。

经理部下设工程技术部、安全质量部、合同计划部、财务部等职能部门。

其中安全质量部负责整个工程质量安全管理及质量检验等工作。

根据该标段工程量及工期要求,拟投入三个隧道施工队,一个土方施工队,一个桥涵施工队。

两个隧道施工队负责河口隧道的施工工作,另一个隧道施工队负责石人小隧道的施工工作,土方施工队负责本标段的土方、防护及排水的施工,桥涵施工队负责本标段的涵洞施工工作。

水泥混凝土路面施工组织设计

水泥混凝土路面施工组织设计

本施工组织设计是在充分研究施工招标文件及图纸部份,根据各种施工规范和多年的施工经验以及人员、施工机具、装备等情况编制而成。

一、概述:1 、编制依据:(1)公路改建工程施工招标文件和交通部《公路工程国内招标文件范本》 (2003 年版)。

(2)交通部颁发的《公路路基施工技术规范》、《公路桥涵施工技术规范》、《公路工程质量检验评定标准》、《公路土工试验规程》、《公路工程石料试验规程》、《公路工程机械台班定额》、《公路工程预算定额》、《公路路面施工技术规范》、《公路水泥混凝土路面设计规范》、《公路排水设计规范》、《公路钢筋混凝土及预应力混凝土桥涵设计规范》等国家现行的有关法规、文件,以及南阳市相关部门的有关法规等。

(3)我公司同类工程的施工经验。

2、编制原则:(1) “百年大计,质量第一”的原则严格按照IS09002 质量体系标准对本工程进行质量管理,科学组织施工,以高标准的工序质量来保证全部工程的施工质量,确保质量目标的实现,树立良好的企业形象。

坚持以先进的施工设备保证先进的施工工艺,以先进的施工工艺保证施工质量,从根本上确保质量目标的实现。

(2)确保工期的原则根据招标文件中要求的工期编制本工程的施工计划,并以此为前提配备施工队伍、机械设备、劳动力、材料等,确保工期目标的实现。

优化资源配置,满足施工工期的要求,科学组织施工,合理安排施工进度,确保工期,均衡生产。

(3)优化施工方案的原则严格遵照业主招标文件中的要求,结合本标段的实际情况,优化施工方案。

积极推进技术与管理创新,确保工程质量,采取网络技术组织措施和管理措施降低工程造价。

(4)均衡生产,突出重点的原则根据本标段工程的特点,在合理安排工期,搞好工序衔接的前提下,突出施工重点,在施工组织上优先安排,在现场管理、施工技术和物资材料供应方面重点保障,其他工程采取均衡施工的原则,科学组织施工。

(5)因地制宜灵便机动的原则针对该标段的工程特点,从实际出发,采取相应的施工措施,合理组织施工,优化施工队伍的配置,延长工作时间,保持高峰施工状态,暂时工程、暂时设施的设置尽量利用既有设施和规划用地,尽量与永久性工程相结合,减少施工投入,尽量兼顾当地群众利益。

施工组织设计的文字说明

施工组织设计的文字说明

目录1工程概况 (5)1.1概述 (5)1.2主要工程内容 (5)1.3桥梁主要材料数量 (7)2施工平面布置 (8)2.1平面布置原则 (8)2.2经理部 (8)2.3便道、便桥及码头 (8)2.4水电设置 (9)2.7钢筋加工场 (10)3施工现场管理机构及管理框图 (10)3.1施工组织体系 (10)3.1.1组织机构设置 (10)3.1.2管理层部门职责与分工 (10)3.2施工组织管理 (13)3.2. 1施工组织主要任务 (13)3.2.2指挥系统 (13)3.2.3监控系统 (13)3.2.4联络协调系统 (14)4施工进度计划 (15)4.1施工进度计划 (15)4.1.1总工期 (15)附:施工进度计划网络图 (15)附:施工进度计划横道图 (15)4.2各阶段进度的保证措施 (15)4.2.1劳动管理保证措施 (15)4.2.2技术保证措施 (15)4.2.3物资保证措施 (15)4.2.4设备保证措施 (15)4.2.5其他保证措施 (16)4.2.6正确处理质量与进度关系 (16)5劳动力和材料投入计划 (16)5.1劳动力投入计划 (16)5.1.1劳动力部署 (16)5.1.2施工技术力量 (17)5.1.3人力资源配置月计划 (17)5.2劳动力保证措施 (18)5.2.1落实施工队伍 (18)5.2.2进场组织 (18)5.2.3加强人员培训 (18)5.2.4紧抓后勤管理 (18)5.2.5劳务市场保障 (18)5.3材料投入计划 (18)5.3.1总体思路 (18)5.3.2材料采购计划 (19)5.3.3材料供应计划表 (19)5.4材料保证措施 (19)5.5资金使用计划 (20)6机械设备投入计划 (20)6.1施工机械设备投入计划 (20)6.2试验设备投入计划 (22)6.3机械试验设备保证措施 (23)7关键施工技术、工艺及工程项目实施的重点、难点和解决方案 (24)7.1本标段重点难点分析和解决方案 (24)7.1.1软基处理 (24)7.1.2路基填筑压实度、平整度质量控制 (24)7.1.3结构物外观质量 (25)7.1.4桥头跳车的防治 (25)7.1.5钻孔桩嵌岩深度质量控制 (26)7.1.6成孔质量的控制 (26)7.1.7成桩质量的控制 (28)7.1.8预应力质量控制 (28)7.1.9大体积砼施工和监控 (29)7.1.10水下砼封底 (29)7.1.11主桥挂篮悬臂浇筑箱梁 (30)7.2关键施工技术、工艺 (30)7.2.1软基处理 (30)7.2.2主线路基施工 (33)7.2.3箱涵、圆管涵工程的施工 (35)7.2.4排水及防护工程施工 (38)7.2.5桥梁工程施工总体思路 (39)7.2.6钻孔灌注桩施工 (40)7.2.7承台施工 (44)7.2.8墩身施工 (46)7.2.9盖梁施工 (48)7.2.10引桥及金钟村中桥小箱梁预制安装 (49)7.2.11主桥箱梁施工 (51)7.2.12桥面系施工 (59)8安全、文明施工及环保措施 (60)8.1安全保证措施 (60)8.1.1安全生产目标 (60)8.1.2安全保证体系及组织机构设置 (60)8.1.3安全管理措施 (61)8.2文明施工 (63)8.2.1文明施工组织管理 (63)8.2.2现场平面布置 (63)8.2.3现场管理措施 (63)8.2.4现场办公、生活设施及卫生管理 (64)8.2.5现场防火 (64)8.2.6监督检查 (64)8.2.7管线保护措施 (64)8.2.8协调内外关系,争创文明标准工地 (65)8.3环保措施 (65)8.3.1原则 (65)8.3.2组织措施 (65)8.3.3技术措施 (65)9质量、进度保证与承诺 (66)9.1确保工程质量的措施 (66)9.1.1贯彻ISO-9000族系列国际质量标准要求 (66)9.1.2建立健全工程质量管理机构和质量保证体系 (66)9.1.3质量保证措施 (68)10新技术应用与承诺及合理化建议 (71)10.1新技术应用与承诺 (71)10.1.1土工布及其他土工材料 (71)10.1.2采用合理的桥台桩施工方案 (71)10.1.3大体积砼温控和监控 (72)10.1.4 GPS测量的应用 (72)10.1.5连续梁墩顶锚固 (72)10.2合理化建议 (73)11其它应说明事项 (73)11.1季节性施工措施 (73)11.1.1雨季施工措施 (73)11.1.2夏季施工措施 (74)11.1.3冬季施工措施 (74)11.2劳动保护措施 (74)11.3廉政建设 (75)11.4档案管理 (75)11.5加强多边合作与协调工作 (75)古神路第七合同段实施性总体施工组织设计1工程概况1.1概述中山市古镇至神湾一级公路起于中山市古镇镇东北部沙水公路与东岸北路交叉处(设置平面交叉),沿古镇规划的东岸中路布线,至岐江公路后折向西南,随后线位沿西江东岸南行,经古镇、横栏、大涌、板芙、神湾五镇,止于神湾镇省道S365线(麻阳公路),路线大致由北向南展布。

盖板涵施工组织设计文字说明

盖板涵施工组织设计文字说明

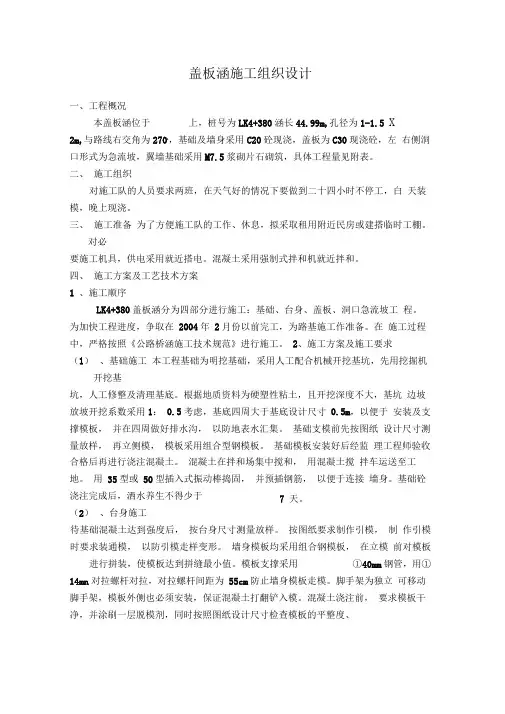

盖板涵施工组织设计一、工程概况本盖板涵位于上,桩号为LK4+380涵长44.99m,孔径为1-1.5 X2m,与路线右交角为2700,基础及墙身采用C20砼现浇,盖板为C30现浇砼,左右侧洞口形式为急流坡,翼墙基础采用M7.5浆砌片石砌筑,具体工程量见附表。

二、施工组织对施工队的人员要求两班,在天气好的情况下要做到二十四小时不停工,白天装模,晚上现浇。

三、施工准备为了方便施工队的工作、休息,拟采取租用附近民房或建搭临时工棚。

对必要施工机具,供电采用就近搭电。

混凝土采用强制式拌和机就近拌和。

四、施工方案及工艺技术方案1 、施工顺序LK4+380盖板涵分为四部分进行施工:基础、台身、盖板、洞口急流坡工程。

为加快工程进度,争取在2004年2月份以前完工,为路基施工作准备。

在施工过程中,严格按照《公路桥涵施工技术规范》进行施工。

2、施工方案及施工要求(1)、基础施工本工程基础为明挖基础,采用人工配合机械开挖基坑,先用挖掘机开挖基坑,人工修整及清理基底。

根据地质资料为硬塑性粘土,且开挖深度不大,基坑边坡放坡开挖系数采用1:0.5考虑,基底四周大于基底设计尺寸0.5m,以便于安装及支撑模板,并在四周做好排水沟,以防地表水汇集。

基础支模前先按图纸设计尺寸测量放样,再立侧模,模板采用组合型钢模板。

基础模板安装好后经监理工程师验收合格后再进行浇注混凝土。

混凝土在拌和场集中搅和,用混凝土搅拌车运送至工地。

用35型或50型插入式振动棒捣固,并预插钢筋,以便于连接墙身。

基础砼浇注完成后,洒水养生不得少于7 天。

(2)、台身施工待基础混凝土达到强度后,按台身尺寸测量放样。

按图纸要求制作引模,制作引模时要求装通模,以防引模走样变形。

墙身模板均采用组合钢模板,在立模前对模板进行拼装,使模板达到拼缝最小值。

模板支撑采用①40mm钢管,用①14mn对拉螺杆对拉,对拉螺杆间距为55cm防止墙身模板走模。

脚手架为独立可移动脚手架,模板外侧也必须安装,保证混凝土打翻铲入模。

施工组织设计说明

施工组织设计说明

施工组织设计的文字说明第一章设备、人员动员周期和设备、人员及材料运到施工现场的方法一、设备、人员动员周期1、设备:施工机械及试验、测量设备的调运,由我单位统一管理,按投标书承诺施工进度计划安排及时进场。

一个月内,主要路基施工机械、混凝土拌和设备、钻机;试验、测量仪器设备等第一批施工机械、设备进场。

进场机械状态良好,整洁一新,并做好开工前保养;进场后,及时做好试验设备和测量仪器的检验标定工作,确保施工时的正常使用。

2、人员:平衡劳力、调配技工,接到中标通知书、合同签订后,立即组织人员进场;10 天内,测量、试验、主要工程技术人员等前期施工管理人员进场;一个月内,我方的管理人员、工程技术人员,主要工段长全部进场。

根据施工计划组织各专业作业队陆续进场。

二、设备、人员及材料运到现场的方法1、设备:施工主要的机械及设备由我单位统一协调调配,以汽运的方式运抵施工现场。

2、人员:工程管理人员及工程技术人员由我单位按照投标书承诺委派,施工作业人员均为我单位参加过同类桥梁施工的熟练专业工人。

并由我单位统一委派整建制的专业施工作业队参加本工程的施工。

3、材料:材料业务由专人主管,做好材料计划,积极开拓货源,落实材料货源及原材的检验工作,保证材料质量,根据现场考察情况及业主提供的信息,选择料源,均采用汽运的方式运到施工现场;钢材等大宗材料与大型专业厂家直接签订购销运输合同,以保证材料的供应。

施工用油项目经理部自备储油罐,定期储油。

第二章施工组织机构的主要职责范围一、本工程按项目法施工,成立项目经理部下设六部一室,并成立总部领导小组:1、工程部;2、生产经营部;3、材料部;4、机械部;5、人财部;6、质监部;7、综合办公室。

另外,下设五个工区,该项目工程由这些工区具体实施。

具体见施工组织机构图如下:、各部门主要职责范围1、本工程实行项目经理负责制,项目经理为经理部的总负责人,负责该项目的全面工作。

2、工程部负责整个工程的生产、进度、质量计划、质量检测、试验、施工方案的编制、技术变更等工作,工程部由项目总工程师负责。

施工组织设计说明文字

施工组织设计说明文字

附篇施工组织设计建议书表1 施工组织设计文字说明表2 分项工程进度率计划(斜率图)表3 工程管理曲线表4 施工总平面布置表5 主要分项工程施工工艺框图表6 分项工程生产率和施工周期表表7 施工总体计划表表1 施工组织设计文字说明第一节总述第二节施工总体部署第三节施工工期及进度计划第四节施工准备第五节主要工程项目的施工方法第六节确保工程质量、安全、工期及环保的措施第七节缺陷责任期方案第一节总述一、编制依据二、工程概况三、工程特点、重点、难点分析第一节总述一、编制依据1、常(德)至张(家界)高速公路第九合同段招标文件;2、常(德至)张(家界)高速公路第九合同段设计图纸;3、常(德)至张(家界)高速公路第九合同段招标补遗书;4、常(德)至张(家界)高速公路第九合同段现场考察资料;5、现行国家、交通部、地方政府颁布的有关技术规范、标准、强制标准和法律、法规。

二、工程概况常(德)至张(家界)高速公路第九合同段,位于桃源县境内。

起点桩号K58+900,终点桩号K72+924.991,全长14.025Km。

本合同段交通条件较好,施工用水、用电均较为方便。

1、地形地貌路线位于低山丘陵地貌,沿线沟谷和山丘纵横交错,地势由东向西北逐渐增高,地形起伏较大。

冲沟中农田水塘广布,地面相对高差不大。

沿线山丘地形一般较陡,坡角大于30º,坡地植被发育,沿线在部分地段可见基岩裸露。

2、工程地质本段出露地层上层广泛分布低液限粘土,下层则差别较大,K58+900~K66+160段广泛分布紫红色砂岩,K66+160~K68+300段广泛分布石灰岩,K68+300~K72+924.991段岩层则为页岩。

本段主要有两处断层:热市逆断层和K68+500菖蒲正断层,前者与路线于K66+200呈82º相交,倾向300º左右;后者与路线于K68+500呈30º相交,倾向145º~165º。

施工组织设计范文

施工组织设计范文

施工组织设计范文一、项目概况。

项目名称,XX工程。

项目地点,XX市XX区。

建设单位,XX集团。

总包单位,XX建设集团。

设计单位,XX设计院。

施工单位,XX施工公司。

二、项目背景。

XX工程是XX市重点建设项目,总投资约XX亿元,占地面积XX 平方米,建筑面积XX万平方米,包括XX栋楼房和XX座桥梁。

项目的建设将极大地改善当地的基础设施和城市形象,对促进当地经济发展和改善居民生活条件具有重要意义。

三、施工组织设计的目的。

为了确保工程质量、安全和进度,合理利用资源,提高施工效率,降低施工成本,确保工程顺利完成,特制定本施工组织设计方案。

四、施工组织设计的原则。

1. 安全第一,严格遵守国家有关安全生产的法律法规,确保施工过程中的安全。

2. 质量为本,严格按照设计要求和施工标准进行施工,确保工程质量。

3. 合理利用资源,合理安排施工进度,充分利用人力、物力和财力资源,降低成本。

4. 环保节能,采用环保材料和施工工艺,减少对环境的影响,提高能源利用效率。

五、施工组织设计的内容。

1. 施工组织架构。

根据工程特点和施工要求,制定施工组织架构图,明确各施工单位的职责和任务,建立健全的施工管理体系。

2. 施工进度计划。

编制施工进度计划,明确工程各阶段的施工内容、工期和节点,合理安排施工顺序,确保工程按时完成。

3. 施工方法和工艺。

根据工程特点和施工条件,确定施工方法和工艺,包括土方开挖、基础施工、主体结构施工、装饰装修等各个施工环节的具体方案。

4. 安全生产组织。

制定安全生产管理方案,明确安全生产责任,加强施工现场安全管理,确保施工过程中的安全。

5. 质量控制措施。

制定质量控制方案,明确质量控制目标和措施,加强对施工过程中的质量监督和检查,确保工程质量。

6. 环保措施。

制定环境保护方案,明确环保措施和管理要求,减少对环境的影响,保护生态环境。

七、施工组织设计的实施。

1. 项目经理负责本施工组织设计的实施,成立施工组织设计实施小组,明确各成员的职责和任务。

立交桥施工组织设计文字说明

立交桥施工组织设计文字说明

表1 施工组织设计文字说明一、前言(一)、编制说明:我单位在接到山东省济南至馆陶高速公路茌平西互通立交及连接线工程招标文件后,进行了认真阅读和分析。

针对本合同段路线长、结构物较多、质量要求严格等特点,为确保本工程在合同工期内优质全面完成,调集具有丰富公路施工经验的技术人员组建强有力的项目经理部,并对本工程进行科学管理、精心施工,同时投入我单位先进配套的施工机械设备,确保本工程在合同要求的工期内竣工并交付使用。

(二)、编制依据:1、《山东省济南至馆陶高速公路茌平西互通立交及连接线工程招标文件》及施工图纸;2、《国家标准规范》及公路工程施工设计等相关技术资料;3、当地气候、环境条件、人文背景等相关参考资料及现场考察情况;4、我单位施工经验、施工能力、人员及机械设备状况等内在条件;5、《公路工程国内招标文件范本》(2003年版);6、相关《法律》、《法规》、《地方规定及相关条款》等参考资料。

(三)、工程概况:济南至馆陶高速公路于1996年建成通车,在茌平县城留了一处出口,即现有茌平互通立交,接G105。

G105在茌平拓宽改造后,进一步提高了道路通行能力,而现有的茌平互通立交设计标准低,与G105的平交改立交难度大,导致现有茌平互通立交及G105茌平县城区段交通压力较大。

为了缓解现有济馆高速茌平互通立交目前交通压力,新建茌平西互通立交。

路线起点桩号LK0+000,位于王桥村西南现国道G105茌平县西环段,沿茌新河东侧向南,经刁家洼西侧,在吴小庄西北侧跨济馆高速,设茌平西互通与济馆高速相联接,跨济馆高速后,经泥匠王东向东南,在牛庄、于庄之间穿过,在李寺南侧转向东,经姜庄北、洼李南,在贾庄东接现有G105国道,终点桩号LK9+700。

第二合同段包括LK0+000~LK2+050路段和Lk3+050~LK9+700路段,全长共计8.700km。

1、地形、地貌该路线所在区域属黄河冲积平原,为微度起伏的岗、坡、洼相间地貌,地势西南高、东北低,坡度较小,地面高程在海拔28.1m~32.2m之间。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

施工组织设计文字讲明(一)要紧施工方法依照设计要求,该工程项目中12%灰土基层15厘米厚,C25砼路面15厘米厚。

★12%石灰土基层的施工通过素土碾压整型后的路槽,开始底层15cm12%的白灰土施工。

灰土基层的施工工艺流程为:施工放样——配料——拌和——摊铺——整形并碾压——接缝处理——养生。

1)施工放样施工放样直线段每15~20m设一桩,平曲线段每10~15m设一桩,并在两侧路肩边缘外设指示桩,在指示桩上明显标出灰土基层边缘的设计高程。

2)配料Ⅰ.备灰与消解石灰要选择新生产的生石灰,并选择适当的存灰点,以地势较高,近水源、有电源,有交通通道,离居民点有一定距离且较安全的地点,以免雨季被泡,调运困难等。

为防止大堆石灰的底部消解不透或压实阻碍石灰消解过程中的膨胀,存灰点,堆放石灰的高度不宜超过3~4m。

消解钙质石灰要在用灰前3~5d消解完毕,镁质石灰应充分消解10d以上方准使用,未消解透的不准装车使用。

加水时要操纵水量适当,第一遍注水为初步消解,间隔半天至一天,第二遍注水,水管深插至灰堆底部,加水至少两遍,若尚留有消解不透处应加第三遍水点补。

一般含水量应在35%~40%之间,以不使消石灰成膏成团又不粘锨为好。

施工前应对所用的石灰取样过15mm圆孔筛,筛余试验,并应依照筛余百分比增加用灰量。

Ⅱ.备土土可按需用数量,备土已整好的路槽内或料场上,也可堆放在路的一侧或两侧,或在施工时边运边铺。

土中的草根、杂物应清除。

3)摊铺外运土方时要依照石灰土层宽度、厚度及预定的干容重计算需要的干土重量,并依照土的含水量和所用车辆的吨位,计算每车土的卸放距离。

也可将消石灰和土由重量比换算成体积比,计算土的松铺厚度和所用车辆运土的松方体积,计算每车土料的卸放距离。

依照石灰土层厚度和预定的干容重和石灰剂量,计算每平方米石灰土需用的石灰重量,并依照石灰的干容重计算每车石灰的摊铺面积和摊铺厚度。

计算每车石灰的卸放位置,即纵向距离。

铺灰要沿路边50cm应增加1cm铺灰厚度,以抵消由于拌合可能超宽需要增加的灰量。

铺灰要掌握边线准确,拌和前应以路面边线外指示桩校核,铺灰厚度切檫检查,在施工中许多于40m检查一个断面,灰底处容易铺厚,距灰底较远处容易铺薄,应注意加强检查。

4)拌合石灰土层拌合使用农业拖拉机牵引深耕三铧犁,缺口圆盘耙或重耙,一般每个流水头需配备犁、耙各两台,应依照路面宽度确定适宜的拌合段长度。

先进行干拌使灰、土初步混合,下犁从路中开始,第一遍先合耕,顺时针方向逐步拌至路边,拌和土逐条翻向路中,在全路宽拌和一遍后,第二遍再分耕,拌和逆时针方向,从路边下犁,逐步拌至路中,拌和土逐条翻向路边,合耕、分耕应交替进行。

同时并用缺口圆盘耙进行土块破裂工作。

拌和中应将土中碎砖、草杂物清除。

合耕、分耕干拌一遍以后,如含水量偏小,可依照情况普遍闷水一遍,可能拌和过程中的蒸发量,水应偏大一些,并在以后拌和中适当浇水,对含水量应严格操纵达到均匀一致,防止局部因水达造成碾压时弹软返工。

拌和接近完成时,应进行自检,在拌合段全段宽挖槽检查拌和质量,有否夹层。

一般每隔20~50m检查一个断面。

5)找平找平前应先对排压好的石灰土的线位、高程、宽度、厚度及拌合质量进行检查,认为能够满足找平要求时再开始找平。

在找平工作中为使横坡符合要求,应采纳每隔20m在路中和路边插杆的方法,关心平地机司机掌握中线及边线位置,幸免出现偏拱现象,应每隔20cm给出每一个断面的各点高程(路面宽小于9m的3个点,9~15m的5个点,大于15m的7个点),撒石灰做出标志。

并应将高程及横坡告知司机,指示司机进行找平工作。

在直线段,找平工作用平地机先自路中下铲进行“初平”工作。

在平曲线段,平地机由内侧向外侧进行“初平”工作,“初平”工后必须用平地机将找平段全部排压一遍。

排压以后进行找“细平”工作,使标高、横坡、厚度均符合要求。

找平过程中,如发觉有外露石块,砖头等要用锨清除,并刨松回填石灰土,碾压整平。

6)碾压碾压工作应作到当日碾压到要求的压实度。

因此在施工安排上要给碾压留出足够的时刻。

一个拌和段找平常,平地机亦可分两三段交活,时刻分不在上午10点及下午3点往常,使压路机可提早开始工作。

找平后当混合料含水量处于最佳含水量时,用12t以上三轮压路机、重型轮胎压路机或振动压路机进行碾压。

直线段由两侧路边外30cm向路中心碾压。

平曲线超高段由内侧路边外30cm向外侧进行碾压。

碾压时后轮应重叠1/2的轮宽,必须超过两段的接缝处。

后轮压完路面全宽时即为一遍,碾压进行到要求的压实度为止。

压路机的碾压速度,头两遍宜采纳1档(1.5~1.7km/h),以后用2挡(2.0~2.5km/h)。

一般12~15t三轮压路机需碾压6—8遍。

然后测试密实度,当天一次碾压合格交活。

严禁压路机在已完成的或正在碾压的路段上“调头”和急刹车,以保证石灰土层表面不受损坏。

碾压过程中,石灰土的表面应始终保持湿润。

如表面水分蒸发过快,应及时补洒少量的水。

碾压过程中,如有弹软、松散、起皮等现象,应及时翻开重新拌和,挖出改换或用其它方法处理,使其达到质量要求。

对井周围及建筑物附近碾压不到的地点,应用火力夯、振动夯板等机具夯打密实。

7)接缝处理两工作段的搭接部分,要采纳对接形式。

前一段拌和整形后,留5~8m不进行碾压,后一段施工时,要前段留下未压部分一起再进行拌和、整形、碾压。

8)养生完工的石灰土层养护,至少一星期,在养护期的全部时刻内,应使它保持在潮湿的状态下。

常温季节洒水车养护,每日不应小于4次。

在养护期间,石灰土层上除洒水车外不准其他车辆行驶,养护后仅同意为施工需要在石灰土层上开放交通,但必须加强治理,应限制车速不得超过30 km /h,严禁履带车通行。

石灰土分层施工时,下层石灰土碾压完后,可立即在其上为另一层石灰土铺土,不需专门的养施工放样直线段每15~20m设一桩,平曲线段每10~15m设一桩,并在两侧路肩边缘外设指示桩,在指示桩上明显标出灰土基层边缘的设计高程。

9)雨期施工本工程施工如遇雨期,在安排上要缩短施工战线,铺土、铺灰、拌和、摊铺及碾压等工序要衔接紧凑,作到当日成活,以免雨水浸泡。

关于被水浸泡过的石灰土,在找平前要检查含水量。

如含水量过大,要翻拌晾晒达到最佳含水量时,才能接着施工。

★15cmC25水泥混凝土面层1)水泥混凝土路面施工中常见质量操纵关键点a.基层强度、平坦度、高程的检查与操纵;b.混凝土材料的检查与试验;c.混凝土配合比设计和试件的试验;d.混凝土的摊铺、振动、成型及幸免离析;e、锯缝时刻和养生的掌握。

2)水泥混凝土路面施工工艺与施工技术施工工艺:模板及其架设与拆除——混凝土拌合——混凝土拌合物的运输——混凝土摊铺——混凝土振动——整平饰面——纵缝施工——横缝施工——抗滑构造施工——混凝土路面养生——灌缝a.模板及其架设与拆除施工模板应采纳刚度足够的槽钢,轨模或钢制边侧模板;模板与混凝土拌合物接触表面应涂脱模剂;模板拆除应在混凝土抗压强度不小于8.0MPa方可进行。

b.混凝土拌合应依照拌合物的黏聚性、均质性及强度稳定性试拌确定最佳拌合时刻;外加剂应以稀释溶液加放,其稀释用水和原液中的水量,应从拌合加水量中扣除;拌合引气混凝土时,搅拌楼一次拌合量不应大于其额定搅拌量的90%。

c.混凝土拌合物的运输应依照施工进度、运量、运距及路况,选配车型和车辆总数;混凝土运输过程中应防止漏浆、漏料和污染路面,途中不得随意耽搁。

自卸车运输应减少小颠簸,防止拌合物离析。

车辆起步和停车应平稳。

d.混凝土摊铺混凝土路面施工通常采纳轨道式摊铺机和小型机具进行施工。

①摊铺前应对基层表面进行洒水润湿,但不能有积水。

②混凝土入模前,先检查坍落度,操纵在配合比要求坍落度±1cm范围内,制作混凝土检测抗压抗折强度的试件。

③摊铺过程中,间断时刻应不大于混凝土的初凝时刻。

④摊铺现场应设专人指挥卸料,应依照摊铺宽度、厚度,每车混凝土数量均匀卸料,严格掌握不能亏料,可适当略有富余,但又不能太多,防止被刮到模板以外。

⑤摊铺过后,对拉杆要进行整理,保证拉杆平行与水平,同时要用铝合金直尺进行平坦度初查,确保混凝土表面平坦不缺料。

⑥每日工作结束,施工缝宜设在胀缝或缩缝处,按胀缝和缩缝要求处治。

因机械故障或其他缘故中断浇筑时,可设临时工作缝。

宜设在缝缝处按缩缝处理。

⑦当摊铺到胀缝位置时,应按胀缝设计要求设置胀缝和安装传力杆,传力杆范围内的混凝土可用人工振实和整平。

如接着浇筑,摊铺机需跳开一块板的长度开始进行,留下部分待模板拆除并套上胀缝后用人工摊铺振动成型。

⑧摊铺机在摊铺时,两侧应各设1名辅助操作员,保证摊铺机运行安全和摊铺质量。

e.混凝土振动①在待振横断面上,每车道路面应使用2根振动棒,组成横向振动棒组,沿横断面连续捣密实,并应注意路面板底、内部和边角处不得欠振或漏振。

②振动棒在每一处的持续时刻,应以拌合物全面振动液化,表面不再冒气泡和泛水泥浆为限,不宜过振,也不宜少于30s。

振动棒的移动间距不宜大于500mm;至模板边缘的距离不宜大于200mm。

应幸免碰撞模板、钢筋、传力杆和拉杆。

③在振动棒已完成振实的部位,可开始振动板纵横交错两遍全面提浆振实,每车道路面应配备1块振动板。

④振动板移位时,应重叠100~200mm,振动板在一个位置的持续振动时刻不应少于15s。

振动板须由两人提位振动和移位,不得自由放置或长时持续振动。

移位操纵以振动板底部和边缘泛浆厚度3±1mm为限。

⑤缺料的部位,应铺以人工补料找平。

⑥振动梁振实,每车道路面宜使用1根振动梁。

振动梁应具有足够的刚度和质量,振动梁应垂直路面中线沿纵向拖行,往返2~3遍,使表面泛浆均匀平坦。

f.整平饰面每车道路面应配备1根滚杠(双车道两根)。

振动梁振实后,应拖动滚杠往返2~3遍提浆整平;拖滚后的表面宜采纳3m刮尺,纵模各1遍整平饰面,或采纳叶片或圆盘式抹面机往返2~3遍压实整平饰面;在抹面机完成作业后,应进行清边整缝,清除粘浆,修补缺边、掉角。

精平饰面后的面板表面应无抹面印痕,致密均匀,无露骨,平坦度应达到规定要求。

g.纵缝施工当一次铺筑宽度小于路面和硬路肩总宽度时,应设纵向施工缝,位置应避开轮迹,并重合或靠近车道线,构造可采纳平缝加拉杆型。

当所摊铺的面板厚度大于260mm时,也可采纳插拉杆的企口型纵向施工缝;当一次铺筑宽度大于4.5m时,应采纳似缝拉杆型纵缝。

h.横缝施工横缝包括横向施工缝、缩缝和胀缝。

每天摊铺结束或摊铺中断时刻超过30min时,应设置横向施工缝。

一般混凝土路面横向缩缝宜等间距布置。

不宜采纳斜缝,不得不调整板长时,最大板长不宜大于 6.0m;最小板长不宜小于板宽。

横向缩缝的切缝方式有全部硬切缝、软硬结合切缝和全部软切缝三种。

相关文档
最新文档
