YZR电机电工各工序工艺规范

合集下载

YZR系列起重及冶金用三相异步电动机.docx

YZR系列起重及冶金用三相异步电动机.docx

YZR系列起重及冶金用三相异步电动机产品概述:1 YZR系列是最新设计的电动机,具有过载能力大和机械强度高的特点,特别适用于驱动各种类型的冶金及起重机械或其他类似设备。

YZR系列为绕线转子电动机。

2 电动机能在下列环境条件下正常运行:(1 )冷却介质温度不超过60 °C (冶金用电动机)或40 'C (起重用电动机)(2 )海拔不超过1000米(3 )经常的、显著的机械振动和冲击。

3电动机在下述负载条件下能正常工作(1 )经常的起动与逆转(2 )经常的电器或机械制动4电动机的额定频率为50赫,额定电压为380伏5接法:功率为132千瓦和小于132千瓦的定子绕组用Y接法,其余的用△接法。

6型号说明:7输岀功率和转速基准工作制(S340% )时的额定输岀功率和同步转速见下表:(笼型电动机制造粗线框内的规格)额定功率(KW)最大转矩/额定转矩轴中心高8 基准工作制时,丫ZR系列电动机在额定电压下的最大转矩对额定转矩之比的保证值见下表额定功率(KW)< 5.5 2.0 2.0 > 5.5 〜112.3 2.3 > 112.52.5工作制及技术数据:1电动机的额定电压为 380V ,额定电流为50Hz 。

2电动机适用于断续周期性负荷,根据负荷的不同性质,电动机的工作制分为:(1 )断续周期性工作制(S3): 是一系列相同的工作周期,每一周期包括一段恒定负载运转的时间和一段停止并断能的时间(见下图),在这种类型中,每一周期的起动电流应对电动机的温升无明显的影响;每10分钟为一工作周期,即每小时起动六次。

N 在额定条件下运行时间电m fttU ItjcvprCiturrii>d <iTI 亠伞御期ID R N 时MR 停止和断能时间Qmax 在工作的周期中达到的最高温度负载持续率丄 100%CDF= I(2 )带起动的断续周期性工作制(S4)是一系列相同的工作周期,每一周期包括一段起动时间,一段恒定负载运转的时间和一段停止并断能的时间(见下图);每小时起动次数分为150、300及600次起动时间停止和断能时间在额定条件下运行时间g 吧[leflrkR 停止和断能时间Qmax 在工作的周期中达到的最高温度负载持续率(3 )带电制动的断续周期性工作制( S5):是一系列相同的工作周期,每一周期包括一段起动时间,一段恒定负载运转时间,一段快速电制动时间和一段停止并断能时间所组成(见下图)。

电动机各项制造工艺及技术要求

电动机各项制造工艺及技术要求

电动机的各项主要制造工艺的技术要求一、电动机零部件的机械加工1.1电动机零部件的机械加工必须达到三点要求:a.尺寸的准确度,即零部件的公差与配合。

b.形状和位置的准确度,即零部件的形位公差。

c.表面粗糙度。

d.安装尺寸应符合相关产品标准对安装尺寸公差的要求。

1.2 机座加工技术要求a.各加工部位尺寸公差和粗糙度应符合图纸规定。

b.各加工面的形位公差应符合图纸规定。

其中两端止口与内圆的同轴度,两端面对止口轴心线的跳度是机座加工关键。

内圆与铁心配合应有适当紧度,以确保电动机运行过程定子铁心无松动、串动。

此外,底脚平面应与轴心线平行。

c.底脚孔对机座中心线的距离应左右对称,且符合规定公差。

1.3端盖加工技术要求:以下5 项是关键尺寸,应符合图纸规定。

a.轴承室的尺寸公差、圆柱度与粗糙度。

b.止口的尺寸公差、圆柱度与粗糙度。

c.轴承室与止口的同轴度。

d.端面对止口轴心线的跳度。

e.止口端面至轴承室的深度。

端盖壁厚一般不应小于5mm,端盖止口应倒角,加工余量在3mm 以上。

1.4转轴、转子加工技术要求a.各加工部位尺寸公差和粗糙度应符合图纸规定。

b.各加工面的形位公差应符合图纸规定。

c.转轴的铁心档直径、轴承档直径和粗糙度,转子铁心外径尺寸和粗糙度,两端轴承档间距,铁心外圆与转轴同轴度等均是加工关键。

转轴与铁心、风叶配合应有适当紧度,以确保电动机运转过程转子铁心、风叶无松动、串动。

此外,轴伸与键槽尺寸公差等应符合相关产品标准对安装尺寸公差的要求。

二、铁心制造2. 1 铁心冲片技术要求a.冲片应达到图纸规定的尺寸公差。

b.冲片表面应光滑,厚薄均匀。

定子、转子冲片毛刺≤0.05mm。

c.冲片内圆或中心孔与外圆的同轴度:内外圆一次冲Φ0.04 ~ 0.06mm ,内外圆两次冲适当放宽。

d.冲片槽齿分布不均匀度,即最大与最小齿宽之差为级。

e.槽中心线应通过圆心,不应有明显的歪斜。

f .冲片表面绝缘层应薄而均匀,且有足够的介电、耐油、防潮性能。

电机检修工序工艺标准及注意事项

电机检修工序工艺标准及注意事项

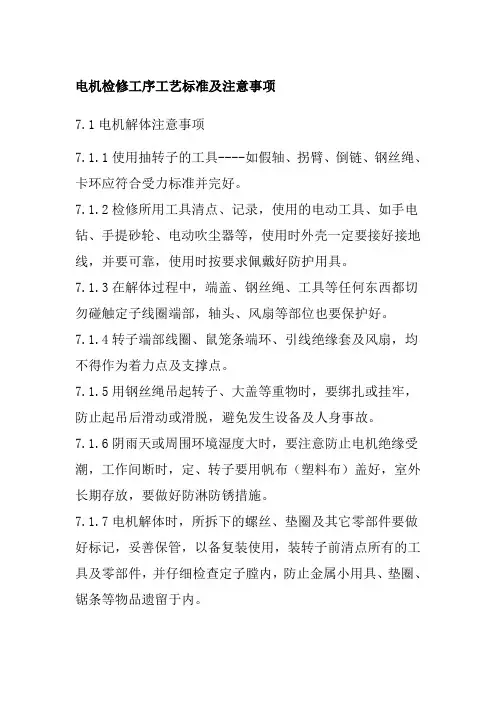

电机检修工序工艺标准及注意事项7.1电机解体注意事项7.1.1使用抽转子的工具----如假轴、拐臂、倒链、钢丝绳、卡环应符合受力标准并完好。

7.1.2检修所用工具清点、记录,使用的电动工具、如手电钻、手提砂轮、电动吹尘器等,使用时外壳一定要接好接地线,并要可靠,使用时按要求佩戴好防护用具。

7.1.3在解体过程中,端盖、钢丝绳、工具等任何东西都切勿碰触定子线圈端部,轴头、风扇等部位也要保护好。

7.1.4转子端部线圈、鼠笼条端环、引线绝缘套及风扇,均不得作为着力点及支撑点。

7.1.5用钢丝绳吊起转子、大盖等重物时,要绑扎或挂牢,防止起吊后滑动或滑脱,避免发生设备及人身事故。

7.1.6阴雨天或周围环境湿度大时,要注意防止电机绝缘受潮,工作间断时,定、转子要用帆布(塑料布)盖好,室外长期存放,要做好防淋防锈措施。

7.1.7电机解体时,所拆下的螺丝、垫圈及其它零部件要做好标记,妥善保管,以备复装使用,装转子前清点所有的工具及零部件,并仔细检查定子膛内,防止金属小用具、垫圈、锯条等物品遗留于内。

7.1.8如遇有高空作业,要扎好安全带,并遵守高空作业规程,使用火焊时应由具有专业资格人员进行工作,并遵守其注意事项,并做好防火措施。

7.1.9起吊所用单轨吊、倒链应由工作负责人指定专人操作,操作时应精力集中,听从指挥,起吊重物时应有专业人员进行操作。

7.1.10如遇有其它工作小组或其它班组在工作现场有交叉作业时,应互相照顾,注意安全。

7.2电动机的解体工序及工艺标准7.2.1电动机断引,电缆检查7.2.1.1电动机修前办理相关工作票,准备检修场地、工具、备件、材料,了解设备运行状况、存在的缺陷及历次检修中发现的问题。

7.2.1.2拆除电机接线与底脚螺丝及外壳接地线,做好永久性标记及相关记录,检查电缆接线鼻子无裂纹、变色过热现象,检查电缆绝缘层良好无破损,采用16mm2铜编织短路线配合螺栓将三相电缆牢靠的短路接地,通知热工、机械部分有关班组,解开靠背轮及测温元件。

电机绝缘规范及重绕工艺

电机绝缘规范及重绕工艺

电机绝缘规范及重绕⼯艺交流电机绝缘规范及重绕⼯艺⼀、交流电机绝缘规范1、380V、B级绝缘、定⼦绕组绝缘规范(1)、电磁线和槽绝缘1)、中⼩型交流电动机定⼦绕组均采⽤散嵌软绕组,电磁线选⽤QZ-2型⾼强度聚酯漆包圆铜线,其绝缘漆膜⽐QZ-1型的较厚,所以都选⽤QZ—2型。

槽绝缘是采⽤复合绝缘材料,如DMDM或DMD、DMD+M等。

D表⽰聚酯纤维⽆纺布,M表⽰6020聚酯薄膜。

2)、槽绝缘厚度的选择。

JO2系列电动机按机座号不同其厚度不同,⽽Y系列电动机是按电动机中⼼⾼度不同⽽异,可按下表选择。

3)、相间绝缘材料和厚度与槽绝缘相同。

对于双层绕组的层间绝缘所⽤绝缘材料和厚度也与槽绝缘相同。

(2)、电动机槽楔采⽤引拔槽楔,或者⽤3240环氧酚醛层压玻璃布板槽楔。

槽绝缘厚度注:DMDM和DMD+M格中括号内数值是JO2系列原来的绝缘厚度。

(3)、绕组引接线采⽤JBQ型丁腈橡胶电缆,其接头⽤0.15mm 厚的醇酸玻璃布带或棸酯薄膜半叠包⼀层,外⾯再套醇酸玻璃、漆管⼀层。

如没有⼤规格的醇酸玻璃漆管,也可⽤醇酸玻璃布带半叠包两层,外⽤0.1mm厚的列碱玻璃纤维带半叠包⼀层。

(4)、端部绑扎采⽤聚酯纤维编织套管(或编织带),或者⽤⽆碱纤维带包扎。

对于中⼼⾼为80-132mm的电动机,定⼦绕组端部每两槽绑扎⼀道;中⼼⾼为160-280mm的电动机,每⼀槽绑扎⼀道。

对于中⼼⾼为180mm的2极电动机及中⼼⾼为200-280mm的2极和4极电动机,线圈⿐端⽤⽆碱玻璃丝带半叠包⼀层。

在有引线的⼀端应把电缆和接头处同时绑扎牢,必要时,应在此端增加绑扎道数。

(5)、槽楔推⼒对于MDM槽楔,为244N;对于3240玻璃布板(2mm厚)槽楔,为247N。

2、00V、B级绝缘、定⼦分⽙绕组的绝缘规范(1)、电磁线电磁线采⽤双玻璃丝包醇酸扁铜线(SBECB)绕制,如采⽤裸铜线绕制时,匝间要⽤0.08mm厚的⽆碱玻璃丝带半叠包⼀层,做为匝间绝缘。

电机生产工艺标准规范

电机生产工艺标准规范

电机生产工艺标准规范第一节铁心制造一、材料1、主要材料:软磁铁心是电机主磁路的导磁体,电机主要功能性部件之一。

微电机常用的几种软磁铁心材料有硅钢片、电工纯铁、铁镍合金、铁镍合金、软磁铁氧体等。

2、铁心冲片材料的要求:电工钢板的质量要求,主要是它的电磁性能。

a、低损耗包括磁滞损耗和涡流损耗。

b、高导磁件能。

导磁性能越高,在磁通量不变的情况下,可缩小磁路的截面积,节约励磁绕组用铜量,减少电机体积。

c.良好的冲片性。

电工钢板应具有适宜的硬度,不能过脆或过软。

表面要光滑、平整且厚度均匀,以利模具冲制和提高叠压系数。

d、成本低使用方便。

二、冲片加工1、冲片加工工艺步骤:a、硅钢片的剪裁。

在工艺上的主要问题是根据选定的材料确定剪裁力和剪床。

b、铁心冲片冲裁是在冲床上通过冲裁模实现的。

卷料或经过剪裁得到的钢片条料,在冲床上经过冲模的冲裁即得到所需的冲片。

根据所用冲裁模的不同,相应有单式冲裁、复式冲裁、多工序组合冲裁、级进式冲裁等。

c、毛刺及其消除。

冲模间隙过大,冲模安装不当或冲模刃口磨钝等,都会使冲片产生毛刺。

减小毛刺的基本措施是:在冲模制造时,严格控制凸凹模的间隙,而且要保证冲裁时有均匀的间隙;冲裁过程中,要保持冲模工作正常,经常检查毛刺的大小。

d、冲片的退火处理。

软磁材料在出厂时,有的已具有标准规定的磁性能。

有的材料则需待加工后进行最后的退火处理才具有规定的磁性。

e、冲片加工的自动化:对大批量生产的微电机,冲片及铁心加工的自动化是提高生产效率、保证产品质量、降低产品成本的重要途径。

采用高速自动冲床和多工位级进式冲模、使用卷料钢片连续冲裁,这是比较先进冲裁方式。

2、铁心冲片的质量检查:冲片质量主要反映在四个方面:(1)冲片尺寸、形状的准确度。

(2)毛刺的大小。

(3)冲片绝缘层的质量。

(4)冲片的铁耗和导磁性能。

由于冲片绝缘不是经常检查以及一般只检查冲片叠压后的铁心损耗,故冲片加工质量的检查,主要是冲片的尺寸精度与毛刺。

电机的工艺规程

电机的工艺规程

电机的工艺规程一、电机的工艺规程一、产品概述电机是一种将电能转换为机械能的装置,在各个领域中得到广泛应用。

本工艺规程适用于电机的制造过程,旨在确保产品质量,提高生产效率。

二、工艺流程1. 材料准备a. 选择符合要求的电机铁芯、线圈等材料;b. 检查材料的质量,确保符合相关标准;c. 对材料进行编号、存储。

2. 铁芯加工a. 制定铁芯的加工工艺方案;b. 将铁芯进行切割、整形;c. 进行铁芯的热处理,提高材料硬度和强度。

3. 线圈制作a. 根据设计要求选用合适的导线材料;b. 进行线圈的绕制,确保匝数和层数准确无误;c. 对线圈进行浸渍、固化等处理,提高绝缘性能;d. 检查线圈的质量,确保无短路、断路等缺陷。

4. 组件组装a. 将铁芯和线圈进行组装,确保各个部件之间的连接紧固;b. 安装轴承、联轴器等配件,确保电机的平衡性和稳定性;c. 完成组装后,对电机进行调试,检查各项指标的达标情况。

5. 外壳制作a. 制定外壳的加工方案;b. 进行外壳的冲压、焊接等工序;c. 对外壳进行表面处理,提高防腐性能;d. 安装外壳,并进行气密性和装配度的检测。

6. 功能验证a. 对已组装好的电机进行功能验证,确保各项功能正常;b. 进行负载试验,检测电机的负载能力和效果;c. 记录测试结果,与设计要求进行对比,确保产品质量合格。

7. 包装运输a. 对已完成的电机进行清洁和防护处理;b. 进行产品包装,确保安全、稳固;c. 准备相关产品说明书和质量证明,放入包装中;d. 安排运输,确保产品无损坏。

三、工艺要求1. 所有工艺的执行都必须符合相关标准和规范;2. 每个工序的操作人员必须经过专业培训,熟悉操作规程;3. 工序之间的材料流和信息流必须畅通;4. 对每个工序的产品进行质量检查,确保产品质量;5. 严格遵守安全生产规定,确保员工的人身安全;6. 提高工作效率,降低生产成本;7. 持续改进,提高电机的质量和性能。

电机的工艺规程

电机的工艺规程
看电流、电压
11
罩线盒
用4枚5×14圆头螺丝将线盒固定好
12
安风叶
用一字螺丝刀和郎头把风叶固定在转子上
13
安后风罩
用3枚5×6圆头一字螺丝将后风罩固定好
14
放销子
用1枚8×30的销子置入销子套中
15
喷漆
用喷枪把油漆平均喷于电机外壳壳体上,自然晾干90±30
气泵
分钟。
16
检验
检测设备
由质检部的检验员实施检验
更换内容
编制
审核
批准
产品型号
Y90L-2
产品名称
电动机
另件号
每台件数
下料方式
共3页
第3页
工艺卡片
材料
毛坯尺寸
责任车间
第车间
工序
安装
工步
工序内容
加工
车间
设备
工艺装备名称与编号
工时定额(分)
工夹具
刃具
量具
预备
操作
1
17
包装
将检验合格的电机用纸箱进行包装,封好封胶带
18
入库
由搬运人员将包装好的电机送入仓库。
喷枪
4
自检产品合格后置于手拉车内,然后进行自然晾干
气泵
5
晾干后自检,要求产品外观应平坦光滑,色泽平均,
无明显划痕、露底和污迹。
6
自检的合格品放在待检区域内,不合格品重新返
工,待检品交检验员检验。
更换内容
编制
审核
批准
电机的工艺规程
xxxxx小功率电动机工艺流程图
产品型号
Y90L-2
产品名称
电动机
另件号
每台件数

YZR电机电工各工序工艺规范

YZR电机电工各工序工艺规范

电工各工序工艺规范YZR系列电机电工各工序包括裁绝缘、绕线、铁心检查、嵌线、接线、整形、半成品试验、转子绕组打无纬带、压集电环、浸漆烘干、压入机座、装配、出厂试验、喷漆等道工序。

每道工序都要按其工艺规范进行操作。

1.裁绝缘工序绝缘材料采用F级DMD(F-DMD或称6641)和聚酰亚胺薄膜(6050),规格及结构如下:绕线之前操作者应按规定型号在“绕组数据表”中查到该型号的线规、匝数、并绕根数等,选准绕线模,选准电磁线,并用千分尺测量其线径,准确无误后方可绕制。

电磁线的线径应是其裸线径,其双向漆膜厚度及最大外径见下表之规定,电磁线的型号F级应选用155级改性聚脂漆包圆铜线QZ(G)-2/155,或按H级选用聚酰亚胺漆包圆铜线QZY-2/180.线圈绕制时,导线应在线模槽中顺序排列,不要交叉;在绕制线圈的过程中,必须保证其匝数准确无误,不要忘记每个极相组之间都应套上粗细合适的F级丙烯酸脂玻璃漆管2740。

在绕完整模之后,用绳带将每槽线把扎牢,保持好绕制形状。

线圈绕制后,其首件必须送质检员做全面检查,合格后方可批量绕制。

3.铁心检查工序穿入绝缘之前应仔细检查定子铁心和转子铁心,是否有磕碰损伤,压装是否整齐,定子铁心的扣片是否高于铁心外圆,铁心槽内有无高片、焊渣、油污等,定子压圈和转子压圈处的焊渣是否清净。

所有这些不良现象全部排除之后,用压缩空气彻底吹干净,方可穿绝缘嵌线。

穿绝缘时,槽绝缘和层间绝缘伸出铁心两端的长度应相等,垫端部绝缘时,一定要垫到槽绝缘和层间绝缘的上面。

嵌线时导线应按绕线时的自然顺序嵌入槽内,在槽内不得有交叉,端部导线排列要整齐、美观,绕组两端部长短应一致。

安放槽楔时,伸出铁心两端的长度应整齐一致,槽楔在槽内应有适当的紧度,不得歪斜和松脱,不得高于铁心表面。

将槽绝缘压在槽楔下面,不得张开和撕裂,更不得高于铁心表面。

5.接线工序定子和转子的极间接线、星点接线及引接线接线,都要盘绕在绕组端部的顶端。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

电工各工序工艺规范YZR系列电机电工各工序包括裁绝缘、绕线、铁心检查、嵌线、接线、整形、半成品试验、转子绕组打无纬带、压集电环、浸漆烘干、压入机座、装配、出厂试验、喷漆等道工序。

每道工序都要按其工艺规范进行操作。

1.裁绝缘工序绝缘材料采用F级DMD(F-DMD或称6641)和聚酰亚胺薄膜(6050),规格及结构如下:绕线之前操作者应按规定型号在“绕组数据表”中查到该型号的线规、匝数、并绕根数等,选准绕线模,选准电磁线,并用千分尺测量其线径,准确无误后方可绕制。

电磁线的线径应是其裸线径,其双向漆膜厚度及最大外径见下表之规定,电磁线的型号F级应选用155级改性聚脂漆包圆铜线QZ(G)-2/155,或按H级选用聚酰亚胺漆包圆铜线QZY-2/180.线圈绕制时,导线应在线模槽中顺序排列,不要交叉;在绕制线圈的过程中,必须保证其匝数准确无误,不要忘记每个极相组之间都应套上粗细合适的F级丙烯酸脂玻璃漆管2740。

在绕完整模之后,用绳带将每槽线把扎牢,保持好绕制形状。

线圈绕制后,其首件必须送质检员做全面检查,合格后方可批量绕制。

3.铁心检查工序穿入绝缘之前应仔细检查定子铁心和转子铁心,是否有磕碰损伤,压装是否整齐,定子铁心的扣片是否高于铁心外圆,铁心槽内有无高片、焊渣、油污等,定子压圈和转子压圈处的焊渣是否清净。

所有这些不良现象全部排除之后,用压缩空气彻底吹干净,方可穿绝缘嵌线。

穿绝缘时,槽绝缘和层间绝缘伸出铁心两端的长度应相等,垫端部绝缘时,一定要垫到槽绝缘和层间绝缘的上面。

嵌线时导线应按绕线时的自然顺序嵌入槽内,在槽内不得有交叉,端部导线排列要整齐、美观,绕组两端部长短应一致。

安放槽楔时,伸出铁心两端的长度应整齐一致,槽楔在槽内应有适当的紧度,不得歪斜和松脱,不得高于铁心表面。

将槽绝缘压在槽楔下面,不得张开和撕裂,更不得高于铁心表面。

5.接线工序定子和转子的极间接线、星点接线及引接线接线,都要盘绕在绕组端部的顶端。

接线要正确,布线要整齐,分布要尽可能均匀。

特别是转子接线更应三相均匀,以避免在校平衡时出现明显不平衡现象。

定子引线应绑扎在靠近出线盒的位置(即定子铁心键槽附近);转子三个引出线根部的绑扎位置应与转子挡尘板三个出线孔的位置相适应,分布要均匀。

所有绑扎都要牢固美观,不得松散无序。

所有接线经检查无误后,均用铜焊焊牢,并套包粗细合适的丙烯酸脂玻璃漆管(2740)作绝缘保护。

6.整形工序当接线检查正确无误后,重新将端部绝缘垫到位,将绕组进行整形。

定子绕组借助整形胎进行整形,绕组外圆应小于压入机座胎内圆,绕组内圆应大于定子铁心内圆。

转子绕组进行手工整形,须考虑到转子打无纬带的厚度,将转子绕组外圆整形到合适的高度。

端部整形要做到圆整、厚薄一致、整齐美观;每组导线都要理顺,不得有散开的零散导线。

整形完好之后,修剪端部绝缘,修剪后的端部绝缘应高出绕组3-5毫米,但不得高于铁心。

应特别注意跳线的归属相序,跳线不得跨越相间绝缘跳相。

整形之后端部绝缘不得滑脱位移,如有位移一定要修复好。

待半成品试验检查无问题之后,用聚酯绑扎带将端部逐槽进行绑扎,绑扎应牢固、整齐、美观。

7. 半成品检查试验定子绕组和转子绕组整形之后的半成品,均须做检查试验,项目及要求如下:检查试验中若发现有耐压击穿、匝间击穿或直流电阻异常等现象,要认真分析原因,仔细查找问题,于以解决。

直到检查试验全都合格后,方可进行下道工序。

同步转速= )极对数(秒)3(60*)(50Hz 开路电压是同步转速下规定的开路电压,有个范围H112-250±7.5% 280以上±10%8. 转子绕组打无纬带工序转子绕组打无纬带应在专用机床或转子支架上进行。

打无纬带之前应先行检查绕组端部的整形是否整齐、合适,是否有个别散开的导线和滑脱的端部绝缘,待全部修整好之后方可进行打无纬带。

无纬带应打在端部绕组的中部。

打无纬带时,无纬带应保持35—40㎏f的拉紧力。

无纬带应选用0.17*25规格的环氧无纬带(2840)。

打完之后应均匀一致、整齐美观。

无纬带的层数和宽带按下表规定:9.浸漆烘干工序质检员应在浸漆之前对有绕组的定子铁心和转子铁心做最后一次全面检查,包括槽楔、绕组整形、接线、绑扎、打无纬带等,都要符合工艺规范的要求。

确认无问题后,方可进行浸漆。

对发现的任何质量问题都应在浸漆前进行修复,不得敷衍放过,以免在浸漆干燥后造成无法修复的后果。

有绕组的定、转子铁心在浸漆、装车、进炉、出炉、搬运等过程中应小心谨慎,避免磕碰损伤或变形。

应注意在转子浸漆之后,对转轴上的加工配合面,如轴承挡、风扇挡、轴承盖挡、轴伸、键槽及两端中心孔等,用干净的抹布浸沾绝缘漆的稀释剂,将这些部位的绝缘漆全都擦拭干净,以免烘干后变硬难以清除。

对于有绕组定子铁心浸漆后,也应用干净的抹布浸沾绝缘漆的稀释剂,将引接线上的绝缘漆擦拭干净。

浸漆烘干的操作工艺按“浸漆烘干工艺守则”进行。

10.有绕组定子铁心压入机座工艺浸漆烘干后的有绕组定子铁心不得随意在地面上滚动,以免造成磕碰损伤及铁屑扎伤。

有绕组定子铁心出炉之后,应带着炉中的温度抢时间趁热刮漆,刮掉粘在定子铁心外圆及键槽中的烘漆,以利于压入机座。

压入机座前,先检查压入机座胎是否正确,有无变形,确认无误后再用。

在压入机座过程中,应保护好绕组及引接线不受损伤。

压好第一件定子后,检查铁心的压入位置是否符合规定要求,并请质检员进行检验。

确认无误后方可进行批量施工。

11.转子压集电环工序该工序应在转子绕组接线后进行。

首先应统一对外购集电环进行相间耐电压试验,试验电压4000伏,历时一分钟,合格后方可使用。

压集电环时应将转子立起,分别压入转子挡尘板和集电环,上好轴用弹性挡圈。

转子绕组与集电环的接线采用螺栓连接,拧紧接牢,其连接处用绑扎带包扎。

接线完毕后,用无纬带将三个引接线绑牢在轴上。

12.装配工序12.1 检查待装配的定子内圆和转子外圆是否有高于铁心表面的槽楔、漆瘤、绝缘纸、铁屑等;检查集电环表面是否有油污、滴漆、尘土等。

如果有一定要清理干净,并用压缩空气将定转子内外和两端部彻底吹干净,待装配。

12.2 检查所有参加装配的端盖、高端盖、内外轴承盖、出线盒座、盖,观察窗盖、风扇、风罩等零部件,型号是否正确,是否合格品,是否有磕碰损伤和锈蚀。

不合格者不得使用。

有锈蚀的要用砂布打磨掉,用压缩空气将锈蚀和尘土吹干净。

然后用擦布将所有参加装配的零部件的止口、轴承室等配合面擦干净,用毛刷涂机油防锈,涂油且有利于装配。

12.3 将转子摆放在装配案子上,先在轴的两端套上轴承内盖,涂上润滑脂。

轴承经清洗后热套于轴上,应迅速、准确一次套到位,将轴承标号的一面向外。

将低端盖装于轴伸端的轴承上,轴承腔内涂2/3容量的润滑脂。

12.4 将定子也依次摆放于装配案子之上,用吊装工具将转子吊起,小心谨慎地将转子穿入定子之中,注意保护定转子线包不被磕碰损伤。

将低端盖止口嵌入机座止口之中,并上紧端盖螺栓。

在转子的另一端装上高端盖,并上紧端盖螺栓。

同样在该端轴承腔中涂2/3容量的润滑脂。

在前后轴承外盖的空腔中涂上润滑脂,并装配在轴上,上紧轴承盖螺栓,此时转子应能转动。

此时再检查所有螺栓是否都均匀上紧,用锤子轴向敲击轴伸端(垫木板敲击),以调整初装后的轴向间隙。

然后,用手转动转子,应能轻快转动。

注意,在装配两端端盖时,要用锤子反复均匀敲打端盖上的搭子位置,且不可用锤子直接敲打端盖止口、端盖轴承室等保持加工精度的部位。

有必要敲打轴承内外圈时,须垫上木头或橡胶轻轻均匀敲打。

12.5 刷握装配。

装刷杆,有反正,首先须测试碳刷与集电环间的距离,若为2--4毫米时即为正,否则就是装反了,把刷杆倒过来装即可。

刷握装配前应先检查碳刷与集电环间接触面的弧度是否合适,接触面应在70%以上为合适;检查碳刷在每个刷盒中的活动是否自如,碳刷的压力是否适当。

装配时将刷握对正每个集电环的中线,再调整好两侧刷握底面到集电环的距离,要相等,调整好一组就紧固上一组。

至到将三组碳刷都调整紧固好。

然后用细砂布将集电环外圆再来回打磨一遍,用细砂布将集电环外圆围住,将六个碳刷的弧度再复磨一遍,并将碳粉清净。

转动转子,观察碳刷的接触是否良好,有无异常声音,发现有异常时,应重新调整或修复。

12.6 接线盒的安装。

所有经过电流的螺钉、螺母和平垫都要用镀锌的或铜的紧固件;接线盒中引接线的安装要顺当美观,且有利于用户接线方便;所有紧固件的连接都必须拧紧,不得有虚接现象;接线头与引接线的连接必须用挤压钳压牢,引接线在出线时要套上绝缘管,且不得与锐边金属接触;橡胶垫、密封圈应严密无缝,整齐美观。

12.7 轴伸保护。

轴伸应光亮、无锈蚀、无磕碰,应倍加保护;轴伸键应斜放在键槽之中,用胶带扎牢;轴伸、键及键槽涂防锈油,并套装热塑模固紧。

13. 出厂检验与试验13.1 机械检查13.2 电气性能检查14.喷漆工序14.1 喷漆前应擦干吹净电机表面的尘土、铁锈、杂物、油污等。

14.2 调配漆的粘度,气温高时漆的粘度应稀些,气温低时应稠些。

以“绿灰无光丙烯酸磁漆”为例,25℃时的喷漆粘度为15—20秒(涂4号粘度计)。

调漆的粘度时,其稀释剂应与该漆匹配。

14.3 喷漆现场的湿度不宜过大,阴雨天不宜在室外喷漆;应选择在天气晴好,无风无尘,不太寒冷的环境条件下喷漆效果较好。

14.4 喷漆时应分两次喷成,时间间隔10—15分钟。

每次喷漆量不宜过多,以免形成漆溜;但也不得喷的太少,出现裸红现象。

14.5 喷漆时电机的轴伸部分不得喷上油漆,应予遮盖。

电机的底面不喷漆。

14.6 电机喷漆后严禁有灰尘散落,严禁磕碰划伤,要放置在通风、干燥、干净的环境中予以保护,经24小时自然干燥后漆膜才会坚硬,才能包装出厂。
