游步道砼专项施工方案

合集下载

游步道施工工程方案

游步道施工工程方案
对施工完成后的游步道进行质量验收,确保道路的使用安全和舒适。
六、环保பைடு நூலகம்理
1.施工废弃物处理
严格按照环保规定处理施工废弃物,减少对自然环境的污染。
2.绿化保护
施工过程中要加强对绿化的保护和修复,确保绿化工程的顺利进行。
3.生态保护
在施工过程中加强对自然环境的保护,避免对自然生态造成破坏。
七、验收与移交
游步道施工工程方案
一、项目概况
游步道施工工程位于自然风光秀丽的山区,该区域地形起伏较大,景观资源丰富,是一个理想的游览区域。本项目旨在建设一条连接自然景点的游步道,方便游客观赏自然风光,保护生态环境,提升游客的游览体验。
二、前期工作
1.项目调研
在启动游步道施工工程之前,对项目区域进行了详细勘测和勘察,包括地形地貌、水文地质、植被分布等情况的调研,确保施工前的准确性和有效性。
2.环境影响评价
针对游步道施工对自然环境可能造成的影响,进行了环境影响评价,提出了相应的环境保护措施。确保施工过程对自然环境的损害降到最低。
3.设计规划
根据实地调研的情况,进行了游步道施工的设计规划,确定了道路线路和附属设施的位置,并制定了相应的施工方案。
三、施工内容
1.道路开挖
根据设计规划,对游步道的路线进行开挖,确保道路的宽度和平整度符合要求。
1.完成验收
施工完成后,对游步道进行竣工验收,确保工程质量符合要求。
2.移交管理
完成验收后,对游步道进行移交管理,制定相应的运营管理方案,确保游步道的正常运行。
总结:
游步道施工工程是一项较为复杂的工程,需要在施工过程中加强对环境和生态的保护,确保施工质量和安全。游步道的建设将提升游客的游览体验,也能有效保护自然生态环境,是一项有益的工程项目。

山体游步道施工方案

山体游步道施工方案

山体游步道施工方案1. 引言山体游步道是一种常见的游憩设施,为游客提供了探索自然美景的机会。

正确的施工方案对于游步道的安全性和可持续性至关重要。

本文将介绍一种山体游步道的施工方案。

2. 项目概述本项目旨在在山地地形上构建一条游步道,以方便游客欣赏周围环境和自然美景。

游步道将通过设计和施工,确保安全性和可持续性。

3. 施工前准备工作施工前准备工作是游步道项目成功的关键。

以下是施工前准备工作的步骤:3.1 地质勘察进行地质勘察,了解山地地形和土壤条件。

根据勘察结果,确定游步道的设计方案。

3.2 定位和测量确定游步道的起点和终点,并进行准确的测量,确保游步道的长度和坡度符合设计要求。

3.3 确定施工队伍和材料供应确定施工队伍和材料供应商,确保施工队伍具备足够的专业知识和经验,并确保材料的质量和供应的及时性。

3.4 制定施工计划根据设计方案和项目时间要求,制定详细的施工计划,确保施工过程按时进行。

4. 施工过程本节将介绍游步道的施工过程。

根据具体情况,施工过程可能会有所不同。

4.1 清理施工区域清理施工区域,包括清除杂草、树木和其他障碍物,确保施工区域干净整洁。

4.2 划定游步道轨迹根据设计方案,在施工区域内划定游步道的轨迹。

可以使用标志物或绳索等工具来确定轨迹的位置和宽度。

4.3 土地平整和挖掘使用重型机械进行土地平整和挖掘工作。

根据设计要求,调整地形和坡度,确保游步道的平坦和安全。

4.4 铺设基础材料在挖掘好的区域内铺设基础材料,例如碎石或混凝土,以增加游步道的稳定性。

4.5 安装护栏和标识牌安装护栏和标识牌来确保游客的安全。

护栏可以是木质或金属材料,标识牌应清晰易读。

5. 施工后维护游步道的施工结束并不代表工作的结束,施工后维护是保持游步道安全和美观的关键。

5.1 定期巡检定期巡检游步道,检查护栏、标识牌和基础材料的状况,及时修复破损或损坏的部分。

5.2 清理和排水定期清理游步道上的杂物和垃圾,并确保排水系统的畅通,防止积水和泥泞。

游步道工程施工方案范本

游步道工程施工方案范本

游步道工程施工方案范本一、项目概述游步道工程是一项旨在建设自然环境保护区中的游步道,提供给游客观赏和休闲用途的工程。

该工程包括步道路基、路面、护栏、指示牌、灯光等设施。

为了确保工程质量和施工安全,制定详细的工程施工方案非常重要。

二、施工前准备1. 地质勘察在施工前,应对步道工程所在地的地质情况进行详细勘察,了解地质构造、地下水情况等,并进行必要的地质灾害风险评估。

根据地质勘察结果确定施工方案,采取相应的加固和防护措施。

2. 施工图纸审核对游步道工程的施工图纸进行认真审核,确保设计符合相关标准和规范,并能够满足实际施工需求。

如发现问题,应及时与设计单位沟通,进行修改。

3. 施工方案制定根据设计要求和现场实际情况,制定详细的施工方案。

包括施工组织设计、施工工艺、施工步骤、施工周期等内容。

并组织相关技术人员和施工人员进行培训,确保他们了解并能够执行施工方案要求。

4. 材料采购根据施工方案确定所需的各类材料和设备,并进行采购。

同时要保证材料的质量满足相关标准要求。

5. 安全防护对施工现场进行安全评估,制定施工安全防护措施,并进行安全生产教育和培训。

6. 环保措施为了减少施工对周围自然环境的影响,必须制定有效的环保措施,并进行环境保护宣传教育工作。

三、施工工艺流程1.清理场地对步道工程施工场地进行清理,清除杂草、垃圾等,确保施工场地整洁。

根据设计要求进行路基开挖和夯实,确保路基的承载力和稳定性。

3.路面铺设选择合适的路面材料,按照设计要求进行路面的铺设和整平。

对于特殊地质条件,还需进行路面加固处理。

4.护栏和栏杆安装根据设计要求安装步道沿途所需的护栏和栏杆,保障游客的安全。

5.指示牌和标识安装在步道沿途设置指示牌和标识,方便游客行走和参观,确保他们不会迷失方向。

6.照明设施安装如果需要,对步道进行照明设施的安装,以便夜间游客能够安全走动。

7.环保工作在施工过程中,要执行好环保措施,做好扬尘防治,减少对周围环境的污染。

砼路施工方案(3篇)

砼路施工方案(3篇)

第1篇一、项目背景随着我国经济的快速发展,道路建设成为推动区域经济发展的重要基础设施。

砼路面以其强度高、耐久性好、施工简便等优点,在道路建设中得到了广泛应用。

本方案针对某地区砼路建设,详细阐述施工过程及质量控制措施。

二、工程概况1. 工程名称:某地区砼路面改造工程2. 工程地点:某地区3. 工程规模:全长XX公里,宽XX米4. 施工单位:XX施工有限公司5. 施工周期:XX个月三、施工准备1. 技术准备(1)施工图纸会审:组织施工、监理、设计等相关人员对施工图纸进行会审,确保施工图纸的准确性和完整性。

(2)施工方案编制:根据施工图纸、现场实际情况和施工经验,编制详细的施工方案。

(3)技术交底:对施工人员进行技术交底,确保施工人员掌握施工工艺和质量要求。

2. 材料准备(1)水泥:选用符合国家标准的优质水泥,保证砼强度。

(2)砂、石:选用级配合理、质量合格的砂、石材料,确保砼质量。

(3)外加剂:选用符合国家标准的砼外加剂,提高砼性能。

(4)钢筋:选用符合国家标准的钢筋,确保钢筋质量。

3. 机械设备准备(1)砼搅拌站:选用符合国家标准的砼搅拌站,确保砼质量。

(2)运输车辆:选用符合国家标准的砼运输车辆,确保砼运输过程中的质量。

(3)振捣设备:选用符合国家标准的振捣设备,确保砼密实度。

(4)测量仪器:选用符合国家标准的测量仪器,确保施工精度。

四、施工工艺1. 施工流程(1)场地平整:将施工场地进行平整,确保场地平整度。

(2)基础处理:对基础进行处理,确保基础稳定。

(3)模板安装:根据设计图纸,安装模板,确保模板牢固、平整。

(4)钢筋绑扎:根据设计图纸,绑扎钢筋,确保钢筋位置准确、间距均匀。

(5)砼浇筑:按照施工方案,进行砼浇筑,确保砼质量。

(6)振捣:使用振捣设备对砼进行振捣,确保砼密实度。

(7)养护:对砼进行养护,确保砼强度。

(8)模板拆除:根据设计要求,拆除模板,确保模板拆除后的砼质量。

2. 施工要点(1)基础处理:基础处理应彻底,确保基础稳定。

游步道施工方案

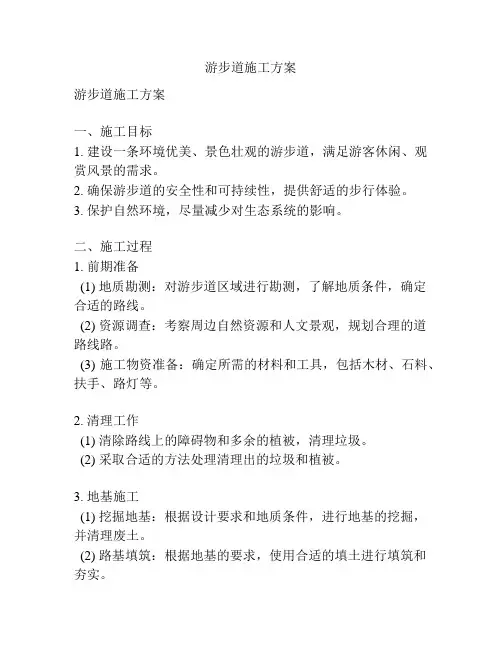

游步道施工方案

游步道施工方案游步道施工方案一、施工目标1. 建设一条环境优美、景色壮观的游步道,满足游客休闲、观赏风景的需求。

2. 确保游步道的安全性和可持续性,提供舒适的步行体验。

3. 保护自然环境,尽量减少对生态系统的影响。

二、施工过程1. 前期准备(1) 地质勘测:对游步道区域进行勘测,了解地质条件,确定合适的路线。

(2) 资源调查:考察周边自然资源和人文景观,规划合理的道路线路。

(3) 施工物资准备:确定所需的材料和工具,包括木材、石料、扶手、路灯等。

2. 清理工作(1) 清除路线上的障碍物和多余的植被,清理垃圾。

(2) 采取合适的方法处理清理出的垃圾和植被。

3. 地基施工(1) 挖掘地基:根据设计要求和地质条件,进行地基的挖掘,并清理废土。

(2) 路基填筑:根据地基的要求,使用合适的填土进行填筑和夯实。

4. 铺设道路(1) 铺设基层:在地基上铺设一层厚度约为20厘米的砾石,夯实。

(2) 铺设面层:在基层上铺设一层厚度约为10厘米的石子,压实。

5. 设立设施(1) 设立扶手:在需要的地方设置扶手,为游客提供支撑。

(2) 安装路灯:在适当的位置设置路灯,提高夜间的安全性。

6. 美化环境(1) 种植植物:根据环境和气候条件,选择适合的植物进行种植,美化步道环境。

(2) 设置座椅和垃圾箱:在适当的位置设置座椅和垃圾箱,为游客提供休息和方便。

7. 安全检查(1) 检查道路的平整度和坚固度,确保游客的安全。

(2) 检查装置的稳固性,确保设施的安全性。

(3) 检查环境的整洁度,修复和清理任何存在的问题。

三、注意事项1. 尽量减少对环境的破坏,避免大面积砍伐树木。

2. 施工期间要做好材料和设备的管理,防止丢失和浪费。

3. 按照设计规范进行施工,确保步道的质量和安全性。

4. 合理安排施工时间,最大限度地减少对周边居民的干扰。

5. 完工后及时清理和处理施工过程中产生的垃圾和废弃物。

综上所述,游步道施工方案包括前期准备、清理工作、地基施工、铺设道路、设立设施、美化环境、安全检查等步骤。

湿地游步道施工方案

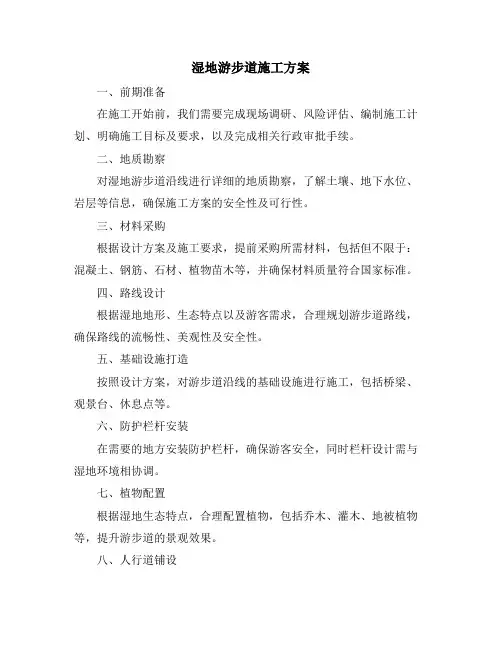

湿地游步道施工方案

湿地游步道施工方案一、前期准备在施工开始前,我们需要完成现场调研、风险评估、编制施工计划、明确施工目标及要求,以及完成相关行政审批手续。

二、地质勘察对湿地游步道沿线进行详细的地质勘察,了解土壤、地下水位、岩层等信息,确保施工方案的安全性及可行性。

三、材料采购根据设计方案及施工要求,提前采购所需材料,包括但不限于:混凝土、钢筋、石材、植物苗木等,并确保材料质量符合国家标准。

四、路线设计根据湿地地形、生态特点以及游客需求,合理规划游步道路线,确保路线的流畅性、美观性及安全性。

五、基础设施打造按照设计方案,对游步道沿线的基础设施进行施工,包括桥梁、观景台、休息点等。

六、防护栏杆安装在需要的地方安装防护栏杆,确保游客安全,同时栏杆设计需与湿地环境相协调。

七、植物配置根据湿地生态特点,合理配置植物,包括乔木、灌木、地被植物等,提升游步道的景观效果。

八、人行道铺设采用环保、防滑、耐用的材料铺设人行道,确保游客行走的舒适性及安全性。

九、配套设施完善完善游步道沿线的配套设施,包括导览牌、指示牌、垃圾桶、照明设备等。

十、标识标牌设置设置明显的标识标牌,提供游步道导览信息、安全提示、警示等。

十一、环保措施在施工过程中,严格遵守环保法规,采取必要的环保措施,减少对环境的影响。

十二、施工队伍组织组建经验丰富、技术精湛的施工队伍,确保施工过程的顺利进行。

十三、道路开挖按照设计方案进行道路开挖,确保开挖深度、宽度符合设计要求。

十四、路基处理对开挖后的路基进行处理,包括排水、夯实、铺设垫层等,确保路基的稳定性。

十五、路面铺设按照设计要求铺设路面,确保路面平整、美观、耐用。

十六、护坡施工在湿地边缘或坡地进行护坡施工,防止水土流失,保护湿地生态环境。

十七、绿化修复施工结束后,对破坏的绿化进行修复,恢复湿地生态环境。

十八、完善施工对整个施工过程进行监督检查,确保施工质量符合设计要求,并对不足之处进行完善。

本施工方案旨在打造一条安全、美观、环保的湿地游步道,为游客提供优质的游览体验,同时保护湿地生态环境。

景区游步道施工方案

景区游步道施工方案

景区游步道施工方案景区游步道施工方案一、概述景区是游客休闲、娱乐、观光的地方,而游步道则是景区的重要组成部分之一。

步道的舒适度和安全性对游客的体验有着重要影响。

本施工方案主要介绍景区游步道的建设工艺和安全措施。

二、施工工艺1. 准备工作根据设计要求确定步道的轨道线路,并在施工现场进行标定。

清理施工区域,确保施工现场的安全与整洁。

2. 基坑开挖根据设计要求进行基坑开挖,确保基坑底部平整,并进行适当的压实处理。

3. 基础施工根据设计要求进行基础施工,包括浇筑混凝土基础、安装钢筋等。

4. 轨道铺设按照设计要求进行轨道的铺设,确保轨道的平整度和牢固性。

使用高强度的连接件进行固定。

5. 表面处理进行步道表面的处理,包括清理、修补和涂装等,使其具有较好的防滑性。

6. 安全设施安装根据需要,在步道两侧安装护栏和标识牌等安全设施,确保游客行走时的安全。

三、安全措施1. 现场安全施工现场应设置明显的警示标志,指示游客不得靠近施工区域。

施工人员必须配戴好安全帽和安全鞋,严禁酒后施工。

2. 施工过程中的安全措施施工过程中,应注意保持施工区域的整洁,避免施工材料和工具散落至游步道上,造成人员滑倒或受伤。

施工人员应严格遵守安全操作规程,确保施工的安全性和质量。

3. 完工验收与维护施工完成后,应进行专业验收,确保游步道的质量和安全性。

同时,定期对游步道进行维护和检测,及时修补破损和松动的部位。

四、施工周期和成本施工周期根据具体工程规模而定,一般在3个月至6个月之间。

施工成本主要包括人工费、材料费和机械费等,根据实际工程情况进行精确核算。

综上所述,景区游步道施工方案包括准备工作、基坑开挖、基础施工、轨道铺设、表面处理和安全设施安装等工艺,同时要采取一系列的安全措施,确保施工过程安全可靠。

施工周期和成本根据具体工程情况而定。

通过严格的施工流程和安全措施,能够确保游步道的质量和安全性,提供舒适和安全的环境给游客。

景区游步道施工方案

景区游步道施工方案

1. 引言景区游步道作为连接各个景点和游客服务设施的重要通道,起到导览、交通和安全保障等多重功能。

本文档旨在提供一套完整的景区游步道施工方案,以确保施工质量和游客体验。

2. 施工前准备2.1 方案设计在施工前,需要进行详细的方案设计。

根据景区的地形、环境特点,确定游步道的布局、宽度、坡度、材料等信息。

同时,需要考虑游步道的通行量和使用需求,确保能够满足游客的需求。

2.2 材料准备根据方案设计,准备所需的游步道施工材料,包括木材、石材、水泥等。

材料的选择应考虑到其耐久性、防滑性和环保性。

2.3 人力安排确定施工所需的人力资源,并合理分配工作任务。

在人力安排中,需要考虑施工队伍的规模和技术水平,以确保施工质量和进度。

3. 施工流程3.1 地面准备在施工前,需要对游步道的施工区域进行地面准备工作。

包括清理杂草、平整地面、处理地块问题等。

3.2 基础工程根据方案设计,进行游步道的基础工程施工。

包括挖掘、填土、夯实等工作,以保证游步道的稳固性和平整度。

3.3 材料安装按照方案设计,对游步道的材料进行安装。

比如,铺设木板、铺砌石材等。

在安装过程中,需要注意材料的平整度和对接处的处理,同时确保施工过程中的安全防护。

3.4 防护设施设置在游步道施工完成后,还需要设置相应的防护设施,确保游客的安全。

包括栏杆、警示标识等。

4. 施工质量控制4.1 监测与检验在施工过程中,对关键控制点进行监测与检验,及时发现和解决问题。

比如,对基础工程的夯实程度进行检测,对材料的质量进行抽样检验等。

4.2 施工记录与报告记录施工过程中的关键信息和问题,并及时生成施工报告。

报告中应包括施工的具体内容、施工进度和质量情况等。

4.3 质量验收在施工完成后,进行一次全面的质量验收。

包括施工质量、防护设施设置等方面的检查,以确保施工符合相关标准和要求。

5. 安全措施5.1 施工现场安全在施工过程中,要加强施工现场的安全防护。

包括设置施工围挡、警示标识,做好施工现场管理等。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

. .. 泰顺县七镇一乡小城镇环境综合整治工程EPC项目游步道砼专项施工方案编制人:(职务)审核人:(职务)批准人:(职务)浙江省建设投资集团股份有限公司二0一七年十一月五日现场自拌混凝土施工方案本工程分段施工混凝土每段用量不大,邻近没有商品混凝土搅拌站,商品混凝土运输距离过长,因在镇中心场地、高压线等各种条件限制,仍然采用现场设置搅拌站拌制混凝土,采用机动翻斗车及人工翻斗车进行混凝土输送;因此,即要控制好现场自拌混凝土的质量,又需要满足输送的要求,同时做好现场施工和养护。

为此编制本施工方案用于施工现场的管理及作业操作。

一、工程概况工程名称:温州市泰顺县彭溪镇小城环境综合整治工程——彭溪河游步道工程建设单位:温州市泰顺县彭溪镇政府建设地点:温州市泰顺县彭溪镇工程内容:泰顺县七镇一乡小城镇环境综合整治工程EPC项目彭溪项目及施工图纸中明确的全部彭溪河游步道土建改造、地面铺装、亮化安装、园林绿化等工程。

二、现场搅拌站的建设与管理1、搅拌站的建立1.1搅拌机和进料配料系统应根据工程的工期、混凝土总量、日常混凝土用量等指标来配置,以能满足日最大混凝土用量为宜;一台搅拌机和相关进配料系统为一条生产线;本工程在入城口处钢筋站场地设一个搅拌点。

进料采用机械、人工配合形式。

1.2砂、石、水泥堆场堆场面积应足够大,能满足工程消耗所需,并能方便的组织进料补充;砂、石、水泥分区堆放,防止混料造成混凝土级配不准;配备装载车进料并将砂石分别堆放整齐;场地要硬化,方便装载车装料并防止泥土等杂物进入料内。

1.3水池、一个搅拌站配1个水池,须能保证混凝土搅拌和机械清洗所需。

2、混凝土原材料控制混凝土原材料主要有水泥、砂、石子、粉煤灰、外加剂和水等。

2.1水泥:选用复合硅酸盐水泥;强度等级为42.5;水泥的质量必须保证,应选择海螺品牌,进货时有质量证明书,并按批量检验其强度、安定性、初终凝时间等指标,检验合格方可使用。

2.2砂:采用中粗砂;砂的含泥量≤3%,泥块含量≤1%。

质量指标应符合国家现行标准《普通混凝土用砂质量标准及检验方法》的规定。

2.3石:选用天然连续级配的碎石或卵石,使混凝土具有较好可泵性;需根据结构最小断面尺寸,选择合理的粒径,在可能情况下尽可能选用较大的粒径,同强度等级的混凝土,5~40mm粒径可比5~25mm粒径的碎石或卵石减少用水量6~8Kg/m3、水泥用量15Kg/m3,因而减少泌水、收缩和水热化,混凝土用粗骨料最大粒径与输送管径之比应符合下表的规定,同时应≤32mm。

粗骨料针、片状颗粒含量≤10%,其含泥量≤1%,泥块含量≤0.5%,质量指标应符合国家现行标准《普通混凝土用碎石或卵石质量标准及检验方法》的规定。

3、混凝土配合比设计3.1混凝土配合比应根据工程结构特点和要求、输送距离和高度、气温条件、泵机性能及原材料的特性等情况进行设计。

3.2选择有相应资质和能力的试验室进行配合比设计;本工程的混凝土配合比委托试验室进行。

3.3混凝土应根据工程需要确定混凝土的坍落度;坍落度的确定应考虑到气温、输送距离和高度、缓凝、膨胀、防水等因素;须严格控制及测定坍落度损失值,以满足工程的要求,确保工程质量。

3.4水灰比宜为0.4~0.6,砂率要合理,砂率过大,不仅会影响混凝土的强度,而且能增大收缩和裂缝。

3.5不同强度等级的混凝土配合比在使用前须经审核批准和现场技术交底后方可投入生产和使用;搅拌站必须按已批准的配合比拌制混凝土。

3.6当水泥、砂石、粉煤灰、外加剂等材料发生品牌、产地、质量等重大变化时,或设计变更混凝土强度、防水等级等一些性能时,应重新由试验室进行配合比设计。

3.7应当根据搅拌站原材料实际情况,及与试验室的差别(如砂石含水率等不同),将混凝土设计配合比按规范规定的方法调整为施工配合比。

4、自拌混凝土施工工艺4.1自拌混凝土施工流程见图备料→搅拌机械检查→混凝土搅拌准备(施工配合比、技术交底、现场计量复核等)→进石子→加水泥→进砂→加外加剂(如有)→加水→搅拌→出料→运输→振捣4.2备料为确保混凝土浇筑的连续性,黄砂、石子、水泥根据需用量及时进货,确保混凝土连续浇筑。

4.3搅拌机械现场搭设一个混凝土简易拌站,拌站配1台JZ-750型搅拌机,及1台HBT60型固定泵。

4.4混凝土搅拌a、混凝土严格按配合比配料,自拌混凝土必须既要满足质量,又要满足输送要求,计量的准确与否直接关系混凝土的品质,为此必须特别予以重视。

b、混凝土各种成分称量允许偏差(%)材料名称允许偏差水泥±2黄砂、石子±2外加剂±2粉煤灰±2c、搅拌要求搅拌混凝土前,加水空转数分钟,将积水倒净,使拌筒充分湿润,搅拌第一拌时,考虑到筒壁上的砂浆损失,石子用量按配比规定减半,搅拌好的混凝土做到基本卸尽,在全部混凝土卸出之前,不得再投入拌料,更不得采取边出边进料的方法。

严格控制水灰比和坍落度,未经试验人员同意不得随意加减用水量。

d、装料顺序石子→水泥→黄砂→外加剂→水。

4.5混凝土浇捣质量保证措施4.5.1混凝土浇捣前,模板、支撑、钢筋、予埋件及管线均应进行检查和签署“隐蔽工程验收单”、“技术复单”并由业主现场代表及监理现场代表认可,最后由相应的领导签发混凝土“浇捣令”,上述工作未结束,甲方未认可,未签发“浇捣令”,不得为抢进度擅自施工。

4.5.2混凝土浇捣前应将模内的垃圾,杂物、油污清理干净,并浇水湿润模板,模板的缝要堵严。

5、混凝土的输送5.1采用机动翻斗车输送到第八中学门口位置,再用人工翻斗车进行混凝土输送浇灌;气温≥30℃或输送较远及为大混凝土时须考虑采取缓凝措施。

6、混凝土施工6.1后台混凝土搅拌:配料系统使用前必须进行校验,确保配合比和计量准确无误;向斗车卸料前,必须保证混凝土已充分搅拌,加入外加剂或粉煤灰等外加材料的混凝土搅拌时间应比普通混凝土延长30s;人工添加外加剂及粉煤灰时必须对操作人员进行交底和培训,务必添加准确,误差≤0.5%。

6.2前台混凝土施工:混凝土振捣时必须专人负责,振捣时间宜为10~30s,以混凝土泛浆和不冒气泡为准,确保不漏振、不欠振、不超振;并应严格按预先设计好的浇筑方法进行浇筑;浇完混凝土后按规范的要求拆模和养护。

7、混凝土的质量检查混凝土的质量检查主要包括:拌合检查、施工检查和相关单位抽查。

7.1拌合检查:指在混凝土搅拌过程中对使用的原材料质量和配合比进行检查,确保混凝土质量和等级与供应的工程部位要求相符。

7.2施工检查:混凝土输送到现场后,要进行现场检查核定,判断混凝土是否与工程要求相符,并在相关单位见证下按规范要求制作相应数量的试块;对坍落度经常进行抽查、检验坍落度检验的试样,每100m3相同配合比的混凝土取样检验不得少于一次。

在检查中,发现问题应立即通知搅拌站进行更正。

7.3相关单位抽查:相关质量监督单位对质量有怀疑的混凝土,随时可进行抽查核单”并由业主现场代表及监理现场代表认可,最后由相应的领导签发混凝土“浇捣令”,上述工作未结束,甲方未认可,未签发“浇捣令”,不得为抢进度擅自施工。

三、现场混凝土搅拌站管理制度1搅拌站管理的分工1.1、公司技术部门、工程管理部门负责对新建现场混凝土搅拌站组织验收,并负责监督检查和指导现场混凝土搅拌站的日常管理工作。

1.2、项目总工工程师负责现场混凝土搅拌站的全面管理工作。

1.3、项目技术部门负责日常技术管理工作,解决搅拌站的技术问题。

1.4、项目工程管理部门负责搅拌站的生产安排工作。

1.5、搅拌站应设置以下操作人员,库管员:负责水泥经、砂石、外加剂等材料验收、保管、发放工作;外加剂配置及冬期施工测温人员:负责外加剂的配置、投放及冬期施工对原材料和混凝土测温,控制和保证混凝土出罐温度;试验人员:负责原材料和混凝土、砂浆等试工作。

计量人员:负责原材料按配合比计量工作;搅拌机司机:负责搅拌机的操作、维护、保养工作。

以上操作人员,均应经公司培训考核后持证上岗。

2、对现场混凝土搅拌站的基本要求2.1、有岗位责任制和各项管理制度,岗位人员配备齐全,职责明确。

2.2、搅拌机及上料、称量和其他辅助设施齐全,运转正常,所使用的计量检测器具和设备均经法定计量检定单位校准合格。

2.3、有符合要求的混凝土、砂浆试块的标准养护室。

2.4、有以下各项完整的记录、台帐:a、原材料复验台帐和检测记录;b、混凝土稠度(坍落度和维勃稠度)、出罐温度(冬期施工)检测记录;c、混凝土取样、试块制作及试块强度试验委托记录;d、混凝土强度记录及定期数理统计分析;e、混凝土配合比检查记录;f、混凝土搅拌罐数及混凝土生产量记录;g、水泥进出库登记;h、混凝土浇灌许可证;i、搅拌站验收合格证;j、计量检测设备周期检定校准记录。

3、现场混凝土搅拌站工作流程3.1、项目生产经理按计划安排原材料进场和混凝土搅拌生产,由项目工程管理部门负责实施。

3.2、由项目技术部门负责申请混凝土配合比,有资质的委托试验单位负责人签发混凝土配合比。

3.3、项目技术部门审核混凝土配合比,并保存、整理、完善相应资料,填发混凝土浇灌许可证。

3.4、项目工程管理部门上负责安排生产。

4、现场混凝土搅拌站的工作制度4.1、开盘前的技术交底:开盘前由搅拌站技术负责人向搅拌站全体人员进行技术交底,其内容包括:工程名称和结构部位;混凝土强度等级和要求的稠度(坍落度);混凝土搅拌数量;所用水泥品种、规格、产地、存放地点和每罐用量;砂石品种、规格、产地、含水率和每罐用量;外加剂品种、掺量、配置和掺加方法、每罐用量;每罐设计用水量及调整后实际用水量;上料程序及搅拌时间;质量要求及安全注意事项。

4.2、开盘前的检查:开盘前由搅拌站后负责人复核配合比通知单,填写配合比料牌,与库管员共同检查水泥质量情况(核对水泥品种、强度等级、产地、有无试验资料及是否过期等);检查外加剂的准备工作;检查计量设备的工作状况;检查上水装置及机械装置等。

检查结果记录在台帐上,并经搅拌站技术负责人复查无误后方可正式搅拌混凝土。

4.3、按规定对混凝土取样,制作试块。

试块成型前,应先测试混凝土坍落度,并做好记录。

4.4、设置专人掺加外加剂。

固态外加剂要预先作好小包装;液态外加剂要做好对溶液温度、浓度的检查,每一工作班不得少于2次。

4.5、各种外加剂要分别码放,严格保管,防止误用或中毒。

4.6、强度等级C40以上(含C40)的混凝土及抗渗防水工程用的混凝土,搅拌站第一次使用配合比生产时,项目总工程师应组织业主、监理单位、搅拌站、混凝土试配单位进行混凝土开盘鉴定,共同认定试验室签发的混凝土配合比中标组成材料是否与现场施工所用材料相符、混凝土拌合物的性能及标养28天的抗压强度结果是否满足要求等。

5、公司对现场搅拌站的验收和检查5.1、对新建的现场搅拌站由公司技术部门、工程理部门组验收,公司技术部门并对验收结果进行记录,归档。
