10kv母线检修作业指导书

合集下载

10kv母线检修作业指导书

10kv母线检修作业指导书

高压电动机检修作业指导书检修作业名称:工作负责人:编制:审核:批准:1 适用范围适用于辽宁大唐国际唐阜新煤制天然气有限责任公司10KV封闭母线检修工作.2本指导书涉及的资料和图纸□Q/CDT-ITSCC 106 0001-2005《电气设备检修规程》□Q/CDT-ITSCC 107 0024-2005《电气技术标准》3 安全措施□严格执行《电业安全工作规程》。

□检修该设备必须遵循的其他安全措施。

4 备品备件清单序号名称型号规格(图号)单位数量备注1 支持绝缘子25修前准备5.1 现场准备一、材料类:序号名称规格数量1酒精5kg2包布3kg3油漆 5 kg4棉丝9 kg5导电膏0.01kg6胶皮10 kg 789二、工具类序号名称规格数量1.斗臂车14-17mm 1台2.开口扳手全套1套3.梅花扳手全套1套4.安全带8条5.塞尺2把6.改锥500mm 1把7.砂纸100目8张8.钢板尺300 mm 1把9.手电筒三节2把10 木锤中号2把11 平锉1mm 2把12 剪刀1把13 皮带冲1套5.2 专用工具序号名称型号规格(图号)单位数量备注1 力矩扳手套 125.3 工作准备□工器具已准备完毕,材料、备品已落实。

□检修地面已铺设防护胶片,场地已经完善隔离。

□作业文件已组织学习,工作组成员熟悉本作业指导书内容。

6 检修工序及质量标准6.1 检修前准备6.1.1 10KV封闭母线停电,将封闭母线退出运行。

6.1.2 断路器拉至检修位置。

6.1.3 合上地刀或接地线,办理检修工作票。

6.1.4 工作负责人应与运行值班员到现场发票,注意勿走错间隔。

6.1.5 作业组成员了解检修前10KV封闭母线的缺陷。

6.1.6 作业组成员了解10KV封闭母线的运行状态及小时数。

6.1.7 查阅试验记录,了解绝缘状况。

6.1.8 清点所有专用工具齐全,检查合适,试验可靠。

6.1.9 参加检修的人员必须熟悉本作业指导书,并能熟记熟背本书的检修项目,工艺质量标准等。

10KV线路作业指导书

10KV线路作业指导书

10KV线路作业指导书1、目的1.1为规范配电线路维护作业程序,确保平安、优质、高效地完成配电线路维护工作,特编制本作业指导书。

1.2现场工作必需严格执行《安规》、《两票》有关规定,深化开展反习惯性违章活动。

2、引用标准2.1电网公司《电力平安工作规程》(电力线路部分)2.2DL/T741-2001《配电线路运行规程》《架空配电线路及设备运行规程》3.3《架空配电线路安装检修工艺规程》3、适用范围本作业指导书适用于农网10kV及以下配电线路的现场作业过程的指导。

4、平安措施4.1保证人身平安4.1.1现场工作人员应佩戴平安帽并统着装(工作服、绝缘鞋)。

士4.1.2开头工作前要认真检查所用工器具,合格后方可使用。

杆塔上作业人员必需使用有爱护绳的双保险平安带,平安带和爱护绳应分挂在杆塔不同部位的坚固构件上,换位时不得失去平安带的爱护。

4.1.3开头工作前,工作负责人向全体检修人员交待工作任务、现场平安措施和接近带电线路(部位),并明确分工,全体工作人员复诵无误后方可开头工作。

4.1.4平行双回路线路停电检修时,工作负责人要向工作班成员指明哪一回停电,哪一回带电,并设专人监护,防止工作人员误登带电杆塔或误入带电区,工作人员应佩戴与停电线路色标全都的袖标。

4.1.5工作地段如有邻近、平行、交叉跨越及同杆塔架设线路,在需要接触或接近导线工作时,要使用个人保安地线。

4.1.6严格执行“谁支配工作,谁负责平安”的原则和现场勘察制度,把好作业现场平安关。

应支配熟识设备及作业环境的人担当工作负责人,应对工作的危急点充分进行分析并制定防范措施,传达到每个工作班组成员。

4.2保证设备平安4.2.1每日检修工作出工前,应具体核对和检查所使用的工器具及材料齐全完备后,方可出工。

4.2.2检修人员要根据项目与标准要求,对设备的每个部位(部件)逐项进行仔细检查处理,确保不发生因人为缘由造成设备故障。

4.2.3更换导线或绝缘子等损坏零部件时,应对各连接部位具体检查,以免丢漏M销和开口销,同时将更换设备恢复原位,保证设备平安运行。

第4章---10KV箱式变电站检修作业指导书

第4章---10KV箱式变电站检修作业指导书

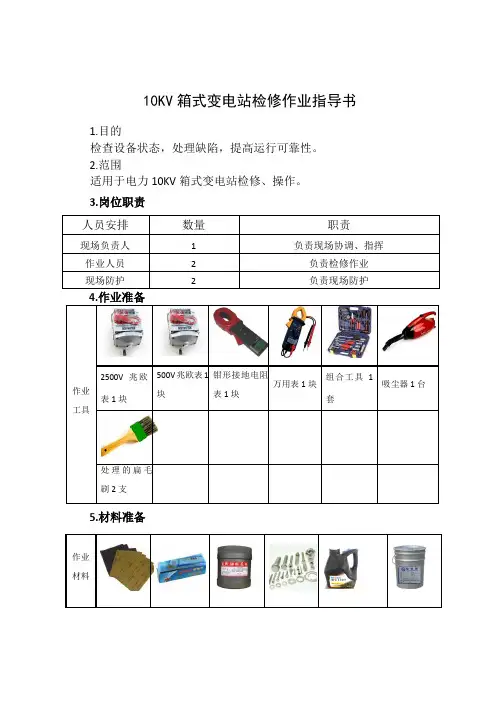

10KV箱式变电站检修作业指导书1.目的检查设备状态,处理缺陷,提高运行可靠性。

2.范围适用于电力10KV箱式变电站检修、操作。

3.岗位职责人员安排数量职责现场负责人1负责现场协调、指挥作业人员2负责检修作业现场防护2负责现场防护4.作业准备作业工具2500V兆欧表1块500V兆欧表1块钳形接地电阻表1块万用表1块组合工具1套吸尘器1台处理的扁毛刷2支5.材料准备作业材料6.检修流程操作人员:负责设备检修、操作。

辅助人员:负责记录数据、监控检修、操作过程。

外观基础、散水台地基无塌陷,基础坚固。

基础塌陷不影响箱变运行时,使用浆砌片石或混凝土对基础进行补强,阻止箱变基础进一步塌陷变形。

基础塌陷严重且导致设备变形时,应设计迁改。

0#砂布 电力复合脂2瓶钙基脂 零配件(螺栓、螺母、垫片、开口销)等润滑油1桶防锈漆1桶相色带3卷 自粘带2卷 包皮布若干地基下沉,地面基础开裂需要加散水台外观良好,无进水可能。

重新制作散水台时,高寒地区按防冻混凝土标准进行施工和养护。

散水台破损需要重新制作散水台破损重新制作后通风窗位置不应低于地面,有雨水灌入可能时,须采取降低周边地势、开渠引水等措施防止雨水灌入。

通风窗宜使用铝板网,铝板厚度不小于5mm,透气孔面积不小于铝板总面积的60%。

箱变底座与基础连接平整无缝隙。

箱体面板箱顶、面板、门板无破损、变形,整体清洁。

当箱体面板破损时使用铁、铝等金属材料进行修补,箱顶破损时需加盖防水材料。

清扫箱体。

使用抹布、棉纱等清扫油污、蛛网等。

箱体锁具无丢失和损坏。

检查外部环境,清理影响箱变柜门开闭的杂物、危险品,拆除铁线等附着物,清理广告等印刷品。

填补缝隙不合格的散水面,无散水坡度,散水台修建不规范。

通风窗完好无破损通风窗位置高于地面,窗口地面有坡度,无雨水进基坑基坑无积水。

坑内积水过深时需使用水泵抽排水;常期积水的,应对基坑底部、墙面进行沥青防腐处理,并安装自动控制抽水装置,或在基坑底部安装引排水管道向低于基坑底部的地方排水,在排水管道末端做好防小动物进入措施。

10kV电缆线路全线检修标准化作业指导书

10kV电缆线路全线检修标准化作业指导书

10kV电缆线路全线检修标准化作业指导书【10kV电缆线路全线检修标准化作业指导书】一、背景介绍10kV电缆线路是电力系统中重要的输电线路之一,为确保其正常运行和提高设备的可靠性,全线检修是必不可少的工作环节。

本作业指导书旨在规范10kV电缆线路全线检修的操作流程和标准,确保检修工作的安全性和有效性。

二、作业前准备1. 检查工作票:检修人员在进行10kV电缆线路全线检修前,必须确保工作票的准确性和完整性,包括工作内容、时间、地点等信息。

2. 工作人员配备:确保每个检修小组都由合格的电力工程技术人员组成,且具备相应的操作证书和安全防护装备。

3. 工具和设备准备:检查所需的工具和设备是否齐全,如绝缘手套、绝缘靴、绝缘杆、绝缘垫等,确保其完好无损。

4. 安全措施:在检修过程中,必须遵守相关的安全操作规范,如佩戴安全帽、安全眼镜、防护手套等,并设置警示标志和防护栏杆。

三、作业流程1. 断电操作:在进行10kV电缆线路全线检修前,必须先切断电源,并确保电缆线路无电压状态。

2. 线路检查:检查电缆线路的外观,包括电缆外皮、绝缘层等,确保其无明显的损坏和破损。

3. 接地操作:对电缆线路进行接地操作,确保线路上的电荷得到安全释放。

4. 清洁和除尘:使用合适的工具清洁电缆线路,去除灰尘和杂物,确保线路表面清洁。

5. 接线检查:检查电缆线路的接线端子,确保接线牢固可靠,无松动和腐蚀现象。

6. 绝缘测试:使用绝缘测试仪对电缆线路的绝缘性能进行测试,确保其符合规定的绝缘电阻要求。

7. 防护层检查:对电缆线路的防护层进行检查,确保其完整性和可靠性。

8. 线路连接:对已检修的电缆线路进行连接操作,确保连接牢固可靠,无松动和腐蚀现象。

9. 试验和调试:对已连接的电缆线路进行试验和调试,确保其正常运行和性能稳定。

10. 恢复供电:在确认线路检修完成且无异常情况后,可以恢复供电,并进行相关记录和报告。

四、安全注意事项1. 严格遵守操作规程:检修人员必须严格按照操作规程进行作业,不得擅自改变操作步骤或忽略安全细节。

10KV高压开关柜检修作业指导书及考评标准

10KV高压开关柜检修作业指导书及考评标准

10KV高压开关柜检修作业指导书及考评标准一、编制依据及适用范围1 适用范围1.1 本作业指导书及考评标准适用于10KV高压开关柜检修作业。

1.2本标准规定了10KV高压开关柜检修标准化作业的人员要求、危险点预控、工器具及耗材准备、作业流程、操作工序及技术要求等。

2 编制依据2.1《铁路电力管理规程》《铁路电力安全管理规程》(铁运[1999]103)2.2 行业标准《铁路电力设备安装标准》(铁机字1817号)2.3 《西安铁路局电力设备检修管理细则》(西机函〔2005〕46 号)考评标准:指导书使用范围不正确减5分;引用文件不正确每项减1分。

二、作业流程三、作业前准备3.1 现场勘察及修前鉴定3.1.1 作业班组对作业区段进行现场勘察,班组提报停电计划。

3.1.2 作业班组对作业高压开关柜进行修前鉴定,对需要处理的问题进行归纳整理,移交给工作票签发人。

考评标准:未对检修区段进行勘察减2分,未对设备进行修前调查鉴定,确定检修重点减5分。

3.2 由各单位调度或工区(检修车间)按照相关规定时间,将具体停电时间电话或书面通知用户,并将通知人及用户接受通知人的姓名、通知时间记录。

以备查询。

考评标准:未通知用户减5分,记录未填写减3分。

3.3 工作票(倒闸票)签发3.3.1 根据检修作业内容、范围、所需采取的安全措施、设置地线的位置等相关要求,提前一天签发电力停电作业工作票(倒闸票)。

工作票签发人指派的工作执行人(领导人)1人,作业人员数量必须满足许可、检修、监护等需要(5人以上)。

3.3.2 工作票签发人签发完毕后面对面交工作执行(领导)人审核,审核无误后双方分别签字确认。

考评标准:工作票签发人指派的工作人员未满足要求减5分,工作票(倒闸)票签发完后未提前交工作执行(领导)人减2分,审核后双方未签字确认减2分,签发工作票内容有误不合理减3分。

3.4 召开预想会3.4.1 由工作执行(领导)人组织作业组全体人员召开工前预想会,进行技术交底和安全交底,并分配工作任务。

10KV线路作业指导书

10KV线路作业指导书

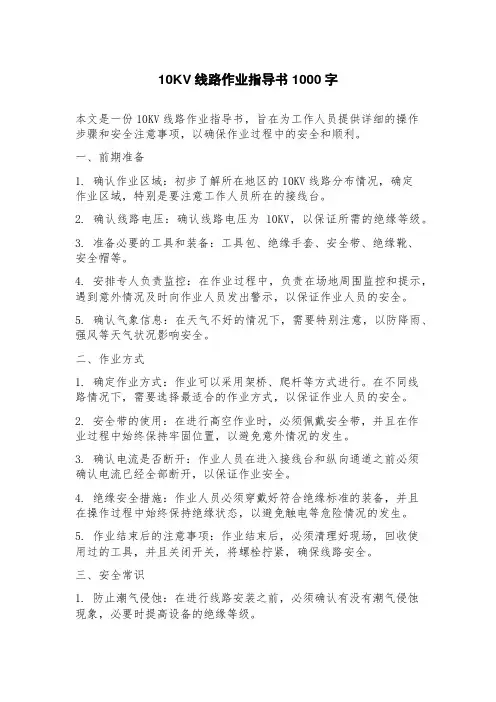

10KV线路作业指导书1000字本文是一份10KV线路作业指导书,旨在为工作人员提供详细的操作步骤和安全注意事项,以确保作业过程中的安全和顺利。

一、前期准备1. 确认作业区域:初步了解所在地区的10KV线路分布情况,确定作业区域,特别是要注意工作人员所在的接线台。

2. 确认线路电压:确认线路电压为10KV,以保证所需的绝缘等级。

3. 准备必要的工具和装备:工具包、绝缘手套、安全带、绝缘靴、安全帽等。

4. 安排专人负责监控:在作业过程中,负责在场地周围监控和提示,遇到意外情况及时向作业人员发出警示,以保证作业人员的安全。

5. 确认气象信息:在天气不好的情况下,需要特别注意,以防降雨、强风等天气状况影响安全。

二、作业方式1. 确定作业方式:作业可以采用架桥、爬杆等方式进行。

在不同线路情况下,需要选择最适合的作业方式,以保证作业人员的安全。

2. 安全带的使用:在进行高空作业时,必须佩戴安全带,并且在作业过程中始终保持牢固位置,以避免意外情况的发生。

3. 确认电流是否断开:作业人员在进入接线台和纵向通道之前必须确认电流已经全部断开,以保证作业安全。

4. 绝缘安全措施:作业人员必须穿戴好符合绝缘标准的装备,并且在操作过程中始终保持绝缘状态,以避免触电等危险情况的发生。

5. 作业结束后的注意事项:作业结束后,必须清理好现场,回收使用过的工具,并且关闭开关,将螺栓拧紧,确保线路安全。

三、安全常识1. 防止潮气侵蚀:在进行线路安装之前,必须确认有没有潮气侵蚀现象,必要时提高设备的绝缘等级。

2. 接地的重要性:在作业过程中必须保证线路的接地良好,以及时排除不良接地引起的意外情况。

3. 确认作业人员身体状况:在选择作业人员之前,必须确认其身体状况良好,无心脏病等严重疾病。

4. 提前排除隐患:在作业之前,必须排除可能导致意外情况的隐患,如保证地勤标准、使用正规工具等。

5. 防止人造短路:在进行接线和安装设备的过程中,必须小心谨慎,避免因误操作而导致人造短路的发生。

3.10kV母线检修标准作业指导书

3.10kV母线检修标准作业指导书

5□□人员配备
工种
电工
人数
4
6□□备品备件及消耗材料
6.1 备品备件
序号
名称
KKS/部件号
2
试验工 2
规格/型号
数量
图号
1 绝缘子
6.2 消耗材料
序号
材料名称
1
硬毛刷
2
导电膏
3
酒精
4
白布
5
雨布
6
白纱带
7
自粘绝缘胶带
8
乙烯带
规格/型号
1
数量
5把 1 千克 2 千克 2米 5米 1卷 1卷 1卷
7□□检修工器具
隔离措施不到位
1 1 15 15 Ⅴ 检修设备的电源系统必须有可靠的隔断措施并悬挂标牌。
正常
现在/
作业中做好监护,严格按工作票所载安措及工作内容执行,不得擅自扩大工
D3-5
擅自扩大工作范围
3 1 15 45 Ⅳ
正常
作范围。
中压配电装置
D3-6
试验前未检查设备
试验
现在/ 11 1 1
正常
绝缘试验前应确认接线无误,各接地点可靠接地;检查试验仪器都已调节归 Ⅴ
版次:1 页数:2 Edition:1 Page:2
编号:-JL-002 KKS:
一. 用途及主要参数:
用途
10kV 母线
额定电压
母线试验报告
安装位置 10.5kV
20BBA
二. 接触电阻测量:
测试位置
测量值(μΩ)
A
B
20BBA02
20BBA03
20BBA04 20BBA05 20BBA06 20BBA07 20BBA08 20BBA09 20BBA10 20BBA11 20BBA12 20BBA13 20BBA14

10KV电动机检修作业指导书

10KV电动机检修作业指导书

10KV电动机检修作业指导书编制人:审核人:批准人:10KV电动机检修任务书1.适用范围本指导书适用于10KV电动机检修。

2. 本指导书涉及的质料和图纸2.1电动机技术标准2.2电动机使用说明书2.3电动机设备台帐、试验报告、缺陷记录3.安全措施3.1严格执行《电业安全工作规程》3.2开电气二次工作票,做好安全措施,防止设备带电。

3.3在工作负责人确认无电压后才能开始工作。

3.4进入现场必须穿工作服、绝缘鞋、戴安全帽。

3.5工作现场保持清洁,不准吸烟。

3.6危险点分析:现场用汽油清扫设备部件时,严禁烟火。

4.备品备件清单5.修前准备5.1现场准备现场准备物品清单5.2专用工具专用工具清单5.3工作准备5.3.1工器具已准备完毕,材料、备品已落实。

5.3.2检修地面已铺设彩条布,场地已完善隔离。

5.3.3作业文件已组织学习,工作班成员熟悉本作业指导书内容。

5.3.4检修前测量电动机的电压、起动、运行电流6.检修工序及质量标准6.1 电动机分解和抽转子6.1.1 在分解前,将电动机表面擦拭干净,用500V摇表测量电动机的绝缘电阻并记录。

把端盖的风扇和所有的螺丝及其他零件作好记号,以便安装时各归原位。

6.1.2 拆卸不骤6.1.2.1拆开电动机接线盒盖,卸去电动机引线和接地线;6.1.2.2用拉马卸去连轴器;6.1.2.3卸去风罩和风叶;6.1.2.4卸去轴承端盖,用拉马拉出轴承。

6.1.2.5抽转子6.1.3注意事项6.1.3.1拆下的零件要妥善保管,以防丢失。

6.1.3.2抽转子前定子线圈端部用青壳纸垫好,以防损伤线圈。

6.1.3.3抽转子时,一定要平稳、缓慢、均匀地进行,随时注意不要碰撞定子、转子、绕组、轴承、滑环等。

6.2检修定子 (见证点W-1)6.2.1用干净白布擦净铁心、线圈及其他部位的灰尘,用沾汽油的棉布或毛刷擦干净线圈上的油泥,汽油量不要太多,以免损伤绝缘,现场严禁烟火。

6.2.2检查铁心表面,如有锈斑,应清理干净,涂上绝缘漆;如铁心有松动现象,可在松动处打入绝缘板楔子,并用0.05mm塞尺检查,应以塞不进为合格,然后刷绝缘漆。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

高压电动机检修作业指导书检修作业名称:工作负责人:编制:审核:批准:1 适用范围适用于辽宁大唐国际唐阜新煤制天然气有限责任公司10KV封闭母线检修工作.2本指导书涉及的资料和图纸□Q/CDT-ITSCC 106 0001-2005《电气设备检修规程》□Q/CDT-ITSCC 107 0024-2005《电气技术标准》3 安全措施□严格执行《电业安全工作规程》。

□检修该设备必须遵循的其他安全措施。

4 备品备件清单序号名称型号规格(图号)单位数量备注1 支持绝缘子25修前准备5.1 现场准备一、材料类:序号名称规格数量1酒精5kg2包布3kg3油漆 5 kg4棉丝9 kg5导电膏0.01kg6胶皮10 kg 789二、工具类序号名称规格数量1.斗臂车14-17mm 1台2.开口扳手全套1套3.梅花扳手全套1套4.安全带8条5.塞尺2把6.改锥500mm 1把7.砂纸100目8张8.钢板尺300 mm 1把9.手电筒三节2把10 木锤中号2把11 平锉1mm 2把12 剪刀1把13 皮带冲1套5.2 专用工具序号名称型号规格(图号)单位数量备注1 力矩扳手套 125.3 工作准备□工器具已准备完毕,材料、备品已落实。

□检修地面已铺设防护胶片,场地已经完善隔离。

□作业文件已组织学习,工作组成员熟悉本作业指导书内容。

6 检修工序及质量标准6.1 检修前准备6.1.1 10KV封闭母线停电,将封闭母线退出运行。

6.1.2 断路器拉至检修位置。

6.1.3 合上地刀或接地线,办理检修工作票。

6.1.4 工作负责人应与运行值班员到现场发票,注意勿走错间隔。

6.1.5 作业组成员了解检修前10KV封闭母线的缺陷。

6.1.6 作业组成员了解10KV封闭母线的运行状态及小时数。

6.1.7 查阅试验记录,了解绝缘状况。

6.1.8 清点所有专用工具齐全,检查合适,试验可靠。

6.1.9 参加检修的人员必须熟悉本作业指导书,并能熟记熟背本书的检修项目,工艺质量标准等。

6.1.10 参加本检修项目的人员必需安全持证上岗,并熟记本作业指导书的安全技术措施。

6.1.11 准备好检修用的各易损件,及材料。

6.1.12 开工前召开专题会,对各检修参加人员进行组内分工,并且进行安全、技术交底。

6.1.13 将检修记录带至现场。

6.2 10KV封闭母线检修总危害辨识6.2.1 参加检修的人员进行安全教育和技术培训,达到上岗条件。

6.2.2 10KV封闭母线与所有系统完全解列。

6.2.3 10KV封闭母线检修、试验时严禁损伤设备及其部件。

6.2.4 作业组成员的着装要符合工作要求。

6.2.5 检修工作负责人应在开始工作前仔细检查安全措施是否正确完备,并对工作班成员详细交代清楚。

做好危险预想。

6.2.6 所带的常用工具、量具应认真清点,绝不许遗落在设备内。

6.2.7 检查检修的设备与其它带电部位之间安全距离是否足够。

6.2.8 工作结束前,检查所有因检查或试验打开的接头是否全部回装。

6.2.9 检修母线时,可能造成机械伤害。

6.2.10 工具应设专人管理,对使的工具要进行登记。

6.3 文明施工作业措施6.3.1严格按电气设备检修工艺规程开展工作。

6.3.2 现场检修全部按ISO9002质量保证体系标准进行。

6.3.3现场和工具柜工具、零部件放置有序,10KV封闭母线拆下的零部件必须用塑料布包好并作好记号以便回装。

6.3.4 10KV封闭母线工作区域卫生干净、整洁,每天开工和收工必须打扫一次卫生。

6.3.5工作结束应做到工完、料尽场地清,10KV封闭母线本体和检修零部件整洁干净。

6.3.6所有检修人员必须严格遵守工作纪律,严禁工作现场打闹、嬉戏等造成不良影响事件发生。

6.4检修工序及质量标准10KV封闭母线检修质量验收记录检修项目封闭母线检修性质开工日期计划工日用工统计定额(人数×小时)实际(人数×小时)竣工日期实际工日项目负责人质量控制点(W、H)分级检修标准检修性质检修项目检修周期钳工:焊工起重:技工:4×16民工:钳工:焊工起重:技工:民工:A级B级C1-5、W1-3、H1-2 1年C级C1-5、W1-3、H1-2 1年分项待检点(W、H) 监督点内容检修及更换标准、周期质量验收班组车间检修公司设备部验收日期检点(W、H) 换标准、周期班组车间检修公司设备部验收日期1.检修前准备工作C1 准备好材料及工器具.布置好现场安全措施完善检点(W、H) 换标准、周期班组车间检修公司设备部验收日期2.绝缘子检查C2 (1).隔一个或几个支持点,拆开绝缘子盖板上固定螺栓,用酒精包布清理绝缘子表面,并仔细检查检查,用2500V摇表检查绝缘子绝缘电阻>100MΩ。

(2).检查发现绝缘子有下列情况应予以更换:绝缘子表面有砂眼或裂纹.表面深度脱落或形成纵向裂纹.表面掉釉面积>50mm2时(3).检查瓷瓶顶部弹簧顶压(悬挂)装置:以手按压瓷瓶顶部弹簧顶压装置,若有卡涩可适当加入锂基润滑脂润滑,如不能消除卡涩应更换.1.注意做好防坠措施拆绝缘子时,应隔一个拆一个,防止母线位移变形而造成回装困难.。

绝缘子绝缘电阻>100 MΩ。

2.更换的绝缘子应为试验合格品3.按压到底轻松弹出为合格.检点(W、H) 换标准、周期班组车间检修公司设备部验收日期C3 (4).检查瓷瓶底部胶垫和压盘.拆出底部胶垫,酒精布擦净进行检查,不合要求的予以更换,压盖有毛刺或与安装处错孔时应用锉修整后进行回装,压盘有严重变形时应更换. 4.橡胶垫不应有裂缝,切口,分层或永久变形,大于厚度25%时为失效检点(W、H) 换标准、周期班组车间检修公司设备部验收日期3. 地脚绝缘层检修W1 (1). 测量外壳地脚与钢构架间绝缘电阻.拆开母线外壳接地点,用500V摇表测量母线外壳与钢构架间绝缘电阻,应符合标准.(2). 地脚绝缘低处理:用逐个排除法先易后难,找出故障点,拆开螺栓连接,取出厚绝缘垫块和绝缘套管(螺栓上),确认损坏后更换.更换后仍需重复第1项.若绝缘电阻仍不合格需继续检查故障点,直到合格.防止高空坠落绝缘电阻应>10MΩ检点(W、H) 换标准、周期班组车间检修公司设备部验收日期4. 封母试验W2 (1). 地脚对地绝缘(2). 绝缘电阻(3). 交流耐压大于10MΩ大于 6 MΩ26kV1min.5. 引线回装H1 将因试验或检查所打开的一,二次引线接头如数回装,将导体及外罩按标准回装检查母线内无遗留物,检查所有接头如数回装无遗漏。

1.接触面用酒精布擦拭并涂以导电膏2.接线螺栓紧固,平垫、弹簧垫齐全3.检查无遗留物后回装外罩4.外罩密封条应完好6.工作结束C4 工作结束撤离现场。

工完、料尽场地清试验报告封闭母线试验报告试验日期:年月日温度:湿度:试验负责人:试验人:记录整理:记录审核:试验结论:封闭母线A B C设备型号设备编号绝缘电阻(MΩ)交流耐压试验评价不符合项通知单(可选)不符合项事实陈述:检修负责人(签字):检修单位负责人(签字):日期:年月日日期:年月日纠正、预防措施:□返工□返修□让步接受□报废设备点检员(签字):日期:年月日纠正、预防措施意见:□同意□不同意设备部部长(签字):日期:年月日纠正、预防措施完成情况:检修负责人(签字):日期:年月日纠正、预防措施验证意见:监理(签字):纠正、预防措施验证意见:设备部点检(签字):日期:年月日日期:年月日10 完工报告单(格式表格,可附页)项目名称检修级别□级工作负责人检修单位一、计划检修时间:年月日时至年月日时实际检修时间:年月日时至年月日时二、检修中进行的主要工作:三、检修中发现并消除的主要缺陷:四、尚未消除的缺陷及未消缺的原因:五、技术记录情况:六、设备变更或改进情况,异动报告和图纸修改情况:七、质量监督点执行情况:本项目设置H点个,W点个;检验合格的H点个,W点个八、设备和人身安全情况:九、主要备品备件、材料消耗记录名称规格型号实耗量备注十、检查与检验意见检修工作负责人□合格□不合格签名:日期:检修单位□合格□不合格签名:日期:监理监理负责人□合格□不合格签名:日期:监理主管□合格□不合格签名:日期:业主点检员□合格□不合格签名:日期:专业主管□合格□不合格签名:日期:11 质量签证单序号工作内容工作负责人自检检修单位验证监理验证点检员验证验证点签字日期验证点签字日期验证点签字日期验证点签字日期1 2 3 4 5 6 7 8 9 10。

相关文档
