室外空调冷凝水管改造施工方案

合集下载

空调冷凝器管施工方案及技术措施

空调冷凝器管施工方案及技术措施

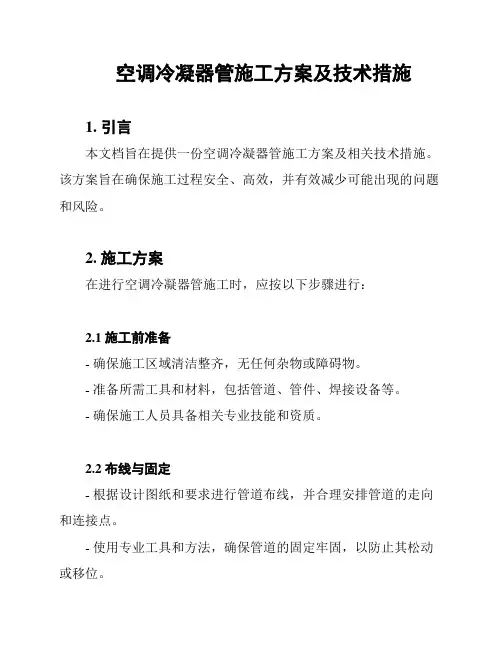

空调冷凝器管施工方案及技术措施1. 引言本文档旨在提供一份空调冷凝器管施工方案及相关技术措施。

该方案旨在确保施工过程安全、高效,并有效减少可能出现的问题和风险。

2. 施工方案在进行空调冷凝器管施工时,应按以下步骤进行:2.1 施工前准备- 确保施工区域清洁整齐,无任何杂物或障碍物。

- 准备所需工具和材料,包括管道、管件、焊接设备等。

- 确保施工人员具备相关专业技能和资质。

2.2 布线与固定- 根据设计图纸和要求进行管道布线,并合理安排管道的走向和连接点。

- 使用专业工具和方法,确保管道的固定牢固,以防止其松动或移位。

2.3 管道连接- 采用适当的连接方法,如焊接、螺纹连接等,确保管道连接紧密可靠,并进行必要的密封处理。

- 在连接过程中,注意避免管道变形、裂纹等情况的发生。

2.4 密封处理- 使用专业密封材料和方法,对管道的连接点、接头等进行密封处理,以确保系统的密封性能。

2.5 压力测试- 完成施工后,应进行压力测试,以确保管道系统的耐压性能。

- 在测试过程中,记录和监测压力变化,及时发现和处理泄漏问题。

3. 技术措施在进行空调冷凝器管施工时,应注意以下技术措施:3.1 安全措施- 施工人员必须佩戴相关的安全防护用具,如手套、护目镜等。

- 在施工区域设置明显的安全警示标志,以提醒他人注意施工区域。

3.2 环境保护- 施工过程中,应尽量避免对环境造成污染。

- 合理利用材料和资源,减少浪费,提高施工效率。

3.3 质量控制- 在施工过程中,严格按照相关标准和要求进行操作,确保施工质量。

- 定期检查和维护施工设备和工具,并及时处理可能存在的问题。

4. 总结本文档提供了一份空调冷凝器管施工方案及相关技术措施,旨在确保施工过程的安全性、高效性和质量。

通过严格遵守施工方案和技术措施,可以有效减少施工风险,并提高施工效果和系统的可靠性。

以上为简要的空调冷凝器管施工方案及技术措施,具体施工内容和要求可根据实际情况进行调整和补充。

空调冷凝器管施工方案及技术措施

空调冷凝器管施工方案及技术措施

空调冷凝器管施工方案及技术措施1. 背景随着气候变暖和建筑设计的发展,空调系统在现代建筑中扮演着重要角色。

冷凝器管是空调系统的核心组成部分之一,其施工方案和技术措施直接影响着空调系统的性能和效果。

本文档旨在提供一份空调冷凝器管施工方案及技术措施,以便确保施工质量和系统运行效率。

2. 施工方案2.1 材料选择选择高质量的冷凝器管材料是确保系统耐久性和效率的重要步骤。

在选择材料时,建议考虑以下因素:- 耐腐蚀性能:选择具有良好耐腐蚀性的材料,如不锈钢或铜管。

- 导热性能:选择导热性能良好的材料,以提高系统热交换效率。

- 维护便利性:选择易于安装和维护的材料,以降低维护成本。

2.2 安装技术冷凝器管的安装技术对系统性能有着重要影响,下面是一些常用的安装技术:- 焊接:采用适当的焊接技术将冷凝器管连接到空调系统中。

- 固定支架:安装固定支架以确保冷凝器管的稳定性和安全性。

- 密封:确保冷凝器管的连接处进行有效的密封,以防止泄漏。

3. 技术措施3.1 清洁与维护冷凝器管的清洁和维护对于保持系统性能至关重要。

以下是一些常用的技术措施:- 定期清洗冷凝器管:定期清洗冷凝器管以去除污垢和杂质,以保持热交换效率。

- 检查密封性能:定期检查冷凝器管的连接处是否有泄漏,并及时修复。

- 维护支架稳定性:定期检查和维护冷凝器管的支架,确保其稳定性和安全性。

3.2 节能措施为了提高能源利用效率,以下是一些常用的节能措施:- 使用绝缘材料:在冷凝器管上使用绝缘材料,减少能量损失。

- 定期清洗和更换过滤器:定期清洗和更换空调系统的过滤器,以提高系统效率。

- 安装调温装置:安装调温装置,根据需要自动调整冷凝器管的温度。

结论本文档提供了一份空调冷凝器管施工方案及技术措施,旨在帮助确保施工质量和系统运行效率。

在进行冷凝器管施工时,请根据这些方案和措施进行操作,并定期进行清洁、维护和检查,以确保空调系统的正常运行和能源利用效率。

空调冷凝水管施工方案及技术措施

空调冷凝水管施工方案及技术措施

空调冷凝水管施工方案及技术措施各户型起居室及卧室均预留安装空调条件,室外空调机位设置护栏,设置空调室外冷凝水管。

多层冷凝水管立管为De50冷凝水支管高度位于室外空调机护栏后部。

1)施工准备(1)机具准备砂轮锯、手锯、铣口器、钢刮板、板锉、手电钻、冲击钻、活搬手、手锤、水平尺、毛刷、线坠、棉纱等机具。

(2)材料准备a管材为硬质量氯乙烯(UPVC)。

所用粘接剂应是同一厂家配套产品,管材应有检验试验报告、产品生产许可证明、产品合格证及说明书。

b其他材料:粘接剂、卡架、镀锌螺栓应符合相关质量要求,并满足使用要求。

c管材、管件内外表层应光滑,无气泡、裂纹,管壁厚度符合相关生产标准且薄厚均匀,色泽一致,管材直段挠度应不小于1%。

管件造型应规矩、光滑、无毛刺,承口应有度与管材外径插口配套。

(3)技术准备a充裕熟悉设计图纸及设计要求;b根据图纸要求准备响应施工图集等技术资料。

c根据设计图纸联合现场实际情形,对所需资料进行预制加工;d高空作业需对操作工人做好安全技术交底,手持电动工具等交底工作,安全交底要真实有效。

(4)资料码放a搬运管材和管件时,应小心轻放,避免油污。

严禁剧烈撞击、与尖锐物品碰触、抛摔拖滚;b管材和管件寄存在透风良好、温度适宜的库房或浅易棚内,不得露天寄存;间隔热源不大于1m;c胶粘剂和清洁剂的存放处应阴凉干燥,安全可靠,严禁明火;d管材应水平堆放在平整的地上,应避免弯曲管材,堆置高度不得超过1.5m。

管件应逐层码放,不得叠置过高。

2)原有空调室外机有冷凝水管的进行拆除;3)定位:空调冷凝水管应安置在空调冷媒管出户偏向的一侧。

4)卡子钻孔:用冲击钻,间隔1m钻1个卡子固定孔,然后固定好管子卡座,卡座距墙面20mm,伸入墙内卡子用1:2.5水泥砂浆堵实。

不得利用原雨水管的孔位,原孔位在拆除雨水管后用1:2.5水泥砂浆堵实;5)安装粘结立管:(1)粘合面的清理:管件在粘合前应用棉纱或干布将承口内侧和插口外侧试擦干净,使粘结面保持清洁,无尘砂,当表面有油污时,需用棉纱蘸丙酮擦净;(2)管端插入承口试插一次,在其表面划出记号,管端插入承口50mm;3)用油扫蘸胶粘剂涂刷被粘结插口外侧及粘结承插口外侧及粘结承口内侧时,应轴向涂刷,动作迅速,涂刷均匀,不得漏刷或涂抹过厚;(4)承接完毕后,应将挤出的胶粘剂用棉纱擦净,用卡子将立管与卡座固定牢固;。

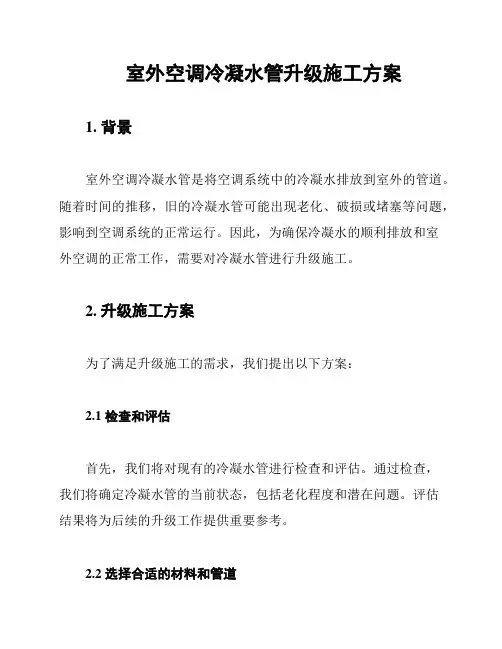

室外空调冷凝水管升级施工方案

室外空调冷凝水管升级施工方案

室外空调冷凝水管升级施工方案1. 背景室外空调冷凝水管是将空调系统中的冷凝水排放到室外的管道。

随着时间的推移,旧的冷凝水管可能出现老化、破损或堵塞等问题,影响到空调系统的正常运行。

因此,为确保冷凝水的顺利排放和室外空调的正常工作,需要对冷凝水管进行升级施工。

2. 升级施工方案为了满足升级施工的需求,我们提出以下方案:2.1 检查和评估首先,我们将对现有的冷凝水管进行检查和评估。

通过检查,我们将确定冷凝水管的当前状态,包括老化程度和潜在问题。

评估结果将为后续的升级工作提供重要参考。

2.2 选择合适的材料和管道根据冷凝水管的状态和需求,我们将选择适合的材料和管道进行升级。

优质的材料和管道能够确保冷凝水的顺利排放,提高室外空调系统的效率和寿命。

2.3 施工计划和预算在升级施工前,我们将制定详细的施工计划和预算。

施工计划将包括工期、工序和施工流程等内容,确保施工进度的顺利进行。

预算将考虑到材料、人力和其他成本因素,以控制施工费用在合理范围内。

2.4 施工步骤升级施工将按照以下步骤进行:1. 拆除旧的冷凝水管:将旧的冷凝水管拆除,并妥善处理废弃材料。

2. 安装新的管道:按照施工计划,安装新的冷凝水管道,确保连接牢固和密封可靠。

3. 进行试压和测试:在施工完成后,进行试压和测试,确保冷凝水管道的安全和可靠性。

4. 清理和恢复:施工结束后,清理工地,恢复现场的干净和整洁。

2.5 安全措施在升级施工中,我们将严格遵守安全规范,采取必要的安全措施。

工作人员将佩戴个人防护设备,遵守施工安全操作规程,确保施工过程中的安全和顺利进行。

3. 总结通过对室外空调冷凝水管的升级施工,可以解决冷凝水管老化、破损和堵塞等问题,提高空调系统的工作效率和可靠性。

我们将根据以上方案进行施工,并严格遵守相关安全规定和操作流程,以确保施工质量和工程进度的顺利进行。

室外空调工程施工方案(3篇)

室外空调工程施工方案(3篇)

第1篇一、工程概况本工程为室外空调系统安装工程,主要包括室外空调机组、冷却塔、冷凝水管、循环水管等设备的安装和调试。

工程地点位于XXX,总建筑面积约为XX平方米。

施工周期为XX天。

二、施工准备1. 技术准备(1)熟悉设计图纸,了解空调系统的设计参数、设备型号、安装要求等。

(2)对施工人员进行技术交底,确保施工人员掌握施工工艺和质量要求。

(3)编制施工组织设计,明确施工流程、进度安排、质量保证措施等。

2. 材料准备(1)核对设备、材料清单,确保设备、材料齐全,质量符合要求。

(2)提前储备施工所需的各种工具、机具。

3. 人员准备(1)组织施工队伍,明确施工人员职责。

(2)对施工人员进行安全教育培训,提高安全意识。

三、施工方法及工艺要求1. 施工流程(1)设备安装:按照设备说明书进行安装,确保设备安装位置、方向、间距等符合设计要求。

(2)管道安装:先安装冷凝水管、循环水管,再进行管道保温。

(3)电气安装:按照电气施工规范进行,确保电气线路安全、可靠。

(4)系统调试:对空调系统进行调试,确保系统运行稳定、可靠。

2. 施工工艺要求(1)设备安装:确保设备安装牢固,无松动现象。

(2)管道安装:管道焊接质量应符合规范要求,保温材料应选用环保、隔热性能好的材料。

(3)电气安装:电气线路应按照规范要求敷设,确保线路安全、可靠。

(4)系统调试:调试过程中,应检查设备运行参数,确保系统运行稳定、可靠。

四、质量控制措施1. 严格执行国家相关施工规范和质量标准。

2. 对施工过程进行全程监控,确保施工质量。

3. 加强施工人员培训,提高施工人员质量意识。

4. 对施工过程中发现的质量问题,及时整改,确保工程质量。

五、安全管理措施1. 严格执行施工现场安全管理制度,确保施工安全。

2. 对施工人员进行安全教育培训,提高安全意识。

3. 设置安全警示标志,提醒施工人员注意安全。

4. 定期对施工现场进行安全检查,及时发现和消除安全隐患。

冷凝水管改造施工方案

冷凝水管改造施工方案

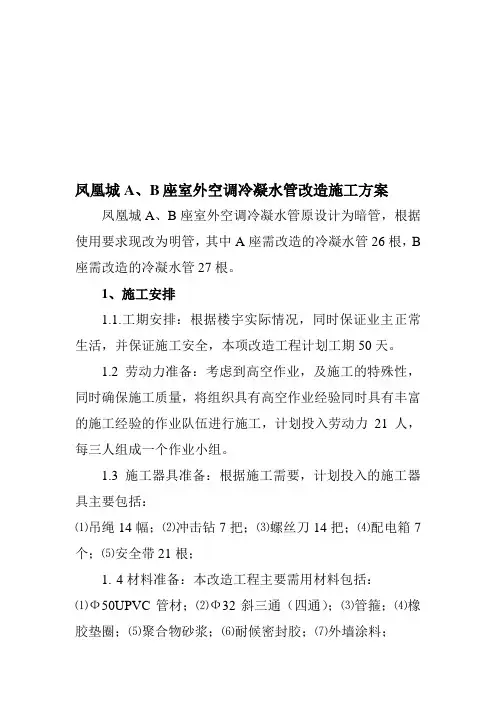

凤凰城A、B 座室外空调冷凝水管改造施工方案凤凰城A、B 座室外空调冷凝水管原设计为暗管,根据使用要求现改为明管,其中A座需改造的冷凝水管26根,B 座需改造的冷凝水管27根。

1、施工安排1.1.工期安排:根据楼宇实际情况,同时保证业主正常生活,并保证施工安全,本项改造工程计划工期50天。

1.2劳动力准备:考虑到高空作业,及施工的特殊性,同时确保施工质量,将组织具有高空作业经验同时具有丰富的施工经验的作业队伍进行施工,计划投入劳动力21人,每三人组成一个作业小组。

1.3施工器具准备:根据施工需要,计划投入的施工器具主要包括:⑴吊绳14幅;⑵冲击钻7把;⑶螺丝刀14把;⑷配电箱7个;⑸安全带21根;1.4材料准备:本改造工程主要需用材料包括:⑴Ф50UPVC管材;⑵Ф32斜三通(四通);⑶管箍;⑷橡胶垫圈;⑸聚合物砂浆;⑹耐候密封胶;⑺外墙涂料;2、施工方法2.1施工总体程序:先施工A座,当完成其工程量的1/3时,插入B座施工。

总体步骤是从上至下,逐一分层施工。

2.2施工顺序:→2.3施工注意事项:⑴所用材料必须符合有关要求,把好材料验收关;⑵施工时管与管横纵向之间连接必须牢靠,且粘接处密实无渗漏。

⑶每层设置两个管箍,一个固定于空调护栏,一个用于固定冷凝水管,同冷凝水管连接的管箍及同空调护栏连接的管箍需要配套使用,且规格保持相互一致,管箍与管箍间的连接及管箍同冷凝水管间连接均采用用螺钉固定,同空调护栏连接的管箍还需增设橡胶垫圈,以确保连接牢固无滑移。

⑷安装斜三(四)通时,要求上下方向一致,且同冷凝水管连接牢靠。

⑸每施工完一层后,先检查冷凝水管是否畅通,必须清除管内所有障碍物后,方可进行下一层施工。

⑹每根冷凝水管末端距散水10cm,且必须增加一个45。

斜角。

⑺原作废的冷凝水管管口用聚合物砂浆封堵,涂刷同外墙颜色一致的涂料。

`⑻如有管箍必须固定在外墙上,被破坏外墙面抹聚合物砂浆,并在螺钉根部用耐候密封胶密封,且补刷涂料颜色同原外墙颜色一致。

户外空调冷凝水管改造施工方案

户外空调冷凝水管改造施工方案

户外空调冷凝水管改造施工方案
背景
某社区的空调设备使用时间较长,导致原有的冷凝水管出现老化和破损,需要进行改造施工。

目标
本次施工的目标是更换冷凝水管,确保空调设备正常运行,不影响社区居民的正常生活和工作。

方案
材料准备
- 耐压、耐腐蚀的PVC材料
- 管夹、弯头等管接件
- 工具:切割机、电焊机、扳手等
施工步骤
1. 停电。

在施工前需要关闭电源,确保工人安全。

2. 断开原有冷凝水管。

使用切割机,将原有的冷凝水管切断,
并取下。

3. 安装新的冷凝水管。

将预先准备好的PVC管材和管接件进
行连接,根据实际需要进行弯曲和切割。

4. 进行电焊。

使用电焊机进行焊接,确保管道连接牢固、不漏水。

5. 安装支架。

根据实际情况安装管道支架,确保管道固定牢固。

6. 测试。

安装完毕后,需要进行测试。

重新启动空调设备,确
保冷凝水正常流通,不漏水。

7. 完成清理。

施工结束后,需要进行清理,确保施工现场干净
整洁。

注意事项
1. 施工过程中需要注意人身安全,确保设备正常运行,不影响
社区居民的正常生活和工作。

2. 施工结束后需要进行清理,确保施工现场干净整洁。

3. 如遇特殊情况,可及时停工并向相关部门报告。

以上为户外空调冷凝水管改造施工方案。

如有任何疑问或建议,请及时与我们联系。

施工方案-冷凝水管改造施工方案

施工方案-冷凝水管改造施工方案

凤凰城A、B 座室外空调冷凝水管改造施工方案凤凰城A、B 座室外空调冷凝水管原设计为暗管,根据使用要求现改为明管,其中A座需改造的冷凝水管26根,B 座需改造的冷凝水管27根。

1、施工安排1.1.工期安排:根据楼宇实际情况,同时保证业主正常生活,并保证施工安全,本项改造工程计划工期50天。

1.2劳动力准备:考虑到高空作业,及施工的特殊性,同时确保施工质量,将组织具有高空作业经验同时具有丰富的施工经验的作业队伍进行施工,计划投入劳动力21人,每三人组成一个作业小组。

1.3施工器具准备:根据施工需要,计划投入的施工器具主要包括:⑴吊绳14幅;⑵冲击钻7把;⑶螺丝刀14把;⑷配电箱7个;⑸安全带21根;1.4材料准备:本改造工程主要需用材料包括:⑴Ф50UPVC管材;⑵Ф32斜三通(四通);⑶管箍;⑷橡胶垫圈;⑸聚合物砂浆;⑹耐候密封胶;⑺外墙涂料;2、施工方法2.1施工总体程序:先施工A座,当完成其工程量的1/3时,插入B座施工。

总体步骤是从上至下,逐一分层施工。

2.2施工顺序:→2.3施工注意事项:⑴所用材料必须符合有关要求,把好材料验收关;⑵施工时管与管横纵向之间连接必须牢靠,且粘接处密实无渗漏。

⑶每层设置两个管箍,一个固定于空调护栏,一个用于固定冷凝水管,同冷凝水管连接的管箍及同空调护栏连接的管箍需要配套使用,且规格保持相互一致,管箍与管箍间的连接及管箍同冷凝水管间连接均采用用螺钉固定,同空调护栏连接的管箍还需增设橡胶垫圈,以确保连接牢固无滑移。

⑷安装斜三(四)通时,要求上下方向一致,且同冷凝水管连接牢靠。

⑸每施工完一层后,先检查冷凝水管是否畅通,必须清除管内所有障碍物后,方可进行下一层施工。

⑹每根冷凝水管末端距散水10cm,且必须增加一个45。

斜角。

⑺原作废的冷凝水管管口用聚合物砂浆封堵,涂刷同外墙颜色一致的涂料。

`⑻如有管箍必须固定在外墙上,被破坏外墙面抹聚合物砂浆,并在螺钉根部用耐候密封胶密封,且补刷涂料颜色同原外墙颜色一致。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

XX城A、B 座室外空调冷凝水管改造施工方案
XX城A、B 座室外空调冷凝水管原设计为暗管,根据使用要求现改为明管,其中A座需改造的冷凝水管26根,B 座需改造的冷凝水管27根。

1、施工安排
1.1.工期安排:根据楼宇实际情况,同时保证业主正常生活,并保证施工安全,本项改造工程计划工期50天。

1.2劳动力准备:考虑到高空作业,及施工的特殊性,同时确保施工质量,将组织具有高空作业经验同时具有丰富的施工经验的作业队伍进行施工,计划投入劳动力21人,每三人组成一个作业小组。

1.3施工器具准备:根据施工需要,计划投入的施工器具主要包括:
⑴吊绳14幅;⑵冲击钻7把;⑶螺丝刀14把;⑷配电箱7个;⑸安全带21根;
1.4材料准备:本改造工程主要需用材料包括:
⑴Ф50UPVC管材;⑵Ф32斜三通(四通);⑶管箍;⑷橡胶垫圈;⑸聚合物砂浆;⑹耐候密封胶;⑺外墙涂料;
2、施工方法
2.1施工总体程序:先施工A座,当完成其工程量的1/3时,插入B座施工。

总体步骤是从上至下,逐一分层施工。

2.2施工顺序:

2.3施工注意事项:
⑴所用材料必须符合有关要求,把好材料验收关;
⑵施工时管与管横纵向之间连接必须牢靠,且粘接处密实无渗漏。

⑶每层设置两个管箍,一个固定于空调护栏,一个用于固定冷凝水管,同冷凝水管连接的管箍及同空调护栏连接的管箍需要配套使用,且规格保持相互一致,管箍与管箍间的连接及管箍同冷凝水管间连接均采用用螺钉固定,同空调护栏连接的管箍还需增设橡胶垫圈,以确保连接牢固无滑移。

⑷安装斜三(四)通时,要求上下方向一致,且同冷凝水管连接牢靠。

⑸每施工完一层后,先检查冷凝水管是否畅通,必须清除管内所有障碍物后,方可进行下一层施工。

⑹每根冷凝水管末端距散水10cm,且必须增加一个45。

斜角。

⑺原作废的冷凝水管管口用聚合物砂浆封堵,涂刷同外墙颜色一致的涂料。

`
⑻如有管箍必须固定在外墙上,被破坏外墙面抹聚合物
砂浆,并在螺钉根部用耐候密封胶密封,且补刷涂料颜色同原外墙颜色一致。

⑼空调室内机冷凝水管由室内引至室外室内机冷凝水管,由空调专业厂家配合施工,
⑽有关细节见附图:XX城A座室外增加空调冷凝水管改造示意图及XX城B座室外增加空调冷凝水管改造示意图。

3、外墙面修补处理
3.1为杜绝墙面渗水隐患,对所有外墙面进行全面检查,尤其是空调支架、护罩同墙面硬性连接处。

凡外墙面有开裂及连接处密封胶老化的,用耐候防水密封胶进行密封处理。

3.2墙面破碎超过0.1m 2 的切开保温板墙面,进行保温修补,保温板厚度50厚,容重20kg/ m3, 保温板用专用聚合物砂浆粘贴,并用尼龙胀栓锚固,保温板面抹5厚聚合物砂浆,压入耐碱网布。

待聚合物砂浆面层干燥后刮弹性腻子,喷涂外墙涂料。

4、安全事项
4.1吊绳必须同结构固定牢靠,且为双绳,其中一根为保险绳,并有专人看护。

4.2大风大雨天气不得施工。

4.3施工时必须佩带好安全带。

4.4施工时严禁空中抛掷物品。

4.5用电时必须一机一闸一漏电保护。

4.6高空作业需物业配合作好施工危险区域防护。
