浅谈地下室施工缝和后浇带的施工方法
后浇带、施工缝施工技术交底

施工工艺技术交底记录一、施工缝处理:1、地下室外墙水平施工缝留置在底板面上30cm处,施工缝用厚度为3mm、宽度为300mm的镀锌钢板止水带。
施工缝处必须凿毛,对包裹在钢筋或止水带上的砂浆应清除干净。
浇捣前用1:2的防水水泥砂浆先套浆、后灌捣砼,地下室外墙水平施工缝留置(如下图):1:2的水泥砂浆套浆。
楼梯施工缝留置(如下图):3、柱施工缝均留置在每个楼层面上,浇捣前施工缝处必须凿毛,清理好接头处的杂物,用1:2的水泥砂浆套浆。
二、后浇带的处理:(1)、后浇带:共有两条,一条设置在B1座⑥轴往东2.8m处,平行于⑥轴,长度为16.87m;另一条设置在B2座④轴往东2.3m处,平行于④轴,长度为16.97m。
后浇带宽度为800mm,分别设置在地下室剪力墙、梁、底板和顶板上。
(2)、地下室底板后浇带的做法:(a)、后浇带底板垫层厚度加200厚C15,每边各加出200mn距离。
(b)、后浇带水平、纵向加筋数量、规格和两端钢筋锚固长度按照图纸设计要求。
(c)、后浇带处用遇水膨胀止水条。
(d)、后浇带底板处按照图纸设计作防水处理。
(e)、待后浇带两侧浇完砼42天后,将两侧的砼凿毛,再用比设计的砼强度提高一级的砼抗膨胀剂浇筑,并加强养护。
(3)、地下室侧板后浇带做法:(a)、后浇带水平、纵向加筋数量、规格和两端钢筋锚固长度按照图纸设计要求。
(b)、过42天后浇带浇筑完毕后,外墙用二毡三油防水,并用1:2.5水泥抹20厚,然后用M5水泥砂浆砌半砖厚保护。
(4)、楼层后浇带做法:(a)、后浇带加筋按照图纸设计要求进行施工。
(b)、过42天后浇带两侧凿毛,再用比设计砼高一级的砼抗掺膨胀剂浇筑,并加强养护。
(c)、后浇带梁底模板待后浇带二次浇筑后,达到设计强度要求才可以拆除。
注:交底要点栏内不够填写时,可增加附页。
地下室施工缝及后浇带施工专项方案

地下室施工缝及后浇带施工专项方案一、施工缝的定义和作用1.1施工缝是指为了控制混凝土干缩变形而设置的隔离缝,防止干缩开裂的发生。
1.2施工缝的作用是可以缓解混凝土的干缩应力、降低混凝土的内应力、控制混凝土的变形、提高混凝土结构的整体性能。
二、施工缝的设置要求2.1施工缝的间距应不超过混凝土板高度的30倍。
2.2 施工缝的深度一般为板厚的1/3,但不应小于20mm。
2.3 施工缝的宽度不应小于10mm,可根据结构设计及施工要求适当调整。
三、施工缝的施工方法3.1常用的施工缝包括:(1)板面缝:设置在混凝土地下室板上的缝隙。
(2)柱缝:设置在混凝土柱上的垂直缝隙。
(3)壁面缝:设置在混凝土墙体上的缝隙。
3.2施工缝的施工方法通常有以下几种:(1)震动法:使用震动器在浇筑混凝土时震动,使混凝土流动性好,从而减少干缩裂缝的产生。
(2)分段浇筑法:将大块混凝土分成若干小块进行分段浇筑,有利于干缩应力的释放。
(3)预留缝板法:在浇筑混凝土之前,在需要设置缝隙的位置插入一块预留缝板,使缝隙得以保留。
(4)挠性接头法:将混凝土板和柱子之间设置挠性接头,以吸收板和柱间的变形差异。
四、后浇带的作用和施工要求4.1后浇带是为了提高地下室结构的整体性能而进行的加固措施。
4.2后浇带的设置要求:(1)后浇带的宽度一般不应小于150mm,应根据具体的结构设计确定。
(2)后浇带应设置在地下室板和墙体的连接部位以及板与板之间的交接处。
(3)后浇带的厚度应根据结构设计和施工要求确定,通常不小于板厚的1/3(4)后浇带的混凝土强度应与原混凝土一致,使用相同的材料和施工工艺进行浇注。
五、施工缝和后浇带的施工流程5.1施工缝的施工流程:(1)确定施工缝的位置,按照结构设计要求进行标记。
(2)在混凝土浇筑之前,进行震动或其他方法使混凝土流动性好。
(3)在混凝土还未完全凝固之前,将预留缝板插入到需要设置缝隙的位置。
(4)在混凝土凝固后,拆除预留缝板,修整缝隙边缘,以保证缝隙的整体性和平整度。
施工缝后浇带施工方案

施工缝后浇带施工方案施工缝和后浇带是建筑施工中常见的工程部分,施工缝用于分割建筑结构,使其在发生变形时能够相对独立地运动,从而减小变形的影响。
后浇带则是指在主体结构施工完毕之后,为了增加结构强度和稳定性而进行的加固施工。
一、施工缝方案:1.施工缝的位置确定:施工缝的位置通常要根据建筑结构所需的变形和内力分布来进行合理的确定。
在确定施工缝位置时需考虑结构的变形和受力的要求,避免在受力集中的部位设置施工缝,一般在结构应力较小的区域设置。
2.施工缝的类型选择:常见的施工缝类型有板缝、柱缝和墙缝等。
板缝是指沿楼板或屋面对构件进行裂缝处理,柱缝是指将连续柱切分为若干段,墙缝则是指将连续墙体切分。
根据不同部位和结构的要求选择合适的施工缝类型。
3. 施工缝的尺寸设计:施工缝的尺寸设计要考虑结构变形、受力和施工难度等因素。
施工缝的宽度一般为10-20mm,施工缝的深度一般为构件宽度或厚度的1/4-1/6、此外,还需考虑施工缝的标志和密封方式。
4.施工缝的施工方法:施工缝的施工方法包括钢筋预留、填充材料、防水层等。
二、后浇带施工方案:1.后浇带的位置确定:后浇带一般设置在结构的受力集中部位,如大跨度梁、柱节点等。
在确定后浇带位置时需考虑结构的受力特点和设计要求。
2. 后浇带的尺寸设计:后浇带的尺寸设计要考虑结构的受力和加固要求。
后浇带的宽度一般为150-300mm,深度一般为构件高度或需加固高度的1/4-1/63.后浇带的施工方法:后浇带的施工方法包括清理表面、钢筋绑扎、混凝土浇筑等。
在施工过程中需注意控制混凝土的浇筑速度和浇筑高度,以确保后浇带的强度和质量。
4.后浇带的验收:后浇带施工完毕后需进行验收,确保施工质量符合设计要求。
验收内容包括后浇带的尺寸、强度和平整度等。
综上所述,施工缝和后浇带是建筑施工中重要的工程部分。
通过合理的施工缝和后浇带的设计和施工,可以提高建筑结构的稳定性和耐久性,确保建筑工程的质量和安全。
浅谈地下室施工缝和后浇带的施工方法

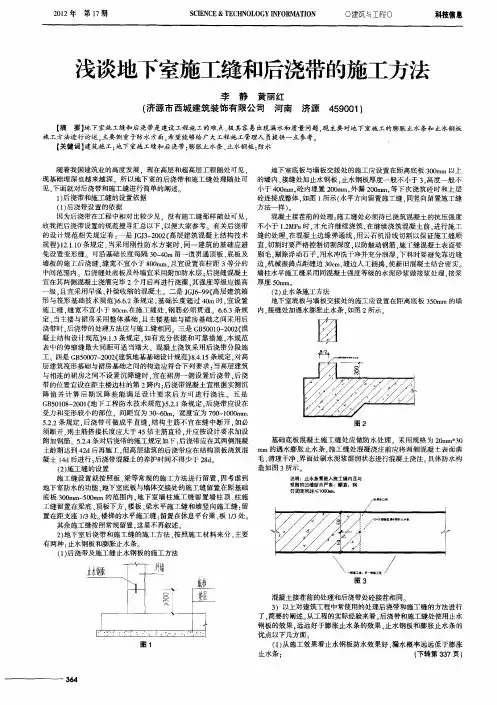

施 工方法进行论述 , 主要侧重 于防水方面 , 希望能够给广 大工程施工管理人 员提供一 点参考。 【 关键词 】 筑施工 ; 建 地下 室施工缝和后 浇带; 膨胀止水条、 止水钢板 ; 防水 随着我 国建筑业的高度发展 .现在高层和超高层工程 随处 可见 . 现基础埋深 也越来越深 .所以地下室的后浇带 和施 工缝处理随处 可 见 . 面就对后浇带和施工缝进行简单 的阐述 下 1后浇带和施工缝的设置依 据 ) () 1后浇带设置 的依据 因为后浇带在工程 中相对 比较少见 . 没有施工缝那样 随处 可见 . 故我把后浇带设置 的规范搜寻汇总以下 . 以便大家参考 。有 关后 浇带 的设计规范相 关规定有 : 一是 JJ—02 高层建筑混凝 土结构技 术 G3 20{ 规程 }2 . 1.1 1 0条规定 . 当采用刚性 防水方案 时 . 同一建筑 的基础应 避 免设 置变形缝。可沿基础长度每隔 3 ~ 0 0 4 m留一道贯通顶板 、 板及 底 墙板 的施 工后浇缝 . 缝宽不宜小于 8 0 0 mm. 宜设置在柱距 3等分 的 且 中间范 围内 后浇缝处底板及外墙 宜采用 附加防水层 : 后浇缝混凝 土 宜在其两侧混凝土浇灌完毕 2个月后再进行浇灌 . 强度 等级应 提高 其 级 , 宜采 用早强 、 且 补偿收缩 的混凝土 。二是 J J— 9 高层建筑 箱 G6 9《 形 与筏形基础技 术规范》 . 2 6 . 条规定 . 6 基础 长度超过 4 m时 , 0 宜设 置 施 工缝 , 缝宽不 宜小 于 8 e 在施工缝 处 . 0m. 钢筋必须 贯通 。663 规 .-条 定. 当主楼与裙房采用整体基 础 . 且主楼基础 与裙 房基础之 间采用 后 浇带 时 . 后浇带 的处理方法应与施工缝相同 三是 G 50 0 20 ( B 0 1 — 0 2 混 ( 凝 土结构设计规 范》 . 3 9 . 条规定 , 1 如有充分 依据和可靠 措施 , 规范 本 表 中的伸缩缝最大 间距 可适 当增大 . 混凝 土浇筑采用后浇 带分段施 工 四是 G 5 0 7 2 0 ( B 0 0 — 0 2 建筑地基基础设计规范》 . 1 条规定 . ( 8. 45 对高 层建筑筏形基础与裙房基础之间的构造应 符合 下列要求 : 当高层 建筑 与相 连的裙房之间不设置 沉降缝时 . 宜在裙房 一侧设置后浇带 . 后浇 带 的位置宜设在距 主楼边柱的第 2 内 : 浇带混凝 土宜根据实测沉 跨 后 降值 并计 算 后 期沉 降差 能满 足 设计 要 求 后方 可 进行 浇 注 。 五是 G 5 1 8 2 0 { 下工程防水技术规 范》 . 1 B 0 0 — 0 1地 5 . 条规定 , 2 后浇 带应 设在 受力 和变形较小 的部位 .间距宜 为 3 ~ 0 0 6 m.宽度 宜为 7 0 O 0 0 l0mm. 5 - 条规定 , 浇带可做成平直 缝 , .2 2 后 结构 主筋不宜在 缝 中断开 , 如必 须断开 . 主筋搭接长度应大于 4 倍主筋直径 . 则 5 并应按设计要求加设 附加钢筋 5 .条 对后浇带的施工规定如下 : 浇带应在其两侧混凝 .4 2 后 土龄期达到 4 d 2 后再施工 . 但高层建筑的后浇带应在结构顶板浇筑混 凝土 1 d 4 后进行 : 后浇带混凝土的养护时间不得少 于 2 d 8
地下室后浇带施工方案

地下室后浇带施工方案一、前期准备工作在进行地下室后浇带施工前,需要完成以下前期准备工作:1.方案设计:根据地下室结构和荷载要求,确定后浇带的截面形状、尺寸和配筋要求等。
2.施工材料准备:准备混凝土、钢筋、模板以及其他必要的施工材料。
3.工具准备:准备喷涂机、抹灰工具、振动器等施工所需的工具设备。
4.安全防护:确保工地内的人员和周边环境的安全,例如设置警示牌、悬挂警示标志等。
二、施工步骤1.模板安装:根据设计图纸要求,搭建后浇带的模板,确保模板的水平和垂直度符合要求。
2.配筋安装:按照设计图纸要求,在模板内安装后浇带的钢筋,包括主筋、箍筋和搭接筋等。
3.喷涂混凝土:选用相应的喷涂混凝土机进行喷涂作业,确保混凝土均匀覆盖在钢筋上,并充分填满模板内的空隙。
4.打磨抹灰:待混凝土凝固后,使用抹灰工具将浇筑面进行打磨平整,并进行抹灰处理。
5.振动整平:使用振动器对浇筑面进行整平处理,确保混凝土的密实性和平整度。
6.养护处理:进行适当的养护处理,包括喷洒养护剂、覆盖湿布等,以保持浇筑面的湿润和温度的稳定。
7.模板拆除:待混凝土完全养护后,拆除后浇带的模板,并进行整理清理工作。
三、注意事项1.施工现场要确保安全,加强施工现场管理和岗位责任制,严格按照相关标准操作。
2.混凝土搅拌时间不宜过长,防止水灰分离和混凝土坍落度过大。
3.喷涂混凝土时要注意均匀性和厚度的控制,施工过程中要及时检查和调整。
4.抹灰过程中要注意及时补修,避免出现空鼓、裂缝等质量问题。
5.振动整平过程中要控制振动时间和力度,避免对钢筋产生损伤。
6.养护处理要根据气候条件和混凝土强度要求进行合理的时间和方式选择,确保混凝土养护质量。
7.施工完成后要进行验收和记录,及时发现和解决质量问题。
总结:地下室后浇带施工是一项重要的工程环节,施工过程中需要注意施工安全、施工质量和施工养护等方面的要求,以确保后浇带的质量和使用寿命。
在施工过程中,施工人员要细心操作,严格按照设计要求和施工规范进行施工,及时调整和处理施工中出现的问题,保证工程质量和工期进度。
后浇带及施工缝施工措施

后浇带及施工缝施工措施一、后浇带处理方法:本工程在地下室底板和首层板设置宽度为1000mm的后浇带,在本工程施工中,结合公司以往施工经验,后浇带处采用快易收口网做新旧混凝土接茬处的隔离带。
后浇带采用快易收口网施工,后浇带处的钢筋不断开。
后浇带在混凝土浇筑完60天后,用高一级掺有12%A EA微膨胀剂的微膨胀混凝土浇灌密实;浇筑前应进行钢筋除锈,清除浮浆、碎石等杂物,并冲洗干净。
1、地下室底板处后浇带施工措施⑴、底板、地梁后浇带在底板混凝土施工完毕后用九夹板封盖,并派人检查,以防杂物落入其中。
⑵、将底板、地梁处后浇带加深,在浇筑混凝土前清理干净,并请有关单位进行隐蔽验收,然后浇筑封堵混凝土,如下图:⑶、地下室底板后浇带处做防水加强层,防水加强层向两边延伸的长度不小于500mm,其上防水保护层做成入图所示向下凹入的形状,其加深深度为200mm,在浇筑后浇带微膨胀混凝土之前,先清理后浇带内的杂物并在加深的部分浇筑与垫层强度相同的水泥砂浆,然后浇筑掺加膨胀剂的微膨胀混凝土。
施工中注意,防水保护层的强度不低于C10即垫层的强度。
2、地下室后浇带遇地梁处理措施:底板后浇带在地梁处采用用快易收口网封挡,既可以保证质量,施工方便,且便于后浇带清理,后浇带处梁宽梁深局部加大200mm。
具体如下图:3、地下室外墙后浇带施工措施本工程中设计要求后浇带混凝土的浇筑在结构完成之后60天进行,为了避免回填土施工期间对地下室外墙防水的影响,要采取一定的施工措施。
⑴、在地下室外墙后浇带部位,外侧砌筑长1500mm、宽2800mm的砖井。
地下室底板标高为-13.40m,待整个地下室施工完毕之后,此砖井的高度达到将近14m,故在拐角处增设两道构造柱,其内配4φ16的构造钢筋,同时在每一结构层位置处砖井设一道圈梁。
⑵、待土方回填之后,施工人员进入砖井支设后浇带处模板。
每层预留混凝土浇筑孔,使混凝土的浇筑高度不超过3000mm。
⑶、地下室外墙后浇带施工完毕后,在砖井内接着原来的外墙防水层做后浇带部分的防水,新旧防水层的搭接长度每侧500mm。
后浇带规范+地下室后浇带施工方案
后浇带规范及地下室后浇带施工方案后浇带规范是建筑工程中非常重要的一环,尤其对于地下室的后浇带更是至关重要。
后浇带不仅具有支撑结构的作用,还能有效分散结构的荷载,提高结构的整体稳定性。
因此,在地下室后浇带的施工中,必须严格按照相关规范进行,确保施工质量和结构安全。
后浇带规范后浇带的规范主要包括以下几个方面:1.材料选择:后浇带的混凝土应按照设计要求进行配合,主要材料包括水泥、砂、石子等,需符合国家相关标准。
2.模板搭设:后浇带的模板应坚固牢固,表面应平整,模板的尺寸、形状需符合设计要求,避免渗漏和变形现象。
3.钢筋配置:后浇带的钢筋应按照设计图纸要求进行正确设置,钢筋的直径、间距、弯曲等均应符合规范要求。
4.浇筑工艺:在浇筑混凝土时,应采用振捣和换填的方法,保证混凝土的密实性和均匀性,避免产生裂缝和空洞。
5.养护措施:混凝土浇筑后,应及时进行养护,保持适当的湿度和温度,以确保混凝土的强度和耐久性。
地下室后浇带施工方案地下室后浇带的施工方案应遵循以下步骤:1.准备工作:整理施工现场,清理杂物,确保施工场地平整、无障碍物。
2.模板安装:按照设计要求安装后浇带的模板,检查模板的垂直度和水平度,调整模板位置并固定。
3.钢筋设置:按照设计要求,在模板内设置好钢筋,注意钢筋的连接和间距,确保钢筋的正确设置。
4.混凝土浇筑:在钢筋设置完成后,进行混凝土的浇筑,注意浇筑过程中的振捣和换填,确保混凝土的均匀性和密实性。
5.养护处理:混凝土浇筑完成后,进行及时的养护,保持适当的湿度和温度,确保混凝土的强度和耐久性。
通过严格按照后浇带规范进行施工,结合地下室后浇带的具体施工方案,可以保证施工质量和结构安全,提高工程整体的稳定性和耐久性。
浅谈地下室后浇带施工设置
浅谈地下室后浇带施工设置摘要:施工过程既要追求工程质量又要追求速度,裂缝的产生则给施工带来了制约作用,但是,通过后浇带的设置可以有效缓解因混凝土结构出现的施工裂缝。
后浇带施工是钢筋混凝土结构工程施工中经常遇到的难题,其施工控制一般分为地下室底板、剪力墙、楼层梁及现浇板的控制,做好各阶段的施工质量的控制,是保证后浇带施工质量的重要措施。
本文就房屋工程地下室后浇带施工质量进行简要分析,仅供学习和参考。
关键词:地下室;后浇带;施工质量在现浇整体式钢筋混凝土结构中,只要在施工期间保留的临时性变形缝,即称为施工后浇带。
施工后浇带按功能分为后浇沉降带、后浇收缩带和后浇温度带,分别用于解决高层主楼与低层裙房间差异沉降、钢筋混凝土收缩变形等问题。
这种后浇带一般具有多种变形缝的功能,设计时考虑是以一种功能为主,其他功能为辅的原则。
这就是利用“后浇带”办法控制裂缝,并达到不设置永久性伸缩、沉降缝的目的。
一、房屋工程地下室后浇带施工质量现状(一)底板后浇带常常因为作业条件差,难以清理完善,后浇混凝土难以保证质量。
而使地下室地梁、底板的混凝土截面受损、下部钢筋失去混凝土保护,使后浇带成为结构薄弱带。
(二)清理底板后浇带时,在密集的梁、板钢筋中进行凿剔、出渣等清理作业,作业条件非常困难,稍不慎会凿破板底的防水保护层、损坏下部的防水层。
有的工程底板后浇带封闭后变成了地下室底板堵漏的主要对象,还有的工程底板后浇带随着混凝土的封闭即出现细小的泉涌现象,个别工程先后反复清理、隐蔽检查多次方才最终验收合格。
二、施工工艺(一)后浇带挖土后浇带部位的底板厚度比地下室底板厚度增加 100mm,并且根据设计要求在后浇带部位增加钢筋含量。
(二)后浇带支模一般设计施工方法通常采用木模板作侧模,但由于木模拆模时较为复杂,因此,在现今施工时可采用钢丝网模板作为底板侧模板。
(三)地下室顶板混凝土浇筑(1)混凝土浇筑厚度应严格按规范和施工方案进行,以免因浇筑厚度较大钢丝网模板的侧压力增大而向外凸出,造成尺寸偏差。
地下室施工缝、后浇带专项施工方案
地下室施工缝、后浇带专项施工方案一、前言地下室施工缝及后浇带是地下室施工中的关键环节,直接关系到地下室结构的稳定性和安全性。
本文将从施工缝和后浇带的定义、作用等方面入手,结合实际工程案例,提出一套专项施工方案,旨在提高地下室施工质量,确保工程的顺利进行。
二、施工缝的定义与作用1. 施工缝的定义施工缝是在混凝土浇筑过程中预留的一定宽度的缝隙,用以消除混凝土收缩变形和热胀冷缩应力,避免混凝土结构出现裂缝。
2. 施工缝的作用•缓冲混凝土的收缩变形,减少混凝土裂缝的产生。
•减小混凝土结构受到的应力,提高结构的承载能力和耐久性。
三、后浇带的定义与作用1. 后浇带的定义后浇带是指在混凝土结构浇筑完成后,在相关部位再次浇筑一层混凝土,以加强该部位的承载能力和耐久性。
2. 后浇带的作用•提高结构的整体承载能力和抗震性能。
•增加结构的整体稳定性,减小结构产生变形和裂缝的可能性。
四、地下室施工缝、后浇带专项施工方案1. 施工缝专项方案•施工缝的设置应符合设计要求,控制缝宽度在规定范围内。
•采用合适的缝隙填充材料,确保填充牢固。
•在施工过程中定期检查施工缝的情况,及时处理问题。
2. 后浇带专项方案•确保后浇带浇筑前基础表面充分清理,并进行必要的处理。
•采用适当的混凝土配合比例,加入高强度钢筋。
•控制浇筑质量,保证后浇带的整体性和耐久性。
五、案例分析以某地下室工程为例,施工缝和后浇带设置不当导致结构出现裂缝的情况。
经过专项施工方案的实施,问题得以解决,工程质量得到提升。
六、结语地下室施工缝及后浇带是地下室工程中不可忽视的重要环节,合理设置施工缝和精心施工后浇带对于结构的稳定性和安全性至关重要。
只有在专项施工方案的指导下,地下室工程才能顺利进行,达到预期效果。
以上就是本文对地下室施工缝、后浇带专项施工方案的探讨,希望可以为相关工程提供一定的指导和参考,确保工程的顺利进行。
施工缝及后浇带的处理
施工缝及后浇带的处理
在施工缝处按设计要求设置钢板止水带,继续浇筑混凝土时,已浇筑的混凝土抗压强度不应小于L2N∕mm20同时,必须对施工缝进行必要的处理。
1、在已硬化的混凝土表面上继续浇筑混凝土前,应清除垃圾、水泥薄膜,表面上松动砂石和软弱混凝土层,同时还应加以凿毛,用水冲洗干净并充分湿润,残留在混凝土表面的积水应予清除。
2、注意施工缝位置附近钢筋调直时,要做到钢筋周围的混凝土不受松动和损坏,钢筋上的油污、水泥砂浆及浮锈等杂物也应清除。
3、在浇筑前,水平施工缝宜先铺IOT5mm厚的水泥砂浆一层,其配合比与混凝土内的砂浆成分相同。
后浇带施工要点:后浇带碎中使用的外加剂必须具有出厂合格证及产品技术资料,并符合相应技术标准和设计要求。
后浇带混凝土浇筑完毕后应采取带模保温保湿条件下的养护,应按规范规定,浇水养护时间一般碎不得少于7天,掺外加剂或有抗渗要求的碎不得少于14天。
浇筑后浇带的混凝土如有抗渗要求,
还应按规范规定制作抗渗试块。
由于该工程地下室设有纵横后浇带,为确保后浇带位置的准确性,防止混凝土流淌杂物“填”满后浇带,在浇筑前根据位置作好流水槽和集水井(如下图),然后绑扎钢筋。
后浇带浇捣时间应依据建筑物沉降速率和硅收缩完成情况决定,一般在浇筑后45天进行,并应重新支模。
浇灌时先清洗凿毛后浇带内硅,采用微膨胀水泥配置硅,强度比相应位置硅强度提高5MPa°。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
浅谈地下室施工缝和后浇带的施工方法
作者:李全斌向阳
来源:《智富时代》2015年第12期
【摘要】在建筑行业的施工中,地下室施工缝和后浇带的施工是诸多难点之一,其之所以是难点,是因为其很容易出现漏水的现象。
本文针对漏水这个问题,提出了相应的解决对策。
【关键词】地下室;施工缝;后浇带
我们明显可以看到,现在建筑的高度在不断的上升,有些甚至出现了超高层。
在施工中为了确保建筑的稳固性,下埋基地就会很深,这样就会涉及到地下室的施工,在地下室的施工中存在着难点问题,我们今天要讨论的就是地下室施工缝和后浇带的问题的解决。
一、在地下室施工中设置施工缝的依据
在地下室施工中施工缝主要是根据板、梁等来进行留置的,但是我们知道,如果对于施工缝处理不好,就很容易出现漏水的现象,所以在地下室中为了避免漏水现象的出现,对施工缝的留置就有很严格的要求。
比如,对地下室的底板与墙体之间的施工缝的留置就有明确的要求范围,一般在300毫米到500毫米之间,诸如这样明确的要求还有很多,这就要求我们在地下室的施工中对施工缝的设置要严格按照要求进行,这样就可以尽量避免漏水现象的出现。
二、在地下室施工中设置后浇带的依据
与施工缝相比较而言,后浇带工程在地下室的施工中不是那么常见,所以我们主要对其相关的规定进行介绍。
第一条规范是,如果我们采用的是刚性的防水方案,那么在同一建筑的基地施工中,我们要做到尽可能不要设置变形缝。
第二条规范是,当地下室的基地的长度超过40米时,我们最好设置施工缝,而且施工缝的长度也应该在80厘米以上。
第三条规范是,当我们的主楼和裙房采用的是同一个基础,而且两个都有后浇带施工时,那么后浇带的施工与施工缝的施工应该是相同的。
第四条规范是,在设置后浇带时,我们应该注意在将其设置在受力比较小的部分,而且要将间距和宽度都控制在规定的范围内。
第五条规范是,我们可以将后浇带做成平直缝,但是我们的主筋结构不应该在这个平直缝中出现断开的现象,如果该现象不可避免,那么必须增加附加的钢筋以确保安全。
第六条规范是,后浇带的施工是有时间限制的,我们在施工的过程中应该严格加以执行,比如,在两侧的混凝土达到40天以后,我们才可以进行后浇带的施工等等,诸如这样的规定还有很多,这就要求我们在施工的时候要按照规范执行。
三、地下室后浇带和施工缝的施工方法
我们根据后浇带和施工缝在施工中所采取的材料的不同,可以将其分为两位,第一种采用的是止水钢板,第二种采用的是膨胀止水条。
(一)止水钢板的施工方法
在地下室底板和墙板的交接处的施工,应该在底板以上300毫米以上的墙内进行。
而且在这个接缝处,我们应该加入止水钢板,这个止水钢板的厚度和高度也是有严格的要求的。
对于交接处的混凝土的处理是我们值得关注的,对于交接缝处的混凝土的浇筑,我们的要求是,在继续进行混凝土浇筑之前,我们必须保证第一次浇筑的混凝土的抗压度已经达到
1.2MPa以上,这样我们才可以继续进行浇筑。
但是在继续浇筑之前,我们应该进行施工缝的处理,在对施工缝进行处理的时候要使用弹通线,然后根据该线进行切割,这样可以保证切割后混凝土的边缘是顺直的,在切割的时候我们应当对切割的深度进行严格的控制,避免深度过深对钢筋造成影响。
而且对于施工缝,我们要对其进行再次处理,要保证混凝土的表面是平整和干净的,所以对于这个问题,我们要谨慎处理。
(二)膨胀止水条的施工方法
对于该方法,膨胀止水条应当设置在距地下室底板和墙板交接处的350毫米的墙内,在该位置设置膨胀止水条,而且该止水条一定要严格按照相关的规定。
除此之外,还有一个问题就是要对施工缝处的混凝土的表面进行处理,对于其表面的浮动石子,凿毛进行处理,保证混凝土的表面是平整和干净的。
四、两种不同的施工方法的对比
在上文中,我们根据材料的不同,介绍了两种不同的施工方法,对于这两种施工方法,根据我们多年的施工经验,可以得出这样的结论,就是止水钢板的施工效果要远远好于膨胀止水条的施工效果。
以下我们就此进行简要的对比。
(一)在施工的过程中,采用这两种方法的目的都在于防止地下室出现漏水的现象,从实践中的施工效果来看,我们可以得出这样的结论,就是止水钢板比膨胀止水条的防漏效果更好,而且漏水的概率要比膨胀止水条低很多。
(二)就施工的速度来讲,止水钢板的施工速度要更快。
因为止水钢板在施工前,只需要将止水钢板先固定在结构当中,然后就可以进行混凝土的浇筑,而且在浇筑完以后,不需要对其进行再次的处理。
而对于膨胀止水条,在我们对其进行施工前,在混凝土的顶面和侧面我们要提前留置出凹槽,然后将膨胀止水条的一半放在凹槽中,另一半则放在外面,因为其工序比较复杂,所以在施工的过程中速度会比较慢。
(三)就施工质量来讲,止水钢板的施工质量更高,更容易得到保障。
因为要想保证其质量,我们只需要在该处将其振捣得密实就可以了,但是对于膨胀止水条,要想使质量得到保证
却不是这么容易得,因为我们知道膨胀止水条的凹槽是我们提前预留出来的,而这个凹槽又是人工操作的,所以其在精度方面就很难保证,可能会出现偏大或者偏小的现象,这些都会影响到施工的质量,而且对于凹槽的精度,在人工操作的过程中是很难把控的,这就使得质量很难得到保障。
(四)但是就造价来讲,止水钢板的造价是高于膨胀止水条的造价的,而且要高出很多,所以对于地下水位比较低而且不容易出现漏水现象的工程,我们可以选择采用膨胀止水条。
五、结束语
上文我们主要对地下室施工缝和后浇带的施工方法进行了简要的介绍,并对不同方法进行了对比,希望这些探讨的结果会对实践有所帮助。
【参考文献】
[1]李静,黄丽红. 浅谈地下室施工缝和后浇带的施工方法[J]. 科技信息,2012,17:
364+337.
[2]吴荣飞. 地下室施工缝和后浇带的施工方法探析[J]. 江西建材,2014,18:71.
[3]杜文天. 大型地下室裂缝产生机理分析及处理措施探讨[D].浙江工业大学,2010.。
