屋面镶贴广场砖施工方案
广场砖铺贴施工方案

广场砖铺贴施工方案一、工程概述二、施工准备1.设备准备:铺设平整度测量仪器、液体水平仪、砖铺设专用设备等;2.材料准备:砖、胶粘剂、填缝剂等;3.人员准备:施工队伍由负责施工的项目经理、技术人员和熟练工人组成。
三、施工流程1.基础处理(1)清理基础:对广场基础进行清理,清除表面的灰尘、杂物和浮土等。
(2)浸水养湿:在基础上进行浇水养护,提高砖铺贴后的粘结性。
2.砖铺设(1)找平基面:使用液体水平仪对基础进行检测和调整,以确保基础平整。
(2)砖布置:按照设计要求确定砖的铺设方向和排列方式,精确计算砖的数量和布置位置。
(3)切割砖块:根据铺设位置的需要,使用专用设备对砖进行切割,确保砖的大小和形状适应铺设需要。
(4)砖胶粘贴:将胶粘剂均匀涂抹在基础上,然后将砖块按照设计要求粘贴在基础上,注意控制砖与砖之间的缝隙。
(5)检查调整:铺设一定面积的砖后,使用平整度测量仪器对砖面进行检测,发现不平整的地方进行调整,保证整体铺设的平整度。
3.填缝处理(1)干燥保养:砖铺贴完成后,对其进行干燥保养,通常要求保养2-3天。
(2)填缝剂铺填:使用填缝剂对砖之间的缝隙进行填充,填缝剂的颜色要与砖的颜色相协调。
(3)清理处理:将填缝剂填充后的缝隙进行清理,以保持整洁的外观。
四、施工安全措施1.建立施工现场安全管理制度,指定专人负责施工安全工作;2.加强对工人的安全教育和培训,提高他们的安全意识和操作技能;3.使用合格的施工设备和工具,保证施工的安全性;4.在施工现场设置明显的安全警示标志,以提醒工人和过往人员注意施工区域;5.在施工现场设置警戒线,并加强施工现场的巡视和管理,防止人员闯入或发生意外事故。
五、质量控制1.施工前,对广场地基进行评估,确保地基能够满足砖铺设的要求;2.施工过程中,严格按照设计要求进行砖的铺设和干燥保养;3.施工结束后,进行整体质量检查,对有问题的砖进行更换或调整;4.对填缝剂进行质量检查,确保填缝的平整度和外观质量;5.完工后,进行综合验收,确认广场砖铺贴施工的质量符合设计要求。
屋面广场砖施工方案

屋面广场砖施工方案1.引言本文档旨在提供一种屋面广场砖的施工方案,以确保施工过程顺利进行,并最大程度地保证施工质量和安全性。
该方案包括准备工作、施工步骤、材料选用、施工要点等内容。
2.准备工作在施工屋面广场砖之前,需要进行一系列的准备工作,包括:•清理屋面:清除杂物、积水以及旧瓷砖等。
•平整屋面:对不平整的屋面进行修复,确保基底平坦。
•检查屋面结构:确保屋面结构承重能力满足要求,修复任何结构问题。
•标线:使用绳子和标尺进行布置,确定要铺设砖块的位置。
3.材料选用选择适当的材料对屋面广场砖的质量和耐久性至关重要。
以下是相关材料的建议选择:•瓷砖:选用质量好、耐磨损且防滑效果好的瓷砖。
•砂浆:使用耐水性强、抗裂性好的砂浆,以确保砖块之间的粘合性能。
•快干水泥:用于填充砖缝,提高整体密封性。
•边角线:选用抗老化、防腐蚀的边角线,保护砖块边缘免受损坏。
4.施工步骤步骤1:调整基底通过清理、平整和修复屋面,确保基底符合施工要求。
步骤2:铺设砂浆层在基底上涂抹一层适量的砂浆,以提供砖块的粘合力,并保证屋面在使用中的稳定性。
步骤3:铺设瓷砖按照标线的指导,在砂浆层上铺设瓷砖,确保砖与砖之间的间距一致。
使用橡皮锤敲击砖块,保证其与砂浆层之间的贴合性。
步骤4:填充砖缝待铺设完成后,填充砖缝。
使用快干水泥填充砖缝,将其抹平,以防水并增加砖块之间的连接强度。
步骤5:边角处理对屋面广场砖的边缘进行处理,使用防腐蚀边角线进行保护,以防止外力损坏。
5.施工要点•施工过程中,注意安全。
佩戴工作手套、护目镜等个人防护装备。
•在铺设砂浆层和砖块时,确保其厚度均匀,避免高低差。
•严格按照标线进行铺设,保证砖块与砖块之间的间距和位置的一致性。
•快干水泥的填充要均匀,尽量使砖缝与砖块表面平齐。
•边角处理应细致,确保边角线与砖块相贴合,且无空隙。
6.安全注意事项在施工过程中,务必注意以下安全事项:•注意人员的行走安全,尤其是在搬运重物和爬上屋面时要小心谨慎。
屋面铺贴广场砖施工方案

唐山市路南区诚安友谊天地工程屋面铺贴广场砖施工方案编制单位:唐山市仝泰建筑安装工程有限公司编制人:审核人:审批人:编制日期:目录一、工程概况.................................................................................................................. - 2 -二、施工准备..................................................................................................................... - 2 -1、材料准备................................................................................................................ - 2 -2、机具准备 ............................................................................................................... - 2 -3、作业条件 ............................................................................................................... - 2 -三、施工工艺 ....................................................................................................................... - 3 -1、施工工艺................................................................................................................ - 3 -2、操作工艺 ............................................................................................................... - 3 -四、质量要求 ....................................................................................................................... - 4 -五、施工注意事项 ............................................................................................................... - 4 -六、成品保护 ....................................................................................................................... - 5 -七、安全文明施工 ............................................................................................................... - 5 -1、项目名称:诚安友谊天地2、工程地点:唐山市路南区国防道友谊路口3、建设单位:唐山市诚安房地产开发有限公司4、设计单位:华诚博远(北京)建筑规划设计有限公司5、总包单位:唐山市仝泰建筑安装工程有限公司6、监理单位:河北省科信实德工程管理有限公司二、施工准备1、材料准备(1)水泥进场需核查其品种、规格、强度等级、出场日期等,并进行外观检查,做好进场验收记录。
屋面工程广场砖施工方案

屋面工程广场砖施工方案一、前言屋面广场砖是一种在屋面铺设的砖材,具有防止震动和吸音的功能,广泛应用于商业综合体、住宅小区等建筑项目中。
屋面广场砖的施工需要按照一定的工艺流程和规范进行,以确保施工质量和安全。
本文就屋面工程广场砖施工方案进行详细的介绍,包括施工前的准备工作、施工工艺流程、材料及设备的准备等内容,旨在帮助施工方全面了解屋面广场砖的施工流程,提高工程质量和效率。
二、施工前的准备工作1.施工前需对屋面结构进行检查,确保屋面承重能力和平整度符合砖铺装的要求。
2.确定广场砖的规格、颜色和铺设方式,进行相应的材料采购。
3.根据施工图纸,测量屋面广场砖的标高、线位,确定施工的起点和布局。
4.准备施工人员,包括技术人员、操作人员、安全员等,具有相关经验和资质。
5.租赁或购买必要的施工设备和工具,如切割机、铺砖机、搅拌机、平地机、平整尺等。
6.制定施工计划和安全生产方案,确保施工过程中的安全和质量。
三、施工工艺流程1.基层处理(1)清洁:清理屋面,去除表面的灰尘、杂物、油污等。
(2)修补:对基层进行修复,填补裂缝,修复凹凸不平的地面。
2.铺装层处理(1)找平:使用平地机对基层进行找平处理,确保基层平整度符合要求。
(2)防水:在找平后,对屋面进行防水处理,确保屋面的防水性能。
(3)铺设基层:根据设计图纸的要求和布局,将基层砖进行铺设,保持砖与砖之间的间距均匀。
3.砖铺装(1)铺砖前准备:确定铺砖的起点和线位,根据设计要求进行布局,并使用沙子或水泥进行定位。
(2)铺砖:使用砂浆将砖按照设计要求依次铺设,并随时检查砖与砖之间的间距和平整度。
(3)切割处理:根据需要,使用切割机对边缘砖进行切割处理,确保砖的整齐美观。
4.收尾工作(1)填缝处理:对铺设好的砖进行填缝处理,确保砖与砖之间的缝隙齐平、美观。
(2)清理保护:清理施工现场,对砖面进行保护,防止砂浆进入砖缝。
四、材料及设备的准备1.材料(1)广场砖:根据设计要求和需求,选择符合规格和颜色的广场砖。
广场砖铺装施工方案

广场砖铺装施工方案1、工艺流程本工序施工工艺流程:施工准备→砂浆摊铺→花岗岩石块铺贴→灌缝→养护。
2、施工方法2.1施工准备⑴清理基层:将混凝土层(水稳层)表面的积灰及杂物等清理干净。
如局部凹凸不平,应将凸处凿平,凹处补平。
⑵找平、弹线:按照设计图纸标高控制点内近引标高及平面轴线。
每个5m*5m方格开始铺砌前,先根据位置和高程在四角各铺一块基准石材,在此甚础上在南北两侧各铺一条基准石材。
经测量检查,高程与位置无误后,再进行大面积铺砌。
⑶试拼和试排:铺设前对每一块石材,按方位、角度进行试拼。
试拼后按两个方向编号排列,然后按编号排放整齐。
为检验板块之间的缝隙,核对板块位置与设计图纸是否相符合。
在正式铺装前,要进行一次试排。
2.2、砂浆摊铺(厚度100mm板材砂浆层为30mm、厚度30、50mm板材砂浆层为20mm):按水平线定出砂浆虚铺厚度(经试验确定)拉好十字线,即可铺筑砂浆。
用1:3干硬性水泥砂浆,铺好后刮大杠、拍实、用抹子找平,其厚度高出水平线2~3mm.2.3、花岗岩铺贴:铺贴前预先将花岗岩除尘,浸湿后阴干后备用。
在板块试铺时,放在铺贴位置上的板块对好纵横缝后用预制锤轻轻敲击板块中间,使砂浆振密实,锤到铺贴高度。
板块试铺合格后,翻开板块,检查砂浆结合层是否平整、密实。
增补砂浆,在水泥砂浆层上浇一层水灰比为0.5左右的素水泥浆,然后将板块轻轻地对准原位放下,用橡皮锤轻击放于板块上的木垫板使板平实,根据水平线用水平尺找平,接着向两侧和后退方向顺序铺贴。
铺装时随时检查,如发现有空隙,应将板材掀起用砂浆补实后再进行铺设。
2.4灌缝、擦缝:铺砌完后按板材的颜色用白水泥和颜料与板材色调相近的1:1稀水泥浆,装入小嘴浆壶徐徐灌入板块之间的缝隙内,流在缝边的浆液用牛角刮刀喂入缝内,至基本饱满为止,缝宽为2mm;1~2h后,再用棉纱团蘸浆擦缝至平实光滑。
粘附在石面上的浆液随手用湿纱团擦净。
2.5覆盖养护:灌浆擦缝完24h后,应用土工布或干净的细砂覆盖,喷水养护不少于7d.3、施工注意事项3.1、施工准备(1)材料准备应符合下列要求:根据设计要求及规范规定对所用材料应进行质量检验,合格后方可进场;广场砖码放时应轻拿轻放码放,整齐并按批量、颜色、块形、厚度、抗压强度分别堆放;垫砂层及接缝用砂应分别堆放,并应采取防止雨淋的措施。

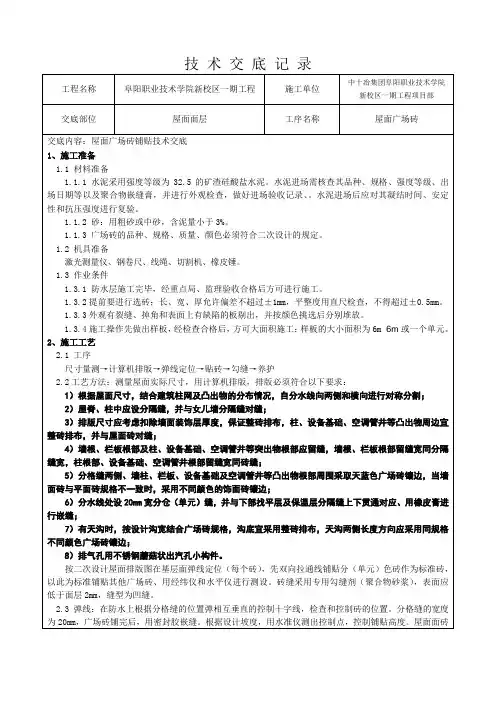

屋面广场砖施工技术交底

工程名称阜阳职业技术学院新校区一期工程施工单位中十冶集团阜阳职业技术学院新校区一期工程项目部交底部位屋面面层工序名称屋面广场砖交底内容:屋面广场砖铺贴技术交底的放线控制必须分三段进行控制(长度在40m以内控制三段、长度大于40m至少分三段以上,这样减少了施工误差)2.4 铺砖:先在分格缝两侧各贴一排绿色的控制砖,之后拉控制线粘贴大面,在砖背面抹10mm厚的1:3水泥砂浆结合层,要刮平,随抹随贴,要求砂浆饱满,亏灰时,取下重贴,并随时用靠尺检查平整度,同时保证缝隙宽度一致。
2.5 砖与砖之间的缝宽为10mm左右,必须根据二次设计所示尺寸进行施工。
在施工之前检查现场的实际尺寸与二次设计的尺寸是否相符。
2.6 勾缝:在铺贴后1-2昼夜进行勾缝。
勾缝采用专用勾缝剂,压入缝内,然后用缝钎沿纵横缝进行勾缝,缝采用平缝,深为3mm。
随即用棉丝团蘸水擦洗干净。
(勾缝如右图)2.7养护:勾缝完24h后,应浇水进行养护,养护时间不少于7d。
3、控制要点分格间距、铺贴平整度、缝格平直度,分格缝位置、对缝,凸出物周边留缝及镶边。
4、质量要求4.1面层所用广场砖和砂浆以及嵌缝膏的品种、质量应符合设计要求。
4.2 面层与下一层应结合牢固,无空鼓。
4.3广场砖面层的允许偏差项次项目国家规范允许偏差(mm)精品工程允许偏差(mm)检验方法1 表面平整度2 1 用2m靠尺和楔形塞尺检查2 缝格平直3 1.5 拉5m线和钢尺检查3 接槎高低差0.5 0 用钢尺和楔形塞尺检查4 板块间隙宽度 2 1 用钢尺检查4.4广场砖宜整砖排布与基层粘贴牢固,无空鼓、污染及色差,表面平整、缝隙均匀、顺直;平整度偏差≤2mm,缝格平直度≤1mm,接缝高低差≤0.3mm。
5、成品保护5.1 存放广场砖,不得雨淋、水泡、长期日晒。
在堆放广场砖的下面必须垫起200mm,且要堆放时要选择地势的地方,不得选择在低洼的地方堆放广场砖,上面要覆盖彩条布。
5.2铺贴砖的过程中,操作人员应做到随铺砌随擦净,擦净砖表面应用软毛刷和干布。
屋面广场砖施工方案

屋面广场砖施工方案1. 引言屋面广场砖是一种常见的户外铺装方式,适用于公共广场、商业中心、小区园林以及居民楼顶等场所。
本文将介绍屋面广场砖的施工方案,包括材料准备、施工工艺、施工步骤等内容。
2. 材料准备在进行屋面广场砖施工前,需要准备以下材料与工具:•广场砖:根据设计要求选择合适的材质、颜色和规格的广场砖;•砂浆:用于砖缝填充的砌筑砂浆;•拉线、水平仪:用于确定砖块的整体平整度;•砖机:用于铺贴广场砖的机械设备;•手动工具:如铲子、扫帚、镘刀等。
3. 施工工艺3.1 准备工作在进行屋面广场砖施工前,首先需要进行以下准备工作:•清理施工区域:将施工区域的杂物、灰尘等清理干净;•确保基底平整:修复或整平基底,确保基底平整度满足要求;•布置施工边界线:根据设计要求和施工图纸,确定广场砖的铺设边界线。
3.2 铺贴广场砖根据准备好的广场砖和施工边界线,按照以下步骤进行铺贴:1.用砂浆涂抹基底:将砂浆均匀涂抹在基底上,厚度约为2-3厘米;2.铺贴第一块广场砖:从施工起始点开始,将第一块广场砖放置在砂浆上,用锤子轻轻敲实;3.铺贴剩余广场砖:根据设计图纸和边界线,依次铺贴剩余的广场砖,留出适当的砖缝;4.使用拉线和水平仪:在铺贴广场砖时,使用拉线和水平仪保持砖块的整体平整度;5.打磨砖缝:等砂浆干燥后,使用镘刀打磨砖缝,使其平整一致;6.清理施工区域:将施工区域的杂物、灰尘等清理干净,确保施工质量。
4. 施工注意事项在屋面广场砖的施工过程中,需要注意以下事项:•确保基底平整:施工前应检查基底平整度,确保铺贴的广场砖平整度;•合理留缝:合理预留广场砖之间的缝隙,以便砖材的膨胀和收缩,避免开裂;•注意排水:确保施工后的广场砖能够顺利排水,避免积水导致安全问题;•保护施工区域:在施工过程中,应保护好施工区域,避免人员和非施工物品损坏广场砖。
5. 施工验收施工完成后,应进行验收工作,主要内容包括以下几点:•平整度检查:使用拉线和水平仪检查广场砖的平整度;•缝隙检查:检查广场砖之间的缝隙是否均匀,并符合设计要求;•施工质量检查:检查施工区域的干净程度、施工缺陷等。
广场砖铺贴施工方案

广场砖铺贴施工方案一、前期准备工作在正式进行广场砖铺贴施工之前,需要进行充分的前期准备工作,以确保施工的顺利进行。
具体准备工作包括以下内容:1.1 方案设计根据广场的实际情况和设计要求,结合环境美观性、使用性能等因素,制定合理的砖铺贴方案。
方案设计要考虑广场的大小、形状、交通流量、排水等因素,以确保铺贴效果的最佳展示。
1.2 材料采购根据方案设计确定所需要的砖石种类、规格、颜色等要求,进行材料采购。
选择优质的砖石材料,以确保铺贴效果的美观和耐久性。
1.3 施工人员培训组织施工人员进行相关技能培训,包括砖铺贴技术、施工工艺、安全操作等方面的培训,确保施工人员掌握必要的技能和知识。
二、施工步骤2.1 清理现场在开始进行砖铺贴之前,需要对广场进行彻底清理。
清除地面上的杂物、灰尘和淤泥,确保地面平整、干燥,并清除不平整的地面。
2.2 地面处理根据方案设计要求,对地面进行处理。
包括进行必要的修补、打磨、刨平等操作,以确保地面平整、稳固,并提供适合砖铺贴的基础。
2.3 横向找平根据地面的实际情况和方案设计要求,进行横向找平。
使用找平仪器和专业工具,对地面进行找平,以消除地面的高低差和不平整现象。
2.4 纵向找平在横向找平完成后,根据方案设计要求,进行纵向找平。
使用专业工具进行纵向找平,以确保地面的垂直度和整体平整度。
2.5 铺贴砖石经过前期处理后,开始进行砖铺贴工作。
按照方案设计要求,选取合适的砖石规格和颜色,进行铺贴。
采用专业工具,进行砖石的精确定位和拼接,以确保整体效果的美观和精致。
2.6 填缝砖铺贴完成后,进行填缝工作。
使用适当颜色的填缝剂,填充砖缝,以增强砖石之间的连接性和稳固性。
填缝剂要均匀填满砖缝,并确保填缝剂的质量和牢固度。
2.7 压实整饰填缝完成后,使用专业的压实机械对广场砖铺贴进行压实整饰。
通过压实,可以提高广场砖石的密实度和耐久性,保持砖石之间的平整度和牢固度。
三、施工注意事项3.1 定期清理施工区域在施工过程中,定期清理施工区域的杂物和砖石渣滓,保持施工区域的整洁和安全。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
屋面镶贴广场砖施工方案
屋面镶贴广场砖施工方案
1.施工前应根据整个屋面情况进行抄平、放线、分格。
广场砖进场后进行分色挑选,将按规格进行对方,备用、调用砂浆采用4KW搅拌机,水泥采用3
2.5R普通水泥并做好安定性实验待合格后方可使用。
砂采用河砂,砂含泥量控制在3%以内,以及其他镶贴砖的使用工具。
2.将屋面防水砼保护层面上的杂物,浮沙清刷干净。
按已弹好的分格线进行排砖,7用灰缝宽度来调整屋面派水管之间砖的模数,砖缝隙应控制在10MM左右,分割缝宽度20MM,分格缝两侧用粉红色(颜色可变)100*100*10MM镶贴,每四个排气管中心十字交叉处采用100*100*10MM绿色广场砖(颜色可变)镶贴棱形(直径为650*650MM),大面积采用100*100*10MM白色广场砖(颜色可变)镶贴。
镶贴前先对整个屋面进行抄平,做出标筋来控制水平平整镶贴挂线的依据,然后用1:2水泥砂浆(内掺5%107胶)镶贴,镶贴基层必须扫素水泥浆一道作到随时扫浆随时镶贴9素水泥浆的抽度控制在0.35—0.45之间),严格控制1:2水泥砂浆的配合比。
严格控制调制后水泥砂浆使用的时间(水泥浆2.3小时),镶贴后砖的调整平整度应在水泥初凝前完成,对镶贴后砖的表面缝隙之间的水泥浆应即时清理干净,以便于将来勾缝镶贴后水泥砂浆达到终凝后进行防冻养护3天。
勾缝采用1:1水泥砂浆(细砂),严格控制砂浆的配合比,严格控制砂浆的使用时间(水泥砂浆为2.30小时),勾缝标准为圆缝,深度为面砖表面凹进2MM,要求做到光滑、无明显接茬痕迹,缝勾完后待水泥砂浆达到终凝后用毡被防冻养护一周,表面如有水泥砂浆污染可用稀盐酸进行刷洗干净(盐酸浓度为30%),分格缝用沥青砂浆镶填平整密实。
3.质量要求,整个屋面四周与女儿墙相连处留置10MM变形缝,中间分格缝为20MM,整个缝隙作到平直、准确,屋面坡度作到准确流畅。
缝隙清晰,表面平整不大于2MM,缝隙平直度不大于3MM。
接缝高低不大于1MM,严禁空鼓。
屋面排气管用不锈钢直径65MM 进行安装,套管根部用法蓝相连。
安全必须按项目部制定的安全生产管理制度执行。
