钻孔灌注桩钢护筒跟进法施工技术

合集下载

钻孔灌注桩施工工艺

钻孔灌注桩施工工艺

钻孔灌注桩施工工艺1、放线定位钻孔前,在现场放线定位,进行场地清理。

施工前仔细检查机械状况,保证设备满足工程需要。

2、埋设护筒及泥浆池制备按桩位挖去桩孔表层土,并埋设护筒。

护筒上部设1~2个溢浆孔,是用厚4~8mm钢板制成的圆筒,其内径应大于钻头直径200mm。

护筒的作用是固定桩孔位置,保护孔口,防止地面水流入,增加孔内水压力,防止塌孔,成孔时引导钻头的方向。

3、钻机就位钻机就位后,反复校正,调整钻头对准钻孔中心,同时钻机底座水平。

用水平尺检测钻盘水平,用垂球调整钻杆的垂直度,控制钻杆垂直偏差在0.2%以内。

钻杆位置偏差不大于1.5cm,钻尖对准桩位中心。

4、制备泥浆为提高钻孔桩泥浆黏度和胶体率,泥浆应选用优质粘土或钠基膨润土制成,并在泥浆中掺入适量的碳酸钠、烧碱等,造浆后检验其全部性能指标。

5、制作钢筋笼钢筋笼集中在钢筋加工厂采用滚焊机加工,对于较短的钢筋笼可一次加工完成和吊装入孔;钢筋笼较长时,为防止在运输和起吊过程中变形,可分节制作。

钢筋笼应有强劲的内撑架,间距不大于2m,以防止运输和就位时变形。

在下放钢筋笼时再切割取下。

螺旋筋与主筋的交叉点点焊1/3。

钢筋笼主筋连接方式采用机械连接;声测管指标应符合设计要求,并经检验合格后方可使用。

声测管应按设计要求牢固安装,保证声测管接头的连接质量及其密封性。

钢筋笼应按设计要求事先设置保护层支撑钢筋,其纵向间距不超过2m, 横向不少于4处。

6、成孔钻孔过程中,应随时对孔内泥浆性能指标进行检测。

钻孔达到设计高程后,及时对桩孔孔径、孔深、倾斜度等各项指标进行检验,孔深采用专用测绳进行检测,测绳在使用过程中应经常用钢尺进行校核。

上述指标检验后,即可进行第一次清孔;在清孔排渣过程中,应保持孔内水头,防止坍孔。

7、清孔正循环清孔:旋转的钻头将碎泥渣切削成浆状后,利用泥浆泵压送高压泥浆,经钻机中心管、分叉管送入到钻头底部强力喷出,与切削成浆状的碎泥渣混合,携带泥土沿孔壁向上运动,从护筒的溢流孔排出。

钻孔灌注桩的施工方法

钻孔灌注桩的施工方法

钻孔灌注桩的施工方法一、施工方法1.准备场地、测量放线施工前应进行场地平整、清除杂物,同时对施工用水、泥浆池位置钢筋加工场地、施工便道做统一的安排。

测量放线,根据设计图纸用全站仪现场进行桩位精确放样,在桩点周围打设4根护桩,并在护筒上做出标记,采用〃十字〃交叉的方式,在施工中随时检查校正钻机钻头位置。

施工中护桩要妥善看管,不得移位。

2 .钢护筒的埋设与制作护筒采用8mm厚的钢板卷制而成,每节长度为200~300cm,埋设护筒时,由人工按护筒直径一次挖成。

埋设护筒要四周对称,回填并夯实。

埋设好的护筒要满足如下要求:2.1 护筒顶要高出施工水位或地下水位2.0m,并高出施工地面0.5m。

其高度尚应满足孔内泥浆面高度要求。

2.2 埋设护筒允许偏差如下表:序号项目允许偏差备注1埋设护筒直径O,+IOmm2中心偏差5cm3护筒倾斜度1%2.3护筒埋置深度为:黏性土、粉土不小于Im,砂类土不小于2m,当表层土松软时,宜将护筒埋置在坚硬密实土层中至少0.5m。

水中筑岛宜埋入河床面以下Im左右。

护筒四周填粘土分层夯实,确保牢固、紧密、不渗漏。

3 .泥浆制备泥浆原料宜选用优质黏土,有条件时,应优先选用优质膨润土制浆。

为提高泥浆黏度和胶体率,可在泥浆中按试验确定的掺量投入适量烧碱或碳酸钠。

4 .钻机就位钻机就位应准确,钻杆应垂直,确保孔身垂直度符合要求。

在钻进过程中要经常检查,发现倾斜或移位,及时纠正。

钻机就位后应进行试运转,运转正常后方可进行钻进。

5钻进旋挖钻的钻进是用动力头驱动钻杆和钻头旋转,利用钻头下端的切削刃对土层进行切削破碎,切削的土体被挤进钻斗,装满后将钻斗提出孔口,旋转钻机底盘然后反转,并开启钻斗阀门,将土体排放到地面或直接卸在汽车上运走。

这样通过钻斗的旋转、削土、提钻、甩土,多次反复作业而成孔,直至孔底标高。

钻机就位后,首先应测量护筒顶面某一处标高,做好标记,计算出实际应钻进深度,并在钻进中以此点为标准检查阶段进尺及总进尺。

岩溶地层钻孔桩钢护筒跟进成孔施工技术

岩溶地层钻孔桩钢护筒跟进成孔施工技术

岩溶地层钻孔桩钢护筒跟进成孔施工技术岩溶地区桩基施工面临成孔难、易漏浆、常塌孔等技术难题,结合某特大桥岩溶区钻孔桩基的施工,介绍了采用多层钢护筒跟进,抛投片石、黏土、水泥封堵小洞和混凝土封堵大洞等方法,成功解决各项技术难题,保证了桩基的成孔质量,为类似地区桩基施工提供了可借鉴经验。

标签:岩溶地层;钻孔桩护筒跟进成孔;施工技术前言:护筒跟进的作业工艺,较适合珠串状溶洞且溶腔大于3m的复杂岩溶地质条件施工。

但桩长超过一定深度后,护筒跟进作业容易造成偏位而难于成孔。

溶腔充填物受外界环境影响较小,充填物比较软弱,特别是半充填及无充填的情况下,施工中采用回填挤密的方案,在冲击成孔过程中形成梯形孔壁,有利于冲击钻进成孔。

1、工程概况某特大桥中心里程为K95+310.15,全长2088.3m,上部結构为20m、25m、30m和40m预应力简支箱梁,下部结构为圆形柱式实体墩,肋板式桥台和柱式桥台,基础为钻孔灌注桩,其中Φ180cm桩基170根、Φ150cm桩基249根、Φ120cm 桩基16根,共计435根。

设计最大桩长58m,实际孔深近60m。

桥区地质勘察揭露岩溶等不良地质。

特殊岩土层为谷地中软土和煤层,影响拟建桥台、墩的稳定性,须采取相应的处理措施。

岩溶影响拟建桥台、墩的稳定性,桥梁基础应嵌入完整连续的灰岩内,且应保证桩端持力层及其应力扩散范围内不能存在有溶洞、溶槽或其它临空面。

桥址岩层以页岩、砂岩与灰岩为主,岩溶强发育。

单层溶洞最高达25m,整个桩基范围内最多分布溶洞有13层。

溶洞大小不一,呈两种典型分布形态:一种为小型串珠溶洞群,单个的溶洞相对较小,洞室高度一般不大于3m,形状相对规则,沿深度呈串珠分布;一种为大型溶洞,洞室高度超过3m,跨度较大,沿深度呈断续分布,且填充物复杂。

2、桩基成孔根据地质勘探钻孔结果,经过多方论证,最终确定成桩方案:采用冲击钻冲孔,钢护筒跟进成孔方法。

单层钢护筒跟进至土石分界线下1m,隔离上部松软土层,保证桩孔在钻进过程遇溶洞孔内不漏浆,上部土层保持稳定不塌孔,溶洞采用抛投片石、黏土、水泥封堵小洞和混凝土封堵大洞的方法处理。

钻孔灌注桩钢护筒跟进法施工技术

钻孔灌注桩钢护筒跟进法施工技术

钻孔灌注桩钢护筒跟进施工技术应用中铁二十二局集团有限公司—王**摘要:钻孔灌注桩在基础工程中已得到广泛应用。

在进行钻孔灌注桩施工中,会因地下情况复杂多变,给钻孔施工带来一大难题。

本文结合厦门灌新路(环湾大道-烟厂段)工程B 标项目,通过总结该项目祥露大桥左辅道桥桩基施工遇旧废弃污水管的处理技术、施工经验和体会,阐述了钢护筒跟进技术在钻孔灌注桩遇暗管、溶洞处理方案上的应用。

关键词:钻孔灌注桩、钢护筒跟进、施工技术。

钻孔灌注桩作为一种基础形式以其适应性强、成本适中、施工简便等特点被广泛地应用于公路桥梁及其它工程领域。

但灌注桩属于隐蔽工程,影响灌注桩施工质量的因素很多,稍有不慎或措施不严,就会在灌注中产生质量事故,小到塌孔松散、缩颈,大到断桩报废,直至影响工期并对整个工程质量产生不利影响。

所以,必须要先了解钻孔灌注桩施工过程可能遇到的各种情况(如随着城市建设不断改造完善遗留的暗管、山区复杂地层中的溶洞等),并根据各种情况制定相关的处理方法,尽量避免发生事故及减少事故造成的损失,以利于工程的顺利进展。

现就以厦门灌新路(环湾大道-烟厂段)工程B标项目祥露大桥左辅道桥桩基施工实例,探讨钢护筒跟进技术在钻孔灌注桩遇暗管、溶洞处理方案上的应用。

1 工程概况1.1设计概况:祥露大桥左辅道桥中心桩号位于K6+555.115,起点桩号为K6+537.915,终点桩号为K6+572.315,全桥跨径组合为(2×15) m,桥梁全长34.4m,桥宽19.5~37.696米不等。

桥梁桩基础均为直径φ120cm摩擦桩,共计16根,其中0#7根(桩长20m)、1#5根(桩长26m)、2#4根(桩长22m)。

1.2施工环境:根据现场踏勘结合多方了解(包括地方居民及该路段原施工人员阐述并提供的图纸),设计左辅道桥桩基位置既有下穿6根Φ200cm钢筋砼污水管道,管道相邻边间隔2m平行布设,管底标高-2(现状地面标高5.5,管道埋深7.5m)。

钻孔桩钢护筒跟进施工方案

钻孔桩钢护筒跟进施工方案

黔南民族师范学院创客园建设工程项目基坑边坡旋挖支护桩钢护筒跟进施工方案编制:审核:批准:中铁二十局集团第六工程有限公司黔南民族师范学院创客园建设工程基坑支护钢护筒跟进方案黔南民族师范学院创客园建设工程项目部二〇一八年四月目录一、工程概况 (1)二、工程地质情况 (1)三、桩基施工情况 (2)四、施工技术方案 (2)4.1、桩基内护筒跟进的施工工艺 (3)4.2、全程钢护筒跟进施工 (4)4.3、保证施工质量的控制要点 (4)4.4、其他事项 (7)五、安全保证措施 (7)一、工程概况拟建黔南民族师范学院创客园,为-2+5F主楼及副楼组成,平面呈长方形,近东西向展布,交通便利,场地自然地貌标高约为785.4m,拟建地下室-2层标高为777.8m,基坑开挖后将形成长为325m,高约为10m的岩土混合边坡,其中B-C段边坡长为67.892m,坡顶为已建3F建筑,条形基础,拟建地下室紧邻用地红线,边坡无放坡空间,需垂直开挖,设计桩径为1.2米,类别为旋挖护坡桩,间距2.5米,桩长约为12米;C-D段边坡长为94.6m,坡顶为已建斗蓬山路,拟建地下室边线紧邻用地红线,边坡无放坡空间,需垂直开挖,设计桩径为1.2米,类别为旋挖护坡桩,间距2.5米,桩长约为14米;D-A 段边坡长为62.799m,坡顶为已建3F建筑,条形基础,拟建地下室紧邻用地红线,边坡无放坡空间,需垂直开挖,设计桩径为1.2米,类别为旋挖护坡桩,间距2.5米,桩长约为17米。

边坡为临时性支护。

二、工程地质情况结合场地钻探及外围观察情况,根据岩土特性、完整程度、风化程度等从上至下分为三个土质单元、四个岩质单元,现分述如下:杂填土层分布在场地南、西、北侧未开挖基坑边坡顶部,厚1.5~3.5m;粉质黏土层分布不均匀,厚度变化较大,厚度0.9~5.3m;卵石层分布不均,基坑底部大部分地段已被挖出,厚度平均为5m;全风化泥岩层场地局部地段分布,分布厚度2.5m~17.6m;强风化泥岩层场地大部分地段分布,分布厚度1.4~9.6m;强风化碳质泥岩场地黔南民族师范学院创客园建设工程基坑支护钢护筒跟进方案局部呈透镜体分布,分布厚度0.3~4.5m;中风化泥岩夹灰岩分布厚度均为2米。

钻孔灌注桩的施工方法和技术措施

钻孔灌注桩的施工方法和技术措施

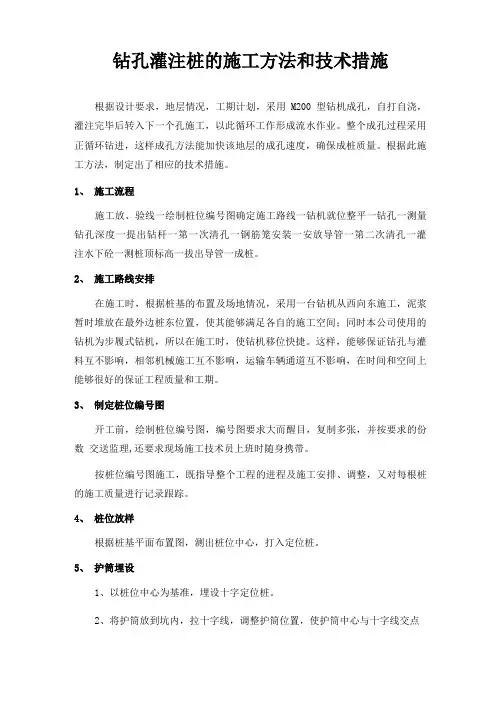

钻孔灌注桩的施工方法和技术措施根据设计要求,地层情况,工期计划,采用M200型钻机成孔,自打自浇,灌注完毕后转入下一个孔施工,以此循环工作形成流水作业。

整个成孔过程采用正循环钻进,这样成孔方法能加快该地层的成孔速度,确保成桩质量。

根据此施工方法,制定出了相应的技术措施。

1、施工流程施工放、验线一绘制桩位编号图确定施工路线一钻机就位整平一钻孔一测量钻孔深度一提出钻杆一第一次清孔一钢筋笼安装一安放导管一第二次清孔一灌注水下砼一测桩顶标高一拔出导管一成桩。

2、施工路线安排在施工时,根据桩基的布置及场地情况,采用一台钻机从西向东施工,泥浆暂时堆放在最外边桩东位置,使其能够满足各自的施工空间;同时本公司使用的钻机为步履式钻机,所以在施工时,使钻机移位快捷。

这样,能够保证钻孔与灌料互不影响,相邻机械施工互不影响,运输车辆通道互不影响,在时间和空间上能够很好的保证工程质量和工期。

3、制定桩位编号图开工前,绘制桩位编号图,编号图要求大而醒目,复制多张,并按要求的份数交送监理,还要求现场施工技术员上班时随身携带。

按桩位编号图施工,既指导整个工程的进程及施工安排、调整,又对每根桩的施工质量进行记录跟踪。

4、桩位放样根据桩基平面布置图,测出桩位中心,打入定位桩。

5、护筒埋设1、以桩位中心为基准,埋设十字定位桩。

2、将护筒放到坑内,拉十字线,调整护筒位置,使护筒中心与十字线交点大致重合,再在护筒四周填粘土夯实。

3、复核桩位,插上钢筋。

4、在挖护筒坑时如遇地下电缆及管网,及时通知甲方。

6、挖泥浆池及泥浆沟每台钻机需挖泥浆池一个,对泥浆池要求有一定的容量,其容积为拟钻孔容积的2〜3倍。

泥浆沟做为钻孔与沉淀池之间的循环连接,其高宽为0.5X0.5m,要求其周围充填牢固,以防泥浆外溢。

泥浆性能的调节通过排运稠泥浆及加水进行。

7、泥浆的制备及循环净化采用桩位空地开挖泥浆池,泥浆采用原土造浆,保证泥浆自始自终达到性能稳定、沉淀极少、护壁效果好和成孔质量高的要求。

钻孔桩钢护筒安装施工方案

钻孔桩钢护筒安装施工方案

一、工程概况钻孔桩钢护筒安装是钻孔灌注桩施工中的重要环节,其主要作用是保护孔口、隔离上部杂填松散物,防止孔口塌陷,同时作为桩位、标高控制的基准点。

本施工方案适用于各类地质条件下的钻孔桩施工。

二、施工准备1. 材料准备:Q235材质钢护筒、钢筋、水泥、砂、石子、焊条等。

2. 设备准备:钻机、振动锤、吊车、卷扬机、测量仪器、电焊机等。

3. 人员准备:项目经理、技术负责人、施工员、焊工、电工、测量员等。

三、施工工艺流程1. 桩位定位:采用极坐标法及直角坐标法测设桩位中心,并以木桩固定,木桩顶部钉小铁钉,用墨线十字引出于护筒范围外。

2. 埋设护筒:根据测设的桩中心埋设护筒,护筒采用本工程利用原土造浆基本能够满足孔内固壁要求,但在开工前需制备适量优质泥浆,以利开孔,可采用场外运进优质泥浆造孔或人工造浆。

3. 护筒下沉:在护筒四周回填黏土,并分层夯实。

可用锤击、加压、振动等方法下沉护筒。

护筒顶面中心与设计设计桩位偏差不得大于5cm,护筒倾斜度偏差不大于1%。

4. 护筒固定:护筒下沉至设计标高后,用钢丝绳将护筒与地面固定,确保护筒垂直稳定。

5. 钻孔:护筒固定后,进行钻孔作业。

在钻进过程中,要随时根据钻进情况、土层土质、泥浆比重等调整钻头压力和钻头速度。

6. 终孔鉴定:当钻孔深度达到设计标高后,用孔规测孔径,测孔深,孔规长度为桩径的46倍。

7. 清孔:将钻头在孔底空转,再用100mm水管向孔内注水,注水同时搅拌孔内泥浆进行换浆。

换浆的同时用比重瓶量测泥浆比重,泥浆比重在1.05~1.15g/cm3间即为合格,换浆完成后用测锥量测孔内沉碴厚度。

8. 测孔垂直度、安放钢筋笼:钢筋笼制作(格构柱)吊放钢筋笼(格构柱),并进行垂直度检查。

9. 浇筑混凝土:混凝土浇筑前,再次进行清孔,直到沉碴淤积厚度满足设计要求,浇注混凝土前,孔底500mm以内的泥浆比重应小于1.15g/cm3。

10. 浇筑完成后,拆除护筒,进行桩基检测。

浅谈旋挖钻钻孔灌注桩施工工艺及溶洞与塌孔处理方法

浅谈旋挖钻钻孔灌注桩施工工艺及溶洞与塌孔处理方法

浅谈旋挖钻钻孔灌注桩施工工艺及溶洞与塌孔处理方法摘要:在道路桥梁工程施工中,桩基是比较常见基础形式,成孔的方法也多种多样,如人工挖孔、冲击钻成孔、旋挖钻成孔等。

施工过程中经常会遇到溶洞及塌孔现象,对桩基成孔有较大的影响。

本文主要结合贵阳市金清联络线下穿绕城高速桥施工情况,简单介绍旋挖钻施工遇到溶洞及塌孔的处理方法。

关键词:旋挖钻;溶洞;处理方法1.工程概况1.1桥梁简介下穿绕城高速桥左右幅桥梁长度均为30米、宽度16.5米、高1.6米的单跨预应力钢筋混凝土箱梁。

全桥共计36根桩基,桩径1.6米,孔桩需入中风化岩层3.2米以上,最大桩长达36米。

1.2地质情况施工范围内地层为三叠系下统安顺组,岩性为白云岩,岩溶发育程度为强发育,单个岩溶最大高度达15米,岩溶底标高距孔口高度15~36米,溶腔内充填黏土及泥夹石,地下水位距原地面高度约4米。

岩层自上而下为:杂填土→可塑粘土→强风化白云岩→溶腔填充物软塑黄粘土→中风化白云岩→微风化白云岩。

岩体中的岩溶形态以溶蚀槽隙及溶蚀裂隙为主,另可见部分星散状小溶隙。

溶槽和溶隙的形态,或呈单独出现,或呈串珠状垂直分布,其发育宽度一般不大,但深度较大。

当两组溶蚀裂隙相互交错时,彼此渗透连通在岩体中形成网格通道,形成较大深度的溶蚀洞隙。

岩体中的岩溶洞隙,一般均有硬塑或可塑粘土充填,其特点是深度越大、标高越底,内部的充填物状态越软,钻到地下水位时,软塑粘土层没有自稳能力,极易垮塌。

施工中可能有钻探时未揭露的岩溶陡坎、鹰嘴岩或侧壁上溶槽、溶洞,或基底部位出现的半边岩等情况时,有可能出现开挖跑偏、浇砼时砼面塌孔、涌泥涌水、孔口垮塌、地面塌陷等问题,2.旋挖钻施工方法2.1测量放样按照设计的桩位进行施工放样。

依据设计坐标,用全站仪放出一序孔桩的开挖线,定出桩位、设十字护桩,并引至挖孔范围以外,以备施工中校核桩位。

2.2场地平整及钻机就位液压多功能旋挖钻机就位时与平面最大倾角不超过4°,现场地面承载能力大于250KN∕m2,所以钻机平台处必需碾压密实。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

钻孔灌注桩钢护筒跟进施工技术应用
中铁二十二局集团有限公司—王**
摘要:钻孔灌注桩在基础工程中已得到广泛应用。

在进行钻孔灌注桩施工中,会因地下情况复杂多变,给钻孔施工带来一大难题。

本文结合厦门灌新路(环湾大道-烟厂段)工程B 标项目,通过总结该项目祥露大桥左辅道桥桩基施工遇旧废弃污水管的处理技术、施工经验和体会,阐述了钢护筒跟进技术在钻孔灌注桩遇暗管、溶洞处理方案上的应用。

关键词:钻孔灌注桩、钢护筒跟进、施工技术。

钻孔灌注桩作为一种基础形式以其适应性强、成本适中、施工简便等特点被广泛地应用于公路桥梁及其它工程领域。

但灌注桩属于隐蔽工程,影响灌注桩施工质量的因素很多,稍有不慎或措施不严,就会在灌注中产生质量事故,小到塌孔松散、缩颈,大到断桩报废,直至影响工期并对整个工程质量产生不利影响。

所以,必须要先了解钻孔灌注桩施工过程可能遇到的各种情况(如随着城市建设不断改造完善遗留的暗管、山区复杂地层中的溶洞等),并根据各种情况制定相关的处理方法,尽量避免发生事故及减少事故造成的损失,以利于工程的顺利进展。

现就以厦门灌新路(环湾大道-烟厂段)工程B标项目祥露大桥左辅道桥桩基施工实例,探讨钢护筒跟进技术在钻孔灌注桩遇暗管、溶洞处理方案上的应用。

1 工程概况
1.1设计概况:祥露大桥左辅道桥中心桩号位于K6+555.115,起点桩号为K6+537.915,终点桩号为K6+57
2.315,全桥跨径组合为(2×15) m,桥梁全长34.4m,桥宽19.5~37.696米不等。

桥梁桩基础均为直径φ120cm摩擦桩,共计16根,其中0#7根(桩长20m)、1#5根(桩长26m)、2#4根(桩长22m)。

1.2施工环境:根据现场踏勘结合多方了解(包括地方居民及该路段原施工人员阐述并提供的图纸),设计左辅道桥桩基位置既有下穿6根Φ200cm钢筋砼污水管道,管道相邻边间隔2m平行布设,管底标高-2(现状地面标高5.5,管道埋深7.5m)。

管道布置情况及受影响桩基如图一所示。

图一管道布置及受影响桩基图
2 方案确定
根据设计情况结合现场实际,祥露大桥左辅道桥受影响桩基包括0#-3、0#-4、0#-5、0#-6、1#-2、1#-3、1#-4、1#-5、2#-1、2#-2、2#-3和2#-4,共计12根,为防止该部分桥桩钻孔过程中破坏既有污水管,产生大面积漏浆致使桥桩无法顺利终孔等后果,影响施工工期造成损失,根据上述的施工难点,综合场地地理位置、周围环境等因素,本桥受影响桩基施工前对几个方案进行了分析、比选:
2.1管内填充混凝土。

先需开挖出管道两个端头,清除管内残积的砂土(防止填充混凝土过程受阻致使填充不密实),最后再填充混凝土。

该方法施工复杂且混凝土填充密实难度大,同时需使用大量砼,不经济不适用。

2.2管头两端封堵。

先开挖出管道两个端头,再进行封堵防止钻孔过程漏浆。

该方法可以完成桩基钻孔施工但封堵密实技术要求高,同时桩基混凝土灌注过程同样需增加填充管内砼量,浪费方量大,不经济不适用。

2.3挖除管道、回填再进行桩基施工。

原地面标高为5.5,管内底标高-2,管道埋深7.5m,挖出此6根管需进行大面积放坡开挖,开挖回填土方量较大,且挖深7m多存在重大安全隐患。

同时该位置周边属施工便道各施工点交叉位置,开挖造成便道破坏影响机械通行、材料运输,进而耽误祥露大桥、箱涵、路基等工程的施工。

该方法存在安全隐患,开挖回填土方量大不经济且影响其它分部工程施工,不采用。

2.4钢护筒跟进方案。

首先按钻孔灌注桩正常施工工序埋设外钢护筒,正常钻进至污水管顶上方约1m,采用汽车吊辅助振动锤等设备将内钢护筒分节打入管道底下1m,后续正
常钻孔至设计桩底标高。

下置内护筒目的主要是防止贯通污水管道的漏浆而造成沙质覆土层的坍孔,通过下置钢护筒的作用,即可顺利穿越管道至设计桩底标高,达到顺利终孔的要求,同时避免混凝土超灌甚至无法灌注至设计桩顶标高等情况。

该方法避免了上述几个方案造成的影响,施工简单,技术可行,经济合理且安全可靠。

根据工程实际情况,经过对上述方案进行比较和分析,确定采用钢护筒跟进方案。

图二左辅道桥桥桩钢护筒跟进施工方案
3 施工方法
3.1 桩基内护筒的跟进施工工艺:
场地平整、定位——埋设外钢护筒——冲孔至暗管(空洞)顶——下放内钢护筒——正常成孔至桩底标高。

3.2 钢护筒制作:钢护筒采用壁厚10mm的钢板在厂家用集中卷制加工制作,内护筒长度和内径的确定:护筒长度L=(h+H+1)m(h为确定的暗管(溶洞)高度,H为暗管(溶洞)顶到地面加30厘米的高度,加上内护筒进入暗管(溶洞)底下1m);钢护筒内径大于桩直径20cm,外面一层护筒内径大于内层护筒外径20cm,埋置深度2~4m。

钢护筒孔径要准确,连接顺直,同时要有一定的刚度。

3.3钢护筒跟进施工:
将原钻头扩大至比设计桩径大20cm,正常钻进至暗管(溶洞)上方约1米处,采用挖掘机(或桩基自身重量),将内护筒分节打入暗管(溶洞)底下1m处(必要时采用汽车吊辅助振动锤下沉),再进行回钻成孔至设计桩底标高。

在下沉钢护筒的施工过程中,护筒顶
面的平面位置一定要居中,尽可能避免因偏心造成护筒产生偏斜。

同时采用水平尺严格控制好各节护筒连接的垂直度,不得超过施工规范要求的1/200,力求钢护筒垂直入土。

若一旦发现偏斜的趋势,马上进行纠正,将可能发生偏斜的不利因素消除在萌芽状态。

各节内钢护筒的连接焊缝全部采用双面开坡口进行满焊,两节护筒的接缝除施焊外,还需在接缝处焊接50mm宽、δ=10㎜的加强钢带,以保证其尺寸准确,使护筒体顺直度达到要求。

整个内护筒的竖向壁成一直线,对其控制好质量的环节上起到关键的作用。

3.4 内护筒下至暗管(溶洞)处的处理:
由于内护筒下沉过程存在贯通暗管(溶洞)困难情况,需采用冲锤预先凿穿;或未下放内护筒前预先钻孔施工可能贯通暗管(溶洞)。

对于此处的处理更不得马虎,若处理不当有可能出现卡锤或漏浆造成坍孔等情况。

需根据各方资料或结合已施工的桩基情况,详细了解暗管(溶洞)顶标高的准确位置后,严格按照以下进行处理:
冲击锤冲至暗管(溶洞)顶部范围,做到上下轻提慢放,做到缓慢进尺至暗管(溶洞)处形成一小的裂口,不得高提进行强烈的冲击,以防卡锤的危险。

进入暗管(溶洞)后,根据施工经验,孔内的泥浆势必全部漏失。

需尽快凿穿暗管(溶洞),将冲击锤吊开,将拼装备好的内护筒及时下放,再用冲击锤进行反复回钻、跟进内钢护筒至设计标高。

4 应用情况
4.1施工情况
祥露大桥左辅道桥桥桩从2015年4月开工至2015年6月全部完成,施工过程顺利,桩基成孔质量经检测均良好。

钻进过程中无塌孔、吸钻、埋钻及卡钻现象;钻头上下自如,无孔斜、缩孔现象。

上端加强,
防止下压
过程被机
械损坏变
形。

图三左辅道桥桥桩钢护筒跟进施工过程
4.2应用范围
钻孔灌注桩钢护筒跟进施工技术适用于空洞、特大溶洞(溶洞高度大于3米)、无填充溶洞、半填充溶洞或溶洞上方有较厚的沙砾层等,同时适用于地下岩层为淤泥层、海积砂层,地质情况较为复杂、岩层松散不稳定地区或深水桩基施工等。

图四溶洞地区钻孔灌注桩钢护筒跟进施工
5 结语
目前,钻孔灌注桩的施工技术发展迅速,但施工过程遇暗管或溶洞地层的钻孔灌注桩施工,一直是工程关注的重点。

钻孔灌注桩施工过程的每个环节都必须落实到位,严格把好安全与质量技术关,才能有效缩短工期,保证工程质量与经济效益的双赢。

本项目祥露大桥左辅道桥桩基采用钢护筒跟进施工方案,成功穿越旧污水管,顺利完成了全部桩基。

实践证明,此钻孔灌注桩钢护筒跟进方案可行,施工方便、缩短了工期加快了施工进度,同时以“技术可行、经济合理、安全可靠”原则确保了桩基质量,为类似钻孔灌注桩遇暗管或溶洞的处理技术提供了参考与借鉴。

参考文献
[1]《公路桥涵施工技术规范》 JTG/T F50-2011.
[2] 《建筑桩基技术规范》 JGJ 94-2008.
[3] 吴红承. 穿越复杂岩溶地质钻孔施工技术初探[J] . 湖南交通科技,2007.
[4] 许钧愿. 溶洞地区桩基施工技术[J] . 交通科技,2007.
[5] 张震. 钻孔灌注桩穿越溶洞地层的施工[J] . 山西建筑,2004 .。
