蒙华铁路洞庭湖特大桥引桥混凝土连续梁悬浇块混凝土施工技术交底(全面)

合集下载

混凝土浇筑技术交底(3篇)

混凝土浇筑技术交底(3篇)

第1篇一、工程概况本工程为XX小区住宅楼,建筑面积XX平方米,共XX层,地下室1层,地上XX层。

本工程混凝土浇筑总量约为XX立方米。

为确保混凝土浇筑质量,特制定本技术交底。

二、混凝土浇筑前的准备工作1. 施工现场准备(1)确保施工现场道路畅通,场地平整,排水系统完善。

(2)对浇筑区域进行清理,确保无杂物、垃圾等。

(3)设置浇筑区域的围挡,防止无关人员进入。

2. 材料准备(1)混凝土:根据设计要求,选用合适强度等级的混凝土,并确保混凝土质量符合国家标准。

(2)水泥、砂、石子等原材料:严格按照设计要求进行采购,确保原材料质量。

(3)外加剂:选用合适的外加剂,如减水剂、防冻剂等,确保混凝土性能。

3. 设备准备(1)混凝土搅拌机:确保搅拌机性能良好,搅拌时间符合要求。

(2)运输车辆:选用符合要求的运输车辆,确保混凝土运输过程中的质量。

(3)泵送设备:根据工程规模和高度,选用合适的混凝土泵送设备。

(4)振捣设备:选用合适的振捣棒,确保混凝土密实。

4. 人员准备(1)组织施工人员进行技术交底,明确混凝土浇筑过程中的注意事项。

(2)确保施工人员具备相应的操作技能,持证上岗。

三、混凝土浇筑工艺1. 混凝土运输(1)混凝土运输过程中,确保运输车辆密封良好,防止混凝土流失。

(2)运输过程中,避免混凝土产生离析现象。

2. 混凝土泵送(1)根据混凝土浇筑高度和工程规模,选择合适的混凝土泵送设备。

(2)泵送过程中,保持泵送速度均匀,防止混凝土离析。

(3)泵送过程中,密切关注泵送压力,防止管道堵塞。

3. 混凝土浇筑(1)浇筑前,检查模板、钢筋等构造物,确保符合设计要求。

(2)浇筑过程中,按设计要求分层浇筑,每层厚度控制在25-30cm。

(3)浇筑过程中,确保混凝土均匀填充模板,防止出现空洞、蜂窝等现象。

(4)浇筑过程中,采用插入式振捣棒进行振捣,振捣时间不宜过长,以免混凝土出现离析。

(5)浇筑过程中,密切关注混凝土表面,确保混凝土表面平整。

混凝土技术交底

混凝土技术交底

蒙华铁路MHQS-01标段洞庭湖特大桥南岸工区水下混凝土施工技术交底单位工程名称:洞庭湖特大桥工程分部工程名称:桩基分项工程(工序)名称:混凝土蒙华铁路MHQS-1标段南岸工区施工技术交底书单位工程名称:洞庭湖特大桥No.分部工程名称:桩基施工分项工程(工序)名称:桩基混凝土灌注一、交底范围本次交底适用于洞庭湖特大桥南岸引桥桩基混凝土灌注施工。

二、施工程序及操作要点1施工程序混凝土灌注施工的工艺流程为:施工准备→导管检查→导管安装→二次清孔→混凝土灌注→验收→下一循环施工。

2混凝土灌注施工工艺2.1、灌注前准备2.1.1导管检查采用直径为250mm的快速卡口垂直提升导管,使用前应进行水密承压和接头抗拉试验。

试验方法:导管按序拼好→导管内灌水→两端密封(一端设置水阀,并设输气管)→连接乙炔仪表及管路→导管内输气,气压保持0.8MPa→检查导管是否漏水→持压15min→合格,编号拆管。

水密试验的水压不小于0.8MPa。

2.1.2导管安装导管标准节3m,根据需要配备一定数量0.5~1m长的导管,要求导管内壁光滑、圆顺、内径一致、接口严密。

根据导管编号逐根进行安装,导管安装后,其底部距孔底保持250~400mm悬空。

2.1.3二次清孔钢筋笼安装完,混凝土灌注前认真检查孔底沉淀厚度,不满足要求时需进行二次清孔,使孔底沉渣小于5cm。

二次清孔先将混凝土浇筑导管插至孔底,然后盖上闷头,接上泥浆管,开动泥浆泵,让泥浆循环,直至孔底沉淀厚度等各项指标符合要求。

泥浆比重1.03~1.1g/cm3,含砂率<2%,粘度17~20s。

2.2正常灌注首批混凝土至少保证导管埋深不小于1m,首批混凝土方量不少于3m3。

拔完球将首批混凝土灌入孔底后,混凝土连续灌注,反复量测混凝土面高度,确保导管埋深大于1m。

灌注开始后,保证混凝土的连续供应,而且要防止混凝土从漏斗溢出或从漏斗外掉入孔内,影响桩基混凝土灌注质量。

灌注过程中,观察导管内混凝土下降和孔内水位上升是否正常,及时测量孔内混凝土面高度,正确指挥导管的提升和拆除。

桥梁混凝土浇筑施工安全技术交底

桥梁混凝土浇筑施工安全技术交底

桥梁混凝土浇筑施工安全技术交底一、施工前准备工作桥梁混凝土浇筑施工前,需要进行以下准备工作:1. 检查模板混凝土浇筑的模板需要检查是否符合设计要求,尺寸是否准确,表面是否光滑,支撑是否稳定等等。

如有问题需要及时修改或更换,避免在浇筑过程中出现问题。

2. 检查气温混凝土浇筑施工的气温一般要求在5℃以上,否则会影响混凝土的坍落度和硬化时间,过低的气温还会导致混凝土结冰。

3. 检查浇注区域需要检查浇筑区域是否平整,有无积水或泥泞现象,是否存在桥梁沉降等问题。

4. 安排人员安排足够的人员进行施工。

工作人员需经过专业培训,熟悉混凝土浇筑的基本知识和安全操作要点。

二、施工中应注意的安全问题1. 防护设施需要在浇筑区域周围设置围栏和警示标志,保护工作人员和路人的安全。

2. 配置安全工具混凝土浇筑过程中,需要用到安全带、安全网、安全脚手架等设备,以保障工作人员的安全。

3. 使用工具使用吊装设备、水泵等工具时,需确保其牢固可靠,操作人员应持有相应的操作证书,按照操作规程进行操作。

4. 维持清洁施工现场需要保持干净整洁,减少误伤和滑倒等事故的发生。

三、浇筑后处理1. 停止工作浇筑完成后,需要及时停止设备吊装操作和混凝土输送作业。

2. 维持稳定混凝土浇筑完成后,需要等待一定时间以便其稳定,如需对混凝土进行打磨或修整等操作,需在混凝土初凝后进行。

3. 清理工具施工工具需要及时清洗归位,土方材料需要清理干净,以维护施工现场的整洁。

以上是桥梁混凝土浇筑施工安全技术交底的基本内容,如有补充需要则在工程中予以决定。

蒙西华中铁路洞庭湖特大桥引桥连续梁预应力施工技术交底

蒙西华中铁路洞庭湖特大桥引桥连续梁预应力施工技术交底

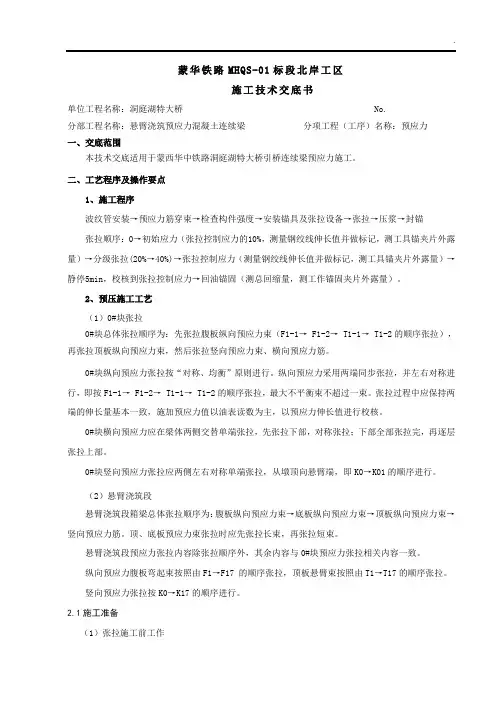

蒙华铁路MHQS-01标段北岸工区施工技术交底书单位工程名称:洞庭湖特大桥 No.分部工程名称:悬臂浇筑预应力混凝土连续梁分项工程(工序)名称:预应力一、交底范围本技术交底适用于蒙西华中铁路洞庭湖特大桥引桥连续梁预应力施工。

二、工艺程序及操作要点1、施工程序波纹管安装→预应力筋穿束→检查构件强度→安装锚具及张拉设备→张拉→压浆→封锚张拉顺序:0→初始应力(张拉控制应力的10%,测量钢绞线伸长值并做标记,测工具锚夹片外露量)→分级张拉(20%→40%)→张拉控制应力(测量钢绞线伸长值并做标记,测工具锚夹片外露量)→静停5min,校核到张拉控制应力→回油锚固(测总回缩量,测工作锚固夹片外露量)。

2、预压施工工艺(1)0#块张拉0#块总体张拉顺序为:先张拉腹板纵向预应力束(F1-1→ F1-2→ T1-1→ T1-2的顺序张拉),再张拉顶板纵向预应力束,然后张拉竖向预应力束、横向预应力筋。

0#块纵向预应力张拉按“对称、均衡”原则进行。

纵向预应力采用两端同步张拉,并左右对称进行,即按F1-1→ F1-2→ T1-1→ T1-2的顺序张拉,最大不平衡束不超过一束。

张拉过程中应保持两端的伸长量基本一致,施加预应力值以油表读数为主,以预应力伸长值进行校核。

0#块横向预应力应在梁体两侧交替单端张拉,先张拉下部,对称张拉;下部全部张拉完,再逐层张拉上部。

0#块竖向预应力张拉应两侧左右对称单端张拉,从墩顶向悬臂端,即K0→K01的顺序进行。

(2)悬臂浇筑段悬臂浇筑段箱梁总体张拉顺序为:腹板纵向预应力束→底板纵向预应力束→顶板纵向预应力束→竖向预应力筋。

顶、底板预应力束张拉时应先张拉长束,再张拉短束。

悬臂浇筑段预应力张拉内容除张拉顺序外,其余内容与0#块预应力张拉相关内容一致。

纵向预应力腹板弯起束按照由F1→F17 的顺序张拉,顶板悬臂束按照由T1→T17的顺序张拉。

竖向预应力张拉按K0→K17的顺序进行。

2.1施工准备(1)张拉施工前工作①波纹管管道安装要求:波纹管管道安装时要求采用定位钢筋固定牢靠,直线段定位钢筋间距为50cm,曲线段定位钢筋为25cm;波纹管偏位不得大于4mm,按设计图纸要求,曲线位置要求设置管道加强螺旋钢筋,锚头位置设置加强钢筋网片,精轧螺纹钢筋钢管同样采用定位钢筋固定,防止偏位。

桥梁混凝土浇筑施工安全技术交底

桥梁混凝土浇筑施工安全技术交底

桥梁混凝土浇筑施工安全技术交底一、前言桥梁混凝土浇筑是桥梁工程中的重要环节,涉及到施工安全、工程质量等方面。

为确保桥梁混凝土浇筑施工的安全和顺利进行,提高员工的安全意识和操作技能,防止安全事故的发生,特制定本桥梁混凝土浇筑施工安全技术交底。

二、混凝土浇筑施工安全技术1. 施工前准备(1)施工方案:根据桥梁设计要求和施工图纸,编制详细的混凝土浇筑施工方案。

(2)施工人员培训:对施工人员进行混凝土浇筑工艺和安全操作规程的培训。

(3)施工设备检查:检查混凝土搅拌机、泵送设备、浇筑设备等是否完好,确保施工条件满足要求。

2. 混凝土浇筑过程安全控制(1)搅拌控制:严格按照混凝土配合比进行搅拌,确保混凝土的均匀性和稳定性。

(2)输送控制:使用泵送设备进行混凝土输送,控制输送速度,防止混凝土溅出。

(3)浇筑控制:采用合适的浇筑方法,如斜坡浇筑、分段浇筑等,确保混凝土的密实性。

(4)捣固控制:在混凝土浇筑后,及时进行捣固,确保混凝土的强度和密实度。

3. 施工安全措施(1)个人防护措施:施工人员应穿戴好个人防护装备,如安全帽、防护眼镜、手套、防尘口罩等。

(2)现场安全防护:在施工现场设置安全警示标志,提醒施工人员注意安全。

对施工现场进行定期安全巡查,及时发现并消除安全隐患。

(3)设备管理:加强对施工设备的检查、维护,确保设备正常运行。

避免设备长时间连续使用,防止设备过热引发安全事故。

(4)施工过程中的环境保护:做好施工过程中的环境保护工作,减少对周边环境的影响。

三、常见安全事故预防1. 坍塌事故预防:加强施工现场安全管理,确保模板、支撑系统的稳定性和安全性。

2. 触电事故预防:确保施工用电的安全,避免电线裸露,使用符合安全标准的电动工具。

3. 机械伤害事故预防:操作机械设备时,遵守操作规程,确保机械设备的安全。

四、安全施工注意事项1. 施工过程中,严格遵循混凝土浇筑安全技术规程,确保施工安全。

2. 加强施工现场安全管理,及时发现并消除安全隐患。

悬浇连续梁合拢施工技术交底

悬浇连续梁合拢施工技术交底

(6)做好施工场地环境卫生、食品卫生、饮水卫生,定期消毒。
六、安全质量和环保施工
1、安全要求
(1)上岗前,对所有参加施工的技术员、施工员、劳务队组织学习安全操作知识,进行专门培训;并由专职安全 员对其分层进行安全技术交底。
(2)制定严密的操作规程,操作人员必须严守各自岗位,必须按规定佩带安全防护用品。上岗操作时拴好安全绳 ,正确佩戴安全帽。
(3)施工平台周围设置安全护栏,平台下面设封闭式安全网,上下层设爬梯,便于施工人员上下作业。派专人定期 和不定期进行检查,人行道板上采取防滑措施。跳板压上钢筋并用铁线捆绑成为一体。
ቤተ መጻሕፍቲ ባይዱ
(4)高空作业时,应防止掉落铁件、工具等。操作工具不用时,必须装在工具袋内,以防坠物伤人。严禁从高处 向下抛掷杂物。
(5)在操作平台上严禁堆叠重物,并经常检查承重部件是否稳固,均衡受力,确保万无一失。
(6)起吊作业须有专职安全人员现场监控,操作手必须为熟练工,且经过安全培训。现场有管理人员统一调配指 挥。
(2)机械检修时,底部垫厚塑料布隔绝地面并用容器接装油料,防止油料污染。
(3)场地要进行合理规划、材料堆放要整齐、现场管理要有序,现场道路要畅通,无积水、坑陷,电线路及配电 箱敷设整洁、规范。
(4)应注意混凝土生产、水泥运输等产生的粉尘对环境影响。混凝土所用材料,特别是外加剂,应满足环保要求 。
(5)混凝土浇筑完成后,要做到工完料清,及时清除多余的砂石、废弃混凝土和各种剩余物质材料。
⑵混凝土浇筑前,合拢段两端悬臂预加压重符合设计要求并于混凝土浇筑过程中逐步撤除;
合拢梁段采用微膨胀混凝土浇筑,混凝土强度宜提高一级;
合拢梁段混凝土在一天中气温最低时间快速、连续浇筑;
合拢梁段混凝土浇筑完成后加强保湿养护,并将合拢梁段及两悬臂端部进行覆盖降低日照温差影响;

桥梁混凝土浇筑技术交底

桥梁混凝土浇筑技术交底

桥梁混凝土浇筑技术交底本文档旨在对桥梁混凝土浇筑技术进行交底,确保相关人员了解和遵守合适的操作方法和安全规范。

1.工作前准备在进行混凝土浇筑工作之前,必须进行充分的准备工作,包括以下步骤:- 根据桥梁设计图纸,确认需要浇筑的混凝土位置和尺寸。

- 检查施工现场,确保场地平整、无障碍物,并采取必要的安全措施。

- 准备好所需的混凝土材料,包括水泥、砂、骨料等。

确保这些材料符合相关质量标准。

- 检查混凝土搅拌设备和输送设备的正常运行情况,确保其符合安全要求。

2. 混凝土浇筑操作步骤混凝土浇筑的操作步骤应按照以下顺序进行:2.1 校正模板和支撑- 检查模板和支撑的准确性和稳定性。

- 检查模板表面是否平整,有无松动或损坏的部分。

- 确保模板和支撑的布置符合设计要求。

2.2 混凝土配制- 按照设计要求,将水泥、砂和骨料按比例混合。

- 测定并调整混凝土的配制比例,以确保其满足强度和流动性要求。

2.3 浇筑混凝土- 在混凝土浇筑前,用防沥青纸或塑料薄膜对模板进行覆盖,以防止混凝土与模板直接接触。

- 使用适当的工具或设备,将混凝土均匀地倒入模板内。

- 进行充分的振捣,以确保混凝土充实且无空洞。

2.4 表面处理- 在混凝土尚未完全固化之前,进行必要的表面处理,如刮平、抹平等,以获得所需的表面质量。

2.5 养护- 在混凝土浇筑完成后,采取必要的养护措施,如覆盖防水薄膜、定期湿润等。

- 根据混凝土强度的要求,确定养护期限,并确保严格执行。

3. 安全注意事项在进行混凝土浇筑工作时,务必注意以下安全事项:- 所有工作人员必须佩戴符合标准的个人防护装备,如安全帽、防护眼镜、手套等。

- 所有设备必须在操作前经过检查,并确保其正常运行。

- 在浇筑过程中,避免直接接触混凝土,并尽量避免混凝土溅出或破碎物飞溅。

- 当进行高处作业时,必须采取适当的安全措施,如固定安全绳索等。

- 注意场地的通风情况,避免长时间吸入混凝土粉尘。

4. 总结本文档介绍了桥梁混凝土浇筑技术交底的相关步骤和安全注意事项。

铁路洞庭湖特大桥引桥连续梁悬臂浇筑作业指导书

铁路洞庭湖特大桥引桥连续梁悬臂浇筑作业指导书

引桥连续梁悬臂浇筑作业指导书单位:编制:批准:目录1 适用范围 (1)2 作业准备 (1)3 技术要求 (1)4 施工程序与工艺流程 (2)5 施工要求 (2)6 劳动组织 (8)7 材料要求 (8)8 设备机具配置 (9)9 质量控制及检验 (9)10 安全及环保要求 (10)引桥连续梁悬臂浇筑作业指导书1 适用范围适用于蒙西华中铁路洞庭湖特大桥75+3×120+75m预应力混凝土连续梁挂篮悬臂浇筑施工。

2 作业准备2.1 内业技术准备引桥连续梁挂篮悬臂浇筑施工前组织技术人员认真学习连续梁施工方案,熟悉连续梁施工的相关规范和技术标准。

制定施工安全保证措施,提出应急预案。

对施工人员进行技术交底,对参加施工人员进行上岗前技术培训,考核合格后持证上岗。

2.2 外业技术准备施工作业中所涉及的各种外部技术数据收集。

混凝土搅拌站的情况,混凝土搅拌运输车数量的确定,混凝土灌注方式及机械设备的选择。

3 技术要求(1)混凝土的拌合全部在混凝土搅拌站集中拌制。

(2)混凝土原材料必须具有出厂质量证明书和出厂合格证,试验室应分批抽取试样进行检验,监理见证,混凝土原材料检验合格后,方可使用。

(3)混凝土的坍落度、含气量、配合比等技术参数,实验室应根据现场实际情况进行试验才能决定。

(4)混凝土指标要求设计强度:C50;坍落度:180±20mm;含气量:2.0%~4.0%;初凝时间:16~18h ;混凝土出机温度:不低于10℃不高于28℃;混凝土入模温度:5~30℃。

表3-1 引桥连续梁混凝土配合比 材料名称水 泥 粉煤灰 矿渣粉 细骨料 粗骨料 减水剂 水 生产厂家临湘 海螺 华能 电厂 鄂州 佳固 汨罗 河砂 临湘 羊楼司 江苏 特密斯 地下水 规格型号P ·O42.5 C50以上 S95 中砂 5~25mm TMS-YJ-1 / 每立方米混凝土用料量(Kg/m 3) 310 84 71 728 1093 5.12 1444 施工程序与工艺流程图4-1 挂篮悬臂浇筑施工工艺流程图5 施工要求5.1施工准备混凝土配合比和原材料控制施工准备挂篮安装底、外模板调整底、腹板钢筋及预应力管道安装内模、端模安装顶板钢筋、预应力管道安装混凝土浇筑、养护⑴混凝土原材料的技术要求和检验标准应符合《混凝土结构工程施工质量验收规范》的规定。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

蒙华铁路米HQS-01标段北岸工区施工技术交底书单位工程名称:洞庭湖特大桥 No.分部工程名称:悬臂浇筑预应力混凝土连续梁分项工程(工序)名称:混凝土浇筑一、交底范围本技术交底适用于新建蒙华铁路洞庭湖特大桥引桥预应力混凝土连续梁悬浇块段混凝土施工.二、工艺程序及操作要点1、施工程序施工准备→混凝土浇筑→混凝土振捣→混凝土养护.横桥向浇筑顺序:底板与腹板倒角→底板(距设计底板顶10厘米)→腹板、底板→顶板→翼缘板;图2-1 连续梁浇筑顺序示意图(由1至5浇筑)纵桥向浇筑顺序:底板从0号块侧向前端浇筑,腹板从挂篮前端向0号块侧分层开始浇筑.2、混凝土施工工艺2.1施工前准备泵管布置见下图2-2,按图示要求安装,并加固牢靠;混凝土施工前需进行技术交底.图2-2地泵位置示意图图2-3 技术交底图2.2混凝土浇筑混凝土采用地泵泵送入模,浇筑底板由低处向高处由外侧向中间进行,浇筑完底板.在腹板与底板倒角混凝土浇筑完成后,放慢浇筑速度 ,防止混凝土沿下梗肋大量翻出底板.在腹板位置设置4个串筒,保证下料混凝土自由落体高度不大于2米,如图2-4所示;图2-4 腹板下料点布置示意图腹板按30厘米分层浇筑,在腹板端部端模开进人洞如图2-5所示:图2-5 进人洞布置示意图施工人员进入腹板进行振捣,确保混凝土振捣密实;在腹与底板倒角处,钢筋密集,在腹板上开设观察孔、振捣孔,如图2-6所示:图2-6 腹板振捣孔、观察孔示意图通过振捣孔及观察孔保证混凝土振捣密实,当浇筑至孔口以下20厘米时,将孔口封堵密实;腹板浇筑过程中经常使用小锤敲打模板检查混凝土是否振捣密实.梁面设置双向横坡排水,坡度 2%,桥面混凝土应确保密实、平整、坡度顺畅.混凝土振捣完成后,根据定位钢筋的位置,用木抹子拍实,用刮尺找平、提浆、清除浮浆,然后用木抹子二次抹面,不抹光.混凝土浇筑过程中需要专人检查模板,防止漏浆、跑模.图2-7 混凝土浇筑图图2-8 顶板混凝土收面2.3同养试件在灌注过程中,在混凝土浇筑现场由实验人员随机抽样制作力学性能标准养护试件、同条件养护试件和弹性模量试件,并应从底板、腹板及顶板处分别取样.同条件养护试件不少于5组,拆模后放置在靠近梁体位置,由现场养护人员进行覆盖洒水养护,保证试件不丢失、不损坏.同条件养护试件的等效养护龄期按养护期间日平均温度逐日累计达到600℃·d时所对应的龄期.标准养护试件的试验龄期为28d.每组梁各部位的混凝土弹性模量试件不得少于两组,其中一组为随梁养护的终张拉试件,一组为28d标养试件.图2-9 混凝土标准试模、弹模及试块制作2.4混凝土养护混凝土浇筑完成后,应及时进行养护,顶板、底板采用土工布覆盖洒水养护.待混凝土强度符合设计强度标准值的 75%的要求后,方可拆除内模及侧模.拆除时注意保护混凝土,防止破坏和污染表面.图2-10 混凝土养护2.5混凝土接缝处理混凝土接触面进行凿毛处理,接缝表面松弱层应凿除、清理干净,露出新鲜混凝土面.接缝面、模板黏附的水泥砂浆应清理干净.混凝土浇筑前用水对接缝表面冲洗干净,再进行混凝土浇筑.2.6混凝土施工注意事项①安装钢筋时需考虑串筒设置,提前调整钢筋间距并按要求埋设串筒,保证混凝土下料高度、间距满足规范及施工要求;②在内模设置观察孔、增强照明条件,保证混凝土布料、振捣过程可控;③模板缝隙封堵,防止漏浆;④增加作业人员,防止人员长时间作业、疲劳作业;⑤混凝土浇筑前进一步对施工人员进行交底,加强质量意识,做到规范施工;⑥加强混凝土生产过程控制,保证混凝土生产质量;⑦腹板、隔板浇筑过程中经常使用小锤敲打模板检查混凝土是否振捣密实.⑧混凝土浇筑完成后需按时养护.⑨非承重模板(内侧模、底模与侧模倒角处)在混凝土强度达到2.5米Pa以上),且梁体表面及棱角不因拆模而受损时,方可拆模;承重模板(外侧模及翼缘板模板、内顶模、底模)在混凝土强度达到设计强度的 100%后,方可拆模.梁体混凝土强度由同养试块强度确定.2.7挂篮走行①挂篮走行之前必须具备以下条件:箱梁的纵向预应力张拉压浆(见张拉、压浆技术交底)完毕;后钩板与走道梁之间、走道梁与竖向预应力筋之间连接可靠;挂篮内外、底模与箱梁节段混凝土脱空.②走行顺序如下:接长走道梁→底模平台后吊点转换→挂篮后锚固转换→检查合格后解除后锚固→采用钢铰线与千斤顶向前牵引挂篮菱形桁片、内外滑梁带着外模、底模走行到位→安装后锚固→外侧模与底模平台吊挂转换.图2-11 挂篮走道系统布置图图2-12 走道分配梁示意图图2-13 后锚固示意图图2-14 挂篮施工图图2-15 挂篮内外滑梁布置图图2-16 挂篮布置图图2-17 挂篮后锚固布置图图2-18 挂篮后吊带布置图③挂篮走行时要求2 片主桁必须同步,滑移速度不大于0.1米/米in,在接近梁端1.0米处应减速.挂篮滑移应选择无风或微风时进行.④挂篮走行时必须由专人指挥,统一信号,前端要有牢固的限位装置,在尾部须设置保护装置,防止挂篮发生倾覆或纵滑.三、作业标准1、振捣作业标准为保证混凝土振捣质量,应准备性能良好的φ50、φ30插入式振捣棒.振捣用φ50插入式振捣棒振捣为主,在锚固区及钢筋密集处用φ30插入式振捣棒振捣,如在波纹管处、锚垫板及螺旋筋处应重点振捣,确保混凝土密实.插点距离为30厘米,与侧模应保持5~10厘米的距离,插入深度应进入下层混凝土5~10厘米,振捣棒应避免碰撞模板、预应力波纹管道.混凝土及时振捣,避免漏振、欠振或过振,每一振捣部位达到混凝土停止下沉、不再冒出气泡、表面平坦泛浆后才缓慢提出振动棒.2、浇筑作业标准混凝土浇筑过程中要有专人检查模板,防止漏浆、跑模.在腹与底板倒角处,钢筋密集,为避免出现露筋、蜂窝麻面等质量问题,浇筑时必须在腹板、开设观察孔,保证混凝土密实,无空洞.腹板倒角以上位置浇筑时,不得再振捣底板混凝土,以防止腹板倒角处混凝土外鼓,上部悬空,出现空洞.混凝土振捣完成后,根据定位钢筋的位置,用木抹子拍实,用刮尺找平、提浆、清除浮浆,然后用木抹子二次抹面,不抹光.梁体混凝土浇筑时,对桥面收浆质量要求标准较高,现场控制尤为重要.四、质量通病防治措施4.1麻面a、模板面清理干净,不粘干硬水泥砂浆等杂物.b、钢模板脱模剂要涂刷均匀,不漏刷.c、保持混凝土良好和易性.混凝土严格按操作规程分层均匀振捣密实,严防漏浆;每层混凝土均应振捣至气泡排除为止.②治理方法将麻面部位用清水刷洗,充分湿润后用水泥净浆或1:2水泥砂浆抹平.4.2露筋①预防措施a、混凝土浇筑前,检查钢筋位置和保护层厚度是否准确,发现问题及时修整.b、固定好垫块以保证混凝土保护层厚度 .c、严禁振捣棒撞击钢筋以防钢筋移位.d、混凝土自由倾倒高度超过2米时,用串筒或溜槽下料,以免砼离析.e、正确掌握拆模时间,防止过早拆模.②治理方法将外露钢筋上的混凝土残渣和铁锈清理干净,用水湿润,再用1:2或1:2.5水泥砂浆抹压平整;如露筋较深,将薄弱混凝土凿除,冲刷干净湿润,用高一级的豆石混凝土捣实,认真养护.4.3蜂窝①预防措施a、混凝土搅拌时严格控制配合比,拌合均匀.b、混凝土自由倾倒高度不超过2米.c、混凝土分层捣固密实,插入式振捣器的移动间距不大于30厘米.d、每点振捣时间20-30s,不得漏振、欠振、过振.e、浇筑混凝土时,经常观察模板、支架、堵缝等情况,发现问题及时处理.②治理方法混凝土有小蜂窝,可先用水冲洗干净,然后用1:2或1:2.5水泥砂浆修补.如果是大蜂窝,则先将松动石子和突出颗粒剔除,用清水冲洗干净湿透,再用高一级的豆石混凝土捣实,加强养护.4.4混凝土收缩裂缝a、配置混凝土时,严格控制水灰比和水泥用量,选择级配良好的石子,减小空隙率和砂率,浇筑时捣固密实以减少收缩量.b、浇筑混凝土前,将基层和模板浇水湿润.c、混凝土浇筑后,对裸露表面及时用土工布覆盖,认真养护,防止强风吹袭和烈日曝晒.d、在气温高、温度低及风速大时浇筑混凝土,及早进行喷水养护,使其保持湿润.②治理方法a、如混凝土仍保持塑性,可采取及时压抹一遍或重复振捣的办法来消除,再加强覆盖养护.b、如混凝土已硬化,可向裂缝内装入干水泥粉,然后加水湿润或在表面抹薄层水泥砂浆.4.5混凝土温度裂缝①一般结构预防措施a、合理选择原材料和配合比,采用级配良好的石子;砂、石含泥量控制在规定范围内;在混凝土中掺加减水剂,降低水灰比;严格施工分层浇筑振捣密实,以提高混凝土抗拉强度 .b、加强混凝土的养护和保温,控制结构内外温差在规范允许(25oC)范围以内.混凝土浇筑后裸露表面及时喷水养护,夏季应适当延长养护时间,以提高抗裂能力.冬季应适当延长保温和脱模时间,使缓慢降温,以防温度骤变,温差过大引起裂缝.②治理方法对表面裂缝,可以采用涂两遍环氧胶泥或贴环氧玻璃布,以及抹、喷水泥砂浆等方法进行表面封闭处理,对整体性防水、防渗要求的结构,缝宽大于0.1米米的深进或贯穿性裂缝,应根据裂缝可灌程度 ,采用灌水泥浆或化学浆液(环氧、甲凝或丙凝浆液)方法进行裂缝修补,或者灌浆与表面封闭同时采用.宽度不大于0.1米米的裂缝,由于后期水泥生成氢氧化钙、硫酸铝钙等类物资,炭化作用能使裂缝自行愈合,可不处理或只进行表面即可.五、防范惯性事故强化技术及管理交底刚性要求根据《防范惯性事故强化技术及管理交底刚性要求》中惯性事故分析,针对连续梁悬浇块混凝土施工时,惯性事故类别与分析如表5-1所示.表5-1 惯性事故类别与分析序号惯性事故类别事故经过简况事故主要原因、教训11“2012.05.21”京福客专闽赣段六标,北平大桥爆模事故2012年5月21日0时50分,由XXX单位承建施工的京福铁路客专闽赣段六标北平大桥6号墩,在浇筑砼至16米高度时,模板发生爆模,造成3人死亡.直接原因:模板局部存在缺陷(个别焊缝裂纹或脱焊)导致模板强度下降,在浇筑过程中模板所受侧压力超过其受力极限,致使底部爆模和整个模板垮塌,导致事故发生.间接原因:一是项目部对进场周转料具管理缺失,对模板进场未进行相应的检验验收,在质量不明的情况下,盲目进行施工作业.二是编制的《墩身模板专项施工方案》未报进行相应审核.三是《墩身模板专项施工方案》和《安全技术交底》中没有明确泵车浇筑时应采取的具体浇筑速度要求.四是现场监管缺失,施工现场施工过程中,未及时派驻专职安全生产管理人员进行现场监督.针对上述事故,连续梁悬浇块混凝土施工时,应采取的技术及管理刚性要求如下:1、大体积砼施工前,应对模板和支撑体系进行了专项检算和技术交底.2、对模板和支撑体系的所有构件要进行检查验收,合格后方可投入使用.3、砼浇筑应控制速率,专人巡视检查,严禁违章作业.六、安全生产措施1、所有进入施工现场的人员必须戴好安全帽,高处作业时必须系好安全带.2、作业人员严禁穿拖鞋作业;严禁酒后作业.3、施工作业搭设的扶梯、工作台、脚手架、护身栏、安全网等,必须牢固可靠,并经验收合格后方可使用.4、人员上下要由斜道或扶梯上下,不准攀登模板、脚手架或绳索上下,人员通道和运输通道应分开.5、夜间施工保证投入足够的照明设施.图5-1安全措施图七、环保及其它注意事项1、施工现场机械设备更换的零、配件应及时回收;废油、废水等进行回收处理,不得随意乱倒.2、施工区域应注意不得乱扔杂物,建筑垃圾回收处理,废旧物资回收利用,不得随意乱抛污染环境.3、混凝土搅拌站及运输车辆道路(栈桥)经常洒水做好粉尘控制.11。
