2020年一建建筑案例分析100问
2020一级建造师一建试题案例题综合解析(一)

一、案例分析题
1、背景资料:

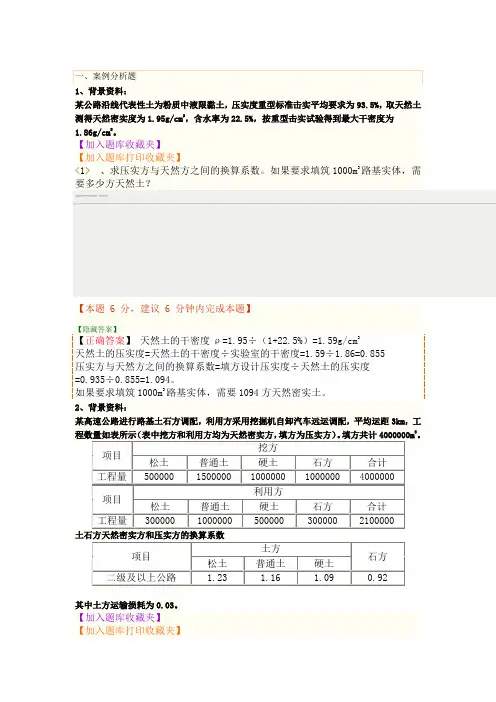

某公路沿线代表性土为粉质中液限黏土,压实度重型标准击实平均要求为93.5%,取天然土测得天然密实度为1.95g/cm3,含水率为22.5%,按重型击实试验得到最大干密度为
1.86g/cm3。
【加入题库收藏夹】
【加入题库打印收藏夹】
<1> 、求压实方与天然方之间的换算系数。
如果要求填筑1000m3路基实体,需要多少方天然土?
其中土方运输损耗为0.03。
【加入题库收藏夹】
【加入题库打印收藏夹】
<1> 、计算利用方压实数量和借方数量。
<1> 、本项目应采用什么等级的沥青?按组成结构分类,本项目沥青混凝土路面属于哪种类型?
施工单位采用图2所示的工艺流程组织施工,于4月完成该路段边坡施工。
当年6月,在雨水作用下该边坡发生了部分滑坍,施工单位认为是原设计不合理所致,因此提出了图3所示柔性支护结构方案,并按相关程序报批变更设计。
【加入题库收藏夹】
【加入题库打印收藏夹】
<1> 、指出图2中A、B分别代表的施工过程。
2024年一级建造师《建筑实务》案例100问

2024年一级建造师《建筑工程管理与实务》案例100问(附后答案)第1篇建筑工程技术第2章主要建筑工程材料的性能与应用1.混凝土外加剂的主要功能包括哪些?第3章建筑工程施工技术2.在施工期间应对哪些对象进行变形监测?3.哪些基坑工程的监测方案应进行专项论证?4.基坑验槽应具备的资料和条件有哪些?5.天然地基验槽内容有哪些?6.轻型动力触探进行基槽检验时,应检查哪些内容?7.锤击沉桩法的一般施工顺序是什么?终止沉桩标准有哪些?8.静力压桩法的一般施工顺序是什么?终止沉桩标准有哪些?9.泥浆护壁钻孔灌注桩施工工艺流程是什么?10.水下混凝土灌注混凝土一般有哪些注意事项?11.沉管灌注桩成桩过程是什么?12.在施工前后分别需要进行哪些桩基检测?13.常见的桩基检测的方法有哪些?14.桩身完整性分为几类?分类原则是什么?15.大体积混凝土应选用什么类型的水泥?大体积混凝土配合比设计应满足哪些要求?16.大体积混凝土施工温控指标应符合哪些规定?17.大体积混凝土浇筑体内监测点布置方式一般有哪些要求?18.常见模板有哪些?19.现浇混凝土结构模板及支架拆除时的混凝土强度,应符合设计要求。
当无设计要求时,应符合哪些要求?20.各种钢筋下料长度计算公式为?21.钢筋代换原则是什么?22.钢筋的连接方法有哪些?直接承受动力荷载的结构构件中纵向钢筋不宜采用哪些连接方式?23.钢筋加工除了除锈还包括哪些内容?除锈可采用什么方式?24.混凝土浇筑过程中,其自由倾落高度应符合哪些规定?25.竖向施工缝和后浇带的留设位置应符合哪些规定?26.在施工缝和后浇带处继续浇筑混凝土时,应符合哪些规定?27.一般混凝土的养护时间应符合哪些规定?28.按预加应力的方式可将预应力工程分为哪几类?他们的特点分别是什么?29.施工脚手眼不得设置的墙体或部位有哪些?30.砖砌体工程,留直槎处应加设拉结钢筋,其拉结筋应符合哪些规定?31.砌体工程中构造柱施工有哪些要求?32.小砌块砌体应对孔错缝搭砌。
2020年一建《建筑实务》案例问答必背考点

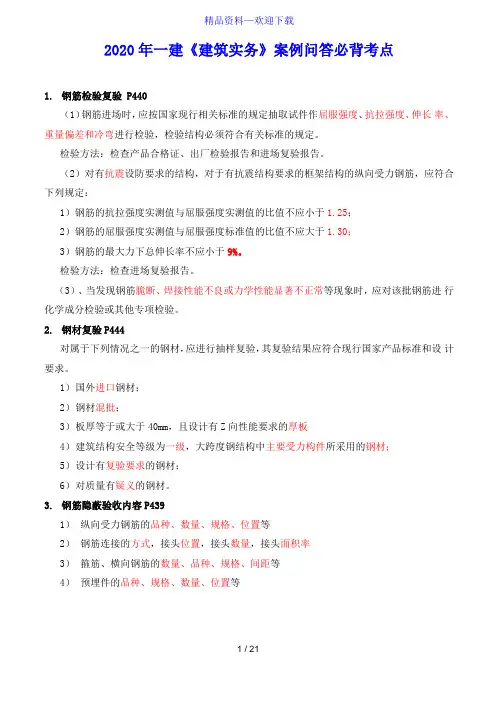

2020年一建《建筑实务》案例问答必背考点1.钢筋检验复验 P440(1)钢筋进场时,应按国家现行相关标准的规定抽取试件作屈服强度、抗拉强度、伸长率、重量偏差和冷弯进行检验,检验结构必须符合有关标准的规定。
检验方法:检查产品合格证、出厂检验报告和进场复验报告。
(2)对有抗震设防要求的结构,对于有抗震结构要求的框架结构的纵向受力钢筋,应符合下列规定:1)钢筋的抗拉强度实测值与屈服强度实测值的比值不应小于1.25;2)钢筋的屈服强度实测值与屈服强度标准值的比值不应大于1.30;3)钢筋的最大力下总伸长率不应小于9%。
检验方法:检查进场复验报告。
(3)、当发现钢筋脆断、焊接性能不良或力学性能显著不正常等现象时,应对该批钢筋进行化学成分检验或其他专项检验。
2.钢材复验P444对属于下列情况之一的钢材,应进行抽样复验,其复验结果应符合现行国家产品标准和设计要求。
1)国外进口钢材;2)钢材混批;3)板厚等于或大于40mm,且设计有Z向性能要求的厚板4)建筑结构安全等级为一级,大跨度钢结构中主要受力构件所采用的钢材;5)设计有复验要求的钢材;6)对质量有疑义的钢材。
3.钢筋隐蔽验收内容P4391)纵向受力钢筋的品种、数量、规格、位置等2)钢筋连接的方式,接头位置,接头数量,接头面积率3)箍筋、横向钢筋的数量、品种、规格、间距等4)预埋件的品种、规格、数量、位置等4.水泥进场验收P442检验内容:水泥进场时应对其品种、级别、包装或散装仓号、出厂日期等进行检査,并应对其强度、安定性及其他必要的性能指标进行复验,其质量必须符合现行国家标准的规定。
当在使用中对水泥质量有怀疑或水泥出厂超过3个月(快硬硅酸盐水泥超过1个月)时,应进行复验,并按复验结果使用。
钢筋混凝土结构、预应力混凝土结构中,严禁使用含氯化物的水泥。
检查数量:按同一生产厂家、同一等级、同一品种、同一批号且连续进场(四同)的水泥,袋装不超过2001为一批,散装不超过5001为一批,每批抽样不少于一次。
2020年一级造价工程师《建设工程造价案例分析》真题及答案解析

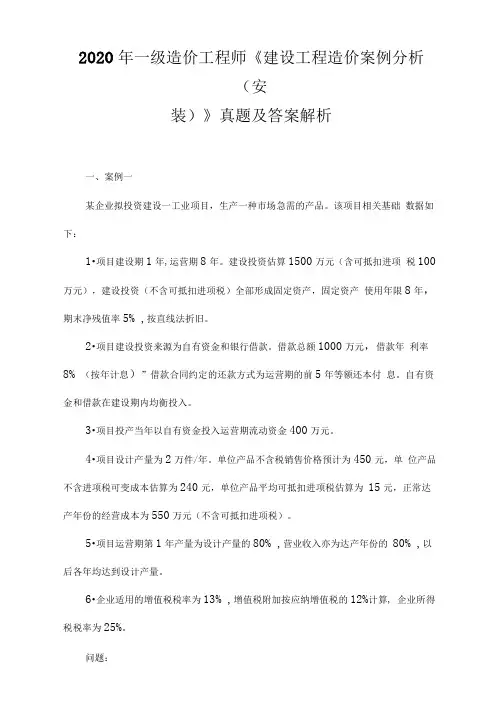

2020年一级造价工程师《建设工程造价案例分析(安装)》真题及答案解析一、案例一某企业拟投资建设一工业项目,生产一种市场急需的产品。
该项目相关基础数据如下:1•项目建设期1年,运营期8年。
建设投资估算1500万元(含可抵扣进项税100万元),建设投资(不含可抵扣进项税)全部形成固定资产,固定资产使用年限8年,期末净残值率5% ,按直线法折旧。
2•项目建设投资来源为自有资金和银行借款。
借款总额1000万元,借款年利率8% (按年计息)”借款合同约定的还款方式为运营期的前5年等额还本付息。
自有资金和借款在建设期内均衡投入。
3•项目投产当年以自有资金投入运营期流动资金400万元。
4•项目设计产量为2万件/年。
单位产品不含税销售价格预计为450元,单位产品不含进项税可变成本估算为240元,单位产品平均可抵扣进项税估算为15元,正常达产年份的经营成本为550万元(不含可抵扣进项税)。
5•项目运营期第1年产量为设计产量的80% ,营业收入亦为达产年份的80% ,以后各年均达到设计产量。
6•企业适用的增值税税率为13% ,增值税附加按应纳增值税的12%计算, 企业所得税税率为25%。
问题:1.列式计算项目建设期贷款利息和固定资产年折旧额。
2.列式计算项目运营期第1年、第2年的企业应纳增值税额。
3.列式计算项目运营期第1年的经营成本、总成本费用。
4.列式计算项目运营期第1年、第2年的税前利润,并说明运营期第1年项目可用于还款的资金能否满足还款要求。
5.列式计算项目运营期第2年的产量盈亏平衡点。
(注:计算过程和结果数据有小数的,保留两位小数)【答案】问题1 :建设期贷款利息二10002x8%二40 (万元)固定资产折旧二(1500-100+40 ) x (1-5% ) ^8=171 (万元)问题2 :运营期第1 年增值税二2x80%x450xl3%-2x80%xl5-100=-30.40 (万元)运营期第1年应纳增值税二0运营期第1年增值税附加二0运营期第2年增值税二2x450xl3%-2xl5-30.4二56.60 (万元)问题3 :运营期第1年经营成本二550-240x2+240x2x80%二454 (万元)运营期第1年总成本二经营成本+折旧+摊销+利息二454+171+(1000+40 ) x8%二708.20 (万元)问题4:运营期第1年税前利润二2x80%x450-708.20二11.80 (万元)运营期第1年净利润二lL8x (1-25% )=8.85 (万元)建设期贷款按年等额还本付息,则年还本付息额A二(1000+40 ) x8%x(1+8% ) 5/[ (1+8% ) 5-1]二260.47 (万元)运营期第1 年还本=260.47- ( 1000+40 ) x8%二177.27 (万元)运营期第2 年利息二(1000+40-177.27 ) ><8%二69.02 (万元)运营期第2年总成本二550+171+69.02=790.02 (万元)运营期第2年税前利润二2x450-790.02-56.6x12%二103.19 (万元)运营期第一年可用于还款的资金二净利润+折旧二8.85+171二179.85 > 177.27 ,满足还款要求。
2020年一建一级建造师建筑实务案例分析真题及解析

答案:A
解析:多层及高层钢结构吊装,在分片区的基础上,多采用综合吊装法。
15.施工现场临时用电配电箱金属箱门与金属箱体的连接材料正确的是( )。
A.单股铜线
B.绝缘多股铜线
C.编织软铜线
D.铜绞线
答案:C
解析:配电箱、开关箱的金属箱体、金属电器安装板以及电器正常不带电的金属底座、外壳等必须通过PE线端子
13.全玻幕墙面板与玻璃肋的连接结用胶应用( )。
A.硅酮耐候密封胶
B.环氧胶
C.丁基热熔密封胶
D.硅酮结构密封胶
答案:D
解析:全玻幕墙面板与玻璃肋的连结胶缝必须采用硅酮结构密封胶,可以现场打注。
14.高层制结构吊装中广泛采用单件水法
C.整体吊装法
D.整体提升法
B.真实
C.及时
D.有效
E.明确
答案:ADE
解析:事故应急救援预案应提出详尽、实用、明确和有效的技术措施与组织措施。 26.建筑
安全生产事故按事故原因和性质分为( )。
A.生产事故
B.重伤事故
C.死亡事故
D.轻伤事改
E.环境事故答
案:AE
第5页
解析:从建筑活动的特点及事故的原因和性质来看,建筑安全事故可以分为四类,即生产事故、质量问题、技术 事故和环境事故。 27.建筑施工中,垂直运输设备有( )。 A.塔式起重机 B.施工电梯 C.吊篮 D.物料提升架 E.混凝土泵 答案:ABDE 解析:具有垂直(竖向)提升(或降落)物料、设备和人员功能的设备(施)均可用于垂直运输作业,种类较 多,垂直运输设备大致分四大类:塔式起重机、施工电梯、物料提升架、混凝土泵。吊篮是建筑工程高空作业的 建筑工具,作用于幕墙安装,外墙清洗。
2020年一级建造师《建筑实务》案例题考点分析(一)

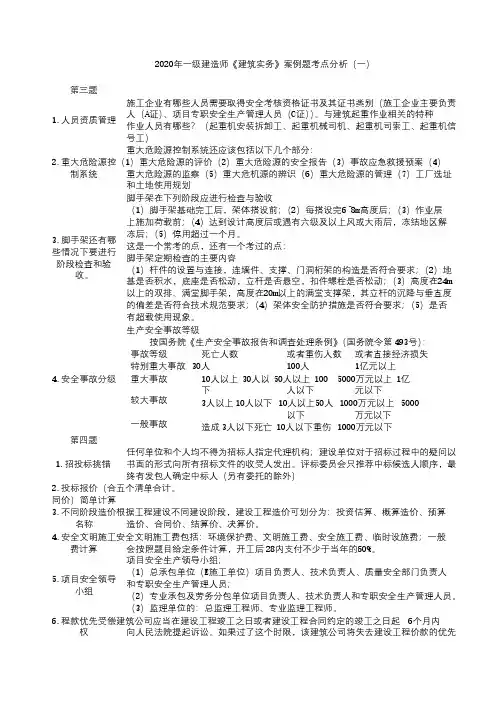

2020年一级建造师《建筑实务》案例题考点分析(一)第三题施工企业有哪些人员需要取得安全考核资格证书及其证书类别(施工企业主要负责人(A 证)、项目专职安全生产管理人员(C 证))。
与建筑起重作业相关的特种 作业人员有哪些?(起重机安装拆卸工、起重机械司机、起重机司索工、起重机信号工)1.人员资质管理 重大危险源控制系统还应该包括以下几个部分:2.重大危险源控(1)重大危险源的评价(2)重大危险源的安全报告(3)事故应急救援预案(4)制系统 重大危险源的监察(5)重大危机源的辨识(6)重大危险源的管理(7)工厂选址和土地使用规划脚手架在下列阶段应进行检查与验收(1)脚手架基础完工后,架体搭设前;(2)每搭设完6~8m 高度后;(3)作业层上施加荷载前;(4)达到设计高度后或遇有六级及以上风或大雨后,冻结地区解冻后;(5)停用超过一个月。
3.脚手架还有哪 些情况下要进行 阶段检查和验 收。
这是一个常考的点,还有一个考过的点: 脚手架定期检查的主要内容 (1)杆件的设置与连接,连墙件、支撑、门洞桁架的构造是否符合要求;(2)地 基是否积水,底座是否松动,立杆是否悬空,扣件螺栓是否松动;(3)高度在24m以上的双排、满堂脚手架,高度在20m 以上的满堂支撑架,其立杆的沉降与垂直度的偏差是否符合技术规范要求;(4)架体安全防护措施是否符合要求;(5)是否有超载使用现象。
生产安全事故等级按国务院《生产安全事故报告和调查处理条例》(国务院令第 493号):事故等级 死亡人数 或者重伤人数 或者直接经济损失特别重大事故 30人 100人 1亿元以上4.安全事故分级 重大事故 较大事故 一般事故 10人以上 30人以 50人以上 100 5000万元以上 1亿下 人以下 元以下 3人以上 10人以下 10人以上50人 1000万元以上 5000以下 万元以下 造成 3人以下死亡 10人以下重伤 1000万元以下第四题任何单位和个人均不得为招标人指定代理机构;建设单位对于招标过程中的疑问以书面的形式向所有招标文件的收受人发出。
2020年一级建造师建筑实务案例分析必背九十问

2020年一级建造师建筑实务案例分析必背九十问温馨提示:如果您前期完成了系统精讲课的学习内容,复习效果比较好,有一定的基础;并且通过强化技巧课的学习,对考点掌握的不错,(以强化技巧神总结为主),时间充裕的学员必背下面的第一阶段案例知识点,第二阶段案例必背的将在2020年9月份更新,不能只背知识点,要把问题和知识点结合起来一起记忆。
一、施工测量的内容:)施工控制网的建立)建筑物定位、基础放线及细部测设)竣工图的绘制二、平面控制测量的程序(由整体到局部)建立场区控制网→建立建筑物施工控制网→测设建筑物的主轴线→细部放样三、在施工期间应进行变形测量的有:)地基基础设计等级为甲级的建筑;)软弱地基上的地基基础设计等级为乙级的建筑;)加层、扩建或处理地基上的建筑;4)受邻近施工影响或受场地地下水等环境因素变化影响的建筑;5)采用新型基础或新型结构的建筑;6)大型城市基础设施;7)体型狭长且地基土变化明显的建筑。
四、建筑在施工期间的变形测量要求:)对各类建筑应进行沉降观测,宜进行场地沉降观测、地基土分层沉降观测和斜坡位移观测。
)对基坑工程应进行基坑及其支护结构变形观测和周边环境变形观测;对一级基坑应进行基坑回弹观测。
)对高层和超高层建筑,应进行倾斜观测。
4)当建筑出现裂缝时,应进行裂缝观测。
5)施工需要时,进行其他类型的变形观测。
五、基坑监测基坑监测应由建设方委托具有相应资质的第三方实施。
监测的技术要求应包括监测项目、监测频率和监测报警值等。
基坑监测应包括对支护结构、已施工的主体结构和邻近的道路、市政管线、地下设施、周围建(构)筑物等项目进行监测六、灌注桩排桩支护施工要求(会判断改错即可)适用条件:基坑侧壁安全等级为一级、二级、三级;适用于可采取降水或止水帷幕的基坑。
除悬臂式支护适用于浅基坑外,其他几种支护方式(锚拉式支护结构、内撑式支护结构、内撑-锚拉混合式支护结构、双排桩)都适用于深基坑。
()灌注桩排桩应采取间隔成桩的施工顺序,已完成浇筑混凝土的桩与邻桩间距应大于4倍桩径,或间隔施工时间应大于36h。
一建建筑金月案例必背200问

一建建筑金月案例必背200问《一建建筑金月案例必背200问》一建建筑金月案例是建筑行业中的经典案例之一,对于建筑从业者来说,掌握这些案例的关键信息是非常重要的。
下面是200个与一建建筑金月案例相关的问题,帮助你更好地了解和掌握这一经典案例。
1.一建建筑金月案例是什么?2.这个案例发生在哪个国家?3.一建建筑金月案例的背景是什么?4.这个案例涉及到哪个建筑项目?5.该建筑项目的规模如何?6.这个案例的时间节点是什么?7.一建建筑金月案例的主要问题是什么?8.该案例的解决方案是什么?9.这个案例对建筑行业有哪些启示?10.一建建筑金月案例中的主要人物是谁?12.该案例的结果如何?13.这个案例对相关方有什么影响?14.一建建筑金月案例的主要经验教训是什么?15.这个案例的相关文件有哪些?16.该案例的司法程序是怎样的?17.这个案例的审判过程中有哪些关键证据?18.一建建筑金月案例中的法律问题是什么?19.这个案例是否有其他类似案例?20.该案例的法律依据是什么?21.这个案例的调查结果是什么?22.一建建筑金月案例中的关键合同条款是什么?23.这个案例的造成原因是什么?24.该案例中哪些方面需要改进?25.这个案例中的主要争议点是哪些?26.一建建筑金月案例中的相关数据有哪些?27.这个案例中的技术问题是什么?28.该案例中的管理问题有哪些?30.一建建筑金月案例对当地社会有什么影响?31.这个案例中的经济问题是什么?32.这个案例中的环境问题有哪些?33.一建建筑金月案例中的社会问题是什么?34.这个案例中的安全问题有哪些?35.该案例中相关职责的划分如何?36.这个案例中的法律风险有哪些?37.一建建筑金月案例中的利益相关方有哪些?38.这个案例中的合同履行情况如何?39.该案例中的项目管理是否规范?40.这个案例中的纠纷解决方式是什么?41.一建建筑金月案例中的财务问题是什么?42.这个案例中的专业问题有哪些?43.这个案例中的监管问题有哪些?44.该案例中的媒体关注度如何?45.这个案例中的公众参与程度如何?46.一建建筑金月案例中的相关统计数据有哪些?47.这个案例中的项目进度如何?48.这个案例中的质量问题有哪些?49.该案例中的施工方面存在哪些问题?50.这个案例中的设计问题有哪些?51.一建建筑金月案例中的监理问题是什么?52.这个案例中的材料问题有哪些?53.这个案例中的工艺问题有哪些?54.该案例中的设备问题有哪些?55.这个案例中的工期问题有哪些?56.一建建筑金月案例中的施工方案如何?57.这个案例中的成本问题有哪些?58.这个案例中的合同纠纷如何解决?59.该案例中的索赔情况如何?60.这个案例中的项目监管是否到位?61.一建建筑金月案例中的竣工验收如何?62.这个案例中的质量验收标准是什么?63.这个案例中的质量监督情况如何?64.该案例中的安全监管措施如何?65.这个案例中的工程质量问题有哪些?66.一建建筑金月案例中的施工安全问题如何?67.这个案例中的环境保护措施如何?68.这个案例中的施工合同如何履行?69.该案例中的工程款支付情况如何?70.这个案例中的设计变更情况如何?71.一建建筑金月案例中的工程变更情况如何?72.这个案例中的工程索赔情况如何?73.这个案例中的施工图设计是否规范?74.该案例中的施工质量验收情况如何?75.这个案例中的施工报验情况如何?76.一建建筑金月案例中的工程质量监督情况如何?77.这个案例中的材料验收情况如何?78.这个案例中的测试验收情况如何?79.该案例中的质量保证措施如何?80.这个案例中的施工质量整改情况如何?81.一建建筑金月案例中的施工工艺如何?82.这个案例中的施工进度是否满足要求?83.这个案例中的工程安全措施如何?84.该案例中的施工安全事故情况如何?85.这个案例中的施工安全整改情况如何?86.一建建筑金月案例中的施工安全培训如何?87.这个案例中的施工安全责任划分如何?88.这个案例中的施工安全检查如何?89.该案例中的施工安全监督情况如何?90.这个案例中的施工安全整改是否有力?91.一建建筑金月案例中的施工现场管理如何?92.这个案例中的施工现场是否整洁有序?93.这个案例中的施工现场秩序如何?94.该案例中的施工现场卫生情况如何?95.这个案例中的施工现场安全设施如何?96.一建建筑金月案例中的施工现场交通安全如何?97.这个案例中的施工现场消防安全如何?98.这个案例中的施工现场停电情况如何?99.该案例中的施工现场噪音情况如何?100.这个案例中的施工现场尘土污染情况如何?101.一建建筑金月案例中的施工现场排水情况如何?102.这个案例中的施工现场临时设施使用是否规范?103.这个案例中的监理人员是否履行职责?104.该案例中的监理机构是否独立公正?105.这个案例中的监理报告是否准确详实?106.一建建筑金月案例中的监理问题如何解决?107.这个案例中的监理合同是否明确?108.这个案例中的监理费用支付是否及时?109.该案例中的监理工作是否到位?110.这个案例中的监理责任是否明确?111.一建建筑金月案例中的设计文件是否规范?112.这个案例中的设计方案是否满足要求?113.这个案例中的设计变更是否有合理依据?114.该案例中的设计变更是否经过审批?115.这个案例中的设计变更是否按照程序执行?116.一建建筑金月案例中的设计问题如何解决?117.这个案例中的设计合同是否明确?118.这个案例中的设计费用支付是否及时?119.该案例中的设计工作是否到位?120.这个案例中的设计责任是否明确?121.一建建筑金月案例中的材料采购是否规范?122.这个案例中的材料验收是否严格?123.这个案例中的材料使用是否合理?124.该案例中的材料采购是否按照合同执行?125.这个案例中的材料供应商是否有资质?126.一建建筑金月案例中的材料问题如何解决?127.这个案例中的材料质量是否达标?128.这个案例中的材料配送是否及时?129.该案例中的材料管理是否到位?130.这个案例中的材料费用支付是否及时?131.一建建筑金月案例中的工艺流程是否规范?132.这个案例中的工艺技术是否过时?133.这个案例中的工艺施工是否合理?134.该案例中的工艺施工是否按照合同执行?135.这个案例中的工艺施工是否达标?136.一建建筑金月案例中的工艺问题如何解决?137.这个案例中的工艺施工是否按照设计要求?138.这个案例中的工艺施工是否按照标准执行?139.该案例中的工艺施工是否按照程序执行?140.这个案例中的工艺施工是否按照安全要求执行?141.一建建筑金月案例中的工期是否合理?142.这个案例中的工期进度是否满足要求?143.这个案例中的工期提前或延期是否有合理依据?144.该案例中的工期管理是否到位?145.这个案例中的工期问题如何解决?146.一建建筑金月案例中的工期控制是否科学?147.这个案例中的工期计划是否合理?148.这个案例中的工期延误是否可避免?149.该案例中的工期压缩是否合理?150.这个案例中的工期变更是否合法?151.一建建筑金月案例中的成本是否控制合理?152.这个案例中的工程造价是否符合预算?153.这个案例中的成本支出是否合规?154.该案例中的成本管理是否到位?155.这个案例中的成本问题如何解决?156.一建建筑金月案例中的成本控制是否科学?157.这个案例中的成本预算是否合理?158.这个案例中的成本变更是否合法?159.该案例中的成本核算是否准确?160.这个案例中的成本收益是否合理?161.一建建筑金月案例中的财务管理是否规范?162.这个案例中的财务报表是否真实可靠?163.这个案例中的财务风险是否控制合理?164.该案例中的财务管理是否到位?165.这个案例中的财务问题如何解决?166.一建建筑金月案例中的财务控制是否科学?167.这个案例中的资金使用是否合规?168.这个案例中的资金收支是否合理?169.该案例中的资金流动是否规范?170.这个案例中的资金安排是否合理?171.一建建筑金月案例中的环境保护措施是否到位?172.这个案例中的环境问题是否得到解决?173.这个案例中的环境影响是否得到控制?174.该案例中的环境管理是否规范?175.这个案例中的环境问题如何解决?176.一建建筑金月案例中的环境保护措施是否有效?177.这个案例中的环境影响评价是否符合要求?178.这个案例中的环境监测是否到位?179.该案例中的环境保护责任是否明确?180.这个案例中的环境保护整改是否及时?181.一建建筑金月案例中的社会责任承担如何?182.这个案例中的社会问题是否得到解决?183.这个案例中的社会影响如何?184.该案例中的社会责任管理是否规范?185.这个案例中的社会问题如何解决?186.一建建筑金月案例中的社会影响如何评价?187.这个案例中的社会责任履行是否到位?188.这个案例中的社会责任宣传是否充分?189.该案例中的社会责任监督是否有效?190.这个案例中的社会责任整改是否及时?191.一建建筑金月案例中的安全管理是否到位?192.这个案例中的安全问题是否得到解决?193.这个案例中的安全风险如何控制?194.该案例中的安全管理是否规范?195.这个案例中的安全问题如何解决?196.一建建筑金月案例中的安全措施是否有效?197.这个案例中的安全方案是否符合要求?198.这个案例中的安全检查是否到位?199.该案例中的安全培训是否充分?200.这个案例中的安全责任是否明确?以上是200个与一建建筑金月案例相关的问题,希望能够帮助你更好地了解和掌握这一经典案例。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
2020年一级建造师建筑实务案例分析必背100问一、抗震钢筋满足的要求国家标准规定,有较高要求的抗震结构适用的钢筋牌号为:带肋钢筋牌号后加E;(例如:HRB400E、HRBF400E)。
该类钢筋除应满足以下(1)、(2)、(3)的要求外,其他要求与相对应的已有牌号钢筋相同。
(1)钢筋实测抗拉强度与实测屈服强度之比不小于1.25;(2)钢筋实测屈服强度与表1A414012-1规定的屈服强度特征值之比不大于1.30;(3)钢筋的最大力总伸长率不小于9%。
钢筋的表面标志应符合下列规定:①钢筋应在其表面轧上牌号标志、生产企业序号(许可证后3位数字)和公称直径毫米数字,还可轧上经注册的厂名或商标。
②钢筋牌号以阿拉伯数字或阿拉伯数字加英文字母表示,HRB400、HRB500、HRB600分别以4、5、6表示,HRBF400、HRBF500分别以C4、C5表示,HRB400E、HRB500E分别以4E、5E表示,HRBF400E、HRBF500E分别以C4E、C5E表示。
厂名以汉语拼音字头表示。
公称直径毫米数以阿拉伯数字表示。
二、施工测量的内容:1)施工控制网的建立2)建筑物定位、基础放线及细部测设3)竣工图的绘制三、平面控制测量的程序(由整体到局部)建立场区控制网→建立建筑物施工控制网→测设建筑物的主轴线→细部放样四、施工测量现场主要工作长度的测设、角度的测设、建筑物细部点平面位置的测设、建筑物细部点高程位置及倾斜线的测设五、在施工期间应进行变形测量的有:1)地基基础设计等级为甲级的建筑;2)软弱地基上的地基基础设计等级为乙级的建筑;3)加层、扩建或处理地基上的建筑;4)受邻近施工影响或受场地地下水等环境因素变化影响的建筑;5)采用新型基础或新型结构的建筑;6)大型城市基础设施;7)体型狭长且地基土变化明显的建筑。
六、建筑在施工期间的变形测量要求:1)对各类建筑应进行沉降观测,宜进行场地沉降观测、地基土分层沉降观测和斜坡位移观测。
2)对基坑工程应进行基坑及其支护结构变形观测和周边环境变形观测;对一级基坑应进行基坑回弹观测。
3)对高层和超高层建筑,应进行倾斜观测。
4)当建筑出现裂缝时,应进行裂缝观测。
5)施工需要时,进行其他类型的变形观测。
七、基坑监测基坑监测应由建设方委托具有相应资质的第三方实施。
监测的技术要求应包括监测项目、监测频率和监测报警值等。
基坑监测应包括对支护结构、已施工的主体结构和邻近的道路、市政管线、地下设施、周围建(构)筑物等项目进行监测八、灌注桩排桩支护施工要求(会判断改错即可)适用条件:基坑侧壁安全等级为一级、二级、三级;适用于可采取降水或止水帷幕的基坑。
除悬臂式支护适用于浅基坑外,其他几种支护方式(锚拉式支护结构、内撑式支护结构、内撑-锚拉混合式支护结构、双排桩)都适用于深基坑。
(1)灌注桩排桩应采取间隔成桩的施工顺序,已完成浇筑混凝土的桩与邻桩间距应大于4倍桩径,或间隔施工时间应大于36h。
(2)灌注桩顶应充分泛浆,高度不应小于500mm;水下灌注混凝土时混凝土强度应比设计桩身强度提髙一个强度等级进行配制。
(3)灌注桩外截水帷幕宜采用单轴、双轴或三轴水泥土搅拌桩;截水帷幕与灌注桩排桩间的净距宜小于200mm;采用高压旋喷桩时,应先施工灌注桩,再施工高压旋喷截水帷幕。
九、地下连续墙支护(会判断改错即可)适用条件:基坑侧壁安全等级为一级、二级、三级;适用于周边环境条件很复杂的深基坑。
(1)应设置现浇钢筋混凝土导墙。
混凝土强度等级不应低于C20,厚度不应小于200mm;导墙顶面应高于地面100mm,高于地下水位0.5m以上;导墙底部应进入原状土200mm以上;导墙高度不应小于1.2m;导墙内净距应比地下连续墙设计厚度加宽40mm。
(2)地下连续墙单元槽段长度宜为4〜6m。
槽内泥浆面不应低于导墙面0.3m,同时应高于地下水位0.5m以上。
(3)水下混凝土应采用导管法连续浇筑。
导管水平布置距离不应大于3m,距槽段端部不应大于1.5m,导管下端距槽底宜为300~500mm;钢筋笼吊放就位后应及时浇筑混凝土,间隔不宜大于4h;现场混凝土坍落度宜为200±20mm,强度等级应比设计强度提高一级进行配制;混凝土浇筑面宜高出设计标高300~500mm。
十、土钉墙的构造要求(会判断改错即可)(1)土钉墙、预应力锚杆复合土钉墙的坡比(墙面垂直高度与水平宽度的比值)不宜大于1:0.2。
(2)土钉墙宜采用洛阳铲成孔的钢筋土钉,打入困难的土层,宜采用机械成孔的钢筋土钉。
(3)土钉水平间距和竖向间距宜为1〜2m;土钉倾角宜为5°~20°。
(4)成孔注浆型钢筋土钉成孔直径宜为70〜120mm;土钉钢筋宜选用HRB400、HRB500钢筋,直径16〜32mm;土钉孔注浆材料可选用水泥浆(0.4~0.5)或水泥砂浆(1:2〜1:3),强度不宜低于20MPa。
(5)钢管土钉用钢管外径不宜小于48mm,壁厚不宜小于3mm。
(6)土钉墙高度不大于12m时,喷射混凝土面层要求有:厚度80〜100mm,设计强度等级不低于C20;应配置钢筋网和通长的加强钢筋,宜采用HPB300级钢筋,钢筋网用直径6〜10mm、间距150〜250mm,加强钢筋用直径14~20mm。
土钉与加强钢筋宜采用焊接连接。
(7)土钉墙施工必须遵循“超前支护,分层分段,逐层施作,限时封闭(一般24h内),严禁超挖”的原则(8)开挖后应及时封闭临空面,应在24h内完成土钉安放和喷射混凝土面层。
在淤泥质土层开挖时,应在12h内完成土钉安放和喷射混凝土面层。
(9)上一层土钉完成注浆48h后,才可开挖下层土方。
十一、排桩、地下连续墙:(会判断改错即可)(4)悬臂式现浇钢筋混凝土地下连续墙厚度不宜小于600mm,地下连续墙顶部应设置钢筋混凝土冠梁,冠梁宽度不宜小于地下连续墙厚度,高度不宜小于墙厚0.6倍。
(6)锚杆长度设计应符合下列规定:1)锚杆自由段长度不应小于5m并应超过潜在滑裂面并进入稳定土层不小于1.5m;2)土层锚杆锚固段长度不宜小于6m;3)锚杆杆体下料长度应为锚杆自由段、锚固段及外露长度之和,外露长度须满足台座、腰梁尺寸及张拉作业要求。
(7)锚杆布置应符合以下规定:1)锚杆上下排垂直间距不宜小于2.0m,水平间距不宜小于1.5m;2)锚杆锚固体上覆土层厚度不宜小于4.0m;3)锚杆倾角宜为15°〜25°,且不应大于45°,不应小于10°。
十二、基坑施工的安全应急措施:1)在基坑开挖过程中,一旦出现了渗水或漏水,应根据水量大小,采用坑底设沟排水、引流修补、密实混凝土封堵、压密注浆、高压喷射注浆等方法及时进行处理。
2)对于轻微的流沙现象,在基坑开挖后可采用加快垫层浇筑或加厚垫层的方法“压住”流沙。
对于较严重的流沙,应增加坑内降水措施进行处理。
3)如果水泥土墙等重力式支护结构位移超过设计估计值时,应予以高度重视,同时做好位移监测,掌握发展趋势。
如果位移持续发展,超过设计值较多时,则应采用水泥土墙背后卸载、加快垫层施工及加大垫层厚度和加设支撑等方法及时进行处理。
4)对于基坑周围管线保护的应急措施一般包括增设回灌井、打设封闭桩或管线架空两种方法。
十三、验槽时必须具备的资料和条件:(1)勘察、设计、建设、监理、施工等相关单位技术人员到场(2)地基基础设计文件(3)岩土工程勘察报告(4)轻型动力触探(可不进行时除外)(5)地基处理或深基础施工质量检测报告(6)基底应为无扰动的原状土,留置有保护层时其厚度不应超过100mm。
十四、天然地基验槽的内容:(1)根据勘察、设计文件核对基坑的位置、平面尺寸、坑底标高;(2)根据勘察报告核对坑底、坑边岩土体和地下水情况;(3)检查空穴、古墓、古井、暗沟、防空掩体及地下埋设物的情况,并应查明其位置、深度和性状;(4)检查基坑底土质的扰动情况以及扰动的范围和程度;(5)检查基坑底土质受到冰冻、干裂、受水冲刷或浸泡等扰动情况,并应查明影响范围和深度。
十五、遇到下列情况之一时,可不进行轻型动力触探(1)承压水头可能高于基坑底面标高,触探可造成冒水涌砂时;(2)基础持力层为砾石层或卵石层,且基底以下砾石层或卵石层厚度大于1m时;(3)基础持力层为均匀、密实砂层,且基底以下厚度大于1.5m时。
十六、轻型动力触探应检查下列内容:(1)地基持力层的强度和均匀性;(2)浅埋软弱下卧层或浅埋突出硬层;(3)浅埋的会影响地基承载力或基础稳定性的古井、墓穴和空洞等。
轻型动力触探宜采用机械自动化实施,检验完毕后,触探孔位处应灌砂填实。
十七、锤击沉桩法施工要求1)预制桩的混凝土强度达到70%后方可起吊,达到100%后方可运输和打桩。
2)单节桩采用两支点起吊时,吊点距桩端宜为0.2L(桩段长)。
吊运过程中严禁采用拖拉取桩方法。
3)接桩接头宜高出地面0.5〜1m。
接桩方法分为焊接、螺纹接头和机械啮合接头等。
5)沉桩顺序:①先深后浅、宜先大后小、先长后短、先密后疏②对于密集桩群应控制沉桩速率,宜从中间开始分头向四周或两边对称施打;③当一侧毗邻建筑物时,由毗邻建筑物处向另一方向施打;6)锤击桩终止沉桩标准有:a)终止沉桩应以桩端标高控制为主,贯入度控制为辅,当桩终端达到坚硬,硬塑黏性土,中密以上粉土、砂土、碎石土及风化岩时,可以贯入度控制为主,桩端标高控制为辅;b)贯入度达到设计要求而桩端标高未达到时,应继续锤击3阵,按每阵10击的贯入度不大于设计规定的数值予以确认。
十八、验收检测的受检桩选择条件及桩身完整性分类:(1)施工质量有疑问的桩;(2)局部地基条件出现异常的桩;(3)承载力验收检测时部分选择完整性检测中判定的Ⅲ类桩;(4)设计方认为重要的桩;(5)施工工艺不同的桩;(6)宜按规定均匀和随机选择。
十九、工程桩应进行承载力检验:对于地基基础设计等级为甲级或地质条件复杂,成桩质量可靠性低的灌注桩,应采用静载荷试验的方法进行检验,检验桩数不应少于总数的1%,且不应少于3根;当总桩数少于50根时,不应少于2根。
二十、工程桩应进行完整性检验:抽检数量不应少于总桩数的20%,且不应少于10根。
每根柱子承台下的桩抽检数量不应少于1根。
二十一、大体积混凝土温控指标符合下列规定:(1)混凝土浇筑体在入模温度基础上的温升值不宜大于50℃;(2)混凝土浇筑体里表温差(不含混凝土收缩当量温度)不宜大于25℃;(3)混凝土浇筑体降温速率不宜大于2.0℃/d;(4)拆除保温覆盖时混凝土浇筑体表面与大气温差不应大于20℃。
二十二、大体积混凝土施工组织设计,应包括下列主要内容:1)大体积混凝土浇筑体温度应力和收缩应力计算结果;2)施工阶段主要抗裂构造措施和温控指标的确定;3)原材料优选、配合比设计、制备与运输计划;4)主要施工设备和现场总平面布置;5)温控监测设备和测试布置图;6)浇筑顺序和施工进度计划;7)保温和保湿养护方法;8)应急预案和应急保障措施;9)特殊部位和特殊气候条件下的施工措施。
