2003消耗量定额解释1、建筑工程消耗量定额与修缮工程预算定额的分界:修缮工程中,300㎡以的零星添建工程,执行修缮定额;超过300㎡的添建工程,执行建筑定额。

2、砌筑材料的规格,设计与定额不同时,可以换算,但消耗量不变,系指定额材料块数折合体积与定额砂浆体积的总体积不变。

3、各种砌体子目,均包括原浆勾缝容。

加浆勾缝时,按定额第九章第二节相应规定计算。

4、坡屋面顶板,按斜板计算。

屋脊处八字脚的加厚混凝土(素混凝土)已包括在消耗量,不单独计算。

若屋脊处八字脚的加厚混凝土配置钢筋作梁使用,应按设计尺寸并入斜板工程量计算。

5、现浇混凝土柱、梁、墙、板的分界:⑴混凝土墙中的暗柱、暗梁,并入相应墙体积,不单独计算;⑵梁、墙连接时,墙高算至梁底;⑶墙、墙相交时,外墙按外墙中心线长度计算,墙按墙间净长度计算;⑷柱、墙与板相交时,柱和外墙的高度,算至板上坪;墙的高度,算至板底;板的宽度,按外墙间净宽度(无外墙时,按板边缘之间的宽度)计算,不扣除柱、垛所占板的面积;⑸电梯井壁,工程量计算执行外墙的相应规定。

6、石、花岗岩楼地面面层点缀子目,其点缀块料按规格块料、被点缀的主体块料按现场加工编制。

点缀块料面层的工程量,按设计图示尺寸,单独计算;不扣除被点缀的主体块料面层的工程量,其现场加工的人工、机械也不增加。

7、各种现浇混凝土板、楼梯、圈梁、过梁、楼梯、雨蓬、阳台、挑檐中的梁和挑梁,混凝土构造柱,均不单独计算。

8、装饰脚手架,墙高度在3.6m以时按相应脚手架子目30%计取。

但计取满堂脚手架后,不再计取装饰脚手架。

9、钢梁执行钢制动梁子目,钢支架执行屋架钢支撑(十字)子目。

10、墙面抹灰(含一般抹灰和装饰抹灰)的工程量,应扣除零星抹灰所占面积,不扣除各种装饰线条所占面积。

11、平挂式安全网(脚手架与建筑物外墙之间的安全网),按水平挂设的投影面积,以平方米计算,执行定额10-1-46立挂式安全网子目。

12、檐高超过20m的建筑物,其超高人工、机械增加的计算基数为除下列工程容之外的全部工程容:⑴室地坪(±0.000)以下的地面垫层、基础、地下室等全部工程容;⑵±0.000以上的构件制作(预制混凝土构件含:钢筋、混凝土搅拌和模板)及工程容;⑶垂直运输机械、脚手架、构件运输工程容。

深圳市安装工程消耗量定额(2003)

深圳市安装工程消耗量定额(2003)

总说明一、《深圳市安装工程消耗量标准》(以下简称“安装消耗量标准”)是完成规定计量单位分项工程计价所需的人工、材料、施工机械台班的消耗量标准。

“安装消耗量标准”中包括了与之配套的工程量计算规则。

二、“安装消耗量标准”与《深圳市建设工程计价办法》、《深圳市安装工程综合价格》配合使用,适用于深圳市辖区范围内新建、扩建、改建的安装工程的计价。

三、“安装消耗量标准”是编制深圳市安装工程招标标底的依据,也可作为投标报价的参考。

四、“安装消耗量标准”的编制依据为:1.《建设工程工程量清单计价规范》(GB50500-2003);2.《全国统一安装工程预算定额》(2000);3.《全国统一安装工程预算工程量计算规则》(2000);4.《深圳市安装工程综合价格》(1998);5.《深圳市施工机械台班价格》(2003年);6.国家有关现行产品标准、设计规范、施工及验收规范、技术操作规程、质量评定标准和安全操作规程;7.深圳市近年来有关安装工程的具有代表性的工程设计、施工、计价及其它资料。

五、“安装消耗量标准”暂分十一册,内容组成包括:第一册:机械设备安装工程:第二册:电气设备安装工程;第三册:热力设备安装工程;第四册:建筑智能化系统设备安装工程:第五册:静置设备与工艺金属结构制作安装工程;第六册:工业管道工程;第七册:消防工程;第八册:给排水、燃气工程;第九册:通风空调工程;第十册:自动化控制仪表安装工程;第十一册:刷油、防腐蚀、绝热工稗及配套工程。

六、“安装消耗量标准”子目中人工、材料、施工机械台班消耗是按照正常的施工条件,我市目前多数施工企业的工人技术水平、机械装备程度,合理的施工组织设计、施工工期、施工工艺、操作规程及使用合格的建筑材料、成品、半成品编制的,反映了本行业社会平均的劳动、材料及机械消耗水平。

1.“安装消耗量标准”子目中的人工工日不分列工种和技术等级,一律以安装工日表示,内容包括基本用工、超运距用工和人工幅度差。

2003山东省消耗量定额第一章

2003山东省消耗量定额第一章

2003山东省消耗量定额第一章土石方工程(2011-03-13 10:05:45)分类:山东工程造价解释标签:杂谈第一章土石方工程说明一、本章包括单独土石方、人工土石方、机械土石方、平整、清理及回填等内容。

二、单独土石方定额项目,适用于自然地坪与设计室外地坪之间,且挖方或填方工程量大于5000m3的土石方工程。

本章其他定额项目,适用于设计室外地坪以下的土石方(基础土石方)工程,以及自然地坪与设计室外地坪之间小于5000m3的土石方工程。

单独土石方定额项目不能满足需要时,可以借用其他土石方定额项目,但应乘以系数0.9。

三、本章土壤及岩石按普通土、坚土、松石、坚石分类,其具体分类见《土壤及岩石(普氏)分类表》。

四、人工土方定额是按干土(天然含水率)编制的。

干湿土的划分,以地质勘测资料的地下常水位为界,以上为干土,以下为湿土。

采取降水措施后,地下常水位以下的挖土,套用挖干土相应定额,人工乘以系数1.10。

五、挡土板下挖槽坑土时,相应定额人工乘以系数1.43。

六、桩间挖土,系指桩顶设计标高以下的挖土及设计标高以上0.5m范围内的挖土。

挖土时不扣除桩体体积,相应定额项目人工、机械乘以系数1.3。

七、人工修整基底与边坡,系指岩石爆破后人工对底面和边坡(厚度在0.30m以内)的清检和修整。

人工凿石开挖石方,不适用本项目。

八、机械土方定额项目是按土壤天然含水率编制的。

开挖地下常水位以下的土方时,定额人工、机械乘以系数1.15(采取降水措施后的挖土不再乘该系数)。

九、机械挖土方,应满足设计砌筑基础的要求,其挖土总量的95%,执行机械土方相应定额;其余按人工挖土。

人工挖土套用相应定额时乘以系数2。

十、人力车、汽车的重车上坡降效因素,已综合在相应的运输定额中,不另行计算。

挖掘机在垫板上作业时,相应定额的人工、机械乘以系数1.25。

挖掘机下的垫板、汽车运输道路上需要铺设的材料,发生时,其人工和材料均按实另行计算。

十一、石方爆破定额项目按下列因素考虑,设计或实际施工与定额不同时,可按下列办法调整:(一)定额按炮眼法松动爆破(不分明炮、闷炮)编制,并已综合了开挖深度、改炮等因素。

山东土建工程消耗量定额2003

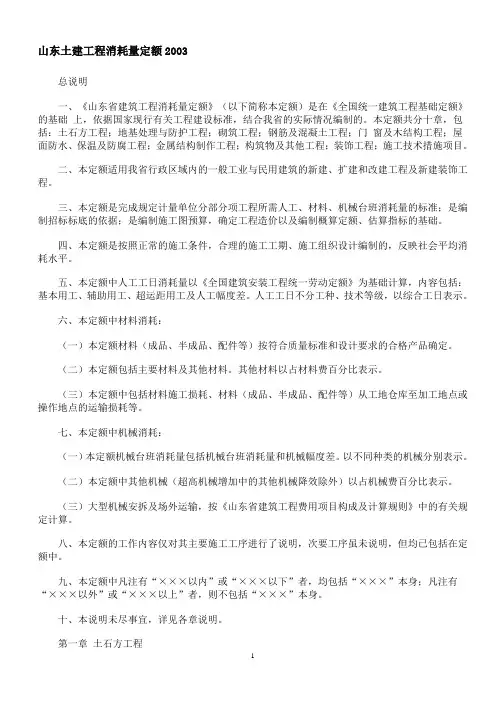

山东土建工程消耗量定额2003

山东土建工程消耗量定额2003总说明一、《山东省建筑工程消耗量定额》(以下简称本定额)是在《全国统一建筑工程基础定额》的基础上,依据国家现行有关工程建设标准,结合我省的实际情况编制的。

本定额共分十章,包括:土石方工程;地基处理与防护工程;砌筑工程;钢筋及混凝土工程;门窗及木结构工程;屋面防水、保温及防腐工程;金属结构制作工程;构筑物及其他工程;装饰工程;施工技术措施项目。

二、本定额适用我省行政区域内的一般工业与民用建筑的新建、扩建和改建工程及新建装饰工程。

三、本定额是完成规定计量单位分部分项工程所需人工、材料、机械台班消耗量的标准;是编制招标标底的依据;是编制施工图预算,确定工程造价以及编制概算定额、估算指标的基础。

四、本定额是按照正常的施工条件,合理的施工工期、施工组织设计编制的,反映社会平均消耗水平。

五、本定额中人工工日消耗量以《全国建筑安装工程统一劳动定额》为基础计算,内容包括:基本用工、辅助用工、超运距用工及人工幅度差。

人工工日不分工种、技术等级,以综合工日表示。

六、本定额中材料消耗:(一)本定额材料(成品、半成品、配件等)按符合质量标准和设计要求的合格产品确定。

(二)本定额包括主要材料及其他材料。

其他材料以占材料费百分比表示。

(三)本定额中包括材料施工损耗、材料(成品、半成品、配件等)从工地仓库至加工地点或操作地点的运输损耗等。

七、本定额中机械消耗:(一)本定额机械台班消耗量包括机械台班消耗量和机械幅度差。

以不同种类的机械分别表示。

(二)本定额中其他机械(超高机械增加中的其他机械降效除外)以占机械费百分比表示。

(三)大型机械安拆及场外运输,按《山东省建筑工程费用项目构成及计算规则》中的有关规定计算。

八、本定额的工作内容仅对其主要施工工序进行了说明,次要工序虽未说明,但均已包括在定额中。

九、本定额中凡注有“×××以内”或“×××以下”者,均包括“×××”本身;凡注有“×××以外”或“×××以上”者,则不包括“×××”本身。

山东省2003年定额说明及定额工程量计算规则

山东省2003年定额说明及定额工程量计算规则

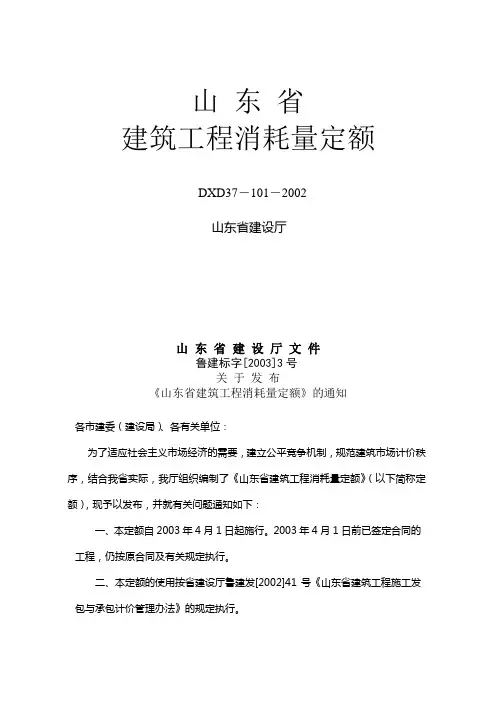

山东省建筑工程消耗量定额DXD37-101-2002山东省建设厅山东省建设厅文件鲁建标字[2003]3号关于发布《山东省建筑工程消耗量定额》的通知各市建委(建设局)、各有关单位:为了适应社会主义市场经济的需要,建立公平竞争机制,规范建筑市场计价秩序,结合我省实际,我厅组织编制了《山东省建筑工程消耗量定额》(以下简称定额),现予以发布,并就有关问题通知如下:一、本定额自2003年4月1日起施行。

2003年4月1日前已签定合同的工程,仍按原合同及有关规定执行。

二、本定额的使用按省建设厅鲁建发[2002]41号《山东省建筑工程施工发包与承包计价管理办法》的规定执行。

三、原省建委鲁建标发[1996]18号文件发布的相关定额同时停止使用。

四、本定额由山东省工程建设标准定额站负责管理、解释。

在执行过程中,有何问题和意见,请及时反映给山东省工程建设标准定额站。

二○○三年一月二十五日总说明一、《山东省建筑工程消耗量定额》(以下简称本定额)是在《全国统一建筑工程基础定额》的基础上,依据国家现行有关工程建设标准,结合我省的实际情况编制的。

本定额共分十章,包括:土石方工程;地基处理与防护工程;砌筑工程;钢筋及混凝土工程;门窗及木结构工程;屋面防水、保温及防腐工程;金属结构制作工程;构筑物及其他工程;装饰工程;施工技术措施项目。

二、本定额适用我省行政区域内的一般工业与民用建筑的新建、扩建和改建工程及新建装饰工程。

三、本定额是完成规定计量单位分部分项工程所需人工、材料、机械台班消耗量的标准;是编制招标标底的依据;是编制施工图预算,确定工程造价以及编制概算定额、估算指标的基础。

四、本定额是按照正常的施工条件,合理的施工工期、施工组织设计编制的,反映社会平均消耗水平。

五、本定额中人工工日消耗量以《全国建筑安装工程统一劳动定额》为基础计算,内容包括:基本用工、辅助用工、超运距用工及人工幅度差。

人工工日不分工种、技术等级,以综合工日表示。

山东省2003消耗量定额解释

山东省2003消耗量定额解释

建筑工程消耗量定额学习资料目录第一章土石方工程 (3)第二章地基处理与防护工程 (6)第三章砌筑工程 (7)第四章钢筋及混凝土工程 (9)第五章门窗及木结构工程 (13)第六章屋面防水保温及防腐工程 (15)第七章金属结构制作工程 (17)第八章构筑物及其他工程 (18)第九章装饰工程 (22)第一节楼地面工程 (22)第二节墙柱面工程 (23)第三节顶棚工程 (25)第四节油漆、涂料及裱糊工程 (26)第五节配套装饰工程 (29)第十章施工技术措施项目 (30)第一节脚手架工程 (30)第二节垂直运输机械及超高增加 (33)第三节构件运输及安装工程 (35)第四节混凝土模板及支撑工程 (38)第五节大型机械安装、拆卸及场外运输 (40)第十一章建筑面积计算规则 (41)第一章土石方工程说明一、本章包括单独土石方、人工土石方、机械土石方、平整、清理及回填等内容。

二、单独土石方定额项目,适用于自然地坪与设计室外地坪之间,且挖方或填方工程量大于5000m3的土石方工程。

本章其他定额项目,适用于设计室外地坪以下的土石方(基础土石方)工程,以及自然地坪与设计室外地坪之间小于5000m3的土石方工程。

单独土石方定额项目不能满足需要时,可以借用其他土石方定额项目,但应乘以系数0.9。

三、本章土壤及岩石按普通土、坚土、松石、坚石分类,其具体分类见《土壤及岩石(普氏)分类表》。

四、人工土方定额是按干土(天然含水率)编制的。

干湿的划分,以地质勘测资料的地下常水位为界,以上为干土,以下为湿土。

采取降水措施后,地下常水位以下的挖土,套用挖干土相应定额,人工乘以系数1.10。

五、挡土板下挖槽坑土时,相应定额人工乘以系数1.43。

六、桩间挖土,系指桩顶设计标高以下的挖土及设计标高以上0.5m范围内的挖土。

挖土时不扣除桩体体积,相应定额项目人工、机械乘以系数1.3。

七、人工修整基底与边坡,系指岩石爆破后人工对底面和边坡(厚度在0.3m以内)的清检和修整。

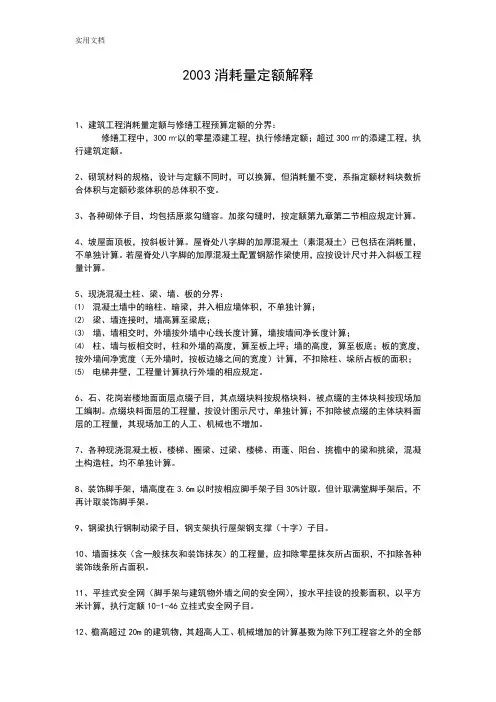

2003消耗量定额解释

2003消耗量定额解释

2003消耗量定额解释1、建筑工程消耗量定额与修缮工程预算定额的分界:修缮工程中,300㎡以内的零星添建工程,执行修缮定额;超过300㎡的添建工程,执行建筑定额。

2、砌筑材料的规格,设计与定额不同时,可以换算,但消耗量不变,系指定额材料块数折合体积与定额砂浆体积的总体积不变。

3、各种砌体子目,均包括原浆勾缝内容。

加浆勾缝时,按定额第九章第二节相应规定计算。

4、坡屋面顶板,按斜板计算。

屋脊处八字脚的加厚混凝土(素混凝土)已包括在消耗量内,不单独计算。

若屋脊处八字脚的加厚混凝土配置钢筋作梁使用,应按设计尺寸并入斜板工程量内计算。

5、现浇混凝土柱、梁、墙、板的分界:⑴混凝土墙中的暗柱、暗梁,并入相应墙体积内,不单独计算;⑵梁、墙连接时,墙高算至梁底;⑶墙、墙相交时,外墙按外墙中心线长度计算,内墙按墙间净长度计算;⑷柱、墙与板相交时,柱和外墙的高度,算至板上坪;内墙的高度,算至板底;板的宽度,按外墙间净宽度(无外墙时,按板边缘之间的宽度)计算,不扣除柱、垛所占板的面积;⑸电梯井壁,工程量计算执行外墙的相应规定。

6、大理石、花岗岩楼地面面层点缀子目,其点缀块料按规格块料、被点缀的主体块料按现场加工编制。

点缀块料面层的工程量,按设计图示尺寸,单独计算;不扣除被点缀的主体块料面层的工程量,其现场加工的人工、机械也不增加。

7、各种现浇混凝土板、楼梯、圈梁、过梁、楼梯、雨蓬、阳台、挑檐中的梁和挑梁,混凝土构造柱,均不单独计算。

8、内装饰脚手架,内墙高度在3.6m以内时按相应脚手架子目30%计取。

但计取满堂脚手架后,不再计取内装饰脚手架。

9、钢梁执行钢制动梁子目,钢支架执行屋架钢支撑(十字)子目。

10、墙面抹灰(含一般抹灰和装饰抹灰)的工程量,应扣除零星抹灰所占面积,不扣除各种装饰线条所占面积。

11、平挂式安全网(脚手架与建筑物外墙之间的安全网),按水平挂设的投影面积,以平方米计算,执行定额10-1-46立挂式安全网子目。

河北03定额解释

河北03定额解释

河北03定额解释第一章土、石方工程1.机械挖土方时,人工清理基坑、拍底、钎探应如何计算?答:人工清理基坑按实际挖土量套用相应的土方子目,人工乘以系数2;拍底按每100平方米槽坑底面积l.32工日计算,人工按三类工计算;钎探按每100平方米槽坑底面积5.88工日计算,人工按三类工计算。

2.机械挖土坑上、坑下作业如何界定?答:机械挖土从设计室外地坪起至基础底,机械一直在坑内作业,并设有机械上坡道(或采用其他措施运送机械)称坑内作业:相反机械一直在室外地坪上作业(不下坑)称坑上作业;开挖时没有形成坑,虽然是在设计室外地坪(坑上)挖土,继续挖土时机械随坑深在坑内作业,也称坑内作业。

3.机械运淤泥、流砂如何套用综合基价?答:机械运淤泥、流砂按机械运土方相应项目乘以1.50系数。

4.基础挖土方按多少深度编制的,超过深度怎样执行?机械挖土是否按施工组织设计增加机械上下坡道土方工程量?答:人工挖土按6m以内,机械挖土按5m以内编制。

人工挖土超过6m另编制补充定额。

机械挖土超过5m时,定额人工、机械乘以系数1.11。

机械上下坡道土方工程量如有经批准的施工组织设计按施工组织设计计算,没有的按土方工程量的8%计算。

5.人工、机械挖土增加工作面是否已考虑基础所需搭设单双排脚手架部分土方?答:未考虑,如确实需要按经批准的施工组织设计计算。

第二章桩基础工程1.项目编号2-138的“夯扩灌注桩”的适用范围是什么?夯扩使桩端扩为承力盘,其体积如何计算?答:项目编号2-138适用于夯扩碎石桩。

桩端承力盘体积已包括在该子目的消耗量中。

2.建筑工程综合基价第二章计算规则第6条(2)中设计有混凝土护壁者,护壁混凝土按图示尺寸以立方米计算。

设计无混凝土护壁者,护壁厚度按lOOmm,高度按孔身高度计算。

孔身高度如何确定?是整个桩身高度还是扩大头以上部分高度?答:孔身高度指挖孔的深度,不含扩大头部分。

3.建筑工程综合基价第二章说明第17条中,人工挖孔灌注桩成孔,设计要求增设的安全防护措施所用材料,设备另行计算。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

2003消耗量定额解释1、建筑工程消耗量定额与修缮工程预算定额的分界:修缮工程中,300㎡以内的零星添建工程,执行修缮定额;超过300㎡的添建工程,执行建筑定额。

2、砌筑材料的规格,设计与定额不同时,可以换算,但消耗量不变,系指定额材料块数折合体积与定额砂浆体积的总体积不变。

3、各种砌体子目,均包括原浆勾缝内容。

加浆勾缝时,按定额第九章第二节相应规定计算。

4、坡屋面顶板,按斜板计算。

屋脊处八字脚的加厚混凝土(素混凝土)已包括在消耗量内,不单独计算。

若屋脊处八字脚的加厚混凝土配置钢筋作梁使用,应按设计尺寸并入斜板工程量内计算。

5、现浇混凝土柱、梁、墙、板的分界:⑴混凝土墙中的暗柱、暗梁,并入相应墙体积内,不单独计算;⑵梁、墙连接时,墙高算至梁底;⑶墙、墙相交时,外墙按外墙中心线长度计算,内墙按墙间净长度计算;⑷柱、墙与板相交时,柱和外墙的高度,算至板上坪;内墙的高度,算至板底;板的宽度,按外墙间净宽度(无外墙时,按板边缘之间的宽度)计算,不扣除柱、垛所占板的面积;⑸电梯井壁,工程量计算执行外墙的相应规定。

6、大理石、花岗岩楼地面面层点缀子目,其点缀块料按规格块料、被点缀的主体块料按现场加工编制。

点缀块料面层的工程量,按设计图示尺寸,单独计算;不扣除被点缀的主体块料面层的工程量,其现场加工的人工、机械也不增加。

7、各种现浇混凝土板、楼梯、圈梁、过梁、楼梯、雨蓬、阳台、挑檐中的梁和挑梁,混凝土构造柱,均不单独计算。

8、内装饰脚手架,内墙高度在3.6m以内时按相应脚手架子目30%计取。

但计取满堂脚手架后,不再计取内装饰脚手架。

9、钢梁执行钢制动梁子目,钢支架执行屋架钢支撑(十字)子目。

10、墙面抹灰(含一般抹灰和装饰抹灰)的工程量,应扣除零星抹灰所占面积,不扣除各种装饰线条所占面积。

11、平挂式安全网(脚手架与建筑物外墙之间的安全网),按水平挂设的投影面积,以平方米计算,执行定额10-1-46立挂式安全网子目。

12、檐高超过20m的建筑物,其超高人工、机械增加的计算基数为除下列工程内容之外的全部工程内容:⑴室内地坪(±0.000)以下的地面垫层、基础、地下室等全部工程内容;⑵±0.000以上的构件制作(预制混凝土构件含:钢筋、混凝土搅拌和模板)及工程内容;⑶垂直运输机械、脚手架、构件运输工程内容。

13、同一建筑物,檐口高度不同时,其超高人工、机械增加工程量,应分别计算。

14、构件运输,包括场内运输和场外运输。

场外运输,系指施工单位将构件从构件预制厂运至施工现场构件堆放点的运输。

15、现浇混凝土悬挑板的翻檐,其模板工程量按翻檐净高计算,执行10-4-211子目;若翻檐高度超过300mm时,执行10-4-206子目。

16、大型机械场外运输,指大型施工机械整体或分体,自停放地运至施工现场,或由一施工现场运至另一施工现场25km以内的装卸、运输(包括回程)、辅助材料以及架线等工作内容。

计价清单解释11.总承包服务费具体包括什么费用?答:按《计价规范》2.0.6条及参阅“宣贯辅导教材”第3.4.1条。

2、对于预留金,若发生的工程量变更超过预留金额,是否调整?答:预留金属于招标人预留工程变更的费用,与投标人无关。

参阅“宣贯辅导教材”4.0.6条。

3、计价规范中,将模板费用列入措施项目费中。

宣贯资料第三部分案例一中第361页把模板费用列入分部分项的综合单价中。

答:以《计价规范》的正文为准。

4、在工程量清单中,3.4.2“为了准确的计价,零星工作项目表中应详细列出人工、材料、机械名称和相应数量”,这怎么实现?答:招标人视工程情况在零星工作项目计价表中列出有关内容,并标明暂定数量,这是招标人对未来可能发生的工程量清单项目以外的零星工作项目的预测。

投标人根据表中内容响应报价,这里的“单价”是综合单价的概念,应考虑管理费、利润、风险等;招标人没有列出,而实际工作中出现了工程量清单项目以外的零星工作项目,可按合同规定或按规范4.0.9条工程量变更进行调整。

5、在工程量清单报价中,措施费以项做为计量单位,以元计价。

请问:当实际工程量发生变化后,结算时措施费用是否可跟着进行调整?还是有个幅度的限制?例:如砼工程量发生变化,则模板、脚手架及至规范、税金都随变动。

如可调,则原先措施报价失去意义,变成了暂定价。

(因为工程量清单是固定单价,而这种变化是每个工程都不可避免的。

)如不可调则与实际情况不符。

答:按合同约定。

6、投标人未填报单价的项目,工程量变更减少或实际工程量与发布量不同时,如何调整?填表须知第3条与本问题的关系?答:投标人未填报单价的项目,视为其费用已包含在其他项目中,与填表须知第3条相同。

若工程量变更增减或实际量与招标清单量不同时,按《计价规范》4.0.9条规定或按合同约定处理。

7、什么是规费?规费一般有哪些?答:规费是指国家及地方政府规定必须交纳的费用,包括工程排污费、工程定额测定费等。

8、计价表格之“措施项目分析表”,每一措施项目填表计量单位为“项”,数量为“1”,问:招标人可否在招标文件中自行设计一个“附表”,要求投标人作详细分析(如外架子、内架子、满堂架子等工程量及综合单价各是多少)?答:招标人可以要求投标人对有关的措施项目按“措施项目分析表”进行分析,一般按《计价规范》所列表格执行即可。

需要补充表格的,可参阅“宣贯辅导教材”4.0.3条,由各省级工程造价管理机构统一制定。

9、有招标代理资质的咨询单位,能否编制工程量清单?答:中华人民共和国建设部令(107号)《建筑工程施工发包与承包计价管理办法》的第九条“招标标底和工程量清单由具有编制招标文件能力的招标人或受其委托的具有相应资质的工程造价咨询机构、招标代理机构编制”。

《计价规范》第3.1.1条所指“中介机构”与部令一致。

10、甲方供料是否计算计价?是否放入投标报价中,还是放入其他费中的招标人部份?答:甲方供料应计入投标报价中,并在综合单价中体现。

11、材料和设备的划分,在工程量清单计价工程中如何处理?由投标人采购的设备(如变压器)是否应纳入综合单价?答:设备费在项目设备购置费列项,不属建安工程费范围,因此,清单报价中不考虑此项费用。

12、在执行“工程量清单规范”时,牵涉到安装工程量中的多专业(工种)“联动试车费”是否能计取?如果能计取,请问怎样计算?答:联动试车费属工程建设其他费用,不属建安工程费范围,因此,清单报价中不考虑此项费用。

13、描述“项目特征”时,全部描述比较烦琐,能否引用施工图(例如:第几项的内容)?答:项目特征是描述清单项目的重要内容,是投标人投标报价的重要依据,招标人应按《计价规范》要求,将项目特征详细描述清楚,便于投标人报价。

14、高层建筑增加费应划回(1)分部分项工程量清单?(2)还是措施项目清单?答:应在分部分项工程量清单报价中考虑。

15、因发包人原因停建(依法解除合同),按工程量清单计价如何办理停建结算?主要是指措施项目费的清算。

答:按合同约定处理。

16、由于工程量将来要按实际核定。

在制订工程量清单时,可否使用一个暂估量,以节省发包方的人力投入?答:如果该工程只有初步设计图纸,而没有施工图纸的,可按暂估量计算,若有施工图纸的必须计算其工程量,结算时可因工程增减作增减量调整。

招标人应尽可能准确提供工程量,如果招标人所提供工程量与实际工程量误差较大,投标人可以提出索赔或策略报价。

17、为便于将来设计变更不会因为投标书中无单价而使承发包双方发生不必要的纠纷,可否采用多做法共存的工程量清单?如,某工程楼地面7000m2工程量。

在工程设计中为水泥砂浆楼地面,在工程量清单中分别列出水泥砂浆楼地面、水磨石楼地面、地板砖楼地面、大理石楼地面……等等,其各自工程量均为7000m2(或暂定一个数量)?答:不可以。

只能根据施工图纸及施工方案进行编制工程量清单,若发生工程变更工程量增减,按合同的约定竣工时按实核量结算。

18、投标人如参照全统基础定额作综合单价分析时,其工程量(施工量)的计算除按施工组织设计外,是否应参照基础定额中相关子目的原工程量计算规则?答:《计价规范》中的工程量计算规则与定额中的工程量计算规则是有区别的,招标人编制招标文件中的工程量清单应按《计价规范》中的工程量计算规则计算工程量;投标人投标报价(包括综合单价分析)应按《计价规范》4.0.8规定执行。

19、采用工程量清单编制标底价,按步骤必须先确定施工方案,请问:招标人或中介咨询机构如何编制一个合理的施工方案,依据又有哪些?答:标底是指招标人或委托的工程造价咨询单位在工程量清单的基础上编制的一种预期价格,是招标人对建设工程预算的期望值,标底并不是决定投标能否中标的标准价,而只是对投标进行评审和比较时的一个参考价。

因此,在编制标底时,招标人或中介咨询机构一定要依据项目的具体情况,考虑常用的、合理的施工方法、施工方案进行编制。

20、同一分部分项工程项目招标方提供的工程量清单是按招标文件来确定描述工程特征,如果投标人的施工方案描述的工作内容和特征与招标人的不同,是否允许对工程量清单项目工程内容和特征描述进行修改、补充?答:招标方提供的工程量清单描述的项目特征,表述的是工程实体的内容,它与施工方法、施工方案没有关系,采用何种施工方法、施工方案来完成实体的施工由投标方决定。

实体的内容是不能做修改或补充的。

21、甲方购买的材料、设备在招投标阶段如果无法确定需要多少钱,能否不用列入报价?答:设备费在项目设备购置费列项,不属建安工程费范围,因此,清单报价中不考虑此项费用。

材料费必须列入综合单价,如果在招投标阶段无法准确定价,应按暂估价。

22、如果合同订的是单价合同,能否结算时按竣工图、现场实际情况按实重新计算工程量?答:(1)按合同约定。

(2)乙方发现实际发生的工程量与工程量清单提供的工程量不同时,应随时与甲方协商签证同意后变更,结算时调整。

23、工程量清单计价可以理解为固定单价,而不固定总价法。

请问合同价如何定?若投标人已知工程量计算错误、漏项或设计变更,如何调整?答:工程量清单计价是一种计价方法,固定价、可调价、成本加酬金是签定合同价的方式,这是两个范畴的概念。

按工程量清单计价可以采用固定价、可调价、成本加酬金中的任何一种方式签定合同价。

根据建设部令第107号的第五条、第十一条和第十二条,编制施工图预算、招标标底和投标报价的计价方法有工料单价法和综合单价法,招标人与中标人应根据中标价订立合同,或不实行招投标工程由发承包双方协商订立合同,合同价方式有固定价、可调价和成本加酬金。

若投标人发现清单中工程量计算错误、漏项或设计变更,可按《计价规范》4.0.9条规定或按合同约定处理。

24、执行工程量清单后是否工程结算方式和原来的定额法不一样?答:按工程量清单计价的工程结算方式与按定额计价的工程结算方式的不同点:工程量清单计价,综合单价一般不作改动,没有价差,也不用调整各项费率。
