工程临时延期申请表格模板

合集下载

09-工程延期申请表

09-工程延期申请表
□同意此项申请,工期延长至年 月 日。
监理单位(章)
总监理工程师
H期
审查意见:
□同意此项申请
□不同意此项申请
建设单位(章)
工程负责人
日期
合同号:
版本号:12361-YQSQ-Vபைடு நூலகம்.0

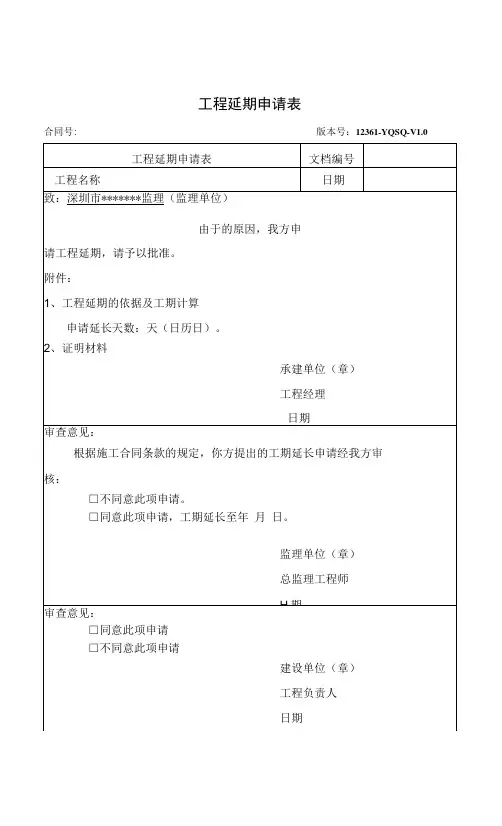

工程延期申请表
工程延期申请表
文档编号
工程名称
日期
致:深圳市*******监理(监理单位)
由于的原因,我方申
请工程延期,请予以批准。
附件:
1、工程延期的依据及工期计算
申请延长天数:天(日历日)。
2、证明材料
承建单位(章)
工程经理
日期
审查意见:
根据施工合同条款的规定,你方提出的工期延长申请经我方审
核:
□不同意此项申请。

工程临时延期申请表3

工程临时延期申请表3
项目监理机构(项目章)
总监理工程师:
日期:年月日
审批意见:
建设单位(盖程临时延期审批表
GD220233
单位(子单位)工程名称
###
致:深圳###建筑工程股份有限公司(承包单位项目经理部)

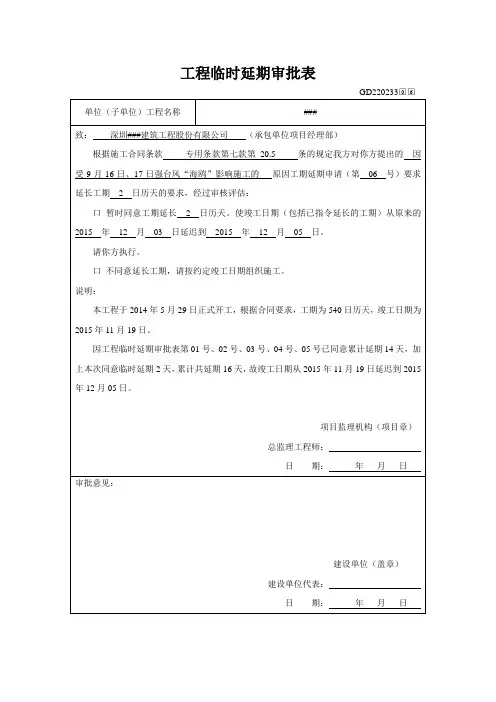

根据施工合同条款专用条款第七款第20.5条的规定我方对你方提出的因受2015年5月12日-5月27日强降雨影响的原因工期延期申请(第09号)要求延长工期14日历天的要求,经过审核评估:
口暂时同意工期延长14日历天。使竣工日期(包括已指令延长的工期)从原来的2015年12月10日延迟到2015年12月24日。
请你方执行。
口不同意延长工期,请按约定竣工日期组织施工。
说明:
本工程于2014年5月29日正式开工,根据合同要求,工期为540日历天,竣工日期为2015年11月20日。
因工程临时延期审批表第01号、02号、03号、04号、05号、06号、07号、08号已同意累计延期21天,加上本次同意临时延期14天,累计共延期35天,故竣工日期从2015年11月19日延迟到2015年12月24日。
项目监理机构(项目章)
总监理工程师:
日期:年月日
审批意见:
建设单位(盖章)
建设单位代表:
日期:年月日
工程临时延期审批表
GD220233
单位(子单位)工程名称
###
致:深圳###建筑工程股份有限公司(承包单位项目经理部)
根据施工合同条款专用条款第七款第20.5条的规定我方对你方提出的因受2015年6月22日-6月26日台风强降雨影响的原因工期延期申请(第10号)要求延长工期4日历天的要求,经过审核评估:
项目监理机构(项目章)
总监理工程师:
日期:年月日

工程临时延期申请表1

工程临时延期申请表1
工程临时延期申请表GD22029单位(子单位)工程名称
世纪物流园
致:深圳市东鹏工程建设监理有限公司(项目监理机构)
根据施工合同条款20.2条的规定,由于受8月28至9月2日强降雨影响,请工期延期,请予以批准。
附件:
1、工期延期的依据及工程结算
我司承建的世纪物流园工程,正处于主体结构及幕墙施工阶段,受8月28至9月2日强降雨影响,连续6天持续强降雨,导致我司的正常工作被迫停止,按合同条款20.2第6条要求,申请工期延期5天。
附2016年3月份盐田区日雨量
我司承建的世纪物流园工程,3月份正处于室外工程施工阶段,3月17日至25日连续降雨,其中21日至24日日降雨量达到中雨程度以上,影响了室外的正常施工,按合同条款20.2第6条要求,申请工期延期4天。
请予批准!
项目经理部(项目章)
项目负责人:
日期:2016年3月31日
工程临时延期申请表
请予批准!
项目经理部(项目章)
项目负责人:
日期:年月日
工程临时延期申请表
GD220229
单位(子单位)工程名称
世纪物流园
致:深圳市东鹏工程建设监理有限公司(项目监理机构)
根据施工合同条款20.2第七条的规定,由于临时办公区、生活区的搬迁,而导致所有板房的拆除、运输及重新搭建,请工期延期,请予以批准。
附件:
1、工期延期的依据及工程结算
我司承建的世纪物流园工程,8月初正处于主体结构施工阶段,接到甲方通知:因综合保税区封关验收要求,原有的生活区及办公区所有板房要进行搬迁,我项目部自8月2日开始到9月30日完成了板房的整体搬迁。按合同条款20.2第7条要求,申请工期延期60天。
请予批准!
项目经理部(项目章)

工程临时延期申请表

工程临时延期申请表
附2014年8月份盐田区日雨量
我司承建的###工程,8月份正处于基坑支护施工阶段,8月13日全天大雨,20日至23日天气情况为持续中雨,影响了工程的正常施工,全天处于停工状态。按合同条款20.2第6条要求,申请工期延期5天。
请予批准!
工程经理部〔工Байду номын сангаас章〕
工程负责人:
日 期:2014 年8月25日
工程临时延期申请表
附2015年9月份盐田区日雨量
我司承建的###工程,9月份正处于主体构造施工阶段,9月7日、21日全天降雨,影响工程的正常施工,2天均处于停工状态。按合同条款20.2第6条要求,申请工期延期2天。
请予批准!
工程经理部〔工程章〕
工程负责人:
日 期:2015 年9月23日
工程临时延期申请表
GD220229口口
GD220229口口
单位〔子单位〕工程名称
###
致:**市###工程建立监理**〔工程监理机构〕
根据施工合同条款20.2条的规定,由于4月11日降雨影响,请工期延期,请予以批准。
附件:
1、工期延期的依据及工程结算
附2015年4月份盐田区日雨量
我司承建的###工程,4月份正处于主体构造施工阶段,4月11日全天大雨,各班组除了清理材料外,均处于停工状态。按合同条款20.2第6条要求,申请工期延期1天。
单位〔子单位〕工程名称
###
致:**市###工程建立监理**〔工程监理机构〕
根据施工合同条款20.2条的规定,由于10月1日至7日降雨影响,请工期延期,请予以批准。
附件:
1、工期延期的依据及工程结算
附2015年10月份盐田区日雨量
我司承建的###工程,10月份正处于主体构造及幕墙外立面立柱安装施工阶段,10月1日至7日连续降雨,影响工程的正常施工,其中有5天处于停工状态。按合同条款20.2第6条要求,申请工期延期5天。
  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
根据施工合同条款第13条工期延误的规定,由于雨天无法施工原因,我方申请工程延期,请予以批准。
附件:
1、工程延期的依据及工期计算
我项目部施工的一期工程四标段19#楼现已施工主体一层,2007年7月2日~7月4日连续降雨不止。严重影响我方施工进度及部署,造成施工现场停工3天,人工费用及机械租赁费均相应损失。
合同竣工日期:2007年10月27日
申请延长竣工日期;2007年11月23日
2、证明材料
1、施工日记;
2、监理工程师日记。
承包单位武汉建工第一建筑公司
项目经理
日 期
本表由承包单位填报,一式三份,业主、监理单位、承包单位各存一份。
致河南建达工程建设监理公司:
根据施工合同条款第13条工期延误的规定,由于雨天无法施工原因,我方申请工程延期,请予以批准。
附件:
1、工程延期的依据及工期计算
我项目部施工的一期工程四标段19#楼现已施工至主体二层墙体砌筑阶段,2007年7月8日~7月9日突降暴雨连续不止。严重影响我方施工进度及部署,造成施工现场停工2天,人工费用及机械租赁费均相应损失。
合同竣工日期:2007年10月27日
申请延长竣工日期;2007年11月9日
2、证明材料
1、施工日记;
2、监理工程师日记。
承包单位武汉建工第一建筑公司
项目经理
日 期
本表由承包单位填报,一式三份,业主、监理单位、承包单位各存一份。
工程临时延期申请表
编号:JY-WJ-ZJ18序号:004
工程名称
信阳建业森林半岛一期工程四标段
附件:
1、工程延期的依据及工期计算
我项目部施工用电总电缆于2007年6月21日被二标段挖掘机挖断,我项目部组织人员立即购买新电缆进行抢修更换,于2007年6月23日下午19:00接通电路;造成我施工现场停工3天;2007年6月27日上午下大雨停工1天。2007.6.214天,人工费用及机械租赁费均相应损失。
工程临时延期申请表
编号:JY-WJ-19序号:001
工程名称
信阳建业森林半岛19#楼
致河南建达工程建设监理公司:
根据施工合同条款第13条工期延误的规定,由于设计变更原因,我方申请
工程延期,请予以批准。
附件:
1、工程延期的依据及工期计算
19#楼基槽已按要求开挖至设计标高,西部超深部分(-5.0以下)回填片石灌砂;标高
合同竣工日期:2007年10月27日
申请延长竣工日期;2007年11月13日
2、证明材料
1、施工日记;
2、监理工程师日记。
承包单位武汉建工第一建筑公司
项目经理
日 期
本表由承包单位填报,一式三份,业主、监理单位、承包单位各存一份。
工程临时延期申请表
编号:JY-WJ-19序号:007
工程名称
信阳建业森林半岛一期工程四标段
根据施工合同条款第13条工期延误的规定,由于雨天无法施工原因,我方申请工程延期,请予以批准。
附件:
1、工程延期的依据及工期计算
我项目部施工的一期工程四标段19#楼现已施工主体一层,2007年7月1日突降特大暴雨。严重影响我方施工进度及部署,造成施工现场停工一天,人工费用及机械租赁费均相应损失。
合同竣工日期:2007年10月27日
合同竣工日期:2007年10月27日
申请延长竣工日期;2007年11月21日
2、证明材料
1、2007年7月19日工程联系函;
承包单位武汉建工第一建筑公司
项目经理
日 期
本表由承包单位填报,一式三份,业主、监理单位、承包单位各存一份。
工程临时延期申请表
编号:JY-WJ-19序号:010
工程名称
信阳建业森林半岛一期工程四标段19#楼
致河南建达工程建设监理公司:
根据施工合同条款第13条工期延误的规定,由于雨天无法施工原因,我方申请工程延期,请予以批准。
附件:
1、工程延期的依据及工期计算
我项目部施工的一期工程四标段19#楼现已施工至主体二层,2007年7月13日~7月14日、2007年7月19日~7月20日、2007年7月22日、2007年7月25日连续降雨不止。严重影响我方施工进度及部署,造成施工现场停工6天,人工费用及机械租赁费均相应损失。
(-5.0—3.1)范围内为粗砂换填,标高-3.1以上建设及设计6天。19#楼基础设计标高下降1.20米增加砖基础、混凝土钢筋构造柱及回填土,条形基础变更增加混凝土钢筋条基,工期滞后2天。±0.00以下累计延误工期8天,人工费用及机械租赁费均相应损失。
合同竣工日期:2007年10月27日
申请延长竣工日期;2007年11月4日
致河南建达工程建设监理公司:
根据施工合同条款第13条工期延误的规定,由于雨天无法施工原因,我方申请工程延期,请予以批准。
附件:
1、工程延期的依据及工期计算
我项目部施工的一期工程四标段19#楼现已施工主体一层,2007年6月30日早突降大雨持续不断至晚7:00。造成我施工现场停工一天,人工费用及机械租赁费均相应损失。
致河南建达工程建设监理公司:
根据施工合同条款第13条工期延误的规定,由于工程设计变更原因,我方申请工程延期,请予以批准。
附件:
1、工程延期的依据及工期计算
我项目部施工的一期工程四标段19#楼现已施工至主体三层,2007年7月19日接到建设单位关于19#楼墙体设计宽度事宜设计变更。要求将19#楼一至三层120㎜墙体加固处理为240㎜墙体。严重影响我方施工进度及部署,造成施工现场工期滞后2天。
2、证明材料1ຫໍສະໝຸດ ;承包单位武汉建工第一建筑公司
项目经理
日 期
本表由承包单位填报,一式三份,业主、监理单位、承包单位各存一份。
工程临时延期申请表
编号:JY-WJ-19序号:002
工程名称
信阳建业森林半岛一期工程四标段
致河南建达工程建设监理公司:
根据施工合同条款第13条工期延误的规定,由于施工用电总电缆被挖断、雨天无法施工等原因,我方申请工程延期,请予以批准。
合同竣工日期:2007年10月27日
申请延长竣工日期;2007年11月15日
2、证明材料
1、施工日记;
2、监理工程师日记。
承包单位武汉建工第一建筑公司
项目经理
日 期
本表由承包单位填报,一式三份,业主、监理单位、承包单位各存一份。
工程临时延期申请表
编号:JY-WJ-19序号:008
工程名称
信阳建业森林半岛一期工程四标段
合同竣工日期:
申请延长竣工日期;
2、证明材料
1、桩基施工日记;
2、监理工程师日记。
承包单位武汉建工第一建筑公司
项目经理
日 期
本表由承包单位填报,一式三份,业主、监理单位、承包单位各存一份。
工程临时延期申请表
编号:JY-WJ-19序号:005
工程名称
信阳建业森林半岛一期工程四标段
致河南建达工程建设监理公司:
合同竣工日期:2007年10月27日
申请延长竣工日期;2007年11月19日
2、证明材料
1、施工日记;
2、监理工程师日记。
承包单位武汉建工第一建筑公司
项目经理
日 期
本表由承包单位填报,一式三份,业主、监理单位、承包单位各存一份。
工程临时延期申请表
编号:JY-WJ-19序号:009
工程名称
信阳建业森林半岛一期工程四标段19#楼
合同竣工日期:2007年10月27日
申请延长竣工日期;2007年11月8日
2、证明材料
1、施工日记;
2、监理工程师日记。
承包单位武汉建工第一建筑公司
项目经理
日 期
本表由承包单位填报,一式三份,业主、监理单位、承包单位各存一份。
工程临时延期申请表
编号:JY-WJ-19序号:003
工程名称
信阳建业森林半岛一期工程四标段
申请延长竣工日期;2007年11月10日
2、证明材料
1、施工日记;
2、监理工程师日记。
承包单位武汉建工第一建筑公司
项目经理
日 期
本表由承包单位填报,一式三份,业主、监理单位、承包单位各存一份。
工程临时延期申请表
编号:JY-WJ-19序号:006
工程名称
信阳建业森林半岛一期工程四标段
致河南建达工程建设监理公司:
致河南建达工程建设监理公司:
根据施工合同条款第13条工期延误的规定,由于雨天桩基无法施工原因,我方申请工程延期,请予以批准。
附件:
1、工程延期的依据及工期计算
我项目部施工的18#楼为桩基础,2007年6月30日上午5:00前后几小时内突降大雨,现已导致桩基施工现场被雨水泾泡,在此条件下桩机不能正常运转。我项目部决定暂停四标18#楼桩基础施工。此次雨天造成我项目部桩基施工停工2日,现上报贵部,望对此给予认可!
致河南建达工程建设监理公司:
根据施工合同条款第13条工期延误的规定,由于雨天无法施工原因,我方申请工程延期,请予以批准。
附件:
1、工程延期的依据及工期计算
我项目部施工的一期工程四标段19#楼现已施工至主体二层,2007年7月13日~7月14日、2007年7月18日~7月19连续降雨不止。严重影响我方施工进度及部署,造成施工现场停工4天,人工费用及机械租赁费均相应损失。
