建筑施工技术 知识点 总结(1)
建筑公司施工知识点总结

建筑公司施工知识点总结在建筑公司进行施工过程中,需要掌握一系列的知识点,包括项目管理、工程施工、安全生产、质量控制、材料选用等方面。
本文将从这几个方面对建筑公司施工知识点进行总结。
一、项目管理项目管理是建筑施工过程中至关重要的一环,它涉及到项目计划、进度控制、质量管理、安全管理、成本控制等方面。
项目管理的目标是保证项目按时交付、成本控制、质量保证和安全生产。
在项目管理中,需要掌握以下知识点:1. 项目计划:项目计划是项目管理的核心,它包括项目开工时间、施工周期、工程量清单、进度计划等内容。
2. 进度控制:在施工过程中,需要通过进度控制来保证工程按时交付,包括制定施工进度计划、跟踪施工进度、及时调整工程计划等。
3. 质量管理:质量管理是建筑施工过程中至关重要的一环,包括工程质量控制、材料质量控制、工序质量控制等内容。
4. 安全管理:建筑施工中安全管理是首要的任务,包括制定施工安全规范、加强施工现场安全防护、定期进行安全教育等。
5. 成本控制:施工成本是项目管理的重要内容,需要掌握合理的成本控制方法,包括预算编制、成本核算、成本分析等。
二、工程施工工程施工是建筑公司的核心业务,需要掌握各种施工方法、工艺流程、设备操作等知识点,确保工程施工顺利进行。
在工程施工中,需要掌握以下知识点:1. 施工工艺:不同的施工工程有不同的工艺流程,需要根据具体工程情况确定施工工艺,包括土建工程、钢结构工程、装饰工程等。
2. 施工技术:施工技术是工程施工的核心,包括各种施工设备的操作方法、各种工程材料的施工方法、施工工序的控制等。
3. 施工管理:施工过程中需要对施工人员进行管理,确保施工进度和质量,包括施工人员配备、技术培训、现场管理等。
4. 施工设备:施工设备是工程施工的重要保障,包括各种起重设备、搅拌设备、砂浆设备、电动工具等。
5. 施工现场管理:建筑施工现场管理是施工过程中不可忽视的一环,包括建筑施工现场的布置、卫生管理、安全防护等。
施工技术总结7篇

《施工技术总结》施工技术总结(一):建筑施工技术员工作总结时光荏苒,岁月如梭!转眼间加入*********项目已经一年半有余了,回顾这段时间来的工作历程,感慨良多,体会颇深。
闲暇之余,总结了工作中的经验、收获,有利于在以后的工作中扬长避短,更好的做好本职工作。
我是2012年7月加入华侨项目部的,能够说从最早临建的搭设到今年1月主体结构封顶,一向见证着我们工程的一点一滴。
期间我一向担任项目部土建技术员,透过现场实践工作的锻炼和学习,在项目部领导的关心培养和同事们的热心帮忙下,我的工作有了快速的提升,在此感谢公司对我的信任及同事们的支持。
透过团队的共同努力,我摸索出了必须的工作经验,在此对我个人的工作状况进行总结,请领导指导与纠正:一、工作思想在这一年多的实践工作中,我从现场施工员转变为技术员,思想上有了巨大的转变。
在之前施工员的工作中,由于大环境过分强调进度,曾将工作重心放在进度的控制上,忽视了理论知识的学习及对规范图集的加深理解,虽然原本的专业素养使我对质量的重视程度相对较强,但仍在一些细节问题上没有吃透规范,在之前工作中出现了错误。
新项目,我端正了思想,以宏观、发展的眼光看待问题,从细节入手,从质量、安全的角度出发,透过各类项目施工方案的编制,加深了对规范的理解,结合之前对施工的认识,指导日常的施工工作,取得了很好的效果。
二、岗位职责1在总工程师的领导下开展各项技术工作。
2负责编制各类施工方案,初审其他专业分包单位报来的施工方案,施工过程中协助质检部门负责有关工程的施工检查验收,直到竣工验收合格交付使用。
3编制各类施工技术交底,指导现场施工工作。
4掌握熟悉施工图纸、施工规范和质量检查验收评定标准,编制总施工进度计划,协助控制施工进度。
5及时发现不按图纸施工、不按规范施工的行为,减少返工、消除安全、质量隐患。
6提出构件加工单,产品订货单及相关质量标准。
7协助资料员、试验员解决在取样、送检、资料中的问题,保证各类资料无缺失,相互交圈。
建筑施工技术知识点汇总

建筑工程施工技术知识要点第一章 土方工程1土的工程分类依据及分类常见的土方工程:1.场地平整 2放线 3.挖土 4运土 5排水,降水 6边坡支护 7 挖土至持力层(基础)8 回填 9.余土外运 土的工程分类:根据土的颗粒大小可分为岩石、碎石土、砂土、粉土、粘性土和人工填土。
根据土的开挖难易程度,将土分为松软土,普通土,坚土,砂砾坚土,软石,次坚石,坚石,特坚石八大类。
2 土的含水量概念土中水的质量与固体颗粒质量之比3 土的可松性概念及计算自然状态下的土经开挖后,内部组织被破坏,其体积因松散而增加,以后虽经回填压实,仍不能恢复其原来的体积,土的这种性质称为土的可松性4 基坑土方量计算边坡坡度及边坡系数边坡坡度=m hb b h :1/1== (m = b/h ,称为坡度系数)(h 为边坡的高度,b 为边坡的底宽)土方边坡:用边坡坡度和边坡坡度系数表示边坡坡度:挖土深度h 与边坡宽度b 之比 5基坑降水方法、井点法分类及各自特点基坑降水方法:明排水法,人工减低地下水位法明排水法:集水井(沟,井,泵) 重力降水人工降低地下水位法:轻型井点,喷射井点,电渗井点,管井井点,渗井(1)集水坑降水法(明排水法)定义:在基坑开挖过程中,在基坑底设置集水坑,并在基坑四周或中央开挖排水沟,使水流入集水坑内,然后用水泵将水抽走。
(2)井点降水法定义:在基坑开挖前,预先在基坑四周或基坑内埋设一定数量的滤水管,利用抽水设备在开挖前和开挖过程中不断地抽水,使地下水位降低至坑底以下,直至基础工程施工完毕。
井点降水方法:轻型井点、喷射井点、电渗井点、管井井点、渗井。
根据土层的渗透系数、降水深度、设备条件、经济比较选取。
轻型井点:定义:沿基坑四周每隔一定距离埋入井点管(下端为滤管)至蓄水层内,井点管上端通过弯联管与总管连接,利用抽水设备将地下水从井点管内不断抽出,使原有地下水位降至坑底以下。
设备:井点管(直径38~57mm,长5~7mm的无缝钢管)、滤管(直径38~57mm,长1~1.5mm的无缝钢管)、集水总管(直径100~127mm,每节4m,短接头间距0.8m或1.2m)、弯联管抽水设备。

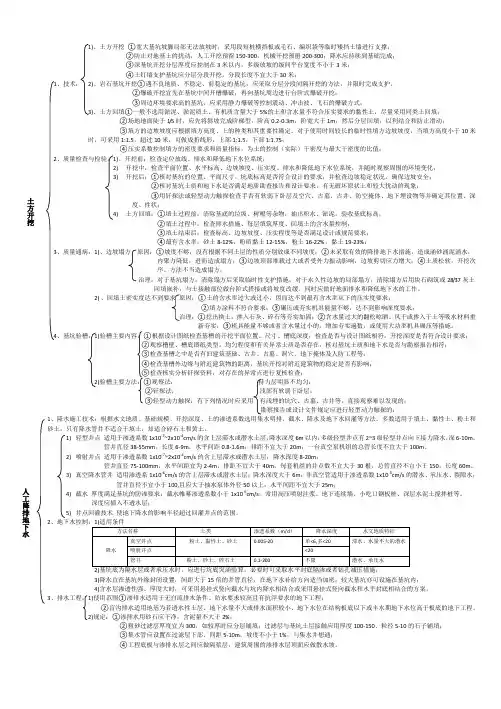

一建建筑实务知识点汇总

1)、土方开挖 ①宽大基坑坡脚局部无法放坡时,采用段短桩横挡板或毛石、编织袋等临时矮挡土墙进行支撑;②防止对地基土的扰动,人工开挖预留150-300,机械开挖预留200-300;降水应持续到基础完成;③深基坑开挖分层厚度应控制在3米以内,多级放坡的级间平台宽度不小于3米;④土钉墙支护基坑应分层分段开挖,分段长度不宜大于30米;1、技术: 2)、岩石基坑开挖①遇不良地质、不稳定、前稳定的基坑,应采取分层分段间隔开挖的方法,并限时完成支护。
②爆破开挖宜先在基坑中间开槽爆破,再向基坑周边进行台阶式爆破开挖;③周边环境要求高的基坑,应采用静力爆破等控制震动、冲击波、飞石的爆破方式;3)、土方回填①一般不选用淤泥、淤泥质土、有机质含量大于5%的土和含水量不符合压实要求的黏性土,尽量采用同类土回填;②场地地面陡于1/5时,应先将斜坡完成阶梯型,阶高0.2-0.3m ,阶宽大于1m ,然后分层回填,以利结合和防止滑动;③填方的边坡坡度应根据填方高度、土的种类和其重要性确定。
对于使用时间较长的临时性填方边坡坡度,当填方高度小于10米时,可采用1:1.5,超过10米,可做成折线形,上部1:1.5,下部1:1.75;④压实系数控制填方的密度要求和质量指标,为土的控制(实际)干密度与最大干密度的比值;2、质量检查与检验:1)、开挖前:检查定位放线、排水和降低地下水位系统;2) 开挖中:检查平面位置、水平标高、边坡坡度、压实度、排水和降低地下水位系统,并随时观察周围的环境变化;3) 开挖后:①核对基坑的位置、平面尺寸、坑底标高是否符合设计的要求,并检查边坡稳定状况,确保边坡安全;②核对基坑土质和地下水是否满足地质勘查报告和设计要求,有无破坏原状土和较大扰动的现象;③用钎探法或轻型动力触探检查手否有软弱下卧层及空穴、古墓、古井、防空掩体、地下埋设物等并确定其位置、深度、性状; 4) 土方回填:①填土过程前:清除基底的垃圾、树根等杂物,抽出积水、淤泥,验收基底标高; ②填土过程中:检查排水措施、每层填筑厚度、回填土的含水量控制;③填土结束后:检查标高、边坡坡度、压实程度等是否满足设计或规范要求;④最有含水率:砂土8-12%,粉质黏土12-15%,粉土16-22%,黏土19-23%;3、质量通病:1)、边坡塌方 原因:①坡度不够,没有根据不同土层的性质分别放成不同坡度;②未采取有效的降排地下水措施,造成涌砂涌泥涌水,内聚力降低,进而造成塌方;③边坡顶部堆载过大或者受外力振动影响,边坡剪切应力增大;④土质松软,开挖次序、方法不当造成塌方;治理:对于基坑塌方,清除塌方后采取临时性支护措施;对于永久性边坡的局部塌方,清除塌方后用块石砌筑或28/37灰土回填嵌补,与土接触部位做台阶式搭接或将坡度改缓。
建筑工程施工技术知识点总结

建筑工程施工技术知识点总结建筑工程施工技术是指在建筑工程施工过程中,根据设计图纸要求和工程规范,选用适当的材料和工艺,按照合理的顺序和方法,将各种施工任务有机地组合在一起,完成建筑工程的具体施工任务,并保证工程质量和工期要求的技术。
下面将通过对建筑工程施工技术的总结,归纳出一些重要的知识点。
1. 土方开挖与处理土方开挖是建筑工程中的第一步,它对后续施工工序有重要影响。
在进行土方开挖时,需要确保施工现场的安全,并选择适当的开挖机械和工具进行开挖作业。
同时,需要合理安排土方的运输和处理方式,处理好可能出现的土方回填与清运等问题。
2. 基础施工基础施工是建筑工程施工的基础,包括地基处理、基础板浇筑等工序。
在进行基础施工时,需要确保地基的承载力和稳定性,选择适当的基础形式和材料,并严格按照设计要求和施工规范进行施工。
3. 结构施工结构施工是建筑工程中最为关键的环节,包括钢筋工程、混凝土浇筑和砌体工程等。
在进行结构施工时,需要确保钢筋的正确位置和数量,并控制混凝土的质量和浇筑方式。
同时,在进行砌体工程时,需要选择适当的砌筑材料和砌筑工艺,确保砌体的强度和稳定性。
4. 水电安装水电安装是建筑工程中的重要部分,包括给排水工程和电气工程等。
在进行水电安装时,需要按照设计要求和规范进行施工,确保管道的布置合理、电线的接线正确,并进行必要的防水和绝缘处理。
5. 室内装饰室内装饰是建筑工程的最后一个环节,包括墙面装饰、地面铺装和天花吊顶等。
在进行室内装饰时,需要选择适当的装饰材料和工艺,并确保装饰效果的美观和持久。
除了以上几个知识点外,建筑工程施工技术还涉及工程安全、质量控制、进度管理等方面的内容。
在整个施工过程中,施工人员需要具备良好的组织协调能力和技术操作能力,并密切配合设计单位和监理单位的工作。
总之,建筑工程施工技术知识点的掌握对于保证工程质量,提高施工效率具有重要意义。
建筑施工人员应不断学习和总结经验,提高自身素质,以确保建筑工程的顺利进行和顺利完成。
建筑工程施工技术大全

工程施工技术第一节土方工程施工一、土方工程分类及施工要求常见的土石方工程有:场地平整、基坑(槽)开挖、管沟开挖、路基开挖、人防工程开挖、地坪填土、路基填筑、基坑回填。
(一)土方工程分类与施工特点1、土方工程的分类(1)场地平整(2)基坑(槽)开挖。
5m及其以内的称浅基坑;超过5m的为深基坑(3)基坑(槽)回填(4)路基修筑2、土方工程施工特点(1)面广量大、劳动繁重;(2)施工条件复杂。
(二)土方工程施工要求1、场地平整场地平整的顺序有(1)先平整整个场地,后开挖建筑物基坑(槽);(2)先开挖建筑物基坑,后平整场地;(3)边平整场地,边开挖基坑基坑开挖前需:确定场地的设计标高、计算挖方和填方工程量、确定场内外土方调配方案,选择施工机械,拟定施工方法与施工进度。
2、土方开挖(1)挖方的边坡坡度。
应根据土的种类、物理力学性质、地质情况、边坡高度及使用期限确定。
(2)对使用较久的土质或易风化岩石边坡,开挖后应喷浆、抹面等保护措施。
(3)土方宜从上至下、分层分段依次开挖,并有一定的坡度,以利于排水。
(4)当土质条件好时,可垂直开挖、不加支撑。
(5)在原有建筑物附近开挖基坑,如开挖深度大于原有建筑物埋深时,应保持一定的距离,以免影响原有基础和挖方边坡的稳定。
L≥(1~2)△HL:原有建筑物基础地面边缘至挖方坡脚的距离;△H:原有建筑基础底面标高与坑底标高之差;1~2:安全距离系数。
地质条件良好,无地下水时取1;地质条件不良,有地下水时取1.5~2。
(6)基坑的土质边坡,在开挖过程和敞露期间注意保护安全。
二、土方工程机械化施工。
(一)推土机施工推土机由拖拉机和推土铲刀组成;按铲刀操作方式分:索式、液压式;走行方式分:履带式、轮胎式。
运距在100m以内的平土或移挖作填时用之,以30—60m为最佳运距;也可卸下铲刀牵引其他无动力机械,如:拖式铲运机、松土机、羊足碾等。
1、推土机的主要作业方式主要有:直铲作业、侧铲作业、斜铲作业;(1)直铲作业。
建筑施工技术知识点

建筑施工技术知识点本文介绍了建筑工程中土方工程的基本知识。
首先,根据土的颗粒大小和开挖难易程度,将土分为不同的类型。
其次,介绍了土的含水量和可松性的概念及计算方法。
接着,讲解了基坑土方量的计算,包括边坡坡度和边坡系数的概念。
最后,介绍了基坑降水的方法,包括明排水法和井点法,以及各自的特点和设备。
在井点法中,轻型井点是一种常用的降水方法,其布置需要考虑土层的渗透系数、降水深度、设备条件和经济性。
1.基坑或沟槽的平面布置应根据宽度和水位降低值来选择单排或双排井点,而对于土质不良或渗透系数较大的情况,则应采用双排井点。
对于基坑面积较大的情况,环形井点是更合适的选择。
2.高程(深度)布置方面,轻型井点的降水深度理论上可以达到10.3m,但由于抽水设备及管路系统的水头损失,一般不超过6m。
超过6m的情况需要采用多级(2,3级)井点。
喷射井点的降水深度可达8-20m,分为喷水井点和喷气井点,设备包括喷射井点、高压水泵和管路。
电渗井点则是以原有的井点管(轻型井点/喷射井点)作为阴极,沿基坑外围布置,采用套管冲枪成孔埋设,以钢管或钢筋作为阳极,利用水分子作为阳极。
管井井点则是一井一泵的形式。
3.土方放坡及土壁支护形式应根据场地土、开挖深度、周围环境、技术经济的合理性来选择直线形、折线形、阶梯形和分级形等放坡形式。
土壁支护则由围护结构和撑锚结构组成。
4.影响边坡稳定的因素包括内因(土体内土颗粒间的摩阻力和粘聚力)和外因(水气候、荷载、坡度、土质、深度、工期长短)。
5.主要挖土机械施工特点包括推土机施工(由动力机械和工作部件组成,行走方式有轮胎式和履带式,铲刀的操纵机构有索式和油压式两种)、铲运机施工(由牵引机械和铲斗组成,平均运距在一公里以内特别在600m以内的挖运土方)和单斗挖土机施工(大型基坑或管沟开挖中最常用的一种土方机械,根据工作装置的不同分为正铲、反铲、抓铲和拉铲)。
挖土机在停机点所能开挖的土方面叫做工作面,称为掌子面。
建筑施工技术管理知识点总结

建筑施工技术管理知识点总结嘿,朋友!咱们今天来好好唠唠建筑施工技术管理这一块儿。
你知道吗,建筑施工技术管理就像是一场精彩大戏的导演,得把各个环节都安排得妥妥当当。
要是这活儿干不好,那这建筑可就容易出乱子啦!先说施工图纸吧,这可就是建筑的“剧本”呀!要是这“剧本”都没整明白,那还怎么往下演?施工人员就得像解读藏宝图一样,仔仔细细地把每一个线条、每一个标注都搞清楚。
不然,盖出来的房子歪歪扭扭,那可就闹大笑话了!施工材料的管理也重要得很呐!这就好比是做饭的食材,你要是买了不新鲜、质量差的材料,能做出美味佳肴吗?同理,建筑材料质量不过关,这房子能结实耐用吗?技术交底呢,就像是师傅给徒弟传授武功秘籍。
得让每个参与施工的人都明白自己要干啥,怎么干。
要是交代不清楚,那大家不就像没头的苍蝇,乱撞一气?施工过程中的质量检查,那可是关键中的关键。
这就好比给学生批改作业,及时发现问题,及时改正,才能保证最后的“成绩”优秀。
要是等房子都盖完了才发现一堆毛病,那可就晚啦!还有啊,新技术、新工艺的应用也不能忽视。
这就好比是给老马车换上新引擎,能让整个施工过程跑得更快、更稳。
但也得小心,别新东西还没玩转,就出了岔子。
安全技术管理更是重中之重!这可不是闹着玩的,要是出了安全事故,那可真是追悔莫及。
就像走钢丝,稍微不小心,后果不堪设想。
施工进度的把控也很考验水平。
不能太快,快了质量没保证;也不能太慢,慢了成本增加,甲方还不乐意。
这不就像跑步,得掌握好节奏,才能顺利到达终点。
最后再说说成本控制。
每一分钱都得花在刀刃上,可不能大手大脚。
这就像咱们过日子,得精打细算,不然月底就得喝西北风啦!总之,建筑施工技术管理是个细致活,容不得半点马虎。
只有把每个环节都抓好,才能盖出漂亮、结实、让人放心的好房子!。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
第一章土方工程1.【选择】在土方施工中,根据土的坚硬程度和开挖方法将土分为八类。
(P7)2.【计算】最初可松性系数、最后可松性系数(P9)3.【选择】孔隙比和孔隙率反映了土的密实程度。
孔隙比和孔隙率越小土越密实。
(P9)(13.01)4.【选择】场地平整前,首先要确定场地设计标高。
(P11)5.【简答】场地设计标高的调整实际上还需考虑哪些因素进行调整?(P12)(1)(2)(3)6.【计算】场地土方量计算(1)划分方格网并计算各方格角点的施工高度(P14)(2)计算零点位置(P14)7.【简答】土方调配图表的编制方法(P20)1.2.3.4.5.8.【填空】土方边坡的大小主要与土质、开挖深度、开挖方法、边坡留置时间的长短、边坡附近的各种荷载状况及排水情况有关。
当地质条件良好,土质均匀且地下水低于基坑(槽)或管沟底面标高时,挖方边坡可做成直立壁不加支撑。
(P22)(13.01)9.【选择】支撑的拆除应按回填顺序依次进行,多层支撑应自下而上逐层拆除,随拆随填。
(P23)(13.01)10.【选择】集水井的直径或宽度,一般为0.7~0.8m。
其深度随着挖土的加深而加深,要始终低于挖土面0.8~1.0m。
(P25)(13.01)11.【简答】流砂产生的原因与防治(P25)12.【选择】动水压力Gd的大小与水力坡度成正比,即水位差h1-h2越大,则Gd 越大;而渗透路径L越长,则Gd越小(P26)13.【填空】管路系统包括:滤管、井点管、弯联管及总管等(P27)14.【名词解释】承压完整井;无压非完整井(P31)15.【填空】井点管埋设一般用水冲法,分为冲孔和埋管两个过程(P33) (13.01) 16.【选择】轻型井点使用时,一般应连续抽水(特别是开始阶段)。
抽水过程中,应调节离心泵的出水阀以控制水量,使抽吸排水保持均匀,做到细水长流,正常的出水规律是“先大后小,先浑后清”。
(P33)17.【计算】轻型井点系统降水设计(P34)18.【填空】喷射井点根据其工作时所用喷射材料的不同,分为喷水井点和喷气井点两种。
(P36)19.【简答】喷射井点施工的安装及使用喷射井点施工顺序是什么?(P37)20.【简答】深井井点施工程序(P38)21.【选择】推土机可以推挖一~三类土,经济运距100m以内,效率最高为60m(P39)(13.01)22.【填空】正铲挖土机的挖土特点是:向前向上,强制切土(P43)(13.01)23.【选择】抓铲挖土机适用于开挖窄而深的基坑、疏通旧有渠道以及挖取水中淤泥等(P49)24.【填空】压实机械根据压实的原理不同,可分为冲击式、碾压式和振动压实机械三大类。
(P50)25.【填空】最佳含水量:土在这种含水量的条件下,使用同样的压实功进行压实,所得到的密度最大。
(P54)第二章地基处理与基础工程26.【名词解释】水泥土搅拌桩地基(P75)27.【名词解释】预压地基(P75)28.【填空】深基础主要有桩基础、墩基础、沉井和地下连续墙等几种类型(P82)(13.01)29.【选择】端承摩擦桩是指在极限承载力状态下,桩顶荷载由桩侧及桩尖共同承受的桩。
(P83)30.【选择】摩擦端承桩是指在极限承载力状态下,桩顶荷载主要由桩端阻力承受的桩。
(P83)31.【名词解释】静力压桩是在软土地基上,利用静力压装机或液压压桩机用无振动的静压力(自重和配重)将预制桩压入土中的一种沉桩新工艺。
(P83)32.【简答】静力压桩的施工程序是什么?(P84)33.【名词解释】钻孔灌注桩是指利用钻孔机械钻出桩孔,并在孔中浇筑混凝土(或先在孔中吊放钢筋笼)而成的桩。
(P85)34.【简答】判断清孔方法(P86 泥浆密度1.1 无颗粒感 1.15~1.25)第三章砌筑工程35.【填空】外脚手架沿建筑物外围从地面搭起,既可用于外墙砌筑,又可用于外装饰施工。
其主要形式有多立杆式、框式、桥式等。
(P101)36.【填空】多立杆式脚手架主要由立杆、纵向水平杆(大横杆)、横向水平杆(小横杆)、斜撑、脚手板等组成。
(P101)37.【选择】脚手架处于顶层连墙点之上的自由高度不得大于6m。
当作业层高出其下连墙件2步或4m以上,其上尚无连墙件时,应采取适当的临时撑拉措施。
(P104)(13.01)38.【填空】钢脚手架不得搭设在距离35kv以上的高压线路4.5m以内的地区和距离1~10kv高压线路3m以内的地区。
(P108)(13.01)39.【简答】砌筑砂浆种类与施用场合水泥砂浆/水泥混合砂浆/非水泥砂浆(P111)40.【选择】在砌砖前应提前1~2d将砖浇水湿润,以使砂浆和砖能很好的粘结。
(P112)41.【名词解释】配筋砌体(P113)42.【填空】大放脚有等高和不等高式两种。
等高式大放脚是两皮一收,即每砌两皮砖,两边各收进1/4砖长;不等高式大放脚是两皮一收与一皮一收相间隔。
(P114)43.【选择】两平一侧:当墙厚为3/4砖时,平砌砖均为顺砖,上下皮平砌顺砖间竖缝相互错开1/2砖长。
(P115)44.【名词解释】三一砌砖法:即一块砖、一铲灰、一揉压,并随手将挤出的砂浆刮去的砌筑方法。
(P117)45.【简答】在下列墙体或部位中不得留设脚手眼(P118)46.【填空】砖砌体与构造柱连接处应砌成马牙槎,从每层柱脚开始,先退后进,每一马牙槎高度方向的尺寸不宜超过300mm,进退尺寸不小于600mm。
(P120)(13.01)47.【选择】砂浆应随拌随用,水泥或水泥混合砂浆一般在拌合后3~4h内用完,气温在30°C以上时,应在2~3h内用完。
(P123)(13.01)第四章混凝土结构工程48.【填空】在现浇钢筋混凝土结构施工中,对模板的要求是保证工程结构各部分形状尺寸和相互位置的正确性,具有足够的承载能力、刚度和稳定性。
(P131)49.【选择】平模的长度有1800、1500、1200、900、750、600、450mm七种规格,宽度有100~600(以50mm进级)十一种规格。
(P133)50.【名词解释】早拆模板:就是通过合理的设支模板,将较大跨度的楼盖,通过增加支承点(支柱),缩小楼盖的跨度(≦2m),从而达到“早拆模板,后拆支柱”的目的。
这样,可使龙骨和模板的周转加快,模板一次配置量可减少1/3~1/2。
(P137)51.【选择】房屋建筑工程中各种形式的压型钢板(波形、密肋形等)、预应力钢筋混凝土薄板作为永久性模板。
(P142)52.【选择】整体式结构拆模时所需的混凝土强度表4-3(P146)板≦2m 50%>8m 100%梁、拱、壳>8m 100%悬臂梁构件100%(13.01)53.【填空、选择】拆除框架结构模板的顺序,首先是柱模板,然后是楼板底板,梁侧模板,最后是梁底模板。
拆除跨度较大的梁下支柱时,应先从跨中开始,分别拆向两端。
(P147)(13.01)54.【简答】楼层板支柱拆除的要求(P147)55.【填空】钢筋混凝土结构及预应力混凝土结构常用的钢材有热轧钢筋、钢绞线、消除应力钢丝和热处理钢筋四类。
(P150)56.【计算】钢筋冷拉的合格判定(P151)57.【名词解释】闪光对焊:是利用对焊机使两段钢筋接触,通过低电压的强电流,待钢筋被加热到一定温度变软后,进行轴向加压顶锻,形成对焊接头。
(P155)58.【名词解释】电弧焊:是利用弧焊机使焊条与焊件之间产生高温电弧,使焊条和电弧燃烧范围内的焊件融化,待其凝固,便形成焊缝或接头。
(P156)59.【名词解释】电阻点焊:将已除锈的钢筋交叉点放在点焊机的两电极间,使钢筋通电发热至一定温度后,加压使焊点金属焊合。
(P157)60.【选择】电阻点焊主要用于焊接钢筋网片、钢筋骨架等。
(P157)61.【计算】钢筋下料长度计算(P164~P167)【计算】混凝土施工配合比计算(P178 例四)62.【名词解释】强制式搅拌机:利用运动着的叶片强迫物料颗粒朝环向、径向和竖向各个方面产生运动,使各物料均匀混合。
强制式搅拌机作用比自落式强烈,宜于搅拌干硬性混凝土和轻骨料混凝土。
(P179)63.【选择】一次投料法:即在上料斗中先装石子,再加水泥和砂,然后依次投入搅拌机。
(P180)(13.01)64.【简答】混凝土运输工具适用情况(P181~P182)65.【选择】混凝土自高处倾落的自由高度不应超过2m,在竖向结构中限制自由倾落高度不宜超过3m;否则应沿串筒。
斜槽、溜管等下料。
(P184)(13.01) 66.【】截面在400 mm×400mm以内,或有交叉箍筋的柱子,应在柱子模板侧面开孔用斜溜槽分段浇筑;截面在400 mm×400mm以上、无交叉箍筋的柱子,如柱高不超过4.0m,可从柱顶浇筑。
(P186)67.【选择】当结构平面面积不大时,采用全面分层浇筑混凝土。
(P186)(13.01) 68.【选择】早期温度裂缝的预防:厚大钢筋混凝土结构由于体积大,水泥水化热聚积在内部不易散发,内部温度显著升高,外表散热快,形成较大内外温差,内部产生压应力,外表产生拉应力。
预防措施:优先采用水化热低的水泥(如矿渣硅酸盐水泥)。
(P187)69.【选择】表面振动器又称平板振动器,它是将电动机装上有左右两个偏心块固定在一块平板上而成。
(P189) (13.01)70.【名词解释】自然养护:指利用平均气温高于5°C的自然条件,拥保水材料或草帘等对混凝土加以覆盖后适当浇水,使混凝土在一定的时间内在湿润状态下硬化。
(P191)71.【选择】当最高气温低于25°C时,混凝土浇筑完成后应在12h以内加以覆盖和浇水。
(P191)(13.01)72.【简答】混凝土浇水养护时间的长短与水泥品种的关系?(P191)73.【选择】模板拆除日期取决于混凝土的强度、模板的用途、结构的性质及混凝土硬化时的气温。
(P191)74.【简答】现浇结构外观发现缺陷,应如何修补?(P192)第五章预应力混凝土工程75.【选择】预应力混凝土按施工方法的不同可分为先张法和后张法两大类;按钢筋张拉方式不同可分为机械张拉、电热张拉与自应力张拉法等。
(P211)76.【计算】墩式钢筋混凝土台座抗倾覆验算及台面承载力验算(P214 例一)77.【选择】预应力筋张拉后,一般应校核预应力筋的伸长值。
如伸长值与计算伸长值偏差超过±6%时,应暂停张拉,查明原因并采取措施予以调整后,方可张拉。
(P218)(13.01)预应力筋伸长值pp sF lLA E∆=78.【选择】帮条锚具属于单根粗钢筋锚具(P222)79.【选择】计算预应力筋下料长度(P229)2311l l l lL nγδ++-=+∆+-80.【简答】孔道灌浆的作用和要求是什么?(P236~P237)81.【简答】预应力筋长度与张拉方式选择?(P239)82.【计算】预应力筋张拉力与伸长值校核(P245 5-2 结合77公式)第六章结构安装工程83.【简答】起重量、起重半径、起重高度三个工作参数存在着何种关系?(P259)84.【选择】为减少塔身的计算长度应每隔20m左右将塔身与建筑物用锚固装置联结起来。
