建筑实务考试施工技术考点知识点总结
建筑工程实务重点复习资料

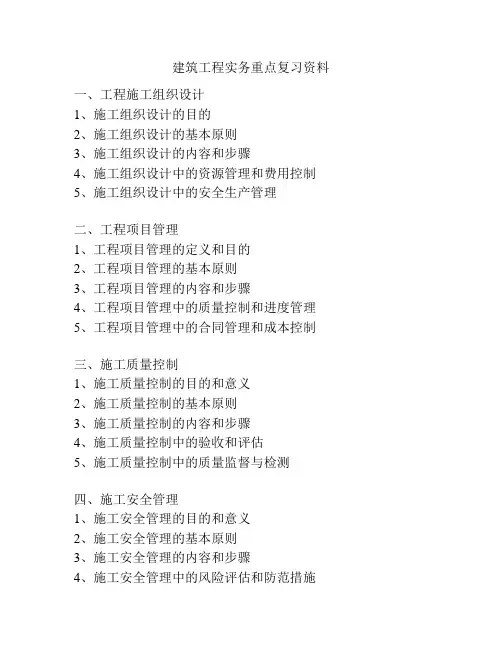

建筑工程实务重点复习资料一、工程施工组织设计1、施工组织设计的目的2、施工组织设计的基本原则3、施工组织设计的内容和步骤4、施工组织设计中的资源管理和费用控制5、施工组织设计中的安全生产管理二、工程项目管理1、工程项目管理的定义和目的2、工程项目管理的基本原则3、工程项目管理的内容和步骤4、工程项目管理中的质量控制和进度管理5、工程项目管理中的合同管理和成本控制三、施工质量控制1、施工质量控制的目的和意义2、施工质量控制的基本原则3、施工质量控制的内容和步骤4、施工质量控制中的验收和评估5、施工质量控制中的质量监督与检测四、施工安全管理1、施工安全管理的目的和意义2、施工安全管理的基本原则3、施工安全管理的内容和步骤4、施工安全管理中的风险评估和防范措施5、施工安全管理中的事故处理和应急预案五、工程监理1、工程监理的定义和作用2、工程监理的基本职责和权限3、工程监理的质量控制和进度控制4、工程监理中的合同管理和变更管理5、工程监理中的安全管理和环境保护六、施工法规和标准1、建筑施工法规的体系和层次2、建筑施工法规的适用范围和内容3、建筑施工法规的实施和监督4、建筑施工标准的分类和级别5、建筑施工标准的制定和应用七、施工工艺与工法1、常见的施工工艺和工法2、施工工艺和工法选择的依据3、施工工艺和工法的步骤和要点4、施工工艺和工法的技术要求和控制措施5、施工工艺和工法的改进和创新八、工程变更和索赔1、工程变更管理的要点和原则2、工程变更款项的计算和支付3、工程索赔的途径和条件4、工程索赔的申请和处理流程5、工程索赔的争议解决和调解九、施工设备与机械1、施工设备和机械的分类和用途2、施工设备和机械的选择和配置3、施工设备和机械的操作和维护4、施工设备和机械的故障排除和维修5、施工设备和机械的安全使用和管理十、工程文件管理1、工程文件的分类和组织结构2、工程文件的编制和审核3、工程文件的传递和保存4、工程文件的查阅和使用5、工程文件的管理和更新十一、施工现场管理1、施工现场管理的目的和职责2、施工现场管理的基本原则和要求3、施工现场管理中的人员安排和班组管理4、施工现场管理中的材料和设备管理5、施工现场管理中的卫生和环境保护。
建筑施工技术重点知识

建筑施工技术重点知识
建筑施工技术是一个广泛而复杂的领域,以下是一些重点知识:
1. 基础工程:包括地基处理、基础设计和施工方法,如浅基础、深基础、桩基础等。
2. 土方工程:涉及土方开挖、填方、土体支护和排水等技术。
3. 混凝土结构:包括混凝土配料、浇筑、振捣、养护等施工工艺,以及模板工程、钢筋工程等。
4. 砌体结构:涉及砖块、砌块的砌筑方法,墙体的稳定性和承重能力。
5. 钢结构:包括钢构件的制作、安装、连接和防腐处理等技术。
6. 建筑防水:涉及屋面、地下室、外墙等部位的防水卷材、防水涂料的选用和施工方法。
7. 装饰装修工程:包括墙面抹灰、地面铺设、吊顶安装、油漆涂料等施工技术。
8. 施工组织与管理:包括施工计划编制、资源调配、质量控制、安全管理等方面的知识。
9. 建筑节能技术:涉及保温隔热材料的应用、节能门窗的选择和安装等。
10. 新型建筑材料和技术:了解新型建材的特点和应用,如轻质隔墙、装配式建筑等。
这只是建筑施工技术中的一些重点知识,实际施工中还会涉及到许多
其他方面的技术和规范。
此外,建筑施工技术也在不断发展和更新,需要持续学习和关注行业的最新动态。
建筑施工技术知识点总结

建筑施工技术知识点总结第一篇:建筑施工技术知识点总结第一章土方工程1.【选择】在土方施工中,根据土的坚硬程度和开挖方法将土分为八类。
(P7)2.【计算】最初可松性系数、最后可松性系数(P9)3.【选择】孔隙比和孔隙率反映了土的密实程度。
孔隙比和孔隙率越小土越密实。
(P9)(13.01)4.【选择】场地平整前,首先要确定场地设计标高。
(P11)5.【简答】场地设计标高的调整实际上还需考虑哪些因素进行调整?(P12)(1)(2)(3)6.【计算】场地土方量计算(1)划分方格网并计算各方格角点的施工高度(P14)(2)计算零点位置(P14)7.【简答】土方调配图表的编制方法(P20)1.2.3.4.5.8.【填空】土方边坡的大小主要与土质、开挖深度、开挖方法、边坡留置时间的长短、边坡附近的各种荷载状况及排水情况有关。
当地质条件良好,土质均匀且地下水低于基坑(槽)或管沟底面标高时,挖方边坡可做成直立壁不加支撑。
(P22)(13.01)9.【选择】支撑的拆除应按回填顺序依次进行,多层支撑应自下而上逐层拆除,随拆随填。
(P23)(13.01)10.【选择】集水井的直径或宽度,一般为0.7~0.8m。
其深度随着挖土的加深而加深,要始终低于挖土面0.8~1.0m。
(P25)(13.01)11.【简答】流砂产生的原因与防治(P25)12.【选择】动水压力Gd的大小与水力坡度成正比,即水位差h1-h2越大,则Gd越大;而渗透路径L越长,则Gd越小(P26)13.【填空】管路系统包括:滤管、井点管、弯联管及总管等(P27)14.【名词解释】承压完整井;无压非完整井(P31)15.【填空】井点管埋设一般用水冲法,分为冲孔和埋管两个过程(P33)(13.01)16.【选择】轻型井点使用时,一般应连续抽水(特别是开始阶段)。
抽水过程中,应调节离心泵的出水阀以控制水量,使抽吸排水保持均匀,做到细水长流,正常的出水规律是“先大后小,先浑后清”。
一建《建筑工程实务》考试重点考点汇总整理

一建《建筑工程实务》考试重点考点汇总整理一、建筑设计1. 建筑设计基本原理建筑设计的目标、原则和程序建筑设计的要求和标准建筑物的功能布局、空间组织和形态设计2. 建筑平面设计房间平面布置交通组织与平面联系建筑平面设计的基本要求3. 建筑立面设计立面设计的原则和手法建筑物立面比例与尺度立面造型设计4. 建筑剖面设计建筑剖面形式及特点建筑剖面设计的基本要求剖面空间组织与利用5. 建筑物无障碍设计无障碍设计的原则和标准无障碍设计的内容与要求建筑物无障碍设施设计二、建筑结构1. 建筑结构基本知识建筑结构的作用、分类和材料结构设计的基本原则和步骤结构体系的选择与应用2. 混凝土结构混凝土材料的基本性质钢筋混凝土构件的受力性能混凝土结构设计计算3. 钢结构钢材的性质与加工钢结构构件的受力性能钢结构设计计算4. 砌体结构砌体材料的基本性质砌体构件的受力性能砌体结构设计计算5. 木结构木材的性质与加工木结构构件的受力性能木结构设计计算三、建筑施工技术1. 土方与基础工程土的工程性质基坑支护与降水基础工程施工技术2. 主体结构工程模板工程钢筋工程混凝土工程3. 装饰装修工程建筑装饰装修材料装饰装修施工技术装饰装修工程质量控制4. 防水与保温工程防水材料与施工技术保温材料与施工技术防水保温工程质量控制5. 建筑施工组织与管理建筑施工组织设计建筑工程施工现场管理建筑工程安全管理四、建筑设备1. 建筑给排水工程给排水系统组成与设计原则给排水管道及设备安装给排水系统施工质量控制2. 建筑电气工程电气系统组成与设计原则电气设备安装与调试建筑电气工程施工质量控制3. 建筑暖通工程暖通系统组成与设计原则暖通设备安装与调试建筑暖通工程施工质量控制4. 建筑智能化工程建筑智能化系统组成与设计原则建筑智能化设备安装与调试建筑智能化工程施工质量控制五、建筑工程经济与管理1. 建筑工程概预算建筑工程量计算与计价建筑工程造价组成与控制建筑工程概预算编制2. 建筑工程项目管理建筑工程项目组织与管理体系建筑工程项目进度管理建筑工程项目质量管理3. 建筑工程合同管理建筑工程合同类型与特点建筑工程合同签订与履行建筑工程合同争议处理4. 建筑工程安全管理建筑工程安全管理法律法规建筑工程安全管理体系与制度建筑工程安全事故处理。
一级建造师之一建建筑工程实务高频考点知识梳理

一级建造师之一建建筑工程实务高频考点知识梳理一、建筑工程技术1. 测量技术- 水准测量原理- 全站仪的使用2. 土方工程- 土方开挖、回填的要求- 边坡稳定性的影响因素3. 地基与基础工程- 地基处理方法- 筏板基础、箱型基础的施工要点4. 混凝土结构工程- 模板体系的设计与施工- 钢筋连接与绑扎的要求- 混凝土的施工配合比与浇筑振捣5. 砌体结构工程- 砖砌体的施工工艺- 砌块砌体的质量要求6. 防水工程- 卷材防水、涂料防水的施工方法 - 地下室、屋面防水的要点7. 装饰装修工程- 抹灰工程的施工工艺- 饰面砖粘贴的要求- 涂饰工程的施工方法二、建筑工程项目施工管理1. 施工组织设计- 施工组织设计的内容与编制方法 - 施工进度计划的编制与控制2. 质量管理- 质量计划的制定与实施 - 质量控制的要点与方法3. 安全管理- 安全管理制度与措施 - 安全事故的预防与处理4. 成本管理- 成本核算与控制的方法 - 降低成本的措施与途径5. 合同管理- 合同的签订与履行- 索赔的处理与技巧6. 进度管理- 进度计划的制定与调整 - 进度控制的方法与措施三、建筑工程法规及相关知识1. 建筑工程法规- 建筑法、招标投标法、安全生产法等相关法律法规 - 工程建设标准的强制性条文2. 工程建设相关标准- 建筑工程施工质量验收统一标准- 建筑工程安全文明施工标准3. 工程造价管理- 工程造价的构成与计算方法- 工程变更与索赔的处理4. 建筑工程竣工验收与备案- 竣工验收的程序与要求- 备案的程序与资料要求四、建筑工程项目施工相关法规与标准1. 建筑工程安全生产管理条例- 安全生产责任制度- 安全生产教育培训制度2. 建筑工程质量管理条例- 工程质量责任与处罚规定- 工程竣工验收与备案管理3. 工程建设标准强制性条文- 建筑安全、卫生、环保等方面的强制性标准4. 建筑工程施工发包与承包计价管理办法- 计价方式与合同价款的确定- 工程结算与造价控制五、建筑工程相关技术1. 建筑信息模型(BIM)技术- BIM 的应用范围与价值- BIM 在施工阶段的应用2. 绿色建筑与建筑节能技术- 绿色建筑的评价标准与技术措施- 建筑节能的设计与施工要求3. 新型建筑材料与施工技术- 新型建材的性能与应用- 先进施工技术的发展与应用4. 建筑工程信息化管理- 信息化在施工管理中的应用- 电子招投标与合同管理系统六、建筑工程项目管理案例分析1. 案例分析的方法与步骤- 问题识别与分析- 解决方案的制定与实施2. 典型案例分析- 进度控制、质量控制、成本控制等方面的案例 - 案例的启示与经验总结。
建筑施工技术知识点汇总

建筑工程施工技术知识要点第一章 土方工程1土的工程分类依据及分类常见的土方工程:1.场地平整 2放线 3.挖土 4运土 5排水,降水 6边坡支护 7 挖土至持力层(基础)8 回填 9.余土外运 土的工程分类:根据土的颗粒大小可分为岩石、碎石土、砂土、粉土、粘性土和人工填土。
根据土的开挖难易程度,将土分为松软土,普通土,坚土,砂砾坚土,软石,次坚石,坚石,特坚石八大类。
2 土的含水量概念土中水的质量与固体颗粒质量之比3 土的可松性概念及计算自然状态下的土经开挖后,内部组织被破坏,其体积因松散而增加,以后虽经回填压实,仍不能恢复其原来的体积,土的这种性质称为土的可松性4 基坑土方量计算边坡坡度及边坡系数边坡坡度=m hb b h :1/1== (m = b/h ,称为坡度系数)(h 为边坡的高度,b 为边坡的底宽)土方边坡:用边坡坡度和边坡坡度系数表示边坡坡度:挖土深度h 与边坡宽度b 之比 5基坑降水方法、井点法分类及各自特点基坑降水方法:明排水法,人工减低地下水位法明排水法:集水井(沟,井,泵) 重力降水人工降低地下水位法:轻型井点,喷射井点,电渗井点,管井井点,渗井(1)集水坑降水法(明排水法)定义:在基坑开挖过程中,在基坑底设置集水坑,并在基坑四周或中央开挖排水沟,使水流入集水坑内,然后用水泵将水抽走。
(2)井点降水法定义:在基坑开挖前,预先在基坑四周或基坑内埋设一定数量的滤水管,利用抽水设备在开挖前和开挖过程中不断地抽水,使地下水位降低至坑底以下,直至基础工程施工完毕。
井点降水方法:轻型井点、喷射井点、电渗井点、管井井点、渗井。
根据土层的渗透系数、降水深度、设备条件、经济比较选取。
轻型井点:定义:沿基坑四周每隔一定距离埋入井点管(下端为滤管)至蓄水层内,井点管上端通过弯联管与总管连接,利用抽水设备将地下水从井点管内不断抽出,使原有地下水位降至坑底以下。
设备:井点管(直径38~57mm,长5~7mm的无缝钢管)、滤管(直径38~57mm,长1~1.5mm的无缝钢管)、集水总管(直径100~127mm,每节4m,短接头间距0.8m或1.2m)、弯联管抽水设备。
建筑施工技术考点整理

建筑施工技术名词解释:1、土的干密度:单位体积内土的固体颗粒质量与土的总体积的比值。
2、土的天然密度:土在天然状态下单位体积的质量。
3、土的含水量:土中水的质量与土的固体颗粒质量比。
4、土方调配:就是对挖土的利用、堆砌和填土的取得三者之间关系进行综合协调的处理。
5、平均运距:挖土区土方重心至填土区土方重心的距离。
6、土的可松性:自然状态下的土经过开挖后其体积因松散而增大,以后虽经回填压实仍不能恢复到原来的密实度。
7、场地平整:将自然地面改造成人们所要求的设计平面的施工过程。
8、最佳含水量:在一定功能的压实作用下,能使填土达到最大干密度时相应的含水率。
9、弯曲调整值:起钢筋的量度尺寸大于下料尺寸,两者之间的差值弯曲调整值。
10、理论配合比:在实验室根据混凝土的配置强度经过试配和调整而确定。
11、施工配合比:根据现场沙、石含水率,调整理论配合比后的配合比。
12、受冻临界强度:指混凝土在遭受冻结前具备抵抗冰胀应力的能力。
13、“三一”砌筑法:一铲灰、一块砖、一揉压。
14、贯入度:是指在地基土中用重力击打贯入体时,贯入体进入土中的深度。
简答题:一、确定场地设计标高应考虑哪些因素:1、满足生产工艺和和运输的要求。
2、尽量利用地形,使场内挖填方平衡,以减少土方运输成本。
3、有一定的泄水坡度(一般不小于20%),以满足排水要求。
4、考虑最高洪水位的影响。
二、打桩顺序有哪几种,怎样确定:顺序:逐排打设、自中央向边缘打设、自边缘向中央打设、分段打设。
确定:应结合地形、地质及地基土壤挤压情况和桩的设置密度、工作性能、工期要求等综合考虑后予以确定。
三、如何计算钢筋的下料长度:钢筋因弯曲或弯钩会使其长度变化,在配料中不能直接根据图纸中尺寸下料,必须根据混凝土保护层、钢筋弯曲、弯钩等规定,然后依据图纸中钢筋的形状和尺寸分别计算其下料长度。
直钢筋下料长度 = 构件长度—保护层厚度 + 弯钩增加长度弯起钢筋下料长度 = 直断长度 + 斜断长度 + 弯钩增加长度—弯曲调整值箍筋下料长度 = 箍筋周长 + 箍筋调整值四、混凝土施工缝留设原则是什么,如何处理:原则:留置在结构受力较小且便于施工的位置。
一级建造师建筑施工技术考点

一级建造师建筑施工技术考点建筑施工技术是一级建造师考试中的重要内容,涵盖了众多方面,对于考生全面掌握建筑工程的施工过程和技术要点具有关键作用。
以下是对一些主要考点的详细阐述。
一、土方工程施工技术1、土方开挖土方开挖是建筑施工的基础步骤。
在开挖前,需要根据地质勘察报告、周边环境和施工方案确定开挖方式。
常见的开挖方式有放坡开挖和支护开挖。
放坡开挖适用于地质条件较好、开挖深度较浅的情况;而支护开挖则用于地质条件较差、周边环境复杂或开挖深度较大的工程。
同时,要注意控制开挖的顺序和分层厚度,避免超挖和扰动基底土。
2、土方回填土方回填的质量直接影响到建筑物的稳定性和地面的平整度。
回填土料应符合设计要求,优先选用同类土。
回填过程中要分层压实,控制每层的压实厚度和压实遍数,确保压实度符合规范要求。
二、地基与基础工程施工技术1、地基处理常见的地基处理方法包括换填地基、夯实地基、复合地基等。
换填地基适用于软弱土层较薄的情况,通过挖除软弱土层,换填强度较高的材料来提高地基承载力;夯实地基则利用重锤等设备对地基进行夯实,提高地基的密实度;复合地基则是通过在地基中设置增强体(如桩)与天然地基共同承担荷载。
2、基础工程基础的类型有很多,如条形基础、独立基础、筏形基础和箱形基础等。
在施工过程中,要注意基础的定位放线、钢筋绑扎、模板安装和混凝土浇筑等环节。
特别是大体积混凝土基础的浇筑,需要采取有效的温控措施,防止混凝土出现裂缝。
三、主体结构工程施工技术1、钢筋工程钢筋是混凝土结构中的主要受力材料,其质量和施工工艺直接影响结构的安全性。
钢筋的加工包括调直、切断、弯曲等,连接方式有焊接、机械连接和绑扎连接。
在施工中,要保证钢筋的品种、规格、数量和位置符合设计要求,钢筋的接头位置和接头质量也要符合规范规定。
2、模板工程模板工程为混凝土的浇筑提供了成型的模具。
模板的类型有木模板、钢模板、铝合金模板等。
在选择模板时,要考虑工程的结构特点、施工进度和成本等因素。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
建筑实务考试施工技术考点知识点总结1、平面控制测量必须遵守“由整体到局部”的组织实施原则,应先建立厂区控制网,在分别建立建筑物施工控制网2、施工测量的内容1)施工控制网的建立2)建筑物定位、基础放线及细部测设3)竣工图的绘制4)施工和运营期间建筑物的变形观测3、方格网的测设方法,可采用布网法和轴线法4、建筑物细部点的平面位置的测设1)直角坐标法:方格网和轴线形式时2)极坐标法:测设点靠近控制点,便于量距的地方3)角度前方交会法:测设点远离控制点4)距离交会法:从控制网到测设点的距离,若不超过测距尺的长度时5)方向线交会法5、b=HA+A-B6、水准仪主要有望远镜、水准器和基座三个主要部分组成7、经纬仪主要有照准部、水平读盘和基座三部分组成8、全站仪有电子经纬仪、光电测距仪和数据记录装置组成9、推土机适宜于开挖不大于1.5米的基坑,几台推土机同时作业,前后距离应大于8m10、铲运机适于大面积场地平整、压实;运距800m内的挖运土方11、挖掘机,正铲挖掘机挖土特点:前进向上,强制切土反铲挖掘机挖土特点:后退向下,强制切土抓铲挖掘机的特点:直上直下,自重切土12、土方开挖的原则“开槽支撑、先撑后挖、分层开挖、严谨超挖“13、在地下水位以下挖土,应在基坑四周挖好临时排水沟和集水井,或采用井点降水,降水位降低至坑底以下50cm,降水工作应持续到基础(包括地下水位下回填土)施工完成14、浅基坑的支护:斜柱支撑、锚拉支撑、型钢桩横挡板支撑、短桩横隔板支撑、临时挡土墙支撑、挡土灌注桩支撑、叠袋式挡墙支撑15、深基坑的支护:排桩和地下连续墙、水泥土墙、逆做拱墙或采用上述形式组合16、验槽的内容:1)根据设计图纸检查基槽的开挖平面位置、尺寸、槽底深度;检查是否与设计图纸相符,开挖深度是否符合设计要求2)仔细观察槽壁、槽底图纸类型、均匀程度和有关异常土质是否存在,核对基坑土质及地下水情况是否与勘查报告相符3)检查基槽之中是否有旧建筑物基础、古井、古墓、洞穴、地下掩埋物及地下人防工程等;4)检查基槽边坡外沿与附近建筑物的距离,基坑开挖对建筑物稳定是否有影响5)检查核实分析钎探资料,对存在异常点位进行复核检查17、验槽方法:验槽方法通常主要采用观察法为主,而对于基地以下土层不可见部位,首先辅以钎探法配合完成18、验槽注意事项:验槽时应重点观察柱基、墙角、承重墙下或其他受力较大部位,如有异常情况,要会同勘察、设计等有关部门进行处理19、轻型动力触探:遇到下列情况之一的,应进行动力轻型触探1)持力层明显不均匀2)有软弱的下卧层3)有浅埋的坑穴、古墓、古井等,直接观察难以发现4)勘察报告或设计文件规定应进行轻型动力触探时20、钎探法锤举高度一般为50mm,钢钎没打入土层30mm记录一次锤击数,钎探后的孔要用砂灌实21、高层建筑筏型基础和箱型基础长度超过40m时,宜设置贯通的后浇施工缝(后浇带)后浇带宽不宜小于80cm,在后浇施工缝处,钢筋必须贯通22、独立柱基础为双向钢筋时,其底面短边的钢筋应放在长边钢筋的上面23、基础中纵向受力钢筋的混凝土保护层厚度应按设计要求,且不应小于40mm,当无垫层时,不应小于70mm24、大体积混凝土应进行保温保湿养护;保湿养护的时间不少于14天25、构造柱可不单独设置基础,但应深入室外地面下500mm或锚入浅于500mm的基础圈梁内26、基础标高不同时,应从低处砌起,并应由高处向低处搭砌。
27、卫生间等有防水要求的空心小砌块墙下应灌实一匹砖,或设置高200mm的混凝土带,底层室内地面以下或防潮层以下的空心小砌块砌体,应用C20混凝土灌实砌体的空洞28、沉桩顺序:1)当基坑不大时,打桩应逐排打设或从中间开始分头向四周或两边进行2)对于密集桩群,从中间开始分头向四周或两边对称施打3)当一侧毗邻建筑物时,由毗邻建筑物处向另一方向施打4)对基础标高不一的桩,宜先深后浅5)对不同规格的桩,宜先大后小,先长后短29、正常打桩宜采用“重锤底击,低锤重打”30、桩的入土深度的控制,对于受轴向荷载的摩擦桩,以标高为主,贯入度作为参考;端承桩则以贯入度为主,以标高作为参考31、灰土地基适用于加固深1-4m厚的软弱土、湿陷性黄土、杂填土等,还可用作结构的辅助防渗层32、强夯地基是我国目前最为常用和最经济的深层地基处理方法之一33、模板工程设计的主要原则:实用性、安全性(要具有足够的强度、刚度、稳定性)、经济性34、对跨度不小于4m的现浇钢筋混凝土梁板,其模板应按设计要求起拱,当设计物具体要求时,气功高度应为跨度的1/1000-3/100035、模板拆除板梁拱壳悬臂构建2 8 50% 75% 100%36、不承重的侧模版包括梁、柱墙的侧模版,只要混凝土强度保证其表面、棱角不因拆模而损坏,即可拆除。
一般墙体大模板在常温下,混凝土强度达到1N/mm237、模板拆除的顺序:一般按后支先拆,先支后拆,先拆除非承重部分后拆除承重部分的拆模顺序进行38、钢筋的连接方法有:焊接、机械连接和绑扎链接39、直接承受动力荷载的结构构件中,纵向钢筋不宜采用焊接接头40、当受拉钢筋直径大于28mm,受压钢筋的直径大于32mm时,不宜采用绑扎接头41、当梁高度较小时,梁的钢筋架空在梁模板顶上绑扎,然后再落位;当梁的高度较大时,梁的钢筋宜在梁底模上绑扎,其两侧模版或一侧模板后装,板的钢筋在模板安装后绑扎42、板的钢筋网绑扎,四周两行钢筋交叉点应每点绑扎,中间部分交叉点可相隔交错扎牢,但必须保证受力钢筋不位移43、应注意板上不得钢筋,要防止被踩下;特别是雨棚、挑檐、阳台等悬臂版,要严格控制负筋位置,以免拆模后断裂44、板、次梁与主梁交叉处,板的钢筋在上,次梁钢筋剧中,主梁钢筋再下;当有圈梁或垫梁时,主梁钢筋在上45、泵送混凝土输送泵的设置要求1)混凝土泵或泵车设置处,应场地平整,坚实,具有通车行走条件。
混凝土泵或泵车应尽可能靠近浇筑地点,浇筑时由远至近进行2)混凝土而不能够或泵车设置要保证泵能连续工作。
输送关秀安宜直,转弯宜缓,接头应严密,并要注意预防输送管线堵塞46、混凝土自高处倾落的自由高度,不宜超过2m,当高度超过3m时,应采用串通、溜槽、溜管,使混凝土下落47、施工缝留置位置:施工缝宜留在受剪力较小位置:1)柱:宜留置在基础、楼板、梁的顶面,梁和吊车梁牛腿、无梁楼板柱帽的下面;2)与板连成整体的大截面梁(高超过1m),留置在板底面以下20~30mm处。
当板下有梁托时,留置在梁托下部3)单向板:留置在平行于板的短边的任何位置4)有主次梁的楼板,施工缝应留置在次梁跨中1/3范围内5)墙:留置在门洞口过梁跨中1/3范围内,也可留在纵横墙的交接处;6)双向受力板、大体积混凝土结构、拱、穹拱、薄壳、蓄水池、斗仓、多层钢架及其他结构复杂的工程,施工缝的位置应按设计要求留置。
48、后浇带通常根据设计要求留设,并保留一段时间(若设计无要求,则至少保留28天),填充后浇带,可采用微膨胀混凝土,强度等级比原结构强度提高一级,并保持至少15天湿润养护49、混凝土的养护1)混凝土的养护方法有自然养护和加热养护两大类。
自然养护又可分为覆盖浇水养护,薄膜布养护和养生液养护2)对已浇筑的混凝土应在终凝前8-12小时开始进行自然养护3)对采用硅酸盐水泥、普通硅酸盐水泥或矿渣硅酸盐水泥拌制的混凝土不得少于7天,对火山灰水泥、粉煤灰水泥拌制的混凝土,不得少于14天,对掺有缓凝型外加剂、矿物拌合料或抗渗要求的混凝土,不得少于14天50、在已浇筑的混凝土强度未达到1.2N/mm2以前,不得在其上踩踏或安装模板及其支架等51、砌筑砂浆的分层厚度不得大于30mm,确保砂浆具有良好的保水性52、砖墙灰缝宽度宜为10mm,且不应小于8mm,也不应大于12mm。
53、在砖墙上留置施工洞口,其侧边离交接处墙面不应小于500mm,洞口净宽不应超过1m.54、不得在下列位置设置脚手眼:120mm厚墙、过梁上与过梁成60度角的三角形范围;过梁净跨度1/2的高度范围内;宽度小于1m的窗间墙;砌体门窗洞口两侧200mm范围内;转角处450mm范围内;梁或梁垫下;梁或梁垫左右500mm范围内;设计不允许设置脚手眼的部位。
55、焊缝缺陷通常分为6类,裂纹、孔穴、固体夹杂、未融合、未焊透、形状缺陷和上述以外的其他缺陷56、高强度螺栓的安装应能自由穿入孔,严禁强行穿入,束高强度螺栓终凝后,螺栓丝扣外漏应留2-3扣,其中允许有10%的螺栓丝扣外露1扣或4扣57、高强度螺栓的安装顺序,应从刚度大的一端向不受约的自由端进行,统一接头的中高强度螺栓的初拧、复拧、终拧应在24小时内完成58、高强度螺栓超宁应更换,并废弃换下来的螺栓不得重复使用,严禁用火焰或电焊切割高强度螺栓梅花头,安装的错孔、漏孔不应用气割扩孔、开孔,错孔可用铰刀扩孔,扩孔数量应征得设计同意;59、防火涂料的厚度可分为H B两种60、防火涂料涂装的工艺流程基层处理—调配涂料—涂装施工—检查验收61、涂装施工方法:喷涂、刷涂、滚涂62、预应力筋张拉时,混凝土强度必须符合设计要求,当设计无要求时,不低于混凝土立方体抗压强度标准值的75%63、预应力筋张拉以控制张拉力值为主,以预应力筋张拉伸长值做校核64、预应力筋张拉完毕后应及时进行孔道灌浆,宜采用52.5级硅酸盐水泥或普通硅酸盐水泥调制的水泥浆,水灰比不应大于0.45,强度不应小于30N/mm265、网架节点形式:焊接球节点螺栓球节点钢板节点66、网架安装方法及适用范围:1、高空散装法2、分条或分块安装法3、高空滑移法4、整体吊装法5、整体提升法6、整体顶升法67、索膜结构的类型:充气式索膜结构、张拉式膜结构、骨架式膜结构、组合式膜结构68、索膜结构支撑结构安装工艺流程:钢结构预埋交底—钢结构预埋—钢结构制作—基础预埋符合—构件防腐涂装—构件防火涂装—构件吊装69、膜体安装包括:模体展开、连接固定、吊装到位和张拉成型四个部分70、卷材防水层应铺贴在混凝土结构主体的迎水面上,铺贴高聚物改性沥青防水卷材应采用热熔法施工,铺贴合成高分子卷材采用冷粘法施工,厚度小于3mm的高聚物改性沥青防水卷材,严禁采用热熔法施工71、涂料防水层包括无机防水涂料和有机防水涂料。
无机防水涂料宜用于结构主体的背水面,有机防水涂料以用于结构主体的迎水面。
用于背水面的有机防水涂料应具有较高的抗渗性,且与基层有较强的粘结性72、卷材的铺贴方向:1)屋面坡度小于3%时,卷材宜平行屋脊铺贴;2)屋面坡度在3%-15%时,卷材可平行或垂直屋面铺贴3)屋面坡度大于15%时或屋面受振动时,沥青防水卷材应垂直屋面铺贴,高聚物改性沥青防水卷材和合成高分子防水卷材可平行或垂直屋脊铺贴4)上下层卷材不得相互垂直铺贴73、卷材的铺贴方法:卷材防水层上有重物覆盖或基层变形较大时,应优先采用空铺法、点粘法、条粘法或机械固定法,但距屋面周边800mm内以及叠层铺贴的各层卷材之间应满粘,防水层采取漫展法施工时,找平层的分格缝处宜空铺,空铺的宽度宜为100mm,在坡度大于25%的屋面上采用卷材作防水层时,应采取防止卷材下滑的固定措施74、卷材的铺贴顺序:屋面卷材防水层施工时,应先做好节点附加层和屋面排水比较集中等部位的处理,然后,有屋面最低处向上进行。
