建筑工程施工技术知识点总结
建造师考级建筑工程施工技术与现场管理要点

建造师考级建筑工程施工技术与现场管理要点建造师考级是对建筑工程施工技术和现场管理水平的考核,对于从事建筑工程施工的人员来说,建造师考级是必备的资质。
本文将介绍建造师考级的建筑工程施工技术与现场管理的要点,希望对考生有所帮助。
一、建筑工程施工技术要点1. 施工组织设计施工组织设计是建筑工程施工的基础,要充分考虑工程特点、环境要求和人力资源等因素,合理安排施工流程和作业程序。
在施工过程中,要严格按照施工组织设计的要求进行施工,保证施工进度和质量。
2. 施工工艺技术施工工艺技术是指建筑工程施工所涉及的具体技术方法和操作规程。
建造师应熟悉各类材料的施工工艺,掌握安装、拆除、修复等操作技术,并能根据具体情况进行灵活应用。
3. 施工图纸识读与施工规范建造师需要具备识读施工图纸的能力,包括了解建筑工程施工图纸的符号和标注,理解图纸中的构造和要求。
同时,还需熟悉国家有关的施工规范,确保施工符合规范要求。
4. 施工质量控制施工质量控制是建筑工程施工中的重要环节,建造师应了解施工质量控制的方法和要点,包括施工过程中的质量检验、质量控制和整改措施等。
保证施工质量符合规范和设计要求。
二、建筑工程现场管理要点1. 安全管理建造师应具备丰富的安全管理经验,能制定合理的施工安全计划和预案,保障工程施工过程中的安全。
同时,还需做好安全教育和培训工作,提高工人的安全意识和技能。
2. 进度管理进度管理是建筑工程现场管理的核心任务,建造师需要制定详细的施工进度计划,并按计划组织施工,及时调整和控制施工进度,确保工程按时完成。
3. 质量管理质量管理是建筑工程现场管理的重要内容,建造师需要制定质量管理计划,全面监督施工过程中的质量控制措施,确保施工质量符合规范。
4. 资源管理资源管理是指对施工现场的人力、材料、设备等资源进行合理的配置和利用。
建造师需要协调各方面的资源,确保施工的顺利进行。
5. 合同管理建造师要熟悉相关的法律法规,对施工合同具备一定的法律常识和理解能力。
建筑公司施工知识点总结

建筑公司施工知识点总结在建筑公司进行施工过程中,需要掌握一系列的知识点,包括项目管理、工程施工、安全生产、质量控制、材料选用等方面。
本文将从这几个方面对建筑公司施工知识点进行总结。
一、项目管理项目管理是建筑施工过程中至关重要的一环,它涉及到项目计划、进度控制、质量管理、安全管理、成本控制等方面。
项目管理的目标是保证项目按时交付、成本控制、质量保证和安全生产。
在项目管理中,需要掌握以下知识点:1. 项目计划:项目计划是项目管理的核心,它包括项目开工时间、施工周期、工程量清单、进度计划等内容。
2. 进度控制:在施工过程中,需要通过进度控制来保证工程按时交付,包括制定施工进度计划、跟踪施工进度、及时调整工程计划等。
3. 质量管理:质量管理是建筑施工过程中至关重要的一环,包括工程质量控制、材料质量控制、工序质量控制等内容。
4. 安全管理:建筑施工中安全管理是首要的任务,包括制定施工安全规范、加强施工现场安全防护、定期进行安全教育等。
5. 成本控制:施工成本是项目管理的重要内容,需要掌握合理的成本控制方法,包括预算编制、成本核算、成本分析等。
二、工程施工工程施工是建筑公司的核心业务,需要掌握各种施工方法、工艺流程、设备操作等知识点,确保工程施工顺利进行。
在工程施工中,需要掌握以下知识点:1. 施工工艺:不同的施工工程有不同的工艺流程,需要根据具体工程情况确定施工工艺,包括土建工程、钢结构工程、装饰工程等。
2. 施工技术:施工技术是工程施工的核心,包括各种施工设备的操作方法、各种工程材料的施工方法、施工工序的控制等。
3. 施工管理:施工过程中需要对施工人员进行管理,确保施工进度和质量,包括施工人员配备、技术培训、现场管理等。
4. 施工设备:施工设备是工程施工的重要保障,包括各种起重设备、搅拌设备、砂浆设备、电动工具等。
5. 施工现场管理:建筑施工现场管理是施工过程中不可忽视的一环,包括建筑施工现场的布置、卫生管理、安全防护等。
建设工程施工管理知识点总结大全

建设工程施工管理知识点总结大全一、施工管理的组织。
1. 项目结构分析。
- 项目结构图(WBS):通过树状图对项目的结构进行逐层分解,反映组成该项目的所有工作任务。
- 项目结构的编码:依据项目结构图对项目结构的每一层的每一个组成部分进行编码,编码是项目信息处理的基础。
2. 组织结构模式。
- 职能组织结构:存在多个矛盾的指令源,每个职能部门可对其直接和非直接的下属部门下达指令。
- 线性组织结构:指令源是唯一的,每一个工作部门只能对其直接的下属部门下达指令,常用于军事组织系统等。
- 矩阵组织结构:有纵向和横向两个指令源,适用于大型建设项目。
为避免指令矛盾,可采用以纵向指令为主或以横向指令为主的矩阵组织结构模式。
3. 工作任务分工与管理职能分工。
- 工作任务分工:在项目管理任务分解的基础上,明确项目经理和各主管部门或主管人员的工作任务,编制工作任务分工表。
- 管理职能分工:管理职能包括提出问题、筹划、决策、执行和检查等环节。
编制管理职能分工表可以明确各管理职能的工作任务。
二、施工成本管理。
1. 建筑安装工程费用项目的组成与计算。
- 按费用构成要素划分。
- 人工费:包括计时工资或计件工资、奖金、津贴补贴、加班加点工资、特殊情况下支付的工资。
- 材料费:材料原价、运杂费、运输损耗费、采购及保管费等。
- 施工机具使用费:施工机械使用费(折旧费、大修理费、经常修理费、安拆费及场外运费等)和仪器仪表使用费。
- 企业管理费:管理人员工资、办公费、差旅交通费、固定资产使用费等多项费用。
- 利润:施工企业完成所承包工程获得的盈利。
- 规费:社会保险费(养老保险费、失业保险费、医疗保险费、生育保险费、工伤保险费)、住房公积金等。
- 税金:增值税等。
- 按造价形成划分。
- 分部分项工程费:各专业工程的分部分项工程应予列支的各项费用。
- 措施项目费:安全文明施工费(环境保护费、文明施工费、安全施工费、临时设施费)、夜间施工增加费、二次搬运费、冬雨期施工增加费等。
建造师执业资格考试案例知识点总结之建筑工程施工技术

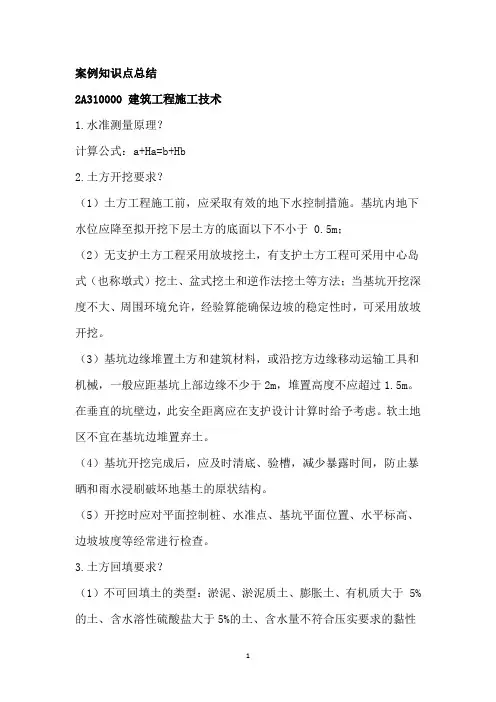

案例知识点总结2A310000 建筑工程施工技术1.水准测量原理?计算公式:a+Ha=b+Hb2.土方开挖要求?(1)土方工程施工前,应采取有效的地下水控制措施。
基坑内地下水位应降至拟开挖下层土方的底面以下不小于 0.5m;(2)无支护土方工程采用放坡挖土,有支护土方工程可采用中心岛式(也称墩式)挖土、盆式挖土和逆作法挖土等方法;当基坑开挖深度不大、周围环境允许,经验算能确保边坡的稳定性时,可采用放坡开挖。
(3)基坑边缘堆置土方和建筑材料,或沿挖方边缘移动运输工具和机械,一般应距基坑上部边缘不少于2m,堆置高度不应超过1.5m。
在垂直的坑壁边,此安全距离应在支护设计计算时给予考虑。
软土地区不宜在基坑边堆置弃土。
(4)基坑开挖完成后,应及时清底、验槽,减少暴露时间,防止暴晒和雨水浸刷破坏地基土的原状结构。
(5)开挖时应对平面控制桩、水准点、基坑平面位置、水平标高、边坡坡度等经常进行检查。
3.土方回填要求?(1)不可回填土的类型:淤泥、淤泥质土、膨胀土、有机质大于 5%的土、含水溶性硫酸盐大于5%的土、含水量不符合压实要求的黏性土。
(2)填方土应尽量采用同类土。
(3)填土应从场地最低处开始,由下而上整个宽度分层铺填。
(4)填方应在相对两侧或周围同时进行回填和夯实。
4.验槽前的准备工作?(1)察看结构说明和地质勘察报告,对比结构设计所用的地基承载力、持力层与报告所提供的是否相同;(2)询问、察看建筑位置是否与勘察范围相符;(3)纠察看场地内是否有软弱下卧层;(4)场地是否为特别的不均匀场地、是否存在勘察方要求进行特别处理的情况,而设计方没有要求进行处理;(5)要求建设方提供场地内是否有地下管线和相应的地下设施。
5.验槽程序?(1)在施工单位自检合格的基础上进行,施工单位确认自检合格后提出验收申请;(2)由总监理工程师或建设单位项目负责人组织建设、监理、勘察、设计及施工单位的项目负责人、技术质量负责人,共同按设计要求和有关规定进行;(3)基槽满足设计要求及有关规定后,相关方履行验收手续;需要局部处理的部位由设计单位提出处理意见,施工单位处理后进行二次验收。
建筑施工技术知识点汇总

建筑工程施工技术知识要点第一章 土方工程1土的工程分类依据及分类常见的土方工程:1.场地平整 2放线 3.挖土 4运土 5排水,降水 6边坡支护 7 挖土至持力层(基础)8 回填 9.余土外运 土的工程分类:根据土的颗粒大小可分为岩石、碎石土、砂土、粉土、粘性土和人工填土。
根据土的开挖难易程度,将土分为松软土,普通土,坚土,砂砾坚土,软石,次坚石,坚石,特坚石八大类。
2 土的含水量概念土中水的质量与固体颗粒质量之比3 土的可松性概念及计算自然状态下的土经开挖后,内部组织被破坏,其体积因松散而增加,以后虽经回填压实,仍不能恢复其原来的体积,土的这种性质称为土的可松性4 基坑土方量计算边坡坡度及边坡系数边坡坡度=m hb b h :1/1== (m = b/h ,称为坡度系数)(h 为边坡的高度,b 为边坡的底宽)土方边坡:用边坡坡度和边坡坡度系数表示边坡坡度:挖土深度h 与边坡宽度b 之比 5基坑降水方法、井点法分类及各自特点基坑降水方法:明排水法,人工减低地下水位法明排水法:集水井(沟,井,泵) 重力降水人工降低地下水位法:轻型井点,喷射井点,电渗井点,管井井点,渗井(1)集水坑降水法(明排水法)定义:在基坑开挖过程中,在基坑底设置集水坑,并在基坑四周或中央开挖排水沟,使水流入集水坑内,然后用水泵将水抽走。
(2)井点降水法定义:在基坑开挖前,预先在基坑四周或基坑内埋设一定数量的滤水管,利用抽水设备在开挖前和开挖过程中不断地抽水,使地下水位降低至坑底以下,直至基础工程施工完毕。
井点降水方法:轻型井点、喷射井点、电渗井点、管井井点、渗井。
根据土层的渗透系数、降水深度、设备条件、经济比较选取。
轻型井点:定义:沿基坑四周每隔一定距离埋入井点管(下端为滤管)至蓄水层内,井点管上端通过弯联管与总管连接,利用抽水设备将地下水从井点管内不断抽出,使原有地下水位降至坑底以下。
设备:井点管(直径38~57mm,长5~7mm的无缝钢管)、滤管(直径38~57mm,长1~1.5mm的无缝钢管)、集水总管(直径100~127mm,每节4m,短接头间距0.8m或1.2m)、弯联管抽水设备。
建筑施工技术知识点

建筑施工技术知识点本文介绍了建筑工程中土方工程的基本知识。
首先,根据土的颗粒大小和开挖难易程度,将土分为不同的类型。
其次,介绍了土的含水量和可松性的概念及计算方法。
接着,讲解了基坑土方量的计算,包括边坡坡度和边坡系数的概念。
最后,介绍了基坑降水的方法,包括明排水法和井点法,以及各自的特点和设备。
在井点法中,轻型井点是一种常用的降水方法,其布置需要考虑土层的渗透系数、降水深度、设备条件和经济性。
1.基坑或沟槽的平面布置应根据宽度和水位降低值来选择单排或双排井点,而对于土质不良或渗透系数较大的情况,则应采用双排井点。
对于基坑面积较大的情况,环形井点是更合适的选择。
2.高程(深度)布置方面,轻型井点的降水深度理论上可以达到10.3m,但由于抽水设备及管路系统的水头损失,一般不超过6m。
超过6m的情况需要采用多级(2,3级)井点。
喷射井点的降水深度可达8-20m,分为喷水井点和喷气井点,设备包括喷射井点、高压水泵和管路。
电渗井点则是以原有的井点管(轻型井点/喷射井点)作为阴极,沿基坑外围布置,采用套管冲枪成孔埋设,以钢管或钢筋作为阳极,利用水分子作为阳极。
管井井点则是一井一泵的形式。
3.土方放坡及土壁支护形式应根据场地土、开挖深度、周围环境、技术经济的合理性来选择直线形、折线形、阶梯形和分级形等放坡形式。
土壁支护则由围护结构和撑锚结构组成。
4.影响边坡稳定的因素包括内因(土体内土颗粒间的摩阻力和粘聚力)和外因(水气候、荷载、坡度、土质、深度、工期长短)。
5.主要挖土机械施工特点包括推土机施工(由动力机械和工作部件组成,行走方式有轮胎式和履带式,铲刀的操纵机构有索式和油压式两种)、铲运机施工(由牵引机械和铲斗组成,平均运距在一公里以内特别在600m以内的挖运土方)和单斗挖土机施工(大型基坑或管沟开挖中最常用的一种土方机械,根据工作装置的不同分为正铲、反铲、抓铲和拉铲)。
挖土机在停机点所能开挖的土方面叫做工作面,称为掌子面。
建筑施工技术 知识点 总结

第一章土方工程1.【选择】在土方施工中,根据土的坚硬程度和开挖方法将土分为八类。
(P7)2.【计算】最初可松性系数、最后可松性系数(P9)3.【选择】孔隙比和孔隙率反映了土的密实程度。
孔隙比和孔隙率越小土越密实。
(P9)(13.01)4.【选择】场地平整前,首先要确定场地设计标高。
(P11)5.【简答】场地设计标高的调整实际上还需考虑哪些因素进行调整?(P12)(1)(2)(3)6.【计算】场地土方量计算(1)划分方格网并计算各方格角点的施工高度(P14)(2)计算零点位置(P14)7.【简答】土方调配图表的编制方法(P20)1.2.3.4.5.8.【填空】土方边坡的大小主要与土质、开挖深度、开挖方法、边坡留置时间的长短、边坡附近的各种荷载状况及排水情况有关。
当地质条件良好,土质均匀且地下水低于基坑(槽)或管沟底面标高时,挖方边坡可做成直立壁不加支撑。
(P22)(13.01)9.【选择】支撑的拆除应按回填顺序依次进行,多层支撑应自下而上逐层拆除,随拆随填。
(P23)(13.01)10.【选择】集水井的直径或宽度,一般为0.7~0.8m。
其深度随着挖土的加深而加深,要始终低于挖土面0.8~1.0m。
(P25)(13.01)11.【简答】流砂产生的原因与防治(P25)12.【选择】动水压力Gd的大小与水力坡度成正比,即水位差h1-h2越大,则Gd越大;而渗透路径L越长,则Gd 越小(P26)13.【填空】管路系统包括:滤管、井点管、弯联管及总管等(P27)14.【名词解释】承压完整井;无压非完整井(P31)15.【填空】井点管埋设一般用水冲法,分为冲孔和埋管两个过程(P33) (13.01)16.【选择】轻型井点使用时,一般应连续抽水(特别是开始阶段)。
抽水过程中,应调节离心泵的出水阀以控制水量,使抽吸排水保持均匀,做到细水长流,正常的出水规律是“先大后小,先浑后清”。
(P33)17.【计算】轻型井点系统降水设计(P34)18.【填空】喷射井点根据其工作时所用喷射材料的不同,分为喷水井点和喷气井点两种。
【建筑工程施工技术知识点汇总】第9章 结构安装工程

1、结构安装工程常用的起重机械主要有(自行式起重机)、(塔式起重机)、(桅杆式起重机)三大类。
2、自行式起重机分为(履带式起重机)、(汽车式起重机)、(轮胎式起重机)三种。
3、钢丝绳规格“6×19”,表示(由6股组成,每股由19根钢丝捻成)。
4、结构安装工程的常用吊具,主要有(吊钩)、(吊索)、(卡环)、(横吊梁)等。
5、按构件的吊装顺序不同,结构吊装方法可分为(分件吊装法)和(综合吊装法)。
6、分件吊装法按照流水方式的不同,可分为(分层分段流水吊装法)和(分层大流水吊装法)。
7、构件吊装的工艺流程:绑扎→起吊→对位→临时固定→校正→最后固定。
8、柱子的吊升方法,主要有(旋转法)和(滑行法)两种。
9、关于构件的平面布置,以下说法错误的是( C )A.柱子的布置方式,采用旋转法吊升时宜斜向布置,采用滑行法吊升时可纵向也可斜向布置。
B.每跨构件尽可能布置在本跨内。
C.按“重远轻近”的原则,首先考虑重型构件的布置。
D.构件的布置应考虑起重机的开行和回转,保证路线畅通。
10、关于起重机械的开行路线,以下说法错误的是( D )A.吊装屋架、屋面板等屋面构件时,起重机宜跨中开行。
B.吊装柱子时,视跨度大小、构件尺寸、质量及起重机性能,可沿跨中开行或跨边开行。
C.当柱布置在跨外时,起重机一般沿跨外开行,停机位置与跨边开行相似。
D.以上均错。
11、什么是分件吊装法?什么是综合吊装法?起重机每开行一次仅吊装完一种构件,如先吊装柱、再吊装梁、最后吊装板,这种吊装方法叫做分件吊装法。
综合吊装法是以一个柱网(节间)或若干个柱网(节间)为一个吊装段,以房屋全高为一个施工层组织各工序流水,起重机把一个吊装段的构件吊至房屋全高,然后转入下一吊装段的吊装方法。
12、起重机的三个重要工作参数分别是(起重量)、(起重高度)和(起重回转半径)。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
1一顺一丁是全部顺砖与一皮全部丁砖间隔砌成。
上下皮缝相互错开4分之1砖长。
适合砌一砖。
一砖半以及2砖墙。
“三一砌砖法”,一块砖,一铲灰,一揉压。
2立皮数杆指在其上划有每皮砖和灰缝厚度,以及门窗洞口,过梁,楼板等高度位置的一种标杆。
设置房屋的四大角以及纵横墙的交接处,前面过长时,应每隔10到15米立一根。
皮数杆需要水平仪统一竖立,使皮数杆的正负00与建筑物的正负00相吻合。
3施工缝的留置与处理。
如果因为技术上的原因或设备,人力的限制,混凝土不能连续浇灌,中间的间歇时间超过混凝土初凝时间,则应留置施工缝。
由于该处新旧混凝土的结合能力较差,故施工缝应留置在结构受剪力较小且便于施工的部位。
柱间应留置水平缝,梁板应留垂直施工缝。
4根据施工缝的处理方法,在施工缝处连续浇筑混凝土时,应除去表面的水泥薄层,松动的石子和松软的混凝层,并加以充分湿润和冲洗干净,不得积水。
浇筑时,施工缝处宜先铺数水泥砂浆或与混凝土成分相同的水泥砂浆一层,厚度为10到15毫米,以保证接缝处的质量。
带教主的混凝土的强度不低于1.2兆帕是,才允许浇筑。
5先张法是在浇筑混凝土之前将预应力筋张拉到涉及控制力,用夹具将其临时固定在台座或钢板上,进行绑扎钢筋,安装铁件,支设模板,然后浇筑混凝土,待混凝土达到规定的的强度,保证预应力筋与混凝土有足够的粘结能力,放松预应力筋,借助于他们之间的粘结力,在预应力筋弹性回缩时,在预应力回缩的同时,使混凝土构建受拉区的混凝土获得
预应力。
6后张法是先制作构
件,在构件中预先留出相应的孔
道,待混凝土的强度达到设计规
定的数值后,在孔道内穿入预应
力筋,用张拉机具进行张拉,并
利用锚具把张拉后的预应力筋
锚固在构建的端部。
预应力的张
拉力,主要靠构建端部的锚具传
递到混凝土,使其产生足够的预
应力。
张拉锚固后,立即在空道
内灌浆,是预应力筋不受锈蚀,
并与构件形成整体。
7土方开挖
应遵循开槽支撑,先撑后挖,
分层开挖,严禁超挖的原则。
流沙现象:当基坑挖至地下水
位以下时,而土质又是细沙或
粉砂时当采用集水井降水法降
水时,有时坑底下面的土会形
成流动状态,随地下水一起涌
动入基坑,这种现象叫流沙现
象
8流沙产生的原因,当基坑挖置
地下水位一下时,基坑的土就受
到动水压力的作用。
如果重水压
力大于或者等于土的浸入重度
的时候,土粒失去自重处于悬浮
状态,能随着参透的水一起流
动,带入基坑发生流沙的现象。
流沙的防治方法:1)抢挖法,
2)打板桩发3)水下挖土法4)
人工降低地下水位5)地下连续
墙9填土压实的方法,人工压
实,机械压实。
碾压法:爆破
石渣,碎石类土,杂填土,沙
土,,夯实法:,砂性土,湿性粘
土,杂填土,振动压实法:对
于密实要求不高的大面积填方,
在缺乏碾压机械时,可采用推土
机拖拉机或铲运机行驶,推土,
平土来压实。
桩的吊起,运输和堆放:当桩
的混凝土强度达到设计强度的
70%方可起吊,100%时方可运
输打桩。
灌注桩:是直接在桩位
上就地成孔,然后再孔内灌注混
凝土或钢筋混凝土的一种成桩
方法。
优:有节约材料,成本低
廉,施工不收地层变化的限制,
无需接桩及截桩,缺:技术时间
间隔长,不能立即承受荷载,操
作要求严,早软土地基中易缩
颈,断裂冬季施工困难9钻孔灌
注桩是利用钻机在桩位成孔,然
后再桩孔内放入钢筋骨架再灌
混凝土而成的灌注桩。
10反插法施工:满混凝土后先
震动后开始拔管,高度0.5到1
米,后像下反插深度为0.3到0.5.
反复始终震动,直至套管全部拔
出地面。
在拔出过程中,分段添
加混凝土,保持管内的混凝土面
高于地表面或高于地下水位1
到1.5,拔管的速度应小于0.5
米每分钟。
反插能使桩的截面增
大,从而提高桩的承载力,宜在
较差的软土地基应用。
11扣件
的形式:回转扣件,将两根钢管
成90度(立杆与大横杆,小横
杆);直角扣件,将两根钢管加
大(立杆大横杆);对角扣件,
将两根钢管成任意角度(抛撑剪
力力撑)12确定试件的混凝土
的强度代表值。
每组3个时间
应在同盘混凝土中取样制作,并
按下列规定确定该组试件的混
凝土的强度代表值a取3个试件
强度测量平均值b当3试件个中
的最大值或最小值之差超过中
间值的百分之15是,取中间值。
C当3个试件中的最大值和最
小值与中间值的差均超过中间
值的百分之15,该组试件不应
作为强度品d评定依据。
履带式起重机:W1-50型,
W1-100型,W1-200型;三个
主要参数:起重量Q,起重半径
R,起重高度H
单层结构厂房结构安装:分拣
安装法和综合安装法。
分拣安装
法,起重机在车间内每开行一次
仅安装一种或两种构件,通常分
三次安装完成所有构件。
综合安
装:起重机在车间内的一次开行
中,分节间安装完所有的各种类
型的构件。
分件安装,更换掉沟
的次数少,但是所走的路程较
长;综合吊装,需要频繁的更换
掉钩,但走的路线较短。
、某混凝土的实验室配
合比为1:2.21:4.32,水
灰比W/C=0.58。
每m3
混凝土水泥用量
C=285千克。
现场实测
砂的含水率为3%,石
子含水率为2%,试求:
(1)该混凝土的施工
配合比,(2)每m3 混
凝土各种材料用量。
施工配合比=1:2.21
(1+3%):4.32(1+2%)
=1:2.276:4.41(4分)
2 1m3各种材料用量
水泥C=285kg,砂
S=285x2.276=649kg
子G=285x4.41=1257kg
=285x0.58-285x2.21-3
%-4.32x285-2%=156.4
kg。
