土木工程施工技术知识点 重点
土木工程施工知识点(3篇)

第1篇一、土方工程施工1. 土方工程施工主要应解决的问题:土壁稳定、施工排水、流砂防治和填土压实。
2. 影响土方工程施工的参数:土的工程分类、质量密度、含水量、渗透系数、可松性系数。
3. 植筋施工工艺过程:钻孔、清孔、填胶粘剂、植筋、凝胶。
4. 后张法施工工艺过程:浇筑构件的同时留设孔道-穿预应力筋-张拉-锚固-孔道灌浆。
5. 后张法预应力施工,孔道留设的方法有:钢管抽芯法、胶管抽芯法、预埋波纹管法。
6. 砖砌体施工的工艺过程:抄平-放线-摆砖样-立皮数杆-立头角-挂线-砌筑-勾缝。
二、场地平整与基础处理1. 场地平整:场地平整是土方工程施工的第一步,包括场地平整、挖填方、排水、边坡处理等。
2. 基础处理:基础处理包括地基处理、基础施工等,以确保建筑物稳定。
三、地基处理1. 原地面处理:包括临时排水、原地面平整、坑穴处理及碾压、清除表层植被、挖除树根等。
2. 地基加固:地基加固包括换填、压实、注浆、锚杆、搅拌桩、旋喷桩等。
四、结构安装工程1. 旋转法和滑行法:旋转法布置构件应使柱子的帮扎点、柱脚中心和杯口中心三点位于同一起重机半径的圆弧上;滑行法应使绑架点、基础杯口中心两点共弧,在起重半径的圆弧上。
2. 模板及支撑体系:保证结构和构件各部分的形状、尺寸、及相互位置的正确性;具有足够的强度、刚度、稳定性;构造简单装拆方便,能多次周转使用;接缝严密,不得漏浆。
1. 施工缝接续施工:应将施工缝表面清扫干净,清除水泥薄层和松动石子,并浇水湿润,铺一层水泥浆或与混凝土成分相同的水泥砂浆,再继续浇注混凝土。
2. 影响灰浆饱满度的因素:砌筑方法;砂浆的和易性(包括流动性和保水性)。
六、后张法预应力施工1. 孔道留设方法:钢管抽芯法、胶管抽芯法、预埋波纹管法。
2. 留设时应注意:管道不允许漏浆;管道要有足够的强度,保证在砼重力作用下不变形;管道要能按要求传递粘结应力。
通过以上知识点,我们可以更好地了解土木工程施工的各个环节,为实际工程提供理论支持。
土木工程施工 考试重点

土木工程施工复习重点1. 试述土方工程的特点。
进行土方规划时应考虑什么原则?答:土方工程施工具有面广量大,劳动繁重,施工条件复杂等特点。
在施工前首先要进行调查研究,了解土壤的种类和工程性质,土方工程施工工期,质量要就及施工条件,施工地区地形,抵制,水文,气象等资料,以便编制切实可行的施工组织设计,拟定合理的施工方案。
为了减轻繁重体力劳动,提高劳动生产率,加快工程进度,降低工程成本,在组织土方工程施工时,应尽可能采用先进的施工工艺和施工组织,实现提防工程施工综合机械化。
2.试述用“表上作业法”确定土方最优调配方案的步骤和方法。
答:(1)用“最小元素法”编制初始调配方案。
(2)最优方案的判别法。
(3)方案的调整。
(4)土方调配图3.试分析土壁塌方的原因和预防塌方的措施。
答:原因;(1)边坡过陡,使土体的稳定性不够,而引起塌方现象。
尤其是在土质差开挖深度大的坑槽中,常会遇到这种情况。
(2)雨水,地下水渗入基坑,使土体泡软、重量增大及抗剪能力降低,这是造成塌方的主要原因。
(3)基坑上边边缘附近大量堆土或停放机具、材料、或由于动荷载的作用,使土体种的剪应力草果土体的抗剪强度。
(4)土方开挖顺序、方法未遵循“从上往下、分层开挖;开槽支撑、先撑后挖”的原则。
预防塌方措施:(1)放足边坡。
(2)设置支撑。
此外,应做好施工排水和防止产生流砂现象;应尽量避免在坑槽边缘堆置大量土方、材料和机械设备;坑槽开挖后不宜久露,应立即进行基础或地下结构的施工;对滑坡地段的挖方,不宜在雨期施工,并应遵循先整治后开挖和由上至下的开挖顺序,严禁先节除坡脚或在滑坡体上弃土;如有危岩、孤石、崩塌体等不稳定的迹象时,应先做妥善的处理。
4. 进行明排水和人工降水时应注意什么问题?答:明排水是采用截、疏、抽的方法。
截,是截住水流;疏,是疏干积水;抽,是在基坑开挖过程中,在坑底设置集水井,并沿坑底的周围开挖排水沟,使水流入集水井中,然后用水泵抽走。

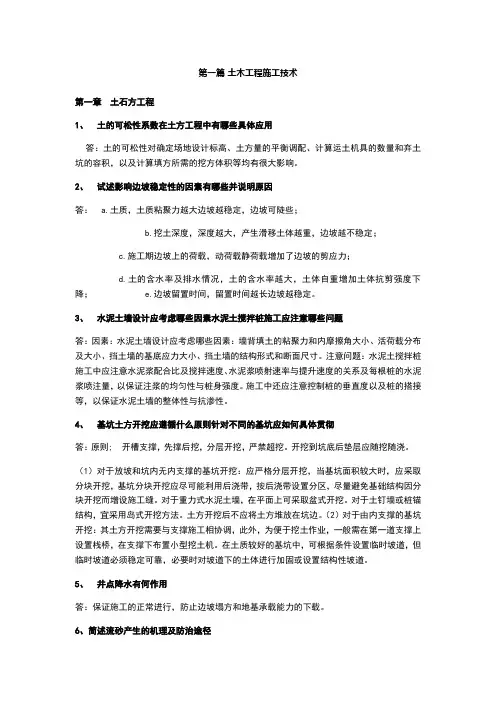

土木工程施工第四版 考点总结

第一篇土木工程施工技术第一章土石方工程1、土的可松性系数在土方工程中有哪些具体应用答:土的可松性对确定场地设计标高、土方量的平衡调配、计算运土机具的数量和弃土坑的容积,以及计算填方所需的挖方体积等均有很大影响。
2、试述影响边坡稳定性的因素有哪些并说明原因答: a.土质,土质粘聚力越大边坡越稳定,边坡可陡些;b.挖土深度,深度越大,产生滑移土体越重,边坡越不稳定;c.施工期边坡上的荷载,动荷载静荷载增加了边坡的剪应力;d.土的含水率及排水情况,土的含水率越大,土体自重增加土体抗剪强度下降;e.边坡留置时间,留置时间越长边坡越稳定。
3、水泥土墙设计应考虑哪些因素水泥土搅拌桩施工应注意哪些问题答:因素:水泥土墙设计应考虑哪些因素:墙背填土的粘聚力和内摩擦角大小、活荷载分布及大小、挡土墙的基底应力大小、挡土墙的结构形式和断面尺寸。
注意问题:水泥土搅拌桩施工中应注意水泥浆配合比及搅拌速度、水泥浆喷射速率与提升速度的关系及每根桩的水泥浆喷注量,以保证注浆的均匀性与桩身强度。
施工中还应注意控制桩的垂直度以及桩的搭接等,以保证水泥土墙的整体性与抗渗性。
4、基坑土方开挖应遵循什么原则针对不同的基坑应如何具体贯彻答:原则; 开槽支撑,先撑后挖,分层开挖,严禁超挖。
开挖到坑底后垫层应随挖随浇。
(1)对于放坡和坑内无内支撑的基坑开挖:应严格分层开挖,当基坑面积较大时,应采取分块开挖,基坑分块开挖应尽可能利用后浇带,按后浇带设置分区,尽量避免基础结构因分块开挖而增设施工缝。
对于重力式水泥土墙,在平面上可采取盆式开挖。
对于土钉墙或桩锚结构,宜采用岛式开挖方法。
土方开挖后不应将土方堆放在坑边。
(2)对于由内支撑的基坑开挖:其土方开挖需要与支撑施工相协调,此外,为便于挖土作业,一般需在第一道支撑上设置栈桥,在支撑下布置小型挖土机。
在土质较好的基坑中,可根据条件设置临时坡道,但临时坡道必须稳定可靠,必要时对坡道下的土体进行加固或设置结构性坡道。
土木工程施工知识点

(最初可松性系数,K`s 最后可松性S K 系数,V1自然状态下体积,V2开挖后松散,V3回填压实后) 最小二乘法场地内方格网各角点施工高度平方和为最小、土方工程量最小、挖、填土方量相等。
当基坑挖土到达到地下水位以下而土质为细砂或粉砂,又采用集水坑降水时,坑底下的土有时会形成流动状态,随地下水涌入基坑,这种现象称为流砂。
轻型井点设备由管路系统和抽水设备组成;管路包括井点管、滤管、弯联管和总管。
无压井水井布置在含水层中,当地下水表面为自由水压;承压井当含水层处于两不透水层之间,地下水表面具有一定水压完整井当水井底部达到不透水层 土抗剪降1风化气候等影响使土质变松软2粘土中夹层因浸水而产生润滑作用3饱和的细砂粉砂土等因受震动而液化等。
土剪应力增1基坑上边缘附近存在荷载尤其动载2雨水施工用水渗入边坡,增加土的含水量,从而增加土体自重3地下水在土中渗流产生一定的动水压力4水浸入土体中的裂缝内产生静水压力 单锚板桩入土深度不足、刚度不足、拉锚的承载力不够长度不足 压实压实功、含水量、铺土厚度及压实遍数。
打桩质量评定能否满足设计规定贯入度或标高要求、桩打入后偏差是否在施工规范允许范围以内(端承桩以贯入度控制为主,设计标高可作参考;摩擦桩以设计标高控制为主,贯入度可作参考) 挤压套筒和螺纹套筒接头(螺纹分为锥螺纹和直螺纹套筒接头) 大体积混凝土浇筑:全面分层结构的平面尺寸不太大的情况,施工时从短边开始,沿长边进行较适宜分段分层厚度不太大而面积或长度较大的结构斜面分层结构的长度超过厚度的三倍 为使混凝土不致因冻结引起强度损失,要求混凝土在遭受冻结前有足够抵抗前述冰胀应力的强度。
一般把遭受冻结其后期抗压强度损失在5%以内的预养强度值定义为“混凝土的受冻临界强度”液压张拉机1双作用穿心式千斤顶2锥锚3大孔径穿心4前卡 后张法施工1钢管抽芯2胶管抽芯3预埋波纹管(金属、塑料)预应力筋张拉验收合格后,利用灌浆机械将水泥浆压力灌入预应力筋孔道,其作用一是保护预应力筋,以免腐蚀;二是使预应力筋与构件混凝土有效地粘结成形,以控制使用阶段的裂缝间距和宽度并减轻端部锚具的负荷。
土木工程施工期末考试知识点

第一章 土石方工程1.土的工程性质(1)土的可松性(定义、换算—填空选择题) 土的可松性是指在自然状态下的土经开挖后组织被破坏,其体积因松散而增大,以后虽经回填压实,也不能恢复成原来的体积。
V 1土在天然状态在天然状V 2土经经开挖后的松散体Ks 最初可松性系数=V1土在天然状态在天然状V3土经经开挖回填压实体 K 最后可松性系数's =(2)土的含水量(定义)土的含水量(w )是土中水的质量(mw )与土的固体颗粒质量(ms )之比,以百分比表示:%100⨯=swm m w 2.场地平整的施工准备工作(简答题。
)①在组织施工前,施工单位应充分了解施工现场的地形、地貌,掌握原有地下管线或构筑物的竣工图、土石方施工图以及工程、水文地质、气象条件等技术资料,做好平面控制桩位及垂直水准点位的布设及保护工作,施工时不得随便搬移和碰撞。
②场地清理③地面水排除 ④修建临时道路、临时设施⑤如果土石方工程的施工期中有雨季或冬季施工,尚应在编制施工组织设计时充分考虑雨、冬季土石方工程施工的保证安全、质量与进度的措施。
3.施工降水(降水的方法有哪几种,各方法中的参数)施工排水可分为明排水和人工降低地下水位法两种。
(1)井点降水法也称为人工降低地下水位法,是地下水位较高的地区工程施工中的重要措施之一。
井点降水法有轻型井点、喷射井点、电渗井点、管井井点和深井井点。
(2)当基坑宽度小于6m ,降水深度不超过6m ,一般采用单排线状井点的布置。
当基坑宽度大于6m 或基坑宽度虽不大于6m ,但土质不良时,宜采用双排线状井点的布置。
井点管距离基坑或沟槽上口不应小于0.7m ,一般取0.7~1.0m 。
(3)轻型井点的安装过程:排放总管→埋设井点管(一般用水冲法,分为冲孔与埋管两个过程)→接通井点与总管→安装抽水设备。
埋管:一般宜选用干净粗砂,填灌均匀,并填至滤管顶上1~1.5m ,以保证水流畅通。
井点填砂后,在地面以下 0.5~1.0m 范围内须用黏土封口,以防漏气。

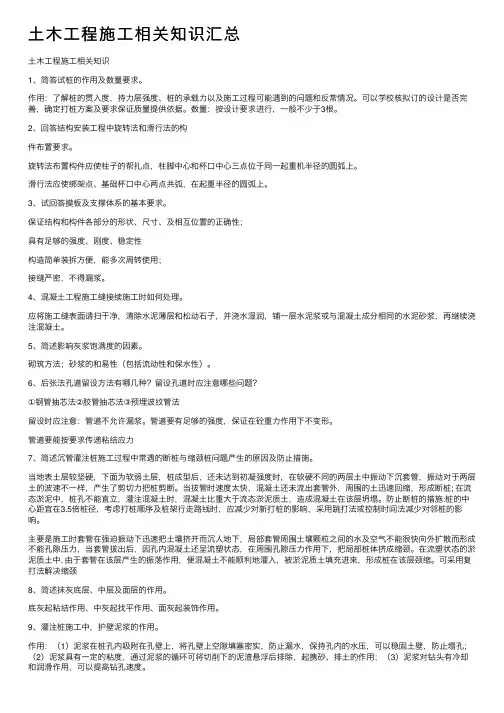

土木工程施工相关知识汇总

⼟⽊⼯程施⼯相关知识汇总⼟⽊⼯程施⼯相关知识1、简答试桩的作⽤及数量要求。
作⽤:了解桩的贯⼊度,持⼒层强度、桩的承载⼒以及施⼯过程可能遇到的问题和反常情况。
可以学校核拟订的设计是否完善,确定打桩⽅案及要求保证质量提供依据。
数量:按设计要求进⾏,⼀般不少于3根。
2、回答结构安装⼯程中旋转法和滑⾏法的构件布置要求。
旋转法布置构件应使柱⼦的帮扎点,柱脚中⼼和杯⼝中⼼三点位于同⼀起重机半径的圆弧上。
滑⾏法应使绑架点、基础杯⼝中⼼两点共弧,在起重半径的圆弧上。
3、试回答摸板及⽀撑体系的基本要求。
保证结构和构件各部分的形状、尺⼨、及相互位置的正确性;具有⾜够的强度、刚度、稳定性构造简单装拆⽅便,能多次周转使⽤;接缝严密,不得漏浆。
4、混凝⼟⼯程施⼯缝接续施⼯时如何处理。
应将施⼯缝表⾯请扫⼲净,清除⽔泥薄层和松动⽯⼦,并浇⽔湿润,铺⼀层⽔泥浆或与混凝⼟成分相同的⽔泥砂浆,再继续浇注混凝⼟。
5、简述影响灰浆饱满度的因素。
砌筑⽅法;砂浆的和易性(包括流动性和保⽔性)。
6、后张法孔道留设⽅法有哪⼏种?留设孔道时应注意哪些问题?①钢管抽芯法②胶管抽芯法③预埋波纹管法留设时应注意:管道不允许漏浆。
管道要有⾜够的强度,保证在砼重⼒作⽤下不变形。
管道要能按要求传递粘结应⼒7、简述沉管灌注桩施⼯过程中常遇的断桩与缩颈桩问题产⽣的原因及防⽌措施。
当地表⼟层较坚硬,下⾯为软弱⼟层,桩成型后,还未达到初凝强度时,在软硬不同的两层⼟中振动下沉套管,振动对于两层⼟的波速不⼀样,产⽣了剪切⼒把桩剪断。
当拔管时速度太快,混凝⼟还未流出套管外,周围的⼟迅速回缩,形成断桩; 在流态淤泥中,桩孔不能直⽴,灌注混凝⼟时,混凝⼟⽐重⼤于流态淤泥质⼟,造成混凝⼟在该层坍塌。
防⽌断桩的措施:桩的中⼼距宜在3.5倍桩径,考虑打桩顺序及桩架⾏⾛路线时,应减少对新打桩的影响,采⽤跳打法或控制时间法减少对邻桩的影响。
主要是施⼯时套管在强迫振动下迅速把⼟壤挤开⽽沉⼈地下,局部套管周围⼟壤颗粒之间的⽔及空⽓不能很快向外扩散⽽形成不能孔隙压⼒,当套管拔出后,因孔内混凝⼟还呈流塑状态,在周围孔隙压⼒作⽤下,把局部桩体挤成缩颈。
土木工程施工知识点总结

土木工程施工知识点总结第一章土方工程土方工程概述土方工程主要包括土方的开挖(爆破)、运输、填筑、压实等工程,以及土方的边坡、土壁支护、基坑排水与降水等准备与辅助工程。
常见的土方工程有:场地平整、基坑基槽开挖、XXX回填、景观填土/开挖、路基填筑等。
土方工程施工特点土方工程的工程量大,成本高,施工周期长,施工条件复杂,受天气影响大,对运输道路路面存在污染等特点。
土的工程分类土方工程根据土的开挖难易程度的不同,可分为松软土、普通土、坚土、砂砾坚土、软石、次坚石、坚石、特坚石等八类。
土的工程性质土的工程性质包括土的密度、含水量、可松性和渗透性等。
其中,土的密度包括天然密度和干密度;土的含水量是土中所含水的质量与土的固体颗粒的质量的比值;土的可松性是指土在开挖和回填过程中可发生的体积变化;土的渗透性是指土体的透水机能,用渗透系数K表示。
场地标高设计与土方调配场地设计标高的确定需要按照挖填平衡原则进行计算,即场地内的土方在平整前和平整后相等,从而达到挖方和填方平衡。
场地设计标高的调整需要考虑土的可松性和场地泄水坡度。
土方工程量计算及土方调配需要计算各方格角点施工高度,确定零线位置,计算挖方区、填方区土方量,并进行土方调配,以使土方总运输量最小或土方运输成本最小的条件下,确定填、挖部位土方的调配方向和数量,从而缩短工期和降低成本。
稳定层分为:深井、浅井。
井点降水法是一种有效的基坑降水方法,通过抽取地下水来降低地下水位,达到稳定土壁、防止流砂和涌水的目的。
轻型井点和管井是常用的两种井点降水系统,根据基坑的宽度和土质情况,可以选择不同的布置方式。
在设计井点系统时,需要考虑高程和涌水量等因素。
虽然井点降水法效果明显,但也可能会引起周围地面和建筑物沉降,需要谨慎使用。
基坑降排水工程是基坑工程中不可缺少的一部分,其目的是为了防止滑坡、塌方、坑底隆起,减少坑壁支护结构的水平荷载,避免影响施工,防止地基承载力下降,以及保证在较干燥的状态下施工。
土木工程技术的知识点总结与扩展

土木工程技术的知识点总结与扩展土木工程技术是一门研究土木结构的设计、施工和维护的学科,涵盖了建筑、道路、桥梁、隧道、水利工程等领域。
它不仅需要深厚的理论基础,还需要综合运用数学、力学、材料学等多个学科知识解决实际问题。
下面将从常见的土木工程知识点出发,进行总结和扩展。
一、结构力学与分析1. 静力学:静力学是结构力学的基础,研究力的平衡条件和结构的静力学性质。
在土木工程中,静力学是解决结构设计和分析中的重要基础。
2. 弹性力学:弹性力学是研究材料在受力作用下的变形和应力分布规律的学科。
在土木工程中,弹性力学常用于结构的强度、刚度和稳定性的分析。
3. 细观数值分析:细观数值分析是利用数值方法求解结构承载力和变形等问题的方法。
常见的方法包括有限元法、边界元法和有限差分法等。
二、结构设计与施工1. 结构材料:常见的结构材料包括混凝土、钢材、木材和复合材料等。
设计时需要根据工程要求和材料特性选取合适的材料,并进行结构计算和设计。
2. 结构形式:结构形式是指土木工程中不同结构的形状和构造方式。
常见的结构形式包括框架结构、悬索桥、拱桥等。
在设计时需要考虑结构的安全性、经济性和美观性。
3. 结构施工:土木工程的结构施工包括预制和现浇两种方式。
预制是指在工地外进行结构构件的制作,然后运输到现场进行拼装。
现浇是指在现场进行结构构件的制作和浇筑。
三、土力学与基础工程1. 土壤力学:土壤力学是研究土壤在受力作用下的力学性质和变形规律的学科。
在土木工程中,土壤力学常用于土壤承载力、地基沉降和边坡稳定性等问题的分析和设计。
2. 基础工程:基础工程是指土木工程中用于支撑结构的基础设施,包括地基处理、桩基和基坑工程等。
在设计时需要考虑地质条件、荷载和土壤的特性。
四、施工管理与质量控制1. 施工管理:施工管理是土木工程中对施工过程进行组织、协调和控制的一系列活动。
包括工程进度安排、人员配备、物资采购和质量安全管理等。
2. 质量控制:质量控制是指在土木工程施工过程中,通过一系列的控制措施,确保工程质量符合设计要求和规范标准。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
第一章1.土方工程的分类主要:场地平整;坑、槽开挖;土方填筑。
辅助:施工排、降水;土壁支撑。
2.施工特点:(1)量大面广;(2)劳动强度大,人力施工效率低、工期长;(3)施工条件复杂,受地质、水文、气侯影响大,不确定因素多。
3.土的工程性质:土的天然含水率,土的干密度与自然密度,土的可松性,土的渗透性4.确定场地设计标高原则:(1) 满足生产工艺和运输的要求(2) 尽量利用地形,减少挖填方数量;(3)争取在场区内挖填平衡,降低运输费; (4)有一定泄水坡度,满足排水要求。
(5)考虑历史最高洪水位,以防止洪水发生时造成的损失。
5.场地设计标高的调整:按泄水坡度、土的可松性、就近借弃土等调整6.土方调配的原则:(1)应力求达到挖填平衡和运输量最小原则(2)考虑先期施工与后期利用相结合(3)尽可能与大型地下建筑物的施工相结合(4)调配区大小划分应满足主要土方施工机械工作面大小的要求,是土方机械和运输车辆的效率能达到最高。
7.流砂现象的原因:当动水压力大于或等于土的浸水重度(GD≥γ’)时,土粒被水流带到基坑内。
主要发生在细砂、粉砂、轻亚粘土、淤泥中。
8.流砂的防治:减小动水压力(板桩等增加L);平衡动水压力(抛石块、水下开挖、泥浆护壁);改变动水压力的方向(井点降水);枯水期施工9.降排水方法:1.集水井法:用于土质较好、水量不大、基坑可扩大者挖至地下水位时,挖排水沟→设集水井→抽水→再挖土、沟、井2.井点降水法(1)特点效果明显,使土壁稳定、避免流砂、防止隆起、方便施工;可能引起周围地面和建筑物沉降。
10.边坡稳定条件是:在土体的重力及外部荷载作用下所产生的剪应力小于土体的抗剪强度。
11.确定边坡大小的因素:土质、开挖深度、开挖方法、留置时间、排水情况、坡上荷载12.边坡护面措施:覆盖法,挂网法,挂网抹面法,土袋、砌砖压坡法,喷混凝土法、土钉墙13.土方机械的类型:1.挖掘机械:正铲、反铲、拉铲、抓铲:2.挖运机械:推土机、装载机、铲运机:3.运输机械:自卸汽车、翻斗车:4.密实机械:压路机、蛙式夯、振动夯。
14.○1推土机:液压式、索式:工作特点:用途多,费用低,适用于:(1)平整场地--运距在100m内,一~三类土的挖运,压实;(2)坑槽开挖--深度在1.5m内、一~三类土。
○2铲运机:自行式、拖式,工作特点:运土效率高;适用于:运距60~800m、一~二类土的大型场地平整或大型基坑开挖;堤坝、填筑等。
○3正铲挖土机工作特点:“前进向上,强制切土”;挖土、装车效率高,易与汽车配合;适用于:停机面以上。
含水量30%以下、一~四类土的大型基坑开挖。
○4反铲挖土机工作特点:后退向下,强制切土”,可与汽车配合;适用于:停机面以下、一~三类土的基坑、基槽、管沟开挖。
○5抓铲挖土机工作特点:“直上直下,自重切土”,效率较低;适用于:停机面以下、一~二类土的、面积小而深度较大的坑、井开挖。
○6拉铲挖土机工作特点:‘后退向下,自重切土”;开挖深度、宽度大,甩土方便;适用于:停机面以下、一~二类土的较大基坑开挖,填筑堤坝,河道清淤。
15.压实土料选择(1) 不能用的土:冻土、淤泥、膨胀性土、含有机物>8%的土、含可溶性硫酸盐>5%的土(2)不宜用的土:含水量过大的粘性土16.填筑方法:(1)水平分层填土。
填一层,压实一层,检查一层。
(2)无限制的斜坡填土先切出台阶,台阶高×宽=0.2~0.3m×1m。
(3)透水性不同的土不得混杂乱填,应将透水性好的填在下部(防止水囊)17.压实方法:碾压法-大面积填筑工程;夯实法-小面积填筑工程;振动法-非粘性土填筑。
18.影响压实质量的因素:机械的压实功,每层的铺土厚度,土的含水量,土的种类,颗粒级配。
19.压实质量检查:1.内容―密实度;指标―干密度γd;方法―环刀取样,测干密度;2.要求:γd≧Dy ·γdmax式中:Dy―压实系数。
(一般场地平整0.9,填土作地基0.95)γdmax―该种土质的最大干密度(击实试验确定)3.取样,方法与数量:分层进行,每层不少于1点(平场100~400m2,回填30~100m2,灰土垫层20~50m2)位置:该层下半部。
第二章1. 打桩顺序:1) 当桩中心距<4倍桩径时可:①自中间向四周环绕或放射打;②由中心向两侧对称打;③分段对称打;2) 当桩中心距4倍桩径时,可按施工方便顺序打;3) 当桩的规格不同时,先大后小,先长后短;4) 当桩尖设计标高不同时,先深后浅。
2.打桩时注意的问题:入土深度不一,导致不均匀沉降;难打易碎;邻桩移位倾斜。
3.预制桩的施工工艺:打桩机就位—起吊预制桩—稳桩—打桩—接桩--送桩—中间检查验收—移机至下一个桩位4.打桩时质量控制:摩擦桩位于一般土层时,以控制桩端设计标高为主,贯入度作为参考;端承桩的入土深度以贯入度为主,桩端标高作参考;当贯入度已达到,而桩端标高未达到时,应继续锤击三阵,按每阵10击的贯入度不大于设计规定的数值加以确定。
5. 泥浆护壁灌注桩工艺顺序:平整场地、挖排水沟→定桩位→埋护筒→配泥浆→钻孔、灌泥浆→清孔→放钢筋骨架→水下灌注混凝土。
6.泥浆护壁灌注桩施工注意;1)护筒直径比钻头大100,开设1~2个溢浆口,埋入土中≮1m;2)泥浆比重1.1左右(粘土时可自造),随钻随灌,保持高于水位面;7. 沉管灌注桩工艺顺序:桩靴、钢管就位→沉管→检查管内有无砂、水→放入钢筋骨架→浇灌混凝土、提管。
8. 沉管灌注桩注意问题:防止钢管内进入泥浆、水;灌满混凝土后再随拔管、随灌、并轻打或振动;防止缩径、断桩及吊脚桩。
第三章1、砌筑工程——指砖、石、砌块的砌筑。
2、砌筑工程的特点——取材方便,施工简单,成本低廉,历史悠久,劳动量、运输量大,生产效率低,浪费土地。
3、砖混结构的一般施工过程——施工准备→砌筑→搭脚手架→砌筑→构造柱、圈梁等钢筋混凝土施工→楼板等构件安装(二)骨架材料:砖:标号、外观验收①普通粘土砖、灰砂砖、粉煤灰砖②烧结多孔砖(承重)③烧结空心砖(非承重);小型砌块:种类:普通混凝土空心砌块(炎热干燥时,提前喷水湿润);轻骨料混凝土空心砌块(提前2d浇水,含水量5~8%);加气混凝土砌块(砌时向砌筑面适量浇水);中型砌块:混凝土空心砌块,粉煤灰硅酸盐砌块脚手架类型:按搭设位置——外脚手、里脚手;按用途——结构用、装修用、支撑用;按材料——木、竹、金属;按构造形式——多立杆式、门型框式、桥式、吊篮式、悬挂式、挑架式、工具式(常做成操作平台)。
脚手架选择:1宽度及步高满足使用要求2、有足够的强度、刚度和稳定性;用前、用中检查;3、搭拆简便,能多次周转4、选材用料经济合理第二节砌筑施工一)砖墙砌筑工艺砖施工工艺1、抄平2、放线3、排砖撂底4.立皮数杆5、盘脚挂线6砌砖二)砌筑质量要求1、灰缝均匀、横平竖直、砂浆饱满;平缝厚度及立缝宽度:10 ±2mm 饱满度要求——水平缝≮80%,竖缝≮60%;检查——百网格,三块砖平均值影响饱满度因素——砖含水率(浇水否)砂浆和易性操作方法2、墙体垂直、墙面平整;要求——垂直度≯5,平整度≯5~8mm;检查——2m靠尺、楔形塞尺。
3、上下错缝、内外搭砌;不得出现通缝4、留槎合理、接槎牢固;转角处及交接处应同时砌筑;留斜槎:长度≮2/3高度,抗震者加拉结筋;留直槎:(非抗震,或6、7度设防地区)留凸直槎且加拉结筋(二)砌筑施工砌块施工工艺:铺灰、吊装砌块、校正、灌缝、浇筑芯柱混凝土、镶砖第三节冬期施工条件:室外日平均气温连续5天稳定低于5℃,当日最低气温低于0℃。
二、要求:1、块体不浇或少浇水,加大砂浆稠度;2、石灰膏不受冻,块体不遭水浸冻,砂中无冰块和大于10mm冻块3.适当减小灰缝厚度(如砖墙8~10mm)。
三、冬季施工方法1、抗冻砂浆法要点:(1)砂浆掺外加剂,增加搅拌时间;(2)掺盐(NaCl、CaCl2)砂浆强度提高一级(3)用两次投料法热拌,砂浆温度不低于5℃(4)砌后覆盖保温。
缺点:掺盐砂浆易吸湿、淅盐、锈蚀钢筋2.冻结法:用热砂浆进行砌筑,砂浆不掺外加剂要点:(1)热砂浆砌筑,砂浆温度:2.掺盐砂浆法在砂浆中掺入氯盐,以降低冰点,使砂浆中的水在负温下不冻结3.暖棚法要点:(1)材料及砌筑环境均高于+5℃;(2)在+5℃以上养护3~6d。
第四章钢筋混凝土工程(一)钢筋的种类:1、按粗细分——钢筋(直径≥6mm),细筋ф6~10(盘条),粗筋≥ф12(常6~9m直条)钢丝(直径<6mm),刻痕钢丝或碳素钢丝…(盘条)2、按生产工艺——热轧、热处理筋、冷拉筋、冷拔丝、冷轧筋、碳素丝、刻痕丝、钢绞线3、按化学成分—1)碳素2)普通低合金5、按外形分——光圆;变形:月牙纹、人字纹、螺纹(二)钢筋的性质:1、变形硬化——可通过冷加工,提高强度。
2、松弛——在高应力状态下,钢筋长度不变,应力减小;预应力施工应注意。
3、可焊性——强度、硬度越高,可焊性越差。
(三)检验:进场——出厂合格证及标志、外观、力学性能,必要时——化学成分,按批5-60t抽样。
二、钢筋冷加工(冷拉、冷拔、冷轧)冷拉筋的质量:表面无裂纹颈缩;拉力试验达标;冷弯试验无裂纹、起层。
钢筋连接1.绑扎连接2机械连接:套管冷挤压连接,螺纹连接,3焊接连接:闪光对焊,电弧焊,电渣压力焊,电阻点焊,气压焊钢筋代换1、原则:按抗拉设计值相等原则,并满足最小配筋率及构造要求。
2、方法:(1)等强度代换(2)等面积代换(二)模板的种类:按材料分:木模、钢模、钢木模、木竹胶合板、铝合金、塑料、玻璃钢按安装方式分:拼装式,整体式,移动式,永久式模板施工工艺:1柱模板弹柱中心线和模版控制线,安装柱模板,安装柱箍,安装拉杆或斜撑,办预检2剪力墙弹板控制线,安装墙,侧模板,安装对拉螺栓及顶撑安装墙另一侧模板,调整固定,办预检。
3.梁模板弹线,立支柱,调整标高,铺钢楞、梁底模板,绑钢筋安装侧模板,办预检。
混凝土工程概述:1、工艺过程:配料→搅拌→运输→浇注→振捣→养护。
2、特点:①工序多,相互联系和影响;②质量要求高(外形、强度、密实度、整体性);③不易及时发现质量问题(拆模后或试压后方可显现)。
1.滑升模板组成:模版系统,操作平台系统,液压系统2.升板法施工的工艺流程:吊装柱子—浇筑室内地坪—就地叠浇各层楼板和屋面板—在柱子上安装提升机—浇筑各层楼板和屋面板3.液压滑模施工,对滑模施工中容易产生的质量事故(1)支承杆失稳(2)建筑物发生倾斜(3)建筑物发生扭转(4)混泥土出现水平裂缝或断裂(5)混泥土出现局部坍塌(6)混泥土出现局部穿裙(二)混凝土搅拌机选择:1、搅拌机分类:(按工作原理分)自落式——靠自落重力交流掺和(磨损小,易清理;强制式——叶片强行搅动,物料被剪切、旋转,形成交叉物流。
