2020年[0762]《土木工程施工技术》作业及答案

合集下载

土木工程施工技术 答案

土木工程施工技术 答案

机密★启用前《土木工程施工技术》课程考试试卷答案考试形式:闭卷试卷类型:A一、名词解释(每题4分,共20分)1.附合导线是导线测量的一种,通过测量夹角和边长计算点的平面坐标的方法称为导线测量,它还包括闭合导线和支导线。

附合导线是由一个已知点出发开始测量,经过若干未知点,到达另一个已知点,然后通过平差计算得到未知点平面坐标的导线测量。

2.所谓有效压实时间是指: 混合料从摊铺后的温度, 降低至最低允许碾压温度所需的时间。

可用于压实的有效时间主要取决于气温、下承层温度、太阳辐射、风速、摊铺厚度、初压温度、终压温度等因素。

3. 全部由地面开挖出的路基。

深挖路堑是指山大,边坡放坡长,开挖工程量大的路堑。

4.利用机械力使土壤、碎石等填层密实的土方机械5.将消石灰粉或生石灰粉掺入各种粉碎或原来松散的土中,经拌合、压实及养护后得到的混合料,称为石灰稳定土。

二、分析回答下列各题(每题5分,共80分)6.本线路基填料应尽量利用路堑挖方及隧道弃碴之A、B、C组填料用于路基相应的各部位填筑,当选用C组填料中的细粒土、粉砂和软块石时应采取隔水或加强边坡防护等措施。

限制使用D组填料中的高液限黏性土,当必须使用时,应进行改良;不得使用D组填料中的风化软块石。

严禁采用E组填料。

当缺乏合格的移挖作填填料时,应在利用路堑弃方就近改良与远运合格填料进行经济比较的基础上确定。

膨胀土不能直接用于路基填筑,当附近无合格的填料必须用膨胀土时,应采用弱膨胀土进行改良,且改良后填筑高度不宜超过8m。

严禁使用中~强膨胀土做路基填料。

浸水路基设计填料采用的渗水土要求:采用不易风化的块石土A组填料、碎石土、砂卵砾石土A组填料,细粒含量小于5%。

粗颗粒的单轴饱和抗压强度Rc>15MPa,且不易风化,不易软化。

Ⅶ度设防地震烈度区优先采用不易风化的块石土和C组细粒土等抗震稳定性较好的填料,严禁采用粉砂、细砂作填料,当条件限制必须使用时应采取土质改良或加固措施。

土木工程施工技术答案(3篇)

土木工程施工技术答案(3篇)

第1篇1. 土方工程的施工特点是什么?答:土方工程的施工往往具有工程量大、劳动繁重、施工条件复杂等特点。

在施工过程中,要充分考虑土质、地下水位、气候条件等因素,以确保施工质量和安全。

2. 土方施工中,如何划分土的开挖难易程度?答:土方施工中,按照土的开挖难易程度划分,土可分为松软土、普通土、坚土、砂砾坚土、软石、次坚石、坚石、特坚石八类。

不同类型的土具有不同的开挖特性,施工过程中需要采取相应的措施。

3. 土的可松性系数在土方工程中有哪些具体应用?答:土的可松性系数在土方工程中主要有以下应用:(1)土方调配:根据土的可松性系数,合理选择挖填土方工程量,优化施工方案。

(2)计算土方机械生产率及运输工具数量:根据土的可松性系数,估算土方机械的生产能力和运输工具的载重量。

(3)土方工程量计算:根据土的可松性系数,计算土方工程量,为施工进度和成本控制提供依据。

4. 影响土方边坡稳定的因素有哪些?答:影响土方边坡稳定的因素主要有:(1)土质:不同土质的抗剪强度不同,影响边坡稳定性。

(2)开挖深度:开挖深度越大,土体应力释放越明显,边坡稳定性越差。

(3)施工工期:施工工期过长,可能导致土体变形和应力积累,影响边坡稳定性。

(4)地下水水位:地下水位的上升会导致土体软化,降低边坡稳定性。

(5)坡顶荷载:坡顶荷载的增加会增大边坡的剪切力,降低边坡稳定性。

(6)气候条件:气候条件的变化,如降雨、温度变化等,也会影响边坡稳定性。

5. 防治流砂的方法有哪些?答:防治流砂的方法主要有:(1)水下挖土法:在地下水位以下挖土,避免流砂产生。

(2)冻结法:通过冻结土体,提高土体的抗剪强度,防止流砂产生。

(3)枯水期施工:在枯水期进行施工,降低地下水位,减少流砂产生。

(4)抢挖法:在短时间内迅速挖土,降低地下水位,减少流砂产生。

(5)加设支护结构:在基坑周围设置支护结构,提高土体的抗剪强度,防止流砂产生。

(6)井点降水:通过井点降水,降低地下水位,减少流砂产生。

土木工程施工技术课后答案

土木工程施工技术课后答案

土木工程施工技术课后答案1. 请简要说明土木工程施工技术的概念及其在土木工程中的重要性。

答:土木工程施工技术是指将设计好的土木工程方案通过施工组织和管理,采用一定的技术措施和方法,在一定的时间和经济成本内,完成土木工程项目的实施过程。

土木工程施工技术是实现土木工程设计方案的重要手段,也是土木工程实施的关键环节。

只有掌握了土木工程施工技术,才能有效地推进土木工程项目的实施,确保工程质量和进度。

2. 请简要说明土木工程施工的基本步骤及其各个阶段的主要内容。

答:土木工程施工的基本步骤包括前期准备、施工过程和收尾工作三个阶段。

前期准备阶段主要包括工程勘察、设计方案拟定、施工计划编制等内容;施工过程阶段主要包括施工准备、土木工程结构施工、土方工程施工、基础工程施工、主体结构施工、装饰工程施工等内容;收尾工作阶段主要包括验收和移交、竣工资料编制、工程保养等内容。

只有按照这些步骤有条不紊地进行施工,才能确保土木工程项目的顺利实施。

3. 请简要说明土木工程中的基础工程施工的主要内容及施工注意事项。

答:基础工程施工是土木工程中的一个重要环节,主要包括基坑开挖、地基处理、基础柱、墩脚围护及基础梁等施工内容。

在进行基础工程施工时,需要注意以下几点:首先是合理设置施工标志,确保施工范围清晰;其次是严格按照设计要求进行基坑开挖,保证基础底部平整;再次是合理选择地基处理方法,确保基础承载力满足要求;最后是加强对基础柱、墩脚围护及基础梁等施工工序的质量控制,保障基础工程的施工质量。

4. 请简要说明土木工程中的主体结构施工的主要流程及施工技术要点。

答:主体结构施工是土木工程的关键环节之一,主要流程包括模板搭设、钢筋绑扎、混凝土浇筑等。

在进行主体结构施工时,需要注意以下几点:首先是严格按照设计要求搭设模板,保证结构尺寸精准;其次是合理设置钢筋绑扎工艺,确保钢筋连接牢固;再次是控制混凝土的浇筑质量,保证混凝土浇筑密实;最后是加强结构验收和质量检查,确保主体结构的安全可靠。

《土木工程施工技术》习题答案

《土木工程施工技术》习题答案

·1·第一章 土方工程一、1~5.CBCBA 6~10.DABAC二、1.土方工程包括一切土的挖掘、填筑、运输等过程,以及排水降水、土壁支撑等准备工作和辅助工程。

常见的土方工程施工的内容有场地平整、基坑(槽)及管沟开挖、地下工程大型土石方开挖、土石方填筑。

2.① 力求挖填基本达到平衡减少重复挖运。

② 挖填方量与运距的乘积之和尽可能最小,即总土方运输量或运输费用最小。

③ 好土应用在回填密实度要求高的地区。

④ 取弃土应尽量不占或少占农田。

⑤ 分区调配应与全场调配相协调,保证全局平衡。

⑥ 选择恰当的调配方向、运输路线、施工顺序,避免土方运输出现对流和乱流现象,同时便于机具调配和机械化施工。

3.压实功的影响、含水量的影响、铺土厚度的影响三、1.挖方量315/6[40505060(4050)(5060)]12416.7m V =⨯+⨯++⨯+=填方量3312416.735008916.7m V ==-合原状土333 /8916.71.058492.1m a sa V V K ==÷=运方量321 (12416.78492.1)1.124395.6m a s V V K =⨯=⨯=-运输次数:4395.66733()N =÷=次2.解: 2.20.5 1.7m h =-=,0.5 1.70.85m b mh ==⨯=,2121611281m A =⨯=,2221.8561.851351.4m A =⨯=,2322.762.71423.3m A =⨯= 31123/6(4) 1.71/6(128141351.41423.3)2297.8m V h A A A =+⨯+=⨯⨯+⨯+=回填土体积:3V =,311500797.8m V -=需外运的土3213(/)1.25(2297.8797.8/1.04)1913.4m S V K V V K S =-=⨯-=,3.01234(234)/4H H H H H M =∑+++[(43.2343.2443.9442.58)2(43.6743.7642.9442.90)443.35]/(44)43.31=++++++++⨯⨯= 考虑泄水坡度调整后的设计标高为543.31H =土木工程施工技术·2· 则各点调程分别为843.31300.3%43.40H =+⨯= 243.31300.3%43.22H =-⨯=……各点施工高度分别为其设计标高与始标高的差为543.3143.350.04h =-=- 243.2243.670.45h =-=- 843.4042.900. 50h =-=-……第二章地基处理与桩基工程一、1~5.CCAAA二、1.打桩试验又叫沉桩试验。

(word版)土木工程施工技术试题与答案(密卷),文档

(word版)土木工程施工技术试题与答案(密卷),文档

二、名词解释1、流砂现象:基坑挖土至地下水位以下,土质为细砂土或粉砂土的情况下,采用水坑降低地下水时,坑下的土有时会形成流动状态,随着地下水流入基坑,这种现象称为流砂现象。

2、土的最优含水量:回填土含水量过大或过小都难以压实,在压实机械和压实遍数相同的条件下,使填土压实到达最大密实度时的土的含水量,称为土的最优含水量。

3、土的可松性自然状态的土,经开挖体积松散增大,经回填压实仍不能恢复原来体积的性质,称为土的可松性。

4.最后贯入度:最后贯入度是指锤击沉桩施工中,最后10击内桩的平均入土深度。

2.重锤低击:重锤低击:指选用较重的锤,以较低的落距锤击沉桩。

3.复打法:即在同一桩孔内进行两次单打。

目的是为了提高桩的质量或使桩径增大,提高桩的承载能力。

4.砼充盈系数:指灌注桩施工时,砼的实际浇筑量与理论计算浇筑量的比值。

皮数干:皮数杆是用来保证墙体每皮砖水平,控制墙体竖向尺寸和各部件标高的木质标志杆。

冻结法:在室外用热砂浆进行砌筑,砂浆不掺外加剂,砂浆有一定强度后冻结,而后在正温下融化、强度继续增长的冬期砌体施工方法。

掺盐砂浆法是在拌合水中掺入氯盐,以降低冰点,使砂浆中的水分在负温条件下不冻结,强度继续保持增长。

地下防水卷材外防外贴法:在地下建筑墙体做好后,直接将卷材防水层铺贴在墙上,然后砌筑保护墙。

地下防水卷材外防内贴法:在地下建筑墙体施工前先砌筑保护墙,然后将卷材防水层铺贴在保护墙上,最后施工并砌筑地下建筑墙体。

2.砌筑工程:用块体材料和灰浆按设计的形状和尺寸堆砌而形成砌体的施工过程。

包括材料的制备、运输、辅助作业、砌筑等施工作业。

3.出料容量:砼搅拌机一盘砼搅拌完成后所得到的成品砼的体积。

4.冷底子油:由10号或30号石油沥青参加挥发性溶剂而配置成的具有较强的渗透力和增水性,能增强找平层沥青胶结材料之间粘结力的基层处理剂土方边坡的概念:当基坑所处的场地较大,而且周边的环境较简单,基坑开挖可采用放坡形式灌注桩是直接在桩位上就位成孔,然后在孔内安放钢筋笼、灌注混凝土而成。

2020年土木工程施工试卷A、B卷及答案

2020年土木工程施工试卷A、B卷及答案

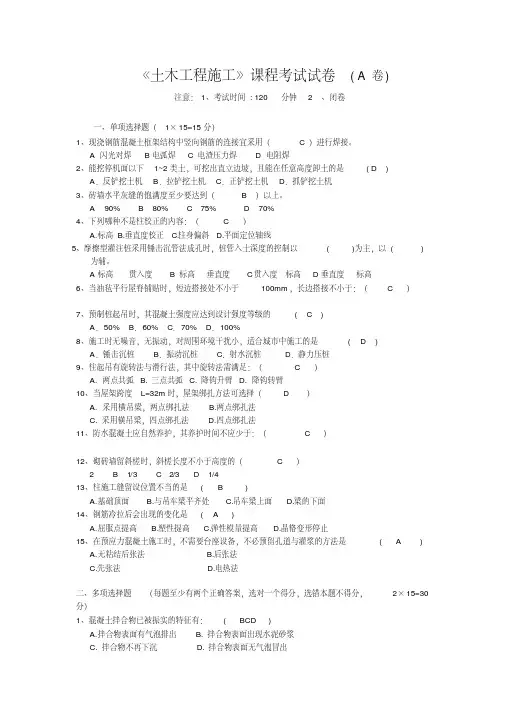

《土木工程施工》课程考试试卷( A卷)注意:1、考试时间: 120 分钟 2、闭卷一、单项选择题(1×15=15分)1、现浇钢筋混凝土框架结构中竖向钢筋的连接宜采用( C )进行焊接。

A 闪光对焊B电弧焊 C 电渣压力焊 D 电阻焊2、能挖停机面以下1~2类土,可挖出直立边坡,且能在任意高度卸土的是( D )A.反铲挖土机B.拉铲挖土机C.正铲挖土机D.抓铲挖土机3、砖墙水平灰缝的饱满度至少要达到( B )以上。

A 90%B 80%C 75%D 70%4、下列哪种不是柱校正的内容:( C )A.标高B.垂直度校正C.柱身偏斜D.平面定位轴线5、摩擦型灌注桩采用锤击沉管法成孔时,桩管入土深度的控制以( )为主,以( )为辅。

A标高贯入度 B 标高垂直度C贯入度标高D垂直度标高6、当油毡平行屋脊铺贴时,短边搭接处不小于100mm,长边搭接不小于:( C )7、预制桩起吊时,其混凝土强度应达到设计强度等级的( C )A.50% B.60% C.70% D.100%8、施工时无噪音,无振动,对周围环境干扰小,适合城市中施工的是( D )A.锤击沉桩B.振动沉桩C.射水沉桩D.静力压桩9、柱起吊有旋转法与滑行法,其中旋转法需满足:(C)A. 两点共弧B. 三点共弧C. 降钩升臂D. 降钩转臂10、当屋架跨度L=32m时,屋架绑扎方法可选择(D)A. 采用横吊梁,两点绑扎法B.两点绑扎法C. 采用横吊梁,四点绑扎法D.四点绑扎法11、防水混凝土应自然养护,其养护时间不应少于:(C)12、砌砖墙留斜槎时,斜槎长度不小于高度的( C )2 B 1/3 C 2/3 D 1/413、柱施工缝留设位置不当的是( B )A.基础顶面B.与吊车梁平齐处C.吊车梁上面D.梁的下面14、钢筋冷拉后会出现的变化是( A )A.屈服点提高B.塑性提高C.弹性模量提高D.晶格变形停止15、在预应力混凝土施工时,不需要台座设备,不必预留孔道与灌浆的方法是( A )A.无粘结后张法B.后张法C.先张法D.电热法二、多项选择题(每题至少有两个正确答案,选对一个得分,选错本题不得分,2×15=30分)1、混凝土拌合物已被振实的特征有:( BCD )A.拌合物表面有气泡排出B. 拌合物表面出现水泥砂浆C. 拌合物不再下沉D. 拌合物表面无气泡冒出2、自然养护的方法有( AC )A.洒水B.喷洒过氯乙烯树脂塑料溶液C.塑料薄膜养护D.用土回填3、与混凝土受冻临界强度有关的因素是( ABCD )A.水泥品种B.骨料粒径C.混凝土强度等级D.颗粒级配4、后张法预应力筋的张拉程序正确的有:( ABD )→j P 锚固B. 0→j P 锚固C. 0→j P 锚固D. 0→jP 分钟持荷2j P 锚固5、用于锚固钢丝束的锚具主要有:( ABC )A.镦头锚具B.锥形螺杆锚具C.钢质锥形锚具D.帮条锚具6、基础砌筑时通常不采用的砂浆通常为:(CD)A.水泥砂浆B.混合砂浆C.石灰砂浆D.石膏砂浆7下列哪些是孔道留设的施工方法:(ABD)A.钢筋抽芯法B.预埋波纹管法C.沥青麻丝法D.胶管抽芯法8、有关先张法预应力筋的放张顺序,说法正确的有(AC)A.对承受轴心压力构件,所有预应力筋应同时放张B.对承受偏心、预压力的构件,所有预应力筋应同时放张C.对板类构件应从板外边向里对称放张D. 对配筋多的钢丝应采用逐根放张9、下列哪些是“三一“砌筑的内容:(ACD)A.一铲灰B.一杆尺C.一块砖D. 一揉搓10、抹灰工程中,(AC)起找平作用。

西南大学网络教育0762土木工程施工技术期末考试复习题及参考答案

西南大学网络教育0762土木工程施工技术期末考试复习题及参考答案

0762土木工程施工技术
1. 答:"表上作业法”简要过程: 1)、作初始方案调配,对运距最小者优先满足土方调配要求;2)、判断是否为左右方案,采用"假想价格系数法”来验证是否为最优方案;3)、方案调整,该调整方案是否为最优方案,仍需用"检验数”来判断,如果检验中仍有负数出现,那就仍按上述步骤继续调整,直到全部检验数λij≥0 ,找出最优方案为止。

4)、绘制土方调配图。

2. 答:打桩顺序对沉桩质量影响:打桩顺序合理与否影响打桩的质量,因打桩对土体有挤密作用,而打桩顺序决定挤土的方向,打桩向那个方向推进,则向那个方向挤土,会使桩越来越难打入到设计标高,进而影响桩今后的承载力,产生不均匀沉降,特别是桩距小于4倍桩径时,更应引起注意。

3. 答:先将全部的石子、砂和70%的拌和水倒入搅拌机,拌和15s使骨料湿润,再倒入全部水泥进行造壳搅拌30s 左右,然后加入30%的拌和水再进行糊化搅拌60s 左右即完成。

与普通搅拌工艺相比,用裹砂石法搅拌工艺可使混凝土强度提高10%~20%或节约水泥5%~10%。

4. 答:分批张拉,要考虑后批预应力筋张拉时产生的混凝土弹性压缩,会对先批张拉的预应力筋的张拉应力产生影响。

为此先批张拉的预应力筋的张拉应力应增加。

土木工程施工课后习题答案完整版

土木工程施工课后习题答案完整版

土木工程施工课后习题答案HEN system office room 【HEN16H-HENS2AHENS8Q8-HENH1688】第一章土方工程1.某工程基础(地下室)外围尺寸40m×25m,埋深,为满足施工要求,基坑底面积尺寸在基础外每侧留宽的工作面;基坑长短边均按1:放坡(已知K S =,K S′=)。

试计算:(1)基坑开挖土方量;(2)现场留回填土用的土方量;(3)多余土用容量为5m3自卸汽车外运,应运多少车次?解:(1)(2)(3)外运的土为虚方2.某场地方格网及角点自然标高如图,方格网边长a=30m,设计要求场地泄水坡度沿长度方向为2‰,沿宽度方向为3‰,泄水方向视地形情况确定。

试确定场地设计标高(不考虑土的可松性影响,如有余土,用以加宽边坡),并计算填、挖土方工程量(不考虑边坡土方量)。

3.试用“表上作业法”土方调配的最优调配方案。

土方调配运距表注:小格内单位运距为m。

解:表中可以看出:x11+x21+x31+x41=1000x11+x12+x13=1000………………利用“表上作业法”进行调配的步骤为:(1)用“最小元素法”编制初始调配方案步骤1:即先在运距表(小方格)中找一个最小数值,即2170L =,于是先确定21X 的值,使其尽可能地大,即取21min(1000,4000)1000X ==。

则1131410X X X ===,在空格内画上“×”号,将(1000)填入21X 格内;步骤2:在没有填上数字和“×”号的方格内再选一个运距最小的方格,即4380L =,让X 43值尽可能的大,即X 43=min(10000,2000)=2000。

同时使x 13=x 23=x 33=0。

同样将(2000)填入表1-5中X 43格内,并且在X 13、X 23 、X 33格内画上“×”。

步骤3:按同样的原理,可依次确定x 42=7000,x 12=x 22 =x 32 =0;x 31=300,x 32=x 33=100,并填入表1-5,其余方格画上“×”,该表即为初始调配方案。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

判断题1、产生流砂现象的内因取决于土壤的性质。

. A.√. B.×2、垂直挡土板支撑适用于松散和湿度很高的土层中基槽边坡挡土。

. A.√. B.×3、扣件式钢管外脚手架的立杆横向间距不超过1.5m。

. A.√. B.×4、埋置深度小于5m的基础称为浅基础。

. A.√. B.×5、土的含水量是土中水的质量与土的质量之比。

. A.√. B.×6、梁底模板起拱高度一般为结构跨度的l/l000~2/l000。

. A.√. B.×7、水泥存放期自出厂之日算起不得超过5 个月。

. A.√. B.×8、计算施工配合比时必须保持混凝土的水灰比不变。

. A.√. B.×. A.√. B.×10、对焊接头轴线偏移不大于0.1d(d 为钢筋直径),也不大于1mm。

. A.√. B.×11、刚性防水屋面中宜采用标号不低于32.5的普通硅酸盐水泥或硅酸盐水泥。

. A.√. B.×12、同一验收批的混凝土强度,应以同批内全部标准试件的强度代表值评定。

. A.√. B.×13、当桩规格、埋深、长度不同时,宜按“先大后小,先浅后深,先长后短”的原则进行施打。

. A.√. B.×14、动水压力的作用方向与水流方向相反。

. A.√. B.×15、在场地平整的方格网中,各方格角点的施工高度为该角点的自然地面标高与设计标高的差值。

. A.√. B.×16、柱木模板底部开有清理孔,沿高度每隔约3m 开有浇筑孔。

. A.√. B.×17、边坡系数越大,边坡稳定性越好。

. A.√. B.×. A.√. B.×19、混凝土在钢筋混凝土柱和墙中自由倾落高度不宜超过3m。

. A.√. B.×20、水泥混凝土垫层强度等级不低于C15。

. A.√. B.×21、装饰抹灰的底层一般采用1:2的水泥砂浆打底。

. A.√. B.×22、桩插入时垂直度偏差不得超过0.5%。

. A.√. B.×23、砌筑砖墙时灰缝的厚度控制在8~12mm。

. A.√. B.×24、柱基施工时,杯底标高一般比设计标高低50mm。

. A.√. B.×25、正铲挖土机的挖土特点是前进向下,强制切土。

. A.√. B.×26、起重臂轴线与已安装好结构之间的水平距离至少取1m。

. A.√. B.×. A.√. B.×28、烧结多孔砖其孔洞率不小于25%。

. A.√. B.×29、运距在100m 以内的平土或移挖作填,宜采用推土机。

. A.√. B.×30、虚箭线的作用是帮助正确表达各工作间的先后关系,避免逻辑错误。

. A.√. B.×31、通过土方调配,能使土方运输量或费用达到最小。

. A.√. B.×32、当填土的实际干密度大于控制干密度时,压实肯定合格。

. A.√. B.×33、工作的总时差大于其自由时差。

. A.√. B.×34、当钢筋混凝土梁的高度大于1m时可以单独浇筑。

. A.√. B.×35、检查每层填土压实后的干密度时,取样部位应在该层的下半部。

. A.√. B.×. A.√. B.×37、施工现场的运输道路宽度一般不小于3m。

. A.√. B.×38、双代号网络图中箭尾节点编号应大于箭头节点编号。

. A.√. B.×39、正循环排渣能力高于反循环。

. A.√. B.×40、干作业成孔时,清孔后测定孔底虚土厚度,端承桩≤100mm为合格。

. A.√. B.×41、土的干密度指单位体积土中固体颗粒的质量。

. A.√. B.×42、灌注桩清孔时,对原土造浆的钻孔当排出泥浆比重降到1.1 左右即认为清孔合格。

. A.√. B.×43、考虑土的可松性,场地设计标高会增高. A.√. B.×44、高速公路和一级公路胀缝两侧相邻板的高差应不大于5mm。

. A.√. B.×. A.√. B.×46、刚性防水屋面泛水高度不应低于120mm。

. A.√. B.×47、在工作面许可时采用平行搭接施工一定能缩短工期。

(). A.√. B.×48、关键线路上肯定没有非关键工作。

(). A.√. B.×49、对于一级防水的屋面,其防水层的耐用年限为20年。

(). A.√. B.×50、屋架绑扎时,吊索与水平线的夹角不宜小于45°,以免屋架承受过大的横向压力。

(). A.√. B.×51、采用钢管抽芯法留设孔道时,抽管时间应在混凝土终凝前进行。

(). A.√. B.×52、拆模顺序一般遵循先支先拆、后支后拆、先非承重部位后承重部位的原则。

(). A.√. B.×53、普通硅酸盐水泥拌制的混凝土养护时间不得少于8天。

(). A.√. B.×. A.√. B.×55、累加数列错位相减取最大差是分别流水计算步距的方法。

. A.√. B.×56、用锤击法沉桩时,一般采用重锤低击。

. A.√. B.×57、对重要受力构件,不宜用I级光面钢筋代换变形钢筋。

. A.√. B.×58、井点降水时边坡应平缓些,明沟排水则可陡些。

. A.√. B.×59、单位工程施工平面图设计时应首先确定起重机械的位置。

. A.√. B.×60、当计算工期大于要求工期(即Tc>Tr)时,一定能通过压缩关键工作的持续时间,满足要求工期的目标。

. A.√. B.×61、I级钢筋末端需要作180°弯钩。

. A.√. B.×62、为了便于施工计量,对于袋装水泥,计算出的每盘水泥用量应取半袋的倍数。

. A.√. B.×. A.√. B.×64、当m≥n时,一定可保证各施工队连续作业。

. A.√. B.×65、抹灰一般遵循先外墙后内墙,先上面后下面,先顶棚、墙面后地面的顺序。

. A.√. B.×66、劳动力不均衡系数不应超过2。

. A.√. B.×67、轻型井点的正常出水规律是“先大后小,先清后浑”。

. A.√. B.×68、土的可松性系数Ks均比Ks′要大。

. A.√. B.×69、钢筋混凝土预制桩如在工厂制作,为便于运输,长度不宜超过15m。

. A.√. B.×70、防水层蓄水试验时蓄水深度宜20~30mm,24h无渗漏为合格。

. A.√. B.×71、反铲挖土机的挖土特点是后退向下,强制切土。

. A.√. B.×. A.√. B.×73、构造柱与墙体的连接处应砌成马牙搓,从每层柱脚开始,先退后进。

. A.√. B.×74、釉面砖的吸水率不得大于10%。

. A.√. B.×75、采用集水井降水法,可防止流砂现象发生。

. A.√. B.×76、屋架纵向就位中心线,应安排在该组屋架倒数第二榀安装轴线之后2m 外。

. A.√. B.×77、混凝土自然养护是指在自然气温条件下(高于+5℃),对混凝土采取覆盖、浇水润湿等养护措施。

. A.√. B.×78、实心砖砌体水平灰缝的砂浆饱满度不得低于85%。

. A.√. B.×79、对大面积的室外墙面抹灰,必须设置分格缝。

. A.√. B.×主观题80、1.按照土的()分类,称为土的工程分类。

2.降低地下水位的方法有()和井点降水法。

3.土方工程的施工往往具有工程量大、劳动繁重、()等特点。

4.土经开挖后的松散体积与原自然状态下的体积之比,称为()。

5.在确定运土自卸汽车数量时,应以挖土机()为原则。

6.填方施工应尽量采用()填筑,以保证压实质量。

7.预制桩的强度达到()可进行起吊,达到100%后可进行运输。

8.灌注桩发生断桩时,其位置常见于地面以下()m软硬不同土层交接处。

9.预制桩在现场的堆放层数不宜超过()层。

10.最后贯入度是指打桩时最后每()击,桩的平均入土深度。

11.浇筑混凝土时,浇筑速度越快,其模板受到的侧压力()。

12.钢筋的连接方式有绑扎连接、焊接连接和()。

13.干硬性混凝土宜采用()搅拌机搅拌。

14.现浇钢筋混凝土柱中,直径为25mm的Ⅱ级纵向钢筋宜采用()焊接。

15.若两根直径不同的钢筋搭接,搭接长度应以较()的钢筋计算。

16.当楼板混凝土强度至少达到()以后,方可上人继续施工。

17.在浇筑有主次梁的楼盖时,施工逢可留在次梁()范围内。

18.先张法适用于预制构件厂生产定型的预应力()构件。

19.槽式台座的主要承力结构是()。

20.后张法的张拉控制应力取值()先张法。

21.后张法预应力构件预留孔道可采用钢管抽芯法、()、预埋管法等方法。

22.在先张法生产轴心受压构件时,其预应力筋应()。

23.制作预应力屋架,常采用()。

24.砖墙每日砌筑高度以不超过()为宜。

25.砖砌体施工中,每次搭设脚手架的高度一般为()m,称一步架高。

26.拌制混合砂浆时,生石灰熟化时间不得少于()天。

27.砌筑砂浆留置试块时,每一组试样有()块。

参考答案:1.开挖难易程度2.集水井降水法3. 施工条件复杂4.最初可松性系数5.能连续工作6.水平分层7.70%8. 1~39.4 10.10 11强制式14.电渣压力15.细16.1.2N/mm2 17.中间1/3跨度18.中小型19.钢筋混凝土传力柱20.低于21.胶管抽芯法22.同时放张法24.1.8 25. 1.2~1.4 26. 7 27. 681、28.在单层厂房结构吊装中,柱的绑扎方法有直吊绑扎法和()。

29.柱在采用单机旋转法起吊时,应使柱的绑扎点、()、基础中心三点共弧。

30.吊装柱子时合理的绑扎点位置应按柱产生的()绝对值相等的原则来确定。

31.屋架就位分为斜向就位和()。

32.屋面坡度<3%时,油毡要()屋脊铺设。

33.抹灰工程分为一般抹灰和()。

34.一般抹灰分为()、中级抹灰、高级抹灰等三级。

35.一般抹灰层的厚度为()mm。

36.用于罩面的石灰膏其熟化时间不少于()天。

37.刚性防水屋面的分格缝的纵横间距不宜大于()m。

38.流水施工的空间参数包括工作面、()、施工层。

39.网络图中时差主要有总时差和()。

40.常用的施工组织方式有依次施工、()和流水施工。

41.流水施工的工艺参数包括施工过程和()。
