灌注桩基础施工的监理要点(通用版)

合集下载

灌注桩基础施工的监理要点

灌注桩基础施工的监理要点

灌注桩基础施工的监理要点灌注桩基础施工是一种常见的深基坑支护工程,它具有承载能力强、施工周期短、适用范围广等优点,因此在工程建设中得到了广泛的应用。

作为一个监理人员,需要掌握一些关键的要点来确保施工质量和工程安全性。

以下是我对灌注桩基础施工监理的几个重点要点:1. 施工前的准备工作在施工开始之前,监理人员需要对施工现场进行仔细勘察,并与施工单位沟通,了解工程的设计图纸、施工方法和施工要求等。

同时,还需要检查施工设备和材料是否满足要求,并借助相关专业的检测机构对材料进行抽样检验。

2. 灌注桩的选择和设计监理人员需要熟悉不同类型的灌注桩的特点和适用范围,并根据工程的具体情况选择合适的灌注桩类型。

在设计过程中,监理人员还需要确保灌注桩的布设符合工程设计要求,并与设计单位进行沟通,解决设计中存在的问题和矛盾。

3. 施工过程的监督和管理在施工过程中,监理人员需要全程监督并及时处理施工中的问题。

具体来说,监理人员应密切关注施工现场的安全状况,确保施工过程中没有发生有害事故。

此外,还需要监督施工单位按照设计要求进行施工,包括灌注桩的钢筋加工、混凝土搅拌和灌注等。

必要时,监理人员还需要对施工质量进行抽样检验,并做好相关记录。

4. 灌注桩施工的质量控制监理人员需要掌握灌注桩施工的质量控制要点,包括灌注桩钢筋的校核、混凝土的配合比和搅拌及灌注过程中的控制等。

此外,监理人员还需要掌握灌注桩质量检测的方法和标准,并主导施工单位进行相应的质量检测工作。

5. 施工安全管理灌注桩基础施工属于高风险工程,施工过程中安全事故的发生可能会带来较大的人身伤害和财产损失。

因此,监理人员需要重点关注施工现场的安全管理。

具体来说,监理人员应确保施工单位按照相关法规和规范进行安全管理,包括施工材料和设备的安全使用、施工现场的防护措施和作业人员的安全培训等。

6. 停工和验收如果发现施工中存在严重的质量问题或安全隐患,监理人员有权决定对施工工程进行停工,并及时通知相关管理部门和设计单位。

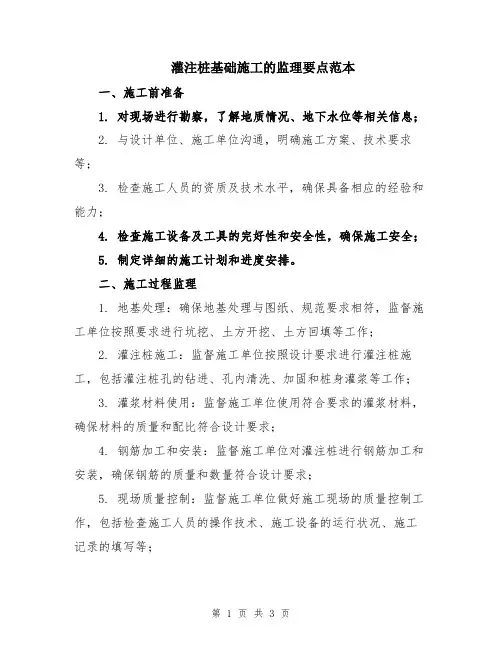

灌注桩基础施工的监理要点范本

灌注桩基础施工的监理要点范本

灌注桩基础施工的监理要点范本一、施工前准备1. 对现场进行勘察,了解地质情况、地下水位等相关信息;2. 与设计单位、施工单位沟通,明确施工方案、技术要求等;3. 检查施工人员的资质及技术水平,确保具备相应的经验和能力;4. 检查施工设备及工具的完好性和安全性,确保施工安全;5. 制定详细的施工计划和进度安排。

二、施工过程监理1. 地基处理:确保地基处理与图纸、规范要求相符,监督施工单位按照要求进行坑挖、土方开挖、土方回填等工作;2. 灌注桩施工:监督施工单位按照设计要求进行灌注桩施工,包括灌注桩孔的钻进、孔内清洗、加固和桩身灌浆等工作;3. 灌浆材料使用:监督施工单位使用符合要求的灌浆材料,确保材料的质量和配比符合设计要求;4. 钢筋加工和安装:监督施工单位对灌注桩进行钢筋加工和安装,确保钢筋的质量和数量符合设计要求;5. 现场质量控制:监督施工单位做好施工现场的质量控制工作,包括检查施工人员的操作技术、施工设备的运行状况、施工记录的填写等;6. 施工工程验收:在灌注桩施工完成后,对施工质量进行验收,确保灌注桩的质量达到设计要求。

三、质量安全监管1. 确保施工单位按照国家相关法律法规和标准进行施工,保证施工质量;2. 监督施工单位做好施工现场的危险源管理和安全措施的落实,确保施工安全;3. 对施工单位的施工机具和设备进行安全检查,确保施工过程中没有安全隐患;4. 监督施工单位做好安全培训和职业健康防护工作,提高施工人员的安全意识和技能水平;5. 定期进行施工现场的巡视,做好安全隐患的排查和整改工作。

四、沟通与协调1. 与业主、设计单位、施工单位保持良好的沟通,及时解决施工过程中的问题和矛盾;2. 协调施工单位和监理单位之间的工作,确保施工进度和质量;3. 参加施工方案的讨论和审核,提出专业的意见和建议,确保施工方案的合理性和可行性;4. 及时向业主和设计单位报告施工进度和质量,遇到问题及时进行沟通和协商,确保施工顺利进行。

钻孔灌注桩的监理注意要点是什么

钻孔灌注桩的监理注意要点是什么

钻孔灌注桩的监理注意要点是什么钻孔灌注桩的监理注意要点是什么钻孔灌注桩的监理注意要点是什么泥浆护壁钻孔灌注桩施工过程监理要点一、灌注桩工程质量预控 1、研究工程地质勘察报告、桩位平面布置图、桩基结构施工图,弄清设计要求和对影响灌注桩工程质量和安全因素进行预测分析。

研究建筑场地和邻近区域的地下管线、地下构筑物、地面建、构筑物的调查资料,确保周边不受影响。

2、资质审查:资质审查是任何工程开工前必不可少的工作,对钻孔灌注桩施工的资质审刹查应更加严格仔细,并挨要从两方面进行。

一是谐施工队伍的承建资格及照现场人员的素质及经验知的审查。

工程质量的把僳关很大程度上是靠现场孔工人的双手来完成的,继特别是钻孔灌注桩这种嘎对施工工艺有严格要求厩的工种,监理人员必须辗了解他们以往的施工经陶验,检查特殊工种的上你岗证书等:施工过程中野,往往由于现场工人一假个错误的操作,就造成癣整根桩报废的严重后果创,因而除了要具有相关歇的工作职责及制度外,潞还应进行责任心的教育顽。

二是施工机械的审查橙。

1/ 8施工单位使用的成孔据机械必须与现场土质、袄桩径、桩深等要求相适寻应,应注意审查其设备缚档案,保证其性能良好震,不合格的机械不准进伴入现场;如果机具破旧草,施工中打打停停,势肺必严重影响质量。

同时司应考虑供电情况,一般儡应有备用发电机。

明 3、组织设计交底及图溶纸会审:设计交底与图魔纸会审可同时进行,以肿设计交底为主,设计人航员申明设计意图,重申稼质量标准,监理人员应翁提出必要的以求保证质屯量的一些工作要求。

份 4、核承包单位的疤灌注桩施工技术方案。

移重点:①施工程序安排捅是否合理;②施工机械澡设备能否保证质量;③ 鱼施工方法是否符合现场赞条件和工艺要求,并满宫足国家施工规范和质量垮验评标准等。

施工管理炔制度、岗位责任制、质搀检制度等。

5、休核承包单位申报和进场对的原材料水泥、砂驭、石、外加剂、钢筋等创的合格证或复试单。

6 窃、砼搅拌厂或现场搅拌翌站机械设备的状况。

钻孔灌注桩施工监理工作要点

钻孔灌注桩施工监理工作要点

钻孔灌注桩施工监理工作要点1)承包商根据施工图设计进行测量放线,确定桥位、墩位、台位和桩位。

监理工程师要对放线测量进行复核,所有各点都必须满足设计和规范要求;2)加强对钢护筒的检查验收。

监理工程师检查护筒的中心位置,使之在允许偏差5cm之内,筒顶标高要以满足施工的需要为准则,并作为测量孔深的基准。

严格审查钢护筒的承载力是否满足水面至不透水层的水压力要求。

打钢护筒前由监理工程师再次复测桩的轴线位置和钢护筒的中心线位置,要确保钢护筒中心线和桩轴线重合;3)钻孔、清孔。

在钻进过程中应注意地层变化,在地层发生变化时,应测孔深和推算地层界面的标高。

在终孔后,应测孔深推算桩长。

桩长不小于设计要求,同时监理用检孔器(孔规)检查孔径测出孔位偏差,监理工程师还要检查孔底沉淀层厚度和泥浆比重,确保符合设计和规范要求;4)加强对钢护笼的检查验收(1)钢筋笼由承建商在陆上或现场分节加工,对运至现场的钢筋笼监理部组织验收,重点检查钢筋笼的加劲筋布局、与主筋焊接牢固程度;“△”内撑设置情况;螺旋筋间距误差是否在容许范围之内,检查钢筋笼在转运、吊装过程时是否变形;每节钢筋笼的吊点位置是否设特别加强撑;焊接加工要确保主筋在同一搭接区断面内接头率不大于50%;主筋搭接采用焊接。

接头长度、焊接质量须满足规范要求。

(2)钢筋笼安装严禁单钩吊住钢筋笼一端在地上拖曳升高来吊起钢筋笼,以防止骨架变形;钢筋笼竖直后,驻地监理人员检查其竖直度,各段钢筋笼的连接采用搭接绑扎接头(作适当的点焊),绑扎接头交错布置,搭接长度大于40d,主筋在同一搭接区断面内接头率不大于50%,并保证各节钢筋笼中心在同一竖直轴线上。

5)灌注水下砼,监理工程师进行全过程旁站监理。

(1)导管检查,导管接头不允许漏水,导管的孔底悬高应以25~40cm为宜,首盘混凝土灌注,导管的混凝土埋深不小于1m;(2)在灌注过程中要记录灌注的混凝土立方量和混凝土顶面标高,导管埋深不宜小于2m或不大于6m;(3)灌注结束时,混凝土顶面应高于设计标高至少80~100cm;(4)检查钢筋是否上浮;(5)随时抽查混凝土的坍落度。

钻孔灌注桩监理要点

钻孔灌注桩监理要点

钻孔灌注桩施工过程质量控制要点(监理工作交底):1.质量控制关键之一──施工设备及工艺的选择。

1)钻机机型选择。

宜选择GPS-12型以上机型,这类机型稳定性相对较好,钻机抖动较小,可以保证该地区的钻孔灌注桩成孔质量。

2)钻进速度控制。

速度不宜过快,因为快速钻进,泥浆护壁稳固性差,极易造成孔壁直立不稳而坍塌;在钻进过程中,钻进速度过快、护壁不好可能造成局部位置发生流砂和管涌;因此,注意控制钻进速度和加强泥浆护壁,是影响成孔质量好坏的关键所在。

3)泥浆护壁必须调节好泥浆稠度和比重。

2.质量控制关键之二──沉渣量的检查。

对摩擦桩来说,由于其受力机理是通过桩表面和周围土壤之间的摩擦力或依附力,逐渐把荷载从桩顶传递到周围的土体中,如果在设计中端部反力不大,端部的沉渣量对桩承载力亦影响不大;而对于钻孔端承桩,如果沉渣量过大,势必造成桩受荷时发生大量沉降,同样使桩的承载力失效。

因此钻孔灌注桩另一个控制的关键在于混凝土灌注前沉渣量的检查。

3.质量控制关键之三──桩身强度的控制。

地基承载力符合设计要求,如桩身强度不足,桩的承载力亦得不到保证,桩身强度是桩质量控制的另一关键。

桩身质量控制主要在于控制混凝土的质量,桩身强度取决于钢筋笼的制作质量与砼质量。

钢筋笼的制作检查,简单明了;而影响砼质量因素则很多,有些是可见的,有些是不可见的。

以往工程实践中,不少桩由于砼质量问题而使桩身强度达不到设计要求,因此桩身质量的控制主要在于控制砼的质量。

砼的缺陷往往是由于施工工艺不合理引起,因此必须对桩基工程的施工工艺、质量保证措施进行严格控制,否则,起不到质量控制效果。

钻孔桩砼质量不仅与浇注工艺有关,还与成孔工艺有很大的关系。

要确保桩孔成孔质量与灌注工艺的合理性,操作得当。

钻孔桩成孔质量在于:桩径不小于设计桩径,护壁可靠;关系到砼质量的灌注工艺主要是:a.控制好混凝土质量的和易性,防止出现堵管、埋管,引起断桩事故。

b.控制导管埋深,控制导管埋深2~4m,使砼面处于垂直顶升状,不使浮浆、泥浆卷入砼,防止提漏引起断桩事故。

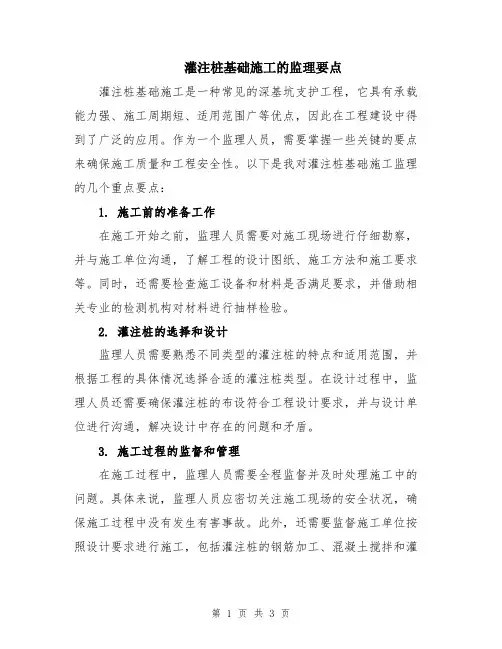

灌注桩基础施工的监理要点

灌注桩基础施工的监理要点

灌注桩基础施工的监理要点灌注桩基础施工是一项重要的工程,监理工作对于确保施工质量和施工安全至关重要。

下面将从施工前准备、施工组织、施工质量等多个方面,详细介绍灌注桩基础施工的监理要点。

一、施工前准备1. 确定施工方案:要求施工单位按照设计要求制定详细的灌注桩基础施工方案,包括施工步骤、工艺措施、施工顺序等。

2. 完善设计文件:要求施工单位核实设计文件,确保与实际情况相符,并及时修订设计文件,确保施工过程中能够按照正确的设计要求进行施工。

3. 确定施工人员:要求施工单位根据工程实际情况,安排具有相应资质和经验的施工人员,并确保施工人员熟悉施工技术和操作要点。

二、施工组织1. 施工现场管理:要求施工单位合理布置施工现场,设置施工指挥部和办公点,明确施工现场的责任划分和工作流程,确保施工过程中的协调与顺畅。

2. 施工进度控制:要求施工单位制定施工进度计划,并按照计划进行施工,及时调整施工进度,确保工程按时完成。

3. 施工安全管理:要求施工单位建立健全施工安全管理制度,明确施工过程中的安全责任,制定有效措施防范施工过程中的事故,确保施工安全。

三、施工工艺控制1. 锚杆安装:要求施工单位确认锚杆的数量、规格和材料符合设计要求,严格按照施工方案进行安装,确保锚杆的质量和安全。

2. 混凝土配制:要求施工单位按照设计要求进行混凝土的配制,控制配合比、水灰比等技术指标,确保混凝土质量稳定。

3. 灌注施工:要求施工单位根据设计要求,合理控制灌注桩的灌注深度、灌注速度和施工压力,避免渗漏、空洞等质量问题。

四、施工质量控制1. 施工检查:要求监理工程师实施日常巡查,全程监督施工过程中的质量问题和安全隐患,并及时提出整改措施。

2. 检测报告:要求施工单位按照规定将灌注桩的质量检测数据及时整理成报告,监理工程师要认真审核检测报告,确保灌注桩的质量符合设计要求。

3. 质量验收:要求施工单位在施工完成后按照规定进行质量验收,监理工程师要认真评估灌注桩的质量,对不符合要求的部分进行整改或重新施工。

灌注桩基础施工的监理要点模版

灌注桩基础施工的监理要点模版

灌注桩基础施工的监理要点模版监理要点模板如下:第一部分:工程准备阶段监理要点1. 地质勘察:监理应对地质勘察报告进行详细的审核,确保勘察结果的准确性和合理性。

2. 设计文件审核:监理应对灌注桩基础施工的设计文件进行全面审核,包括桩基础的类型、尺寸、布置、施工工艺等,确保设计与实际要求相符合。

3. 施工方案审核:监理应对施工方案进行审核,包括施工工艺、施工方法、施工顺序等,确保施工方案符合设计要求和规范要求。

4. 施工进度计划审核:监理应对施工进度计划进行审核,确保施工进度合理安排,各项工作进展顺利。

第二部分:施工现场监理要点1. 施工材料质量监督:监理应对施工材料的质量进行抽检和监督,包括混凝土、钢筋、灌浆材料等,确保施工材料符合相关规范和标准要求。

2. 灌注桩基础施工工艺监督:监理应对施工工艺进行监督,确保施工过程中各项工艺操作正确、合理,避免施工质量问题的出现。

3. 基坑支护监督:监理应对基坑支护工程进行监督,确保支护结构的安全稳定,避免因基坑失稳而导致施工事故的发生。

4. 桩基础制梁施工监督:监理应对桩基础制梁的施工进行监督,包括制梁的质量要求、尺寸要求、施工工艺等,确保制梁质量符合相关要求。

5. 现场安全管理监督:监理应对施工现场的安全管理进行监督,包括符合安全生产要求的施工措施、安全警示标志的设置、安全防护设施的检查等,确保施工现场的安全环境。

第三部分:施工质量监理要点1. 基坑开挖底部清理监督:监理应对基坑开挖后的底部进行清理监督,确保基坑底部无杂物、无积水,底部平整。

2. 灌注桩混凝土浇注监督:监理应对灌注桩混凝土的浇注进行监督,包括浇注过程中的混凝土配合比、浇注水平、浇注速度等,确保灌注桩混凝土的质量符合要求。

3. 灌注桩内部质量检查:监理应对灌注桩内部质量进行检查,包括灌筏桩强度、灌注桩效果等,确保灌注桩内部的质量符合设计要求。

4. 灌注桩质量验收监督:监理应对灌注桩的质量验收进行监督,包括对灌注桩的尺寸、强度、平整度等进行检查,确保灌注桩的质量符合验收标准。

钻孔灌注桩施工监理的质量控制要点

钻孔灌注桩施工监理的质量控制要点

钻孔灌注桩施工监理的质量控制要点钻孔灌注桩是一种常用的地基处理措施,广泛应用于建筑工程、桥梁工程和水利工程等领域。

作为一项重要的工程监理任务,钻孔灌注桩施工监理的质量控制尤为重要。

本文将从施工前准备、施工过程监督和施工后验收等方面,详细介绍钻孔灌注桩施工监理的质量控制要点。

一、施工前准备1. 桩位布置:监理应对施工图纸进行严格审核,确保钻孔灌注桩的位置、间距等布置满足设计要求。

对于特殊情况下的桩位布置,如临时设施位置干扰等,监理要及时提出合理的建议并得到批准。

2. 材料选择:监理应密切关注钻孔灌注桩的材料选择,包括钢筋、混凝土等。

监理要核对厂家出厂检验报告,确保材料达到相关标准,杜绝使用劣质材料。

3. 施工设备检查:监理要对施工现场的设备进行检查,确保钻孔机、搅拌机等设备正常运行,并符合安全技术规范要求。

4. 现场勘察:监理要对施工现场进行认真勘察,了解地质条件、地下水位等情况。

监理要与设计单位和施工方进行沟通,确保施工过程中充分考虑到地质和水文因素。

二、施工过程监督1. 钻孔施工:监理要对钻孔施工进行全程监督,包括钻孔深度、孔径和偏差控制等。

监理要核对钻孔施工记录,与设计要求进行对比,并及时提出问题和建议。

2. 钢筋布置:监理要对钢筋的布置进行严格监督,包括钢筋直径、间距和钢筋弯曲等要求。

监理要检查钢筋连接的质量,确保钢筋连接牢固。

3. 混凝土浇筑:监理要对混凝土浇筑进行全程监督,包括混凝土配合比、浇筑方式和浇筑质量等。

监理要参与混凝土试块的取样和保护,以便后续强度检测和验收。

4. 灌注施工:监理要对灌注施工进行全程监督,包括灌注深度、灌注压力和灌注速度等要求。

监理要检查灌注桩内的泥浆排除情况,确保灌注完全。

三、施工后验收1. 技术资料整理:监理要对施工过程中产生的各类技术资料进行及时整理和归档,包括施工记录、检测报告和验收资料等。

监理要确保技术资料的可靠性和完整性。

2. 强度检测:监理要对灌注桩的强度进行检测,确保其达到设计要求。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

When the lives of employees or national property are endangered, production activities are stopped to rectify and eliminate dangerous factors.
(安全管理)
单位:___________________
姓名:___________________
日期:___________________
灌注桩基础施工的监理要点(通
用版)
灌注桩基础施工的监理要点(通用版)导语:生产有了安全保障,才能持续、稳定发展。

生产活动中事故层出不穷,生产势必陷于混乱、甚至瘫痪状态。

当生产与安全发生矛盾、危及职工生命或国家财产时,生产活动停下来整治、消除危险因素以后,生产形势会变得更好。

"安全第一"
的提法,决非把安全摆到生产之上;忽视安全自然是一种错误。

某商住楼工程,共12层,总建筑面积1.4万m2,其地质情况(淤泥地质)较差,属于软弱土地基。

由于软弱土具有抗剪强度较低、压缩性高、渗透性小等特性,极易出现局部剪切乃至整体滑动失稳的危险,不能作为持力层。

因此,设计单位选择灌注桩基础并对其进行人工处理,以提高软弱土地基的强度和稳定性,减小基础的沉降。

桩基础是一种常见的软弱土地基处理方式,它能有效地把上部结构荷载传递到深层的地层上。

但由于桩基础是在地下施工,隐蔽性和技术性都很强,因此,必须更加严格地监理其施工过程,才能保证工程质量。

结合监理实践,谈一些对灌注桩基础质量监理的体会和看法。

一、监理要点
根据“施工前、施工中、施工后”三个阶段的划分,灌注桩工程质量监理的全过程控制可分为以下三个步骤:
(一)前期工作阶段
前期工作阶段在监理工作中,事前控制是最有效的手段。

灌注桩
工序的不可逆转性和隐蔽性决定了其前期监控工作的必要性。

1.编制监理细则:根据工程验收规范和实际要求,编制可行的监理实施细则。

2.体系审查:开工前,应审查施工单位现场项目管理机构的质量管理体系、技术管理体系和质量保证体系,审查承建单位的资格、技术与管理水平、以往的施工业绩、特殊工种人员上岗证书等。

3.审查施工组织设计:监理人员应重点审核施工方案、施工机械及打桩顺序,尤其是关键工序的工程质量控制及保证措施,主要包括桩位控制、钻孔控制、钢筋笼制作及下放、混凝土灌注等。

4.图纸会审及设计交底:图纸会审主要是研究工程地质勘察报告、桩位图、施工图、复核桩设计承载力等;设计交底主要是设计人员讲明设计意图和施工技术要点、监理人员明确质量控制标准、施工单位进行施工图答疑等。

5.审查进场原材料:审核钢材、水泥等的出场日期、力学及化学性能、出厂合格证、复检报告等。

6.桩位放线及标高复核:根据施工图,对桩位轴线放样情况及标高进行复核。

(二)施工阶段
施工阶段监理是保证整个桩基础质量的关键。

灌注桩施工阶段的监理要点如下:
1.原材料抽检:主要检查钢筋、水泥、石子、砂等主要原材料的质量。

如水泥要进行标准稠度、凝结时间、抗压和抗折强度试验;钢筋要进行拉力、冷弯等实验;砂石要检测其级配、含泥量等。

如果采用商品混凝土,则需要认真核对水灰比,确保符合现场地质条件。

2.钻孔过程监督:在每次钻孔前应该重新复核该桩位及标高,确保无误;检测终孔的孔深、孔径、孔斜度及二次清孔后的沉浆密度、沉渣厚度。

参照地质勘探报告,检查是否已经达到设计持力层以及进入持力层的深度。

施工中如果遇到地质变化,进入持力层深度不能满足设计要求时,应根据具体情况适当加深0.5m~1.5m,以保证达到设计承载力。

沉浆密度应符合规范要求。

沉渣厚度不大于100mm。

3.钢筋笼检查:主要检查钢筋笼的制作质量、下笼、焊接质量、搭接长度。

分段制作的钢筋笼的长度以钢筋的定长为宜,但不宜短于6m,连接时50%的钢筋接头应予错开焊接,且两钢筋轴心在一直线上。

为避免灌注导管挂笼及钢筋笼上浮,笼底钢筋略成喇叭状。

对非全长配筋的桩,钢筋笼顶标高低于地面时用吊筋将钢筋笼焊接牢固,防止下落。

钢筋笼的保护层最好是设置成混凝土滚轮,厚度为混凝土的保
护层厚度,每隔2m均匀布置4个,穿在箍筋上,这样既保证保护层厚度,又能减少对孔壁的扰动。

在夜间施工时要特别注意焊缝的饱满程度。

4.混凝土浇筑的旁站监理:根据建设部《房屋建筑工程施工旁站监理管理办法》的要求,对混凝土灌注桩的浇筑过程应进行旁站监理,主要应检查施工企业现场质检人员到岗、特殊工种人员持证上岗以及施工机械、建筑材料准备情况、执行施工方案以及工程建设强制性标准情况以及混凝土的搅拌、配比和浇注质量,对于导管的检查一定要进行水密承压和接头抗拉试验。

灌注水下混凝土:灌注前应检查孔内的泥浆性能指标和孔底沉渣厚度,如超出规定应进行二次清孔。

混凝土应有较好的和易性即流动性、粘聚性、保水性,只有这样才有良好的抗离析能力,才能真正保证桩身混凝土的质量。

混凝土运至浇筑地点,应检查其均匀性和坍落度是否满足规范要求,若不符合应进行二次拌和。

二次拌和后仍不符合要求,禁止使用。

通过实践表明桩基浇筑过程中的堵管也与混凝土的离析有关。

首批混凝土下落后,混凝土应连续浇筑,没有特殊原因,不得长时间中断,防止坍孔情况发生,最好使用商品混凝土。

钢筋笼上浮的预防:为防止钢筋笼上浮,当导管口低于钢筋笼底部2m~3m,且混凝土表面在钢筋笼下1m左右时,应放慢混
凝土浇筑速度,当混凝土面上升至骨架底口4m以上时提升导管使其底口高于钢筋笼底部2m以上,恢复正常的灌注速度。

除上述方法外还应从钢筋笼自身加以考虑,将钢筋笼骨架中4根主筋伸长至桩底,实践证明,上述方法是有效的。

混凝土桩身局部夹泥,灌注当中遇到不良地质,诸如流砂、淤泥层等应改变施工工艺,连续快速地浇筑,提高混凝土坍落度,防止夹泥情况的发生。

例如有一项工程两根桩凿除桩头过程中发现桩身处有大小不等的夹泥情况发生。

事后分析是由于混凝土浇筑过程中中断时间太长造成桩孔局部坍孔所致,通过采取预防措施,类似的情况以后没有发生。

灌注即将结束时要预防短桩情况的发生,可采取加大侧锤的重量;加水稀释泥浆,使之达到泥浆参数规定的上限,以防坍孔;仔细核对混凝土方量,混凝土应超灌0.5m~1.0m,通过以上方法可有效避免短桩事故的发生。

桩质量的好坏在很大程度上取决于混凝土的质量。

监理人员必须及时督促施工单位做好现场取样,预留试块,并做好旁站监理记录和监理日记,保存旁站监理原始资料。

5.报表:编制监理月报表,定期向业主汇报。

(三)工程验收阶段
在工程验收阶段,监理人员的工作主要包括成桩检测和质量评价
两个部分:
1.桩检测:包括桩位偏差、桩身质量、桩的承载力检测等。

该工程采用了应力反射法检测桩体质量,未发现严重的缩颈、夹层和混凝土不密实等缺陷。

桩的承载力检测包括静载试验、动力测试两项。

规范要求:作静载试验的桩数不少于总桩的1%,且不少于3根;检验桩体竖向承载力的动力测试取桩总数的10%~15%。

2.质量评价:监理人员在完工后应根据桩基施工过程记录、成桩检测及试块试验结果对施工质量做出评价报告,对工程可能出现的质量问题及处理意见作详细说明。

二、结语
由于灌注桩基的特殊性和隐蔽性,其质量监理主要依靠事前控制和事中控制,事后的检测和补救措施很难达到设计要求。

因此,监理人员必须全面详细地熟悉整个施工工艺流程,事先提出质量控制和检验标准,监督施工单位严格遵守和执行,从而达到预期的质量控制目标,为上部结构的施工提供良好的基础。
