旋挖钻机安全专项方案分解
旋挖钻机安全专项方案

旋挖钻机安全专项方案一、方案背景旋挖钻机是一种常用于构筑物基础施工和地下管道铺设等工程的机械设备。
由于旋挖钻机作业时需要钻取地面或土石层,存在一定的安全风险。
为了保证旋挖钻机的安全施工,需要制定安全专项方案,确保人员和设备的安全。
二、工作原理和风险分析1. 工作原理:旋挖钻机通过钻杆旋转和钻孔器在地下钻孔,用来构建基础或地下通道。
作业过程中需要注意机械设备的稳定性和作业环境的安全。
2. 风险分析:a) 作业区域不平整或土质松软,导致机械设备不稳定,易发生倾覆事故;b) 钻孔过程中可能遇到地下管线、地下设施等,造成人员伤亡和设备损坏;c) 钻孔器损坏或过载使用,导致设备故障或意外伤害;d) 操作员对设备操作不熟悉,操作不当导致事故;e) 作业中未采取必要的防护措施,造成人员伤害和设备损坏。
三、安全管理措施1. 人员培训:对操作人员进行专业培训,包括机械设备操作、应急处理和安全知识的培训,确保其熟知设备使用方法和安全操作规程。
2. 安全操作规程:a) 严格按照旋挖钻机的使用和维护说明书进行操作;b) 坚决杜绝未经授权的人员操作设备;c) 使用合适的工具和配件,并定期对其进行检查和更换;d) 严禁超载使用钻孔器,遵守设备使用的额定参数;e) 不允许操作员在旋挖钻机周围逗留或停放杂物。
3. 作业现场管理:a) 在作业前,对作业区域进行勘察,确保地面平整和土质坚实;b) 钻孔前进行现场标记和标识,避免钻孔中遇到地下管线和设施;c) 在钻孔机下方设置稳定的支撑,保证设备稳定性;d) 钻孔中应配备专门的管道转位设备,避免钻杆和钻孔器卡住;e) 作业区域应设置警戒线和安全警示标识,禁止非作业人员进入。
4. 紧急预案:a) 制定紧急救援预案,包括事故报警流程、事故处理方法和紧急救援措施;b) 配备必要的应急设备,如灭火器、急救箱等;c) 指定专人负责紧急事故处理和事后调查。
5. 定期检查和维护:定期对旋挖钻机进行检查、维护和保养,确保设备的正常运行和安全性能。
旋挖安全应急预案

一、前言旋挖钻机作为一种高效的钻孔设备,广泛应用于地基基础施工、地下管线铺设等领域。
然而,由于旋挖钻机作业过程中涉及多种危险因素,如高处坠落、机械伤害、触电、火灾等,一旦发生事故,后果不堪设想。
为了提高旋挖钻机作业的安全性,保障作业人员的人身安全和财产安全,特制定本应急预案。
二、适用范围本预案适用于所有使用旋挖钻机进行施工的项目,包括但不限于地基基础施工、地下管线铺设、桥梁桩基施工等。
三、组织机构及职责(一)应急领导小组1. 组长:项目总监理工程师2. 副组长:项目技术负责人、项目安全负责人3. 成员:施工、监理、设计等相关人员(二)应急工作小组1. 事故处理组:负责事故的现场处理和调查分析。
2. 医疗救护组:负责事故现场的医疗救护工作。
3. 交通保障组:负责事故现场的交通疏导和保障。
4. 通讯联络组:负责事故现场的通讯联络工作。
5. 新闻发布组:负责事故信息的对外发布。
四、预警机制(一)预警信号1. 气象预警:如雷雨、大风等恶劣天气。
2. 设备预警:如钻机故障、电源故障等。
3. 人员预警:如作业人员违规操作、疲劳作业等。
(二)预警措施1. 加强气象监测,及时发布预警信息。
2. 定期检查钻机设备,确保设备正常运行。
3. 加强作业人员安全教育,提高安全意识。
五、应急响应(一)事故报告1. 发生事故后,现场负责人应立即向应急领导小组报告。
2. 应急领导小组接到报告后,应立即启动应急预案。
(二)应急处理1. 事故处理组:立即组织人员进行现场救援,确保人员安全。
2. 医疗救护组:对受伤人员进行现场救护,并及时送往医院治疗。
3. 交通保障组:对事故现场进行交通管制,确保救援车辆通行。
4. 通讯联络组:保持与上级部门、医疗救护单位、救援队伍的通讯联系。
5. 新闻发布组:及时向外界发布事故信息,避免谣言传播。
六、后期处理(一)事故调查1. 应急领导小组组织成立事故调查组,对事故原因进行调查分析。
2. 事故调查组应查明事故原因、责任归属,并提出整改措施。
旋挖钻机的安全技术措施

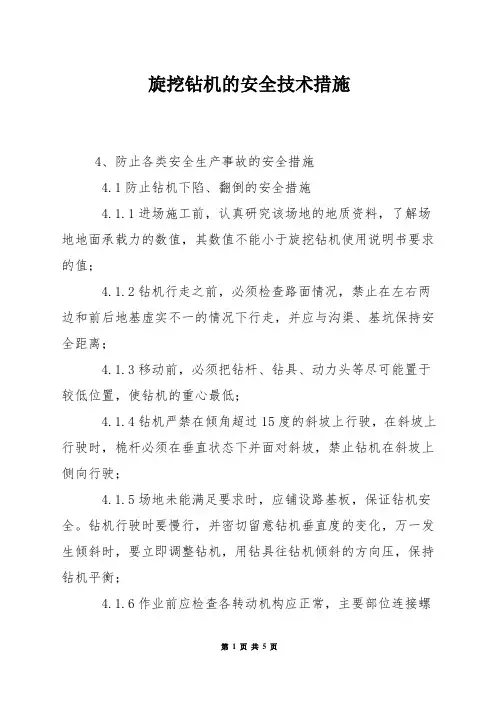

旋挖钻机的安全技术措施4、防止各类安全生产事故的安全措施4.1防止钻机下陷、翻倒的安全措施4.1.1进场施工前,认真研究该场地的地质资料,了解场地地面承载力的数值,其数值不能小于旋挖钻机使用说明书要求的值;4.1.2钻机行走之前,必须检查路面情况,禁止在左右两边和前后地基虚实不一的情况下行走,并应与沟渠、基坑保持安全距离;4.1.3移动前,必须把钻杆、钻具、动力头等尽可能置于较低位置,使钻机的重心最低;4.1.4钻机严禁在倾角超过15度的斜坡上行驶,在斜坡上行驶时,桅杆必须在垂直状态下并面对斜坡,禁止钻机在斜坡上侧向行驶;4.1.5场地未能满足要求时,应铺设路基板,保证钻机安全。
钻机行驶时要慢行,并密切留意钻机垂直度的变化,万一发生倾斜时,要立即调整钻机,用钻具往钻机倾斜的方向压,保持钻机平衡;4.1.6作业前应检查各转动机构应正常,主要部位连接螺栓无松动,钢丝绳磨损情况应符合规定4.1.7作业时应有专人指挥,作业人员酒后及患病时,不得进行操作;4.1.8起吊前应进行空载运转,检查行走、回转、起重、等各机构的制动器、安全限位器、防护装置等,确认正常后方可作业;起重作业时,重物下方不得有人停留或通过,严禁超荷载和起吊不明重量的物件;4.1.9起吊重物时绑扎应平稳、牢固,不准斜拉斜吊物品,不准抽吊交错挤压物品,不准起吊埋在土里或粘在地上的物品,不得在重物上堆放或悬挂零星物件;4.2机器伤害事故预防的安全措施4.2.1所有进场的施工机械设备必须经业主、监理单位、施工单位安装验收合格后方准投入使用,确保各机械设备安全防护设施的完好;4.2.2钻机的拆卸、安装、更换钻具时,要有专人指挥,各作业人员要相互配合,听从指挥,步调一致;4.2.3非维修人员禁止对机械设备进行维修,维修钻机时,要拨下起动钥匙,防止有人误动作而发生机械伤害;4.2.4起动钻机和开始作业时,要察看作业范围内是否有人;4.3触电事故的安全措施4.3.1严格执行建设部JGJ46-2005施工安全用电规范,加强对持证电工管理,精心组织施工用电的设计安装使用维护工作,做好安全用电运行记录。
旋挖施工安全专项方案

一、编制依据1. 《建设工程安全生产管理条例》2. 《建筑地基基础工程施工及验收规范》(GB 50007-2011)3. 《旋挖钻机安全技术规范》(JGJ 165-2008)4. 《建筑施工安全检查标准》(JGJ 59-2011)5. 本工程实际施工情况二、工程概况本工程为某住宅小区地基基础施工,采用旋挖钻孔灌注桩施工工艺。
工程场地位于市区,占地面积约20,000平方米,总建筑面积约80,000平方米。
工程桩基施工共需钻孔灌注桩800根,桩径Φ800mm,桩长15-25m。
三、施工安全专项措施1. 组织管理(1)成立施工安全领导小组,负责工程安全管理工作。
(2)制定施工安全管理制度,明确各级人员的安全责任。
(3)组织安全教育培训,提高施工人员的安全意识。
2. 施工现场安全措施(1)现场设置安全警示标志,包括警示标志、警示灯、安全通道等。
(2)施工现场设置围挡,防止无关人员进入施工区域。
(3)施工现场设置临时设施,如办公室、宿舍、食堂等,确保施工人员生活设施安全。
3. 机械设备安全措施(1)旋挖钻机操作人员必须持有相关资格证书,并经过专业培训。
(2)机械设备定期检查、维护,确保设备安全运行。
(3)施工现场设置机械设备停放区域,并配备消防器材。
4. 钻孔施工安全措施(1)钻孔前,对钻孔区域进行地质勘察,确保钻孔施工安全。
(2)钻孔过程中,密切关注孔内情况,发现异常立即停工,排除隐患。
(3)钻孔过程中,确保钻杆垂直,防止钻杆倾斜、断裂。
(4)钻孔过程中,注意泥浆池水位,防止泥浆溢出。
5. 桩基施工安全措施(1)桩基施工前,对桩基施工方案进行审核,确保施工安全。
(2)桩基施工过程中,严格控制混凝土浇筑质量,确保桩基质量。
(3)桩基施工过程中,加强施工现场安全管理,防止安全事故发生。
6. 应急预案(1)制定施工安全事故应急预案,明确事故发生时的应急处理措施。
(2)定期组织应急演练,提高施工人员应对突发事件的能力。
2023年旋挖钻机安全专项方案

2023年旋挖钻机安全专项方案一、概述随着经济的快速发展,建筑工程的规模和数量不断增加,因此旋挖钻机的使用频率也越来越高。
然而,在旋挖钻机作业过程中,存在许多潜在的安全风险,如机械故障、人员误操作等。
为确保旋挖钻机作业的安全性,以及保障工作人员的身体健康和生命安全,本方案旨在全面提升旋挖钻机的作业安全水平。
二、准备工作1. 制定安全管理制度:建立旋挖钻机作业的安全管理制度,明确各类安全责任和流程,确保作业人员遵守相关规章制度。
2. 安全培训:针对全体作业人员进行旋挖钻机安全操作培训,包括设备操作规程、作业安全流程、紧急事故应急处理等,增强作业人员的安全意识和技能。
3. 设备检查与维护:制定针对旋挖钻机的设备检查与维护计划,定期对设备进行全面检查和维护,确保设备的正常运转和工作效能。
三、作业前的准备工作1. 建立旋挖钻机作业区域:根据旋挖钻机作业的需求,确保施工区域的平整和安全,清理杂物和障碍物,保证机器的堆土区域等。
2. 配置合适的工具和设备:为作业人员提供合适的工具和设备,如安全帽、防护鞋、防护手套等,确保作业人员在操作过程中的安全。
3. 制定作业安全方案:根据具体的施工环境和作业需求,制定作业安全方案,明确工作人员的作业范围和流程,以及应急处理措施。
四、作业过程中的安全措施1. 人员安全:在旋挖钻机作业过程中,所有人员必须佩戴符合标准的安全帽、防护鞋等个人防护装备,并正确使用安全网或警示标志等设施,确保作业人员的人身安全。
2. 设备安全:旋挖钻机操作人员必须经过专门培训,并取得相应的操作证书;操作人员在作业前需对设备进行全面检查,确保设备的正常运转和工作效能。
3. 作业环境安全:作业现场应设有明显的安全警示标志和提示牌,警示工作人员注意消防安全、电气安全等;对作业区域进行定期检查,保持通道畅通,消除隐患。
4. 紧急事故处理:制定紧急事故应急处理方案,明确各类事故应急处理流程和责任人,并配备相关应急设备和装备,如灭火器、医药箱等。
旋挖钻孔桩安全专项施工方案

旋挖钻孔桩安全专项施工方案1、编制依据1.1、《建筑地基基础设计规范》(GB 50007-2011)1.2、《建筑桩基技术规范》(JGJ94-2008)1.3、《中奥广场岩土工程勘察报告》1.4、施工现场调查资料及本单位类似工程施工经验。
2、适用范围本方案适用范围:中奥广场6、7、8#楼及三期地下室桩基工程。
3、工程简介3.1工程概况本工程位于位于九江市环湖二路以东,前进西路以北,桩基采用机械旋挖钻孔灌注桩,混凝土强度等级为C30。
3.2钻孔桩施工工艺流程及方法3.2.1施工工艺流程钻孔桩施工工艺流程见下图施工工艺流程图3.2.2施工方法及安全要领(1)、本工程采用的旋挖钻机,其自重约90t,底盘低,自身稳定好,但其工作时机身高度25m,其施工过程中考虑的安全要领为:防侵覆、侵限、防行走时机型转动侵限、防止出现管线事故、施工中安全用电。
4、危险源分析4.1钻孔桩本工程重大危险源所涉及人的因素、物资机械设备的因素和环境的因素,具体情况如下:(1)技术员没有及时进行安全交底。
(2)操作人员及监控人员在不清楚周边环境的情况下冒然施工。
(3)现场安全员或现场操作人员责任心不强。
(4)桩机司机操作不熟练、未参加安全培训上岗或无证上岗。
(5)桩机司机思想波动带情绪作业、行为过激野蛮操作、酒后或患病期间作业及工作时间过长疲劳作业。
(6)桩机设备进场未按规定进行检测、日常维修保养不利、设备支撑及走行等部分液压系统失效。
(7)施工地段地质情况较差,基础未进行处理或处理不到位,地基承载力不足。
(8)设备拆装人员经验不足,未配备专职指挥人员;设备转场、移动过程中无领导把关,盲目进行。
(9)夜间施工照明设施配置不够,光照度不足,操作人员和监护人员视线差。
雾天、雨天施工对设备运转及操作产生的负面影响,雷暴大风、台风天气对设备稳定性产生的影响。
4.2其他危险源本工程施工所涉及到的危险源还有以下几个方面:机械设备、电焊、施工用电等。
旋挖钻机安全专项施工方案

旋挖钻机安全专项施工方案1. 引言旋挖钻机是一种常用的土方施工设备,广泛应用于基础工程、桩基工程等领域。
然而,由于操作复杂、设备庞大等特点,旋挖钻机施工过程中存在较高的安全风险。
为了保障施工人员的人身安全,减少事故的发生,制定并执行安全专项施工方案非常重要。
本文将介绍旋挖钻机安全专项施工方案。
2. 施工前准备工作在进行旋挖钻机施工前,必须进行以下准备工作:2.1 施工现场勘察施工前应进行现场勘察,了解地质情况、地下管线分布、施工环境等,以便合理安排施工方案,并采取相应的安全防护措施。
2.2 人员培训及证书检验施工人员必须经过相关培训并取得相应的操作证书,确保其具备操作技能和安全意识。
2.3 设备检查和维护对旋挖钻机进行全面检查,确保设备完好,确保所有安全防护装置齐全有效,并及时维护保养。
3. 安全措施3.1 示意图的制作和使用制作示意图,标注施工区域、设备摆放位置、防护设施等,并在施工现场醒目位置悬挂示意图,以便施工人员了解施工范围和安全注意事项。
3.2 施工区域的划定合理划定施工区域,确保工地范围内除施工人员外无其他人员进入。
在施工区域周边设置警示标志、挡板等措施,防止外界人员误入施工区域。
3.3 安全防护设施的设置在施工现场设置必要的安全防护设施,包括警示标志、围挡、安全网、防护盖板等,以防止人员误入危险区域。
3.4 人员安全防护在施工过程中,必须确保施工人员佩戴符合要求的个人防护装备,包括安全帽、劳动防护鞋、防护眼镜等,防止头部、脚部和眼部受伤。
3.5 机械设备安全防护对旋挖钻机进行严格检查,确保设备工作正常。
特别要注意设备的安全保护装置是否完好,并通过安全检查合格后方可进行作业。
3.6 管线定位和排查施工前进行管线定位,准确掌握管线走向和埋深,并进行管线排查,确保施工过程中不损坏地下管线。
4. 施工操作4.1 施工人员操作规范施工人员在操作旋挖钻机时,必须按照相关操作规范进行操作,并遵守安全操作流程,严禁违章操作。
旋挖钻孔桩安全专项施工方案要点

旋挖钻孔桩安全专项施工方案要点嘿,朋友们,今天我来给大家详细聊聊旋挖钻孔桩安全专项施工方案。
这可是个大活儿,咱们一步一个脚印来,保证施工安全,提高施工质量。
下面,我就用意识流的方式给大家梳理一下这个方案的要点。
一、工程概况咱们先了解一下工程概况,包括工程名称、工程地点、工程规模、工程性质等。
这些基本信息可是制定施工方案的前提。
比如,工程地点如果在山区,那咱们就要考虑山体稳定性、地质条件等因素。
二、施工工艺及流程1.施工准备:这个阶段主要包括施工现场的勘察、施工图纸的审查、施工方案的编制、施工队伍的组建等。
2.施工阶段:主要包括桩基施工、桩基检测、桩基验收等环节。
3.施工结束:主要包括工程验收、资料整理、工程交付等。
三、安全措施1.安全培训:施工前,要对所有施工人员进行安全培训,让他们了解旋挖钻孔桩施工的安全知识和操作规程。
2.安全防护设施:施工现场要设置安全防护设施,如安全网、防护栏、警示标志等。
3.施工机械安全:旋挖钻孔桩施工过程中,要确保施工机械的安全运行,如定期检查、维修、保养等。
4.施工现场管理:加强施工现场管理,确保施工秩序,防止安全事故的发生。
四、施工要点1.桩基定位:根据施工图纸,准确测量桩基位置,保证桩基施工的精度。
2.钻孔施工:采用旋挖钻机进行钻孔,注意控制钻孔速度、钻孔深度等参数。
3.钢筋笼制作与安装:钢筋笼要按照设计要求制作,安装时要确保钢筋笼的垂直度。
4.混凝土浇筑:混凝土要按照设计强度和配合比进行浇筑,确保桩基质量。
5.桩基检测:施工过程中,要对桩基进行检测,确保桩基质量满足设计要求。
五、应急预案1.施工现场突发事故的处理:遇到突发事故,要立即启动应急预案,迅速组织人员撤离现场,并向上级报告。
2.应急救援队伍的组建:成立应急救援队伍,负责事故现场的救援和处理。
3.应急物资的储备:提前储备必要的应急物资,如急救药品、消防器材等。
六、施工进度计划1.施工进度表的编制:根据工程量和施工难度,编制施工进度表。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
1、编制依据22、适用范围23、工程简介23.1工程概况23.2钻孔桩施工工艺流程及方法23.2.1工艺原理23.2.2工艺流程33.2.3施工方法及安全要领34、危险源分析34.1钻孔桩34.2其他危险源45、施工安全技术措施55.1加强对进场大型设备(长螺旋钻机)的安全控制5 5.2设备进场和转场安、拆工作的安全措施55.3地下管线保护及架空线安全距离控制65.4防倾覆措施65.5加强人员安全培训,提高安全意识及操作技能75.6加强安全技术交底制度75.7严格临近铁路钻孔桩施工时间75.9施工用电安全措施86.施工现场安全管理87.设备安全管理岗位责任97.1成立临近铁路钻孔桩施工设备安全管理及监督小组9 7.2明确岗位责任108.应急救援措施15附件一长螺旋钻机安全技术操作规程16附件二临近铁路长螺旋钻机施工突发事件应急预案20附件三触电事故应急预案241、编制依据1.1《和平街东拓一期工程施工设计图》1.2《公路工程涵工程施工质量验收标准》1.3《建筑工程安全生产管理条例》1.4《建筑工程施工安全技术规程》1.5施工现场调查资料及本单位类似工程施工经验。
2、适用范围本方案适用范围:忻州市和平街东拓一期工程地道U型槽钻孔灌注桩施工。
3、工程简介3.1工程概况和平街东拓一期工程位于忻州市东部,是忻州市东部城区一条重要的东西向道路。
工程范围西起云中路,东至K1+672.506,工程范围内长度为1672.5m。
本工程下穿北同蒲铁路设置铁路地道工程一座,其结构部分由铁路部门单独立项,不含在本工程范围内,铁路两侧敞开段采用现浇钢筋混凝土U型槽,铁路以西三跨U型槽,铁路以东五跨U型槽,其中西侧第一跨,东侧第一、二、三跨采用抗拔桩基础,桩径为0.6m,桩长20m,共240根,铁路西侧40根,铁路东侧200根。
桩基采用长螺旋钻孔灌注桩基础施工方法。
3.2钻孔桩施工工艺流程及方法3.2.1工艺原理混凝土灌注桩是利用长螺旋钻机钻孔至设计标高,停钻后在提钻的同时通过设在内管钻头上的混凝土孔,压灌混凝土,压灌至设计桩顶标高后,移开钻杆将钢筋笼压入桩体。
在压灌混凝土到桩顶时,灌入的混凝土要超出桩顶,以保证桩顶混凝土强度。
3.2.2工艺流程定桩位、复核→钻机就位→钻进至设计深度→终孔验收→灌注混凝土→清土提升钻杆→混凝土灌注至设计桩顶上→起吊钢筋笼、振动锤→启动振动锤、下插钢筋笼→钢筋笼插至设计标高→转移钻机循环下个桩位→施工完成3.2.3施工方法及安全要领考虑施工进度、质量、安全等多方面因素,本工程钻孔桩采用长螺旋钻机进行施工:长螺旋钻机,底盘低,自身稳定好,但其工作时机身高度24.5m,故其施工过程中考虑的安全要领为:防倾覆、防止出现管线事故、安全用电。
4、危险源分析4.1钻孔桩本工程临近铁路两侧钻孔桩施工危及铁路行车安全、铁路设备安全和人身安全,其重大危险源所涉及人的因素、物资机械设备的因素和环境的因素,具体情况如下:(1)地下管线未探明、架空管线未设安全警戒线(安全红线),与架空电力线的安全距离不满足铁路工程施工安全技术规程要求。
(2)技术员没有及时进行安全交底。
(3)操作人员及监控人员在不清楚周边环境的情况下冒然施工。
(4)现场安全员或现场操作人员责任心不强。
(5)桩机司机操作不熟练、未参加安全培训上岗或无证上岗。
(6)桩机司机思想波动带情绪作业、行为过激野蛮操作、酒后或患病期间作业及工作时间过长疲劳作业。
(7)桩机设备进场未按规定进行检测、日常维修保养不利、设备支撑及走行等部分液压系统失效。
(8)施工地段地质情况较差,基础未进行处理或处理不到位,地基承载力不足。
(9)设备拆装人员经验不足,未配备专职指挥人员;设备转场、移动过程中无领导把关,盲目进行。
(10)夜间施工照明设施配置不够,光照度不足,操作人员和监护人员视线差。
雾天、雨天施工对设备运转及操作产生的负面影响,雷暴大风、台风天气对设备稳定性产生的影响。
4.2其他危险源本工程施工所涉及到的危险源还有以下几个方面:机械设备、电焊、施工用电、临近铁路施工等。
5、施工安全技术措施5.1加强对进场大型设备(长螺旋钻机)的安全控制5.1.1建立施工设备安全技术档案由设备部、安全部对进场的长螺旋钻机建立大型施工机械安全技术档案。
设备进场后由项目部设备部组织对钻机出厂时安全技术规范要求的技术文件、设备合格证书、安装及使用维修说明及要求,进行监督检查。
由机械操作手填写《机械设备施工日志》,项目部安全部、设备部不定期对其进行检查;建立检查和自检记录、主机和附属设备及安全附件的运行记录、维修保养记录、故障和事故记录。
5.1.2建立大型施工机械安全管理制度项目部安全部建立大型施工机械(长螺旋钻机专项)安全管理制度,其内容主要包括:设备安全操作规程或细则(详见附件一《长螺旋钻机安全技术操作规程》)、定期检查制度、交接班制度、设备保养检修制度、安全教育制度、设备安全技术档案制度。
并在物资设备部配置专职机械设备管理人员。
5.1.3长螺旋钻机的进场检查报验为保证设备使用过程中安全,设备进场后,项目部设备部、安全部进行现场联合检测,检测合格后方可投入使用。
5.2设备进场和转场安、拆工作的安全措施施工现场安装、拆装设备,必须选择远离铁路及其他架空线、并且在平整密实的场地上进行;设备必须要由经验丰富的作业人员安、拆;如果有困难时,专门邀请生产厂家技术人员现场指导施工,并配备专职指挥员现场指挥,同时拉设缆风绳保证设备安、拆安全。
长螺旋钻机转场时必须将主架(立柱、大臂)放倒。
设备安、拆时项目部经理、安全部长、安员、安全防护人员到场安全把关。
5.3地下管线保护及架空线安全距离控制5.3.1地下管线位置确认及保护施工前在每个桩位人工开挖十字探沟探明地下是否埋有管线,对于挖出的地下管线,采取支护防护措施并报设备管理单位进行改迁。
已探明的地下管线径路区域要采取隔离防护措施,且设置鲜明醒目的安全防护警示标志。
严禁在未探明地下设施位置走向前盲目作业。
钻孔桩施工前严格各道报验程序,开工必须有经监理工程师签认的《施工测量放样记录表》。
5.3.2架空线及其附属设备安全控制在电杆、拉线附近施工,对电杆应留出1~1.5m半径的土台,对拉线留出1.5~2.5m半径的土台,土台周围应插标杆警示。
设备施工对架空线必须有防倾覆措施。
5.4防倾覆措施5.4.1钻机作业平台(场坪)处理措施1)结合设计图纸对施工现场的地质情况进行复核确认,钻孔桩施工前必须对松软地基进行换填处理、垫钢板,换填材料选用渗水性较好的天然砂砾或碎石。
2)桩机作业平台地基必须达到以下标准:⑴基底密实、平整,无草皮、树根等杂物;(2)坑穴处理彻底,无质量隐患;⑶雨期设置排水沟,内高外低,确保施工场地排水通畅,无积水,并在桩机支腿加铺1m*1m钢板垫护。
5.4.2长螺旋钻的就位将基本就位的桩机用线锤吊线对中,调整桩机位置直到钻孔中心与桩位中心重合为止;必须保持平稳,不发生倾斜、位移,为准确控制钻孔深度,在机架上或机管上作出控制的标尺,以便在施工中进行观测、记录。
对于可能侵入架空线等设备(机械高度≥架空线距离)的大型机械,施工时应尽可能将易倒方向避开架空线。
5.5加强人员安全培训,提高安全意识及操作技能桩机操作手相关辅助施工人员进场后由安全部部、设备部应对其进行岗位培训,熟悉桩机的构造、原理、性能及安全技术要求,做到会使用、会保养、会检查、会排除故障。
我部对所有参与临近铁路施工的人员进行安全培训。
项目部长、安全部部长、设备操作手等作业人员及安全防护人员参加培训,培训结束后进行考试。
作业人员经考试合格并取得操作合格证方可上岗作业。
对作业人员的教育、培训、考试形成记录和台帐备查。
5.6加强安全技术交底制度针对临近铁路钻孔桩施工,项目部工程部编制专项安全技术交底,并交至现场每个操作人员及现场安全员、防护员。
施工过程中,工程部针对交底内容不定期进行检查、督促。
5.7严格临近铁路钻孔桩施工时间雨天长螺旋钻机作业平台受雨水浸泡后,不能满足其地基要求时必须暂停施工,待作业平台晾干碾压密实后方可复工。
遇有6级及以上大风或恶劣天气时,停止钻孔桩施工作业。
根据天气预报,如遇雷暴大风、台风等特殊情况提前采取长螺旋钻机移至安全距离外或放倒钻桅等措施。
5.9施工用电安全措施1)电工作业人员必须持证上岗,非电工不得乱拉电线。
施工现场电路布设必须有合理的设计图,并严格按图布设。
2)配电箱及开关箱必须防雨、设门配锁,并安装漏电保护器,执行一机一闸的原则,熔丝的容量必须按用电负荷量装设。
3)现场移动式电器设备必须使用橡皮绝缘电缆。
4)现场手持作业灯必须使用安全电压。
5)电器设备必须装设漏电保护器或接地装置。
6.施工现场安全管理6.1大型机械施工前,测量桩位离铁路的距离。
凡使用机械的高度≥桩位与铁路距离的桩位,一律划出红线(警戒绳),红线内桩位钻机施工作业为重点控制范围,采取重点防护措施,实行专职监控。
6.2大型设备进场时项目部安全部部、设备部必须填报《大型机械设备登记表》,对设备的型号、名称、编号、证书、高度、状况、以及操作人员、操作证等进行登记、编号管理。
在施工过程中每日统计表上动态反映出施工地点、危险源点、防护人员、防护措施等,以利于动态监控。
6.3施工现场作业必须规范化,具体要求如下:6.3.1作业场地必须有明显的安全警戒线和安全警示牌。
大型设备机施工,必须做到“五个一”齐全,即一机、一人(专职防护)、一本(机械施工日志)、一牌(设备标识牌)、一证(施工操作证)齐全。
6.3.2大型施工机械(长螺旋钻机)转场时,要有“专项方案、专项检测、专项见证、专项检查”制度。
项目经理、副经理、技术负责人、领工员、安全员、技术员、必须现场把关,经确认场地平整后,地基承载力满足要求,方可进行。
夜间照明不充足时严禁安排转场、移机。
6.3.3作业人员进入施工现场必须穿戴劳动保护用品。
作业前应按设备的操作规程进行检查,作业中严格遵守劳动纪律、服从指挥,不得酒后上岗或连续疲劳作业,严格执行相应操作规程和有关的安全规章制度,并做好设备使用、维护保养记录。
6.3.4临近铁路钻孔桩施工时现场必须有领工员、安全员、技术员、监理员等有关人员把关。
6.3.5临近铁路钻孔桩施工期间,项目部经常组织定期、不定期安全检查,项目经理、副经理、总工每周对各工点安全检查不少于2次,项目部工程部长和安全部部长、物资设备部长、技术主管检查不少于4次。
6.3.6检查做好记录,对于有问题的提出整改,整改不到位的责令其停工整顿,直至合格后方准施工。
6.3.7设备转场过程控制领工员在设备转场前必须确定设备的转场路径及路径上地基承载力是否符合设备稳定的地基承载力要求。
在确认地基承载力达到要求时,由现场施工负责人向项目经理或项目部安全总监、现场监理提出设备转场申请,在得到分管领导(项目经理或项目部安全总监)、现场监理批示后方可进行设备转场。
