冷库施工组织设计
冷库项目施工组织设计

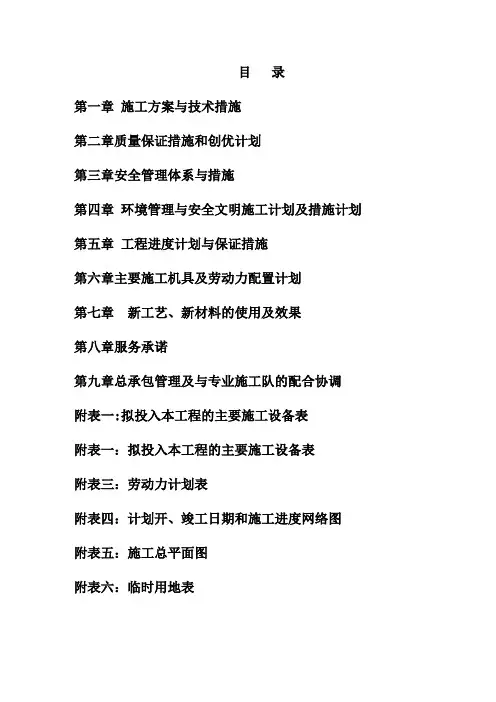

目录第一章施工方案与技术措施第二章质量保证措施和创优计划第三章安全管理体系与措施第四章环境管理与安全文明施工计划及措施计划第五章工程进度计划与保证措施第六章主要施工机具及劳动力配置计划第七章新工艺、新材料的使用及效果第八章服务承诺第九章总承包管理及与专业施工队的配合协调附表一:拟投入本工程的主要施工设备表附表一:拟投入本工程的主要施工设备表附表三:劳动力计划表附表四:计划开、竣工日期和施工进度网络图附表五:施工总平面图附表六:临时用地表第一章施工方案与技术措施1。
1 编制依据根据施工合同中质量、工期、安全、经济等要求,编制本工程施工组织设计。
本施工组织设计的主要内容包括:阐述说明各分部分项工程的施工方法、主要材料、施工机械设备、劳动力、材料采购、运输、使用、计划安排;结合现场实际情况提出切实可行的工程质量、安全生产、文明施工、工程进度等技术组织措施;1。
1.1宁夏海吉星冷链项目(二期)D4厅冷库设计施工图纸招标文件.1.1。
2宁夏海吉星冷链项目(二期)D4厅冷库设计施工图纸施工图纸及清单。
1。
1.3根据设计施工图纸和技术文件要求,本工程在施工及竣工验收中应遵守国家现行有关规程和规范,必须达到国家及省、市行业的有关法规、规范的要求:1工程测量规范(GBJ50026—93)2建筑地基处理技术规范(JGJ79—91)3建筑地基基础施工质量验收规范(GBJ50202—2002)4人防工程施工及验收规范(GBJ13-90)5地下工程防水技术规范(GB50108—2001)6地下防水工程质量验收规范(GB50208—2002)7混凝土结构工程施工质量验收规范(GB50204—2002)8砌体工程施工质量验收规范(GB50203-2002)9混凝土小型空心砌块建筑技术规程(JGJ/T14—95)10屋面工程施工质量验收规范(GB50207—2002)11建筑地面工程施工质量验收规范(GB50209—2002)12组合钢模技术规范(GBJ50214—2001)13钢筋焊接接头实验方法标准(JBJ/T127—2001)14建筑工程施工质量验收统一标准(GB50300-2001)15建筑工程质量检验评定标准16建筑防腐蚀工程质量检验评定标准(GB50224-95)17混凝土质量控制标准(GB50164-92)18回弹法检测混凝土抗压强度技术规程(JGJ/T23-2001)19建筑施工安全检查办法(JGJ95-99)20建筑机械使用安全技术规程(JGJ33-2001)21施工现场临时用电案前技术规程(JGJ46—88)22采暖与卫生工程施工及验收规范及建筑给水排水及采暖工程施工质量验收规范(GB50242—2002)23 建筑电气安装工程质量检验评定标准(GB50303-2002)24火灾自动报警系统施工及验收规范(GB50166—92)1.1。
冷库项目的施工方案设计(3篇)

第1篇一、项目概述本项目为某大型冷库建设项目,位于我国某地。
该冷库主要用于食品、药品等易腐商品的储存和运输,具有储存量大、储存温度要求严格等特点。
项目总投资约为XX万元,占地面积XX平方米,建筑面积XX平方米。
本方案旨在为项目提供一份详细、科学、可行的施工方案设计。
二、施工组织设计1.施工组织机构(1)项目经理部:负责项目的全面管理工作,包括施工组织、进度、质量、安全、成本等。
(2)工程技术部:负责项目的设计、施工技术、材料供应、设备安装等工作。
(3)质量安全部:负责项目的安全、质量、环境保护等工作。
(4)物资供应部:负责项目的材料、设备采购、运输、验收等工作。
(5)施工队:负责项目的具体施工工作。
2.施工人员配置根据项目规模和施工内容,施工人员配置如下:(1)项目经理部:项目经理1名,技术负责人1名,质量负责人1名,安全负责人1名。
(2)工程技术部:工程师2名,技术员3名,施工员5名。
(3)质量安全部:安全员2名,质量员2名。
(4)物资供应部:采购员2名,仓库保管员2名。
(5)施工队:木工、瓦工、钢筋工、混凝土工、安装工等共计50名。
三、施工进度计划1.施工阶段划分(1)前期准备阶段:包括施工图纸会审、材料设备采购、施工场地平整等。
(2)基础施工阶段:包括地基处理、基础施工、地下管道铺设等。
(3)主体结构施工阶段:包括主体结构施工、屋面施工、墙面施工等。
(4)装饰装修阶段:包括室内外装修、设备安装、电气安装等。
(5)竣工验收阶段:包括工程验收、交付使用等。
2.施工进度安排(1)前期准备阶段:预计2个月。
(2)基础施工阶段:预计4个月。
(3)主体结构施工阶段:预计6个月。
(4)装饰装修阶段:预计3个月。
(5)竣工验收阶段:预计1个月。
总计:16个月。
四、施工方案1.施工工艺(1)地基处理:采用天然地基,地基承载力满足设计要求。
(2)基础施工:采用钢筋混凝土基础,基础垫层采用C15混凝土。
(3)主体结构施工:采用框架结构,墙体采用砌体结构。
一冷冷库施工组织设计

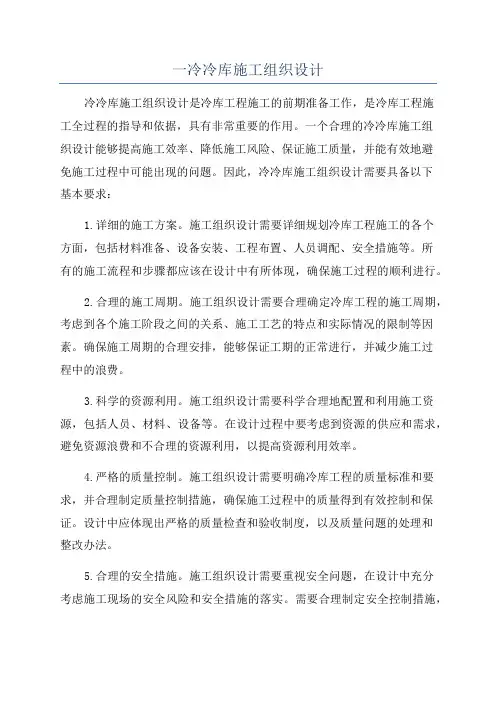

一冷冷库施工组织设计冷冷库施工组织设计是冷库工程施工的前期准备工作,是冷库工程施工全过程的指导和依据,具有非常重要的作用。
一个合理的冷冷库施工组织设计能够提高施工效率、降低施工风险、保证施工质量,并能有效地避免施工过程中可能出现的问题。
因此,冷冷库施工组织设计需要具备以下基本要求:1.详细的施工方案。
施工组织设计需要详细规划冷库工程施工的各个方面,包括材料准备、设备安装、工程布置、人员调配、安全措施等。
所有的施工流程和步骤都应该在设计中有所体现,确保施工过程的顺利进行。
2.合理的施工周期。
施工组织设计需要合理确定冷库工程的施工周期,考虑到各个施工阶段之间的关系、施工工艺的特点和实际情况的限制等因素。
确保施工周期的合理安排,能够保证工期的正常进行,并减少施工过程中的浪费。
3.科学的资源利用。
施工组织设计需要科学合理地配置和利用施工资源,包括人员、材料、设备等。
在设计过程中要考虑到资源的供应和需求,避免资源浪费和不合理的资源利用,以提高资源利用效率。
4.严格的质量控制。
施工组织设计需要明确冷库工程的质量标准和要求,并合理制定质量控制措施,确保施工过程中的质量得到有效控制和保证。
设计中应体现出严格的质量检查和验收制度,以及质量问题的处理和整改办法。
5.合理的安全措施。
施工组织设计需要重视安全问题,在设计中充分考虑施工现场的安全风险和安全措施的落实。
需要合理制定安全控制措施,并在设计中详细规划安全检查和培训计划等。
确保施工过程中的人身安全和财产安全。
6.合理的经济效益。
施工组织设计需要从经济效益的角度考虑,合理安排施工工艺和施工流程,降低施工成本,提高施工效率,最大限度地提高经济效益。
以上是冷冷库施工组织设计的基本要求,施工组织设计需要综合考虑各个要素之间的关系和影响,确保施工过程的协调和顺利进行。
二冷冷库施工组织设计的具体内容冷冷库施工组织设计的具体内容包括以下几个方面:1.制定施工方案。
根据项目要求和设计要求,制定详细的施工方案,包括施工步骤、施工工艺、施工流程、施工周期等。
冷库安装施工组织设计施工方案

冷库安装施工组织设计施工方案一、项目概述本施工方案旨在对冷库的安装施工过程进行详细规划和组织,确保施工进度的合理安排和工作的高效完成,以确保冷库的安装质量和工期。
二、施工组织设计1.组织机构:本项目设立项目部,由项目经理、施工总监、技术负责人及各专业施工负责人组成,由项目经理全面负责项目的管理和组织工作。
2.人员配置:(1)项目经理:负责对冷库安装工程全过程的组织、协调和管理。
(2)施工总监:负责冷库施工的现场监督、指导和技术支持。
(5)现场人员:包括安装工人、质检人员等。
3.施工方案:(1)准备工作:施工前准备工作包括对施工设备、材料的准备和现场环境的清理整理。
(2)土建施工:根据设计图纸和施工方案进行土建工程的施工,包括地基处理、基础浇筑等。
(3)机电安装:根据设计图纸和施工方案进行机电设备的安装,包括冷库机组、管道、电气设备等。
(4)制冷系统安装:根据设计图纸和施工方案进行制冷系统的安装,包括冷冻机组、冷库门等。
(5)通风系统安装:根据设计图纸和施工方案进行通风系统的安装,包括风机、管道等。
(6)电气系统安装:根据设计图纸和施工方案进行电气系统的安装,包括电缆、开关箱等。
(7)水系统安装:根据设计图纸和施工方案进行水系统的安装,包括水管、水泵等。
(8)测试与调试:对安装完毕的冷库进行测试和调试,确保设备正常运行。
(9)验收与交付:对冷库进行质量验收,并完成相关手续,将冷库交付使用。
三、施工进度计划根据冷库安装施工的工期和施工内容,制定以下施工进度计划:1.土建工程:根据设计图纸和施工方案,预计耗时20天。
2.机电安装:根据设计图纸和施工方案,预计耗时30天。
3.制冷系统安装:根据设计图纸和施工方案,预计耗时15天。
4.通风系统安装:根据设计图纸和施工方案,预计耗时10天。
5.电气系统安装:根据设计图纸和施工方案,预计耗时10天。
6.水系统安装:根据设计图纸和施工方案,预计耗时10天。
7.测试与调试:根据施工内容和设备数量,预计耗时5天。
冷库安装施工组织设计施工方案

冷库安装施工组织设计施工方案1.项目背景冷库是用于储存食品、药品等物品的设施,在现代社会具有重要的作用。
冷库的安装施工是一个复杂的过程,需要合理的组织和计划。
本方案对冷库安装施工的组织设计进行了详细描述,以确保施工过程的顺利进行。
2.施工目标本项目的施工目标是按照设计要求,保质保量地完成冷库的安装施工工作,确保冷库能够正常运行。
具体目标包括:-按照设计要求,正确安装各种设备和管线;-确保施工质量,达到国家相关标准;-控制施工进度,确保按时完成;-保证施工安全,预防事故发生。
3.组织架构本施工项目的组织架构如下:-总指挥:负责整个施工过程的统筹和协调。
-项目经理:负责项目的具体实施,并协调各个部门的工作。
4.施工流程4.1前期准备-确定施工人员和专业队伍,并进行培训和技术交流。
-准备施工所需的机械设备和工具,并进行检查和调试。
4.2地基处理-根据设计要求,对冷库的地基进行处理,包括挖土、夯实等工作。
4.3钢结构安装-根据设计图纸,进行钢结构的安装。
包括脚手架搭设、钢柱、钢梁、屋面等的安装。
4.4设备安装-对冷库的设备进行安装,包括冷气机组、温湿度控制器、通风设备等。
4.5管道安装-安装冷冻水管道、冷媒管道、通风管道等。
4.6电气安装-安装电气设备和配电线路。
4.7完工验收-对冷库进行完工验收,包括质量验收和安全验收。
5.安全措施为确保施工安全,本方案将采取以下措施:-制定安全施工方案,并进行培训和宣传,提高施工人员的安全意识。
-严格遵守安全操作规程,使用合格的安全防护设备。
-对现场进行定期巡查,发现问题及时处理并记录。
-设立现场警示牌和报警设备,确保施工安全。
6.资源保障为保证施工进度和质量,本方案将充分利用各种资源:-人力资源:招聘具备相关经验和技能的施工人员,组成专业施工队伍。
-物力资源:准备充足的施工机械设备和工具,确保施工顺利进行。
-财力资源:合理安排预算,确保施工资金的充足。
7.施工进度控制为确保项目按时完成,本方案将采取以下措施:-制定详细的施工进度计划,明确每个施工环节的时间节点和工作内容。
冷库保温工程施工组织设计

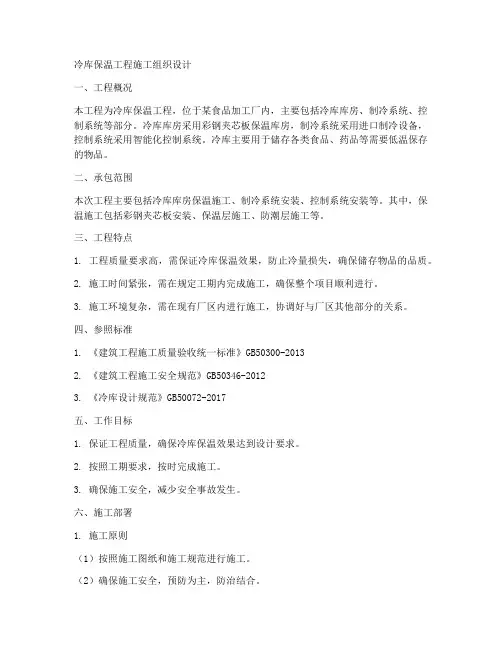

冷库保温工程施工组织设计一、工程概况本工程为冷库保温工程,位于某食品加工厂内,主要包括冷库库房、制冷系统、控制系统等部分。
冷库库房采用彩钢夹芯板保温库房,制冷系统采用进口制冷设备,控制系统采用智能化控制系统。
冷库主要用于储存各类食品、药品等需要低温保存的物品。
二、承包范围本次工程主要包括冷库库房保温施工、制冷系统安装、控制系统安装等。
其中,保温施工包括彩钢夹芯板安装、保温层施工、防潮层施工等。
三、工程特点1. 工程质量要求高,需保证冷库保温效果,防止冷量损失,确保储存物品的品质。
2. 施工时间紧张,需在规定工期内完成施工,确保整个项目顺利进行。
3. 施工环境复杂,需在现有厂区内进行施工,协调好与厂区其他部分的关系。
四、参照标准1. 《建筑工程施工质量验收统一标准》GB50300-20132. 《建筑工程施工安全规范》GB50346-20123. 《冷库设计规范》GB50072-2017五、工作目标1. 保证工程质量,确保冷库保温效果达到设计要求。
2. 按照工期要求,按时完成施工。
3. 确保施工安全,减少安全事故发生。
六、施工部署1. 施工原则(1)按照施工图纸和施工规范进行施工。
(2)确保施工安全,预防为主,防治结合。
(3)严格把控施工质量,做到不合格工程不验收。
2. 施工顺序(1)施工准备:包括材料准备、设备准备、人员准备等。
(2)基础施工:包括彩钢夹芯板安装、保温层施工、防潮层施工等。
(3)制冷系统安装:包括压缩机、冷凝器、蒸发器等设备安装。
(4)控制系统安装:包括智能化控制系统、温度传感器等设备安装。
(5)调试与验收:确保整个系统正常运行,满足设计要求。
3. 主要施工方法(1)彩钢夹芯板安装:采用专用连接件将彩钢夹芯板固定在基础墙上,确保连接牢固。
(2)保温层施工:采用环保、高效的保温材料,按照设计要求进行施工,确保保温效果。
(3)防潮层施工:在保温层外层施工防潮层,防止水分渗透。
(4)制冷系统安装:按照设备说明书进行设备安装,确保制冷效果。
冷库项目施工组织设计

冷库项目施工组织设计一、引言随着现代物流业的快速发展,冷库作为一种重要的物流设施,其建设和运营越来越受到。
冷库项目的施工组织设计是确保项目顺利实施的关键环节。
本文将探讨冷库项目施工组织设计的各个方面,包括项目背景、施工流程、施工管理、安全措施和环境保护等。
二、项目背景冷库项目是为了满足食品、药品等特定产品的低温贮存需求而建设的。
在施工组织设计阶段,首先要明确项目的规模、功能和定位。
根据项目的实际情况,制定合理的施工方案,确保项目的质量和进度。
三、施工流程1、施工前的准备:包括场地勘察、设计交底、施工许可证办理等。
2、基础工程:包括土地平整、地基处理、钢筋混凝土结构施工等。
3、制冷系统:包括制冷机组、冷却塔、管道等设备的安装。
4、围护结构:包括保温材料的选择、安装,以及库体的密封处理等。
5、通风系统:包括风机的安装、通风管道的制作和安装等。
6、电气系统:包括电源线路的布置、控制系统的安装等。
7、调试与验收:对整个冷库系统进行调试,确保设备正常运行,达到设计要求。
四、施工管理1、项目管理团队:建立高效的项目管理团队,明确各成员的职责和权限。
2、进度管理:制定详细的施工计划,监控进度,确保按时完成。
3、质量管理:对施工过程进行质量监控,确保符合设计和规范要求。
4、成本管理:对项目的成本进行预算和控制,确保资源的合理利用。
5、风险管理:识别和评估项目中可能出现的风险,制定应对措施。
五、安全措施1、施工现场安全:包括防火、防电击、防机械伤害等措施。
2、设备安全:确保设备安装和使用符合安全规范,防止事故发生。
3、紧急预案:制定应对突发事件的紧急预案,包括救援、消防等措施。
六、环境保护1、减少噪音污染:在施工期间采取措施降低噪音,如使用低噪音设备等。
2、控制尘土污染:采取洒水、覆盖等措施减少尘土飞扬。
3、降低废弃物排放:分类收集和处理废弃物,减少对环境的影响。
4、节能减排:选择节能设备,减少能源消耗和碳排放。
冷链库工程施工组织设计方案

冷链库工程施工组织设计方案本文档旨在提供一个冷链库工程施工的组织设计方案,以确保工程的顺利进行和高质量完成。
项目概述- 项目名称:冷链库工程施工- 项目位置:(填写具体位置)- 项目规模:(填写具体规模)- 项目周期:(填写具体周期)目标和目的- 目标:高质量完成冷链库工程施工,确保工程的安全、稳定和可靠运行。
- 目的:为工程施工提供组织设计方案,包括施工流程、人员配备、资源调度等,以确保项目顺利进行。
施工流程1. 前期准备- 进行现场勘测和规划,确定施工范围和要求。
- 编制详细的施工计划和进度安排。
2. 地基与基础工程- 进行地基处理,确保地基的稳定性。
- 进行基础工程施工,包括地下结构的建设。
3. 主体结构施工- 进行主体结构的施工,包括墙体、屋面、地面等的建设。
- 控制施工质量,确保结构的安全和稳定。
4. 安装工程- 进行冷链设备、电气设备等的安装和调试。
- 确保设备的正常运行和高效性能。
5. 装饰及后期工程- 进行装饰装修工程,包括墙面、地面、天花板等的装饰。
- 完善后期工程,包括清理、检验等。
人员配备在冷链库工程施工过程中,需要合理配置以下人员:1. 项目经理:负责整个工程项目的管理和协调工作。
2. 技术人员:包括结构、电气、给排水等专业人员,负责工程的技术指导和质量控制。
3. 施工人员:包括钢筋工、砌筑工、焊工等施工人员,负责实际施工工作。
4. 安全人员:负责施工现场的安全管理和监督。
资源调度为确保施工工序的顺利进行,需要做好以下资源的调度和管理:1. 材料供应:合理安排材料的供应和配送,确保施工不受材料短缺影响。
2. 设备调度:合理安排设备的调度和使用,确保施工进度和质量。
3. 施工技术支持:及时提供施工技术支持和问题解决,确保施工质量和进度。
安全措施在冷链库工程施工过程中,需注意以下安全措施:1. 安全培训:对施工人员进行必要的安全培训,提高其安全意识和操作技能。
2. 安全设施:设置必要的安全设施,包括扶梯、防护栏杆、警示标识等。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
第一章编制说明及依据根据施工合同中质量、工期、安全、经济等要求,编制本工程施工组织设计。
本施工组织设计的主要内容包括:、阐述说明各分部分项工程的施工方法、主要材料、施工机械设备、劳动力、材料采购、运输、使用、计划安排;、结合现场实际情况提出切实可行的工程质量、安全生产、文明施工、工程进度等技术组织措施;、同时对关键工序、复杂环节重点提出相应的技术措施,如:高支模施工;本工程每层设计层高均超过,层层均属高支模;超长混凝土结构施工;如何组织协调多专业、多工种交叉作业的施工;工期特别紧张,缩短工期技术措施;雨季施工技术措施、减少扰民噪音、降低环境污染技术措施等。
第一节编制说明本施工组织设计主要根据国内贸易工程设计研究院设计的“中粮(深圳)食品物流园新建冷库一、冷库二工程”施工图、我司与中粮集团签定的施工合同及相关的设计技术文件、规范等进行编制。
本施工组织设计文件编制所涉及的文件资料:、“中粮集团(深圳)有限公司”与我司签定的施工合同。
、国内贸易工程设计研究院设计的“中粮(深圳)食品物流园新建冷库一、冷库二工程”施工图。
、我局质量体系文件(质量手册、程序文件、作业指导书等)。
、国家及广东省深圳市现行有关规范、规定和标准。
、根据工程特点、施工现场实际情况、施工环境、施工条件和自然条件的分析。
、本公司现有的劳动力、技术、机械设备能力和施工管理经验。
第二节编制依据根据设计施工图纸和技术文件要求,本工程在施工及竣工验收中应遵守国家现行有关规程和规范,必须达到国家及省、市行业的有关法规、规范的要求:、中华人民共和国建筑法;、中华人民共和国合同法;、冷藏库建筑工程施工及验收规范()、建筑结构制图标准(—);、建筑结构荷载规范(—);、建筑桩基技术规范(—);、地下工程防水技术规范(—);、建筑工程抗震设防分类标准()、砼结构工程施工质量验收规范(—);、钢筋机械连接通用技术规程(—);、钢筋焊接及验收规范(—);、建设工程质量管理条例,国务院令第号;、深圳市经济特区建设工程施工安全条例;、建筑工程施工质量验收统一标准(—);、工程测量规范(—);、屋面工程技术规范(—);、建筑地基基础工程施工质量验收规范(—);、建筑地面工程施工及验收规范(—);、混凝土结构工程施工质量验收规范(—);、蒸压加气混凝土砌块(—);、建筑装饰装修工程质量验收规范(—);、塑料门窗安装及验收规程(—);、建筑施工扣件式钢管脚手架安全技术规范(—);、砌体工程施工质量验收规范()、建筑施工安全检查标准(—);、建筑机械使用安全技术规程(—);、建筑防水工程技术规程(——年版);、广东省建筑地基基础施工及验收规程(——);、建筑工程质量检验评定标准;、建筑电气工程施工质量验收规范(—);、建筑给排水及采暖工程施工质量验收规范(—);第二章工程概况“冷库一、冷库二工程”由中粮集团(深圳)有限公司投资兴建、国内贸易工程设计研究院设计。
工程位于罗湖区清水河二路、地块。
整个地理位置优越,环境舒适,交通方便。
本工程总建筑面积为平方米。
设计冷藏总量约万吨。
冷库一建筑为地上六层,附属机房为一层,建筑高度为;水泵房为地上一层,地下一层,建筑高度为。
冷库二建筑为地上六层,附属机房及办公为二层,建筑高度为;水泵房为地上一层,地下一层,建筑高度为,门卫为地上一层,建筑高度为。
冷库一建筑结构类型:为现浇钢筋混凝土框架抗震墙结构体系。
度抗震设防。
建筑耐久年限为二级年。
冷库二建筑结构类型:冷库部分为现浇无梁楼板结构,穿堂部分为现浇钢筋混凝土框架抗震墙结构体系,机房及办公部分为现浇钢筋混凝土框架。
度抗震设防。
建筑耐久年限为二级年。
建筑的耐火等级为二级。
地下防水等级为二级。
建筑结构的安全等级为二级,建筑抗震设防类别为丙类,抗震等级:冷库部分框架柱抗震等级为级,剪力墙抗震等级为级,穿堂部分剪力墙为级,框架柱抗震等级为级,机房部分及变配电间部分框架抗震等级为级。
本工程冷库一±相当于绝对标高米。
冷库二±相当于绝对标高米。
一、施工范围根据施工合同要求,本工程的施工范围为施工图纸范围内包括土方、桩基工程、结构工程、建筑工程、室内、外装饰装修(办公室二次装饰工程除外)、制冷工程、变配电室(不含设备及安装工程)、水泵房、地下消防水池、门卫的土建(包括基础工程)、给排水、强弱电、消防、电梯工程及室外给排水及消防工程的施工、通风系统等非主体承包范围内的预留、预埋工作、室外道路及回车场等。
二、施工工期及质量要求、施工工期要求完成本工程合同范围的全部工程,要求工期不超过日历天。
开工日期年月日,竣工日期年月日。
、工程质量要求工程的质量必须达到国家施工验收规范的合格标准。
保修期按建设部颁布的第号令《房屋建筑工程质量保修办法》的有关规定执行,保修期自竣工验收合格之日起计。
第一节建筑设计概况“冷库一、冷库二工程”的主要功能为冷藏库房。
整个工程的装修风格简单,经济实用。
建筑物的室内装修按《建筑构造统一做法表》规定的装修项目进行。
一、防水做法本工程所采用的防水材料及其配套材料应有产品合格证书和性能检测报告,材料的品种、规格、性能等应符合现行国家产品标准和设计要求。
、地下防水:本工程地下室防水主要是指水泵房,地下水池内壁做一层柔性防水。
具体做法:防渗钢筋混凝土底板下:厚双面自粘防水卷材。
防渗钢筋混凝土底板上:厚聚氨酯防水涂料。
、屋面防水:屋面防水设防等级为二级,使用年限为十五年。
屋面保温材料为挤塑聚苯乙烯泡沫板,防水做法:隔汽层为厚聚氨酯防水涂料(沿墙高出保温层),防水层为厚聚氨酯防水涂料和厚双面自粘防水卷材。
、外墙防水:所有内外墙均在室内地坪下处做厚水泥砂浆(内加防水剂)。
防水做法:隔汽层为厚聚氨酯防水涂料。
防水层:厚氯丁胶乳防水砂浆。
二、墙体工程冷库墙体:外墙:厚烧结实心砖墙;内墙:厚烧结实心砖墙;其他墙体:、、厚加气混凝土砌块;墙体定位:详建筑平面。
冷库外墙:外皮贴柱外皮。
冷库内墙:外皮贴柱外皮齐或轴线居中。
低温房间内墙为双面金属保温(聚氨酯夹芯)板墙。
砌体强度等级:±以下不低于。
±以上外墙,内墙。
砂浆强度等级:冷库部分±以下不低于水泥砂浆,±以上冷库外墙采用混合砂浆;冷库内墙采用水泥砂浆。
三、外立面做法冷库一外立面装修主色调为乳白色,局部立面配以黄色门窗点缀。
雨蓬为现浇混凝土雨蓬。
冷库二建筑莅临主路,具有一定的标志性,为此,立面通过建筑空间的组合,并运用适当的装饰构件及色彩变化,使整体造型具有时代特征。
外立面装饰材料为建筑外墙涂料,所有外门窗均采用黄色。
外立面装修主色调为乳白色,局部立面配以黄色门窗点缀。
四、内墙做法冷库内墙:单面金属压型钢板水箱间、管理间、水泵房制冷机房:水泥砂浆墙面办公室:厚单面铝塑板水泵间:面砖墙面五、顶棚做法根据设计的内容,本工程的顶棚装饰主要有:白色涂塑钢板、石膏装饰板或铝合金穿孔板、喷白色内墙用防霉乳胶漆。
第二节结构设计概况一、基础形式本工程基础为本工程采用的冲孔桩,桩身直径为、二种。
其中冷库一桩端嵌入微风化岩层内不少于,φ桩,≥;φ桩,≥。
冷库二桩端支承于中风粉砂岩层,嵌入中风化岩层内不小于,φ桩,≥;φ桩,≥。
二、主体形式本工程设计的使用年限为年。
结构型式:冷库一:结构形式:采用框架结构体系;穿堂部分:框架抗震墙结构结构体系;制冷机房及变配电间:框架结构体系;冷库二:结构形式:采用框架结构体系;穿堂部分:框架抗震墙结构结构体系;制冷机房及变配电间:框架结构体系;混凝土强度等级如下:三、主要建材技术指标(一)钢筋钢筋的技术指标应符合《混凝土结构设计规范》-的要求,钢筋的强度标准值应具有不小于的保证率。
本工程采用钢材为热轧钢筋(Ⅰ~Ⅲ级)。
Ⅱ、Ⅲ级钢筋的各项指标应符合国家标准《钢筋混凝土用热轧带肋钢筋》()。
对于抗震等级一、二级的框架,其纵向受力钢筋采用普通钢筋时,钢筋抗拉强度实测值与屈服强度实测值的比值不应小于;钢筋的屈服强度实测值与强度标准值的比值不应大于。
(二)焊条本工程所用焊条主要采用、系列,其中:系列用于焊接钢筋与钢板、型钢;系列用于焊接钢筋;(三)钢筋连接钢筋的接长,≤的钢筋采用搭接,搭接长度为,接口必须按规范要求错开。
主体结构纵筋直径≥的采用直螺纹套筒连接,<的采用采用绑扎连接。
第三节工程特点、施工难点分析及对策一、工程特点(一)工程建设规模特点本工程冷库属于特殊建筑。
保温、隔汽层应当连续不断使冷库形成围合封闭的空间。
另外,要注意好保温工程和一般土建工程的交接,在地面施工中不得破坏已有的保温和隔热层。
地面保温材料为挤塑聚苯乙烯泡沫板,因为需承受一定的荷载,容重大于,导热系数小于,抗压强度大于等于。
冷藏间内墙保温材料为现场发泡聚氨脂,其导热系数小于,氧指数均大于。
施工中严格防火措施,杜绝火灾隐患。
冷库保温及隔气工程施工质量的好坏,是保证冷库质量及今后正常使用的关键。
建筑施工中应密切配合设备专业图纸,墙体留洞力求准确,避免过多打洞而破坏保温层。
如不得已补打的洞口,在设备安装就位后再次喷涂聚氨脂,使其密实。
由于本工程平面铺设面积大,且有关专业设备较多。
在土建施工过程中应与设备专业密切配合,尽可能减少相互间的矛盾。
如出现不得已的现象(如开洞等),应在设备就位后采取有效措施对土建工程予以弥补。
工程中涉及的专业多、功能全、施工工种多。
在具备安装条件后,给排水、制冷、保温、消防、通风空调、动力和照明、电梯、设备安装、智能建筑等施工队伍均要进入施工现场,而这些施工队伍可能同时在某工作面上交叉施工。
因此,做好对各分包单位的协调工作是总承包单位的重点工作之一。
(二)场地及地理条件特点工程地理位置空旷、开阔、交通方便,有利于材料的运输及施工机械的进出场。
加上施工现场附近民众住宅较少,施工扰民问题并不突出,可以安排噪音不大的工作在夜间连续作业,有利于加快施工进度,保证工期。
(三)结构特点本工程在结构施工上属于常规的钢筋混凝土框架剪力墙结构,但由于专业分包工程项目较多,质量要求高,工程施工的重点和难点概括如下:、本工程层高较高,跨度较大。
每层设计层高均超过,属高支模。
、如何组织协调多专业、多工种交叉作业的施工;、超长混凝土结构施工;、屋面结构找坡施工;、各类管道出墙时,防止建筑物与场地差异沉降的措施;(四)工程施工期间的气候特点本工程建设周期将历时天,期间经历春、夏、秋、冬四个季度。
结构施工在春、夏两季,通常这段时间广东地区雨水、大风较多,气候对结构施工的影响较大,施工过程中必须组织好各方面的力量,确保各节点工期的顺利实现。
装修阶段因专业队伍较多,应当做好加强工期和特别的技术措施施工,避免计划工期拖延。
二、工程施工难点分析及对策综观本工程的建设规模、结构形式、建筑构造、建筑用料、装饰标准、施工工期等各项经济、技术指标和要求,本工程冷库属特殊建筑,在施工中存在的难度主要体现在超长结构施工、高支模施工及在施工过程中如何确保工期不被耽误等,因此采用什么样的技术措施及怎样安排好各工种之间的配合及交叉流水施工,这对施工组织管理是一个很大的挑战。
