建筑工程项目管理试题 案例分析
《建筑工程管理与实务》真题及解析-案例题

三、案例分析题[共5题,(一)、(二)、(三)题各20分,(四)、(五)题各30分](一)背景资料:某新建别墅群项目,总建筑面积45000㎡,各幢别墅均为地下1层,地上3层,砖混结构。
某施工总承包单位项目部按幢编制了单幢工程施工进度计划。
某幢计划工期为180d,施工进度计划见图。
现场监理工程师在审核该进度计划后,要求施工单位制定进度计划和包括材料需求计划在内的资源需求计划,以确保该幢工程在计划日历天内竣工。
该别墅工程开工后第46天进行的进度检查时发现,土方工程和地基基础工程基本完成,已开始主体结构工程施工,工期进度滞后5天。
项目部依据赶工参数(具体见表一),对相关施工过程进行压缩,确保工期不变。
项目部对地下室M5水泥砂浆防水层施工提出了技术要求;采用普通硅酸盐水泥、自来水、中砂、防水剂等材料拌和,中砂含泥量不得大于3%;防水层施工前应采用强度等级M5的普通砂浆将基层表面的孔洞、缝隙堵塞抹平;防水层施工要求一遍成型,铺抹时应压实、表面应提浆压光,并及时进行保湿养护7天。
监理工程师对室内装饰装修工程检查验收后,要求在装饰装修完工后第5天进行TVOC等室内环境污染物浓度检测。
项目部对检测时间提出异议。
1.项目部除了材料需求计划外,还应编制哪些资源需求计划?2.按照经济、合理原则对相关施工过程进行压缩,请分别写出最适宜压缩的施工过程和相应的压缩天数。
3.找出项目部对地下室水泥砂浆防水层施工技术要求的不妥之处,并分别说明理由。
4.监理工程师要求的检测时间是否正确,并说明理由。
针对本工程,室内环境污染物浓度检测还应包括哪些项目?【参考答案】1.资源需求计划还应包括劳动力需求计划、施工机械和设备需求计划、资金需求计划、预制构件需求计划。
2.工期延误5天,为了保证工期,需要从主体结构、室内装修、室外工程三个工作中累计压缩工期5天,根据赶工参数表,压缩主体结构2天,费用为2700X2=5400元;压缩室内装修3天,费用为3000X3=9000元。
建造师继续教育建筑工程项目管理案例分析

1.投标项目概况:某国际贸易
中心施工总承包项目,建筑
面积22万m2,框架结构,建
筑高度225m。 由地下室、裙
楼、2栋塔楼组成,地下3层, 地上双塔分别为26层与57层。
仅供参考
裙楼内有一高度为29m的大
型展厅。
24
第一节 工程项目投标管理案例分析:案例二
二、案例二
(一)案例背景介绍
2.招标形式及范围:本项目采
(三)关键问题的分析
5.结构楼板
钢筋混凝土楼板对应的措施项目中的楼板模板子目应为覆膜多层 板,如结构楼板变更为压型钢板,必将引起楼板模板工程量的减 少。
12
第一节 工程项目型机械使用费
本工程属于超高层建筑,且在地下室及裙楼施工阶段需要的塔吊吊次多,为满 足该阶段施工的需要,施工最初考虑按每三层吊装一次钢管柱配置机械,保守 地选用了2台TCR6055塔吊,该型号塔吊国内比较少见,且每月的台班费用较高。 经测算后发现大型机械进出场费用与垂直运输费用远高于按照当地定额测算出 的费用水平。
20
第一节 工程项目投标管理案例分析:案例一
一、案例一
(四)采取的措施 ⒉调整塔吊选型
大型机械设备选型直接影响到措施项目的报价,按照合理选用的机械设备组价将 会很大程度上降低措施成本。作为有经验的报价人员还要在超高层工程中,注意 以下几个方面:
(1)考虑塔吊的租赁费用时要注意塔吊本身加固、爬升的费用; (2)考虑方案中所选型号塔吊拆除的难易程度,如果施工场地狭小, 拆塔时则还要按照汽车吊行走路线考虑地下室支顶。 (3)投标报价要与技术方案紧密结合,不仅要依据施工方案组价,反 过来报价还要为塔吊方案的优化提供数据。
建筑工程项目管理案例分析

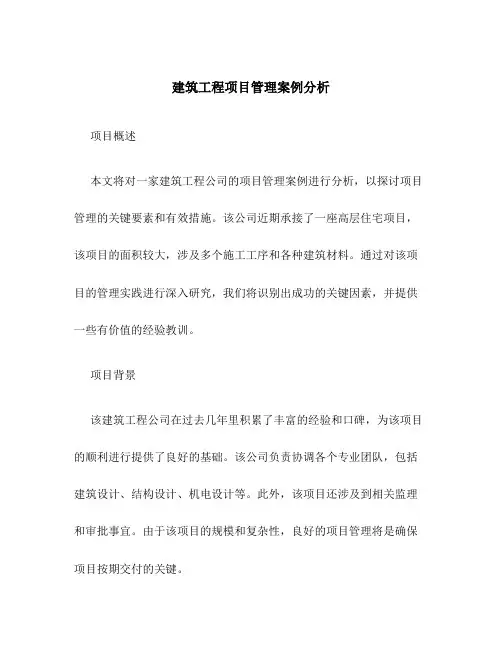

建筑工程项目管理案例分析项目概述本文将对一家建筑工程公司的项目管理案例进行分析,以探讨项目管理的关键要素和有效措施。
该公司近期承接了一座高层住宅项目,该项目的面积较大,涉及多个施工工序和各种建筑材料。
通过对该项目的管理实践进行深入研究,我们将识别出成功的关键因素,并提供一些有价值的经验教训。
项目背景该建筑工程公司在过去几年里积累了丰富的经验和口碑,为该项目的顺利进行提供了良好的基础。
该公司负责协调各个专业团队,包括建筑设计、结构设计、机电设计等。
此外,该项目还涉及到相关监理和审批事宜。
由于该项目的规模和复杂性,良好的项目管理将是确保项目按期交付的关键。
1. 项目进度控制该项目的工期比较紧张,需要在规定的时间内完成。
然而,由于一些不可预见的因素,例如恶劣天气和材料供应延迟,项目的进度可能会受到影响。
因此,项目经理需要制定详细的项目进度计划,并密切监控项目的实际进展情况。
此外,项目团队还需要及时调整计划,以应对可能的延迟。
2. 预算控制项目的预算是另一个关键问题。
建筑工程通常涉及到大量的材料和人工成本,因此预算控制至关重要。
项目经理需要与供应商和承包商合作,确保材料和服务的成本控制在可控范围内。
此外,项目团队还需要严格按照预算执行,避免不必要的开支。
建筑工程的质量是一个不可忽视的问题。
项目经理和团队需要确保施工过程符合相关标准和规范,以确保项目的质量。
为此,建立一套完善的质量管理体系是必要的。
此外,项目团队还需要定期进行质量检查和评估,纠正可能存在的问题,确保整个项目达到预期的质量要求。
4. 沟通与协调建筑工程通常涉及多个专业团队和供应商的协作。
因此,良好的沟通与协调是确保项目顺利进行的关键。
项目经理需要建立有效的沟通渠道,确保信息的及时传递和沟通的有效性。
此外,项目团队还需要进行定期的协调会议,解决可能存在的问题,并确保各个团队之间的配合和协作。
解决方案为了解决上述关键问题,项目经理可以采取以下措施:1. 制定详细的项目进度计划项目经理应制定详细的项目进度计划,并确保项目团队明确了解时间节点和工作任务。
建筑工程项目管理案例分析

建筑工程项目管理案例分析随着城市化进程的不断推进,建筑工程项目的规模和复杂性也在不断增加。
项目管理在建筑工程领域中扮演着至关重要的角色,它能够确保项目的顺利进行,有效控制成本和时间,并提高项目的质量。
本文将通过一个建筑工程项目管理的案例分析来探讨项目管理的重要性以及在实际项目中的应用。
案例背景:某城市规划建设一座大型商业综合体,该项目包括购物中心、写字楼、酒店等多个建筑物。
项目的总投资额巨大,时间紧迫,且涉及多个参与方,包括业主、设计师、施工队伍等。
由于项目规模庞大且复杂,项目管理显得尤为重要。
1. 项目目标的明确性在项目启动阶段,项目管理团队与业主共同确定了项目的目标和目标。
他们明确了项目的交付日期、质量要求、成本控制目标以及项目的可持续性要求。
通过明确项目目标,可以为项目的后续工作提供清晰的方向和指导。
2. 项目计划的制定在项目启动后,项目管理团队制定了详细的项目计划。
他们根据项目的时间要求和工作量,合理安排了各个工作阶段的时间和资源。
同时,他们还预先考虑了可能出现的风险和问题,并制定了相应的应对措施。
通过有效的项目计划,可以确保项目按时、按质、按量完成。
3. 供应链管理的优化在项目执行过程中,项目管理团队注重优化供应链管理。
他们与供应商建立了紧密的合作关系,并确保供应商按时提供所需的材料和设备。
同时,他们还监督施工队伍的工作,确保施工进度和质量符合项目要求。
通过优化供应链管理,可以提高项目的效率和质量。
4. 变更管理的灵活性在项目执行过程中,由于各种原因,可能会出现一些变更。
项目管理团队需要具备灵活性,及时应对变更,并与各方进行有效的沟通和协调。
他们在变更管理过程中,权衡利弊,确保变更不会对项目的进度和质量产生负面影响。
通过灵活的变更管理,可以应对项目中的不确定性和风险。
5. 项目绩效评估与总结在项目完成后,项目管理团队进行了绩效评估和总结。
他们对项目的整体绩效进行评估,分析项目的成功因素和问题所在,并提出改进意见。
工程项目管理综合案例分析

工程项目管理综合案例分析一案例一:【背景材料】某实施监理的工程,建设单位与施工单位按照“建设工程施工合同(示范文本)”签订了施工合同。
项目监理机构批准的施工进度计划如下图所示,各项工作均按最早开始时间安排,匀速进行。
施工过程中发生如下事件:事件1:施工准备期间,由于施工设备未按期进场,施工单位在合同约定的开工日前第5天向项目监理机构提出延期开工的申请,总监理工程师审核后给予书面回复。
事件2:施工准备完毕后,项目监理机构审查工程开工报审表及相关资料后认为:施工许可证已获政府主管部门批准,征地拆迁工作满足工程进度需求,施工单位现场管理人员已到位,但其他开工条件尚不具备。
总监理工程师不予签发工程开工报审表。
事件3:工程开工后第20天下班时刻,项目监理机构确认:A、B工作已完成;C工作已完成6天的工作量;D工作已完成5天的工作量;B工作在未经监理人员验收的情况下,F工作已进行1天。
问题:1.总监理工程师是否应批准事件1中施工单位提出的延期开工申请?说明理由。
2.根据《建设工程监理规范》(GB50319-2000),该工程还应具备哪些开工条件,总监理工程师方可签发工程开工报审表?3.针对上图所示的施工进度计划,确定该施工进度计划的工期和关键工作。
并分别计算C工作、D工作、F工作的总时差和自由时差。
4.分析开工后第20天下班时刻施工进度计划的执行情况,并分别说明对总工期及紧后工作的影响,此时,预计总工期延长多少天?5.针对事件3中F工作在B工作未经验收的情况下就开工的情形,项目监理机构应如何处理?案例二:【背景材料】某工程,甲施工单位按照施工合同约定,拟将B、F两项分部工程分别分包给乙、丙施工单位。
经总监理工程师批准的施工总进度计划如下图所示(单位:d),各项工作匀速进展。
工程实施过程中发生以下事件。
事件l:工程开工前,建设单位未将委托给监理单位的监理内容和权限书面告知甲施工单位。
甲施工单位向建设单位提交了乙施工单位分包单位资格报审表及营业执照、企业资质等级证书、安全生产许可文件和分包合同等材料,申请批准乙施工单位进场,建设单位将该报审材料转交给项目监理机构。
工程项目管理问题案例

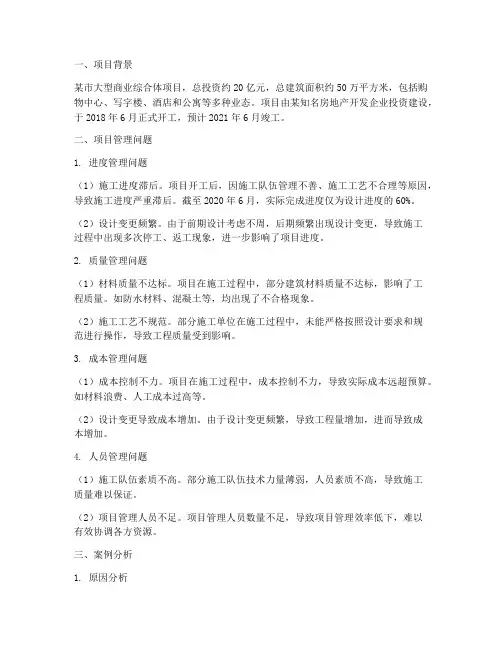

一、项目背景某市大型商业综合体项目,总投资约20亿元,总建筑面积约50万平方米,包括购物中心、写字楼、酒店和公寓等多种业态。
项目由某知名房地产开发企业投资建设,于2018年6月正式开工,预计2021年6月竣工。
二、项目管理问题1. 进度管理问题(1)施工进度滞后。
项目开工后,因施工队伍管理不善、施工工艺不合理等原因,导致施工进度严重滞后。
截至2020年6月,实际完成进度仅为设计进度的60%。
(2)设计变更频繁。
由于前期设计考虑不周,后期频繁出现设计变更,导致施工过程中出现多次停工、返工现象,进一步影响了项目进度。
2. 质量管理问题(1)材料质量不达标。
项目在施工过程中,部分建筑材料质量不达标,影响了工程质量。
如防水材料、混凝土等,均出现了不合格现象。
(2)施工工艺不规范。
部分施工单位在施工过程中,未能严格按照设计要求和规范进行操作,导致工程质量受到影响。
3. 成本管理问题(1)成本控制不力。
项目在施工过程中,成本控制不力,导致实际成本远超预算。
如材料浪费、人工成本过高等。
(2)设计变更导致成本增加。
由于设计变更频繁,导致工程量增加,进而导致成本增加。
4. 人员管理问题(1)施工队伍素质不高。
部分施工队伍技术力量薄弱,人员素质不高,导致施工质量难以保证。
(2)项目管理人员不足。
项目管理人员数量不足,导致项目管理效率低下,难以有效协调各方资源。
三、案例分析1. 原因分析(1)项目管理不善。
项目前期策划、设计、施工等环节存在不足,导致项目进度、质量、成本等方面出现问题。
(2)施工单位管理水平不高。
施工单位在施工过程中,未能严格按照规范和设计要求进行操作,导致工程质量不达标。
(3)人员配置不合理。
项目管理人员数量不足,难以有效协调各方资源,导致项目管理效率低下。
2. 解决措施(1)加强项目管理。
完善项目管理体系,明确各环节责任,加强进度、质量、成本等方面的控制。
(2)优化施工队伍。
提高施工队伍素质,加强对施工过程的监督,确保工程质量。
工程项目管理施工案例题(3篇)

第1篇一、背景某房地产开发公司计划在市区中心地带开发一座综合性商业综合体项目,项目总投资约10亿元。
该项目包括地下车库、商业裙楼和写字楼三部分,总建筑面积约20万平方米。
项目预计建设周期为30个月。
为确保项目顺利进行,房地产开发公司决定采用项目管理的方式进行施工管理。
二、项目组织架构1. 项目经理部:负责项目的整体管理,包括进度、成本、质量、安全等方面。
2. 技术部:负责项目的施工技术管理和质量控制。
3. 质量安全部:负责项目的质量管理和安全监督。
4. 采购部:负责项目的材料、设备采购。
5. 财务部:负责项目的资金管理和成本控制。
6. 人力资源部:负责项目的人力资源配置。
三、项目管理实施1. 项目进度管理(1)编制施工进度计划:项目经理部根据设计图纸、施工方案和施工资源,编制详细的施工进度计划,明确各阶段的施工内容和时间节点。
(2)实施进度控制:项目经理部通过现场巡查、进度报告、进度会议等方式,对施工进度进行实时监控,确保施工进度按计划进行。
(3)进度调整:在施工过程中,如遇到特殊情况导致进度延误,项目经理部应立即采取措施进行调整,确保项目整体进度不受影响。
2. 项目成本管理(1)编制成本预算:项目经理部根据设计图纸、施工方案和施工资源,编制详细的成本预算,包括直接成本和间接成本。
(2)成本控制:项目经理部通过现场巡查、成本报告、成本分析等方式,对成本进行实时监控,确保成本控制在预算范围内。
(3)成本调整:在施工过程中,如遇到特殊情况导致成本超支,项目经理部应立即采取措施进行调整,确保项目整体成本不受影响。
3. 项目质量管理(1)编制质量计划:项目经理部根据设计图纸、施工方案和质量标准,编制详细的质量计划,明确各阶段的施工质量和验收标准。
(2)质量检查:项目经理部通过现场巡查、质量报告、质量分析等方式,对施工质量进行实时监控,确保施工质量达到设计要求。
(3)质量问题处理:在施工过程中,如发现质量问题,项目经理部应立即采取措施进行处理,确保项目整体质量不受影响。
建筑工程安全管理案例分析

建筑工程安全管理案例分析建筑工程安全管理案例分析坍塌事故案例一1.事故简介13月7日下午13时10分,广东省贵州市某花工地的卸料平台架体因失稳发生坍塌事故造成3人死亡,7人受伤,经济损失55万元。
2、事故发生经过惠州市某花园工程项目建设单位是惠州市某房地产开发公司,施工单位是惠州市某住宅公司,监理单位是广州某监理事务所惠州监理部。
9月12号,惠城区建设局发现该项目未领取《施工许可证》擅自施工,当即对惠州市某房地产开发公司发出了停工通知,要求他们在15天内到惠城区建设局办理有关施工报检手续。
发出停工通知书后,惠城区建设局有关领导和工作人员曾多次督促他们办理施工报检手续,直至12月上旬,建设单位才到惠城区建设局补办施工报建手续。
12月17日,惠城区建设局根据有关规定对该项目进行经济处罚后,当即发出了该项目的施工安全监督通知书,要求建设单位和施工单位到惠城区建设工程施工安全监督站办理建筑施工安全监督手续。
1月3日,惠城区建设工程施工安全监督站在工地进行检查时,发现该工地存在严重安全隐患,当场发出整改通知,要求他们在7天内整改完毕,但施工单位没有严格按照规定进行整改,致使在整改期内发生事故。
该花园工程原为烂尾楼房地产工司收购建设开发。
6月份工程动工复建,6月底该工程项目的现场施工员根据公司的安排,通知搭棚队黄某搭设脚手架,搭设时无施工方案,搭设完成后没有经过验收便投入使用。
投入使用后,工程队在施工作业过程中,擅自拆除改动卸料平台架体每层两根横杆,对架体稳定性造成一定的影响。
12月底,为了赶工期,工地施工人员根据公司安排,通知搭棚队负责人黄某在工程未完成的情况下,先行拆除B.C栋与平台架体相连的脚手架。
1月3日拆完外脚手架后,只剩下独立的平台架体。
事故前几天,工程队带班黄某在施工作业工程中,发现卸料平台架体不稳定,向工地施工员报告了此事,但施工员和搭棚队负责人及有关管理人员均未对平台架体进行认真安全检查和采取加固措施。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
建筑工程项目管理试题案例分析2009 01 背景某重点工程项目计划于2004年12月28日开工,由于工程复杂,技术难度高,一般施工队伍难以胜任,业主自行决定采取邀请招标方式。
于2004年9月8日向通过资格预审的A,B,C,D,E五家施工承包企业发出了投标邀请书。
该五家企业均接受了邀请,并于规定时间9月20-22日购买了招标文件。
招标文件中规定,10月18日下午4时是招标文件规定的投标截止时间,11月10日发出中标通知书。
在投标截止时间之前,A,B,D,E四家企业提交了投标文件,但C企业于10月18日下午5时才送达,原因是中途堵车;10月21日下午由当地招投标监督管理办公室主持进行了公开开标。
评标委员会成员共有7人组成,其中当地招投标监督管理办公室1人,公证处1人,招标人1人,技术经济方面专家4人。
评标时发现E企业投标文件虽无法定代表人签字和委托人授权书,但投标文件均已有项目经理签字并加盖了公章。
评标委员会于10月28日提出了评标报告。
B, A企业分别综合得分第一、第二名。
由于B企业投标报价高于A企业,11月10日招标人向A企业发出了中标通知书,并于12月12日签订了书面合同。
问题:(1)企业自行决定采取邀请招标方式的做法是否妥当?说明理由。
答:省、自治区、直辖市人民政府确定的地方重点项目中不适宜公开招标的项目,要经过省、自治区、直辖市人民政府批准,方可进行邀请招标。
因此,本案业主自行对省重点工程项目决定采取邀请招标的做法是不妥的。
2) C企业和E企业投标文件是否有效?答:在招标文件要求提交投标文件的截止时间后送达的投标文件,招标人应当拒收。
本案C企业的投标文件送达时间迟于投标截止时间,因此该投标文件应被拒收。
投标文件若没有法定代表人签字和加盖公章,则属于重大偏差。
本案E企业投标文件没有法定代表人签字,项目经理也未获得委授权书,无权代表本企业投标签字,尽管有单位公章,仍属存在重大偏差,应作废标处理。
(3)请指出开标工作的不妥之处。
答:开标应当在投标文件确定的提交投标文件的截止时间公开进行,本案招标文件规定的投标截止时间是10月18日下午4时,但迟至10月21日下午才开标,是不妥之处一;开标应由招标人主持,本案由属于行政监督部门的当地招投标监督管理办公室主持,是不妥之处二。
(4)请指出评标委员会成员组成的不妥之处。
答:评标委员会由招标人或其委托的招标代理机构熟悉相关业务的代表,以及有关技术、经济等方面的专家,并规定项目主管部门或者行政监督部门的人员不得担任评标委员会委员。
一般而言公证处人员不熟悉工程项目相关业务,当地招投标监督管理办公室属于行政监督部门,显然招投标监督管理办公室人员和公证处人员担任评标委员会成员是不妥的。
《招投标法》还规定评标委员会技术、经济等方面的专家不得少于成员总数的2/3。
本案技术、经济等方面的专家比例为4/7,低于规定的比例要求。
(5)招标人确定A企业为中标人是否违规?答:能够最大限度地满足招标文件中规定的各项综合评价标准的中标人的投标应当中标。
因此中标人应当是综合评分最高或投标价最低的投标人。
本案中B企业综合评分是第一名应当中标,以B企业投标报价高于A企业为由,让A企业中标是违规的。
(6)合同签订的日期是否违规?答:招标人和中标人应当自中标通知书发出之日起30天内,按照招标文件和中标人的投标文件订立书面合同,本案11月10日发出中标通知书,迟至12月12日才签订书面合同,两者的时间间隔已超过30天,违反了《招标投标法》的相关规定。
2009 07背景:某高层办公楼,总建筑面积137500mZ,地下3层,地上25层。
业主与施工总承包单位签订了施工总承包合同,并委托了工程监理单位。
施工总承包完成桩基工程后,将深基坑支护工程的设计委托给了专业设计单位,并自行决定将基坑的支护和土方开挖工程分包给了一家专业分包单位施工,专业分包单位在施工过程中,由负责质量管理工作的施工人员兼任现场安全生产监督工作。
土方开挖到接近基坑设计标高(自然地坪下8. 5 m)时,总监理工程师发现基坑四周地表出现裂缝,即向施工总承包单位发出书面通知,要求停止施工,并要求立即撤离现场施工人员,查明原因后再恢复施工,但总承包单位认为地表裂缝属正常现象没有予以理睬。
不久基坑发生严重坍塌,并造成4名施工人员被掩埋,经抢救3人死亡,1人重伤。
事故发生后,专业分包单位立即向有关安全生产监督管理部门上报了事故情况,经事故调查组调查,造成坍塌事故的主要原因是由于地质勘察资料中未标明地下存在古河道,基坑支护设计中未能考虑这一因素造成的。
事故中直接经济损失80万元,于是专业分包单位要求设计单位赔偿事故损失80万元。
问题:(1)请指出上述整个事件中有哪些做法不妥?并写出正确的做法。
答:上述整个事件中存在如下不妥之处:①施工总承包单位自行决定将基坑支护和土方开挖工程分包给了一家专业分包单位施工是不妥的,工程分包应报监理单位经建设单位同意后方可进行;②事故发生后专业分包单位直接向有关安全生产监督管理部门上报事故的做法是不妥的,应经过总承包单位;③专业分包单位要求设计单位赔偿事故损失是不妥的,专业分包单位和设计单位之间不存在合同关系,不能直接向设计单位索赔,专业分包单位可通过总包单位向建设单位索赔,建设单位再向设计单位索赔。
(2)三级安全教育是指哪三级?答:三级安全教育是指公司、项目经理部、施工班组三个层次的安全教育。
三级安全教育的内容、时间及考核结果要有记录。
(3)本事故可定为哪种等级的事故?请说明理由。
答:本起事故中3人死亡,1人重伤,事故应定为三级重大事故。
因为满足下列条件之一就认定为三级重大事故:①死亡3人以上,10人以下;②重伤20人以上;③直接经济损失30万元以上,不足100万元。
(4)这起事故的主要责任人是谁?请说明理由。
答:本起事故的主要责任应由施工总承包单位承担。
在总监理工程师发出书面通知要求停止施工的情况下,施工总承包单位继续施工,直接导致事故的发生,所以本起事故的主要责任应由施工总承包单位承担。
2010 01 [背景]某分部工程施工网络计划,在第4天下班时检查,C工作完成了该工作的1/3工作量,D工作完成了该工作的1/4工作量,E工作已全部完成该工作的工作量。
②⑧①③⑦⑨④⑤⑥问题: (1)绘制实际进度前锋线。
②⑧①③⑦⑨④⑤⑥(2)如果后续工作按计划进行,试分析C,D,E三项工作对网络计划工期的产生有什么影响?答:通过比较可以看出:①工作C实际进度拖后1天,其总时差和自由时差均为2天,既不影响总工期,也不影响其后续工作的正常进行;②工作D实际进度与计划进度相同,对总工期和后续工作均无影响;③工作E实际进度提前1天,对总工期无影响,将使其后续工作F,I的最早开始时间提前1天。
综上所述,该检查时刻各工作的实际进度对总工期无影响,将使工作F,I的最早开始时间提前1天2010 07 [背景]某基础工程由4个施工过程组成,分为4个施工段,其流水节拍天数见下表。
问题(1)计算流水步距;答:流水步距用取大差法计算。
该法的要点是:各队的流水节拍累加,形成数列,前后队的数列错位相减;取大差做流水步距。
计算如下:挖土 3 7 11 14垫层 2 4 6 8基础 4 8 12 16回填 2 5 8 10上述数列上下相减后取大差可得:挖土和垫层的流水步距为8d;垫层和基础的流水步距为2d;基础和回填的流水步距为8d。
(2)计算总工期; 答;工期计算如下: T=∑k +∑t n =(8+2+8) +(2+ 3 +3+2)=28(d)(3)绘制流水施工横道图。
1.某办公楼采用现浇钢筋混凝土框架结构,施工过程中,发现房间地坪质量不合格,因此对该质量问题进行了调查,发现有80间房间起砂,调查结果统计如下:问题:(1)施工单位应选择哪种质量统计分析方法来分析存在的质量问题?如何做?(2)造成地坪存在质量问题的主要原因是什么?(3)影响施工阶段质量的主要方面有哪些?(参考书本P182)(1)考核知识点:本题考查用质量统计分析法分析质量问题。
(2)常见错误:本题考查难度较大,需要根据书中的步骤一步步的来。
并且要考虑究竟用什么方法来分析。
答:①施工单位应用排列图方法来分析。
A类:0~80%主要因素,砂粒径过细、砂含泥量过大;B类:80%~90%次要因素,砂浆配合比不当、后期养护不良;C类:90%~100%一般因素,其他三项为一般因素。
(2)产生质量问题的主要原因是砂粒径过细、砂含泥量过大。
(3)影响施工项目质量的因素主要有五大方面,即4M1E,指人、材料、机械、方法、环境2.某工程是一座改造的建筑,兴建家具展销厅,该展厅为一层,跨度9m,总长约53m,由16榀钢屋架组成,在进行室内施工时,屋盖结构塌落,造成1人死亡、3人重伤,经济损失30万元。
经调查发现该工程钢屋架制作不符合规范要求,纵向未设剪刀撑,采用的部分材料材质不符合要求。
建设单位在开工前未办理规划许可证、开工报告及质量监督手续。
问题:(1)分析该工程质量事故发生的原因。
(工程钢屋架制作不符合规范要求,纵向未设剪刀撑,采用的部分材料材质不符合要求)(2)依据事故的严重程度,工程质量事故可分为哪两类?该事故属于哪一类?为什么?(四级重大事故)(3)该质量事故的处理应遵循的程序是什么?(参考书本P189)答:1)原因:工程钢屋架制作不符合规范要求,纵向未设剪刀撑,采用的部分材料材质不符合要求2)分为重大质量事故和一般质量事故。
三级重大质量事故,直接经济损失30万元,且有人员伤亡。
3)程序:①发现质量缺陷或事故,停止施工且适当保护,上报主管部门②进行事故调查③在事故调查基础上事故原因分析,判断事故成因④制定事故处理方案⑤按方案对对质量缺陷处理⑥提交质量事故处理报告。
2011 01 [背景]某建筑工程建设北京项目,其工程开竣工时间分别为当年的4月1日和9月30日。
业主根据该工程的特点及项目构成情况,将工程分为三个标段。
其中,第三标段工程造价为4150万元,第三标段中的预制构件由甲方提供(直接委托构件厂生产)。
第三标段施工单位为C公司,业主与C公司在施工合同中约定:(1)开工前,业主应向C公司支付合同价20%的预付款,预付款从第三个月开始等额扣还,四个月扣完。
(2)业主根据C公司完成的工程量(经监理工程师签证后)按月支付工程款,保留金额为合同总额的5%,保留金按每月产值的10%扣除,直至扣完为止。
(3)监理工程师签发的月付款凭证最低金额为350万元。
第三标段各月完成产值如表所示。
(附图)万元[问题] (1)业主支付给C公司的工程预付款是多少?答:业主支付给C公司的工程预付款为C公司所承担部分的合同价的20%。
即3355.00×20%=671(万元)式中,C公司所承担部分的合同价为:4150一(275十340+ 180) = 3355. 00(万元)(2)4、6 、7 月底工程师代表应签证的工程款是多少? 实际签发的付款凭证金额是多少?答:①工程保留金额为:3355.00X5%=167. 75(万元)②从第三个月开始每月应扣的预付款为: 671-:-4=167. 75(万元〉③监理工程师给C公司实际签发的付款凭证金额:4月底480.00-480. 00 X 10 % = 432. 00 (万元) 由于432. 00万元大于每月付款最低金额350. 00万元,故4月底实际签发付款凭证金额为432. 00万元。
