公路工程施工总结报告

公路工程施工总结报告一、工程概况申嘉湖杭高速公路L09合同建设项目位于杭州市余杭区境内,本合同工程为余杭高架桥的大部分。

路线经由金家埭及姚家埭东侧,跨越红泥潭泽及鸭阑港,从沈家浜、莫家浜东侧,接至崇贤枢纽。

桥梁全长约5175m,主桥上部构造为140跨30m和39跨25m装配式部分预应力混凝土连续箱梁;下部构造为柱式盖梁墩,局部设置系梁;基础采用钻孔灌注桩。

桥梁宽度为2*13.25m,设计行车速度为120km/h。

本项目地貌杭嘉湖平原区,水网密布,路线紧靠京杭运河,海拔2-4m。

本地区属亚热带季风气候,温暖湿润,雨量充沛,平均降雨量1475.4mm,雨量集中在3-6月的春雨、梅雨及8-9月台风雨, 多年平均气温15-16℃,极端最低气温-11.1℃,极端最高气温41.5℃,历年最大风速20m/s。

本项目地质比较一致,从上向下为:上部表土、亚粘土,层厚 1.8-3.1m,往下为7.1m-16.1m高压缩性淤泥质土,中部4.1-10.7m亚粘土,下部为粉砂、圆砾混砂,靠终点约500m底部下卧风化砂岩。

本项目抗震设防基本烈度为Ⅵ度。

主要工程数量:1、桩基共计41318米;2、立柱712根;3、盖梁356片;4、箱梁共计1438榀,其中25米的312榀,30米的1126榀;5、C50上部结构砼共计47418立方米;6、C30砼护栏10350米;7、钢绞线1997476kg;8、水泥桥面铺装135555平方米;9、橡胶支座3520个;10、桩基光圆钢筋333663kg、带肋钢筋1906215kg;11、下部结构光圆钢筋518646kg、带肋钢筋1686765kg;12、上部结构光圆钢筋1962368kg、带肋钢筋6600046kg。

本合同于2006年9月20日中标,2008年6月20日正式开工。

施工总工期为15个月,开工日期为2008年6月20日,竣工日期为2009年9月20日。

二、机构组成1、主要人员投入情况项目经理1人,主管全面工作。

技术负责人:总工程师1人,全面负责技术工作,分管工程部,在项目经理不在现场时,暂时代理行政主管职务。

工程部:桥梁工程师2人,道路工程师1人,测量工程师1人,配备其他工程技术人员、监理质检人员全面控制路线的平面坐标位置及结构高程,控制建筑物的几何尺寸。

质检部:质检负责人1人、质检工程师5人、试验工程师1人,负责日常的外业质量检查。

联系测量组及试验室人员,会同业主、监理工程师共同对工程外部尺寸、内在工程质量全面进行监控。

工地试验室:试验人员4名,全面负责各种原材料的试验检测,各种配合比的设计,混凝土强度的检测等工作,并负责混凝土日常生产检验、出厂检验。

机械材料部:机械工程师1人,负责机械设备的调配、保养、维修管理及电力设备的保障维修工作。

材料人员3名,负责原材料的采购、进货、验收及调配工作。

合约组:负责材料采购合约、机械租借合约的签订、执行监督、检查各施工队与项目经理部签订的施工管理合约执行情况。

财务部:财务负责人兼会计1人,出纳1名,负责与业主预付款及期中支付额,工程决算及支付款的结算,日常的财务往来工作。

计划统计组:计划工程师1人,计量工程师1人,负责施工计划、计量、支付的办理,负责施工过程的数理统计及档案保管工作。

行政部:人员2名,负责项目经理部日常生活管理,对上级领导人员的接待。

处理上级来文及对下属各施工队发文,同时负责文秘、文员工作。

负责项目经理部人员管理,职工考勤、办理各施工人员人事工作。

安全生产部:专职安全注册主任1名,安全员4人,负责全段的安全宣传,检查各施工队的安全措施及安全生产方面的规定执行情况,处理可能发生的各种安全事故。

保卫人员负责基地及施工现场的保安工作。

2、主要设备投入情况主要设备投入情况表3、管理机构设置L9合同段项目部管理机构图三、质量管理情况1、质量控制措施建立健全质量保证体系,制定创优实施细则,实行项目经理负责制在分项工程前,根据监理工程师要求,建立健全"双质保体系".根据分项工程开工先后顺序分别建立了《钻孔灌注桩工程质保体系》,《承台,墩身工程质保体系》,《预应力砼箱梁质保体系》,《防撞护栏工程质保体系》,《桥面系工程质保体系》一套完整的"双质保体系"和根据本工程特点制定了质量创优实施细则,在施工实践中狠抓运作和落实。

(1)、施工测量控制措施由于我合同段境内全线为桥梁,因此要求测量精度高,测量工作量很大。

我部进场后测量人员会同测量专业监理工程师对控制网成果进行复测,并对控制点做了妥善保护。

在施工过程中对控制网进行了加密,布设中间控制点,并将测量结果报驻地办,经监理测量工程师复测认定后,才使用导线控制点。

(2)、材料质量控制措施采用准入制。

按指挥部提供的供货网络进行钢材、水泥、钢绞线、锚具等材料的采购工作。

材料质量从源头进行控制。

在材料进场前,我部试验人员会同驻地办试验工程师、材料采购管理人员共同到供货方抽检取样,按《公路桥涵施工技术规范》要求做各项试验,全部合格后批准材料进入本工程施工现场,实行质量一票否决制。

(3)、钢筋工程质量控制措施A、钢筋的采购,必须要有出厂质量保证书,没有出厂质量保证书的钢筋,不能采购,且对新用的钢筋,严格按规范规定取样试验,合格后才能使用。

B、钢筋焊接工作人员,必须持证上岗,焊接头要经过试验合格后,才允许正式作业,在一批焊件期间,进行随机抽样检查,并以此作为加强焊接作业质量的监督考核。

C、钢筋配料卡必须经过技术主管审核后,才准开料,开料成型的钢筋,应按图纸编号顺序挂牌,堆放整齐。

钢筋的堆放场地采取防锈措施。

D、要专人负责钢筋垫块(保护层)制作,要确保规格准确、数量充足,并有足够的设计强度,垫块的安放要疏密均匀,可靠地起到保护作用。

E、钢筋绑扎后,要经过监理验收合格后,方可浇注砼,在砼浇注过程中,必须派钢筋工值班,以便处理施工过程中发生的钢筋及预埋件移位等问题。

(4)、模板工程质量控制措施A、模板要经过结构设计,保证有足够的强度和刚度,并要装拆方便。

B、模板必须采取可靠的拼缝止水措施,确保模板不漏浆,模板安装后,必须清理干净,才能移交给下道工序。

C、使用过的模板必须经过清洁处理才能重新拼装使用。

D、预留孔洞、预埋件的模板要确保位置准确,稳定可靠。

E、模板的支撑,其基层是泥土时,周围必须有排水措施,以保证干燥,并且基层要夯实,采取扩散应力的措施,如在支撑底下垫木板、钢筋等。

F、脱模剂涂刷要均匀,并且不能污染钢筋及预埋件。

G、在砼浇注过程中,密切注意模板的承载情况,发现问题及时处理。

H、拆模必须等砼强度达到规范规定的强度并征得监理工程师的同意后才能进行,拆模板时,要保证不会引起砼的损坏。

I、拆除的模板应垫平、整齐堆放,防止扭曲变形,并及时清理干净。

(5)、砼工程质量控制措施A、根据砼的强度要求准确计算出砼的配合比,并申报监理工程师审批,监理同意后方能使用,如采用商品砼则须经业主和监理同意后方能使用,使用过程中,要严格按配合比执行。

B、拌制砼配料的各种衡器应保持准确,对骨料的含水率应经常进行检测,据以调整骨料和水的用量。

C、若砼采用泵送施工,输送管接头要严密封闭,保证不漏气,管道安装要顺直、垫平,泵送砼之前先拌制一定数量的水泥砂浆润滑管道。

D、浇注砼前,模板和钢筋应清洁干净,不得有杂物,模板若有缝隙要填塞严密,并经监理工程师检查批准后才能开始浇注砼,砼的浇注方法必须征得监理工程师的批准。

E、砼浇注施工时,要严格控制分层厚度,最大不超过45厘米,一般在30~40厘米左右,同时要严格控制砼自由下落高度,最高不能超过2米,超过2米要使用串筒或流槽,以免砼产生离析。

F、砼浇注作业,应连续进行,如因故发生中断,其中断时间应不小于前次砼的初凝时间或能重塑时间,若超过中断时间,应采取相应措施处理,并立即向监理工程师报告。

G、砼振捣时,振捣器的插入或拨出时速度要慢,振捣器不能达到的地方应辅以小型振棒振捣,以免发生漏振现象。

H、施工缝的设置,应按规范规定或监理工程师指示的要求进行,在旧砼表面浇注前,必须将其表面凿毛并清洗干净,用水润湿后,浇一层水泥浆确保新旧砼之间的结合良好。

I、砼终凝以后及时采取适当措施养护,并在浇注部位注明养护起止日期,以免遗漏。

(6)、下部结构质量控制措施A、系梁施工时,桩头要严格按设计要求和规范要求处理,且严禁桩头积水或有松散砼块。

B、系梁封底砼要求密实,不漏水,并要采取相应预防措施。

C、立柱施工保证立模垂直,模板牢固稳定,模板表面涂刷专用光洁剂,混凝土浇筑下灌采用串接漏斗防止离析。

D、盖梁施工保证底模支撑牢固稳定,侧模对向互相紧固,模板表面涂刷专用光洁剂,混凝土浇筑采用水平分层,浇筑时间控制在首盘混凝土浇筑终凝前。

(7)、上部结构质量控制措施A、箱梁施工底模采用1cm厚钢板,侧模板用龙门架整体拆卸安装,侧模配附着式振捣器,模板表面涂刷专用光洁剂,钢筋保护层采用专用垫,波纹管用定形钢筋固定准确。

梁顶板混凝土高度严格按照设计控制浇筑时高度。

张拉压浆按照规定由专职技术员控制指导施工。

梁端支座处注意梁底纵横坡度与预埋件设置,安装预留孔处注意加固。

边梁施工注意泄水孔预留。

简支变连续端注意波纹管的预埋与对接钢筋的预埋。

B、桥面现浇层所用的混合料必须符合设计要求,并经监理工程师认可。

C、桥面砼现浇层施工时,在相应地方预埋钢筋,以便防撞栏立模用,防撞栏用定型钢模板。

D、伸缩缝的安装严格按图纸所示进行。

E、执行钢筋、模板、砼工序的质量保证措施。

2、施工中质量自检及质量问题处理情况项目部由质检负责人主持开展日常工程质量自检,每天由分部在个施工点的质检员对所有施工部位的没道工序进行自检,自检合格后报现场监理检查。

双方确认合格后方可进行施工作业。

各质检员每天将现场自检中发现的问题上报质检负责人汇总,质检负责人将个方信息收集总结后将比较普遍或重点问题提出,使各质检员在以后的工作中能及时发现,及时处理。

做到信息共享,使得某一点发生的问题可以在其他施工点及时避免。

对于已经出现的质量问题个质检员及时上报质检负责人,质检负责人提出处理方案报项目部讨论最后形成成熟的处理方案上报驻地办审批后进行处理。

对出现严重质量问题的构件项目部坚决予以报废处理。

3、对完成质量的评价已完工的各分部工程,分项工程,单位工程质量经评定均为优良.四、施工进度控制1、总体计划安排:本标段合同工期15个月,进场后我们分析控制工程进度的关健在于钻孔灌注桩和箱梁预制施工:只有桩基施工进度保证以后,才能展开开阔的工作面,组织高效率的流水作业;只有箱梁预制施工进度保证以后,才能保证桥梁系施工尽早开工确保总体工期目标的实现。

为此我们制定了以下施工计划:1、施工准备工作:2008年6月20日至2008年8月20日2、临时工程:2008年6月20日至2008年9月20日3、预制场建设2008年8月1日至2008年10月10日4、预制箱梁2008年10月5日至2009年6月20日5、桥梁桩基础工程:2008年8月18日至2009年2月20日6、桥梁下部工程:2008年9月20日至2009年3月20日7、桥梁上部工程:2008年11月20 日至2009年7月20日8、桥面系工程:2009年2月20日至2009年9月20日9、扫尾工程:2009年7月15日至2009年9月20日2、实际施工进度情况由于前期政策处理、材料供应及项目部管理不善等客观原因,导致我标段前期施工进度严重滞后。

合集下载

公路实施总结报告范文(3篇)

公路实施总结报告范文(3篇)

第1篇一、报告概述随着我国经济的快速发展,公路建设已成为推动地方经济、改善民生的重要举措。

本报告旨在对某地区某段公路实施过程中的各项工作进行全面总结,分析存在的问题,提出改进措施,为今后类似项目的实施提供借鉴。

一、工程概况1. 项目名称:某地区某段公路建设工程2. 工程地点:某地区3. 工程起止时间:20XX年X月至20XX年X月4. 工程规模:全长XX公里,双向四车道,设计时速XX公里/小时5. 投资总额:XX亿元二、工程实施情况1. 设计阶段(1)设计单位:某设计院(2)设计内容:道路、桥梁、隧道、互通立交等(3)设计特点:本工程在设计阶段充分考虑了地形、地质、气候等因素,确保工程安全、经济、环保。

2. 施工阶段(1)施工单位:某集团有限公司(2)施工内容:路基、路面、桥梁、隧道、互通立交等(3)施工特点:本工程在施工阶段严格按照设计要求,确保工程质量、安全、进度。

3. 监理阶段(1)监理单位:某工程监理有限公司(2)监理内容:质量控制、进度控制、安全控制、投资控制等(3)监理特点:本工程监理单位严格执行国家有关法律法规,确保工程监理质量。

4. 质量控制(1)材料采购:严格按照国家标准和设计要求,对原材料进行严格把关。

(2)施工过程:严格执行施工规范,加强现场管理,确保工程质量。

(3)检测验收:对施工过程中各项指标进行检测,确保符合设计要求。

5. 进度控制(1)制定合理的施工计划:根据工程特点和现场条件,制定详细的施工计划,确保工程进度。

(2)加强施工协调:加强各部门之间的沟通与协调,确保工程顺利进行。

(3)科学安排施工:合理调配人力、物力、财力,确保工程按计划推进。

6. 安全控制(1)安全教育培训:对施工人员进行安全教育培训,提高安全意识。

(2)安全检查:定期进行安全检查,及时发现和消除安全隐患。

(3)事故处理:对发生的安全事故,严格按照相关规定进行处理。

三、存在的问题及改进措施1. 存在问题(1)施工过程中,部分路段出现路基沉降、路面不平整等现象。

公路工程竣工施工总结报告

公路工程竣工施工总结报告

公路工程竣工施工总结报告一、总体情况本次公路工程项目位于XX地区,全长xx公里,设计时速xx公里/小时。

工程施工自xx年x月开始,历时x年x个月,共涉及xx个乡镇的交通运输需求。

项目的竣工标志着该地区交通条件的改善和基础设施的完善,对促进该地区经济发展具有重要意义。

二、施工工艺及方法本次公路工程采用了xx技术和xx方法进行施工。

具体包括以下几个方面:1.土方工程:采用了机械开挖和挖掘爆破相结合的方法,以提高工效和施工速度。

在施工过程中,严格按照土方开挖和填方的要求,保证了道路路基的平整度和稳定性。

2.筑路工程:主要采用了沥青砼铺设及碾压的方法。

在铺设过程中,根据设计要求和施工规范,保证了路面的平整度和抗压能力。

在路面碾压过程中,采用了多轮压实机械,使得路面均匀致密,提高了道路的承载力和耐久性。

3.桥梁工程:包括了多座桥梁的建设和维修。

在施工过程中,采用了拼装预制桥梁板块的方法,提高了施工效率和质量控制。

同时,在桥梁维修中,注重了桥面的防水处理和基础的加固,延长了桥梁的使用寿命。

4.辅助工程:包括了交通标志、标线、护栏等设施的安装和维护。

在安装过程中,严格按照相关标准进行操作,确保了交通安全和顺畅。

三、施工质量控制为确保工程施工质量,我们在施工过程中重视了以下几个措施:1.管理队伍建设:成立了专门的施工管理团队,负责工程进度、质量、安全等方面的管理和监督。

加强了施工现场的组织协调,确保施工工艺和方法的正确实施。

2.监测手段应用:在施工过程中,进行了现场监测和检测,对土方、筑路、桥梁等工程进行了质量把关。

并及时发现和修复了施工中存在的问题,确保了工程质量。

3.质量验收:严格按照相关标准进行工程质量验收,确保工程达到设计要求和合格标准。

经过验收,工程质量得到了认可,并顺利通过了技术鉴定。

四、施工成果及影响经过x年x个月的施工,本次公路工程顺利竣工,取得了以下成果:1.提高了交通运输能力和效率,缩短了地区交通时间,方便了人民群众的出行。

公路工程施工竣工总结报告

公路工程施工竣工总结报告

公路工程施工竣工总结报告尊敬的领导:您好!在贵公司的大力支持下,我们顺利完成了X省Y市公路工程的施工任务。

经过几个月的辛勤努力,我们在团队合作、工程质量、安全生产等方面都取得了令人满意的成绩。

现将本次工程施工竣工总结报告如下:一、工程概况本次工程是一条全长XX公里的XX公路改建项目,工期为X个月,总投资为X万元。

该项目旨在提升当地交通状况,促进经济发展。

施工范围涵盖路基土石方工程、路面铺装工程、桥梁工程、隧道工程等。

二、组织管理1.组织架构为确保施工工作的有序进行,我们组建了一支高效稳定的施工队伍。

设立了专门的工程部、质量检验部、安全管理部,并配备了专业的管理人员和技术人员。

2.施工计划在工程开始前,我们制定了详细的施工计划,明确了工期、关键节点和工作量分配等。

每个施工阶段都制定了具体的施工方案,并根据实际情况不断调整和优化计划。

3.资源管理我们合理调配了各项资源,包括劳动力、机械设备和材料等。

通过科学管理和合理利用,确保了施工进度和工程质量。

三、质量管理1.施工工艺根据工程要求,我们采用了先进的施工工艺和设备,确保了施工质量的稳定和可控。

并加强了对施工现场的监督和检查,及时纠正和处理质量问题。

2.质量检验我们建立了健全的质量检验体系,对施工过程进行全程检测和监控。

对材料的采购、验收、储存等环节都进行了严格把关,确保了施工质量的可靠性和安全性。

四、安全生产管理1.安全制度我们建立了完善的安全管理制度,明确了各项安全规范和操作程序,并通过培训和教育,提高了员工的安全意识和应急能力。

2.安全检查我们定期进行安全检查和隐患排查,发现问题立即整改。

对危险源和高风险作业进行了科学评估和管控,保证了施工过程的安全性和稳定性。

五、经济效益1.成本控制通过合理的成本控制措施,我们有效降低了施工成本,提高了利润率。

在材料采购、施工方案设计等环节上,我们严格遵守了合同要求和规定。

2.技术创新在施工过程中,我们注重技术创新和工艺革新。

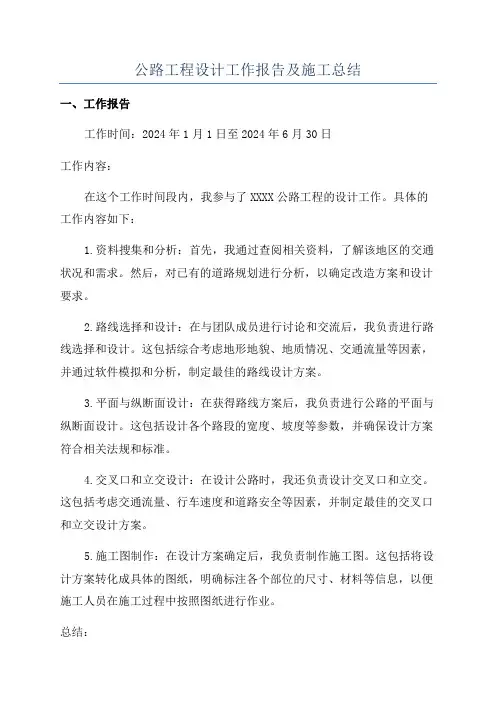

公路工程设计工作报告及施工总结

公路工程设计工作报告及施工总结

公路工程设计工作报告及施工总结一、工作报告工作时间:2024年1月1日至2024年6月30日工作内容:在这个工作时间段内,我参与了XXXX公路工程的设计工作。

具体的工作内容如下:1.资料搜集和分析:首先,我通过查阅相关资料,了解该地区的交通状况和需求。

然后,对已有的道路规划进行分析,以确定改造方案和设计要求。

2.路线选择和设计:在与团队成员进行讨论和交流后,我负责进行路线选择和设计。

这包括综合考虑地形地貌、地质情况、交通流量等因素,并通过软件模拟和分析,制定最佳的路线设计方案。

3.平面与纵断面设计:在获得路线方案后,我负责进行公路的平面与纵断面设计。

这包括设计各个路段的宽度、坡度等参数,并确保设计方案符合相关法规和标准。

4.交叉口和立交设计:在设计公路时,我还负责设计交叉口和立交。

这包括考虑交通流量、行车速度和道路安全等因素,并制定最佳的交叉口和立交设计方案。

5.施工图制作:在设计方案确定后,我负责制作施工图。

这包括将设计方案转化成具体的图纸,明确标注各个部位的尺寸、材料等信息,以便施工人员在施工过程中按照图纸进行作业。

总结:在这段时间内,我通过参与公路工程设计工作,锻炼了自己的设计能力和团队合作能力。

在设计过程中,我不断学习和掌握新的设计理论和方法,并通过实践应用到工程设计中。

在与团队成员的合作中,我提高了自己的沟通和协调能力,实现了设计目标并取得了满意的效果。

二、施工总结工程名称:XXXX公路工程工程时间:2024年9月1日至2024年12月31日工程内容:在这个工程期间,我作为项目经理负责了XXXX公路的施工工作。

工程内容包括道路的开挖、填方、护坡、路面铺设等。

具体的施工过程如下:1.道路开挖:在施工开始之前,根据设计图纸,我们首先将施工区域进行了测量和标定,然后进行道路开挖工作。

在开挖过程中,遇到一些地质条件较差的地方,我们采取了加固措施,以确保开挖工作的安全和顺利进行。

2.填方和护坡:在道路开挖完成后,我们进行了填方工作,并进行了相应的护坡处理。

公路工程施工工作总结(3篇)

公路工程施工工作总结(3篇)

公路工程施工工作总结公路工程是一项涉及较广的工程项目,包括公路路基、路面、桥梁、隧道等建设。

施工工作是公路工程项目的重要组成部分,其质量直接影响着交通状况和公路使用寿命。

以下是一份公路工程施工工作的总结报告,既回顾了项目的进展和成就,也讨论了遇到的问题和经验教训。

一、施工进展本次公路工程施工总用时3个月,总投资1亿元。

在施工期间,我们紧密配合,严格遵守施工计划,按时按质完成了各项任务。

具体进展如下:1. 路基工程:按照设计要求进行排土填方工作,成果达到了预期结果。

在施工过程中,我们采用了细碎岩石和土壤混合的填料,以提高路基的稳定性和承载力。

2. 路面工程:采用了柔性路面结构,取得了良好的平整度和抗滑性能。

在施工过程中,我们加强了材料的抖落和夯实工作,以保证路面的均匀性和承载能力。

3. 桥梁工程:完成了公路上的两座桥梁建设。

在桥梁基础施工中,我们选择了合适的桥梁基础材料和施工方式,确保了桥梁的稳定性和耐久性。

4. 隧道工程:成功完成了隧道的掘进和支护工作,保证了隧道的安全和通行能力。

在施工过程中,我们注意了隧道地质的复杂性,并采取了相应的措施来应对地下水和岩层问题。

二、成就和亮点本次公路工程施工过程中,我们取得了很多成就和亮点。

1. 施工质量获得认可:我们严格按照设计要求施工,严把施工关,从而确保了施工质量。

经过验收,施工质量得到了监理单位和业主的认可。

2. 安全生产成果显著:在施工期间,我们积极开展安全教育培训和安全巡查工作,有效预防和控制了施工安全事故。

施工过程中未发生任何重大安全事故,达到了安全生产的目标。

3. 团队合作形成共识:团队成员之间形成了良好的合作氛围,相互支持和帮助,提升了工作效率。

大家共同努力,克服了各种困难,顺利完成了施工任务。

三、问题和经验教训本次公路工程施工过程中也遇到了一些问题,但我们能够及时解决并总结经验教训,为今后的工作提供借鉴。

1. 施工计划有一定偏差:由于施工环境和条件的不稳定性,施工计划与实际施工情况存在一定偏差。

公路工程施工总结自评报告

公路工程施工总结自评报告

公路工程施工总结自评报告
自评报告是对工作进行全面、客观、准确地评价和总结的一种方式,通过自评报告可以发现工作中存在的问题,总结经验教训,为今后的工作提供参考。

以下是我对公路工程施工的自评报告:
首先,我认为在本次公路工程施工中,我能够充分发挥自己的专业技能和经验,对施工过程进行了全面的监督和管理。

我在施工现场认真负责,对工程质量、进度和安全进行了全面的把控,确保了施工任务的顺利进行。

其次,我在与相关部门和单位的沟通协调方面也取得了一定的成绩。

在施工过程中,我积极与设计单位、监理单位和施工单位进行沟通,及时解决了施工中出现的各种问题,保障了施工的正常进行。

但是,我也意识到在本次施工中还存在一些不足之处。

首先是在人员管理方面,我在一些时候可能没有做到公平公正,对下属的指导和管理还需要加强。

其次是在安全管理方面,虽然没有发生重大安全事故,但在施工现场的安全管理上还存在一些隐患,需要进一步加强。

总的来说,我对本次公路工程施工的自我评价是比较满意的。

在今后的工作中,我会继续努力,不断提高自己的专业能力和管理
水平,做到更加全面、细致地把控工程施工的各个环节,为公路工
程的建设贡献自己的力量。

同时,我也会不断总结经验,改正不足,不断提高自己的工作水平。

以上就是我对公路工程施工的自评报告,希望能够得到认可和
指导,谢谢。

公路施工总结报告范文(精选3篇)

公路施工总结报告范文(精选3篇)公路施工总结报告范文篇120xx年就要到了尾声,新的一年即将来临。

不知不觉,XX项目已经开工半年了,在这半年中,快乐与汗水相伴,成长与坎坷相随,在各领导的关怀和指导下,使我慢慢的成长,从一个对公路工程丝毫不知的稚嫩学生,成长成了一个可以独立管理施工的技术员,感谢各位领导的悉心指导和关怀,感谢各位同事的积极配合。

一、工程质量管理技术人员是工作在施工一线的,对施工过程中的质量、安全、进度等要负起责任,要及时汇报施工中需要解决和改进的问题,并向领导提出解决方案。

在工作中要处理好与施工人员和监理业主的关系,一切以保证进度和质量安全为前提。

从事技术工作,还要有善于学习和钻研的态度,只靠书本上学来的知识是远远不够的,必须要有丰富的现场经验,这就需要提前对施工图纸进行详细的了解,在脑海中形成一个针对性的施工过程。

作为一名工程技术人员,其工作也是比较辛苦的,既要做好计划,提前准备后续工作,确保在后续工作实施时,不手忙脚乱,不缺东少西,既不影响工期,又要做好施工过程中的监督工作,对工程质量作全面的检查,对施工过程中潜在的、出现的问题及时提出、纠正,对特殊工序的施工工艺的施工进行全过程跟踪检查,确保每道工序合格,配合监理技术人员巡查并解决发现的各种问题,及时加以整改,确保每个环节的施工质量达标。

在半年的施工时间内,共计完成盖板涵2道,圆管涵6道,工程质量达到合格标准,施工期间未发生安全事故,现场施工秩序良好。

二、经验与教训施工不仅需要技术理论支持,还要有丰富的现场经验。

作为非工程专业毕业的我,还需要更多的了解施工的重点与难点、易发生的问题与解决方法,在现场自己不懂的,有必要和班组工人进行交流,通过交流不仅提高了他们的专业素质,还增长了自己的经验,使本公司的施工力量与技术力量一同发展壮大。

三、不足与改进尽管我在这半年的施工工作中,向自己的目标迈进了一大步,可是我仍然看到自己还有许多不足。

公路工程施工总结报告

公路工程施工总结报告一、项目背景公路工程是交通基础设施建设中的重要组成部分,对于促进经济发展、改善人民生活水平起着至关重要的作用。

本次项目位于XX省,总里程为XX公里,涉及XX个乡村,是连接乡村和城市的重要交通要道。

二、施工内容本次公路工程施工内容主要包括道路路基的平整、边坡的设计与修整、路面的铺设、交通标线的划设等工作。

施工过程中,严格按照设计要求和相关施工规范进行,保证施工质量。

三、施工进展1.路基平整工作:在施工过程中,认真开展路基平整工作,确保道路平整度达标,提高通行安全性。

2.边坡修整:边坡是公路工程中的关键部分,我们通过加固、清理等方式,提高边坡的稳定性。

3.路面铺设:采用XX材料进行路面铺设,确保路面平整、耐磨、抗压,延长使用寿命。

4.交通标线划设:按照交通管理法规要求,设置交通标线,提高驾驶员的视觉辨识度,确保交通安全。

四、施工过程中的困难与挑战在本次施工过程中,我们也面临着一些困难和挑战:1.天气因素:在施工过程中,遇到了连续多日的雨天,导致施工计划受阻,影响了进度。

2.人员流动:由于项目地点偏远,部分工人流动性较大,造成施工队伍不稳定,施工效率有所下降。

3.材料供应:部分材料供应商出现交货延误,导致施工过程中的部分工作受阻。

五、总结与展望通过本次公路工程施工,我们深刻认识到施工过程中的困难与挑战,也积累了宝贵的经验。

未来,在做好工程质量的基础上,我们将继续优化施工管理,提高施工效率,为当地的交通发展和乡村振兴做出更大的贡献。

感谢相关部门和参与人员的支持与帮助,让本次公路工程顺利完工。

以上即为本次公路工程施工总结报告。

公路工程施工总结报告

公路工程施工总结报告
1. 背景
本报告旨在对XXX公路工程施工过程进行总结和反思,以便进一步提高工程施工质量,保障工程进度。

2. 施工进展
2.1 施工计划
在施工前制定了详细的施工计划,包括工期安排、人员配备、材料采购等方面。

2.2 施工过程
施工过程中,严格按照计划进行,对关键节点进行重点监控,确保施工进度。

2.3 施工质量
对施工质量进行严格把关,保证施工过程中不出现质量问题,减少后期维护成本。

3. 问题与改进
3.1 问题总结
在施工过程中出现了如下问题:
1. 材料供应不及时,导致工期延误;
2. 人员配备不足,影响施工进度;
3. 某些施工细节未能达到要求。

3.2 改进措施
针对上述问题,制定了以下改进措施:
1. 与供应商签订合同,保证材料及时供应;
2. 提前安排人员,并根据实际情况合理调配;
3. 强调施工细节,加强施工质量把控。

4. 成效评估
4.1 成效
通过改进措施的实施,工程施工的效率得到提升,质量得到了有效保障,工程进度得到了有效保障。

4.2 未来展望
在未来工程施工中,将继续秉承严谨、质量至上的原则,不断完善施工管理体系,提高施工效率和质量。

5. 结论
本次公路工程施工过程中,我们重视问题总结和改进,不断完善工作方式,取得了一定的成效。

相信在未来,我们将会更加准确无误地完成各项施工任务,为社会发展做出更大的贡献。

Above is the end of the report.。

公路工程施工竣工总结报告三篇

我公司自中标承建XX路XX 公路段工程以来,在各相关责任主体部门的大力支持、协调、监督之下,已经顺利完成合同约定的全部施工任务,工程质量达到合格要求,施工中无安全事故的发生,工程达到竣工验收的标准。

现将施工情况总结如下:一、工程概况:该路全线总长1.406 公里,路基宽为 4.5 米,路面宽 3.5 米,按四级公路标准测设,设计速度为 20 公里/小时,路面采用水泥混凝土面层。

建设单位为: XX 市XX 区 XX 镇 XX 村民委员会;施工单位: XX 市 XX 有限公司。

二、施工管理组织:本项目为公司的重点工程,工程交点较多,质量要求高,工期紧,安全隐患大;为此公司组建了具有次类工程建设施工经验的项目班子进行现场项目负责管理,项目部人员配备齐全,技术、质量、安全都有专职人员;实行了公司总经理垂直领导,项目经理负责制的管理模式,做到责任到人,使得施工组织安排井然有序,管理工作顺利进行。

三、施工过程控制:“百年大计质量第一”时刻牢记这一宗旨。

我们着重从以下几个方面进行了工程的过程控制管理工作:1 采用合理的技术方案和施工工艺来保证质量安全目标的实现。

在完善和做好施工组织设计的同时,对关键及特殊分部均做了详尽的施工方案措施,在取得了监理和建设单位现场代表的审批后实施。

条基与合同外桩基础的交接施工问题多次现场邀请了建设、监理、地质、设计部门的相关专业人员进行了讨论,针对现场原地质、地基结构复杂、的艰难提出了实际可行的处理方案,保安全、保质量的完成施工任务,为业主节约了资金;在三个单位工程同时进行施工的要求下,多方组织施工用具、管材件、模板等耗材,不计代价全力以赴,使得主体工程顺利完成。

2 严把原材料关是工程质量得到保证的根本。

所有进场的材料均来自正规的生产厂商,进场必须是合格产品,每项材料均在进场后经过监理和建设单位代表的严格检查并做抽检送具有资质的实验机构检验合格后才允许使用。

其中配合比、钢筋、水泥都按规范的要求做了检测,合格后才进行了使用。
