项目周例会 会议纪要14

项目周例会会议纪要
时间:2013年8月15日21:30~22:20
地点:项目部一楼会议室
主持人:季必寿
与会人员: 季必寿汪光明王政峰齐发扣朱应平施建阳汤增云陶龙文谢常城张健许俊军肖天虎张福祥朱世平
纪志明石雅才何莎李安华及技术人员
2013年8月15日晚上21:30,中机建设新疆庆华项目部8月份第三周生产施工会议在一楼会议室召开,项目部管理层及各专业技术人员参加了会议。

会议通报了上周的现场施工、安全、质量等情况,详细部署了下周的施工安排,分析了存在及需要协调的问题,提出了应对措施和工作要求。

纪要如下:
一、现场施工情况如下:
1、土建施工
原料调配及输Ф7
完;地坑(一)墙壁砼浇
对所有开工子项无特殊原因必须保持每天有人施工作业,具备开工条件的所有熟料线外围钢结构廊道支架基础,尽快安排施工,确保施工质量,狠抓施工进度,为安装创造条件。

近期将原料立磨、窑尾袋收尘、增湿塔、窑头袋收尘等设备基础施工作为施工的重点区域,人机料向这些施工区域偏斜。

2、安装施工
二、会议指出上周施工现场存在的各方面问题并共同协调解决办法
1、安全方面:
(1)、近期现场少数施工人员安全帽佩戴不规范,部分高空作业人员安全带佩戴不规范,要求凡进入现场人员包含送货司机、泵车司机等临时进入施工现场人员必须佩带安全帽,现场值班室准备安全帽供临时人员使用。

片区负责人要时刻宣贯安全管理的重要性,安全管理常抓不懈,增强作业人员的安全意识,发现不服从管理的施工班组及作业人员给予严重处罚。

(2)、立磨、喂料楼等现已进入土建、安装交叉作业阶段,交叉作业要加强安全管理,做好安全交底及安全警戒,禁止人员在警戒范围内走动、作业。

(3)、窑尾塔架安装区域,加强防护栏杆的投入,禁止施工人员在安装吊装作业区域随意穿行。

(4)、本月20号庆华集团将对我项目进行安全复查,要求片区管理人员加强所管区域的安全管理,提高作业人员安全素质,做好现场材料规律性摆放,专项安全员做好相关安全警示牌的悬挂及专项软件资料的整理。

并要求项目部所有人员统一着装,应对检查,树立良好的项目部及企业形象。

2、技术质量方面:
(1)、项目部多次会议强调混凝土施工质量问题,混凝土施工过程中加强管控力度,严格控制混凝土收光和找平工作,并做好混凝土养护,对未做好找平、收光及养护的,经营部坚决不予结算工程量。

混凝土垫层过程中严格根据图纸施工,控制垫层质量。

(2)、安装专业的除锈、焊接、喷漆等施工过程中加强质量管控力度,自检合格后报监理验收。

(3)、现场各片区负责人及技术员,现场施工管理中发现问题及时解决,将问题处理在萌芽状态,确保施工质量,避免造成不必要的返工,材料及人力浪费。

(4)、土建专业现场到图后技术员要结合安装图纸及时统计埋件,申报计划,交物供部统一采购。

(5)、工程部做好对综合办公楼修改版图纸出图情况的跟踪。

设计驻场结合现场实际施工情况,做好催图纸工作,尤其是影响现场土建和安装连续性施工的图纸及时发到现场。

(6)、技术员及时整理所管区域隐蔽验收、检验报审等相关资料,并及时交资料室存档,出现问题及时沟通、汇报,做到资料与现场同步。

三、会议总结
(1)、考虑到新疆气候原因,目前是施工的黄金时间,各片区负责人要合理利用现有人力、物力资源,确保施工质量的前提下狠抓施工进度。

(2)、对新进人员,各专业师傅要加强培养,多做引导,做好工作引导。

(3)、施工管理过程中注意与分包单位、施工班组保持正确的距离,建立良好的工作关系,时刻做好与业主、监理沟通协调,做到有礼有节,树立良好的中机人形象。

2013年8月16日。

合集下载

企业周例会会议纪要范文5篇

企业周例会会议纪要范文5篇

企业周例会会议纪要范文5篇企业周例会会议纪要范文1会议时间:x年xx月xx日16:00-17:30会议地点:x公司新厂区临时会议室主持人:参会人员:公司部门、工段负责人记录人:会议议题:周一工作例会会议内容:1、前期生产进度完全没有按照正常有序的开展,生产管理的混乱,导致以下问题:1)生产未按正常节拍进行。

2)新产品的工装一直跟不上生产要求。

3)模具制作进度缓慢。

4)生产中的问题没有及时反映出来。

5)检验进程较缓,检验要求应注明产品的状态。

2、生产过程中出现的问题未及时反馈,导致生产过程中衔接不顺,工作效率低下。

3、按排质量管理体系工作于x年xx月份正式开始着手进行,准备工作会用一个月时间。

4、涉及质检部量具丢失一事,要求考核到部门领导。

如前期价值x余元的量具丢失后,部门领导不闻不问,现决定对责任人承担50%的赔偿,部门领导承担%的赔偿。

5、滚齿机漏油问题,明天应及时进行处理,否则分别对部长x 元和工段长处罚。

6、模具组:领料按图纸要求,做到三检,即:“自检”、“互检”、“专检”。

7、财务x老师在会上提出,要求技术研发中心xx月xx日前完成x年至xx月的研发费用。

采购部预付款xx月xx日前向财务部提交至xx月预付款明细。

销售部万的回款计划第二天点前报财务。

生产部各厂区月底进行产品的盘点工作,数据必须与生产数据进行匹配。

人事部要求今年xx月后两个星期至今的会议纪要,同时要求每周一的生产例会必须在第二天点前分发各个部门(工段),xx月xx日下午四点前提交所有的会议纪要。

8、建议生产部对员工进行培训,提高员工的技能和素质。

质量部应对员工使用量具进行考核,做到爱惜量具,保养量具。

检验中心对每月量具库存数量建立台帐,报财务部。

9、每周生产例会从下周开始进行调整。

每周一下午13:20开始。

x年xx月xx日主题词:反馈考核体系调整呈报:董事长主送:公司各部门、工段综合部留存共印份企业周例会会议纪要范文2会议时间:20xx年x月x日 17:00—18:30会议地点:项目部第一会议室主持人:参会人员:记录人:会议内容:x年4月5日下午五点,月例会在第一会议室召开,会议由项目经理主持,项目部副部长以上等人员参加了会议。

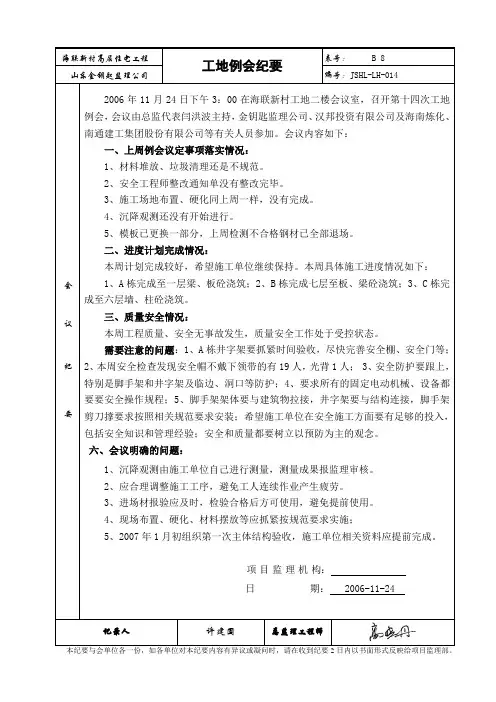

2006[1].11.24工程例会纪要14

2006[1].11.24工程例会纪要14
六、会议明确的问题:
2、1、沉降观测由施工单位自己进行测量,测量成果报监理审核。
功2、应合理调整施工工序,避免工人连续作业产生疲劳。
3、进场材报验应及时,检验合格后方可使用,避免提前使用。
4、现场布置、硬化、材料摆放等应抓紧按规范要求实施;
5、2007年1月初组织第一次主体结构验收,施工单位相关资料应提前完成。
项目监理机构:
日期:2006-11-24
记录人
许建国
总监理工程师
本纪要与会单位各一份,如各单位对本纪要内容有异议或凝问时,请在收到纪要2日内以书面形式反映给项目监理部。
一、上周例会议定事项落实情况:
1、材料堆放、垃圾清理还是不规范。
2、安全工程师整改通知单没有整改完毕。
3、施工场地布置、硬化同上周一样,没有完成。
4、沉降观测还没有开始进行。
5、模板已更换一部分,上周检测不合格钢材已全部退场。
二、进度计划完成情况:
本周计划完成较好,希望施工单位继续保持。本周具体施工进情况如下:
1、A栋完成至一层梁、板砼浇筑;2、B栋完成七层至板、梁砼浇筑;3、C栋完成至六层墙、柱砼浇筑。
三、质量安全情况:
本周工程质量、安全无事故发生,质量安全工作处于受控状态。
需要注意的问题:1、A栋井字架要抓紧时间验收,尽快完善安全棚、安全门等;2、本周安全检查发现安全帽不戴下领带的有19人,光背1人;3、安全防护要跟上,特别是脚手架和井字架及临边、洞口等防护;4、要求所有的固定电动机械、设备都要要安全操作规程;5、脚手架架体要与建筑物拉接,井字架要与结构连接,脚手架剪刀撑要求按照相关规范要求安装;希望施工单位在安全施工方面要有足够的投入,包括安全知识和管理经验;安全和质量都要树立以预防为主的观念。

工程项目周例会会议纪要

工程项目周例会会议纪要

工程项目周例会会议纪要
会议主题:工程项目周例会
会议时间:[日期] [时间]
会议地点:[地点]
参会人员:
1. [姓名]
2. [姓名]
3. [姓名]
4. [姓名]
5. [姓名]
6. [姓名]
7. [姓名]
会议议程:
1. 项目进展报告
2. 问题讨论
3. 下周计划
4. 其他事项
会议纪要:
1. 项目进展报告:
- [参与者姓名]:报告了项目A的进展情况,目前进度按计划进行,预计在[日期]完成。

- [参与者姓名]:报告了项目B的进展情况,目前遇到了一些挑战,但正在积极解决中,预计延迟[天数]完成。

- ...
2. 问题讨论:
- 讨论了项目B遇到的挑战,并提出了解决方案。

决定调整资源分配,增加人力投入,以便按时完成项目。

- 讨论了项目C的问题,决定开展额外的培训活动,提高团队成员对新技术的熟悉程度。

3. 下周计划:
- 确定了下周的工作计划,包括任务分配、时间安排等。

- 提醒大家关注项目风险和潜在问题,及时采取措施进行预防和解决。

4. 其他事项:
- 提醒大家按时提交项目工作报告、周报等相关文档。

- 下次会议时间和地点确定为[日期] [时间] [地点]。

会议纪要由[参与者姓名]编写,经过确认后发送给所有参会人员。

最新项目工程会议纪要 工程项目周例会会议纪要(精选5篇)

最新项目工程会议纪要 工程项目周例会会议纪要(精选5篇)

最新项目工程会议纪要工程项目周例会会议纪要(精选5篇)项目工程会议纪要篇一会议时间:某某年某月某日星期某(具体时间)会议地点:与会人员:会议主持:会议缺席:会议记录:会议议题:1、二级部门及内勤工作汇报、提报问题及建议;2、针对销售业务、后勤业务工作的讲评;3、传达总部方针、政策及要求;4、本部门工作部署及要求5、制度培训会议内容:一、二级部门及内勤工作汇报、提报问题及建议纪要内容注意事项:罗列各分部门提出的问题和建议。

(工作性汇报内容不用填)二、针对销售业务、后勤业务工作的讲评纪要内容注意事项1、纪要部门领导解决和处理问题的办法。

2、纪要部门领导针对各分部提出的建议、意见的回复。

3、纪要部门领导对本周销售业务工作、后勤业务工作的讲评三、传达总部方针、政策及要求。

纪要内容注意事项:纪要部门例会传达了哪些总部方针、政策、重要通知和工作要求、或传达全国营销会议精神。

四、本部门工作部署及要求文档为doc格式项目工程会议纪要篇二地点:参加人员:本次验收由建设单位组织设计、监理、勘察、施工等单位共同参加,市质监站派员参加,并成立了验收专家组,负责竣工验收相关事宜。

会议先由业主介绍验收组人员名单,并汇报了在工程建设中执行的相关法律、法规和工程建设强制性标准执行情况。

施工单位汇报工程概况,实际施工中碰到问题的处理情况,以及工程技术资料的汇总及评定情况。

施工单位对工程的自评结果为“合格”。

设计和勘察单位也做了相应的汇报:主要针对工程前期勘察工作和设计工作,并在前期工作中提出了自己的看法和建议,得到了建设单位的认可。

在工程施工中,各主要验收(如基础、主体分部验收、竣工预验收等)均能够按时参加。

对工程的评定为“合格”。

监理单位汇报了工程施工中原材料进场控制情况,各工序检查情况及分部验收情况。

在平时工作中,通过多次工地监理例会和专题例会,解决工作中碰到的变更和整改等内容。

对工程的评定为“合格”。

验收组在核查工程控制资料后,对工程实体进行了查验,认为工程总体质量较好,同时验收组也提出了一些建议和意见,汇总如下:1、屋顶炮楼两侧落水管下口须做弯头,在出水口位置做防冲刷挡板;屋面空调管摆放零乱,需整理;屋面防雷设置点个别松动,应处理。

周例会会议纪要范文(通用4篇)

周例会会议纪要范文(通用4篇)

周例会会议纪要范文(通用4篇)周例会会议纪要范文篇1会议时间:20xx年12月28日15:00会议地点:中国中铁郑州市轨道交通2号线一期工程土建施工01工区经理部会议室参加人员:见会议签到表主持人:谢玉山签发人:会议内容:会议由项目监理部总监理工程师主持,首先由中国中铁郑州轨道交通2号线一期土建01工区经理部、施工监控中心分别汇报本周工程进展情况和下周工程计划安排及需协调的问题,驻地办对工程进展情况作出分析评价,总监办对上周施工中质量和安全文明施工的不足之处给予指出,最后总监办及业主对以后工作提出明确的要求。

一、工程进展情况01工区广播台站:降水井累计完成94口;土方开挖本周完成6556m,累计完成71940m;钢支撑本周完成16根,累计完成166根;喷射混凝土累计完成4268㎡。

土建施工监控量测工作:广播台站埋设测斜管36根;地表沉降点共135个;建筑物沉降及倾斜测点共28个;埋设水位监测测点5个;埋设桩顶水平位移测点41个;支撑轴力监测18个;基坑南端及北端钢便桥上弦杆内力测点1个、斜杆内力测点1个、沉降及扰度测点1组。

二、下周广播台站土建施工:1、土方开挖3000m;2、完成喷射混凝土260㎡。

3、钢支撑10根;计划完成第21段底板钢筋绑扎及第22段底板防水施工。

监控量测工作:1、根据监测方案,对已开挖段基坑进行监测; 2、根据施工进度,对基坑中部的监测点进行埋设。

三、需协调解决的问题四、上周会议落实情况,质量、安全管理评价(一)上周会议落实情况上周例会要求中未落的问题:1、第21和22段砼垫层、砼保护层及防水施工工序为按要求报验;2、轨排井用两根φ600的钢支撑代替一根φ800的钢支撑方案的确认;2、必须抓紧落实接地网检测单位(要求必须施工一段检测一段,否则不得进入下道工序施工);(二)广播台站工程质量、安全管理评价1)安全管理方面:广播台站:本周施工现场安全文明施工处于可控状态,但以下方面存在安全隐患,要及本周安监站检查中提出围挡大门口覆土未清理,时整改:○泵车施工后空气中漂浮着大量灰2检查民工宿舍时发现大量电线私拉乱扯使用大功率用电尘,车站内排水沟存在大量垃圾;○3钢支撑吊装过程中发现吊装作业队把钢支撑放在设备并无防火措施,容易产生火灾隐患;○混凝土支撑之上。

工程例会会议纪要 工程项目会议纪要范文

工程例会会议纪要 工程项目会议纪要范文

【会议纪要】
会议主题:工程项目例会
会议时间:2024年5月20日
会议地点:公司会议室
参会人员:项目经理、技术负责人、市场销售负责人、财务主管、工程师、设计师等相关人员
会议主持人:项目经理
会议记录员:秘书
会议内容:
1.项目进展情况汇报
(1)目前项目的总体情况:
项目经理对项目进行了整体汇报,指出目前项目整体进展缓慢,出现了多项问题需要逐一解决。

工程师和设计师应认真对待问题,加快进度。

(2)用户需求变更:
市场销售负责人向大家汇报客户目前的需求变更情况,要求工程师和设计师按时进行必要的更改,确保产品能够满足用户需求。

(3)设计方案:
设计师向大家汇报最新的设计方案,并与工程师进行交流和沟通,优化方案。

2.进度计划更新
项目经理汇报了最新的进度计划,提醒大家按计划进行工作,避免时间上的浪费和冲突。

3.问题讨论
(1)设计优化:在设计方案中出现的问题进行了细致的讨论,解决了一些设计上的问题,提高了设计方案的质量和合理性。

(2)集成难题:技术负责人介绍了现阶段集成过程中遇到的一些难题,与工程师和设计师进行了讨论,寻找最佳的解决方案。

4.交流分享
技术负责人分享了一些前沿的技术,大家进行了技术交流和分享,相互提高和学习,促进了团队协同。

会议总结:
通过此次例会,整个团队对工程项目的情况有了更全面、深入的了解,并就项目中出现的问题进行了深入的讨论和解决,大家的合作沟通能力也得到了提高。

希望大家能够继续保持高效率、高质量的工作态度,推动项目顺利完成。

周例会会议记录范文6篇

周例会会议记录范文6篇周例会是在短周期内进行工作布置与总结的会议形式,之所以称为例会是因在每周固定的时间、地点由专人进行主持,形成了以周为单位时间相关人员参加的会议。

为本次召开的会议做一个会议记录,本文是店铺为大家整理的周例会的会议记录范文,仅供参考。

周例会会议记录范文篇一:会议部门:研发中心-平台组会议内容:研发中心-平台组周例会记录人: xxx 会议主持: xxx会议地点: xxx 审查:会议日期: xxx出席人员: xxx、xx、xxx一、会议议题研发中心-平台组的各成员在这一周工作情况的汇报与总结。

二、工作汇报吕灶树:开发平台V2.0软件、资源中心V2.0软件、产品货架V1.0软件三款软件结项前的准备工作。

余文聪:MINI2.5一体化教学平台需求:课程包结构、教学流程、课程要素等讨论;MINI2.5一体化教学平台的项目章程编写。

张盼盼:开发平台V2.0软件课程包结构清单信息录入;产品货架软件产品以及产品信息的整理;课程包出库。

周琳:上汽帕萨特项目测试;上汽帕萨特项目操作手册的编写。

胡绍林:开发平台V2.0软件,课程包出库15单;上汽帕萨特项目测试。

舒树奎:上海交校项目,软件后台开发。

苏龙峰:开发平台V2.0电子书移植功能;产品货架V1.0软件Bug 修改;配合吕灶树、王云、余文周治:开发平台V2.0课程包移植功能;资源中心V2.0资源移植。

李宏伟:资源中心V2.0软件所提交的Bug修改。

王云:MINI2.5一体化教学平台需求:课程包结构、教学流程、课程要素、基础功能等讨论。

王为武:发动机3D结构原理展示软件的原型、界面设计。

丁天偎:熟悉练习项目界面、图标设计工作;帕萨特维修技术三维仿真实训系统后台界面图标设计。

三、待办事宜四、问题讨论无五、会议总结此次会议是自研发中心成立以来,平台组组织的第一次集体会议,会议上各成员对各自负责的近期工作都做了汇报。

吕灶树阐述近期的工作重心。

希望大家再接再厉,加油!周例会会议记录范文篇二:会议时间:20xx年5月18日16:30会议地点:嘉年华B座9楼会议室会议主持:黄子懿参会人员:黄子懿、陈秀峰、郭胜莲、苏芳、王琨、何春海、翟楠、权文学、张建松、李文生会议记录:董剑会议主要议题:上周例会所提出问题的处理、跟进情况,各部门工作总结、本周工作安排等问题周例会会议记录范文篇三:会议时间: 20xx年1月21日 13:40至15:00会议地点:会议室主持人:叶嗣玲参加人员:小郑总、沈腾飞、李霞、胡蜀平、洪卫、李红、张莉、江洁、叶嗣玲、康厚彬、张明放、徐春缺席人员:唐二玲、记录人:王廷廷会议内容:本次周例会听取了各部门上周主要工作情况汇报,公司领导对各部门工作中遇到的困难和存在的问题进行了回复和指示,现将会议纪要如下:一、存在的问题及解决方案:1、李经理汇报本周能确定19#楼租赁一事。

项目工程周例会纪要(模板)

项目工程周例会纪要一、上周现场进度情况通报
1. 周例会有总监理工程师主持
2. 该会议纪要需于会后第二天上午12:00前,由监理整理报业主审核后,方可下发,时间不迟于会后第二天下午
4:00
3. 每周会议时,所有相关单位责任人必须携带该会议纪要出席,对照上周会议纪要开始会议程序;本表与会单位
各一份,如有不同意见,请在收到后24小时内书面提出,否则即表示认可纪要内容,按纪要内容执行;
审核签署
总监理工程师:业主项目主管:
项目监理机构(章)。

周例会会议纪要范文(优秀5篇)

周例会会议纪要范文(优秀5篇)会议时间:XX年某月某日星期某(具体时间)会议地点:与会人员:会议主持:会议缺席:会议记录:会议议题:1、二级部门及内勤工作汇报、提报问题及建议;2、针对销售业务、后勤业务工作的讲评;3、传达总部方针、政策及要求;4、本部门工作部署及要求5、制度培训会议内容:一、二级部门及内勤工作汇报、提报问题及建议纪要内容注意事项:罗列各分部门提出的问题和建议。

(工作性汇报内容不用填)二、针对销售业务、后勤业务工作的讲评纪要内容注意事项1、纪要部门领导解决和处理问题的办法。

2、纪要部门领导针对各分部提出的建议、意见的回复。

3、纪要部门领导对本周销售业务工作、后勤业务工作的讲评三、传达总部方针、政策及要求。

纪要内容注意事项:纪要部门例会传达了哪些总部方针、政策、重要通知和工作要求、或传达全国营销会议精神。

四、本部门工作部署及要求时间:20某某年某月某日下午5:00时地点:医院会议室主持人:卞旭鹏内容:院长办公会、院周会参加人:金慧敏、卞旭鹏、喻衡、刘文富、薛华丽、方勇、胡杨李红珍、陈澎、刘莉、刘松、刘伟、何小艳、赵军、李菊梅、钱洪流、陈慧鈞、陈春芳、史冰洋、周勇、孙爱萍、周利平、姚屹、杜艳红、伍美华、肖云鹏、罗奕奇缺席:顾海波(请假)、欧跃辉(休假)迟到:无记录人:罗奕奇一、会议决定和通报事项2、男性科孙洪河主任于诊室门口捡到一个钱包并交还失主,给医院建立了良好的对外形象,这种拾金不昧的高尚品德值得学习,经研究决定在全院范围内进行通报表扬并奖励五十元。

3、关于开展优化环境,优化服务流程和内涵的“感动”服务活动的通知。

卞院长作出部署:这两天将实施“感动”服务的通知文件下发到各科室,3月19日至3月31日各科室进行讨论、自查、制定具体实施措施。

4月1日至12月15日各科室实施和完善“感动”服务措施。

12月16日至12月31日对“感动”服务过程进行总结,并且对优秀科室和个人给予表彰。

4、本周四晚上17:00在会议室进行行政后勤人员“感动”服务培训。

工程例会会议纪要范文5篇

工程例会会议纪要范文5篇工程例会会议纪要范文篇1工程名称:__变电站(输电线路)新建工程编号:__-__(月份)-__(次数)会议地点__变电站(输电线路)新建工程现场会议室会议时间__-__-__会议主持人总监理工程师__会议主题:__变电站新建工程监理周例会会议内容:__年__月__日__变电站(输电线路)工程召开了第__次周例会,监理项目部__、__、__;施工项目部__、__、__参加了此次周例会,会议由总监理工程师__主持,会议主要就本周现场施工进度、安全和质量工作管理情况进行总结,形成会议纪要如下:一、本周施工形象进度及与进度计划的符合性(一)本周完成的具体工作量变电站应细化说明完成各电压等级基础__基,主变基础施工完成情况,电缆沟道完成__米,主控楼框架主体(装饰装修)施工完成情况、道路、电气一、二次设备安装、电缆铺设、二次接线、接地施工等完成情况。

线路工程应细化说明完成基础__基,其中直线塔__基、耐张塔__基;组塔__基,其中直线塔__基、耐张塔__基;架线__公里;附件安装。

(本周工程完成情况必须精确到具体部位,如x-x轴__基础,几号设备,第几号塔等)(二)实际进度与计划进度的符合性本周工程施工完成情况是否符合施工进度计划,如推迟应说明偏差时间和原因。

二、本周现场安全管理和文明施工工作情况1.本周工作的主要危险点有哪些,采取了那些预控措施,是否进行作业人员的交底,现场检查是否落实到位。

2.本周现场文明施工做了哪些工作,是否按照策划文件落实,监理项目部对现场的检查情况。

3、本周监理共对什么内页资料管理进行了审查,自身形成哪些资料。

三、本周施工质量管理工作情况1.本周施工的作业项目共__项,策划应执行标准工艺__项,实际执行__项,执行效果是否符合标准工艺的质量标准,存在哪些不符合标准工艺要求的不足之处。

2.本周施工的作业项目应形成检验批记录__份,实际形成__份;分项工程验收记录__份,实际形成__份;分部工程验收记录__份,实际形成__份;单位工程验收记录__份,实际形成__份;隐蔽工程验收记录__份。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
相关文档
最新文档
