路基挖方施工工艺
路基土方开挖施工工艺标准

路基土方开挖施工工艺标准1 施工操作工艺1.1 工艺流程1.2 操作步骤及方法1.2.1土方开挖应自上而下进行,禁止乱挖、超挖,不得掏洞取土,根据整个路段的横断面宽度和深度,有以下开挖方式。
1)单层横向全宽掘进法:对挖掘深度小且短的路堑,沿路线纵向一端或两端向前开挖至路基设计高程,逐渐向纵向挖深,挖出的土方一般向两侧运送。
2)多层次、横向全宽掘进法:当路堑较深路线纵向较长时,横向全宽也可分为两个成两个以上的阶梯,同时分层进行掘进,每层都留有运土路线,并做好临时排水设施,防止上下层干扰。
这种挖掘方法作业多,工效快,施工时加强管理、协调。
3)纵向通道挖掘法:如果路堑的宽度、深度都较大,可先沿路堑纵向分层挖出一条通道,然后向通道两侧进行拓宽;上层通道拓宽至路堑边坡后再开挖下层通道,如此纵深开挖直至路基设计高程。
开挖时可以在边坡碎落平台上做好临时排水沟,将水引出路基外。
1)混合挖掘法:对特别长、深的路堑,可采用先用纵向通道,再横向两侧挖出若干条辅助通道,可集中机械设备沿纵横通道平1行作业。
这种挖掘方法必须注意作业进度、运土路线、临时排水、机械调度配套等周密组织管理,一般组织统一协调。
1.2.2土质路堑开挖,应根据工程的实际情况选用挖掘、装运、平整机械,最大限度地发挥机械的效能,杜绝窝工、停工状况。
施工机械选择应遵循以下原则。
1)适用性原则:机械的性能、数量要与工程进度、工程量相匹配,避免因机械工作能力不足和过剩,造成延缓工期或机械效率太低现象,尽量选择满足施工内容的机种和机型。
2)经济性原则:对路基土方量都较集中,量又大,采用大型机械配套施工,可确保工期,降低人工成本,能充分体现机械化施工先进性和可靠性。
3)可靠的安全性原则:要选择噪声小、不污染自然环境和生态平衡的、便于自动化施工的组合配套机械。
1.2.3推土机是土方路堑施工常用的机械,作业方法主要有五种。
1)下坡推土法:一般可提高生产效率30%~10%,但坡度不宜过陡,适宜坡度为10%~18%,否则回空时爬坡困难。
挖方路基施工

挖方路基施工挖方路基一般分为土质路堑和石质路堑,土质路堑开挖应根据挖方数量大小及施工方法的不同确定开挖方案。
石质路堑开挖应根据岩石的种类和坚硬程度确定开挖方式。
土方开挖,不论开挖工程量和开挖深度大小,均应自上而下进行,不得乱挖超挖。
石方开挖,在不影响边坡稳定的情况下采用爆破施工,以满足路基施工质量技术标准要求。
一、土质路堑施工1.土质路堑施工工艺流程土质路堑施工工艺流程如图3-3-1所示。
图3-3-1 土质路堑施工工艺流程2.土质路堑施工作业方法路堑由天然地层构成,开挖后由于受到扰动和地面水及地下水的集中影响,边坡和开挖后的基底易发生变形和破坏,在路堑挖方地段常发生路基的一些病害,如滑坡、崩塌、路基翻浆等。
因此,施工方法与路堑的边坡及基底的稳定有着密切关系。
开挖方式应根据路堑的深度、纵向长度和地形、土质、土方调配情况以及机械设备条件等因素确定,达到保证工程质量、加快施工进度、提高工作效率的目的。
土质挖方路基根据挖方深度、纵向长度及现场施工条件,可采用的开挖方法有横向挖掘法、纵向挖掘法和混合式挖掘法。
(1)横向挖掘法。
1)单层横向全宽挖掘法。
从路堑的一端或两端按断面的全宽一次性挖到设计高程,逐渐向纵深挖掘,挖出的土方一般向两侧运送。
其适用于挖掘浅而短的路堑,如图3-3-2所示。
图3-3-2 单层横向全宽挖掘法1—路堑;2—路堤2)多层横向全宽挖掘法。
为增加工作面、加快施工进度,可以在不同高度处分几个台阶进行挖掘,其深度视施工操作便利和安全而定,一般每层挖掘台阶深度为3~4 m。
其适用于挖掘深而短的路堑,如图3-3-3所示。
图3-3-3 多层横向全宽挖掘法1—路堑;2—路堤(2)纵向挖掘法。
土质路堑纵向挖掘法可分为分层纵挖法、通道纵挖法和分段纵挖法三种。
1)分层纵挖法:沿路线全宽以深度不大的纵向分层挖掘前进,如图3-3-4所示。
该法适用于路堑宽度和深度均不大的情况。
当路堑长度较短(不超过100 m)、开挖深度较浅(不大于3 m)、地面横坡坡度较陡时,宜采用推土机作业;当路堑较长(超过100 m)时,宜采用铲运机或铲运机加推土机助铲作业。
路基挖方首件工程施工总结

路基挖方首件工程施工总结我部自进场开始,就积极开展了路基施工的各种准备工作,2015 年4月3日开始,进行了K43+100~K43+300路基挖方首件工程的施工。
在施工过程中,我部精心组织、严格要求,于 2015年4月8日完成了K43+100~K43+300路基挖方一级平台的土石方挖方工程,现将我段的路基挖方首件工程的施工总结汇报如下:一、施工工艺(一)、测量放线为了在路基挖方施工过程中,宜于机械操作并能精确控制边坡和平台的位置、标高和坡度,采用在现场逐桩测量原地面,用“逐渐接近法”根据原地面高程和设计图纸文件的边坡坡度,放出坡口开挖线(挖方)和坡脚填筑边线(零填)。
在施测过程中,由于采用“逐渐接近法”放路基边线时,非常耗时、费力,为了保证放线精准度和速度,在放出路基填挖边线的基础上,同时放出最顶一级平台外侧(挖方)和路面顶外侧(填方)的线,并定桩。
(二)、路基挖方路基土方开挖采用挖掘机开挖作业,开挖时采用“横挖法”自上而下分台阶进行,在部份段落采用混合式开挖法。
每层台阶控制在2m范围,并在台阶面设置2%纵横坡以避免雨季积水。
在施工中根据边坡桩及时刷坡,避免超(欠)挖.路基开挖时,根据测量放线后的开挖边线范围内的路基进行开挖,开挖不破坏边线桩,发现有破坏或被移动的边线桩,重新测量恢复边桩。
为了便于挖掘机手的操作,在开挖时,首先从开挖边线向路中线预留台阶高度的0。
75倍宽度,挖掘机按竖直方向向下开挖,开挖至台阶位置后,测量台阶位置标高,根据台阶标高计算并放出台阶与边坡线的交点,以此交点为基点,用挖掘机进行对台阶以上的边坡进行刷坡。
在本路段开挖过程中,所遇以土方为主,偶遇孤石。
对于孤石我们采取以下处理措施:1.边坡上的石块,如埋土不深,采取用挖掘机将其从边坡上挖下运走。
2.边坡上的石块,台埋土很深,挖掘机械无法将其挖下,采取用人工将其开凿,并削成与设计边坡一致的坡度.3。
开挖出来的孤石,采用爆破方法或破碎机将其破碎后运至填方路段填方.(三)、平台控制开挖每一级台阶,测量标高后,计算距最近平台高差,在距平台高差小于1米时,采用挖掘机精细开挖,随开挖随测量,直到开挖至设计平台标高。
浅析高速公路路基挖方施工工艺

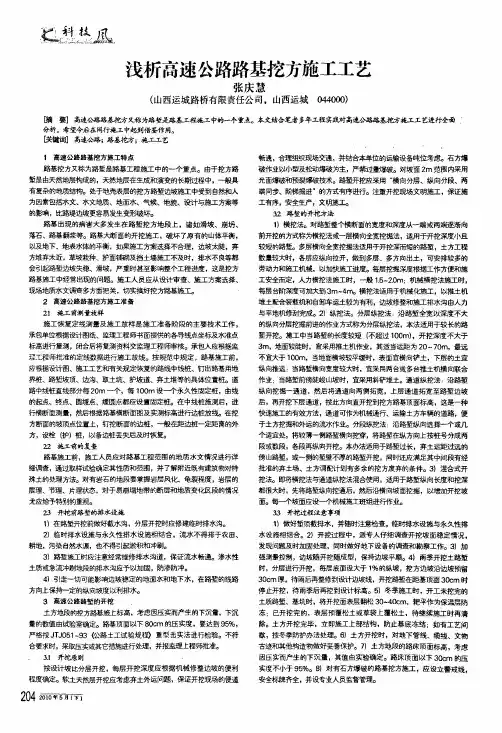

基照勉.浅析高速公路路基挖方施工工艺张庆慧(山西运城路桥有限责任公司,山西运城044000)B商耍】高速公路路基挖方又称为路堑是路基工.程施工中的一个重点。
本文结合笔者多年工程实践对高速公路路基挖方施工工艺进行全面分析。
希望4后在同行旋.工中起到锱鉴作用。
p徽]高速公路;路基挖方;施工工艺,1高速公路路基挖方施工特点路基挖方又称为路堑是路基工程施工中的一个重点。
由于挖方路堑是由天然地层构成的,天然地层在生成和演变的长期过程中,—般具有复杂的地质结构。
处于地壳表层的挖方路堑边坡施工中受到自然和人为因素包括水文、水文地质、地面水、气候、地貌、设计与施工方案等的影响,比路堤边坡更容易发生变形破坏。
路基出现的病害大多发生在路堑挖方地段上,诸如滑坡、崩坍、落石、路基翻浆等。
路基大断面的开挖施工,破坏了原有的山体平衡,以及地下、地表水体的平衡,如果施工方案选择不合理,边坡太陡,弃方堆弃太近,草坡栽种、护面铺i坍及挡土墙施工不及时,排水不良等都会引起B各堑边坡失稳、滑坡,严重时甚至影响整个工程进度,这是挖方路基施工中经常出现的问题。
施工人员应从设计审查、施工方案选择、现场地质水文调查多方面把关,切实搞好挖方路基施工。
2高速公路路基挖方施工准备2l施工前测量放样施工恢复定线测量及旌工放样是施工准备阶段的主要技术工作,承包单位根据酾十图纸、监理工程师书面提供的各导线点坐标及水准点标高进行复测,闭合后将复测资科交监理工程师审核。
承包人应根据监理工程师批准的定线数据进行施工放线。
按规范中规定,路基旌工前,应根据i爨十图、旋工工艺和有关规定恢复的路线中线桩、钉出路基用地界桩、路堑坡顶、逊勾、取土坑、护坡道、弃±堆等的具体位置桩。
道路中线桩直线部分每20m一个,每1O O m设—个永久性固定桩,曲线的起点、终点、圆缓点、缓圆点都应设置固定桩。
在中线桩施测后,进行横断面测量,然后根据路基横断面图及实测标高进行边桩放线。
路基工程施工方法

路基工程施工方法1、一、路基挖方施工方法1.1、土方路基开挖施工1、施工工艺流程图:路基土方开挖流程图2、开挖方法(1)开挖方式根据路堑的宽度、长度以及土质等因素确定,较短的路堑采用横挖法,较长路堑采用纵挖法;对深度不超过3m的挖方一次性挖到设计标高,对深度超过3m的挖方分层开挖。
对于土方量较大的路段,则采取将以上两种方法混合进行施工。
(2)根据所要开挖路段的横断面,准确放出开挖坡口线,用挖掘机(或装载机铲运本桩利用挖方)开挖,可利用的土方由自卸汽车运至填方地段,不可用的土方运到弃土场。
(3)对于硬土土质,挖掘机施工困难时,用推土机配松土器松土后用推土机堆积,最后用装载机装车外运。
(4)在进行边坡开挖时,人工配合边开挖边刷坡。
1.2、石方路基开挖施工1、石方路基开挖施工工艺流程:石方路堑施工工艺流程图2、石方路基开挖方法对于石质破碎和较软的地段采用挖掘机开挖,石质较硬的地段采用控制爆破方法进行施工。
靠近边坡坡面采用预裂爆破或光面爆破方法。
路床顶宜使用密集小型排炮施工,炮眼底标高宜低于设计标高10~15cm,装药时宜在孔底留5~10cm空眼,装药量按松动爆破计算。
控制爆破施工采用多台阶、小孔距、浅孔松动控制爆破方案,其特点:“眼较浅、密打眼、少药量、强覆盖、间隔微差”,在爆破中做到“松而不散,散而不滚、碎而不飞”。
根据地形、地质条件采用能保证边坡稳定的预裂爆破和多排浅孔微差爆破:路堑边坡采用光面爆破,路堑中部采用深孔微差松动控制爆破。
(1)控制爆破施工方法通常采用小台阶法即浅孔台阶松动爆破法,是自上而下逐步形成台阶进行。
松动控制爆破的开挖方法,每级台阶高2.5m,台阶宽2.2m(沿线路方向)。
(2)光面爆破施工光面爆破就是控制爆破作用的范围和方向,施工时沿开挖线轮廓布置间距较小的平行炮孔,在这些光面炮孔中进行药量减少的不耦合装药,然后同时起爆这些炮孔,爆破时沿这些炮孔的中心联结线破裂成平整的光面,达到增加岩壁的稳固性,减少爆破的振动作用,进而达到控制岩体开挖轮廓的效果。
挖方路基施工技术交底

炸药单耗:0。30~0。6,kg/m3(以岩性而定)
爆破参数见下表。
Φ42浅孔台阶松动控制爆破参数表
H(m)
h(m)
a(m)
b(m)
L(m)
l(m)
lபைடு நூலகம்(m)
Q(kg)
1
0.4
1。2
1。0
1.4
0。3
1。1
0.35
2
0。4
1。3
1。1
2.4
1.0
1。3
0。8
3
0。4
1。3
1.2
3。4
1。8
1.6
1。4
爆破施工严格遵照《爆破安全规程》和深圳市有关规定办理。爆破施工前,编制详细的爆破施工组织设计,经有关部门审批后实施。
起爆前加强警戒警示,爆破时人员全部撤至安全地点后方可起爆,爆破警戒距离不小于100m。并实施临时封路.
爆破前张贴告示,加强与临近单位之间的沟通、协调,确保爆破施工进行顺利。
3、质量要求
将路基顶面整平后,用振动压路机对路基顶面进行碾压。压路机的振动频率应控制在30Hz~45Hz的范围,过大的振动频率也会降低压实效果。压路机的振幅应控制在0。7mm~1。8mm。碾压时第一遍应不振动静压,然后先慢后快,由弱振至强振。压路机的最大行驶速度不超过4Km/h.碾压时先压两边再压中间,纵向进行退式进行,横向接头时振动压路机重叠0.4m~0.5m。应确保无漏压、无死角,确保碾压均匀.
路基挖方、填方、过渡段施工工艺

二、路基填方施工工艺流程
二、路基填方施工工艺流程
1、碾压作业时,压路机一来一去为完成碾
压作业一遍; 2、碾压作业过程中,压路机轮迹重叠 30~50cm; 3、在填筑过程中,横断方向左右侧各超填 30~50cm。竣工之时刷平。例如,某断面基 底宽32m,在填筑的时候自中线往左、右侧 各填16.5m,实际填筑宽度33m; 4、填筑开工之前,务必修好两侧的临时排 水沟;
一、挖方施工工艺流程
5、爆破施工
对较深岩层的路堑 段须进行爆破施 工,爆破施工前 须通过当地公安 局办施工手续, 并确保周边环境 安全。靠近设计 坡面预留光面爆 破层。
一、挖方施工工艺流程
6、弃土弃渣
堑顶弃土、弃渣要保证路堑边坡及山体本身 的稳定性。如果经过土样试验,该段土质 可以利用,则根据土石方调配表运至指定 的路基段进行利用。 7、边坡修整 8、边坡防护施工
三、过渡段施工工艺简介
5、过渡段填筑要点简述
a、填筑之前首先根据场地情在地基和路堤变形稳定之后进行, 最好与相邻路堤段的防护砌体施工相互协调; c、过渡段路堤应与桥台椎体和相邻路堤同 步填筑; d、横向结构物梁端的过渡段填筑必须堆成 进行,防止结构物受力不均导致变形或位移;
二、路基填方施工工艺流程
5、根据现场实际情况情况确定填筑顺序,符合 由低到高、由两边到中间的要求;碾压顺序要符 合“先两侧、后中间”的规则; 6、填筑过程中,一定要注意路拱的坡度;
7、填筑时各区段交接重叠压实长度不得小于2m,
上、下层填料接头错开不小于3m(客货标准); 8、采用碎石类填料,分层压实厚度不得大于 40cm;采用砂类土和改良土时,分层压实厚度 不得大于30cm。采用任何填料情况下,分层压 实厚度不得小于10cm(客货共线标准)。
路基挖土方施工工艺流程及施工方案

路基挖土方施工工艺流程及施工方案说明:1)路堑开挖前,首先核对地质资料,开挖后如发现与地质资料不符,及时反馈设计、业主和监理单位。
2)开挖前,首先测量放线,依据设计挖深及边坡率推算测出开挖边界,并及早完成路堑顶截水沟的修建,由高到低,从上而下,由里向外逐层开挖,最后刷坡至边坡线,严禁掏底开挖。
3)在路堑施工前,根据现场收集到的情况,核实的工程数量,工期要求,施工难易程度和人员、设备、材料,编制实施性施工组织设计,报监理审批。
4)开挖时经常放线检查宽度、坡度,及时纠正偏差,避免超欠挖,保持坡面平顺。
一、施工方法1)土质路堑从上至下逐层顺坡(按设计坡率)采用挖掘机、推土机开挖,用挖掘机将土方装入自卸汽车运输,机械为主、人工为辅进行边坡修整,并及时做好临时排水设施。
2)路堑开挖要保证排水系统的畅通。
3)开挖应自上而下纵向、水平分层开挖,严禁掏底开挖。
4)膨胀土路堑要避开雨季施工,基床换填、边坡防护封闭应与开挖紧密衔接。
支挡不能紧跟开挖时,应预留厚度不小于30cm的保护层。
5)设有支挡结构的路堑边坡应分段开挖、分段施工。
设计要求分层开挖、分层防护的路堑边坡,应自上而下分层开挖、分层施工,支挡工程施工与开挖紧密衔接。
如果风戽不能紧跟完成的,应预留厚度不小于50cm的保护层。
6)严格控制每层开挖深度在1.5m左右,每层开挖的边坡一次成型,刷坡工作紧跟开挖,形成开挖、刷坡多个工作面同时进行的流水线作业。
每段开挖工作完成后,对边坡进行及时防护。
开挖出的弃土运到弃土场堆放。
种植土和其他用途的表土储存于指定地点用于复耕或种植植被。
7)路堑短距离的土方,从路堑的一端或按横断面全宽逐渐向前开挖。
8)对于距离很长的集中性土方,采用纵挖法施工,即沿着路堑纵向将高度分成不同的层次依次开挖。
挖方挖至设计标高后,再超挖30cm,而后按填方路基进行施工,以确保路基的平整度及压实度。
二、质量控制措施a、放出开挖边线,经工程师同意后分层开挖,开挖前挖好截水沟,当挖方土质发生变化时,重新测量横断面,修改施工方案及挖方边坡,并及时报请工程师批准。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
路基挖方施工工艺1. 工艺流程修建临时截排水设施施工测量 确定开挖范围 区分利用土或弃土路堑开挖 路基修整 修筑便道 原地表复测并记录 调查需保护或拆除设施清除需拆除设施 对无法拆除的采取保护措施 挖到设计标高 不合格料 合格料 根据现场情况再定 按设计进行换填 三方联测 报检中线及边线 报检开挖 报检 下步工序施工准备 技术人员使用水准仪严格控制高程,严禁超挖、乱挖 刷坡 利用土 路基填方废弃 废弃土2.施工流程2.1施工准备技术准备路基开挖施工前,应在全面熟悉施工图纸及设计交底的基础上,进行现场核对和施工调查,发现问题应及时通知工程技术部。
(1、与原有道路顺接处2、两段图纸连接处)(不要全部相信图纸,尽管田总和高总出图质量很高,但作为技术人员应时刻有这种意识,带着批判的眼光去审视图纸;排水浆砌)更换图纸的习惯主要的施工机具准备测量仪器:全站仪、水准仪。
机械设备:挖机(带破碎锤)、自卸车、装载机、推土机、平地机、压路机、水车。
材料:线绳、米尺、白灰、木桩、坡度尺安全设备:安全帽、反光背心、围挡、警示牌等。
施工测量路基施工前应做好施工测量工作,其内容包括导线、中线、水准点复测,横断面检测、增设临时水准点等。
(其中在施工前,现场技术人员需对测量部提供的水准控制点进行闭合,水准点闭合后方可使用,若闭合不上,需通知测量部进行复测。
)1、测量放样以及调查需保护或拆除设施根据路基中线及施工图纸确定出确切的征地边线,经监理工程师确认后,打设边界桩,核实占地范围内地上、地下所有需要拆除和需要加固保护的设施,限制施工区域以避免不必要的纠纷。
最后按施工图放出中线桩,测定出各桩点的相应高程。
(在施工前必须调查好地上(现有道路是否被挖除)地下设施,例如光缆、水管、污水井等能拆除的尽量拆除,以免对施工造成影响,如果拆除不了,就采取保护措施,以免施工时对其产生破坏)2、原地表横断测量路基挖方施工前,需同监理、分包商共同进行一次原地表高程采集,为土方准确计量提供依据。
3、确定施工范围根据恢复的路基中线、路基设计横断图和有关规定,测设并固定路基用地界桩、路堑堑顶、开挖线等具体位置桩,桩上标出桩号及路中心挖深,并按实际需要增设临时水准点。
施工便道为方便人员车辆进出现场,保证施工顺畅,需在道路附近修筑施工便道。
修建临时截、排水设施正式开挖前,应修建好临时截、排水设施,以减少雨水对路基造成破坏,尤其在雨季施工,需特别注意。
临时排水设施应与永久排水设施相结合,不得引起淤积和冲刷。
2.2土质路堑的开挖1、路基挖方开始前,需要精确放出开口线,让测量部进行复核验收,并报检验收中线、边线及宽度。
验收无误后才可以进行路基挖方施工,开挖过程中,应采取措施保证边坡稳定。
开挖至边坡线前,应预留一定宽度,预留的宽度应保证刷坡过程中设计边坡线外的土层不受到扰动。
(路线偏位需注意如德赛)2、路基开挖应按边坡设计坡度和坡面形式,自上而下逐层开挖,禁止乱挖、超挖,严禁掏洞取土,以免发生安全事故。
开挖快至设计标高时,应加密测量控制,防止乱挖、超挖。
3、土质路堑开挖,根据路堑深度和纵向长度,以及施工方法的不同,按掘进方向的变化,主要有横挖法、纵挖法和混合挖法。
横挖方:单层横向全宽掘进法:对挖掘深度小且短的路堑,沿路线纵向一端或两端向前开挖至路基设计标高,逐渐向纵向挖深的方法。
多层次、横向全宽掘进法:当路堑较深路线纵向较长时,横向全宽也可分为两个或两个以上的阶梯,同时分层进行掘进,每层都留有运土路线,并做好临时排水设施,防止上下层干扰。
这种挖掘方法作业多,工效快,施工时加强管理、协调。
纵挖法:纵向通道挖掘法:如果路堑的宽度、深度都较大,可先沿路堑纵向分层挖出一条通道,然后将通道两侧进行拓宽。
上层通道拓宽至路堑边坡后再开挖下层通道,如此纵深开挖直至路基设计标高。
开挖时可以在边坡碎落平台上做好临时排水沟,将水引出路基外。
分层纵挖法:如果路堑的宽度和深度都比较大,可以按路堑横断面全宽纵向分层开挖。
挖掘的地表应保持倾斜,以利排水。
分段纵挖法:如果路堑很长,可沿路堑纵向选择一个或几个适宜处,将薄弱一侧路堑横向挖穿,把路堑分为两段或数段,各段在纵向开挖。
本法适用于路堑过长、弃土运距过远的傍山路堑,其一侧堑壁不厚的路堑开挖。
混合挖掘法:对特别长、深的路堑,可采用先用纵向通道,再横向两侧挖出若干条辅助通道,可集中机械设备沿纵横通道平行作业。
这种挖掘方法必须注意作业进度、运土路线、临时排水、机械调度配套等周密组织管理。
4、路堑开挖的机械配备及施工方法推土机开挖土质路堑推土机具有操作灵活、运转方便、所需工作场地小、短距离运土效率高等特点,既可独立作业,也可配合其他机械施工。
推土机开挖土质路堑的施工方法:1、下坡推土法2、槽型推土法3、并列推土法4、接力推土法5、波浪式推土法6、斜铲推土法7、侧铲推土法挖掘机开挖土质路堑挖机工作灵活,回转速度快,工作效率高,特别适合用于与运输车配合开挖土方路堑。
挖掘机开挖土质路堑施工方法:侧向开挖正向开挖装载机开挖土质路堑装载机是一种工作效率较高的铲土、装载、运输机械,他兼具推土机和挖掘机的工作能力,其优点是适应性强、工作效率高,操作简便、机动性能强。
装载机开挖土质路堑工作方法I字形 V字形 L字形推土机、挖机、装载机联合作业深路堑挖方路基施工路堑边坡高度大于等于20米时,称为深路堑。
其开挖方法与一般高度路堑的开挖方法基本相同。
2.3.石质路堑施工基本要求:在开挖程序确定之后,根据岩石条件、开挖尺寸、工程量和施工技术要求,通过方案比较拟定合理的方式。
其基本要求:1.保证开挖质量和施工安全2.符合施工工期和开挖强度的要求3.有利于维护岩体完整和边坡稳定性4.可以充分发挥施工机械的生产能力5.辅助工程量小开挖方式:按照破碎岩石的方法,主要有钻爆开挖、机械开挖和静态破碎法静态破碎发:在炮孔内装入破碎剂,利用药剂自身产生的膨胀力,缓慢作用于壁孔,使介质开裂。
该法适用于在设备附近、高压线下,以及开挖与浇筑过渡段等特定条件下的开挖和切割岩石或拆除建筑物。
优点是使用安全可靠,没有爆炸产生的公害,缺点是工作效率底开裂时间较长。
2.4区分利用土或弃土路基开挖前,实验室应对原地表按规范要求的频率进行取样实验,以确定其挖方料是否为可利用方。
如果可被利用,利用土方应按下列规定执行:1)表层含有机质土应清除并集中堆放,不得与利用路堤填料土混杂放在一起。
2)利用土方必须根据路基施工技术规范要求,进行土工试验,其试验项目包括:●液限、塑限、塑性指数;●颗粒大小分析试验;●含水量试验;●相对密度试验;●土的标准击实试验;●土的强度CBR值试验;●有机质含量试验、易溶盐含量试验3)挖方材料作为可利用方,须经监理同意后,才可运往填方路段使用或集中堆放在指定位置,且需通知经营部并做好现场记录,以备计量使用。
4)在挖方过程中。
如若发现材料变化,需通知实验室进行取样。
路堑挖土方作为弃方处理的废土,必须按照以下规定执行。
1)弃土应不占或少占耕地2)沿河弃土不得挤占河道,影响排洪、加剧河岸冲刷;不得向水库、湖泊、岩溶漏斗、暗河口处弃土;严禁在贴近桥墩处、涵洞口处弃土。
3)对于MH高速路项目,挖方弃土在不影响施工的前提下可先堆在红线与坡脚的中间地带,之后可作为中央分隔带或填方边坡的回填土使用。
2.5边坡及路基修整边坡刷坡1、应严格按照设计和规范要求,进行挖方边坡施工,施工中应及时配合多次坡度检测,在开挖接近设计坡度时,进行刷坡成型处理。
雨季施工中做好边坡的防排水工作.2、边坡上的所有松散碎石或其他材料应该被清除3、挖方边坡应严格按照设计坡度进行,若开挖后发现边坡实际土质与原设计勘查资料不符时,特别是土质较松时,应及时向工程部反馈,经现场查看确认后修改边坡坡率。
4、短距离的坡度控制可用到坡度尺,坡度尺需要根据所施工部位的坡度情况进行制作,大坡度的坡度控制依靠坡度尺和高程测量放样配合进行。
边坡防护路基修整路基挖到路基补强层底时:a、路床材料为满足要求的料时通知工程技术部,根据现场情况再定。
b、路床材料为不合格料时(以环湖路为例)1)路床为轻质火山灰而且轻质火山灰厚度大于80cm时,超挖80cm轻质火山灰,用合适的材料进行回填;(80cm是跟设计规定的外环2.2m)2)路床为轻质火山灰而且轻质火山灰厚度小于80cm时,挖除所有的轻质火山灰材料,根据轻质火山灰下一层材料情况现场确定是否继续超挖换填。
3)路床材料为粉质土,处理办法同轻质火山灰相同。
雨季施工雨水对土质路堑的开挖产生很大的影响,其影响程度视降雨的性质、降雨量、路堑土质及土方是否利用等情况而不同。
因此,对受雨季影响较大的地区,在路堑开挖组织与准备工作方面,应做好必要的考虑与相应的安排。
雨季作业安排雨季土方路堑开挖作业一般应选择丘陵和山岭区的沙类土、碎砾石土段和弃方地段,除施工车量外,应严格控制其他车辆在施工场地通行。
重粘土、膨胀土、盐渍土及利用方地段不宜在雨季施工。
为了保证施工质量和施工安全,雨季施工地段,应做好防洪、防水、排水工作。
开挖注意事项1.路堑开挖前在路堑坡顶5米外开挖截水沟或排水沟,并保持排水系统畅通。
2.雨季开挖土质路堑宜分层开挖,为使雨水不渗或少渗入土体,不使开挖发生困难,每挖一层均应设置排水纵横坡,以便雨后只需铲除少量表层湿土即可开挖作业。
挖方边坡不宜一次挖到设计标高,应沿坡面留30cm厚度,待雨季过后在整修到设计坡度,以挖作填的挖方随挖、随运、随填。
3.雨季开挖路堑挖至路床设计标高以上30-50cm时应停止开挖,并在两侧挖排水沟,待雨季过后在挖到路床设计标高后压实。
4.开挖过程中,如因突然降雨而中途停工,复工前应派专人到挖方体上详细检查,如发现边坡上方有裂缝,应慎重处理后方可开工,以策安全。
3.质量要求路线中线无偏位,路基宽度符合设计要求路基表面平整,边线顺直,曲线圆滑,边坡要顺直。
路基边坡稳定,不得亏坡,曲线圆滑。
对植种草皮的边坡,不得有大面积缺块。
施工过程中应注意质量控制记录,如中线测量、边坡放样、水准测量、标准击实、弯沉测定记录表和弯沉统计评定表、压实度记录、工序质量记录评定表4.施工安全1、安全操作要求应根据路基机械化施工特点,做好安全生产和保卫工作。
2、交通安全施工现场必须做好交通安全工作,设专人指挥车辆、机械。
交通繁忙的交叉路口应设立标志,并由专人指挥。
夜间施工,路口施工,路口及基准桩附近应设置警示灯或反光标志,专人管理灯光照明。
3、机械、用电安全3.1、施工机械设备应由专人负责保养、维修和看管,确保安全生产。
3.2、施工现场的电线、电缆应尽量放置在无车辆、人、畜通行部位。
3.3、各种机械操作手、电工必须持证上岗,同时加强对司机、电工的教育。
3.4、油库设置在安全地带,并配备专职值班人员、消防人员、安全设施齐全。
