水稳道路施工合同6篇

水稳道路施工合同6篇

水稳道路施工合同6篇篇1水稳道路施工合同一、甲方:甲方代表XXX单位(法定代表人:XXX,地址:XXX,联系电话:XXX)乙方:乙方代表XXX单位(法定代表人:XXX,地址:XXX,联系电话:XXX)鉴于:1、甲方是XXX地区的道路建设管理单位,具备开展水稳道路施工的资质和能力;2、乙方是专业的道路建筑施工公司,拥有完整的道路建设团队和丰富的施工经验;为了共同推进XXX地区道路建设工作,提高道路建设的质量和效率,特签订本合同,共同遵守并履行。

二、合同内容:1、项目名称:本合同约定的项目名称为XXX水稳道路施工项目。

2、工程内容:本项目的主要工程内容包括XXX公里水稳道路的新建工程,具体的工程范围、工程量和技术要求详见附件一《工程量清单》。

3、施工时间:本项目的施工时间为自双方签订合同之日起,XXX 个月内完成。

4、质量要求:乙方应严格按照水稳道路施工规范和技术要求进行施工,确保施工质量符合相关标准和规定。

5、合同价款:本项目的合同总价款为XXX万元,具体分期支付方式详见附件二《价款支付计划表》。

6、保修期:乙方完成工程交付后,需要对工程进行一年的保修期,确保工程在正常使用范围内不会出现质量问题。

7、合同变更:在工程施工过程中,如有需要变更工程内容或合同价款,双方应通过书面协商达成一致意见,并签订相关变更协议。

8、违约责任:若双方任一方未按合同约定履行义务或未按期履行义务,应承担相应的违约责任。

9、法律适用和争议解决:本合同适用中华人民共和国法律,双方因履行本合同发生争议的,应通过友好协商解决,协商不成的,可向相关仲裁机构申请仲裁。

10、其他事项:本合同的其他事项详见附件三《其他约定》。

三、合同附件:1、工程量清单2、价款支付计划表3、其他约定四、本合同自双方代表签字盖章之日起生效,至工程竣工并经甲方验收合格并付清合同价款之日止。

甲方(盖章):乙方(盖章):代表(签字):代表(签字):日期:日期:附件:一、工程量清单序号工程项目工程量技术要求1 XXX公里水稳道路新建工程XXX平方米XXX标准要求2 ……二、价款支付计划表序号支付阶段支付比例金额1 …… …………2 …… …………三、其他约定1、本合同未尽事宜由双方协商解决。

水稳层合同书

水稳层合同书

水稳层合同书甲方(委托方):地址:联系电话:乙方(承包方):地址:联系电话:鉴于甲方需要在特定工程中施工水稳层,乙方具备相应的施工资质和经验,双方本着平等、自愿、公平和诚实信用的原则,经协商一致,就水稳层施工工程达成如下合同条款:第一条工程概况1.1 工程名称:______________________1.2 工程地点:______________________1.3 工程内容:乙方负责按照甲方提供的技术规范和施工图纸,完成水稳层的施工工作。

第二条工程质量2.1 乙方应保证施工的水稳层符合国家及地方相关标准和规范要求。

2.2 甲方有权对乙方施工的水稳层进行质量检查,如发现质量问题,乙方应负责无偿修复或更换。

第三条工程期限3.1 工程开工日期:______________________3.2 工程竣工日期:______________________3.3 乙方应合理安排施工进度,确保工程按时完成。

第四条工程价款及支付方式4.1 本工程总价款为人民币(大写):______________________4.2 支付方式:甲方按照工程进度分期支付工程款,具体支付节点和比例如下:- 合同签订后支付总价款的____%作为预付款;- 工程进度达到____%时支付____%;- 工程竣工验收合格后支付至总价款的____%;- 余款在质保期满后支付。

第五条质保期5.1 本工程质保期为自工程竣工验收合格之日起____年。

5.2 在质保期内,乙方应对施工的水稳层出现的质量问题负责无偿维修。

第六条违约责任6.1 如乙方未能按期完成工程或工程质量不符合约定标准,应承担违约责任,并赔偿甲方因此遭受的损失。

6.2 如甲方未能按期支付工程款,应按未付款项的____%支付违约金。

第七条争议解决7.1 本合同在履行过程中发生的任何争议,双方应首先通过友好协商解决。

7.2 协商不成时,任何一方可向工程所在地人民法院提起诉讼。

道路水稳层承包合同范本

道路水稳层承包合同范本

道路水稳层承包合同范本甲方(业主):__________乙方(承包方):__________鉴于甲方拟对其所属的道路进行水稳层施工,乙方具有相应的资质和能力承担该工程,经双方协商一致,特订立本合同,以资共同遵守。

第一条工程概况1.1 工程名称:__________道路水稳层施工工程。

1.2 工程地点:__________。

1.3 工程内容:包括但不限于水稳层的铺设、压实、养护等全部工序。

1.4 工程标准:按照国家及行业相关标准执行,确保工程质量符合《公路工程技术标准》的要求。

第二条合同价格2.1 合同总价为人民币__________元,包含所有材料费、人工费、机械使用费及管理费用等。

2.2 价格构成:详细价格构成见附件《工程量清单》。

2.3 付款方式:甲方应按照合同约定的支付条件向乙方支付工程款。

第三条工期与进度3.1 开工日期:自合同签订之日起__________天内开工。

3.2 完工日期:自开工之日起计算,工程必须在__________天内完成。

3.3 进度安排:乙方应制定详细的施工进度计划,并经甲方确认后执行。

第四条质量要求4.1 乙方必须保证工程质量达到国家及行业的相关规定和标准。

4.2 甲方有权对施工过程进行监督和检查,如发现质量问题,乙方应及时整改。

第五条违约责任5.1 如乙方未能按合同约定完成工程或工程质量未达标,应承担违约责任。

5.2 如甲方未能按约定支付工程款,应向乙方支付违约金。

第六条争议解决6.1 双方因履行本合同发生争议,应首先通过友好协商解决;协商不成时,可提交至甲方所在地人民法院诉讼解决。

第七条其他事项7.1 本合同自双方签字盖章之日起生效。

7.2 本合同一式两份,甲乙双方各执一份,具有同等法律效力。

7.3 本合同未尽事宜,由双方另行协商补充。

甲方代表(签字):_______________ 日期:____年___月___日乙方代表(签字):_______________ 日期:____年___月___日。

道路铺设水稳层合同

道路铺设水稳层合同

道路铺设水稳层合同《道路铺设水稳层合同》甲方(施工方):乙方(委托方):根据《中华人民共和国合同法》及相关法律法规的规定,甲乙双方在平等、自愿、公平、诚实信用的原则基础上,就甲方为乙方铺设道路水稳层工程的相关事项,达成如下协议:一、工程内容1.1 本工程为____道路的水稳层铺设,铺设范围为从____至____,总长度为____米。

1.2 水稳层的铺设应按照《城市道路工程设计规范》的要求进行,厚度为____厘米,采用的材料应符合____等有关标准的要求。

二、工程进度2.1 甲方应按照合同约定的时间节点完成水稳层的铺设工作。

具体工程进度安排由双方另行商定。

2.2 甲方应确保工程质量,不得因施工质量导致工程返工或延误。

三、工程质量3.1 甲方应按照合同约定的技术要求和质量标准进行施工,确保工程质量满足使用要求。

3.2 乙方应对甲方施工过程中的质量问题提出整改要求,甲方应予以整改,直至满足乙方要求。

四、工程价款及支付4.1 双方商定的水稳层铺设单价为每平方米____元,工程总价为____元。

4.2 乙方应在工程验收合格后____个工作日内支付工程款,支付比例为总价款的____%。

4.3 剩余款项在质保期内无质量问题的情况下,按照合同约定的时间支付。

五、工程验收5.1 工程完成后,甲方应按照双方约定的标准进行自检,自检合格后通知乙方进行验收。

5.2 乙方应在接到验收通知后____个工作日内组织验收,验收合格后办理验收手续。

六、质保期6.1 甲方应按合同约定提供质保服务,质保期为工程验收合格之日起____年。

6.2 在质保期内,因甲方施工原因导致的水稳层质量问题,甲方应负责维修或更换,所需费用由甲方承担。

七、违约责任7.1 任何一方违反合同的约定,导致合同无法履行或造成对方损失的,应承担违约责任,向对方支付违约金,并赔偿因此给对方造成的损失。

八、争议解决8.1 双方在履行合同过程中发生的争议,应首先通过友好协商解决;协商不成的,可以向合同签订地的人民法院提起诉讼。

水稳层施工劳务合同范本

水稳层施工劳务合同范本

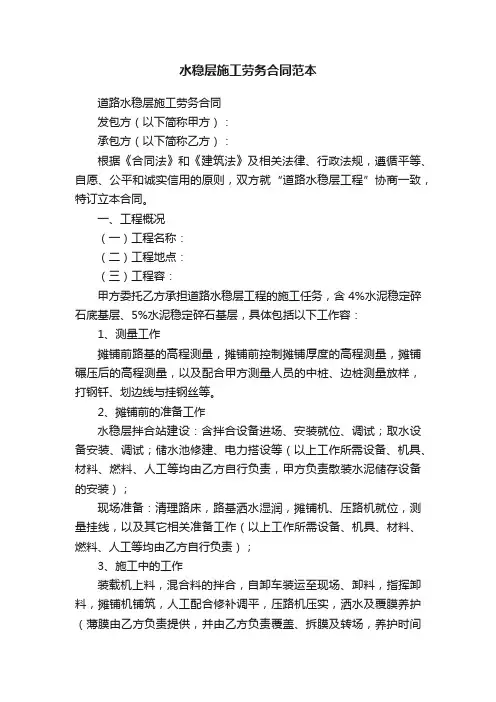

水稳层施工劳务合同范本道路水稳层施工劳务合同发包方(以下简称甲方):承包方(以下简称乙方):根据《合同法》和《建筑法》及相关法律、行政法规,遵循平等、自愿、公平和诚实信用的原则,双方就“道路水稳层工程”协商一致,特订立本合同。

一、工程概况(一)工程名称:(二)工程地点:(三)工程容:甲方委托乙方承担道路水稳层工程的施工任务,含4%水泥稳定碎石底基层、5%水泥稳定碎石基层,具体包括以下工作容:1、测量工作摊铺前路基的高程测量,摊铺前控制摊铺厚度的高程测量,摊铺碾压后的高程测量,以及配合甲方测量人员的中桩、边桩测量放样,打钢钎、划边线与挂钢丝等。

2、摊铺前的准备工作水稳层拌合站建设:含拌合设备进场、安装就位、调试;取水设备安装、调试;储水池修建、电力搭设等(以上工作所需设备、机具、材料、燃料、人工等均由乙方自行负责,甲方负责散装水泥储存设备的安装);现场准备:清理路床,路基洒水湿润,摊铺机、压路机就位,测量挂线,以及其它相关准备工作(以上工作所需设备、机具、材料、燃料、人工等均由乙方自行负责);3、施工中的工作装载机上料,混合料的拌合,自卸车装运至现场、卸料,指挥卸料,摊铺机铺筑,人工配合修补调平,压路机压实,洒水及覆膜养护(薄膜由乙方负责提供,并由乙方负责覆盖、拆膜及转场,养护时间以实验检测合格后为准),摊铺机无法摊铺地段人工摊铺碾压、夯实(以上工作所需设备、机具、材料、燃料、人工等均由乙方自行负责);4、施工结束后废料清理(包括养护期间飞石的清扫),摊铺机转移,工器具、警示标牌转移,路障设置及转移,配合甲方做各种检测,对已摊铺的作业面养护及杂物清理,两侧边坡清理及拍实,对不符合质量要求的已铺水稳层及时处理,夜间或不能施工时段的看守,成品保护。

二、计量支付办法(一)计量办法:水泥稳定碎石底基层、基层:乙方以元/m3(铺筑厚度乘以实际铺筑面积)单价实行包干。

摊铺宽度按“设计路面宽度+两侧必要的加宽宽度(以甲方的技术交底为计量依据)”,厚度按施工前甲方规定的厚度计量。

道路水稳层沥青工程施工合同6篇

道路水稳层沥青工程施工合同6篇

道路水稳层沥青工程施工合同6篇篇1合同编号:[合同编号]甲方(发包方):_________________________乙方(承包方):_________________________根据《中华人民共和国合同法》及相关法律法规的规定,为确保道路水稳层沥青工程的质量和进度,经甲、乙双方友好协商,达成如下合同条款,以资共同遵守。

一、工程概况1. 工程名称:_________________________道路水稳层沥青工程。

2. 工程地点:_________________________。

3. 工程内容:水稳层、沥青层的铺设、施工、验收等。

二、工程期限1. 工程开工日期:XXXX年XX月XX日。

2. 工程竣工日期:XXXX年XX月XX日。

如遇不可抗力因素导致无法按期完成,需经甲方同意后顺延工期。

三、工程价款及支付方式1. 工程价款:人民币________元(大写:_________圆整)。

具体价格根据工程实际量结算。

2. 支付方式:合同签订后,甲方按以下方式向乙方支付工程款项:(1)工程开工前,甲方支付工程总造价的XX%作为预付款;(2)工程完工并验收合格后,甲方支付工程总造价的XX%;(3)剩余XX%作为质保金,质保期为一年,如无质量问题,甲方在质保期满后无理由退还。

四、工程质量及验收标准1. 乙方应按照国家和地方相关施工规范、标准进行施工,确保工程质量达到合格标准。

2. 工程验收标准按照《城市道路工程施工及验收规范》等相关标准执行。

3. 如工程存在质量问题,乙方应在甲方通知后及时进行整改,直至符合验收标准。

五、双方责任与义务1. 甲方责任与义务:(1)甲方应按时支付工程款项;(2)甲方有权对工程进度、质量进行检查监督;(3)甲方应提供施工所需的水、电等基础设施。

2. 乙方责任与义务:(1)乙方应确保工程质量、进度符合合同约定;(2)乙方应遵守施工现场的安全、环保等规定;(3)乙方应承担施工过程中的安全与质量保证责任。

水稳、沥青施工合同(5篇)

水稳、沥青施工合同(5篇)

水稳、沥青施工合同(5篇)第一篇:水稳、沥青施工合同水泥稳定碎石、沥青施工协议书甲方:乙方(施工责任方):因工程建设需要,甲方将水泥稳定碎石和沥青工程委托给乙方采取包工、料、机械设备、安全生产及安全设施等大包干方式进行施工。

为明确双方的权利、义务和经济责任,根据有关法律法规,经双方共同协商,双方签订本协议如下:一、工程名称:二、施工承包范围及内容:施工范围:K0+017.43~K1+830.57。

施工内容:图纸中的水泥稳定碎石、沥青施工,包括相应的配合比验证、料的搅拌、运输、摊铺、养护、试验检测、资料、验收等所有工作。

乙方承担本协议规定及工程变更的全部工作内容的实施、完成及缺陷修复工作,并保证在合同履行期间内或业主规定的时间内完成本工程所承担的一切(不管是临时性的还是永久性的)责任和义务。

三、施工验收标准:按设计图纸和有关规定的要求执行。

四、承包方式:包工包料。

1、综合单价:按工程量清单中对应子目的单价下浮结算。

2、上述单价中包括完成该项目所需的材料、劳务、机械、质量自检、缺陷修复、管理、保险(意外伤害险)、利润、税金以及风险费用等。

乙方需提供材料成本票。

3、工程量:最终结算以审计结果为准。

五、合同工期:根据招标文件和建设部门的具体工期要求,按招标文件和业主要求执行。

六、工程款支付方式、税款等:1、支付方式(支付方式与大合同无关)2016年底(2017年春节前)支付付完成工作量的60%,2017年底支付完成工作量的20%,2018年底按最终的审计结果付清余款。

2、税费乙方承担所完成的工程计量的应付税款。

税款包括营业税及其附加、印花税、个人所得税(其他各类地方政府基金以当地规定为准)、企业所得税等。

以上税款解交时间与工程款计量结算同步。

七、工程质量及验收标准:工程质量确保优良,乙方必须严格按照施工图设计,精心组织施工,满足相应规范要求,认可建设单位、监理单位及甲方的相关质量要求和规范及检验标准。

八、甲方职责:1、甲方将全过程、全方位地对乙方进度、质量、安全生产、文明施工进行管理和监督。

水稳沥青路施工合同范本

水稳沥青路施工合同范本

水稳沥青路施工合同范本
甲方(施工单位):
地址:
法定代表人:
联系电话:
乙方(业主单位):
地址:
法定代表人:
联系电话:
根据《中华人民共和国合同法》等相关法律法规的规定,甲方与乙方经友好协商,就水稳
混凝土路面施工事项达成如下合同:
一、施工内容
1.1 乙方委托甲方进行xx路段的水稳混凝土路面施工工程,具体施工范围详见现场测量图。

1.2 施工完成后,甲方将按照合同约定的质量标准进行验收,合格后交付乙方使用。

二、施工期限
2.1 本施工合同自双方签署之日起生效,工期为xx天,如有延误,责任方应承担相应的赔
偿责任。

2.2 如果因不可抗力等特殊原因导致施工延误,甲方应及时向乙方报备,并商定具体处理
方式。

三、合同价款
3.1 本施工合同总价款为人民币xx元整。

3.2 乙方应在签署本合同之日支付合同总价款的30%作为预付款,剩余款项在工程竣工后
验收合格后一次性支付给甲方。

四、施工质量保证
4.1 甲方承诺按照国家相关标准和规范进行施工,并确保施工过程中的质量控制。

4.2 如施工过程中出现质量问题,甲方应及时整改,直至通过验收。

五、违约责任
5.1 若一方违反本合同约定,给对方造成损失的,应承担相应的违约责任。

5.2 未经允许擅自解除本合同的一方应承担相应的违约责任。

六、其他事项
6.1 本合同如有争议,双方应友好协商解决,协商不成的,可向有关部门进行申诉。

6.2 本合同自双方签字盖章之日起生效,至合同约定工程完工验收后终止。

甲方(盖章签字):乙方(盖章签字):
日期:日期:。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

水稳层合同范文谁给我发一个道路水稳层和沥青路面施工细则我着急用有用重分水泥稳定碎石基层施工本工程设计的路面基层为5%水泥稳定碎石基层,厚度为26cm。

(1)材料要求水泥稳定层所用的材料必须满足规范或规程的要求。

稳定层采用的碎石应洁净,坚硬,有菱角,级配连续。

集料级配应满足《公路路面基层施工技术规范》中级配的规定。

针、片状(≥ 1: 3)颗粒含量小于20%。

拌制稳定层的水泥含量为5%,不宜采用早强性水泥,在本工程中拟采用普通硅酸盐水泥。

水泥剂量通过配合比试验确定。

水泥稳定碎石层各材料需结合实际进场材料确定配合比。

施工过程中要严格控制含水量,拌和时含水量要比试验时的含水量略高,具体资料要根据现场的试验确定,主要是抵消灰土在运输过程中的水量损失和摊铺过程中的蒸发损失。

(2)拌和、运输我们采取集中拌和料用于施工,拌和时要严格控制配合比,熟料要求均匀一致,无夹生现象,运输采用5 吨自卸车运输,运输道路要求平整,时间短,避免离析、干料现象发生。

(3)摊铺和碾压水泥稳定层在摊铺前要对基层的质量进行复验,符合分项工程质量要求后,方能进行水泥稳定层的摊铺。

①摊铺采用机械摊铺,整幅摊铺成型,避免纵向接缝的产生。

摊铺时,严禁用四齿耙,严禁抛撒,摊铺成型后,设一个三人小组跟在压路机后面,及时消除粗集料带或蜂窝,并及时补充细混合料,摊铺平整。

②摊铺时抛高度要根据试验路段试验进行确定,严禁贴层施工,摊铺时应掌握“宁高勿低,宁铲勿补”的原则,严禁用齿耙拉平或抛撒。

摊铺后的混合料必须在2 小时内碾压完毕,采用CA25 振动压路机压实,边缘及井周用小型震动碾或人工夯实。

碾压时要先静后振,先边后中,轮迹应重叠三分之一轮宽以上。

碾压遍数根据现场试验路段确定,严禁在刚压实或正在碾压的路段上进行压路机或送料车的转弯、调头、急刹车等,保证基层质量。

混合料的碾压时间应掌握在接近最佳含水量时进行,天气炎热、蒸发快时,摊铺时间应避开中午时间。

基层未铺封层时,禁止开放交通并保护表层不受污染和破坏。

施工车辆应缓慢行驶,行驶速度不大于30km/h。

(4)养生水泥稳定层碾压成型后,应注意早期养护,以利强度得到正常发展,特别是在施工后1 周内,灰土表面要保持湿润,拟采用覆盖麻袋湿冶养护方式,每天至少洒水2 次,不得使灰土表面发白。

养生期间严禁一切车辆通行。

(5)质量控制措施①平整度可以通过两侧立模来保证,并在路中间位置每5m 打一高程桩,设立方格网,以利及时检测和发现偏差情况。

②每层初压后用3m 铝合金直尺检查平整度,及时进行铲修、整平、低凹处应翻松后修整,翻修深度不得小于10 cm。

③接缝处理车行道采用半幅施工,要采用阶梯斜接接缝。

上下层的接缝要错开。

横向接缝亦采用垂直接缝形式,严禁斜接,垂直接缝的制作要严格按照规范执行。

沥青混凝土路面施工①施工前准备a.认真按验收规范对基层严格验收,如有不合要求地段要求进行处理,认真对基层进行清扫,并用森林灭火器吹干净。

b.在摊铺前对全体施工技术人员进行技术交底,明确职责,责任到人,使每个施工人员都对自己的工作心中有数。

c.采用汽车式洒布机进行下封层施工②沥青混合料的拌和沥青混合料由间隙式拌和机拌制,集料加热温度控制在175-190℃之间,后经热料提升斗运至振动筛,经33.5mm. 19mm.13.2mm. 5mm四种不同规格筛网筛分后储存到五个热矿仓中去。

沥青采用导热油加热至160-170℃,五种热料及矿粉和沥青用料经生产配合比设计确定,最后吹入矿粉进行拌和,直到沥青混合料均匀一致,所有矿料颗粒全部裹覆沥青,结合料无花料,无结团或块或严重粗料细料离析现象为止。

沥青砼的拌和时间由试拌确定,出厂的沥青混合料温度严格控制在155-170℃之间。

③热拌沥青混合料运输a.汽车从拌和楼向运料车上放料时,每卸一斗混合料挪动一下汽车的位置,以减少粗细集料的离析现象,运料车盛装热拌沥青料完毕后必须盖上覆盖布或保温布,防止尘土对热板沥青料造成二次污染。

b.混合料运输车的运量较拌和或摊铺速度有所富余,施工过程中应在摊铺机前方30cm处停车,不能撞击摊铺机。

卸料过程中应挂空档,靠摊铺机的推进前进.c.沥青混合料的运输必须快捷、安全,使沥青混合料到达摊铺现场的温度在145℃-165℃之间,并对沥青混合料的拌和质量进行检查,当来料温度不符合要求或料仓结团,遭雨淋湿不得铺筑在道路上。

④沥青混合料的摊铺a.本项目工程采用德国ABG摊铺机进行摊铺,上下两层错缝0.5m,摊铺速度控制在2-4m/min。

沥青下面层摊铺采用拉钢丝绳控制标高及平整度,上面层摊铺采用平衡梁装置,以保证摊铺厚度及平整度。

摊铺速度按设置速度均衡行驶,并不得随意变换速度及停机,松铺系数根据试验段确定。

正常摊铺温度应在140-160℃之间。

另在上面层摊铺时纵横向接缝口订立4cm厚木条,保证接缝口顺直。

b.摊铺过程中对于道路上的窨井,在底层料进行摊铺前用钢板进行覆盖,以避免在摊铺过程中遇到窨井而抬升摊铺机,保证平整度。

在摊铺细料前,把窨井抬至实际摊铺高程。

窨井的抬法应根据底层料摊铺情况及细料摊铺厚度结合摊铺机摊铺时的路情况来调升,以保证窨井与路面的平整度,不致出现跳车情况。

对于细料摊铺过后积聚在窨井上的粉料应用小铲子铲除,清扫干净。

c.对于路头的摊铺尽量避免人工作业,而采用小型摊铺机摊铺,以保证平整度及混合料的均匀程度。

d.摊铺时对于平石边应略离于平石3mm,至少保平,对于搭接在平石上的混合料用铲子铲除,推耙推齐,保持一条直线。

⑤.摊铺过程中注意事项:a.汽车司机应与摊铺机手密切配合,避免车辆撞击摊铺机,使之偏位,或把料卸出机外,最好是卸料车的后轮距摊铺机30cm左右,当摊铺机行进接触时,汽车起升倒料。

b.连续供料。

当待料时不应将机内混合料摊完,保证料斗中有足够的存料,防止送料板外露。

因故障,斗内料已结块,重铺时应铲除。

c.操作手应正确控制摊铺边线和准确调整熨平板。

d.检测员要经常检查松铺厚度,每5米查一断面,每断面不少于3点,并作好记录,及时反馈信息给操作手;每50米检查横坡一次,经常检查平整度。

e.摊铺中路面工应密切注意摊铺动向,对横断面不符合要求、构造物接头部位缺料、摊铺带边缘局部缺料、表面明显不平整、局部混合料明显离析、摊铺后有明显的拖痕等,均应人工局部找补或更换混合料。

且必须在技术人中指导下进行,人工修补时,工人不应站着热的沥青层面上操作。

f.每天结束收工时,禁止在已摊铺好在路面上用柴油清洗机械。

g.在施工中应加强前后台在联系,避免信息传递不及时造成生产损失。

h.为保证道路绿化带侧石在摊铺时不被沥青砼的施工所影响,将在侧石边缘留采用小型压路机碾压。

i.摊铺机在开始收料前应在料斗内涂刷少量防止粘料用的柴油,并在摊铺机下铺垫塑料布防止污染路面。

⑥沥青混合料的碾压a.压实后的沥青混合料符合压实度及平整度的要求b.选择合理的压路机组合方式及碾压步骤,以达到最佳结果。

沥青混合料压实采用钢筒式静态压路机及轮胎压路机或振动压路机组合的方式。

压路机的数量根据生产现场决定。

c.沥青混合料的压实按初压、复压、终压(包括成型)三个阶段进行。

压路机以慢而均匀的速度碾压。

d.沥青混合料的初压符合下列要求a.初压采用英格索莱DD-110压路机在混合料摊铺后较高温度下进行,并不得产生推移、发裂,压实温度根据沥青稠度、压路机类型、气温铺筑层厚度、混合料类型经试铺试压确定。

b.压路机从外侧向中心碾压。

相邻碾压带应重叠1/3—1/2轮宽,最后碾压路中心部分,压完全幅为一遍。

当边缘有挡板、路缘石、路肩等支档时,应紧靠支档碾压。

当边缘无支档时,可用耙子将边缘的混合料稍稍耙高,然后将压路机的外侧轮伸出边缘10cm以上碾压。

c.碾压时将驱动轮面向摊铺机。

碾压路线及碾压方向不能突然改变而导致混合料产生推移。

压路机起动、停止必须减速缓慢进行。

e.复压紧接在初压后进行,并符合下列要求:复压采用轮胎式压路机。

碾压遍数应经试压确定,不少于4-6遍,以达到要求的压实度,并无显著轮迹。

终压紧接在复压后进行。

终压选用双轮钢筒式压路机碾压,不宜少于两遍,并无轮迹。

采用钢筒式压路机时,相邻碾压带应重叠后轮1/2宽度。

⑦压路机碾压注意事项:a.压路机的碾压段长度以与摊铺速度平衡为原则选定,并保持大体稳定。

压路机每次由两端折回的位置阶梯形的随摊铺机向前推进,使折回处不在同一横断面上。

在摊铺机连续摊铺的过程中,压路机不随意停顿。

b.压路机碾压过程中有沥青混合料沾轮现象时,可向碾压轮洒少量水或加洗衣粉水,严禁洒柴油。

c.压路机不在未碾压成型并冷却的路段转向、调头或停车等候。

振动压路机在已成型的路面行驶时关闭振动。

d.对压路机无法压实的桥梁、挡墙等构造物接头、拐弯死角、加宽部分及某些路边缘等局部地区,采用振动夯板压实。

e.在当天碾压成型的沥青混合料层面上,不停放任何机械备或车辆,严禁散落矿料、油料等杂物。

⑧接缝、修边a.纵向接缝部位的施工符合下列要求:面10—15cm,充分将接缝压实紧密。

上下层的纵缝错开0.5m,表层的纵缝应顺直,且留在车道的画线位置上。

b.相邻两幅及上下层的横向接缝均错位5m以上。

上下层的横向接缝可采用斜接缝,上面层应采用垂直的平接缝。

铺筑接缝时,可在已压实部分上面铺设些热混合料使之预热软化,以加强新旧混合料的粘结。

但在开始碾压前应将预热用的混合料铲除。

c.平接缝做到紧密粘结,充分压实,连接平顺。

施工可采用下列方法:在施工结束时,摊铺机在接近端部前约1 m处将熨平板稍稍抬起驶离现场,用人工将端部混合料铲齐后再予碾压。

然后用3 m 直尺检查平整度,趁尚未冷透时垂直刨除端部平整度或层厚不符合要求的部分,使下次施工时成直角连接。

d.从接缝处继续摊铺混合料前应用3 m立尺检查端部平整度,当不符合要求时,予以清除。

摊铺时应控制好预留高度,接缝处摊铺层施工结束后再用3 m直尺检查平整度,当有不符合要求者,应趁混合料尚未冷却时立即处理。

e.横向接缝的碾压应先用双轮钢筒式压路机进行横向碾压。

碾压带的外侧放置供压路机行驶的垫木,碾压时压路机位于已压实的混合料层上,伸入新铺层的宽度为15cm,然后每压一遍向混合料移动15—20cm,直至全部在新铺层上为止,再改为纵向碾压。

当相邻摊铺层已经成型,同时又有纵缝时,可先用钢筒式压路机纵缝碾压一遍,其碾压宽度为15—20cm,然后再沿横缝作横向碾压,最后进行正常的纵向碾压。

f.做完的摊铺层外露边缘应准确到要求的线位。

修边切下的材料及任何其它的废弃沥青混合料从路上清除。

⑨试验路段a.在沥青混凝土摊铺层开工之前,在严密的监督下,在工程师选定的现场上按照本规范要求,用每一种沥青混合料摊铺出长度不少于200米的一段试验路。

为此,将提供,并使用在正常生产工作中采用的全部的设备。
