水运工程斜坡码头施工技术方案一、总体方案1.1项目背景斜坡码头是一种将货物从水上运输到陆地的设施,主要用于货物的装卸、转运和储存。

为了提高码头的效率和安全性,本方案将采用先进的施工技术和设备,以确保施工过程的顺利进行。

1.2施工目标1)实现施工过程的科学化、规范化和高效化;2)确保施工质量,提高码头的使用寿命和安全性;3)保护环境,在施工过程中最大限度地减少对周边生态的影响。

1.3施工原则1)科学规划:根据设计要求和施工条件,合理规划施工过程;2)安全施工:严格遵守安全操作规程,确保施工过程中无事故发生;3)质量控制:依据相关标准和规范,严把质量关;4)环境保护:尽量减少对环境的污染,保护周边生态环境。

二、施工准备2.1现场勘测根据设计图纸,进行现场勘测,确认施工地点的地质、水文等环境条件,为后续的施工工作提供准确的数据。

2.2施工方案制定根据勘测结果,制定详细的施工方案,包括施工序列、工期安排、设备选型和施工方法等。

2.3资源准备采购施工所需的材料、设备和人力资源,确保施工的顺利进行。

三、施工工艺3.1导流工程根据现场情况,采取合适的导流措施,确保施工区域内水流畅通。

3.2地基处理对施工区域的地基进行处理,确保地基的平整和稳定。

根据地质条件,采用适当的工艺,如挖土、填土、加固等。

3.3基础施工根据设计要求,进行码头基础的施工,包括钢筋搭设、混凝土浇筑和养护等。

3.4主体结构施工根据设计图纸,进行斜坡码头主体结构的施工,包括桩基、浇筑墙体和安装桥面等。

3.5设备安装根据施工图纸,安装斜坡码头所需的设备和附属设施,包括卸货机、装载机、输送带等。

3.6安装调试完成设备的安装后,进行设备的调试和试运行,确保设备正常运行和安全使用。

四、质量控制4.1施工过程监控严格执行施工方案,进行施工过程的监控和记录,发现问题及时解决。

4.2质量检验根据相关标准和规范,进行质量检验,对施工质量进行把关。

4.3质量验收完成施工后,进行质量验收,确保施工质量达到设计要求,并获得相关部门的验收证书。

码头工程斜坡道施工专项方案

码头工程斜坡道施工专项方案

目录第一章工程概述第二章施工准备及总体安排第三章施工方法及工艺第四章工期计划及保证措施第五章劳动力计划及施工组织管理第六章工程质量保证措施第七章安全保证措施xx建设工程xx码头工程斜坡道施工专项方案第一章工程概述一、编制依据及原则(一)编制依据1、xx建设工程xx码头工程施工设计图;2、相关的施工技术规范及技术标准;3、四川省建筑工地文明施工标准及相关规定;4、我局在类似工程中的成熟施工技术及施工管理经验;5、我局《质量手册》、《程序文件》及有关管理制度;6、施工现场了解、调查到的本工程施工地点的实际水文资料及现场地质情况;7、《港口工程嵌岩桩设计与施工规范》JTJ285-2000;8、《地质勘察设计报告》;9、《水运工程混凝土施工规范》JTJ268-96;10、《港口工程灌注桩设计与施工规范》(JTJ248-2001);11、《钢筋工手册》;12、《钢材焊接质量检验评定标准》;13、《港口工程质量检验评定标准》JTT221-98;14、《港口工程灌注桩设计与施工规程》JTJ248-2001;15、本工程工期要求。

(二)、编制原则1、采用成熟、可靠、先进、针对性强的施工方法、方案及施工组织形式。

2、根据水下墩台的施工特点(主受赤水河河水季节性涨落),在工期安排上尽可能提前完成。

合理安排工程项目的施工程序,做到布局合理,突出重点,流水作业,科学组织,均衡生产。

各工序紧密衔接,避免不必要的重复工作,以保证施工连续均衡有序进行。

施工进度安排上,充分考虑赤水河通航规定对本水下墩台施工的影响。

3、严格贯彻执行国家、四川省及贵州省对工程建设的各项方针政策及工程建设施工强制性条文,严格执行设计及施工验收规范。

按照“百年大计、质量第一”的质量方针,建立健全质量保证体系,使本水下墩台的施工质量一次验收合格率达到100%。

4、建立健全安全保证体系,制定安全保证措施和防护措施,坚持标准化作业,确保安全生产。

5、坚持施工与环境相协调的原则,控制施工过程中的噪音、污水及废弃物对环境的影响。

临时码头施工方案

临时码头施工方案

临时码头施工方案1. 概述1.1 地理位置为方便主体工程材料、设备进场及人员出入,设临时码头一座,码头选址为装船码头西北方向凉潭岛长礁岩处。

1.2 码头规模满足300t船舶停靠,具备部分设备、重件的上岸条件。

设计依据 2.《斜坡码头及浮码头设计与施工规范》《重力式码头设计与施工规范》《浆砌石坝施工技术规定》招标文件相关规定及虾峙岛潮汐表等资料。

3. 结构形式设计根据招标文件关于临时码头功能、规模的相关规定,通过现场踏勘和对周边环境的详细了解,决定采用石块堆砌并浆砌块石护坡的重力式斜坡码头结构,码头沿凉潭岛长礁岩岩基走向,码头前沿坡度1:12.5。

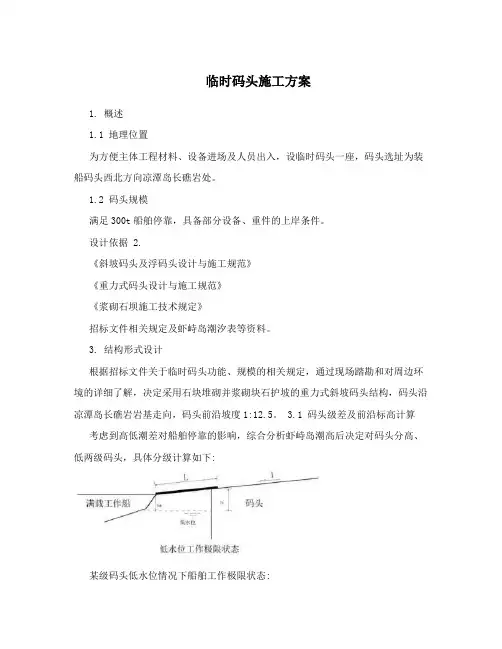

3.1 码头级差及前沿标高计算考虑到高低潮差对船舶停靠的影响,综合分析虾峙岛潮高后决定对码头分高、低两级码头,具体分级计算如下:某级码头低水位情况下船舶工作极限状态:h=G+L*i 满1其中h——船舶正常作业时低水位与码头前沿高差 1G——船舶满载情况下干舷高满船舶跳板长度 L——i——码头前沿坡度该级码头高水位情况下船舶工作极限状态h=G-2*L*i 空2其中h——船舶正常作业时高水位与码头前沿高差 2G——船舶空载情况下干舷高空船舶跳板长度 L——i——码头前沿坡度、跳板坡度码头级差 ?h= h- h=3*L*i+ G- G 满空12根据码头适用性需要,取 G=3m G=4m L =8m 满空根据《斜坡码头及浮码头设计与施工规范》规定,斜坡坡度以不大于1:10为宜,故取i=1:12.5=0.08则h=G+L*i=3+8*0.08=3.64 满1h=G-2*L*i=4-2*8*0.08=2.72 空2h= h- h=3.64-2.72=0.92 12第一级码头前沿标高H=H+ h=-1.5+3.64=2.14m,适用潮高范围:-1.5m~ -0.58m 设11第二级码头嵌岩标高H=H+ ?h =2.14+0.92=3.06m,适用潮高范围:-0.58m~ 0.34m 213.2 码头结构临时码头主要采用块石填筑,外围设1.5m宽浆砌块石挡墙,码头前沿总宽13m,一、二级码头行车宽度均为5m。

码头护坡工程施工方案

码头护坡工程施工方案

码头护坡工程施工方案一、工程概况随着港口业务的不断发展,为了保护港口码头安全、保障港口正常生产、维护码头岸线,港口管理部门计划对码头护坡进行维护和加固工程。

本次施工任务包括对码头护坡进行加固和修复,以确保码头的可靠性和安全性。

本次工程施工范围主要包括码头护坡的加固和修复,施工内容包括地基处理、护坡结构加固及混凝土施工等工作。

二、施工过程方案1. 施工准备阶段在开始施工之前,需要对施工现场开展详细的勘察和测量工作,确定施工区域的地形、地质情况,以及需要施工的具体位置和范围。

在施工前应扫清施工现场的障碍物,确保施工设备和材料的顺利进场。

另外,施工前还需制定施工方案和安全防护计划,制定合理的施工进度和时间安排。

2. 地基处理根据现场钻探数据和勘察成果,确定地基处理方式,例如采用钻孔灌注桩、预制桩或者其他地基处理工艺。

根据地基处理的具体方案,确定施工设备、材料和施工工艺,确保地基处理的质量和工期。

3. 护坡结构加固根据护坡结构现状和施工要求,设计并制定护坡结构加固方案。

根据加固方案,确定施工方法和材料,包括加固材料的采购、运输和储备等。

在施工过程中,严格控制加固材料的使用质量,确保加固效果的达到设计要求。

4. 混凝土施工根据护坡结构加固完成后的设计要求,确定混凝土施工的具体方案,包括施工工艺、模板支撑、混凝土配合比、搅拌、浇筑和养护等。

在混凝土施工过程中,严格控制混凝土的配合比和施工质量,确保混凝土的使用质量和护坡结构的安全性。

5. 安全防护在施工过程中,需要采取一系列安全防护措施,包括施工现场围栏搭建、施工区域标识、通道设置、安全警示标志等。

另外,要加强现场监督和管理,确保施工现场的安全和施工人员的安全。

三、施工技术要求1. 地基处理方案应符合规范要求,确保地基处理的质量和工期。

2. 护坡结构加固方案要合理可行,确保加固效果达到设计要求。

3. 混凝土施工工艺要科学合理,确保混凝土的使用质量和护坡结构的安全性。

4 《斜坡码头及浮码头设计与施工规范》 (JTJ 294—98)

4 《斜坡码头及浮码头设计与施工规范》 (JTJ 294—98)

4 《斜坡码头及浮码头设计与施工规范》(JTJ 294—98)2.1.2 斜坡码头及浮码头的斜坡道、引桥桥墩、坡顶挡土墙、桥台以及岸坡等均应进行稳定计算,必要时应进行沉降计算。

2.1.3 横向作用于架空斜坡道和固定引桥的桥墩及上部结构上的风荷载和水流力等较大时,应验算结构横向强度及稳定。

2.1.5 架空斜坡道和固定引桥梁板的搁置长度应根据计算确定,且设计高水位以上不应小于200mm,设计高水位以下不应小于250mm。

2.1.7* 架空斜坡道和引桥应设置防护栏杆。

2.1.9 在冰冻地区建造斜坡码头和浮码头时应考虑防冰措施。

2.1.10 在有较大波浪的湖泊、水库和海域建造斜坡码头和浮码头时,应考虑波浪的作用,并采取有效的防浪措施。

有台风的地区,应考虑防台措施。

2.2.3* 斜坡码头及浮码头在下列情况应按承载能力极限状态设计:(1)结构整体稳定、岸坡稳定和锚的抗拉稳定;(2)构件承载力、基床和地基承载力等。

2.2.4* 斜坡码头及浮码头在下列情况应按正常使用极限状态设计:(1)混凝土构件的抗裂或限裂;(2)构件的变形和结构的位移等;(3)地基沉降。

2.3.14* 斜坡码头坡顶挡土墙设计应符合下列规定。

2.3.14.3* 坡顶挡土墙应根据地形和地基情况设变形缝。

2.3.14.5 坡顶挡土墙置于堤防范围内时,挡土墙底部和背后不得采用透水性材料作为垫层和回填料。

2.3.15.2* 架空斜坡道预制的人行道板与纵梁之间应有可靠的连接。

2.5.6 钢引桥在正常使用极限状态下计算挠度的限值应符合下列规定:(1)对于桁架式桥应小于或等于计算跨度的1/600;(2)对于实腹板梁式桥应小于或等于计算跨度的1/400。

注:当钢引桥计算挠度较大时,应设预拱,其预拱度等于自重产生的挠度加上活荷载产生的挠度的一半之和。

2.5.7 钢引桥桥面系纵横梁的计算挠度不应超过纵横梁计算跨度的1/250。

2.5.8 钢引桥应具有必要的横向刚度,钢引桥的宽度不应小于其跨度的1/20。

【港口码头施组】港口斜坡式挡沙堤三期工程施工组织设计

【港口码头施组】港口斜坡式挡沙堤三期工程施工组织设计

【港口码头施组】港口斜坡式挡沙堤三期工程施工组织设计目录第1章章编制依据第1节编制依据第2节编制说明第2章章件工程概况及自然条件.第1节工程概况.第2节自然条件第3章章析工程特点及技术关键分析.第1节工程特点分析第2节技术关键分析第4章章施工总体部署第1节现场组织机构设置第2节施工总体战略部署第3节工程施工总流程第4节施工进度总体安排第5节施工人员配置第6节船舶机械配置第7节测量试验仪器设备配置第8节材料组织与运输第5章章置施工总平面布置第1节施工总平面布置原则第2节临时设施设置第3节施工总平面布置图第4节营地平面布置图第6章章测施工测量控制与试验、监测第1节施工测量控制第2节施工试验控制第3节施工监测控制第7章章要主要艺分项工程施工工艺第1节施工准备第2节二片石垫层抛填第3节护坦大块石抛填第4节碎石抛填第5节压脚棱体块石抛填第6节堤心石抛填第7节垫层石抛理第8节护面块体预制第9节护面块体运输安装第10节冬季、雨季、夜间施工措施第11节防台、防汛措施第8章章划施工总进度计划第1节施工进度计划总说明第2节施工进度计划图第3节劳动力使用计划第4节船舶机械使用计划第9章章施工程进度保证措施第1节工程进度组织保证措施第2节管理保证措施第2节工程进度计划监督措施第3节具体实施措施第10章章施工程质量保证措施第1节质量目标第2节质量保证体系第3节普遍性保证措施第4节针对性保证措施1第11章章施工程安全保证措施第1节安全生产管理体系第2节安全制度第3节安全管理措施第4节工序安全保证措施第5节结构安全保证措施第12章章施文明施工与环境保护措施第1节文明施工措施第2节环境保护措施第3节港区安全生产保证措施第13章章施廉政措施第第1章编制依据第第1节编制依据1.《XX港挡沙堤三期工程招标文件》2.《XX港挡沙堤三期工程施工图》3.《防波堤设计与施工规范》(JTJ298-98)4.《水运工程测量规范》(JTJ203-2001)5.《港口工程质量检验评定标准》(JTJ221-98)6.《港口工程质量检验评定标准》局部修订(JTJ221-98)7.《港口工程地基规范》(JTJ/T250-98)8.《水运工程混凝土施工规范》(JTJ268-96)9.《水运工程混凝土质量控制标准》(JTJ269-96)10.《水运工程混凝土施工规范》(JTJ319-98)11.《水运工程混凝土试验规程》(JTJ270-98)12.《港口工程地基规范》(JTJ250-98)13.国家和地方政府颁布的其它有关技术法规和规范14.经甲方确认的施工企业标准、规程和规定。

码头护坡工程施工方案

码头护坡工程施工方案

码头护坡工程施工方案一、工程概述码头护坡工程是码头建设中的重要组成部分,其主要作用是为码头提供稳定的边坡支撑,防止水土流失,保证码头的安全和使用寿命。

本工程位于xxx码头,护坡长度为xxx米,宽度为xxx米,护坡高度为xxx米。

二、施工目标1. 确保工程质量:严格按照设计图纸和规范要求施工,保证护坡的稳定性和使用寿命。

2. 确保施工安全:制定完善的施工安全措施,加强施工现场的安全管理,防止安全事故的发生。

3. 确保施工进度:合理组织施工力量,科学安排施工计划,确保工程按时完成。

4. 保护环境:加强施工现场的环境保护,减少施工对周边环境的影响。

三、施工工艺1. 施工准备:(1)熟悉设计图纸和规范要求,了解工程特点和施工条件。

(2)组织施工人员和技术人员学习施工方案和技术要求。

(3)准备施工所需的材料、设备和工具。

2. 施工方法:(1)土方开挖:按照设计要求进行土方开挖,开挖过程中要注意边坡的稳定,防止土方坍塌。

(2)基础处理:对开挖出的基础进行处理,包括清理杂物、平整基础面等。

(3)砌筑护坡:按照设计要求进行砌筑,砌筑时要保证砖块的垂直度和牢固度。

(4)混凝土浇筑:在砌筑好的护坡上浇筑混凝土,浇筑时要保证混凝土的密实度和强度。

(5)养护:混凝土浇筑后进行养护,养护时间不少于xxx天。

四、施工组织和管理1. 施工组织:(1)成立施工项目部,负责工程的施工组织和管理。

(2)设立施工班组,负责具体的施工任务。

(3)配备相应的施工设备和工具,保证施工的顺利进行。

2. 施工管理:(1)制定施工计划,包括施工进度、人员安排、材料供应等。

(2)加强施工现场的安全管理,定期进行安全检查。

(3)保证施工质量,严格按照设计图纸和规范要求施工。

(4)加强施工现场的环境保护,及时清理垃圾,减少施工对周边环境的影响。

五、施工进度计划本工程预计施工时间为xxx天,具体施工进度计划如下:1. 土方开挖:xxx天2. 基础处理:xxx天3. 砌筑护坡:xxx天4. 混凝土浇筑:xxx天5. 养护:xxx天六、质量保证措施1. 严格把控材料质量,确保原材料符合设计要求和规范标准。

码头护坡工程施工方案

码头护坡工程施工方案

本工程位于某市某河畔,主要建设内容包括码头护坡工程。

工程总长度约为1000米,护坡宽度约为5米,设计高度约为3米。

护坡采用钢筋混凝土结构,混凝土强度等级为C25,钢筋采用HRB400级。

本工程施工期为6个月。

二、施工方案1. 施工准备(1)施工现场平整:对施工现场进行平整,确保场地符合施工要求。

(2)材料准备:按照设计要求,提前准备好所需的各种材料,如水泥、砂、石子、钢筋等。

(3)施工设备准备:提前准备好挖掘机、装载机、混凝土搅拌机、振捣器等施工设备。

2. 施工工艺(1)基础处理:对河床进行清淤,确保河床平整。

根据设计要求,对基础进行加固处理,如铺设碎石垫层。

(2)模板制作与安装:根据设计图纸,制作护坡模板,模板采用木模板或钢模板。

模板安装时,确保模板平整、垂直,并加固牢固。

(3)钢筋加工与绑扎:按照设计要求,加工钢筋,并进行绑扎。

钢筋绑扎应牢固,符合规范要求。

(4)混凝土浇筑:混凝土采用现场搅拌,严格按照配合比进行搅拌。

混凝土浇筑前,对模板进行清理,确保模板内无杂物。

混凝土浇筑过程中,采用分层浇筑,分层振捣,确保混凝土密实。

(5)养护:混凝土浇筑完成后,及时进行养护,保持湿润,养护时间不少于28天。

3. 施工进度安排(1)第一阶段:基础处理,预计用时1个月。

(2)第二阶段:模板制作与安装、钢筋加工与绑扎,预计用时2个月。

(3)第三阶段:混凝土浇筑,预计用时2个月。

(4)第四阶段:养护,预计用时1个月。

三、质量保证措施1. 严格控制原材料质量,确保材料符合设计要求。

2. 严格按照施工规范进行施工,确保施工质量。

3. 加强施工过程中的质量控制,对关键工序进行检测,确保质量符合要求。

4. 对施工人员进行培训,提高施工技能和质量管理意识。

四、安全文明施工措施1. 严格按照国家有关安全生产法律法规进行施工,确保施工安全。

2. 施工现场设置安全警示标志,提醒施工人员注意安全。

3. 加强施工现场管理,确保施工现场整洁有序。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

目录1、编制依据.................................................................................................. - 2 -2、工程概况.................................................................................................. - 2 -2.1 工程概述............................................................................................. - 2 -2.2 工程量表............................................................................................. - 2 -3、施工总体工艺流程.................................................................................. - 3 -3.1施工总体顺序...................................................................................... - 3 -3.2施工工艺流程...................................................................................... - 3 -4、主要项目施工方法.................................................................................. - 4 -4.1基槽挖泥.............................................................................................. - 4 -4.2基床抛石.............................................................................................. - 5 -4.3基床打夯.............................................................................................. - 8 -4.4基床整平.............................................................................................. - 9 -4.5构件预制............................................................................................ - 12 -4.6构件安装............................................................................................ - 13 -5、主要资源使用计划................................................................................ - 15 -6、工程进度计划........................................................................................ - 16 -7、工程质量控制........................................................................................ - 17 -8、安全施工管理........................................................................................ - 19 -1、编制依据岳阳港临湘港区鸭栏长江作业区一期工程二阶段施工图第一册《施工图设计总说明》、第三册第一分册《码头水工建筑物》《水运工程测量规范》(JTJ 203—2001);《水运工程质量检验标准》(JTS257-2008);2、工程概况2.1 工程概述两个泊位斜坡道的水下部分长50-60米,施工低水位18.6米,现在水位20.0米左右。

地质情况:位于粉质粘土和粉砂交界区,上有人工抛石层,河床以粉砂为主,土质不均,粘性土含量较高,局部夹粘性土薄层或团块。

2.2 工程量表3、 施工总体工艺流程3.1施工总体顺序按照先施工上游、后施工下游的顺序,两个泊位依次展开施工,挖泥、抛石、打夯、水下整平、水下安装等工序从上游码头开始,各工序完成后再施工下游码头。

3.2施工工艺流程基槽挖泥水下抛石基床夯实压脚棱体区整平压脚棱体安装轨道梁区整平轨道梁安装面层抛石、整平面板安装总施工流程图第二个泊位轨道梁预制面板预制4、主要项目施工方法4.1基槽挖泥1、施工流程2、开挖方法a.因开挖范围内原有长江护岸的护底抛石,不能直接用绞吸式挖泥船开挖,采用2 m3抓斗船+200 m3泥驳进行开挖。

开挖采用分条方式进行施工,分条每条宽约15~18m,施工中条与条之间重叠2m。

b. 边坡控制,按设计坡度及按照“下超上欠,超欠平衡”的原则进行台阶式开挖,达到设计边坡的要求,并有效控制基槽的开挖量而不留浅点。

超宽控制在2.0m以内。

c. 基槽开挖的弃土用泥驳运往业主指定位置。

3、基槽验收基槽挖泥宜分段验收,为后续工序提供施工工作面。

有浅点的地方应及时补挖清除。

验收主要项目有土质验收、断面验收。

基槽挖至设计标高时,必须核对土质,并符合设计要求。

测量检查时应每隔5~10m布置一个断面,1~2m布置一个测点进行,主要在定位船上打水砣进行,并可用测深仪反映基槽底的淤泥厚度,从而判定是否进行清淤。

4、施工计划安排基槽开挖计划2011年11月20日开工,到11月30日完成,共10天工期。

共计挖泥6000m3,挖泥施工强度600m3/d。

5、施工质量控制措施⑴平面质量控制措施施工中严格按施工控制图形所显示的开挖宽度,控制挖槽宽度,在各施工条之间交接处,抓斗挖泥船按2m的重叠宽度安排重叠施工,以防止漏挖;加强施工过程检测工作,以防止漏挖,确保工程质量。

⑵高程质量控制措施:工地建立满足工程需要的水位标尺,当挖泥深度接近设计深度时,应按设计要求定深挖泥,防止超挖。

加强过程检测,防止漏挖、超挖。

⑶地质的检查措施在施工过程,要做挖泥记录,特别对地质的变化的记录,对照施工设计图纸的地质情况,看是否基本相符,如挖到设计标高后,地质情况与设计不符,应及时通知设计方,研究下一步的处理方案。

在基槽验收后,应及时组织抛石施工,在施工过程应经常对基槽检查,如发现回淤超过规范要求,应及时组织清淤。

4.2基床抛石1、施工流程基槽挖泥验收→第一层基床抛石→第一层基床夯实→第二层基床抛石→第二层基床夯实……→补抛块石夯实→抛石基床验收2、施工方法⑴船机选择本工程基床抛石采用二艘500t方驳装运石料,用挖机进行分层抛填。

⑵典型施工第一次抛石时,应进行典型施工,以第一块基床作为标准段,观测记录石料抛落基床过程中随水流飘移及成层情况,在抛石基床成型后,以5m 一个断面、2m一个点进行测量,在经过夯实后再按原来的位置测量一次,得出下沉量,以此数据作为抛石预留下沉量的参考依据。

⑶基床抛填工艺基槽开挖验收通过后抓紧进行抛石基床施工,基床抛石采用方驳+挖机按照不大于1m一层抛填,分层进行夯实,直到基床设计顶标高。

在完成上述基床抛填后,用定位船以5m一个断面、2m一个点进行测量,根据测量资料再采用反铲船进行补抛找平顶面和整理边坡成型。

在抛填前方驳预先抛锚定位,以垂直基床纵轴线定位为主进行作业。

抛填过程进行水砣打水测量控制,随时掌握抛石面的变化情况。

抛石过程中,抛石工要密切注意水流方向及速度,顺流抛石,预留提前量,并注意风向变化,及时调整定位方驳的船位。

⑷施工测量用全站仪进行施工定位。

反铲船补抛找平时,高程采用人工标尺检查的方法动态控制。

(5)基床块石抛填过程质量控制a. 石料规格和质量必须符合设计要求和规范规定;b. 抛石前应检查基槽尺寸有无变动,如有显著变动应进行处理,基槽底当其回淤厚度大于300mm时,应清除;c. 抛石基床应分层抛设,分层厚度不大于1m;d. 基床顶面及分层抛石的上下层接触面不应有回淤沉积物;e. 抛石顶不得超过设计标高,并不能低于0.5m,基床顶宽不得小于设计宽度。

3、工期计划安排本工程基床抛石安排工期45d ,2011年12月1日开工,2012年1月15日完工,抛石量12000 m 3,实际施工24天,工作日抛石强度500m 3/d 。

4、船机的配置根据本工程的总体计划,基床抛石日最大强度为600m 3,基床抛石所需船机如下表所示:水下抛石施工见下示意图。

块石装船已建码头测量定位抛石块石基床抛石方向长江驳船船机:500t平板驳船2条; 挖掘机两台 50t测量船一条水上抛石施工示意图4.3基床打夯1、施工流程基槽挖泥验收→第一层基床抛石→第一层基床夯实→第二层基床抛石→第二层基床夯实……→补抛块石夯实→抛石基床验收2、施工方法(1)试夯在基床分层抛石后,在局部高差不大于300mm就可进行夯实施工,在正式打夯前,要进行试夯,通过试夯确定打夯的有关技术参数。

试夯可选择有代表性的区域,试夯宽度按基床夯实要求的范围,段长10m。

在试夯范围内选取三个断面,每个断面上每米一个点进行夯沉观测,求出平均值,观测时对夯前和第4夯各测一次,以后每两夯测一次,至相邻测次的累计沉降值趋于接近为止,一直到满足要求为止。

在沉降观测的同时,应配合潜水检查基床表面块石的紧密程度及破损情况。

根据试夯和观测的结果,决定施工的实际夯击次数,在平均沉降量为3cm以内的次数即为正式施工的夯击次数。

(2)正式夯实施工夯实分层布置,根据每个不同抛石断面,按照10%考虑夯沉率,最厚不超过1m。

夯实采用纵横向相邻接压半夯、每点两夯遍及每夯点夯击8次的方法依次进行(即初夯、复夯各一遍,每遍4夯次),以防止基床单位部位隆起和漏夯。
