幼儿园附属工程施工组织设计
幼儿园附属工程施工组织设计方案

幼儿园附属工程施工组织设计方案第二章主要工序的施工方法与技术措施一、塑胶场地1.混凝土路面施工方案1.1 施工准备工作与主要工序在施工前,首先要对基层进行质量检查,包括几何尺寸、平整度和压实度等方面的检查。
同时,要测量放出篮球场地面中线、边线及接缝线,并在路旁设置临时水准点,以便在施工过程中复核篮球场地面标高。
1.2 安装模板混凝土板按一个车道宽度为一块路面板宽度来铺筑,因此板两边的模板正好沿车道线安装。
边模采用钢模,高度与混凝土板厚度相等。
模板顶面高度用水平仪校准,内侧涂刷肥皂液或废机油以便拆模。
接缝位则在安装好的模板上做出标记。
1.3 混凝土的制备为保证混凝土质量,本工程采用商品混凝土。
在施工前,必须核对混凝土所用原材料是否与配合比相符,并在施工过程中严格计量。
1.4 混凝土料的运输1.4.1 砼采用运料车运输。
①搅拌机向运料车放料时,翻斗车应前后移动,分几堆装料,以减少混凝土的离析现象。
②运料汽车应有蓬布履盖设施,以便保温、防雨或避免污染环境。
③在连续摊铺过程中,运料车在摊铺机前10~25cm处停住,不得撞击摊铺机。
卸料过程中,运料车应挂空挡,靠摊铺机推动前进。
1.5 混凝土的摊铺1.5.1 在混凝土摊铺之前,必须全面检查模板的间隔、高度、润滑、支撑稳定情况,以及基层的平整、湿润程度,钢筋的位置和传力杆装置等。
1.5.2 混凝土混合料运送车辆到达摊铺地点后,应直接倒入安装好的侧模路槽内,并用人工找补均匀。
如果混合料有离析现象,则需用铁铲翻拌均匀。
摊铺时不得抛撒,应采用方铲扣铲法撒铺,以保持混合料的均匀性。
松铺高度应由试验确定,以路面高程符合设计为准。
混合料摊铺到一半厚度时,应整平后用插入式振捣器振捣一遍,然后继续加铺。
1.5.3 在一个规定的连续浇注区域内,浇注施工过程不得中断,也不得因拌合料干涩而加水。
1.6 混凝土的振捣1.6.1 摊铺好的混凝土混合料应立即用平板振捣器和插入式振捣器均匀振捣。
幼儿园工程施工组织设计

幼儿园工程施工组织设计概述在幼儿园工程施工过程中,合理的施工组织设计是确保工程质量、工期和安全的关键。
本文档旨在对幼儿园工程施工组织设计进行详细分析和规划,以确保施工过程高效顺利进行。
施工组织设计目标•确保施工过程安全、高效•控制工程造价•保证工程质量•保证工程周期进度施工现场布置1.临时办公区域规划:–确定施工现场的办公区域,设置办公室、会议室和存档区。
–保证施工管理人员有一个良好的工作环境,方便各项管理工作的开展。
2.施工设备安排:–根据施工需求,合理摆放机械设备和工具,确保施工现场整体有序。
劳动力组织1.工种分工:–根据施工计划和工程要求,合理安排不同工种之间的分工,确保施工效率和质量。
2.班组划分:–设立不同的施工班组,明确各班组的任务和责任,确保施工过程的协调和顺利进行。
安全管理1.安全生产教育:–对施工人员进行安全培训,提高他们的安全意识和操作技能,保障施工过程的安全。
2.安全检查制度:–建立健全的安全检查制度,定期进行安全检查,对潜在的安全隐患及时处理,确保施工现场安全。
质量控制1.施工质量监督:–设立专门的质量监督组织,对施工过程进行全程监督,确保工程质量符合标准要求。
2.质量验收:–按照标准规定,定期对工程完成情况进行质量验收,保证工程质量符合相关标准。
工期控制1.工程进度计划:–制定详细的工程进度计划,明确各个施工阶段的工期要求,合理安排施工工作,确保工程按时完成。
2.进度监督:–对工程进度进行监督和跟踪,及时发现问题并作出调整,保证工程的正常进行。
总结幼儿园工程施工组织设计是保证工程质量、工期和安全的重要保障措施。
通过合理的施工组织设计,可以提高施工效率,控制工程造价,保证幼儿园工程施工质量和安全,达到预期的工程目标。
希望本文档对幼儿园工程施工组织设计提供了一定的参考和指导,使施工过程更加顺利。
某幼儿园教学楼及附属工程施工组织设计

第一章综述一、编制说明1、首先,我们完全接受招标文件提出的有关本工程施工质量、施工进度、安全文明施工等一切要求,并落实各项施工方案和技术措施,与建设单位、监理、设计共同建设好本工程项目。
2、通过认真学习和研究了本工程的招标文件、有关设计图纸等,在分析了各种影响施工的因素和本工程承包的特点、难点后,我们有充分的信心,在工程安全施工前提下,保证以高质量、高速度全面完成本工程招标文件规定的承包范围全部任务。
3、我们准备把下列几项工作,作为重中之重来抓:(1)安全施工:确保本工程施工全过程不发生重大人身伤亡及重大设备安全事故。
(2)工程质量:自始至终按一次验收合格的标准全过程进行控制。
(3)施工进度:进度从人、财、物各方面予以加强和保证,决定按合理要求完成施工任务,为贵司创造经济和社会效益。
(5)抓土建工程的同时,狠抓安装工作,确保各类管道与设备在调试运行基础上,移交工程时都处于良好的工作状态。
(6)抓好与甲方、监理、设计的协调、配合、管理工作,我公司将在组织上、技术上采取切实措施,确保做好该项工作。
4、一旦有幸中标我们将充分发挥我公司管理优势,建立完善的项目管理组织机构,落实严格的责任制,在建设、监理单位的领导和监督管理下按招标文件规定的承包范围的项目,采用包工、包料、包工期、包质量、包安全、包施工的工程承包方式,通过对劳动力、机械设备、材料、技术、方法和信息的优化处置,实现工期、质量、安全及社会信誉的预期目标效果。
5、施工中将严格按照招标文件所附及其他有关国家和省市颁发的施工技术规范标准进行全过程的质量控制,在本工程施工中实行创优工程质量目标管理,确保核验一次合格,并通过备案制验收标准。
6、根据本工程的特点,在本工程施工时,一定要做好避免对周围环境的干挠和影响,除了从施工总平面布置上做好明确分隔,封闭施工外,尽最大努力做好防止粉尘、防止噪声、控制固体废物、化学危险品和废、污水排放等环境保护工作。
7、我公司将建立严格的质量管理体系,制定切实可行的措施,加强施工质量验收制度,绝不违章施工,绝不使用不合格材料,并诚恳地接受各级质量监督部门的监督直至工程竣工验收。
幼儿园施工组织设计方案完整版.docx

幼儿园施工组织设计方案完整版.docx范本一:幼儿园施工组织设计方案完整版一、前言这是一份幼儿园施工组织设计方案,旨在确保施工过程的安全、顺利进行,提供一个良好的施工环境。
该设计方案将详细介绍施工组织的各个方面,包括施工人员的组织安排、安全措施、施工设备与材料的管理等。
二、施工组织机构2.1 施工团队的组织结构2.2 施工人员的配备和分工三、施工准备工作3.1 施工资料的准备3.2 施工设备的准备3.3 施工材料的准备四、安全管理4.1 安全责任制4.2 安全教育与培训4.3 施工现场的安全标志4.4 安全防护设施的设置五、施工工序与标准5.1 地基处理工序与标准5.2 结构施工工序与标准5.3 室内装修工序与标准5.4 室外景观工序与标准六、施工管理与控制6.1 施工进度计划6.2 施工现场管理6.3 质量控制与验收七、施工设备与材料管理7.1 设备的选型与采购7.2 设备的使用与维护7.3 材料的采购与管理八、施工报销与结算8.1 费用报销的流程8.2 施工结算的方式九、附件本文档涉及的附件请见附件部分。
十、法律名词及注释本文所涉及的法律名词及注释请见附件部分。
范本二:幼儿园施工组织设计方案详细版一、前言为了确保幼儿园施工过程的顺利进行,本文档提供了一份详细的施工组织设计方案。
该方案包含了施工人员的组织安排、安全措施、施工设备与材料的管理等方面的详细内容。
二、施工组织机构2.1 施工团队的组织结构2.1.1 项目负责人2.1.2 施工队长2.1.3 工程师2.1.4 施工人员2.2 施工人员的配备和分工2.2.1 人员职责明确2.2.2 工种划分合理三、施工准备工作3.1 施工资料的准备3.1.1 平面图、立面图等施工图纸 3.1.2 相关技术文件和规范3.2 施工设备的准备3.2.1 施工机械设备的选型与采购 3.2.2 施工机械设备的检测与试运行3.3 施工材料的准备3.3.1 施工材料的选购与供应3.3.2 施工材料的检验与储存四、安全管理4.1 安全责任制4.1.1 各级管理人员的安全责任4.1.2 施工人员的安全责任4.2 安全教育与培训4.2.1 安全教育内容与方式 4.2.2 安全培训的计划与实施4.3 施工现场的安全标志4.3.1 安全标志的设置与维护 4.3.2 安全标志的内容与规范4.4 安全防护设施的设置4.4.1 施工现场的安全防护4.4.2 施工设备的安全措施五、施工工序与标准5.1 地基处理工序与标准5.1.1 地基处理的施工流程 5.1.2 地基处理的质量标准5.2 结构施工工序与标准5.2.1 结构施工的步骤与流程 5.2.2 结构施工的质量要求5.3 室内装修工序与标准5.3.1 室内装修的施工工序5.3.2 室内装修的质量控制5.4 室外景观工序与标准5.4.1 室外景观的施工流程5.4.2 室外景观的质量要求六、施工管理与控制6.1 施工进度计划6.1.1 施工进度计划的制定6.1.2 进度控制与调整6.2 施工现场管理6.2.1 施工现场的组织与协调6.2.2 施工现场的日常管理6.3 质量控制与验收6.3.1 施工质量的控制要点6.3.2 施工质量的验收标准七、施工设备与材料管理7.1 设备的选型与采购7.1.1 设备的技术要求与性能指标7.1.2 设备的采购流程与管理7.2 设备的使用与维护7.2.1 设备的操作规程与注意事项 7.2.2 设备的维护保养计划7.3 材料的采购与管理7.3.1 材料的采购渠道与供应商选择7.3.2 材料的存储与保管八、施工报销与结算8.1 费用报销的流程8.1.1 费用报销的申请与审核流程 8.1.2 费用报销的发放与记录8.2 施工结算的方式8.2.1 施工结算的计算方法与标准8.2.2 施工结算的程序与报备九、附件本文档涉及的附件请见附件部分。

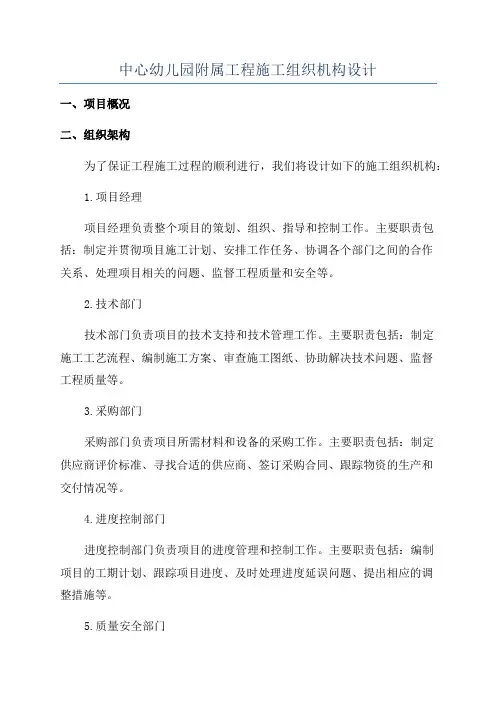

中心幼儿园附属工程施工组织机构设计

中心幼儿园附属工程施工组织机构设计一、项目概况二、组织架构为了保证工程施工过程的顺利进行,我们将设计如下的施工组织机构:1.项目经理项目经理负责整个项目的策划、组织、指导和控制工作。
主要职责包括:制定并贯彻项目施工计划、安排工作任务、协调各个部门之间的合作关系、处理项目相关的问题、监督工程质量和安全等。
2.技术部门技术部门负责项目的技术支持和技术管理工作。
主要职责包括:制定施工工艺流程、编制施工方案、审查施工图纸、协助解决技术问题、监督工程质量等。
3.采购部门采购部门负责项目所需材料和设备的采购工作。
主要职责包括:制定供应商评价标准、寻找合适的供应商、签订采购合同、跟踪物资的生产和交付情况等。
4.进度控制部门进度控制部门负责项目的进度管理和控制工作。
主要职责包括:编制项目的工期计划、跟踪项目进度、及时处理进度延误问题、提出相应的调整措施等。
5.质量安全部门质量安全部门负责项目的质量管理和安全管理工作。
主要职责包括:制定质量管理和安全管理方案、组织质量和安全培训、检验工程质量、协调解决安全事故等。
6.施工队伍施工队伍由各个施工分包单位组成,分工明确、责任明确。
施工队伍负责具体的施工任务,根据施工图纸和施工方案进行施工作业。
三、协作关系在整个工程施工过程中,各个部门之间需要建立良好的协作关系,形成紧密配合的工作机制。
1.项目经理与技术部门之间需要进行密切的沟通与协作,确保施工图纸的准确性和施工方案的合理性。
2.项目经理与采购部门之间需要进行及时的信息交流,确保所需材料和设备的准备工作能够按时进行。
3.项目经理与进度控制部门之间需要及时了解工程进度,确保项目按时完成。
4.项目经理与质量安全部门之间需要建立良好的沟通渠道,及时处理施工过程中出现的质量和安全问题。
5.项目经理与施工队伍之间需要加强沟通与配合,确保施工作业按照施工图纸和施工方案进行。
四、安全措施为了确保工程施工过程中的安全,我们将采取以下措施:1.制定并执行施工安全管理规定,规范施工人员的行为。
幼儿园及室外附属配套工程施工组织工程施工组织

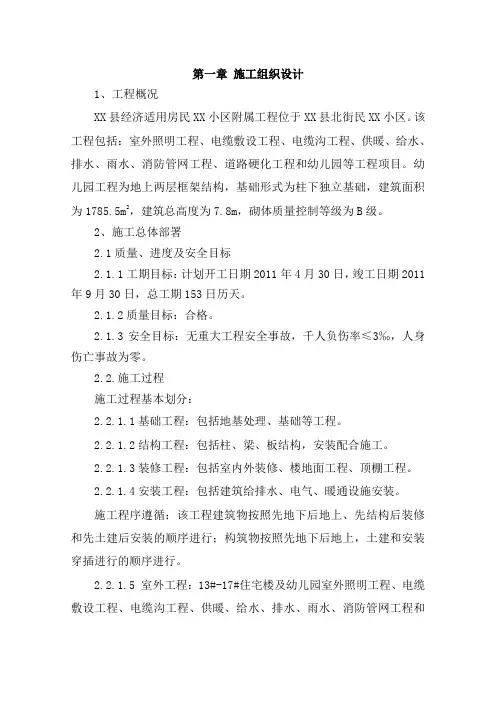

第一章施工组织设计1、工程概况XX县经济适用房民XX小区附属工程位于XX县北街民XX小区。
该工程包括:室外照明工程、电缆敷设工程、电缆沟工程、供暖、给水、排水、雨水、消防管网工程、道路硬化工程和幼儿园等工程项目。
幼儿园工程为地上两层框架结构,基础形式为柱下独立基础,建筑面积为1785.5m2,建筑总高度为7.8m,砌体质量控制等级为B级。
2、施工总体部署2.1质量、进度及安全目标2.1.1工期目标:计划开工日期2011年4月30日,竣工日期2011年9月30日,总工期153日历天。
2.1.2质量目标:合格。
2.1.3安全目标:无重大工程安全事故,千人负伤率≤3‰,人身伤亡事故为零。
2.2.施工过程施工过程基本划分:2.2.1.1基础工程:包括地基处理、基础等工程。
2.2.1.2结构工程:包括柱、梁、板结构,安装配合施工。
2.2.1.3装修工程:包括室内外装修、楼地面工程、顶棚工程。
2.2.1.4安装工程:包括建筑给排水、电气、暖通设施安装。
施工程序遵循:该工程建筑物按照先地下后地上、先结构后装修和先土建后安装的顺序进行;构筑物按照先地下后地上,土建和安装穿插进行的顺序进行。
2.2.1.5 室外工程:13#-17#住宅楼及幼儿园室外照明工程、电缆敷设工程、电缆沟工程、供暖、给水、排水、雨水、消防管网工程和道路硬化工程。
2.2.2 施工方案2.2.2.1幼儿园工程幼儿园工程划分为基础工程、主体工程、屋面工程和装饰装修工程、给排水及采暖工程、电气工程。
施工程序遵循:先地下后地上,先结构后装修,安装配合。
施工工艺:准备工作→地基与基础工程(安装配合)→主体工程(安装配合)→砌筑工程(安装配合)→装饰装修及屋面工程(安装配合)。
作业条件及施工准备:认真熟悉工程的图纸、规范、施工规程,仔细复核标高。
2.2.2.2室外工程室外工程划分为道路施工、检查井施工、化粪池施工、给排水施工、电气工程施工等进行交叉流水组织施工。
幼儿园及室外附属配套工程施工组织设计方案

幼儿园及室外附属配套工程施工组织设计方案目录一、项目概述 (3)1.1 工程背景 (3)1.2 工程目标 (4)1.3 工程范围 (5)二、施工准备 (6)2.1 施工材料准备 (7)2.2 施工设备选择 (8)2.3 施工队伍组建 (9)2.4 施工现场布置 (10)三、施工方案 (12)3.1 建筑部分施工方案 (13)3.1.1 建筑结构施工 (16)3.1.2 建筑装饰装修 (17)3.2 室外附属设施施工方案 (19)3.2.1 给排水系统 (20)3.2.2 供电系统 (21)3.2.3 供暖系统 (22)3.2.4 通风系统 (23)3.2.5 消防系统 (25)四、施工进度计划 (26)4.1 总体进度规划 (28)4.2 各阶段进度安排 (30)4.3 进度控制措施 (30)五、施工安全管理 (31)5.1 安全生产责任制 (33)5.2 安全教育培训 (34)5.3 安全防护措施 (35)5.4 应急预案制定 (36)六、施工质量管理 (38)6.1 质量管理体系建立 (39)6.2 施工过程质量控制 (40)6.3 工程质量验收标准 (42)6.4 质量问题处理措施 (42)七、文明施工管理 (43)7.1 施工现场文明布置 (45)7.2 环境保护措施 (46)7.3 沟通协调管理 (46)7.4 材料节约措施 (48)八、风险评估与应对措施 (49)8.1 风险识别 (51)8.2 风险评估方法 (52)8.3 风险应对措施 (53)8.4 风险监控机制 (55)一、项目概述本项目为幼儿园及室外附属配套工程,旨在打造一个安全、美观、功能性强的幼儿教育环境。
幼儿园作为孩子们接受早期教育的场所,其设计需符合儿童身心发展特点,营造出温馨、活泼的氛围。
室外附属配套工程则包括游乐设施、绿化景观、户外活动场地等,旨在为孩子们提供丰富多彩的户外活动空间。
本项目的施工组织设计方案将充分考虑幼儿的安全与舒适性,采用优质材料,确保工程质量与进度。
幼儿园施工组织设计

幼儿园施工组织设计一、工程概述本次幼儿园施工项目位于具体地址,总建筑面积为X平方米。
幼儿园设计为X层,包括教学区、活动区、休息区、食堂等功能区域。
施工内容涵盖建筑主体结构、装饰装修、给排水、电气、暖通等工程。
二、施工部署1、施工目标(1)质量目标:确保工程质量达到国家验收合格标准,为孩子们提供安全、舒适的学习和生活环境。
(2)工期目标:计划在具体工期内完成全部施工任务,确保幼儿园按时投入使用。
(3)安全目标:杜绝重大伤亡事故,确保施工过程中的人员和设备安全。
2、施工组织机构成立项目经理部,项目经理全面负责工程的施工组织和管理工作。
下设工程技术部、质量安全部、物资设备部、综合办公室等部门,各部门分工明确,密切配合。
3、施工顺序遵循“先地下,后地上;先主体,后装修;先土建,后设备”的原则,合理安排施工顺序。
三、施工准备1、技术准备(1)熟悉施工图纸,进行图纸会审,编制施工组织设计和专项施工方案。
(2)做好技术交底工作,确保施工人员了解施工工艺和质量要求。
2、现场准备(1)平整施工场地,修筑临时道路和排水设施。
(2)搭建临时办公和生活设施,满足施工人员的工作和生活需要。
3、材料准备(1)根据施工进度计划,编制材料采购计划,确保材料按时供应。
(2)对进场材料进行检验和验收,确保材料质量符合要求。
4、劳动力准备(1)根据施工进度计划,合理安排劳动力,确保施工进度。
(2)对施工人员进行培训和安全教育,提高施工人员的技术水平和安全意识。
四、主要施工方法(1)采用机械开挖土方,人工清底。
(2)基础钢筋采用现场加工制作,绑扎安装。
(3)基础混凝土采用商品混凝土,泵送浇筑。
2、主体结构工程(1)钢筋工程:钢筋采用现场加工制作,采用绑扎和焊接连接方式。
(2)模板工程:采用木模板,支撑体系采用钢管脚手架。
(3)混凝土工程:主体结构混凝土采用商品混凝土,泵送浇筑。
3、装饰装修工程(1)内外墙抹灰:基层处理后,分层抹灰,保证墙面平整光滑。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
第一章工程概述1、工程概况1.1、工程地点:宝应县曹甸镇下舍幼儿园1.2、工程质量:合格1.3、资金来源:财政资金1.4、投标范围:下舍幼儿园附属工程--土建(①塑胶场地。
②围墙。
③室外排水。
④LG)施工图纸以及清单所含内容。
2、编制依据2.1、施工招标文件。
2.2、工程量清单。
2.3、施工图图纸。
2.4、国家颁布的现行施工验收规范及技术标准。
3、编制说明3.1、根据本工程设计特点、功能要求,本着对建设单位资金合理利用,对工程质量的终身负责,以“科学、经济、优质、高效”为编制原则。
3.2、本投标施工组织设计严格按照工程招标范围和招标文件对施工组织设计的要求进行编制。
在人员、机械、材料调配、质量要求、进度安排等方面统一部署的原则下,主要由土建专业组成。
3.3、我公司对此次施工组织设计的编制高度重视,召集了参加过类似工程施工、有丰富管理及施工经验的人员,在仔细研究图纸,明确工程特点、充分了解施工环境、准确把握建设单位要求前提下,成立编制专题小组,集思广益、博采众长,力求本方案切合工程实际,思路先进,可操作性强。
第二章、主要工序的施工方法与技术措施一.塑胶场地1、混凝土路面施工方案1.1、施工准备工作与主要工序首先对基层进行质量检查:基层的几何尺寸、平整度和压实度,测量放出篮球场地面中线、边线及接缝线,并在路旁设置临时水准点,以便在施工过程中复核篮球场地面标高。
1.2、安装模板混凝土板按一个车道宽度为一块路面板宽度来铺筑,因此板两边的模板正好沿车道线安装。
边模采用钢模,高度与混凝土板厚度相等。
模板顶面高度用水平仪校准,内侧涂刷肥皂液或废机油以便拆模。
接缝位则在安装好的模板上做出标记。
1.3、混凝土的制备本项工程采用商品混凝土以保证质量,施工前必须核对混凝土所用原材料是否与配合比相符,施工中要严格计量。
1.4、混凝土料的运输1.4.1、砼采用运料车运输。
①、搅拌机向运料车放料时,翻斗车应前后移动,分几堆装料,以减少砼的离析现象。
②、运料汽车应有蓬布履盖设施,以便保温、防雨或避免污染环境。
③、连续摊铺过程中,运料车在摊铺机前10~25cm处停住,不得撞击摊铺机。
卸料过程中运料车应挂空档,靠摊铺机推动前进。
1.5、混凝土的摊铺1.5.1、混凝土摊铺前,应对模板的间隔、高度、润滑、支撑稳定情况和基层的平整、湿润情况、以及钢筋的位置和传力杆装置等进行全面的检查。
1.5.2、混凝土混合料运送车辆到达摊铺地点后,一般直接倒入安装好的侧模路槽内,并用人工找补均匀,如混合料有离析现象,则用铁铲翻拌均匀。
摊铺时不得抛撒,用方铲扣铲法撒铺,以保持混合料的均匀性。
松铺高度由试验确定,以路面高程符合设计为准。
混合料摊铺到一半厚度时,整平后用插入式振捣器振捣一遍,然后继续加铺。
1.5.3、在一个规定连续浇注的区域内,浇注施工过程不得中断,也不得因拌合料干涩而加水。
1.6、混凝土的振捣1.6.1、摊铺好的混凝土混合料,应迅即用平板振捣器和插入式振捣器均匀的振捣。
平板振捣器的有效深度一般为22cm左右。
不采用真空脱水工艺施工时,宜采用2.2kW的平板振捣器;采用真空脱水工艺施工时,可采用功率较小的平板振捣器。
插入式振捣器主要用于振捣面板的边角部、窨井、进水口附近,以及安设钢筋的部位,施工中宜选用频率6000次/min以上的振捣器。
1.6.2、振捣混凝土混合料时首先应用插入式振捣器在模板边缘角隅等平板振捣器振捣不到之处振一次(如面板厚度大于22cm,则需用插入式振捣器全面顺序插振一次),同一位置不宜少于20S。
插入式振捣器移动间距不宜大于其作用半径的0.5倍,并应避免碰撞模板和钢筋。
分二次摊铺的,振捣上层混凝土混合料时,插入式振捣器应插入下层混凝土混合料5cm,上层混凝土混合料的振捣必须在下层混凝土拌和物初凝之前完成。
其次,再用平板振捣器全面振捣。
振捣时应重叠10~20cm。
同一位置振捣时,当水灰比小于0.45时,振捣时间不宜少于30S;水灰比大于0.45时,不宜少于15S,以不再冒气泡并泛出水泥浆为准。
1.6.3、混凝土在全面振捣后,再用振捣梁进一步拖拉振实并初步整平。
振动梁往返拖拉2~3遍,使表面泛浆,并赶出汽泡。
振动梁移动的速度要缓慢而均匀,前进速度以1.2~1.5m/min为宜。
对不平之处,应及时铺以人工补填找平。
补填时应用较细的混合料原浆,严禁用纯砂浆填补,振动梁行进时,不允许中途停留。
牵引绳不可过短,以减少振动梁底部的倾斜,振动梁底面要保持平直,当弯曲超过2mm时应调查或更换,下班或不用时,要清洗干净,放在平整处(必要时将振动梁朝下搁放,以使其自行校正平直度),不得暴晒或雨淋。
1.6.4、最后再用平直的滚杠进一步滚揉表面,使表面进一步提浆并调匀。
如发现混凝土表面与拱板仍有较大高差,应重新补填找平,重新振滚平整。
最后挂线检查平整度,发现不符合之处应进一步处理刮平,直至平整度符合要求为止。
接缝处理:施工缝不用接缝板,只在混凝土板顶部放置压缝板条。
混凝土凝固后,胀缝和施工缝的压缝板及时拔出,然后灌入填缝料。
缩缝的施工采用切缝法。
即在混凝土达到设计强度的50~70%时,用切缝机切割成缝,缝宽3~5mm。
1.7、表面修整1.7.1、机械抹光圆盘抹光机粗抹或用振动梁复振一次能起匀浆、粗平及表层致密作用。
通过挤压研磨作用消除表层孔隙,增大表层密实度,使表层残留水和浆体不均匀现象得到改善,以减少不均匀收缩。
实践证明,粗抹是决定路面大致平整的关键,因此应在3m直尺检查下进行。
通过检查,采取高处多磨、低处补浆(原浆)的方法进行边抹光边找平,用3m直尺纵横检测,保证其平整度不宜大于1cm。
应注意的是抹光机进行的方向不同,其效果亦略有不同。
顺路方向行进易保证纵向的平整,横路方向行进则纵向平整度效果略逊。
1.7.2、精抹精抹是路面平整度的把关工序。
为给精抹创造条件,可在精抹后用包裹铁皮的木搓或小钢轨(或滚杆)对混凝土表面进行拉锯式搓刮,一边横向搓、一边纵向刮移。
为避免模板不平或模板接头错位给平整度带来的影响,横向搓刮后还应进行纵向搓刮(搓杆与模板平行),同时要附以3m直尺检查。
搓刮前一定要将模板清理干净。
搓刮后即可用3m直尺于两侧边部及中间三处紧贴浆面各轻按一下,低凹处不出现压痕或印痕不显,较高处印痕较深,据此进行找补精平。
每抹一遍,都得用3m直尺检查,反复多次检查直至平整度满足要求为止。
精抹找平应用原浆,不得另拌砂浆,更禁止撒水泥粉,否则不但会发生沁水现象,延长制毛间隔时间,还会因水灰比的不均匀,致使收缩不均匀。
在较高温度下,还会出现表面网裂,路面成形通车后表层破皮脱落。
1.8、切缝先用墨线标出切缝位置,再用切缝机切缝,操作时要使切缝机的刀片、指针、导向轮成一直线与切缝黑线重合(最大误差0.5mm),切缝深度3-4cm。
保证切缝质量的关键在于准确掌握切缝时间,过早会导致掉边、掉角、毛边、骨料松动和骨料脱落;过迟则造成混凝土道面开裂,甚至使板块报废。
1.9、拆模混凝土模板的拆除时间仍视气温而定。
拆模操作中,要十分注意保护接缝、边角和企口等部位。
1.9.1、拆除时间应根据气温和混凝土强度增长情况确定,采用普通水泥时,一般允许拆模时间1.9.2、拆模应仔细。
不得损坏混凝土板的边、角、尽量保持模板完好1.10、养生与填缝养生工作在抹面后2h(小时)且混凝土表面已有相当硬度时开始。
养生时采用麻袋、锯未或塑料溶液等覆盖混凝土表面,每天洒水2~3次,保持混凝土呈潮湿状态。
养生时间视气温而定,一般2~3周。
所有接缝的上部都要用填缝料封填。
填缝工作在混凝土初步硬结后即进行,待清理畅通的接缝晾干后,再在缝壁涂一薄层沥青,接着将加热成液体的填缝料灌入缝中,灌入的填缝料要略高于混凝土表面。
2.塑胶面层1、聚氨脂塑胶材料极易与水反应,形成气泡或与基础脱层,施工中水汗不得滴到地上。
同时要掌握天气情况,做好实降阵雨应急措施。
还应避开高温水蒸汽高度蒸发时间段。
2、胶面层实际厚度是指从胶底至胶面层胶粒中心距离,一般从三个方面控制。
首先通过水准仪测量检查,对基础局部高出部分进行修砍和夯击降低,凹陷部位采用平尺补刮胶,保证厚度。
3、塑胶场地雨后不积水的施工验收为保证平整度,铺设跨度尽量大,场地跨度3.66m(三条道面同时摊铺),非赛区跨度大于4m。
4、防止胶面铺筑后局部发生起层脱壳,施工前对基础的坚实度、密实度严格控制,防止沥青基础软化,自身嵌接不实,脱层脱壳,致使粘合力差,影响施工质量,出现此类现象要坚决根除。
5、为保证平整度、坡度,利用水准仪指导、钉立木条,局部凹凸片点要彻底修正。
6、被油渍、化学品污染和腐蚀的基础部位要坚决挖除,用胶浆填平二、围墙施工方案本工程砌体施工应符合砌体工程施工规范。
2.1、作业条件砌筑前弹好墙身线,轴线以及标高控制线,再弹门洞口位置线。
2.1.1、按标高立好皮数杆,皮数杆的间距5—10m为宜,并办理预检手续。
2.1.2、砂浆由试验做好试配,准备好试模6块为一组。
2.1.3、严格控制合格品砖进场检查,及时按批进行送检工作,符合要求方能上墙使用。
2.2、操作工艺:2.2.1、砖在砌筑前应先在提前一天浇水,一般以浸入砖边1.5cm为宜,含水率为10—15%,不得使用干砖上墙。
2.2.2、砂浆拌合应均匀,严格控制配比计量。
2.2.3、水泥砂浆和水泥混合砂浆必须在拌成后,分别在3h和4h内使用完毕,如气温超过30℃,相应缩短1h。
2.2.4、在墙体中设置脚手眼,应符合规范规定,严禁在规范不允许设置脚手眼的位置设置脚手眼。
2.2.5、砌体的水平灰缝厚度和竖向灰缝宽度不得小于8mm,也不得大于12mm,宜为10mm。
2.3、质量要求2.3.1、垂直度:每层<5mm,表面平整度<8mm,水平灰缝平直度<10mm。
砂浆的平均强度不小于设计强度,其中任一组试块强度不小于0.75设计强度值,试块的留置组数应符合要求。
2.3.2、砌体砂浆必须密实饱满,每道墙3皮墙的通缝不得超过3处,上下错缝搭接长度不小于1/3砖长,无四皮砖以上通缝。
2.3.3、砌体灰缝应横平竖直,横竖灰缝饱满;水平灰缝的砂浆饱满度不得低于90%;竖缝砂浆饱满度不得低于80% 。
三、室外排水工程3.1沟槽开挖根据本工程实际情况,土方采用一台WY-320型反铲挖掘机进行沟槽开挖,土方开挖应分层分段进行,当沟槽深度挖至设计标高时。
应会同设计、监理、建设单位进行验槽,合格后方可进行管道垫层施工,考虑到施工时的要求,土方开挖按0.5放坡系数进行放坡,并随时注意边坡情况,以便根据具体情况提前制定解决方案,保证工程施工的顺利进行。
沟槽开挖应符合下列要求:1.采用机械挖槽时,沟槽分层的深度应按机械性能确定。
2.沟槽每侧临时堆土或施加其他荷载时,不得一向建筑物、各种管线和其他设施的安全;不得掩埋消火栓、管道闸阀、雨水口、测量标志及各种地下管道的井盖,且不得防碍其正常使用。
