砂砾石垫层施工方案

合集下载

砂砾石垫层施工方案

砂砾石垫层施工方案

砂砾石垫层施工方案砂砾石垫层施工方案是指在道路等场所进行铺设砂砾石垫层的施工工作的具体方案。

下面将从施工材料准备、施工工艺等方面,给出一个700字左右的砂砾石垫层施工方案。

1.施工材料准备1.1 砂砾石:按规定要求选用石灰石、花岗岩等硬质石料,经过破碎机破碎,并过筛后的石料,其粒径在5mm-20mm之间。

1.2 辅助材料:包括砂、水泥等。

砂的选用应符合规定要求,水泥的选用应采用普通硅酸盐水泥。

2.施工工艺2.1 清理基底:在施工前,应清理垫层基底,除去杂物、尘土等。

若垫层基底有松散地表层,应先进行刮刨抹平,并压实。

2.2 等高找方桩定位:按设计要求,设置等高找方桩,定位马路的高度。

2.3 地表湿润处理:在铺设垫层之前,地表应湿润一下,适当加水,以增加粘结力和保证施工质量。

2.4 石层铺设:将砂砾石均匀地铺在基层上,并用破碎机对砂砾石进行活动压实。

压实后的砂砾石高度应与找方桩确定的高度相吻合。

同时,应通过砂砾石的振实与敲击来确保砂砾石层的均匀性和密实性。

2.5 耐压试验:压实完成后,进行一定周期的耐压试验。

使用重载车辆在砂砾石上行驶,根据设计要求进行试验。

2.6 抑尘处理:采用环保的抑尘剂,对砂砾石进行喷洒,以减少施工过程中的扬尘。

2.7 面层处理:完成砂砾石垫层的铺设后,可以进一步进行面层处理。

面层选择可根据实际需要采用沥青面层、水泥混凝土面层等方式。

3.施工注意事项3.1 施工期间应注意安全,遵守施工现场安全规定,设置警戒线和安全标志。

3.2 施工中注意施工质量,确保砂砾石层的均匀压实和密实性。

3.3 施工前应检查施工材料的质量,确保满足设计要求。

3.4 严禁盲目施工,所有工程均应按照设计要求和规范进行。

以上是一个砂砾石垫层施工方案的简要描述,通过合理选择施工材料,精心施工工艺,能够确保砂砾石垫层的质量,提升道路的使用寿命。

当然,在具体施工中还需根据现场实际情况加以调整和完善。

砂砾石垫层施工方法

砂砾石垫层施工方法

砂砾石垫层施工方法一、施工准备(一)材料1、砂砾石垫层主要采用天然砂砾石、中粗砂等材料。

2、砂砾石垫层应采用级配良好的材料,不得采用风化石块或含泥量很大的砂砾石。

(二)作业条件1、施工前应进行验槽,将基底表面浮土、淤泥、杂物等清除干净,并不得有积水。

2、根据设计要求,确定砂砾石垫层的厚度、宽度和长度。

3、准备好垫层所需的材料,包括砂砾石、中粗砂等。

4、准备好施工机具,如搅拌机、平板振动器、压路机等。

二、施工工艺流程(一)铺设砂砾石垫层1、铺设前应对基底进行清理,并洒水湿润。

2、根据设计要求,铺设砂砾石垫层。

对于较厚的垫层,可分两层铺设。

3、铺设时应保证垫层的平整度和密实度,不得有粗细颗粒分离现象。

4、砂砾石垫层铺设完毕后,应立即进行压实。

可采用平板振动器或压路机进行压实,压实度应符合设计要求。

(二)注意事项1、砂砾石垫层应采用级配良好的材料,不得采用风化石块或含泥量很大的砂砾石。

2、铺设时应保证垫层的平整度和密实度,不得有粗细颗粒分离现象。

3、压实时应采用平板振动器或压路机进行压实,压实度应符合设计要求。

4、砂砾石垫层施工完毕后,应进行质量检验,检验合格后方可进行下一道工序的施工。

三、质量标准及检验方法(一)质量标准1、砂砾石垫层应采用级配良好的材料,不得采用风化石块或含泥量很大的砂砾石。

2、砂砾石垫层的厚度、宽度和长度应符合设计要求。

3、垫层的平整度和密实度应符合要求,不得有粗细颗粒分离现象。

4、垫层的压实度应符合设计要求。

(二)检验方法1、用钢尺检查垫层的宽度和长度,用直尺或水准仪检查垫层的标高。

2、用平板振动器或压路机进行压实试验,检查垫层的密实度。

砂砾垫层施工方案一、工程概述本工程为某小区住宅楼基础施工阶段,根据设计要求,需要在地基上铺设一层砂砾垫层,以提高地基的承载力和稳定性。

砂砾垫层厚度为300mm,采用天然级配的砂砾料进行铺设。

本施工方案旨在明确砂砾垫层的施工工艺、质量要求和安全措施,确保施工顺利进行。

砂砾石垫层施工方案

砂砾石垫层施工方案

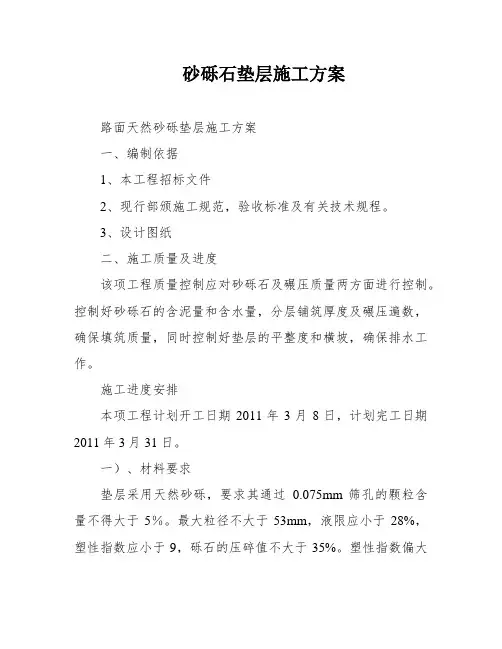

砂砾石垫层施工方案路面天然砂砾垫层施工方案一、编制依据1、本工程招标文件2、现行部颁施工规范,验收标准及有关技术规程。

3、设计图纸二、施工质量及进度该项工程质量控制应对砂砾石及碾压质量两方面进行控制。

控制好砂砾石的含泥量和含水量,分层铺筑厚度及碾压遍数,确保填筑质量,同时控制好垫层的平整度和横坡,确保排水工作。

施工进度安排本项工程计划开工日期2011年3月8日,计划完工日期2011年3月31日。

一)、材料要求垫层采用天然砂砾,要求其通过0.075mm筛孔的颗粒含量不得大于5%。

最大粒径不大于53mm,液限应小于28%,塑性指数应小于9,砾石的压碎值不大于35%。

塑性指数偏大的砂砾,可以根据实际情况加入少量的石灰降低塑性指数,也可以用无塑性的砂土或石屑进行掺配,使其塑性指数符合要求。

(1)砂砾级配采用骨架型,具体要求见下表:层位垫层通过以下筛孔(mm)的质量百分率(%)5310031.590-1001965-854.7530-500.68-250.0750-5(2)级配砂砾垫层首要技术目标:层位垫层三)、施工方案及工艺流程天然砂砾石垫层采用从料场,用10~15T自卸汽车将集料运至施工现场,人工配合装载机整平,适量洒水初压后,碾平至规定压实度,其工艺流程见附图。

三、施工方法1、筹办下承层a、在已完成的路基上按规范规定检查验收的方法和频度进行高程、宽度、横坡度、平整度的检查。

b、采用18t压路机或等效压实机具进行碾压检验(压3~4遍)在碾压过程中,如发现土过干,表层松散,适当洒水,如土过湿,发生“弹簧”现象采用挖开晾晒、换土、掺石灰或粒料等措施进行处理。

c、在槽式断面的路段、两侧路肩上每隔8米交错开挖泄水沟。

2、施工放样a、在下承层上规复中线10米设一桩,并在两侧路肩边缘外0.5米设指示桩。

b、进行水平测量,在两测指示桩上用明显标记标出底基层边缘的设计高。

3、计算材量用量。

a、根据施工路段垫层的宽度、厚度及预定的干压实密度并按确稳定类型集料压实度(%)≥96CBR(%)≥60定的需要数量,并计算每车料的填筑距离。

砂砾石垫层施工方案下载

砂砾石垫层施工方案下载

砂砾石垫层施工方案【范本一:专业版】【施工方案】第一章、前言1.1 施工方案的制定目的本施工方案的制定旨在详细介绍砂砾石垫层施工过程,确保施工人员按照标准化的流程进行施工。

该方案涉及工程的施工要点、施工流程及施工管理要求等内容。

第二章、砂石垫层的基本概念2.1 砂石垫层的定义砂石垫层是指在道路、广场等基础地面上施工的一种砼基层,具有分散荷载、吸收水分、平整地表等功能。

主要由砂石、水泥和掺合材料构成。

第三章、施工前的准备工作3.1 材料准备施工前需对所使用的砂石、水泥、掺合材料进行检验,确保质量合格。

3.2 设备准备所需设备包括挖掘机、平地机、卡车等。

确保设备状态良好,保证施工过程中设备的正常操作。

3.3 人员组织安排合适的施工人员,并进行工作责任划分,确保施工现场的安全与顺利进行。

第四章、施工流程4.1 地面处理对施工区域进行清理,清除杂物和障碍物,保证地面平整干净。

4.2 坑槽开挖利用挖掘机进行坑槽的开挖,根据设计要求进行开挖尺寸的控制。

4.3 砂石垫层的铺设预先浇注混凝土底层,再进行砂石的有序铺设,确保整个垫层的平整度和稳定性。

4.4 压实处理利用振动压路机进行施工区域的压实处理,以提高垫层的密实度。

4.5 管理与检验定期进行施工现场的管理与检验,保证施工的顺利进行和质量的合格。

第五章、施工安全措施5.1 移动设备操作注意事项在施工现场,操作人员需佩戴安全防护装备,严格按照操作规程进行操作。

5.2 施工现场安全预警根据实际施工情况,设置相应的安全预警标识和安全防护措施。

第六章、施工管理要求6.1 原材料管理对施工使用的砂石、水泥和掺合材料进行统一管理,确保质量安全。

6.2 现场施工管理施工现场需设置专人负责施工管理,确保施工按照方案要求进行。

6.3 质量监控与检验将质量监控与检验纳入施工管理范畴,对施工过程进行全程监控和抽样检验。

第七章、施工后的验收与交接7.1 施工完成验收完成施工后,由工程负责人进行验收,满足验收标准后方可交付使用。

天然砂砾垫层施工方案 天然砂砾石垫层施工方案共8页word资料

天然砂砾垫层施工方案 天然砂砾石垫层施工方案共8页word资料

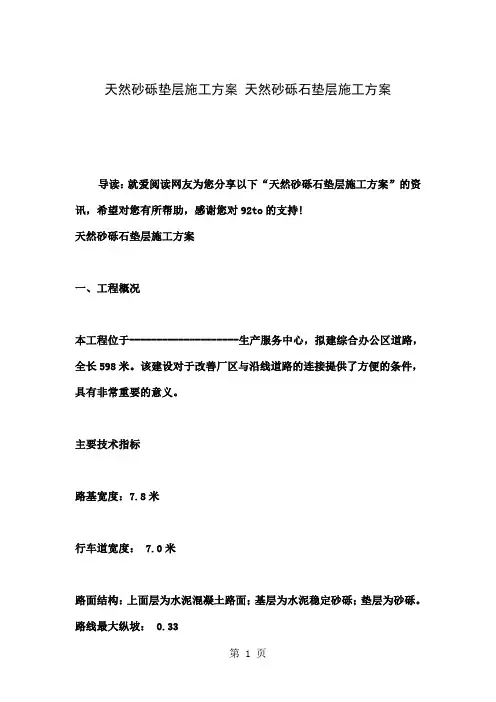

天然砂砾垫层施工方案天然砂砾石垫层施工方案导读:就爱阅读网友为您分享以下“天然砂砾石垫层施工方案”的资讯,希望对您有所帮助,感谢您对92to的支持!天然砂砾石垫层施工方案一、工程概况本工程位于--------------------生产服务中心,拟建综合办公区道路,全长598米。

该建设对于改善厂区与沿线道路的连接提供了方便的条件,具有非常重要的意义。

主要技术指标路基宽度:7.8米行车道宽度: 7.0米路面结构:上面层为水泥混凝土路面;基层为水泥稳定砂砾;垫层为砂砾。

路线最大纵坡: 0.33转弯半径:9.0米道路做法及标准:1. 22cm厚混凝土面层,抗弯拉强度不小于4.5mpa。

2. 20cm厚水泥稳定砂砾基层,水泥含量为集料重量比的10%,大于5mm 砾石含量60-70%,从拌和到养生时间不超过3小时,应满足道路施工验收规范。

3. 20cm厚天然砂砾底垫层。

4. 基地土夯实(压实系数0.96)二、施工组织机构为了统一指挥,便于协调,强化施工管理,在施工现场设置工程项目经理部作为常设组织机构,组织专业的技术管理人员常驻现场,装备优良的机械设备投入施工,坚持“统筹兼顾,重点突出,强化施工管理,狠抓工程质量”的原则,做到机构严密,现场指挥有力,施工方案合理,检测手段可靠,工期安排紧凑,质量把关严格。

根据业主和招标文件对本合同段的施工要求,以及工程规模、工期、质量等方面的要求和本合同段的特点,结合我公司施工能力和经验,我单位将为本合同段的施工组成一套高效、精干、强有力的领导机构和装备先进、施工水平过硬的队伍。

本合同段项目部设项目经理:李//、技术负责人:张//、工程部成员:王/ 、材料员:刘//等职员。

1、项目经理部是施工队伍的核心,其职能是按照业主和合同条款的要求,圆满地履行施工合同,即指挥施工机械和人员在业主规定的工期,以优良质量完成合同范围内的所有工程项目,项目经理对外接受监理工程师和业主的一切有关工程的指令,对内则是协调和指挥各施工队顺利完成分项工程施工生产,如工程进度、工程计划、对外关系等工作。

公路路面砂砾石垫层施工方法

公路路面砂砾石垫层施工方法

公路路面砂砾石垫层施工方法1、下承层准备1)砂砾垫层的下承层(底基层或老路面)表面平整、坚实,具有规定的路拱,没有松散的材料和软弱地点,平整度符合相关技术规范要求。

2)对下承层进行压实度检查(柔性底基层还进行弯沉值测定)。

一般情况下,每50延米为一断面,每个断面至少测两个点(内外双轮间隙各一个点)。

凡不符合设计要求的路段,根据具体情况,分别采取补充碾压、换填好的材料、挖开晾晒等措施,使之达到规范标准。

3)对于老路面,先检查其材料是否符合底基层材料的技术要求,如不符合,翻松老路面并采取必要的处理措施。

4)在槽式断面的路段,两侧路肩上每隔一定距离(如5~10m)交错开挖泄水沟(或做盲沟)。

5)在集料摊铺前,下承层表面洒水湿润,并按底基层施工技术规范要求,逐个断面检查下承层标高。

2、施工放样1)规复中线:直线段每15~20m设一桩,平曲线段每10~15m设一桩,并在两侧路肩边缘外设指示桩。

2)进行水平测量:在两侧指示桩上用明显标记标出级配碎石层边缘的设计高。

施工进程中,标桩若有丢失或挪动,及时补桩抄平。

3)挂钢丝绳:根据水平测量,在两侧钢筋桩上挂Φ3mm 钢丝绳,钢丝绳的高度按设计高确定,并用紧线器拉紧,摊铺时根据两侧钢丝绳的高度来控制级配碎石层顶面标高和横坡度。

3、材料准备施工前,按监理工程师批准的混合料组成材料,准备底基层的各种材料。

1)级配碎石采用未筛分碎石和石屑组配而成。

2)缺乏石屑时,添加细砂砾或粗砂,或采用颗粒组成符合的含细集料较多的砂砾与未筛分碎石组成级配碎砾石。

3)不同粒级的碎石和石屑等细集料隔离,分别堆放。

细集料覆盖妥当,防止雨淋。

4)级配碎石一经监理工程师批准,不随意更改材料、料源和级配组成。

4、摊铺每作业面采用一台摊铺机摊铺作业,单幅全宽一次摊铺成型。

注意摊铺速度和运输能力相协调,尽量避免停机待料。

摊铺过程中设专人在摊铺机后清除、处理粗细集料离析点位,特别注意铲除局部集料“窝”,并用新拌混合料填补。

砂石垫层专项施工方案

砂石垫层专项施工方案

一、工程概况本工程为某住宅小区地基基础施工阶段,根据设计要求,需在地基上铺设一层砂石垫层,以提高地基的承载力和稳定性。

砂石垫层厚度为300mm,采用天然砂砾石混合料,施工质量要求符合国家相关规范和标准。

二、施工准备1. 材料准备:选用粒径均匀、含泥量低的天然砂砾石,符合设计要求。

砂砾石应经过筛选,去除杂质和杂物,确保垫层的质量。

2. 机械设备准备:准备推土机、挖掘机、压路机、平板振动器、水准仪、钢卷尺等施工设备。

3. 施工人员准备:组织具有相关施工经验的施工队伍,明确各岗位职责,确保施工顺利进行。

三、施工工艺及质量控制1. 施工工艺流程:材料准备→基础处理→砂石垫层铺设→碾压密实→检测验收。

2. 施工步骤:(1)基础处理:清除地基表面的浮土、淤泥、杂物,确保地基表面平整、坚实。

(2)砂石垫层铺设:按照设计要求,将砂砾石均匀摊铺在地基上,厚度控制在300mm。

(3)碾压密实:采用压路机进行碾压,确保砂石垫层密实。

碾压过程中,注意碾压遍数和碾压速度,避免过快或过慢。

(4)检测验收:施工完成后,对砂石垫层进行检测验收,确保垫层厚度、密实度、平整度等符合设计要求。

3. 质量控制:(1)材料质量:严格控制砂砾石的质量,确保粒径、含泥量等符合设计要求。

(2)施工质量:严格按照施工工艺进行操作,确保垫层厚度、密实度、平整度等符合设计要求。

(3)检测验收:施工完成后,对砂石垫层进行检测验收,确保垫层质量。

四、安全文明施工措施1. 施工现场应设置安全警示标志,确保施工人员安全。

2. 施工过程中,加强现场管理,保持施工环境整洁。

3. 施工人员应佩戴安全帽、手套等防护用品,确保施工安全。

4. 施工结束后,及时清理施工现场,恢复原状。

五、进度安排根据工程进度计划,砂石垫层施工周期为15天,确保施工进度满足工程需求。

六、总结本砂石垫层专项施工方案旨在确保施工质量、提高施工效率,为住宅小区地基基础施工提供有力保障。

在施工过程中,严格按照施工工艺和质量控制措施进行操作,确保砂石垫层施工质量达到设计要求。

砂砾石垫层施工方法

砂砾石垫层施工方法

砂砾石垫层施工方法引言:砂砾石垫层是道路施工过程中常用的一种基础层,它能够提供稳定的支撑和排水功能,使路面具备良好的承载能力和抗裂能力。

本文将介绍砂砾石垫层的施工方法,帮助读者了解如何正确施工这一关键环节。

一、材料准备1. 砂砾石:选择质量优良、颗粒均匀的砂砾石作为材料,确保砂砾石具备良好的排水功能和稳定性。

2. 垫层材料:根据道路设计要求,选择合适的垫层材料,通常选用砂砾、碎石等。

3. 施工工具:包括推料机、压路机、水泥搅拌车等。

二、施工步骤1. 地面准备:首先,清除施工区域内的杂物和积水,确保地面干燥整洁,防止因湿地施工而影响砂砾石垫层的稳定性。

2. 基层处理:对于原有的基层,必要时进行修复和加固,确保基层平整稳固,以提供良好的基础支撑。

3. 垫层铺设:将选用的砂砾、碎石等垫层材料进行均匀铺设在基层上。

垫层的厚度一般为20-30厘米,根据道路设计要求确定具体厚度。

4. 压实垫层:使用压路机对铺设好的砂砾石垫层进行压实。

压路机应逐层进行,确保垫层的密实度和平整度。

5. 检查与修正:在压实完垫层后,对垫层进行检查,确保其平整度和稳定性。

如有不平整或松动的情况,需要及时进行修正。

6. 湿养护:将已完成的砂砾石垫层进行充分湿养护。

湿养护的目的是利用水分促进垫层内部颗粒的结合,增强其稳定性和强度。

三、施工注意事项1. 施工现场要保持干燥整洁,防止水分影响砂砾石垫层的质量。

2. 施工过程中需严格按设计要求进行,确保垫层的厚度和施工质量。

3. 压路机的选择和操作要合理,确保压实效果达到要求。

4. 施工人员要熟悉施工规范和操作方法,提高施工质量和效率。

5. 施工结束后,对施工现场进行清理和整理,确保工地整洁有序。

结论:砂砾石垫层施工是道路工程中至关重要的一环。

通过正确的施工方法和注意事项,我们可以确保砂砾石垫层的质量和稳定性,提供良好的基础支撑和排水功能。

在实际施工中,我们应严格遵守施工规范,配合好各种工具的使用,确保施工过程顺利进行。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

砂砾石垫层施工方案-CAL-FENGHAI-(2020YEAR-YICAI)_JINGBIAN
级配砂砾石垫层施工方案
一、工程概况
路基填筑后需要砂砾石补强和调平,所以定为铺筑18cm厚级配砂砾石垫层。

二、编制依据
1、本工程招标文件
2、现行部颁施工规范,验收标准及有关技术规程。

3、设计图纸
三、施工质量及进度
该项工程质量控制应对砂砾石及碾压质量两方面进行控制。

控制好砂砾石的含泥量和含水量,分层铺筑厚度及碾压遍数,确保填筑质量,同时控制好路基平整度和横坡,确保路基排水。

施工进度安排
本项工程计划开工日期2010年9月20日,计划完工日期2009年10月20日。

一)、材料要求
1、采用质地坚硬的砂砾石。

压碎值不大于30%。

2、碎石混合料粒中细长,扁平颗粒含量不超过20%,不含粘土块杂物及其它有害物质。

3、级配组成最大粒经不超过50mm,并应符合技术规范表302-1的要求。

4、按照JTJ051-93的标准方法进行试验,其塑性指数应小于9,液限应小于28%。

二)、材料检验及配合比设计憖
由试验对筛分后的碎石料进行级配检验,合格的级配料可直接用于施崐工,不合格的应进行修配,使之符合下列级配。

三)、施工方案及工艺流程憖
级配碎石垫层采用从料场,用10~15T自卸汽车将集料运至施工现场,人工配合装载机整平,适量洒水初压后,碾平至规定压实度,其工艺流程见附图。

四)、施工方法
1、准备下承层
a、在已完成的路基上按规范规定检查验收的方法和频度进行高程、宽度、横坡度、平整度的检查。

b、采用18t压路机或等效压实机具进行碾压检验(压3~4遍)在碾压过程中,如发现土过干,表层松散,适当洒水,如土过湿,发生“弹簧”现象采用挖开晾晒、换土、掺石灰或粒料等措施进行处理。

c、在槽式断面的路段、两侧路肩上每隔8米交错开挖泄水沟。

2、施工放样
a、在下承层上恢复中线10米设一桩,并在两侧路肩边缘外米设指示桩。

b、进行水平测量,在两测指示桩上用明显标记标出底基层边缘的设计高。

3、计算材量用量。

a、根据施工路段底基层的宽度、厚度及预定的干压实密度并按确定的需要数量,并计算每车料的填筑距离。

b、级配碎石施工时应洒水加湿,控制好含水量。

4、运输和摊铺
运输和摊铺
a、集料装车时,必须控制每车料的数量基本相等。

b、在同一料场供料的路段内,由远到近将料按计算的距离卸置于下承层上,严格掌握卸料距离避免料不够或过多。

c、料堆每隔一定距离留一卸口。

d、集料在下承层的堆置时间不宜过长,运头集料较摊铺料只宜提前二天。

e、通过试验确定松铺系数。

f、用装载机将料均匀地摊铺在预定的宽度上,检查含水量补充洒水,使含水量达到最佳值,表面力求平整,并具有规定的路拱,同时摊铺路肩用料。

5、稳压整型
a、用装载机或压路机在已初平的路段上快速碾压一遍,以暴露潜在的不平整。

b、再用人工整平和整型。

6、碾压
a、整型后,当集料含水量等于或略大于最佳含水量时,立即用此以上的三轮压路机或轮胎压路机进行碾压。

直线段,由外侧向路中心碾压;有超高路段,由内侧路肩进行碾压,碾压时后轮应重叠1/2轮宽;后轮必须超过两段的接缝处。

碾压一直进行到要求的密实度为止。

碾压速度头两遍采用~h,以后用2~h。

b、路面的两侧应多压2~3遍。

c、严禁压路机在已完成的或正在碾压的路段上调头急刹车。

7、横缝处理
两作业段的衔接处,应搭接,第一段摊铺后,留5m不进行碾压第二段施工时,前段留下来压部分与第二段一起整平后进行碾压。

级配砂砾石垫层施工工艺流程图。
