施工模板成本计算明细表
项目目标成本分析模板(适用传统、EPC项目)

说明
按照公司薪酬管理办法规定执行
根据留守管理人员按3个月计算
按照公司《通讯费、交通费补助管理暂行办法》相应标准执行
管理人员办公用的办公用品、办公设备租赁维修、网络信息费用 按财务规定计算,为保证工程工期、质量和经济等活动需支付的合理业 务招待费和会务费
按照公司财务有关规定计算 项目经理部及公司规定可报销的职工个人冬季取暖费 指项目部和民工队生活用水电费(民工劳务费中已含此部分费用时不得 计提)
按照人员配置及公司规定发放办法及标准计提
按照经营管理有关规定执行并计算
包括检试验、测量所支付的费用
公司对外埠施工工程予以的补贴,按公司规定执行并计算
上述费用中未含列但应列入间接费中其它费用
工程名称: XXX工程
序号项目名称1 施工管 Nhomakorabea人员工资(施工期间)
施工管理人员工资(竣工交验) 2
差旅及通讯费 3
办公费 4
业务招待费、会务费 5
工资附加费 6 7 取暖费
水电费 8
职称津贴 9
效益工薪 10
检验试验费 11
外埠补助 12
其他 13
14
合计
间接费目标成本分析表(表二)
比例
计算公式
%
金额
模板专项方案计算书包括

一、项目背景随着我国经济的快速发展,建筑行业日益繁荣,为了提高施工效率、确保工程质量,模板专项方案在建筑施工中扮演着重要角色。
本计算书针对某建筑项目,对模板专项方案进行详细计算,以确保施工过程中的模板安装、拆除、周转等环节的顺利进行。
二、计算依据1. 国家及地方相关法规、规范、标准;2. 施工图纸及设计文件;3. 施工现场实际情况;4. 模板材料性能参数。
三、计算内容1. 模板工程量计算(1)模板面积计算:根据施工图纸,计算模板总面积。
包括墙模板、梁模板、板模板等。
(2)模板周转次数计算:根据施工进度计划,计算模板周转次数。
周转次数=(工程量/单次使用量)×(施工周期/模板周转周期)。
2. 模板材料用量计算(1)模板面积与厚度对应材料用量计算:根据模板面积和厚度,查询材料用量表,计算模板材料用量。
(2)支撑体系材料用量计算:根据支撑体系设计,计算支撑材料用量。
包括立杆、横杆、斜杆、剪刀撑等。
3. 模板工程成本计算(1)模板材料成本计算:根据材料用量和价格,计算模板材料成本。
(2)人工成本计算:根据施工方案,计算人工成本。
(3)机械成本计算:根据施工方案,计算机械成本。
四、计算结果1. 模板总面积:XX平方米2. 模板周转次数:XX次3. 模板材料用量:(1)模板面积与厚度对应材料用量:XX立方米(2)支撑体系材料用量:XX立方米4. 模板工程成本:(1)模板材料成本:XX元(2)人工成本:XX元(3)机械成本:XX元五、结论通过本次模板专项方案计算,得出了模板总面积、周转次数、材料用量和工程成本等关键数据。
为施工过程中的模板安装、拆除、周转等环节提供了科学依据,有利于提高施工效率、确保工程质量。
在施工过程中,应根据计算结果合理安排模板材料、人工、机械等资源,确保施工顺利进行。
财会实操-模板包工包料的成本分析

财会实操-模板包工包料的成本分析1. 模板材料摊销价格:每平方米的模板材料摊销价格为6.5元。
这一计算基于模板的采购单价32.5元,假设模板的周转次数为5次,并且考虑到损耗与补充模板的消耗系数为1.1。
因此,摊销价格的计算公式为:32.5元÷5次×1.1 = 6.5元/平方米。
2. 方木摊销价格:每平方米的方木摊销价格为2.88元。
每平方米模板背楞量设定为5米,木枋的单价为6元/米,周转次数同样为5次,损耗率为40%。
据此,方木摊销价格的计算公式为:5米×6元/米÷5次×40% = 2.88元/平方米。
3. 人工费用:每平方米的人工费用为35元。
这一费用包括了清包工的价格,以及铁钉、铁丝等辅助材料的成本。
4. 钢管、扣件等租赁费:每平方米的租赁费用为7.1元。
具体计算如下:每平方米使用18米钢管,每米钢管需用1个扣件,损耗率设定为5%。
租赁费用方面,钢管为0.012元/天/米,扣件为0.008元/天/个,顶托为0.04元/天/个,每层施工周期为6天,使用四套模板。
因此,钢管租赁费用为:18米×0.012元/天/米×6天×3套×1.05 = 4.08元/平方米;扣件租赁费用为:18米×0.008元/天/个×6天×3套×1.05 = 2.72元/平方米。
5. 成本合计:将上述各项费用相加,得出每平方米的总成本为51.48元。
具体计算为:6.5元+ 2.88元+ 35元+7.1元= 51.48元/平方米。
6. 施工报价:65元/m²根据市场行情和项目具体情况,施工报价通常在62元至68元/平方米之间。
这一报价考虑了项目的风险、利润空间以及市场竞争等因素。
综上所述,模板包工包料的成本分析不仅涉及材料和人工的直接成本,还包括了租赁费用等间接成本。
通过精确的成本计算和市场分析,可以确保项目在经济上可行,同时保持竞争力。

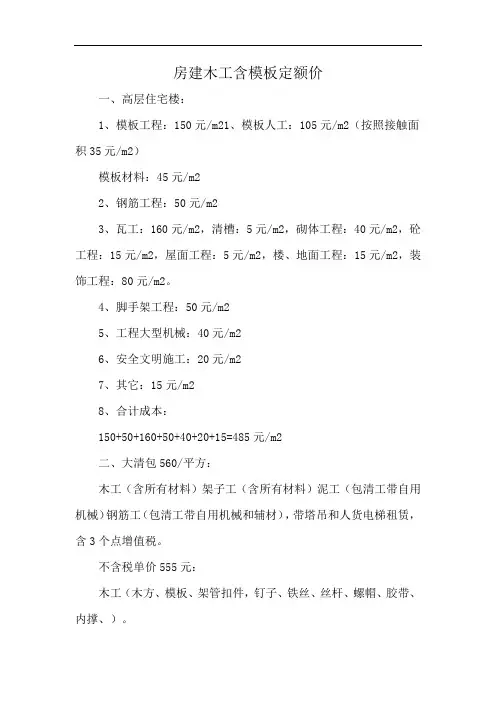

房建木工含模板定额价

房建木工含模板定额价一、高层住宅楼:1、模板工程:150元/m21、模板人工:105元/m2(按照接触面积35元/m2)模板材料:45元/m22、钢筋工程:50元/m23、瓦工:160元/m2,清槽:5元/m2,砌体工程:40元/m2,砼工程:15元/m2,屋面工程:5元/m2,楼、地面工程:15元/m2,装饰工程:80元/m2。
4、脚手架工程:50元/m25、工程大型机械:40元/m26、安全文明施工:20元/m27、其它:15元/m28、合计成本:150+50+160+50+40+20+15=485元/m2二、大清包560/平方:木工(含所有材料)架子工(含所有材料)泥工(包清工带自用机械)钢筋工(包清工带自用机械和辅材),带塔吊和人货电梯租赁,含3个点增值税。
不含税单价555元:木工(木方、模板、架管扣件,钉子、铁丝、丝杆、螺帽、胶带、内撑、)。
土建(砼、砌体、抹灰、带工具机械)水电(辅材)。
架子(架管扣件,安全网,油漆)。
钢筋(机械,扎丝,链接套筒不含)塔机和升降机,现场文明施工。
劳务扩大分包:根据建筑造型及结构形式,价格相差很大,一般530元到630元不等。
像一般小高层框架结构,无高大模板,又是平屋顶,这样结构形式530元还是能拿的下来,利润一平米大概在80元左右,管理要是好一点100元出头都不是问题。
劳务扩大分包平米人工价格一定要综合施工难易程度、质量要求等进行考虑,其地下室、坡屋面、很多架空楼板都是高支模,包括二次结构构造及其繁杂,劳务扩大分包价格达到650元。
一十一层不带地下室:428一平方,搞劳务清包,一十一层不带地下室,不含税高层:一般都是468左右三、现在劳务四项的承包价位是多少。
1、纯人工费包给班组价格为:木工36元每平方(展开系数3.4_3.6),钢筋54元,架子19元,土建150元,水电492、高层楼房清包工,木工含模板135—145,瓦工含二次结构115—120(瓦工包括粉刷),钢筋工55—60,油漆工刮二遍大白浆20,水电工含消防70—75,防水5—6每平方外墙做法不同不好估价。

建筑企业完工百分比计算模板

=7+8+9 =6-10 =11/12
=14-15-16 =17/1.03*13
或=17/1.09*13 =18-19 =20-21
金额
备注
包括项目融资费用 与项目生产直接相关费用,如经营人员工资、招待费等
只包含平台机关分摊,不包含子公司指挥部分摊 (子公司指挥部分摊属于与项目直接相关费用)
与项目生产经营无直接相关的成本 项 参目 照总 成成 本本 企-划与书成(本若企无划,书根不据匹合配同的总成价本和预估毛利率倒 推) 项目投标价
9 2019年6月其他无关成本 10 截 截止止22001199年年66月月底底需成剔本除-分成摊本费-无关成 11 本 12 预计总成本 13 完工进度 14 合同总价 15 安全文明施工费 16 暂列金 17 合同预计总收入基数
18 截止2019年6月应确认主营业务收入
19 截止2019年5月底已确认主营业务收入 20 2019年6月应确认主营业务收入 21 2019年6月工程C3不含税产值 22 2019年6月差异额
XXX项目完工百分比计月累计已发生总成本 2 2019年6月工程施工成本 3 2019年6月管理费用 4 2019年6月财务费用 5 2019年6月营业费用 6 截止2019年6月底累计已发生总成本 7 截止2019年5月底需剔除成本
8 2019年6月总部分摊费
=1+2+3+4+5
不含税总价*完工进度
制表人:
审核人:
建筑工程项目目标成本责任分解表模板

安全部
生产经理
0.5%
安全总监
0.5%
五
间接费
项目管理费
控制在XX元/㎡(按建筑面积)以内
根据工期人员配置计算,特大型项目(1级)≤2%,大型项目(2级)≤2-2.5%,大型项目(3级)≤2.5-3%,中型项目(4级)≤3-3.5%,中型项目(5级)≤3.5-4%,小型项目(6级)≤4-4.5%
指挥长
5%
项目经理
5%
资金利息
控制在0元/㎡(按建筑面积)以内
公司资金利息
商务部
指挥长
1%
项目经理
1%
商务经理
1%
六
质量成本
维保修成本
控制在XX元/㎡(按建筑面积)以内
维保修成本≤0.5%
质量部
质量总监
5%
创奖成本
控制在X元/㎡(按建筑面积)以内
鲁班奖,自施合同额10亿元以上≤1%,鲁班奖,自施合同额10亿元以下≤1.5%,国优银奖创奖项目≤0.9%
项目班子
项目班子成员
每位班子成员扣对应兑现奖的1%
成本中心审核人:
建筑工程项目目标成本责任分解
项目名称:XX项目
序号
管控要素
控制目标
责任目标
(注:经济指标为不含税价)
计算规则/公式
责任部门
责任岗位
若未达到责任目标,扣除对应责任人兑现奖的占比
签字
一
人工
人工费(一次结构+二次结构)
控制在XX元/㎡(按建筑面积)以内
商务部
指挥长
2%
项目经理
2%
商务经理
1%
零星用工
零星用工签证额占分包产值比例≤1.5%
工程施工成本记录表模板

工程施工成本记录表模板施工单位:______________________ 项目名称:______________________序号施工项目工程量/unit 单位工程量造价单位总工程量造价备注1 地基处理2 基础工程3 钢筋混凝土结构4 砌体工程5 预应力混凝土结构6 钢结构7 桩基工程8 地下防水9 地面防水10 混凝土工程11 防火防腐涂料12 墙面材料13 屋面材料14 地面材料15 门窗安装16 防盗报警系统17 电气设备18 暖通空调19 水暖安装20 消防设施21 室内装修22 室外装饰23 环保设施24 景观设施25 设备安装26 竣工调试27 其他28 总计编制说明:1. 施工项目:记录本工程的所有施工项目,如土方开挖、基础工程、主体结构、建筑装饰、市政设施等。
2. 工程量/unit:根据实际工程量进行填写,如开挖土方量、混凝土浇筑方量、砌体砌筑面积、钢筋使用量等。
3. 单位工程量造价:填写每个单位工程量的造价,单位为元/个、元/立方米、元/方米等。
4. 单位:填写单位工程量造价的单位,如元/个、元/立方米、元/方米等。
5. 总工程量造价:根据实际工程量和单位工程量造价计算得出,填写每项施工项目的总造价。
6. 备注:填写每项施工项目的特殊情况、调整原因等。
使用说明:1. 在编制工程施工成本记录表时,需要根据具体工程项目的特点和实际情况,合理填写每项内容,并确保准确性和完整性。
2. 在施工过程中,如有工程量调整、单位工程量造价调整等情况,需及时更新和调整工程施工成本记录表,保证数据准确和及时性。
3. 工程施工成本记录表是施工单位和工程管理人员控制成本、管理预算的重要工具,需要定期进行分析和总结,为后续工程控制提供依据。
4. 在编制工程施工成本记录表时,需根据当地相关政策法规和工程管理规定,确保数据合规、合法。
工程施工成本明细本(3篇)

第1篇一、前言工程施工成本明细本是为了对工程施工过程中产生的各项成本进行详细记录和核算,确保成本控制的准确性和有效性。
本明细本按照成本构成要素,将工程施工成本分为人工费、材料费、机械使用费、其他直接费用和间接费用五个部分进行详细记录。
二、人工费1. 人工费是指施工过程中直接从事施工活动的人员的工资、津贴、福利等费用。
2. 人工费明细包括:一线工人工资、津贴、伙食补助、加班费等。
3. 人工费核算时,应按照实际发生情况进行记录,确保人工费的真实性和准确性。
三、材料费1. 材料费是指施工过程中消耗的各种材料、构件、配件等费用。
2. 材料费明细包括:水泥、钢筋、木材、砖块、砂石、模板、脚手架等。
3. 材料费核算时,应按照实际采购价格和实际消耗量进行记录,确保材料费的真实性和准确性。
四、机械使用费1. 机械使用费是指施工过程中使用各类施工机械产生的费用。
2. 机械使用费明细包括:推土机、压路机、挖掘机、汽车泵、砼泵、塔吊等。
3. 机械使用费核算时,应按照实际使用时间和租赁价格进行记录,确保机械使用费的真实性和准确性。
五、其他直接费用1. 其他直接费用是指除人工费、材料费、机械使用费以外的,可以直接计入工程成本的各项费用。
2. 其他直接费用明细包括:施工用水、用电、二次搬运费、临时设施折旧费等。
3. 其他直接费用核算时,应按照实际发生情况进行记录,确保其他直接费用的真实性和准确性。
六、间接费用1. 间接费用是指为组织和管理施工生产活动所发生的各项费用。
2. 间接费用明细包括:施工、生产单位管理人员工资、固定资产折旧费、财产保险费、工程保修费、排污费等。
3. 间接费用核算时,应按照实际发生情况进行记录,确保间接费用的真实性和准确性。
七、成本分析1. 定期对工程施工成本进行统计分析,分析各项成本构成要素的变化趋势。
2. 通过成本分析,找出成本控制的薄弱环节,采取有效措施降低成本。
3. 对比实际成本与预算成本,分析成本差异原因,提出改进措施。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
名称 木模板2 6.50
模板枋材 对拉杆及紧固件 内脚手架租转材料 抹灰价格(需抹灰) 装模人工费 展开面积单价 建筑面积单价(2.5倍)
元/m2 3.18 元/m2 2 元/m2 3.2 元/m2 15 元/m2 30 元/m2 59.88 元/m2 144.7
租赁公司价格 市场价格 特殊情况增加补整费 节约间接费、脚手架、塔吊、施工电梯、投资财务成本等费用
,作业人员均进行军事化训练。联系人:欧永康,联系电话:15388923508
铝合金模板成本单价
模板材料租赁费(含支撑及辅材) 元/m2 30
模板安装劳务费
元/m2 23
墙面抹灰(施工平整度、垂直度 高,无需抹灰)
元/m2
2
内脚手架租转材料(模板带支撑) 元/m2 0
提前工期15%
元/m2 -5
展开面积单价
元/m2 50
建筑面积单价(2.5倍)
元/m2 125
提供者可承包铝模板包工包料安装业务,作业人员均进行军事化训练。联系人:欧永康,联系电话:15 QQ:408493185
工模板成本计算明细表
计算明细 模板原材料42元/平方*加工损耗系1.14/7次摊销*95%残值系数 5.8m/平方米*5.5元/m*1.05损耗系数/10次摊销*95%残值系数 5元/平方米(建筑面积)/2.5折算系数 8元/平方米(建筑面积)/2.5折算系数 人工10.5元/平方米+材料4.5元/平方米
