重力式路肩挡土墙模板加固技术交底大全
重力式挡土墙施工技术交底

挡土墙施工方案一、工程概况XX高速公路XX标段段挡土墙工程,位于XX段路基右侧。
其形式为103m 长的衡重式路肩挡土墙。
二、施工准备1、材料准备外购材料的进场有正式出厂合格证书和产品质量检验单。
各种材料均经过了全面的检测,并取得了相关部门的批准认可。
施工时各种材料分开堆放,挂牌标明。
管理人员随时查看材料数量,掌握工程进度需求量。
施工用水洁净,符合质量要求。
2、技术准备①认真详细的审查了设计图纸及各项相关文件,对相关施工人员进行了技术交底。
然后进行现场核对,如发现确有设计不当或地形不符需要变更设计时,及时报监理工程师批准。
②组织进行了上岗培训和技能学习,加强质量意识、安全意识和环境保护意识等教育。
3、外业准备工程部已完成此段挡土墙工程基础及开挖线的施工放样工作。
4、场地准备a、根据设计要求,并结合现场实际情况合理地布置好施工现场,并对场地进行清理。
b、设置好料场,开挖排水沟,搭设临时工棚。
安装调试好砂浆(混凝土)搅拌机械。
三、施工方案该工程施工要求施工人员按照施工工序严格进行,控制好各道工序的施工质量。
挡土墙施工顺序如下:施工放样→基础开挖→修整、夯实基底→砌筑基础→砌筑墙身→水泥砂浆勾缝→墙背回填→交工验收。
其工艺流程如下图1、施工放样先用全站仪放出挡土墙基础外边线,再根据挡土墙基础外边线将挡土墙基础的几何尺寸按图纸要求进行放样,放出基础的开挖线。
2、基础开挖a、基坑开挖前应通知监理工程师,以便检查、测量基础的平面位置和现有地面标高。
并向监理工程师进行报验。
b、用挖掘机开挖至距基底设计标高30cm后采用人工挖除。
开挖过程中如有挖掘机无法开挖的石方,采用人工撬除或少量炸药炸除。
检测地基承载力,如达不到要求,及时报批处理方案。
如果超挖,采取砂砾回填。
挖基土方堆放在距基坑边缘6m以外,对开挖出来能就近利用的片石,将表面清除干净,分类堆放。
对不能用于回填的土和利用的片石及时运出施工场地,保持场地整洁。
3、修整、夯实基底a、当墙基础为土质时,采用人工清除表面松散浮土,按设计图纸做成向内倾斜的单一坡度,并用小型夯实机具夯实。
重力式挡土墙施工技术交底大全书

技术交底书编号:JHS-1-2-技术交底书编号:JHS-1-2-工程名称新建至客运专线工程JHS-1标段施工单位吉图珲一标二工区工程部位路堑重力式挡土墙施工交底时间交底容:重力式挡土墙施工工艺流程图技术交底书编号:JHS-1-2-技术交底书编号:JHS-1-2-工程名称新建至客运专线工程JHS-1标段施工单位吉图珲一标二工区工程部位路堑重力式挡土墙施工交底时间交底容:化软质岩及强~弱风化硬质岩路堑挡墙基础埋深应在侧沟平台以下不小于1.25m,并低于侧沟砌体底面不小于0.2m;其余底层路堑挡墙基础应在侧沟平台以下不小于当地最大冻结深度h+0.25m,并低于侧沟砌体底面不小于0.2m(见下图:路堑挡墙设计图)。
编号:JHS-1-2-交底容:基础模板采用钢模支设,基础C35混凝土混凝土由工区混凝土拌合站拌合,罐车运至现场后浇筑施工,施工过程中应使用振动设备进行混凝土振捣,结合墙身伸缩缝或沉降缝设置要求同时设置基础沉降缝或伸缩缝。
(4)基坑回填土质、全风化层、强风化软质岩路堑挡土墙基坑回填采用三七灰土;弱风化软质岩、强~弱风化硬质岩路堑挡土墙基坑回填采用C15片石混凝土。
当侧沟平台下设置截水渗沟交底人/时间审核人/时间接收人/时间技术交底书编号:JHS-1-2-编号:JHS-1-2-技术交底书编号:JHS-1-2-工程名称新建至客运专线工程JHS-1标段施工单位吉图珲一标二工区工程部位路堑重力式挡土墙施工交底时间交底容:(6)拆模养生墙身混凝土强度达到2.5Mpa方可进行模板拆除,拆除模板时应保证混凝土表面及棱角不受损伤。
墙身混凝土浇筑完成及模板拆除后应对混凝土覆盖土工布,洒水养生7天以上。
(7)反滤层设置墙身混凝土浇筑完成后,现场技术人员应根据设计图纸要求检查墙身前边缘距线路中线距离、厚度、顶面高程、泄水孔间距、沉降缝或伸缩缝位置、宽度等指标是否符合验标要求,自检合格后填写相关检验批记录,报现场监理工程师签认,监理工程师签认后方可进行反滤层设置及墙背回填。
重力式挡墙施工技术交底

(3)施工人员现场必须佩带安全帽,高处作业时要求系安全带。 (4)施工吊斗提升时,装载物不得超过吊斗帮。 (5)尽量少占或绕避林地、耕地,保护原有树木及地表植被。临时用地 范围的耕地采取措施复耕。 (6)施工场地内修建施工排水系统并确保畅通。工地废水排放前先经沉 淀池沉淀,并采取必要的净化措施处理后方可排放。有害物质要定点存放并 按有关规定处理。 (7)运输可能产生粉尘的车辆配备挡板及棚布,防止粉尘飞落,减少对 生产人员和当地居民造成危害,必要时进行洒水 (8)工程完工后及时清理现场垃圾,做到文明退场。
2
1.2 工艺流程(见施工工艺流程图)
施工准备
测量放线
基础开挖
基础、墙身施工
养护
质量验收
2、施工方法及要求 (1)施工方法 土质或全风化岩石地层基础采用洋镐或风镐开挖, 硬质岩石地层基础开 挖采用风钻眼,爆破开挖。基础浇注混凝土采用小型钢模立模。墙身混凝土 采用大钢模立模。每次浇注长度以施工缝设置长度为准。 (2)施工要求 基础开挖前,必须先做好排水设施,基础开挖后应及时进行基础及墙身 施工,并作好墙后排水设施,及时回填或填筑路堤。 基础开挖后, 应认真核对地质资料, 经验收合格后, 才可进行基础施筑, 当与设计不符时应及时反馈。 挡墙背后回填料及其填筑、压实应符合设计要求。 挡墙的泄水孔、反滤层、沉降缝应符合设计要求。 混凝土浇注时必须严格按照混凝土施工的要求进行, 原则上墙身和基础 一次浇注成型,若分段施工时必须预留接茬钢筋。
1
d 墙基沿线路方向位于斜坡上时,基底纵坡不得陡于 5%,若陡于 5%时 基底作成台阶式。当墙后地面横坡陡于 1:5 时,应按规定将地面挖成台阶 和进行必要的处理后方可填筑,以免填方顺原地面滑动。 e 墙趾外侧基坑非浸水地段用原土回填,夯实紧密,浸水地段用 M7.5 浆砌片石回填,并将回填面作成不小于 4%的向外流水坡度,以免积水和基 础。 (2)路堑挡土墙 a 挡墙墙身采用 C20 片石混凝土或 C20 混凝土浇筑。 b 路堑挡墙基础埋深:土质及软质岩地层应在路肩或侧沟平台以下不小 于 1.2 米;膨胀土、红黏土、极软质岩地层不得小于 1.5 米;并低于侧沟砌 体底面不小于 0.2 米。当路堑基床底层换填厚小于或等于 1.8 米时,且设置 纵向盲沟时,挡墙基础埋深应位于侧沟平台以下不小于 1.5 米,且应于侧沟 沟底流水面以下不小于 0.5 米。当基床底层换填厚度为 2.3 米,且设置纵向 盲沟时,挡墙墙址应位于侧沟平台以下不小于 1.7 米,且于侧沟沟底流水面 以下不小于 0.5 米,两个条件必须同时满足。 c 墙身沿线路方向每隔 10~25m 结合墙高设置宽 2~3cm 的伸缩缝或沉 降缝一道。缝内沿墙顶、内、外三边填塞深度不小于 0.2m 的沥青麻筋(Φ ≥55°除外) 。 d 挡墙背岩土的Φ≤45°时,墙背设砂夹卵石通长反滤层。在没有特殊 要求的情况下,反滤层厚度为 0.3m;膨胀土地区、砂卵砾石土及地下水发 育地段反滤层厚度为 0.5m。最低排泄水孔下部和距墙顶 0.5m 高范围内(墙 顶设浆砌片石护坡, 护墙或骨架护坡者除外)设置夯填黏土防渗层; 55°> , 当 Φ>45°时,泄水孔处可设窝状反滤层;当Φ≥55°时不设反滤层。 e 墙身于路肩以上部分每隔 2~3m 上、下、左、右交错设置 0.1m 泄水 孔。泄水孔采用Φ=0.1m 的 PVC 管。 f 土质及软质岩墙背开挖临时边坡较高地段,应分段跳槽开挖,并及时 砌筑墙身。临时开挖边坡尽可能与墙背保持一致,墙背临时边坡视需要可采 用锚喷(网)或素喷水泥砂浆防护。临时边坡如超挖、局部坍塌、掉块等, 应采用不低于挡墙设计指标的材料回填。 g 挡墙于适当位置设检查梯,踏蹬钢筋为Φ=16mm,步距 0.2m。
重力式挡土墙(片石溷凝土挡土墙)技术交底

重力式挡土墙(片石混凝土挡土墙)技术交底交底内容:一、测量准备1、按设计要求放出挡墙坡脚线,同时对桩点作好保护。
2、复核距线路中线的距离、高程。
3、作好和相邻施工段的联系测量。
二、基坑开挖1、边坡检查合格后,方可开挖基础基坑。
应严格按照设计要求施工,不得改缓或改陡,以免影响墙体稳定。
本段施工范围内出露地层为粉质粘土,厚度O〜3m,其下为风化石英云母片岩。
2、基坑分段开挖,每段长度为10米,并间隔若干段开挖下一段基坑。
挡土墙为倾斜基础,应准确挖、凿,不得修补。
3、尽量保证路堑边坡的稳定,避免超挖或欠挖。
个别地段可采取必要的支挡、防护措施防止滑坡。
4、基坑开挖完毕由项目部技术人员验收,主要控制项目有地基承载力、基底高程、平面位置和平面尺寸。
检查合格后报验、进行下一工序施工。
5、对于第一段开挖的基坑,应请监理和设计确认地质情况。
三、墙体的浇筑1、基坑开挖后应及时支模、及时浇注墙体,设计为C15片石混凝土。
2、挡土墙墙身高出地面以上部分,沿墙身上、下、左、右间隔2m交错设置0.1×0.Im(或直径0.Im的圆孔)、坡度为4%的泄水孔。
墙背泄水孔位置,沿竖向设置一道塑料排水片材反滤层,厚5cm、宽30cm。
反滤层在最低排泄孔下部设置隔断层。
3、挡土墙墙身方向每隔IOm设一道伸缩缝,地层变化处增设一道沉降缝,缝宽2cm,挡土墙沿墙顶内外三边填塞沥青麻筋,填塞深度20cm。
4、浇筑混凝土时采用插入式振动器(采用70棒)捣实。
浇筑时应水平分层进行,浇筑层厚度(系指捣实后的厚度)不宜超过振动器作用部分长度的125倍,并应符合下列规定:(1)振捣棒距离模板的距离为25〜30cm,振捣棒棒距为40〜50cm,振捣时梅花状布置振捣棒的插棒位置,振捣棒应快插慢拔,并不得出现漏振、欠振和过振现象。
(2)振捣时不得碰撞模板和预埋部件。
(3)每一振点的振捣延续时间宜为20〜30秒,以混凝土不再沉落,不出现气泡,表面呈现浮浆或发亮为度。
完整版重力式挡土墙技术交底

工程技术交底工程名称:XXX铁路GGTJ—x标DKlxx+200〜+XX线路左侧路堑边坡重力式挡土墙公司新建铁路标项口部施丄单位:交底内容:一、施工前准备1.山测量组对整段挡墙施工位置进行放样测量,并放出具体的位置。
2、做好防排水工作,应避开雨季施工,严禁雨季施工。
二、施工技术要求1、重力式路堑挡土墙基础开挖1)开挖前先浇筑堑顶天沟,做好地面防水。
()重力式路堑挡土墙基础开挖前必须山测量放线,并用木桩和线标识出基础开挖范2 (ffl,开挖至基底时应注意基础底部按设计要求放坡。
基础开挖到位后应将基底表面松渣、松软土石清除干净。
)基础开挖到位后经质检工程师检查合格后,山试验室做动力触探,确定地基承载3( ISOKpao 力是否达到设讣要求的并低于侧41.0m)重力式路堑挡土墙基础基底标高应在路肩或侧沟平台以下不小于,(o路堑墙顶以上边坡自上而下分级按设计坡率进行开挖,开挖一级即做沟底面不小于0.3m,开挖后及好防护工程,然后再分段跳槽开挖墙背临时边坡,每一分段长度不宜大于15m天。
开挖前应时浇筑挡土墙的方式施工,以便顺坡排除集中水,边坡暴露时间不得超过15做好排水设施,开挖后及时进行基础及墙身混凝土施工,并做好墙后排水设施,及时回填。
)基坑土体严格按照设计要求开挖。
挡土墙浇筑后及时回填夯实,墙前基坑顶面应5 (应将墙址外侧基坑用做成向外不小于的排水坡。
在土质地基或易风化的软弱岩石地基,4%黏土夯实紧密或混凝土回填封闭。
)挡墙应避开雨季选择旱季施工,严禁雨天施工。
做好施工现场的排水设施,基坑6 (不得受水浸泡。
2、现浇墙身混凝土混凝土浇筑,现浇栓挡土墙与基础的结合面,应按施工缝处理,1 ()挡土墙釆用C25即先进行凿毛,将松散部分的栓及浮浆凿除,并用水清洗干净,然后架立墙身模板,栓开.。
重力式路堑挡土墙技术交底

路基附属作业队
安全技术措施内容:
一、 一般规定:
在施工中,严格遵守《中华人民共和国安全生产法》、《铁路工程施工安全技术规程》(TB1040.1-2003)、《建设工程安全管理条例》及国家和铁道部关于安全生产的有关规定; 重视施工现场作业安全,制定安全措施,避免伤亡事故的发生。
为了保障施工人员和群众的安全,必要时,在相应地点和时间设置照明、警告信号 和看守。危险地点悬挂按照《安全色》和《安全标志》规定的标牌,夜间有人经过的坑、 洞设红灯示警。严禁无关人员随意出入现场。
共4页,第1页
工程 名称
ZDK47+946.71〜ZDK48+080段路基及附属工程
接受交底
班 组
路基附属作业队
交底 项目
ZDK47+946.71〜ZDK48+080左侧重力式路堑挡土墙
交底 日期
2010年3月1日
交底内容:
(一)、基础开挖:
一、准备工作:
1、作业队必须派带班人员现场配合测量,测量完的点号现场交底,并签字确认。
二、施工中的一般规定:
施工前对地下管、输气管、线、电缆设施的位置予以确认,划定防护范围,制订防护 措施经设备管理部门同意后方可施工。
三、基坑开挖:
基坑开挖前必须查明地下管线,并采取迁除措施或保护措施。基坑开挖要自上而下, 按照测量放线的坡度进行开挖;严禁挖神仙土及拉槽施工;多人基坑施工,要保持安全 距离、互相照顾、注意安全;出工人员与挖土人员应建立联络信号,执行呼唤应答制; 检查运土机具、开挖工具等。利用挖掘机挖土时,必须设专人指挥,并与司机联络信号, 执行呼唤应答制。利用挖掘机挖土时,基坑内严禁站人,防止掉土伤人,并不得在设备 转向范围内站人。基坑开挖做到交底不清时不挖;下雨时不挖;防护人员不到位时不挖。 基坑弃土时不得妨碍开挖基坑及其他工作或影响坑壁稳定,弃土距基坑顶缘至少等于基

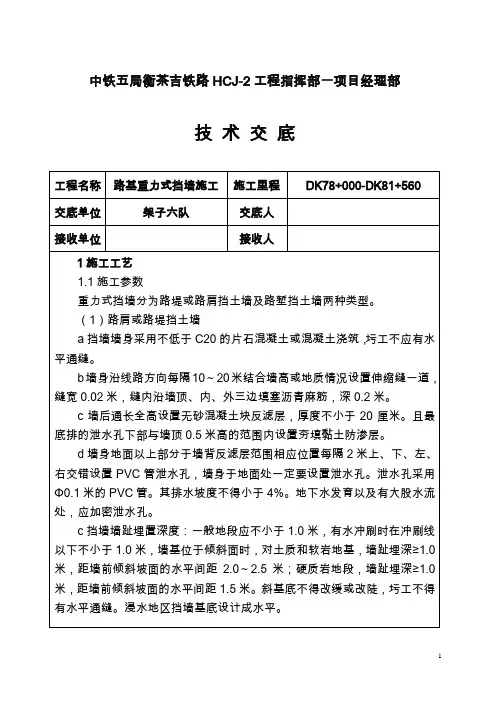

重力式挡土墙技术交底(模板)[详细]
![重力式挡土墙技术交底(模板)[详细]](https://img.taocdn.com/s3/m/711fedf55ebfc77da26925c52cc58bd630869372.png)
重力式挡土墙技术交底书编制单位:中国铁建十六局沪昆客专长昆湖南段第三项目分部架子三队我管段范围内的的挡墙主要为路堑重力式挡土墙,采用C30混凝土灌注.墙胸、背坡率1:0.25,挡墙高度大于等于4米时,路堑开挖挡墙顶标高后,应分层开挖,并及时采用土钉支护.一、重力式挡土墙的工艺流程:二、重力式挡墙施工方法及工艺1、基坑开挖①根据测量放线进行开挖,开挖前,在上方作好防、排水设施.②土质地基时挖掘机能到位时,用挖掘机开挖,不能到位时,人工开挖.在机械开挖基坑时必须预留30厘米由人工开挖.③基坑挖好后,经基底检测合格后进行挡土墙混凝土施工地基承载力检测值详见各施工工点图.路堑挡墙基础要在路肩或侧沟平台以下不小于1.5米,侧沟平台以上2~4米;地质不良地段,要分段跳槽开挖,并及时浇筑墙身.临时开挖边坡一般要与墙背保持一致.14、回填墙前基坑,非浸水地段用原土回填,夯实紧密;浸水地段用米7.5浆砌片石回填,并将回填面做成向外倾斜不小于4%的横向流水坡,以免积水软化地基.三、土钉墙施工工序:1、施工流程1、土钉墙施工土钉墙临时支护方案,通过插入钢筋注浆、提高了土体的强度和整体性,内聚力C和内摩擦角①有很大提高,具有制约土体变形的作用.提供了抵抗土体侧移的摩擦力,形成了类似于重力式挡土墙边壁,从而增大了土体的稳定性.面层通过挂网注浆,表层土产生了预应力,表层土与砼相互嵌固,具有优良的支撑效果.钢筋网调整土钉和喷层的应力分布,保证边坡的整体性.b.支护作业采用逐层开挖逐层支护,需要同开挖密切配合,严禁超挖,土钉支护应按“自上而下、分段施工”的原则组织施工,喷层厚度大于7厘米时,应分层浇筑,并及时挂网喷护,不得使坡面长期暴露分化失稳.c.所用材料均应有产品合格证,水泥应有出厂检验报告单,必要时须进行化验.土钉钻孔时,严禁灌水.锚孔注浆应采用孔底注浆法,确保注浆饱满.注浆压力宜为0.2米Pad.对每个施工环节应严格把关,对成孔深度、土钉制作质量,砂浆配比,添加剂比例,注浆饱满程度,土钉头焊接质量,进行严格监督检查.e.支护施工期间和施工完成一定时间内,严格监测制度,发现问题及时处理.。
混凝土重力式挡土墙施工技术交底总结计划大全

混凝土重力式挡墙施工技术交底1、施工工艺及技术要求施工准备(a)基础开挖前,应落实现场管线的地点、高程,如与施工有矛盾时,应与管线单位共同磋商加固举措,挡土墙基础开挖后,如与地质勘察报告进出较大,应通知勘察单位和设计单位共同验槽,提出办理建议。
(b)施工区如有地表水应先清除或导流,如有地下水应采纳挖水渠,挖集水坑,用污水泵降水。
(c)遇有既有道路,应修筑暂时便道,劝导车辆及行人,保证交通畅达。
(d)对机械性能检测和人员进行素质核查与培训。
施工方法(a)基坑开挖及办理为保证基槽边坡稳固及施工安全,应控制放坡系数,如没法放坡时应采纳沟壁支撑加固边坡。
复查查对基础地质条件,地基承载力,基础埋置深度等,保证切合设计要求,基底办理应严格依据设计要求施工。
基底查验内容主要包含:基底平面地点、尺寸、基底标高 ; 基底的地质状况和承载力能否与设计资料符合 ; 基底办理和排水状况能否切合规范要求。
按试验室设计要求配制持久性混凝土,确立配合比,不只强度要切合设计要求,并且要求其和易性、持久性相同知足设计和施工需要。
施工过程中增强施工配合比的控制,依据骨料的实质含水量调整施工配合比,并严格按配合比控制各样资料及外加剂的用量。
(b)基础施工钢筋绑扎、预埋件安装以及支立模板一定依据设计及规范要求进行施工和检验,混凝土浇筑须做好试验块,以查验混凝土强度。
基础浇筑施工分段长度为8m,每段之间设沉降缝,缝宽 2cm,缝内填塞沥青木板,墙板及帽石应全端面填满,基础部分沉降缝设置可将沥青木板作为混凝土浇筑时的端头模板,第二段浇筑时,沥青模板留在缝内做沉降缝资料用。
挡墙基础浇筑分两次进行,第一次浇至墙面板底水平地点,露出预埋钢板待与墙面板上钢板焊接。
(c)墙身施工施工采纳大块钢模板,每块模板的面积不小于,安装前在清理洁净的模板上满涂脱模剂,并在外侧钢筋上按设计的保护层厚度设塑料保护层块。
安装后的模板接缝要小于 2mm,大于 2mm时从头调整模板并用胶带密封。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
1.本表由施工单位填写、交底单位与接受交底单位各保存一份。
2.当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填。
1.本表由施工单位填写、交底单位与接受交底单位各保存一份。
2.当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填。
1.本表由施工单位填写、交底单位与接受交底单位各保存一份。
2.当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填。
1.本表由施工单位填写、交底单位与接受交底单位各保存一份。
2.当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填。
1.本表由施工单位填写、交底单位与接受交底单位各保存一份。
2.当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填。
1.本表由施工单位填写、交底单位与接受交底单位各保存一份。
2.当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填。
1.本表由施工单位填写、交底单位与接受交底单位各保存一份。
2.当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填。
技术交底签名记录表。
