厂用电系统受电前质量监督检查施工单位汇报材料
输电线路和升压站受电前监检监理汇报材料

输电线路和升压站受电前监检监理汇报材料输电线路和升压站受电前监检监理汇报材料应由本人根据自身实际情况书写,以下仅供参考,请您根据自身实际情况撰写。
输电线路和升压站受电前监检监理汇报材料一、工程概况本工程为输电线路和升压站受电前监检监理项目,旨在确保输电线路和升压站在受电前符合相关标准和规定,保证电力系统的安全稳定运行。
本项目包括对输电线路和升压站的设备、设施、安全等方面的检查和监测,以及对相关人员的培训和管理等工作。
二、监理工作概述在本项目中,我们采用了多种监理手段和方法,以确保项目的顺利实施。
具体包括:1. 制定详细的监理计划和方案,明确各阶段的工作重点和要求;2. 对输电线路和升压站的设备、设施进行全面的检查和监测,确保其符合相关标准和规定;3. 对相关人员进行培训和管理,提高其技能和素质;4. 制定应急预案和处理措施,应对可能出现的紧急情况;5. 及时汇报工作进展和发现的问题,与相关部门和人员进行沟通和协调。
三、监理工作实施情况在具体实施过程中,我们按照既定的监理计划和方案开展工作,取得了显著的成效。
具体包括:1. 对输电线路和升压站的设备、设施进行了全面的检查和监测,未发现任何安全隐患;2. 对相关人员进行培训和管理,提高了其技能和素质;3. 制定了应急预案和处理措施,应对可能出现的紧急情况;4. 及时汇报工作进展和发现的问题,与相关部门和人员进行沟通和协调。
四、存在的问题和改进措施在本项目中,我们也发现了一些问题和不足之处。
具体包括:1. 部分设备的维护保养不够及时,需要加强设备的日常维护和管理;2. 部分人员的技能水平还有待提高,需要加强培训和实践锻炼;3. 部分应急预案的针对性还不够强,需要进一步完善和优化。
为了解决这些问题,我们采取了以下改进措施:1. 加强设备的日常维护和管理,确保设备的正常运行和使用寿命;2. 加强培训和实践锻炼,提高相关人员的技能水平和工作能力;3. 进一步完善和优化应急预案,提高其针对性和实用性。

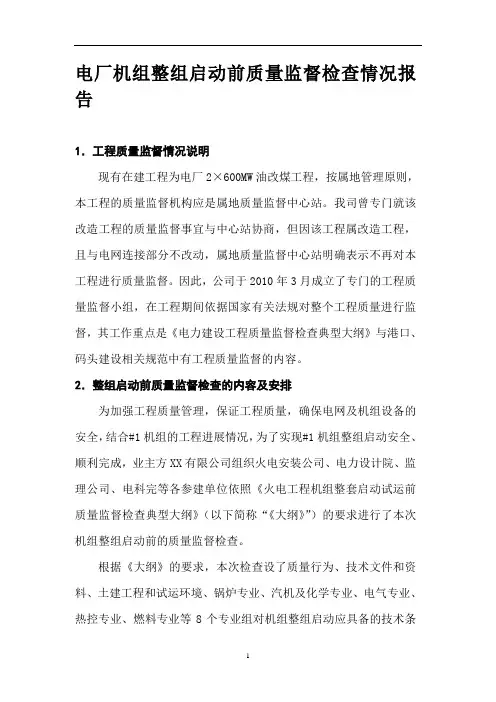

电厂机组整组启动前质量监督检查情况报告

电厂机组整组启动前质量监督检查情况报告1.工程质量监督情况说明现有在建工程为电厂2×600MW油改煤工程,按属地管理原则,本工程的质量监督机构应是属地质量监督中心站。
我司曾专门就该改造工程的质量监督事宜与中心站协商,但因该工程属改造工程,且与电网连接部分不改动,属地质量监督中心站明确表示不再对本工程进行质量监督。
因此,公司于2010年3月成立了专门的工程质量监督小组,在工程期间依据国家有关法规对整个工程质量进行监督,其工作重点是《电力建设工程质量监督检查典型大纲》与港口、码头建设相关规范中有工程质量监督的内容。
2.整组启动前质量监督检查的内容及安排为加强工程质量管理,保证工程质量,确保电网及机组设备的安全,结合#1机组的工程进展情况,为了实现#1机组整组启动安全、顺利完成,业主方XX有限公司组织火电安装公司、电力设计院、监理公司、电科完等各参建单位依照《火电工程机组整套启动试运前质量监督检查典型大纲》(以下简称“《大纲》”)的要求进行了本次机组整组启动前的质量监督检查。
根据《大纲》的要求,本次检查设了质量行为、技术文件和资料、土建工程和试运环境、锅炉专业、汽机及化学专业、电气专业、热控专业、燃料专业等8个专业组对机组整组启动应具备的技术条件、工程建设各责任主体的质量行为、技术文件和的准备情况和工程实体的质量等方面进行了详细的检查。
3.检查情况3.1 整组启动应具备条件和工程建设各责任主体质量行为的检查情况经查,油改煤工程建设、设计、施工、监理、调试单位在本工程中,均能规范地执行项目法人制、合同管理制、招标投标制、工程监理制和资本金制等工程建设五项制度;建设单位对设计、施工、调试、监理和设备监造各单位以及设备定货等方面工作均实施了招标投标制度。
各类招标、投标文件和合同齐全;质量体系健全并运转有效,工程质量处于有效控制状态;各项工程管理、质量管理制度齐全,实施有效;各单位质量管理体系健全,运行有效。
电力监督检查情况汇报

电力监督检查情况汇报
尊敬的领导:
我是XX电力公司的相关负责人,特向您汇报我公司最近的电力监督检查情况。
在过去的一段时间里,我公司一直高度重视电力监督检查工作,认真落实国家
相关政策法规,加强对电力生产、传输、供应环节的监督检查工作。
首先,我们加强了对电力生产环节的检查,严格执行电力生产许可证制度,确保生产设施的安全稳定运行。
同时,我们加强了对电力传输环节的监督,确保输电线路和变电设施的安全运行。
另外,我们还加强了对电力供应环节的检查,确保电力供应的稳定可靠。
在电力监督检查工作中,我们发现了一些问题。
首先,部分电力生产企业存在
安全隐患,需要及时整改。
其次,部分输电线路和变电设施存在老化和损坏现象,需要加强维护和更新。
最后,部分地区存在电力供应不稳定的情况,需要进一步加强调度管理。
针对上述问题,我公司已经制定了相关整改措施。
我们将加强对电力生产企业
的安全监督,督促其及时整改安全隐患。
同时,我们将加大对输电线路和变电设施的维护力度,确保设施的安全运行。
另外,我们将加强对电力供应的调度管理,确保电力供应的稳定可靠。
在今后的工作中,我公司将进一步加强电力监督检查工作,确保电力生产、传输、供应环节的安全稳定。
我们将继续落实国家相关政策法规,加强对电力生产、传输、供应环节的监督检查工作,确保电力行业的安全稳定发展。
以上就是我公司最近的电力监督检查情况汇报,请领导审阅。
如有不足之处,
还请领导批评指正。
感谢领导对我公司工作的关心和支持!
此致。
敬礼!。

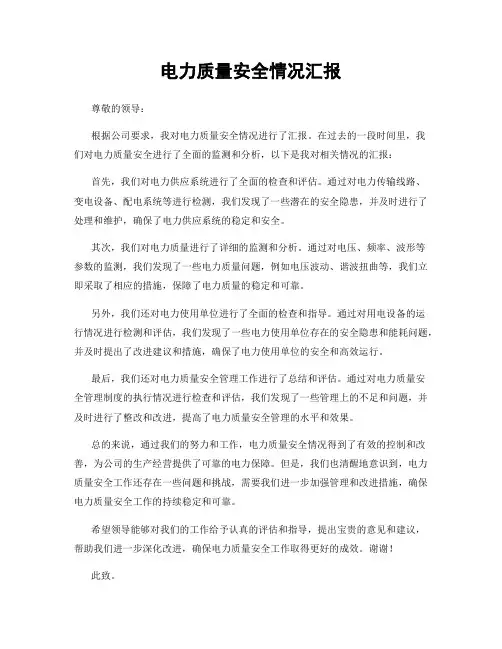

电力质量安全情况汇报

电力质量安全情况汇报
尊敬的领导:
根据公司要求,我对电力质量安全情况进行了汇报。
在过去的一段时间里,我
们对电力质量安全进行了全面的监测和分析,以下是我对相关情况的汇报:首先,我们对电力供应系统进行了全面的检查和评估。
通过对电力传输线路、
变电设备、配电系统等进行检测,我们发现了一些潜在的安全隐患,并及时进行了处理和维护,确保了电力供应系统的稳定和安全。
其次,我们对电力质量进行了详细的监测和分析。
通过对电压、频率、波形等
参数的监测,我们发现了一些电力质量问题,例如电压波动、谐波扭曲等,我们立即采取了相应的措施,保障了电力质量的稳定和可靠。
另外,我们还对电力使用单位进行了全面的检查和指导。
通过对用电设备的运
行情况进行检测和评估,我们发现了一些电力使用单位存在的安全隐患和能耗问题,并及时提出了改进建议和措施,确保了电力使用单位的安全和高效运行。
最后,我们还对电力质量安全管理工作进行了总结和评估。
通过对电力质量安
全管理制度的执行情况进行检查和评估,我们发现了一些管理上的不足和问题,并及时进行了整改和改进,提高了电力质量安全管理的水平和效果。
总的来说,通过我们的努力和工作,电力质量安全情况得到了有效的控制和改善,为公司的生产经营提供了可靠的电力保障。
但是,我们也清醒地意识到,电力质量安全工作还存在一些问题和挑战,需要我们进一步加强管理和改进措施,确保电力质量安全工作的持续稳定和可靠。
希望领导能够对我们的工作给予认真的评估和指导,提出宝贵的意见和建议,
帮助我们进一步深化改进,确保电力质量安全工作取得更好的成效。
谢谢!
此致。
敬礼。
厂用电系统受电前质量监督检查施工单位汇报材料

厂用电系统受电前质量监督检查工程建设情况汇报各位领导、各位专家:首先我谨代表(施工单位)项目部对各位领导、专家亲临现场检查指导表示热烈的欢迎,对你们给予工程建设的关心和支持表示衷心的感谢!我公司在******工程中主要负责主体土建和全厂安装工作。
自工程开工以来,我公司始终以“高标准达标投产;机组主要经济、技术指标达到国内一流水平”为目标,实施工程各项管理工作。
经过各方面的共同努力,目前1号厂用电系统受电前相关工作已基本完成,具备质量监督检查条件。
现将1号机组厂用电系统施工情况作简要汇报。
一、工程概况****机组。
建设单位为****;监理单位为****公司;设计单位为*****公司。
全厂设备安装及主厂房建筑标工程段由我公司承包施工;调试由******公司负责。
本期工程电源送出及启动电源接受采用220kV系统,220kV GIS 封闭式组合电器(GIS)及架空线安装,GIS共设置7个间隔,其中母设间隔1个、母联间隔1个、进线间隔3个、出线间隔2个,主接线采用双母线接线形式,由*****公司供货。
本期在主厂房A排外设启备变一台作为#1、#2机组的公用启备变。
该变压器由常州西电变压器有限责任公司供货,型号为SZ11-18000/220,容量为18000/18000/6000kVA,有载调压,电压组合230±8×1.25%/6.3/6.3kV,连接组别为YNyn0+d。
厂用电系统采用6kV及400V电压等级,#1机组6kV厂用电系统由两段中压配电装置组成,包括:6kV 1A段(16块盘)、6kV 1B段(16块盘),开关柜为天水长城开关厂有限公司供货,具有受配电并对电路实行控制、保护和监测等功能。
其布置于主厂房4.8米6kV开关室内;400V系统PC柜由****公司生产,其集中布置于主厂房0m开关室内。
#1机组设置有220V蓄电池一组,蓄电池容量2000Ah,供动力负荷;设置二组110V蓄电池,蓄电池容量500Ah;网控楼设置二组110V 蓄电池,蓄电池容量400Ah。
受电前及首批风机并网前 电力质监验收汇报材料(各方)

电力质监站检查升压站受电前及首批风机启动前质量监督检查汇报材料╳╳╳╳新能源有限公司二○一八年五月五日目录╳╳业主新能源有限公司汇报材料 (2)╳╳╳╳设计研究院有限公司汇报材料 (6)╳╳地勘建筑设计研究院有限公司汇报材料 (10)╳╳╳╳电力设计有限公司汇报材料 (15)╳╳╳╳监理有限责任公司汇报材料 (22)╳╳╳╳风力技术公司汇报材料 (30)╳╳╳╳施工工程公司汇报材料 (32)╳╳╳╳新能源有限公司生产部汇报材料 (42)德州陵城风力发电一期项目整套风机启动前建设单位汇报材料╳╳╳╳新能源有限公司尊敬的各位领导、专家:大家好!首先我代表╳╳╳╳业主新能源有限公司的全体员工,对各位领导、专家参加受电前检查表示诚挚的感谢!为便于各位更好的开展工作,下面我就德州陵城风力发电一期项目的工程概况汇报如下:一、工程概况1、工程概况德州陵城风力发电一期项目由山东腾飞新能源有限公司投资建设,项目占地1.4002公顷,远期规划容量150MW,本期装机容量76MW,安装Vestas公司制造的单机容量为2MW的V110-2000型风机38台,建成后年上网电量15045万千瓦时。
风机机组采用一机一变升压至35kV接至35kV集电线路后汇接至风电场新建110kV升压站35kV母线,经一台升压变压器升压后接至升压站110kV母线,通过一回110kV线路接至220kV苏庄站,以110kV电压等级接入山东电网。
本工程风电场升压站为新建110kV站,主变型号SZ11-100000/110,油浸自冷。
110kV配电装置采用SF6全封闭组合电器,接线方式为单母线接线。
35kV高压开关柜采用选用金属铠装手车式高压开关柜,接线采用单母线接线方式。
动态无功补偿装置为±12MVar SVG成套装置。
风电场升压站内主变保护、母线保护、35kV出线保护、35kVSVG开关间隔、站用变保护均为上海思源弘瑞自动化有限公司系列微机保护;110kV线路保护采用南瑞继保有限公司产品。
厂用电系统受电前质量监督检查施工单位汇报材料

厂用电系统受电前质量监督检查施工单位汇报材料尊敬的主管领导:根据公司要求,我司负责进行厂用电系统受电前质量监督检查,并向您汇报检查工作情况。
现将检查结果详细汇报如下:一、检查目的和范围:本次检查旨在确保厂用电系统受电前的质量安全,以保证电力供应的可靠性和稳定性。
检查范围包括变电站、配电室、电缆线路以及相关设备设施等。
二、检查时间和人员:本次检查于2024年X月X日开始,历时X天,共有X名专业人员参与检查工作。
三、主要问题及处理情况:在检查过程中,我们发现了一些问题,并及时采取了相应的措施进行处理,下面进行详细说明:1.变电站问题:1.2变电站地面存在积水现象。
我们已经清理了积水,同时针对漏水问题进行了修补。
2.配电室问题:2.1配电室内部清洁不到位,存在较多的灰尘和杂物。
我们已组织专人进行清洁工作,确保配电室内环境干净整洁。
2.2配电室防火设施不完善。
我们已经督促相关部门对防火设施进行完善,并进行了消防培训。
3.电缆线路问题:3.1部分电缆线路存在老化、断裂等问题。
我们已经制定了电缆更换计划,并进行了相应的设备维修和更换工作。
3.2电缆铺设过程中未进行足够的验收标准,存在一些问题。
我们已经对已铺设的电缆进行了重复验收,并将对未铺设的电缆进行严格验收。
4.相关设备设施问题:4.1部分设备存在电气接地问题。
我们已经进行了设备维修和接地处理工作,确保设备的正常运行和工作安全。
4.2部分设备存在过载运行的情况。
我们已经对设备进行了合理分配,避免了过载运行的问题。
五、结论和建议:通过本次质量监督检查,我们对厂用电系统的问题进行了全面摸排,并采取了相应的措施进行整改。
现在,厂用电系统的质量得到了有效的保障。
但是,我们也意识到在工作中还存在一些不足,希望能够得到支持和指导,以进一步提升厂用电系统的质量和安全水平。
最后,感谢您对我们的支持和信任,我们会继续努力,以更好的状态投入到下一阶段的工作中。
此致敬礼!。
厂用电系统受电前监检汇报材料(正式)

厂用电系统受电前监检汇报材料(正式)第一篇:厂用电系统受电前监检汇报材料(正式)四川福溪电厂#1机组厂用电系统受电前监检汇报材料天津电力建设公司福溪工程项目部四川福溪电厂厂用电系统受电前监检汇报材料尊敬的各位领导、各位专家:大家好!首先,我代表天津电力建设公司对各位专家的到来表示热烈欢迎。
欢迎您对福溪电厂#1机组厂用电系统受电前的准备工作进行监督检查指导。
本工程自2009年11月18日开工以来,到目前已具备了受电前的监检和分部试运的条件。
现将工程主要情况作简要汇报。
一、施工范围和主要工程量:1、施工范围6kV厂用及公用高压配电装置;380V厂用低压配电装置;直流系统;交流不停电电源(UPS)。
全厂屋外接地网和#1机组的屋内接地网,#1机组区域的电缆桥架,厂用电系统的电缆敷设。
本次受电范围:500kV屋外配电装置(四川电建二公司施工)—启动/备用变压器(四川电建二公司施工)---6kV厂用高压配电装置---380V厂用低压电源系统。
2、主要工作量厂用6kV 高压配电装置两段,共计49面;脱硫及公用6kV高压配电装置两段,共计64面;低压配电装置:汽机干式变2 台,汽机PC两段;锅炉干式变2 台,锅炉PC两段;检修干式变 1 台,检修PC一段;照明干式变1 台,照明PC一段;公用干式变1台,公用PC一段;保安PC 四段;PC盘柜共计 97面。
2组110V和1组220V 直流系统,每组4面盘柜,共计12面盘柜;一套交流不停电电源(UPS)。
110V 蓄电池2组,每组51块,共102块;220V 蓄电池1组共 104 块。
二、实际施工进度2011年3月2日完成#1机组直流系统安装及带电试运行; 2011年3月3日完成#1机组UPS安装及带电试运行;2011年3月6日完成#1机组蓄电池安装及充放电;2011年3月10日完成6kV高低压配电装置安装; 2011年3月23日完成DCS系统受电;三、施工质量目标1、质量总目标:高水平达标投产,创中国电力行业优质工程奖,争创国家优质工程奖。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
厂用电系统受电前质量监督检查工程建设情况汇报
各位领导、各位专家:
首先我谨代表(施工单位)项目部对各位领导、专家亲临现场检查
指导表示热烈的欢迎, 对你们给予工程建设的关心和支持表示衷心的感谢!
我公司在****** 工程中主要负责主体土建和全厂安装工作。
自工程开工以来,我公司始终以“高标准达标投产;机组主要经济、技术指标达到国内一流水平”为目标,实施工程各项管理工作。
经过各方面的共同努力,目前1 号厂用电系统受电前相关工作已基本完成,具备质量监督检查条件。
现将1 号机组厂用电系统施工情况作简要汇报。
一、工程概况
**** 机组。
建设单位为**** ;监理单位为**** 公司;设计单位为***** 公司。
全厂设备安装及主厂房建筑标工程段由我公司承包施工;调试由
****** 公司负责。
本期工程电源送出及启动电源接受采用220kV系统,220kV GIS 封闭式组合电器(GIS)及架空线安装,GIS共设置7 个间隔,其中母设间隔1个、母联间隔1 个、进线间隔3个、出线间隔2个,主接线采用双母线接线形式,由***** 公司供货。
本期在主厂房A 排外设启备变一台作为
#1、#2 机组的公用启备变。
该变压器由常州西电变压器有限责任公司供货,型号为SZ11-18000/220,容量为
18000/18000/6000kVA,有载调压,电压组合230±8×1.25%/6.3/6.3kV ,连接组别为YNyn0+d。
厂用电系统采用6kV及400V电压等级,#1 机
组6kV 厂用电系统由两段中压配电装置组成,包括:6kV 1A 段(16
块盘)、6kV 1B段(16 块盘),开关柜为天水长城开关厂有限公司供货,
具有受配电并对电路实行控制、保护和监测等功能。
其布置于主
厂房4.8 米6kV 开关室内;400V系统PC柜由**** 公司生产,其集中布置于主厂房0m开关室内。
#1 机组设置有220V蓄电池一组,蓄电池容量2000Ah,供动力负荷;设置二组110V 蓄电池,蓄电池容量500Ah;网控楼设置二组110V
蓄电池,蓄电池容量400Ah。
临时集控室设置在9.9 米热控电子间。
二、工程进度
启备变安装结束
**** 年11月20日
GIS安装结束**** 年12月18日
DCS盘柜安装结束年12 月25 日
DCS系统受电年01 月15 日直流蓄电池安装结束年12 月25 日
年01 月03 日直流及UPS系统投用
6kV开关柜安装结束年12 月15 日
400V配电装置安装完成年01 月10 日
6kV共箱母线安装结束年03 月20 日倒送电电缆桥架安装结束****年12 月15 日
倒送电电缆敷设及接线结束年01 月05 日
目前现场我方施工范围现状为:1 号机组厂用电系统受电范围内的设备安装调试已施工验收完毕;电气设备厂用受电部分控制、直流系统全部安装、调试完毕并正常投用;DCS相应监控部分已经调试完毕并投入操作;倒送电范围内环境整洁,移动式消防设施已全部布置到位,照明充足;本次受电范围内部分厂用电已使用调试电源受电完毕, 待正式受电后立即恢复成正式电源投用。
三、厂用电受电范围
本次厂用电系统受电范围包括:220kV GIS、启备变、网控楼蓄电池、
#1机6kV A/B 段、#1机低厂变A/B、1#机380V工作PC A/B 段、#1机直流及UPS、#1蓄电池组、#1 机组热控DCS机柜。
四、质量目标高标准达标投产;机组主要经济、技术指标达到国内一流水平。
实现质量事故零目标、移交生产缺陷零目标、投产后基建痕迹零目标、未完工程零目标、投产后三年内重大技改项目零目标。
杜绝重大质量事故,控制记录性事故和一般质量事故(按分项工程计算)发生率<1%。
建筑工程:
单位工程合格率100%,分部工程合格率100%,分项工程合格率100%,检验批工程一次合格率大于95%;
安装工程:
单位工程合格率100%,分部工程合格率100%,分项工程合格率100%,检验批工程合格率100%。
五、企业资质
本企业资质与合同约定的业务范围相符,证书有效期,当前有效
六、项目部组织机构
为进一步加强对工程质量管理工作的领导,切实落实质量责任制,完善质
量管理体系建设,项目部成立了质量管理委员会,建立了质量检验管理网络。
各级质量管理、检验、试验人员的数量和资质均能够满足工程建设的需要。
七、项目经理资格
项目经理资格满足要求,并取得企业法定代表人授权
八、质量检查、特殊工种及特种作业
质量检查人员:目前项目部共有土建质检员2 名,锅炉质检员2 名、焊接质检员2 名,电气质检员2人,汽机质检员3 人,热控质检员1 人,工程档案管理人员2 名,电气技术员3 名,热控技术员2 名。
特殊工种:特殊工种人员持证上岗,做到人证相符。
对特殊工种的实行动态管理,每月更新一次台帐,严格控制资格证书的有效期。
质检员证及焊工证由质检科统一管理,其他特殊工种有安全科统一管理。
目前项目部有64 名特殊工种人员。
(具体详见附件1)
九、专业施工组织设计、施工方案和作业指导书、技术交底项目部加大技术管理力度,超前做好施工前图纸会检工作,精心编制作业指导书,优化施工方案,目前项目部编制报审施工组织总设计1份,电气专业组织设计1份,
热控专业组织设计1 份,电气专业施工方案及作业指导书共27 份,热控专业施工方案及作业指导书共18 份。
十、计量工器具
加强计量器具管理,计量器具定期送检,项目部质检科对计量器具动态管理,杜绝超期、未经校验和不合格的计量器具在工程中使用。
目前项目部有68 件计量器具,均在检定有效期内。
(详见附件2)十一、检测试验项目计划
项目部编制《电气检验检测施工计划》,工程实体质量检测均按检测计划实施。
本工程电气交接试验委托**** 公司试验室完成。
十二、单位工程开工报告
项目部根据《工程建设施工企业质量管理规范》以及公司相关规定要求,具备开工条件的单位工程,按规定提出开工申请,经监理、业主批准后方可开工。
十三、专业绿色施工措施
项目部编制了《绿色施工工程实施方案与细则》,电气专业根据规划编制了《电气绿色施工方案》。
十四、工程建设标准强制性条文实施计划
工程开始, 项目部依据《工程建设标准强制性条文实施细则》,编制强制性条文计划, 根据工程的进展情况,定期组织技术人员、质量管理人员对施工现场强条组织培训学习,并对现场实施情况进行监督检查,并填写电气专业强制性条文执行记录表。
保证检查工作的完整性, 有力促进了强制性条文的贯彻和执行。
电气专业涉及强条共计55 条,均全部执行完成,形成相关强条执行记录
表30 份;热控专业涉及强条共计1 条,均全部执行完成,形成相关强条执行记录表1 份。
十五、无违规转包或者违法分包工程
目前项目部有5 家劳务分包队伍,无违规转包或者违法分包工程的行为。
十六、安装工程实体质量
1) 共箱母线及高压盘柜安装整齐一致,母线安全距离符合规范要求,隐蔽签证齐全;设备单体试验已全部完成,试验报告完整齐全;手车开关推拉灵活,五防闭锁可靠。
2) 电缆桥架已施工完成,工艺美观,接地可靠;电缆敷设已按照设计图纸及规范要求施工完成;电缆通道、电气盘柜及DCS系统盘柜防火封堵密实,阻燃措施齐全。
3) 蓄电池及直流、UPS系统已安装调试完成,蓄电池标识清
晰,充放电记录齐全,UPS电源工作正常,切换可靠,系统运行正
常, 并为DCS等系统提供可靠电源。
4) 全厂防雷接地施工完成,接地电阻符合设计要求,各配电室接触电阻
测试合格,报告齐全;二次等电位地网已施工完成,与设备连接可靠。
5) 在中压配电装置安装过程中,我们严把基础关,运输安装
采用液压小车进行,方便、快速,不损坏盘柜。
盘柜安装垂直度、
水平度控制精确,整齐一致,水平误差及垂直误差均小于1.5mm/m。
所有母线连接螺母均采用力矩扳手校核,连接可靠。
6) 变压器安装配置高性能真空滤油机和真空泵,提高变压器安装过程中
油处理、抽真空质量。
配置空气干燥发生器,变压器开口后维持变压器内部微正压,实现变压器安装全过程绝缘防护。
变压器瓦斯继电器效验合格。
7) DCS盘柜系统设备已安装调试完成,受电前DCS各项检查工作全部结束,系统运行稳定、画面、逻辑正确;与送电相关的工程已全部报验完毕,资料齐全、数据准确有效;DCS系统接地严格按照设计施工,接地可靠,经测试接地电阻0.11 Ω,满足设计和厂家要求。
十七、质量检查自查情况
1、工程质量情况
受电范围内土建专业已完成分项工程46 项,检验批159批次。
受电范围内电气专业已完成分项工程85 项。
(具体详见附件3)。
2、电气试验情况单体试验由****** ,实验室*** 员资质已报审,目前完成涉及倒送电范围内的设备试验共26 项。
十八、自检及整改情况
目前,厂用电系统受电前建筑工程已基本施工完成,受电范围内环境整洁,照明齐全,消防器材配备完善,消防通道畅通,厂用电系统安装已完成自检工作。
在此,恳请各位领导、专家对我们工作中存在的问题和不足之处多提宝贵意见。
对你们的意见和建议,我们将及时进行整改和闭环。
最后再次对各位领导、专家的到来表示感谢!
**** 公司
项目部
附件1::特种工种台账
附件2:计量器具台账。
