首次质量监督检查汇报材料
首次质量监督检查监理工作汇报

首次质量监督检查监理工作汇报第一篇:首次质量监督检查监理工作汇报苍溪秸秆热电厂2x15MW工程首次质量监督检查汇报材料苍溪秸秆热电厂2×15MW工程质量监督检查监理工作汇报尊敬的各位领导、各位专家:你们好!首先我代表四川赛德工程监理有限责任公司苍溪秸秆热电厂项目监理部,向莅临现场检查、指导工作的各位领导和专家表示热烈的欢迎。
遵照《火电土建工程首次质量监督检查典型大纲》的要求,现将我监理部在工程施工过程中监理情况汇报如下:一、建筑工程监理范围和监理组织概况受四川佰能生物发电有限公司的委托,四川赛德工程监理有限责任公司承担新建工程的厂区所有工程和厂外单项工程,主要包括:地基处理工程、锅炉工程、汽轮发电机工程、化学水工程、供水工程、电气工程、厂内环境保护工程、山体防护工程、自动控制工程、厂内道路、办公楼及生活服务设施等进行施工、安装、调试过程的质量、进度、投资和安全监督控制、工程建设合同管理、信息管理、协调各有关单位之间工作关系。
为了确保全面履行监理合同,满足工程建设的需要,对工程建设项目实施全方位的监理,我公司选派技术精良、作风过硬、责任心强的监理人员组建项目监理部。
项目部监理人员于 2012年2月26日式进入现场,目前现场监理人员到位4人,其中总监1人,总监代表1人、土建专业1人,安全监理1人、资料及办公室1人兼职,专业结构、年龄结构基本合理,可以满足现场监理工作的要求。
设备配置方面,监理部配备了必要的办公、通讯及交通工具,可以满足现场监理工作的要求。
二、工程进度截止到2012年5月12日,监理共批准单位工程开工6项,土建专业6项。
主要土建工程进度情况如下:1、2012年04月06日,主厂房土方开挖;2、2007年04月18日,主厂房第一罐混凝土浇筑;3、2007年06月26日,进行首次和主厂房出零米质监中心站活动,27日结束;4、2007年09月17日,A排结构到顶。
5、2007年10月11日,烟囱筒壁结构到顶。
首次质量监督检查汇报材料

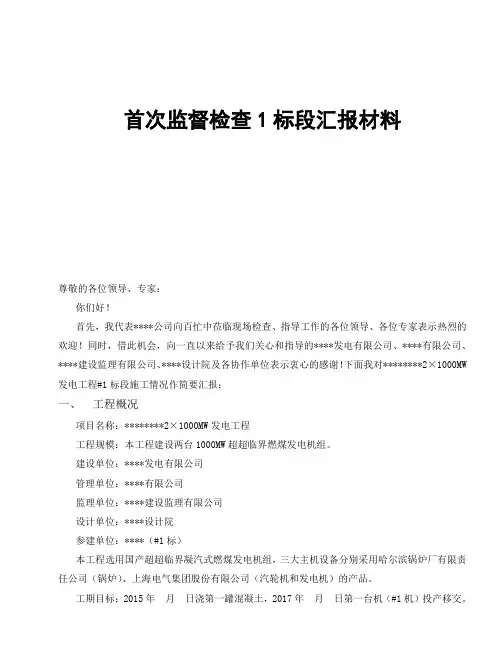

首次监督检查1标段汇报材料尊敬的各位领导、专家:你们好!首先,我代表****公司向百忙中莅临现场检查、指导工作的各位领导、各位专家表示热烈的欢迎!同时,借此机会,向一直以来给予我们关心和指导的****发电有限公司、****有限公司、****建设监理有限公司、****设计院及各协作单位表示衷心的感谢!下面我对********2×1000MW 发电工程#1标段施工情况作简要汇报:一、工程概况项目名称:********2×1000MW发电工程工程规模:本工程建设两台1000MW超超临界燃煤发电机组。
建设单位:****发电有限公司管理单位:****有限公司监理单位:****建设监理有限公司设计单位:****设计院参建单位:****(#1标)本工程选用国产超超临界凝汽式燃煤发电机组,三大主机设备分别采用哈尔滨锅炉厂有限责任公司(锅炉)、上海电气集团股份有限公司(汽轮机和发电机)的产品。
质量目标:高水平达标投产、主要技术经济指标达设计值、创同类型机组先进水平、创电力建设优质工程奖、创国家优质工程金奖。
安全目标:二、承包资质、承包工程范围、管理组织机构及技术管理、材料管理等情况三、工程质量管理情况项目部建立后强化超前管理意识,提前做好质量策划工作,确保********2×1000MW发电工程高标准建设、高质量验收、高水平移交,实现机组运行可靠、安全、稳定、经济。
为实现总体工程质量目标,采取了以下质量控制措施:1、建立健全质量组织机构与管理网络项目部成立了质量管理委员会,明确项目经理是工程质量的第一责任人,总工程师是质量保证的技术负责人。
建立了质量检验管理网络,目前项目部共有土建三级质检员6名,锅炉、焊接三级质检员各1名,计量管理员2名,金属试验人员2人,工程档案管理人员1名。
能满足现阶段工程建设需要,随着工程的进展,我公司会不断充实管理人员,以满足工程需要。
为了确保质量目标的实现,工程初期进行了一系列的策划,编制了质量管理制度、技术管理制度,制订了施工技术责任制、施工质量责任制、质量奖惩制等制度和质量策划文件,并已开始成立了QC小组。
首次质量监督检查汇报材料

首次质量监督检查汇报材料背景质量监督检查是建设项目过程中的必要环节,其目的是保证建设质量符合相关标准,确保建筑物的安全性和可靠性。
本次质量监督检查是本项目的首次检查,旨在全面了解工程实际情况,及时发现问题,及时解决,落实各项检查要求,推动工程建设顺利进行。
检查内容本次质量监督检查的内容主要涵盖以下方面:1.工程施工计划的制定及执行情况;2.工程监理、设计单位的审核情况;3.工程施工质量控制、建设工序、分部分项工程及结构、设备、材料、施工环境等方面的检查。
检查过程本次检查在规定时间内,组织专业的检查人员,按照相关规定进行检查。
经过实地走访、现场测量、取样检测等多种形式的检查方式,发现了如下问题:1.违反工程施工计划的情况。
部分施工单位未按规定施工,导致工期延误;2.工程施工资料、图纸的审核不符合标准。
监理单位审核不严格,存在一些漏洞;3.部分分部分项工程建设质量存在问题。
部分施工单位在施工过程中,存在疏漏现象,导致部分分部分项工程质量不达标,需要进行整改;4.工程材料的验收不符合要求。
部分材料不符合国家相关标准,需要重新进行验收;5.工程施工安全存在隐患。
部分施工单位对安全生产不够重视,存在安全隐患,需要及时处理。
整改措施针对上述发现的问题,本次质量监督检查组织专业团队,制定了具体的整改措施:1.加强对施工计划的管理,推动工期进度。
对于违反工程施工计划行为的单位,将给予相应的处罚,确保工程进度有序进行;2.监理单位将认真审核工程施工资料、图纸,并及时跟进发现的问题,确保审核工作的规范性;3.加强对分部分项工程的监管,确保工程建设质量符合标准。
对于存在问题的部分分部分项工程,需要及时进行整改,确保质量达标;4.严格按照国家相关标准验收工程材料,确保工程使用的材料符合标准要求;5.加强对施工安全的管理,对安全隐患进行整改。
要求施工单位在施工过程中,严格按照规范作业,确保施工安全。
本次质量监督检查,发现了一些问题,但是也积累了宝贵的经验。
【最新文档】质量监督汇报材料 (7000字)-实用word文档 (5页)

本文部分内容来自网络整理,本司不为其真实性负责,如有异议或侵权请及时联系,本司将立即删除!== 本文为word格式,下载后可方便编辑和修改! ==质量监督汇报材料 (7000字)宝庆电厂工程第一次质量监督汇报材料(湖南省第四工程公司)各位领导、各位专家:大家好!今天,是我们湖南省第四工程公司承建的宝庆电厂主厂房工程第一次接受质量监督检查,在此我谨代表湖南省第四工程公司全体成员对在座的各位领导、专家能够参加今天的质量监督检查表示衷心的感谢!同时感谢各位领导在工程施工期间深入施工现场亲临技术指导和监督管理。
下面将整个工程施工情况向大家简要的汇报一下:我公司承建的土建工程包括主厂房,锅炉房、集控楼、电除尘器支架基础、烟囱等土建施工部分,现将实际工程进度汇报如下:一、实际工程进度:1、1#锅炉基础、集控楼基础均已开始施工。
2、1#主厂房地下结构于201X年9月16日浇筑第一灌混凝土,汽机间基础、除氧煤仓间基础、汽轮发电机基础土方已开挖,目前主厂房基础承台已经浇筑了18个,锅炉房10个。
二、未完成施工部分:1、1#主厂房地下结构基础施工未完,2#主厂房地下结构没有开始施工。
2、1#、2#送风机支架未施工。
3、1#、2#引风机支架、电除尘支架基础、烟道支架未施工。
4、烟囱未施工。
三、施工质量管理情况:质量是企业的生存线,“始于顾客要求、终于顾客满意”这是公司一贯的服务宗旨。
为确保精品工程目标的实现,公司成立了以项目经理为首的质量管理小组,全面管理质量制度的落实和执行,本工程项目已经颁布了项目质量计划。
工程质量目标:“精品工程;让用户满意”。
要求工程质量全面符合国家与电力行业工程验评标准,达到国家电力公司颁发的《火电机组达标投产考核标准》及原电力工业部门颁布的质量验评标准优良等级。
主厂房建筑工程分项工程一次验收合格率100%,单位工程优良率90%,按期达标投产,工程建设确保省优,争创鲁班奖工程。
在本工程中施工中的质量管理和保证措施:一、工程质量管理措施建立健全与本工程相适应的质量管理保证体系,全面贯彻执行ISO9001:201X质量管理体系标准,编制本工程《项目"一体化"管理计划》和施工组织设计、专业施工方案及关特工序施工作业指导书,制定减少和防止工程质量通病的措施,严格贯彻落实。
首次监督检查汇报材料

首次监督检查汇报材料
尊敬的领导:
根据您的要求,我将向您汇报首次监督检查的情况。
在此次检查中,我着重关注了以下几个方面的工作。
一、工作环境和卫生状况
我首先对公司的办公环境进行了全面的检查。
通过观察和调查,我发现办公室的卫生状况较好,桌面整洁,地面无明显杂物。
同时,办公室内的温度、湿度、噪音等环境指标均符合相关要求,员工的工作环境较为舒适。
二、安全设施和消防措施
我对公司的安全设施和消防措施进行了细致的检查。
检查结果显示,公司的安全出口标志齐全,安全通道畅通无阻。
消防设备配备齐全,消防通道保持畅通,员工对火灾的应急知识掌握较好。
三、员工工作纪律和态度
我对员工的工作纪律和态度进行了观察和评估。
在此次检查中,我发现大部分员工工作认真负责,将工作完整地按照要求完成。
同时,员工之间的团结协作也有所体现,互相帮助,共同进步。
四、劳动保护和健康管理
我关注了公司的劳动保护和健康管理情况。
在此次检查中,我发现公司对员工进行了必要的劳动保护,并落实了职业病防治措施和健康管理制度。
员工的健康状况良好,无职业病发生。
综上所述,通过首次监督检查,公司的工作环境、安全设施、员工工作纪律以及劳动保护和健康管理等方面取得了一定的成绩。
但同时也存在一些问题,如部分员工工作态度不够积极,有待进一步提升。
我将结合此次检查情况,制定相应的改进措施,确保公司的工作更加规范有序。
感谢您对本次检查工作的支持和关心!
此致
敬礼
XXXX年XX月XX日。
质量监督检验情况汇报

质量监督检验情况汇报
根据公司要求,我对质量监督检验情况进行了汇报。
本次检验主要涉及产品质量、生产工艺、质量管理体系等方面,以下是具体情况汇报:
一、产品质量。
针对公司生产的产品进行了全面检验,主要包括外观质量、功能性能、安全性
能等方面。
经过检验,产品质量总体良好,未发现重大质量问题。
但在一些细节方面仍存在改进空间,例如产品外观细节处理不够精细、部分功能性能测试不够完善等,需要进一步加强质量管控。
二、生产工艺。
对生产工艺进行了全面排查和检验,主要包括原材料采购、生产加工、成品检
验等环节。
经过检验,发现生产工艺中存在一定的问题,例如部分原材料采购不符合标准、生产加工中存在操作不规范等情况,需要加强生产工艺管理,确保产品质量。
三、质量管理体系。
对公司质量管理体系进行了全面审查,主要包括质量管理文件、质量管理流程、质量管理人员等方面。
经过审查,发现公司质量管理体系较为完善,但在执行过程中存在一些偏差,例如部分质量管理文件更新不及时、质量管理流程执行不到位等,需要加强对质量管理体系的执行和监督。
综上所述,本次质量监督检验情况汇报如上所述。
我将结合汇报结果,及时提
出改进意见和措施,确保公司产品质量和生产工艺的持续改进和提升,为公司发展提供更有力的保障。
质监站第一次检查汇报材料(土建)

质监站第⼀次检查汇报材料(⼟建)临湘窑坡⼭风电场建设⼯程⾸次及⼟建⼯程质量监督⾃检报告湖南五凌电⼒⼯程有限公司⼆○⼀四年五⽉湖南五凌电⼒⼯程有限公司⼟建分公司施⼯⾃检报告1、⼯程概况及特点窑坡⼭风电场位于湖南省临湘市境内,场址距离岳阳市约40km。
风电场场址范围内有效⼭脊长度为8.28km,总⾯积约为11.36km2,海拔⾼度在200m~580m之间。
窑坡⼭风电场⼯程规划总装机规模为49.9MW,设计安装25台单机容量为2000kW(其中⼀台限发1900kW)的XE105-2000型风⼒发电机组,每台风⼒发电机接⼀台风机升压变压器,将机端电压升⾄35kV,经3回35kV集电线路送⾄风电场升压站。
风电场内建设⼀座110kV升压变电站,风电场全部风机的电能经升压站升压后送⾄外部电⽹。
升压站是整个风电场的运⾏控制中⼼,同时也作为风电场⼯作⼈员办公及⽣活场所。
电站年设计上⽹电量10169万kw.h,年等效满负荷⼩时数2038h。
风电场设110kV升压站⼀座,为屋外配电结构。
主变设计为两台80MVA 变压器,本期建设1台,电压等级:110/35kV。
综合控楼及SVC室均为框架结构,现浇钢筋混凝⼟楼板、屋⾯板,综合控楼基础为现浇钢筋混凝⼟条形基础,SVC室基础为现浇钢筋混凝⼟独⽴基础。
110kV屋外配电装置:变电架构柱为环形截⾯预应⼒钢筋混凝⼟离⼼杆,横梁为三⾓形格构式钢梁,现浇钢筋混凝⼟基础。
其他附属建(构)筑物为砖混结构。
基础为现浇钢筋混凝⼟独⽴或条形基础。
1.1 主要施⼯项⽬本⼯程主要施⼯项⽬:场内交通施⼯、升压站综合控制楼⼟建⼯程、变配电设备施⼯⼟建⼯程、风电机组基础施⼯、集电线路施⼯、⽔保环保项⽬施⼯等。
1.2参建单位建设单位:五凌电⼒湖南中⽔投资有限公司设计单位:中南勘察设计研究院新能源设计院监理单位:湖南中天⼯程监理有限公司⼟建施⼯单位:湖南五凌电⼒⼯程有限公司⼟建分公司机电安装施⼯单位:湖南五凌电⼒⼯程有限公司机电分公司2、⼯程主要形象窑坡⼭风电场⼟建⼯程于2013年12⽉25⽇进场开⼯,截⽌5⽉5⽇,⼯程形象⾯貌如下:升压站建筑⼯程:110KV升压站综合控楼主体结构混凝施⼯完,综合控制楼砖砌体基本完成,附属结构⽣活消防⽔池主体结构混凝⼟浇筑完成,场外截⽔沟施⼯完成,边坡⽀护施⼯完成,场坪站前挡⼟墙施⼯完成。
首次质量检查汇报材料

首次质量检查汇报材料浙能六横电厂工程首次浙江省水电建筑安装有限公司浙能六横电厂工程项目部二○一二年七月二十日各位领导、专家和同行:我代表浙江省水电建筑安装有限公司浙能六横电厂工程项目部,向首次浙能六横电厂质量监督检查大会汇报本工程质量管理情况。
1、工程概况及工程进度浙能舟山六横电厂本期工程拟建设2×1000mw超超临界燃煤汽轮发电机组,同步配套建设两套高效烟气脱硫装置和两套烟气脱硝装置。
电厂总体布置于石柱山的东部及附近海涂上,根据一期工程设计总平面布置石柱山东北侧山体基本挖出,石柱山南侧为煤炭中转基地。
一期工程计划于2021年9月31日前浇筑第一方砼,2021年3季度底前第一台机组投产。
本工程范围为厂区山体岩石开挖(含全厂岩石基坑(槽)的开挖)及边坡处理,场地回填平整,围堤、灰堤、分隔堤工程。
土石方开挖约234万m3(其中厂区岩石基坑(槽)负挖约15万m3)、场地(含施工场地)回填方量280万m3(其中围堤60万m3);厂平区域回填至4.00m标高;围堤、灰堤、分隔堤工程;排涝闸工程。
绿化种植(及种植土覆盖)不在本标段内。
2、工程形象进度本工程自2021年3月31日正式开工以来,在业主和监理的大力支持和关心下,工程进展顺利,到目前为止,围堤及灰堤工程软基处理已全部完成,堆石体已加载至3.0标高,闭气土已加载46700m3,盾构段碎石已加载到6.3标高,抛石护坦已施工500米;开山爆破与场地平整工程已完成山体开挖1461520m3,厂区负挖完成64200m3,厂区回填完成1515000m3(集中软基处理回填区已完成90%),排水井完成104个,预计2021年8月上旬完成爆破施工并开始边坡支护施工,厂区内循泵房海砂回填已完成;水闸工程除房建部分外已全部完成施工,已具备启闭通水条件。
3、主要质量目标本工程自开工以来,为确保质量目标的实现,建立了质量保证体系,建立以项目经理为第一责任人的质量管理机构,在业主的严格管理,监理单位的监督指导,设计院的大力支持下,加上自社身的不断努力,目前工程在质量上处于受控状态。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
华能繁峙砂河风电场(砂河一、二期)49.5MW风电项目工程首次质量监督检查汇报材料华能繁峙风电项目筹备处2013年7月5日华能繁峙砂河风电场(砂河一、二期)49.5MW风电项目工程首次质量监督检查汇报材料目录1、建设单位汇报材料2、监理单位汇报材料3、施工单位汇报材料天津电力建设公司山西繁峙风电工程项目部(一期风机基础及箱变基础)内蒙古隆达工程建筑有限公司(一期道路)晋城市巨能电网有限责任公司(一期集电线路)锦州缔一建筑安装有限责任公司(一期升压站)中十冶集团有限公司(二期风机基础基箱变基础)中铁二十四局集团有限公司(二期道路)中铁十二局集团电气化工程有限公司(二期集电线路)河南省中天风电安装有限公司(一、二期接地)华能繁峙砂河风电场(砂河一、二期)49.5MW风电项目工程首次质量监督检查汇报材料承建项目:华能繁峙风电场工程项目汇报单位:内蒙古康远建设工程监理有限责任公司汇报日期:2013年7月尊敬的省电力质监站各位领导、各位专家大家好:我谨代表内蒙古康远工程建设监理有限责任公司,对各位领导、专家的到来表示热烈的欢迎。
受华能繁峙风电项目筹备处的委托与授权,内蒙古康远工程建设监理有限责任公司对华能繁峙风电场一期49.5MW、二期49.5MW机组工程实施监理,组建了项目监理处,派驻现场监理人员,配备了车辆及满足现场工程监理要求的设施,开展安全、质量、进度、投资的监督、管理、控制,进行工程建设全过程的跟踪和旁站监理。
一、工程监理范围:华能繁峙上狼涧(砂河一期)49.5MW风电项目;华能繁峙小庄(砂河二期)49.5MW风电项目二、施工进展情况一期风机桩基础施工基础3月20日开始,到目前为止33基全部完成,箱变基础完成15基二期3月31日开始天然基础开挖,4月16日开始桩基钻孔,到目前为止,风机基础混凝土浇筑完成32台,箱变基础完成4台。
35kV集电线路工程进展情况一期风电场35kV集电线路工程基础共计169基,线路总亘长30.8公里,分A、B、C3回,到目前铁塔基础混凝土完成160基,组立完成3基,分段组立完成32基,接地完成35基。
二期风电场35kV集电线路工程基础共计106基,线路总亘长18.6公里,分A、B、C3回,到目前铁塔基础土方开挖完成73基,铁塔基础混凝土浇筑完成50基。
升压站工程进展情况2013年5月10日开工,到目前为止,主控楼一层主体完工,正在进行二层主体施工;服务楼主体完工,正在进行室内抹灰;油库主体抹灰完工;蓄水池及消防泵房未开工;35kV配电室基础部分完工,正在进行室内电缆隧道施工;三、监理工作情况在华能公司领导的大力支持下,各参建主体单位的密切配合下,现场监理人员严格按照监理和管理程序,对本工程进行了施工阶段全过程的监理,开展监理服务活动,改进监理服务质量,增强顾客满意度,有效的处理施工纠纷,协调施工内部环境,促进了工程建设目标的顺利进行。
监理处组织机构采用直线制组织形式,项目配置总监理工程师1人;土建专业监理工程师3人(一期风机基础及道路1人、二期风机基础及道路1人、升压站1人);电气专业监理工程师2人(一期集电线路及升压站电气安装、二期集电线路);安全专业监理工程师1人;、监理员1人;资料员1人;配备车辆2台。
现场监理人员依据GB50319-2000《建设监理规范》,及DL/T5434-2009《电力建设工程监理规范》,本着守法、诚信、公正、科学的准则,按照“顾客至上,持续改进”的监理质量方针。
按照质量管理体系要求,跟踪到位,执行关键部位旁站,现场巡视等手段,对施工全过程实施严格监理。
每星期日组织召开由各有关部门负责人参加的工地例会,会议就工程进度、安全、质量等有关问题进行协调,并出具会议记要,上报建设单位。
四、质量控制工作为了工程顺利开展,保证质量,监理人员会同建设单位代表、施工单位技术人员对施工图纸进行了现场专业会审,对图纸中存在的问题提出监理意见,及时反馈到设计、建设单位。
在工程开工前,监理处组织各参建单位进行了监理交底,以便取得参建各方对监理工作的理解和配合。
对施工单位申报的施工组织设计、施工技术方案、安全施工文明措施,及各项管理制度进行了认真审核,及时审批和签发了开工报告。
作为事前控制的重要手段,对各施工单位的放线成果进行了细致的复查、核对。
使全部放线成果控制在设计要求范围内。
严把材料、设备进场关,严格执行了材料、设备进场检验和见证取样,送检制度。
施工中的主要材料,如石子、沙、水泥、钢筋以及电气安装试件等,均由专业监理工程师,进行见证取样、送检,经检验合格后方允许使用。
对隐蔽工程执行了严格的监理和规范验收,对重点部位在隐蔽前进行连续的旁站监理,不留下任何质量隐患,有效的保证了工程质量的良性循环。
工程质量验收情况:1、一期风机基础:单位工程33项;分部工程165项;子分部工程396项;分项工程908项;检验批708项。
目前已验收合格的分项工程419项;已验收合格的检验批520项2、二期风机基础: 单位工程33项;分部工程165项;子分部工程396项;分项工程897项;检验批699项。
目前已验收合格的分项工程360项;已验收合格的检验批470项3、35KV集电线路:一期35KV集电线路单位工程1项;分部工程5项;分项工程9项,单元工程965项。
到目前已验收合格分项工程2项,已验收合格单元工程394项。
二期35KV集电线路单位工程1项;分部工程5项;分项工程9项,单元工程644项。
到目前已验收合格分项工程2项,已验收合格单元工程196项。
4、220KV升压站工程:土建部分:单位工程9项,分部工程56项,分项工程298项,392个检验批次,目前已验收的分部工程7项,分项工程96项,检验批140项。
电气安装工程未开工五、安全文明施工情况针对风力发电场工程的建设特点,我监理处不断加大施工现场的安全文明监理工作,通过施工阶段的不同安全重点进行预控,如防触电、防塌方、防高空坠落等,全方位加强和不断提高各级人员的安全文明施工意识,审查重大安全技术措施并督促施工单位进行作业前的安全技术交底,同时协助并配合建设单位做好现场安全检查工作。
开展危险点预控,加强安全管理和坚持持证上岗,监督现场施工电源、水源的管理和施工现场材料,物品、成品的堆放及基坑的围设,防护等方面的工作,使得现场安全文明施工秩序良好,施工现场未发生任何人身、设备事故。
工程在建设单位的精心管理和组织下,经设计、施工、监理和施工单位的共同努力,到目前为止,施工现场未发生任何质量事故。
请各位领导、专家予以考评。
最后,诚挚的请各位领导对我们的监理工作多提宝贵意见,使我们能够更好的为业主提供优质的服务。
我们相信,在建设单位的正确领导下,在设计、施工等参建单位的共同努力下,我监理处将会更好的开展监理工作,确保建设工程的目标顺利实现。
祝各位领导专家身体健康、工作顺利!华能繁峙上狼涧(砂河一期)49.5MW风电项目工程首次质量监督检查汇报材料承建项目:华能繁峙风电场工程项目汇报单位:天津电力建设公司山西繁峙风电工程项目部汇报日期:2013年7月5日首次质量监督检查汇报材料尊敬的各位领导、各位专家:欢迎来现场检查指导工作,我们是中国能源建设集团天津电力建设公司,我们承担繁峙上狼涧(砂河一期)49.5MW 风电项目33台风机基础的建筑工程,包括桩基工程、风机基础工程和箱变基础工程,在这里首先对各位领导和专家的到来表示衷心欢迎,感谢各级领导以往对我们工作的关心和大力支持,感谢设计、监理单位严格监督和指导,感谢各兄弟单位协作帮助,下面我代表我项目部向各位领导、专家把我们的工作情况做一下汇报。
一、工程进展情况:2013年03月01日工程开工2013年03月15灌注第一根桩。
2013年05月08日桩基工程完成2013年05月10日浇筑第一台风机基础。
2013年06月27日完成最后一台风机砼浇筑。
(比合同工期提前18天)目前正在进行箱变基础施工,已经完成15台。
二、工程建设的组织管理:2.1项目部管理人员情况:我项目部有项目经理、现场经理、项目总工、工程部长各一名、专职质检员一名、专职安全员二名、建筑工程师二名、电气专业经理一名、计经管理员一名、物资管理师一名、资料员一名等,项目部人数共计15人,组织结构完整。
项目经理:负责项目的全面工作,是本项目第一责任人;现场经理:负责项目的生产协调工作;项目总工:负责项目的技术质量工作。
2.2 施工组织设计:2.2.1 机械资源情况:本工程,施工高峰时我们的机械资源有:搅拌站两座、砼罐车9辆、砼泵车2台、钻机3台、铲车5台、钢筋运输车辆2台、吊车4台,充分保证了工程施工的需要。
2.2.2 施工队伍的组织:本工程,我们主要组织了三支施工队伍:桩基施工队、风机基础施工队、混凝土搅拌站,三支施工队伍施工力量充分,施工经验丰富,施工组织管理规范有序,施工高峰时施工人员达到150人2.2.3 生产临建:现场办公、生产临建占地约9000平米,布局合理,封闭管理,安全文明管理严格规范,营造了一个良好的办公、生产环境。
三、工程质量目标及质量管理措施:本工程质量目标:分部、分项工程质量检验合格率为100%,建筑工程优良品率≥90%,单位工程质量评价达到电力行业优良标准,整体工程验收符合达标投产要求。
3.1 建立以项目经理为第一责任人的质量管理网络,实行全过程、全方位全面质量管理工作。
3.2建立健全各项质量管理制度,监督各项管理制度的执行、落实情况,确保质量管理体系运行充分、有效,保障工程质量稳定、持续提高。
3.3质检师、建筑工程师每天对施工现场各项施工工作进行质量监督、检查,对重点工序特别加强检查,如地基验槽、基础环水平度,基础钢筋、预埋管加固等,特别对风机基础砼浇筑坚持旁站监督指导,发现问题,及时纠偏整改。
3.4 坚持质量四级验收制度,服从设计、尊重监理,严格工序检查验收,严格管理、层层把关,保证工程质量。
3.5 充分投入机械、物资、人力等资源,从根本上做到保证工程质量。
3.6工程材料由总部招标采购,选择规模大,产品质量信誉好的材料厂家。
材料进厂后严格按照检验批要求及时送检,严格把住原材料质量关。
3.7加强质量工作考核,项目部质量管理部门每月根据项目质量目标管理检查情况及目标完成情况进行考核,考核结果与绩效挂钩。
对施工班组考核结果做为结算依据。
截至目前,没有发生质量问题。
四、工程安全管理:4.1坚持以人为本,预防为主,防治结合理念,认真执行安全生产规程和甲方、监理的各项管理规定,保证安全设施投入,营造安全文明施工的良好环境。
4.2建立以项目经理为第一责任人的安全管理网络,加强领导,落实责任,保证安全生产的各项规章制度、规程贯彻执行。
4.3加强安全学习。
施工班组每周集中时间进行安全学习,提高安全意识和安全防护技能,生产再忙,安全不忘。
