花岗岩铺装专项方案样本
花岗岩铺装施工方案

花岗岩铺装施工方案1.板块浸水:预制烧结砖板块是多孔材料,又因为结合层砂浆一般在10-15mm,如使用干燥板块,则铺粘后水分很快被板块吸收,造成结合层砂浆脱水而影响砂浆凝结硬化,影响砂浆与基层、砂浆与板块的粘结质量,所以施工前应将板块浸水湿润。
花岗岩板块洒水湿润。
铺砌时,以背面内湿面干为宜。
2、摊铺砂浆找平层(结合层):铺砌石板块的地面,不仅要求有较好的平整度,而且不得空鼓和产生裂缝。
为此要求找平层使用1:2(体积比)的干硬性水泥砂浆,铺设时的稠度(以标准圆锥体沉人度)为2.5-3.5cm,即以手握成团、落地开花为宜。
为了保证粘结效果,基层表面湿润后,还要刷以水灰比为0.4-0.5的水泥浆,并随刷随铺板块。
摊铺干硬性水泥砂浆找平层时,摊铺砂浆长度应在Im以上,宽度要超出平板宽度20—30mm,摊铺砂浆厚度为10—15mm o地面虚铺的砂浆应比地面标高线高出3—5mm,砂浆铺抹后用大杠刮平、拍实,用木抹子找平,再在结合层上贴铺石板块。
贴铺石板块前,应在找平层上均匀地撒一层干水泥面粉,并用刷子蘸水弹一遍,同时在板块背面刷水,再将板块正式镶铺于地面上。
3、对缝:正式镶铺时,板块要四角同时平稳下落,对准纵横缝后,用橡皮锤轻敲振实,并用水平尺找平。
对缝时要根据拉出的对缝控制线进行,并要注意板块的规格尺寸一致,板块规格长宽度误差应在Imm之内。
对于大于此误差的板块应拣出后分尺寸码放。
4、灌缝:对于无镶条的板块地面,应在24h以后进行灌缝处理。
灌缝时用浆壶将毗泥浆或1:1稀水泥砂浆(水泥:细.砂)灌人缝内三分之二高低,并用小木条把流出的水泥浆向缝隙内刮抹,灌缝面层上溢出的水泥浆或水泥砂浆应在凝结前予以消除,再用与板面相同颜色的水泥浆把缝擦满。
待缝内的水泥凝结后,再将面层清洗干净,并在3天内禁止上人走动或搬运物品。
花岗岩铺装专项方案

花岗岩铺装专项方案背景花岗岩是一种广泛分布且耐久性强的天然石材,具有坚硬、平整、耐升华等特点,因此在建筑和道路铺装中广泛应用。
而花岗岩铺装在施工过程中需要根据不同情况制定不同的方案,本文将从铺装前期准备、花岗岩选材及规格、施工要点、养护等方面进行详细讲解。
铺装前期准备铺装前期准备是花岗岩铺装中非常重要的一步,它包括场地的测量、规划、基础处理、设计细节等内容。
下面是花岗岩铺装前的准备工作:场地测量在进行铺装之前,需要对场地进行测量,了解场地的大小、形状以及地形高差,以制定铺装方案。
同时,还需要测量地块的具体位置和周围建筑物,了解地块的走向和周围环境的情况,以尽可能满足业主的需求并避免一些不必要的麻烦。
规划和设计根据场地测量的结果,设计师需要进行规划和设计。
首先需要确定场地铺装的设计方案,包括道路的宽度、走向以及落差等。
其次是确定地面铺装材料的种类和尺寸,虽然本文是针对花岗岩铺装而言,但仍有不同种类和颜色的花岗岩可供选择。
最后是根据设计方案细细计算所需要的施工量和成本。
基础处理在进行花岗岩铺装之前,需要对场地的基础进行处理。
通常需要进行一种基础层,常用的基础层材料包括混凝土、砂浆等。
处理基础将能够为花岗岩的铺装提供一个坚实的基础,也能够增加其耐久度。
花岗岩选材与规格花岗岩铺装材料的选取和规格的确定是花岗岩铺装的关键。
下面,将为大家详细介绍。
花岗岩的选取选择合适的花岗岩是非常重要的一步,它需要考虑花岗岩的强度、色彩、均匀性、耐候性等因素。
通常来说,选取花岗岩时我们需要注意以下几个方面:•强度:花岗岩为天然石材中较为坚硬的一种,能够充分满足人类在铺装领域对于材料强度的需求。
•色彩:花岗岩拥有多种多样的色彩,选择一种符合人们审美的装饰效果的颜色是非常重要的。
•均匀性:选取具有均匀性的花岗岩材料,能够保持整块石头之间的协调性,增强美观度。
•耐候性:花岗岩具有较高的抗风化性和抗冻性,选择能够为地面铺装提供长久保护的材料具有重要意义。
花岗岩地面铺装施工方案

花岗岩地面铺装施工方案一、前期准备1.1确定施工区域:根据设计要求和施工需求,确定要进行花岗岩地面铺装的区域。
1.2施工材料准备:准备所需的花岗岩石材、水泥、沙子、砂浆等材料,并经过验收检查质量。
1.3工具设备准备:准备好需要使用的施工工具和设备,如电锯、铣刀、打磨机、刮板等。
二、基础处理2.1清理施工区域:将施工区域的杂物、尘土等清理干净,保证地面整洁。
2.2调整地面高度:如有不平整的地面,需进行挖填土、压实,使地面平整,确保施工平稳。
三、地面处理3.1铺设防水层:根据需要,对地面进行防水层的铺设,以保护地面材料免受潮湿等影响。
3.2铺设基础层:在防水层上铺设一层混凝土基础层,用于支撑花岗岩石块的铺设。
四、石材处理4.1预处理石材:根据设计要求,对花岗岩石材进行预处理,如切割、砂光、抛光等。
4.2石材检查:对预处理后的石材进行检查,检查其质量、尺寸是否符合要求。
4.3石材定位:根据设计要求,将石材放置在预先设置的位置上,调整石材位置和方向。
五、铺装石材5.1石材粘贴:将调配好的砂浆均匀涂抹在基础层上,然后将石材按照设计要求粘贴到砂浆上。
5.2敲击定位:用橡皮锤轻敲石材,使其与基础层和其他石材紧密结合。
保持石材之间的间距一致,使整个地面看起来平整。
5.3砂浆填缝:铺装完成后,用砂浆填充石材之间的缝隙,填缝要均匀、饱满。
5.4压实石材:使用专业设备对铺装的石材进行压实,确保石材与基础层紧密结合。
六、后期处理6.1砂浆刮平:将填缝过的砂浆通过刮板刮平,使其与石材表面齐平,增加地面整体美观度。
6.2砂光抛光:对铺装完成的地面进行砂光和抛光处理,使其更加光滑、亮丽。
6.3清洁保养:施工完成后,对地面进行清洁保养,如清除灰尘、清洗污渍等,保持地面的美观和整洁。
施工过程中需要注意的问题:1.石材质量的检查与验收,以确保施工质量;2.基础层和防水层的施工质量,对整个工程的耐久性有很大影响;3.石材的定位和铺装要按照设计要求,保持整体协调一致;4.填缝砂浆的均匀填充以及压实程度,为了保证地面坚固牢固;5.后期处理中的砂光与抛光,使地面更加美观。
花岗岩铺装专项方案

A、花岗岩铺装方案a、工艺流程㈠路床基础:先将路床清理,符合设计施工要求。
素土夯实采用振动夯实机。
每个夯窝之间的距离,可根据需要间隔2-3个夯位,接上夯之邻的二道夯位进行打夯,二道夯完毕后,再进行三夯位的打夯。
夯实后,填土密实度在基础以下0-80cm达到95%以上,80cm以下密实度达到85-90%。
㈡150碎石垫层:碎石要求粒径0—16mm级配良好且含泥量不能超过5%。
计算出每次所需量备齐后,发水浸透,保证石粉碴的最佳含水量(8%-10%)。
然后用人工推平至设计标高(考虑松铺系数1.25),并根据用量,用机械夯实机密实,即完成摊铺与压实。
㈢C10砼垫层:砼混合料在拌合场用现场搅拌机生产,砼按照设计要求进行配比。
砼拌合后,人工进行摊铺,采用平板振动或卡板振动器振捣,振动器搁在纵向侧模顶上,自一端向另一端依次振动2-3遍。
砼垫层以人工进行收浆,成型后2-3小时且物触无痕迹时,用麻袋进行全面覆盖,经常洒水保持湿润。
㈣清理基层:⑴基层施工时,必须按规范要求预留伸缩缝。
⑵抄平,以地面±0.00的抄平点为依据,在周边弹一套水平基准线。
水泥砂浆结合层厚度控制在10-15mm之间。
⑶清扫基层表面的浮灰、油渍松散砼与砂浆,用水清洗湿润。
㈤弹线:根据板块分块情况,挂线找中,在装修区取中点,拉十字线,根据水平基准线,再标出面层标高线与水泥砂浆结合层线,同时还需弹出流水坡度线。
㈥试拼:⑴根据找规矩线,对每个装修区的板块,按图案、颜色、纹理试拼达到设计要求后,按两方向编号排列,按编号放整齐。
同一装修区的花色、颜色要一致。
缝隙如无设计规定,不大于1mm。
⑵根据设计要求把板块排好,检查板块间缝隙,核对板块与其它管线、洞口、构筑物等的相对位置,确定找平层砂浆的厚度,根据试排结果,在装修区主要部位弹上互相垂直的控制线,引到下一装修区。
㈦铺装结合层:采用1:3的干硬性水泥砂浆,洒水湿润基层,然后用水灰比为0.5的素水泥浆刷一遍,随刷随铺干硬性水泥砂浆结合层。
花岗岩铺装施工方案(3篇)

第1篇一、项目背景花岗岩作为一种天然石材,因其坚硬、耐磨、美观、耐候等特点,被广泛应用于室外地面铺装、室内地面装饰、室外墙面装饰等领域。
本方案旨在为花岗岩铺装施工提供一套科学、合理、规范的施工方案,确保施工质量,提高施工效率。
二、施工准备1. 材料准备(1)花岗岩板材:根据设计要求,选择符合国家标准的花岗岩板材。
(2)水泥:选用符合国家标准的普通硅酸盐水泥。
(3)砂:选用符合国家标准的河砂,细度模数在2.3-3.0之间。
(4)钢筋:选用符合国家标准的钢筋,直径及间距根据设计要求确定。
(5)混凝土:根据设计要求,配置合适的水泥混凝土。
(6)勾缝剂:选用环保、耐候、耐久的勾缝剂。
2. 工具准备(1)电钻、切割机、磨光机等石材加工设备。
(2)水准仪、经纬仪、钢卷尺等测量工具。
(3)手推车、运输车等运输工具。
(4)铁锹、簸箕、铁锤、水平尺等施工工具。
3. 人员准备组织施工队伍,明确施工人员职责,进行技术交底,确保施工人员掌握施工工艺和操作规程。
三、施工工艺1. 施工测量(1)根据设计图纸,确定铺装区域,绘制施工放样图。
(2)使用水准仪、经纬仪等测量工具,进行测量放样,确定铺设基准线。
(3)检查放样结果,确保基准线准确无误。
2. 预埋件施工(1)根据设计要求,确定预埋件位置。
(2)使用电钻在预埋件位置钻孔,孔径略大于预埋件直径。
(3)将预埋件插入孔内,调整位置,使其与基准线平行。
(4)使用水泥砂浆固定预埋件,确保其稳固。
3. 基层处理(1)清理场地,确保施工面平整、干净。
(2)铺设垫层,厚度根据设计要求确定。
(3)对垫层进行压实,确保其密实度。
(4)铺设防水层,防止水分渗透。
4. 花岗岩板材铺设(1)将花岗岩板材按照设计要求进行切割、磨光。
(2)根据基准线,进行板材的铺设。
(3)使用水平尺检查板材平整度,确保其平整。
(4)调整板材位置,使其与预埋件或其他板材对齐。
(5)使用水泥砂浆进行勾缝,确保勾缝均匀、密实。
花岗岩铺装工程施工方案

花岗岩铺装工程施工方案铺装工程作为本工程的重点,施工效果和质量直接关系到整个景观工程的形象,因此,我方除了将以高质的施工保障铺装工程的顺利完工外,还将在表达景观效果上做足工夫。
按业主要求采购适宜的建筑材料,认真分析广场铺装的图样,精确放样,合理施工。
1、花岗岩铺装1.1、材料准备花岗岩地面的饰面板的品种、颜色和规格须按设计图的规定选用,要求质地坚实,颜色一致,粗磨板材具有表面平滑、无光,磨光板材具有表面光亮,色泽鲜明,晶体裸露。
其技术要求的规格公差、平度偏差、角度偏差、磨光板的光泽度、棱角缺陷、裂纹、划痕、色调、色线和色斑等应符合国家现行的行业标准《天然花岗石建筑板材》(JC 205-92)的规定。

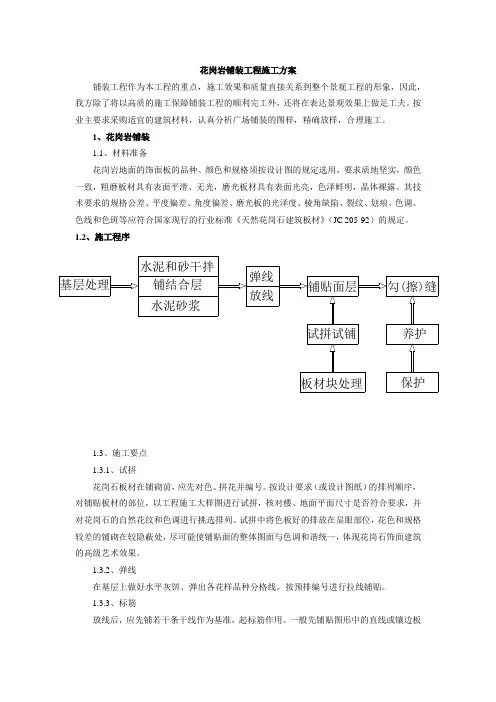

1.2、施工程序1.3、施工要点1.3.1、试拼花岗石板材在铺砌前,应先对色、拼花并编号。
按设计要求(或设计图纸)的排列顺序,对铺贴板材的部位,以工程施工大样图进行试拼,核对楼、地面平面尺寸是否符合要求,并对花岗石的自然花纹和色调进行挑选排列。
试拼中将色板好的排放在显眼部位,花色和规格较差的铺砌在较隐蔽处,尽可能使铺贴面的整体图面与色调和谐统一,体现花岗石饰面建筑的高级艺术效果。
1.3.2、弹线在基层上做好水平灰饼、弹出各花样品种分格线。
按预排编号进行拉线铺贴。
1.3.3、标筋放线后,应先铺若干条干线作为基准,起标筋作用。
一般先铺贴图形中的直线或镶边板基层处理铺结合层水泥砂浆弹线放线养护保护勾(擦)缝铺贴面层试拼试铺板材块处理水泥和砂干拌材。
1.3.4、铺贴采用1:3干硬性水泥砂浆,以湿润松散、手握成团,不泌水为准。
虚铺厚度以33~34左右,用铁板拍实抹平,然后进行板块预铺。
对准纵横缝,用木锤着力敲击板中部,振实砂浆至铺设高度,将板块掀起检查砂浆表面与石板底相吻合后,在板块反面均匀涂抹5厚纯水泥浆,再把板块对准铺贴。
如砂浆表面与板块底有空虚处应用砂浆填补。
1.4、铺贴要点1.4.1、铺贴板块24h后,检查板表面有无断裂、空鼓,合格后用稀水泥掺与板材相同颜色刷缝填饱满,随即用干软布擦拭至无残灰污迹为止。
花岗岩铺装施工方案
花岗岩铺装施工方案1. 引言花岗岩是一种坚硬耐磨的天然石材,广泛用于道路、广场和人行道的铺装工程中。
其美观、耐用和易于维护的特点使其成为理想的选择。
本文档旨在为花岗岩铺装施工提供一个全面的方案,包括施工前准备、施工步骤、质量控制以及后续维护等方面。
2. 施工前准备2.1. 材料准备在开始花岗岩铺装工程之前,需要准备以下材料:•花岗岩石块:根据设计要求选择适当种类和规格的花岗岩石块。
•水泥和砂浆:用于花岗岩铺装的粘合剂。
•砂子和碎石:用于铺设基底层。
•辅助材料:例如防水层、防止杂草生长的地膜等。
2.2. 设计与测量在进行铺装工程之前,应进行设计和精确的测量,以确定所需的花岗岩石块数量和铺装的布局。
设计也应考虑排水系统、施工边界和交通管理等因素。
2.3. 地面准备在铺装施工开始之前,需要对地面进行准备,包括清理、平整和加固等操作。
确保基底层结实稳固,能够承受花岗岩铺装的重量和交通负荷。
3. 施工步骤3.1. 前期准备在开始施工之前,需要确保所有材料和工具都已准备好,并按照安全操作规程组织施工人员进行必要的安全培训。
3.2. 铺装基底层首先,将砂子和碎石铺设在地面上,形成较为平坦的基底层。
确保基底层的厚度和均匀性,以提供良好的支撑和排水功能。
3.3. 铺装花岗岩石块根据设计要求和测量结果,将花岗岩石块依次铺设在基底层上。
注意石块之间的间隙应保持一致,并使用水平仪来确保石块的水平度。
3.4. 切割和修整在铺装过程中,可能需要对一些石块进行切割和修整,以适应特定的设计要求或填充边界空隙。
使用专业的切割工具来完成这些操作,并注意安全事项。
3.5. 粘接石块使用水泥和砂浆等粘合剂将花岗岩石块固定在基底层上。
确保粘合剂均匀分布并完全填充石块之间的间隙。
清理多余的粘合剂,以防止其影响整体美观度。
在完成铺装后,应对施工现场进行清理和整理。
确保施工区域的安全和整洁,并及时清除杂草等不必要的物品。
此外,还应进行施工质量检查和验收。
花岗岩铺装专项方案范本
花岗岩铺装专项方案1. 引言花岗岩是一种常见的建筑材料,在铺装方面特别受欢迎。
花岗岩的特点是坚固耐用、色泽美观、易于加工和全球范围内的可获取性。
因此,花岗岩广泛应用于道路、广场、停车场、校园和商业建筑等场合的铺装工作。
本文将介绍花岗岩铺装的专项方案。
2. 前期工作在进行花岗岩铺装工作之前,必须进行充分的前期工作,以确保成功的实施。
前期工作主要包括以下几个方面:2.1 确定设计方案在开始铺装之前,必须确定详细的设计方案,包括铺装材料的种类、颜色、尺寸和形状。
可以根据场地的特点和要求,结合设计师的建议,进行选择。
2.2 进行场地测量进行场地测量是非常重要的一项工作。
通过场地测量,可以确定场地的具体尺寸和形状,避免浪费材料和时间。
测量工作应该由专业的测量师完成,并准确记录下数据。
2.3 确定铺装施工方式根据具体的场地和设计方案,确定铺装施工的具体方式和步骤,包括土地准备、材料分配、施工程序和时间表等。
3. 花岗岩铺装的步骤在前期工作完成后,可以开始实施铺装工作。
花岗岩铺装的具体步骤包括以下几个方面:3.1 土地准备首先,应该对场地进行清理,清除杂草、石块和其他障碍物,以便于顺利施工。
3.2 基础层在准备好场地后,应该铺设一层细沙或碎石,以便于调整场地的高度和平整度。
3.3 铺设花岗岩铺设花岗岩需要注意以下几个方面:•根据设计方案,选择合适的花岗岩材料,进行切割或加工。
•在选定的区域内,铺设花岗岩,并用锤子将其轻轻敲打,确保花岗岩与地面平齐。
3.4 完善铺装在完成铺装后,应该仔细检查铺装的平整度和密实度,将铺装缝隙填充完成。
3.5 养护铺装完成后,应该在铺装上覆盖一层细沙,并进行充分的水浸,以保持花岗岩的密实度。
养护期通常需要7到14天。
4. 花岗岩铺装的优点相对于其他铺装材料,花岗岩具有以下几个优点:•花岗岩材料坚固耐用,不易损坏或磨损。
•花岗岩具有多种颜色、形状和尺寸,可以满足各种设计要求。
•花岗岩材料容易加工,可以在不同的铺装场合中使用。
广场花岗岩铺装专项方案
一、花岗岩铺贴施工方法花岗岩铺贴因遵循如下施工工艺流程:准备工作→定位标定高程及基层复查→砂浆摊铺→花岗岩铺贴→灌缝→花岗岩养护1、准备工作再次检查强弱电埋管及给水管线,检查垫层的平整度和标高,并将垫层清扫干净,提前一天洒水湿润。
花岗岩质量根据设计要求及检验合格后方可进场,提前运送到铺装面附近,人工错开码放,注意应轻拿轻放码放。
施工用机械设备提前到位,叉车、装载机等随时待用,搅拌站人员配备到位,随时按配合比搅拌出所用砂浆。
2、定位标定高程及试拼和试排找平、弹线:根据设计图纸应对铺装面进行定位及标定高程。
按照设计图纸标高控制点内近引标高及平面轴线,用1:2.5水泥砂浆找平,作水平灰饼,弹线、找中、找方,每个5mX5m方格开始铺砌前,先根据位置和高程在四角各铺一块基准石材,在此甚础上在南北两侧各铺一条基准石材。
经测量检查,高程与位置无误后,再进行大面积铺砌。
试拼和试排:铺设前对每一块石材,按方位、角度进行试拼。
试拼后按两个方向编号排列,然后按编号排放整齐。
为检验板块之间的缝隙,核对板块位置与设计图纸是否相符合。
在正式铺装前,要进行一次试排。
3、砂浆摊铺砂浆用1:3干硬性水泥砂浆,用搅拌机搅拌均匀,按水平线定出砂浆虚铺厚度拉好十字线,即可铺筑砂浆,铺好后刮大杠、拍实、用抹子找平,其厚度适当高出水平线2~3mm.4、花岗岩铺贴铺贴前预先将花岗岩除尘,浸湿后阴干后备用。
在板块试铺时,放在铺贴位置上的板块对好纵横缝后用预制锤轻轻敲击板块中间,使砂浆振密实,锤到铺贴高度。
板块试铺合格后,翻开板块,检查砂浆结合层是否平整、密实。
增补砂浆,在水泥砂浆层上浇一层水灰比为0.5左右的素水泥浆,然后将板块轻轻地对准原位放下,用橡皮锤轻击放于板块上的木垫板使板平实,根据水平线用水平尺找平,接着向两侧和后退方向顺序铺贴。
铺装时随时检查,如发现有空隙,应将板材掀起用砂浆补实后再进行铺设。
5、灌缝、擦缝铺贴完后按板材的颜色用白水泥和颜料与板材色调相近的1:1稀水泥浆,装入小嘴浆壶徐徐灌入板块之间的缝隙内,流在缝边的浆液用牛角刮刀喂入缝内,至基本饱满为止,缝宽为2mm;1~2h后,再用棉纱团蘸浆擦缝至平实光滑。
花岗岩铺装专项方案
花岗岩铺装专项方案1、工艺流程本工程施工工艺流程是施工准备、砂浆摊铺、路面砖铺贴、整型、灌缝。
⑴清理基层:将混凝土层(水稳层)表面的积灰及杂物等清理干净。
如局部凹凸不平,应将凸处凿平,凹处补平。
⑵找平、弹线:按照设计图纸标高控制点内近引标高及平面轴线。
每个5m*5m方格开始铺砌前,先根据位置和高程在四角各铺一块基准石材,在此甚础上在南北两侧各铺一条基准石材。
经测量检查,高程与位置无误后,再进行大面积铺砌。
⑶试拼和试排:铺设前对每一块石材,按方位、角度进行试拼。
试拼后按两个方向编号排列,然后按编号排放整齐。
为检验板块之间的缝隙,核对板块位置与设计图纸是否相符合。
在正式铺装前,要进行一次试排。
⑷砂浆:(厚度100mm板材砂浆层为30mm、厚度30、50mm板材砂浆层为20mm)按水平线定出砂浆虚铺厚度(经试验确定)拉好十字线,即可铺筑砂浆。
用1:3干硬性水泥砂浆,铺好后刮大杠、拍实、用抹子找平,其厚度适当高出水平线2~3mm.⑷花岗岩铺贴:铺贴前预先将花岗岩除尘,浸湿后阴干后备用。
在板块试铺时,放在铺贴位置上的板块对好纵横缝后用预制锤轻轻敲击板块中间,使砂浆振密实,锤到铺贴高度。
板块试铺合格后,翻开板块,检查砂浆结合层是否平整、密实。
增补砂浆,在水泥砂浆层上浇一层水灰比为0.5左右的素水泥浆,然后将板块轻轻地对准原位放下,用橡皮锤轻击放于板块上的木垫板使板平实,根据水平线用水平尺找平,接着向两侧和后退方向顺序铺贴。
铺装时随时检查,如发现有空隙,应将板材掀起用砂浆补实后再进行铺设。
⑸灌缝、擦缝:铺砌完后按板材的颜色用白水泥和颜料与板材色调相近的1:1稀水泥浆,装入小嘴浆壶徐徐灌入板块之间的缝隙内,流在缝边的浆液用牛角刮刀喂入缝内,至基本饱满为止,缝宽为2mm;1~2h后,再用棉纱团蘸浆擦缝至平实光滑。
粘附在石面上的浆液随手用湿纱团擦净。
⑹覆盖养护:灌浆擦缝完24h后,应用土工布或干净的细砂覆盖,喷水养护不少于7d.2、工艺说明2.1、施工准备(1)材料准备应符合下列要求:根据设计要求及规范规定对所用材料应进行质量检验,合格后方可进场;路面砖码放时应轻拿轻放码放,整齐并按批量、颜色、块形、厚度、抗压强度分别堆放;垫砂层及接缝用砂应分别堆放,并应采取防止雨淋的措施。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
茶卡盐湖景区集装箱市场花岗岩铺装专项方案甘肃一安茶卡盐湖景区项目部6月3日批准:审核:编制:茶卡盐湖景区集装箱市场花岗岩铺装专项方案一、工程概况1、概述茶卡盐湖景区现已对外开放,景区集装箱市场地处景区中心地带,施工区周边人流量较大。
现集装箱已摆放就位,铺装现状为市场外北侧局部、东侧铺装成形,需铺装部位为北侧与3#厕所衔接部位,集贸市场内所有以及北侧出口部位,需铺装工程量约4500m2。
集装箱市场铺装区域划分平面大样图铺装高程控制依照既有北侧及东侧铺装面,以及既有道牙石为基本进行,控制线与既有东侧及北侧铺装线顺接。
市场中部已摆放集装箱外6m至9m位置铺红色花岗岩色带,别的部位均铺浅灰色花岗岩。
2、现场状况依照现场对垫层以及集装箱放置位置高程测量,前期C15砼垫层施工时高程控制浮现偏差,集贸市场中心部位及北部出口部位约1100 m2垫层,其平整度和标高不符合设计规定,砂浆均在10cm厚度以上,需用C15细石混凝土重新找平后再进行铺装作业,以保证市场内排水自南向北流出集装箱市场,汇入排水系统。
3、重要工程量记录重要工程量登记表序号施工项目/规格单位工程量备注1 C15细石砼垫层m21100 施工垫层找平2 600X600X30浅灰色花岗岩铺装m239003 600X600X30浅灰色花岗岩铺装m24684 钢管彩钢瓦围栏m 1204、工期规定序号施工项目/规格单位工程量施工横道筹划6月5日6月6日6月7日6月8日6月9日6月10日6月11日6月12日1 C15细石砼垫层m211002 花岗岩铺装m243603 钢管彩钢瓦围栏m 120开工时间:6月5日;竣工时间:6月12日5、工期安排横道图二、施工准备工作针对茶卡盐湖景区已对外开放特殊状况,我方从生产、技术组织,人员配备、材料机械及环保与文明施工等方面做好施工前期准备工作。
1、现场生产准备工作①集装箱市场地处盐湖景区中心,游客较多,因而避免影响景区正常运营是施工中最核心问题。
对此我方采用封闭施工办法,在东侧出口花岗岩已铺贴部位设立可移动彩钢瓦围栏,围栏外悬挂统一原则“温馨提示牌”及“安全批示牌”,以提示游人注意安全。
同步留出足够宽度人行通道,供游人行走;市场北侧外已铺装部位也设立可移动彩钢瓦围栏,悬挂统一原则“温馨提示牌”及“安全批示牌”,同步留出足够施工通道。
移动式每段3m 长,高2m ,内侧用钢管做三角形支架,外侧用彩钢瓦固定封堵,彩钢瓦固定必要平顺、整洁,排列整洁、美观。
②砂浆拌合运用既有集装箱市场西侧拌合站,水泥、砂等堆放区规定合理。
污水应做沉淀解决,不随意排放。
水泥袋等垃圾杂物应设有专门存储区,定期外运或集中解决,不随处乱扔,做到不影响景区环保。
③检查前期施工强弱电埋管及给水管线,与否施工完毕,有问题4 现场清理、卫生打扫 项 1规定施工单位提前解决。
④施工前花岗岩用叉车运送到铺装面附近,并按批量、颜色、块形等分别堆放。
⑤检查前期施工垫层平整度和标高与否符合设计规定,偏差较大事先凿平或用细石混凝土找平解决。
2、施工组织管理办法①加强工程现场组织管理集装箱市场铺装施工现场设一名总负责人,全面负责现场安全、生产作业;此外配备两名技术负责人员,管理现场技术工作;配备两个铺装技术水平过硬施工班组进行铺装施工,每班设班长、副班长各一名,铺装人员每班大工配备12名,小工6名。
各负责人及岗位均有明确职责、权限,作到各司其责并通力合伙。
机械设务方面,现场配备装载机、叉车等施工机械,另配备足够三轮拖拉机以转运砂浆、水泥等材料,准备手推车六至七辆,随时转运石材,外运施工垃圾等。
集装箱市场铺装施工人员、机械设备配备表②铺装现场施工顺序安排依照集装箱市场出入口设立位置,我方组织两个铺装班组,从东侧向西侧进行铺装做业,一班在左侧,二班在右侧,两个班组互不干扰,但是技术等方面要互相配合、勾通。
一班铺装至集装箱北侧门口时必要给二班留足够施工通道,以利二班材料进出市场南边铺装施工面。
留设施工C段,待集装箱吊装完毕后再进行施工,③制定奖罚办法,并严格执行建立详细奖罚办法,对于积极贯彻执行管理制度、精心施工,工程质量满足规定班组或个人实行奖励,反之,对所完毕工程质量恶劣、重复浮现问题班组或个人进行惩罚。
3、技术准备办法现场配备两名技术负责人员,管理现场技术工作。
铺装施工方案必要通过审批,上报监理批准后方可施工;施工前依照设计图纸对铺装面进行定位及标定高程,并请项目部技术人员及监理人员复核验收;施工中必要严格执行施工方案,不得擅自更改。
施工前技术人员对施工班组进行详细工程技术交底及景区安全、环保知识教诲。
三、花岗岩铺贴施工办法花岗岩铺贴因遵循如下施工工艺流程:准备工作→定位标定高程及基层复查→砂浆摊铺→花岗岩铺贴→灌缝→花岗岩养护1、准备工作再次检查强弱电埋管及给水管线,检查垫层平整度和标高,并将垫层清扫干净,提前一天洒水湿润。
花岗岩质量依照设计规定及检查合格后方可进场,提前运送到铺装面附近,人工错开码放,注意应轻拿轻放码放。
施工用机械设备提前到位,叉车、装载机等随时待用,搅拌站人员配备到位,随时按配合比搅拌出所用砂浆。
2、定位标定高程及试拼和试排找平、弹线:依照设计图纸应对铺装面进行定位及标定高程。
按照设计图纸标高控制点内近引标高及平面轴线,用1:2.5水泥砂浆找平,作水平灰饼,弹线、找中、找方,每个5mX5m方格开始铺砌前,先依照位置和高程在四角各铺一块基准石材,在此甚础上在南北两侧各铺一条基准石材。
经测量检查,高程与位置无误后,再进行大面积铺砌。
试拼和试排:铺设前对每一块石材,按方位、角度进行试拼。
试拼后按两个方向编号排列,然后按编号排放整洁。
为检查板块之间缝隙,核对板块位置与设计图纸与否相符合。
在正式铺装前,要进行一次试排。
3、砂浆摊铺砂浆用1:3干硬性水泥砂浆,用搅拌机搅拌均匀,按水平线定出砂浆虚铺厚度拉好十字线,即可铺筑砂浆,铺好后刮大杠、拍实、用抹子找平,其厚度恰当高出水平线2~3mm.4、花岗岩铺贴铺贴前预先将花岗岩除尘,浸湿后阴干后备用。
在板块试铺时,放在铺贴位置上板块对好纵横缝后用预制锤轻轻敲击板块中间,使砂浆振密实,锤到铺贴高度。
板块试铺合格后,翻开板块,检查砂浆结合层与否平整、密实。
增补砂浆,在水泥砂浆层上浇一层水灰比为0.5左右素水泥浆,然后将板块轻轻地对准原位放下,用橡皮锤轻击放于板块上木垫板使板平实,依照水平线用水平尺找平,接着向两侧和后退方向顺序铺贴。
铺装时随时检查,如发既有空隙,应将板材掀起用砂浆补实后再进行铺设。
5、灌缝、擦缝铺贴完后按板材颜色用白水泥和颜料与板材色调相近1:1稀水泥浆,装入小嘴浆壶徐徐灌入板块之间缝隙内,流在缝边浆液用牛角刮刀喂入缝内,至基本饱满为止,缝宽为2mm;1~2h后,再用棉纱团蘸浆擦缝至平实光滑。
粘附在石面上浆液随手用湿纱团擦净。
6、覆盖养护、铺贴面保护灌浆擦缝完24h后,应用土工布或干净细砂覆盖,喷水养护不少于3天。
铺贴完毕后周边设立警戒线,安排专人现场负责,七天内禁止任何人或机动车等在铺贴面上行走,以免铺装面层错动、松动或碾压碎裂。
四、铺装施工技术、质量原则控制1、加强施工测量控制管理工作,依照施工需要,合理布置现场测量控制网,并按规范规定进行闭合测量,严格控制测量精度。
技术人员在每道工序完毕后,须进行外观和实测实量检查。
对达不到规定,提出纠正和防止办法进行改正。
2、材料质量控制严格控制原材料质量。
施工中所用水泥、砂及石材等必要按规范规定进行抽检和实验,合格后方能使用,禁止使用不合格品。
加强对砂浆质量控制,对砂浆配合比、坍落度等严格按设计规定进行控制。
3、铺贴前应进行选板试拼,有裂缝、掉角、翘曲和表面缺陷板块应剔除,品种不同板块不得混杂使用。
4、面层铺设应防止板面与基层浮现空鼓现象,应注意基层表面应清扫干净,提前浇水湿润,砂浆铺设必要饱满,水灰比要精确,现场必要配备有计量器具;铺贴应倒退进行,填缝用水泥浆应与板块同色,粘在板块上砂浆用软布擦干净,面层铺设后表面应覆盖保持湿润。
5、铺贴后若发现两块石材间高低不平,应进行解决,必要时用磨光机磨平抛光。
6、铺贴避免错缝发生办法①严格挑选石材铺装前按长、宽、对角线尺寸、平整度及颜色等指标挑选石材,并按不同尺寸及颜色分别码放,以便铺装时使用。
同一条中使用石材宽(长)度相似,以保证缝宽均匀。
②严格测量管理平面测量实行5m*5m方格网定位控制测量放线,施工中依照矩形控制网外廊线加密桩位,将控制桩投测至施工区后钉测钎。
每测定一闭合图形完毕后进行闭合校核,精度按二级平面控制网规定;测角中误差±10”,边长相对误差1/10000,点位测定采用直角坐标法和极座标法。
高程测量实际操作先算出5m*5m边线交点高程,作为施测数据资料,采用基准块和高程控制桩相结合办法进行控制,标高水准点放线规定闭合校测。
精准定出5m*5m方格网及交点高程后,在每个5m*5m方内按石材位置和标高挂线。
7、石材现场运送石材现场运送由专人负责,用叉车将石材运至工作面附近,然后用手推车或人工搬运到位。
避免石材在运送、搬运过程中碰撞、挤压面产生裂缝、掉角、翘曲和表面缺陷,以保证铺装面质量。
8、特殊部位铺贴施工市场内集装箱已摆放完毕,集装箱根部铺贴要保证与集装箱5mm左右缝隙,避免集装箱晃动对铺装面产生横向挤压而错位或裂缝等;市场内检查井、污水井等其周边突出部位应予清除,并用基层材料修整至基层顶面标高,周边铺贴要保证切块圆顺。
平面弯曲面施工可采用调节石材接缝宽度进行。
加强对砂浆质量控制。
对砂浆配合比、坍落度等按设计进行严格控制。
五、景区施工其他注意事项1、因景区已对外开放,集装箱市场铺装施工规定保证不能影响景区正常运转。
2、对每天施工任务做出详细筹划,合理安排人员、材料及机械设备。
施工人员必要统一着装,并按规定佩戴劳动保护用品,如安全帽、反光衣等。
施工机械、设备尽量避免产生噪音污染。
3、施工现场禁止乱堆、乱放材料及乱停影响景区环境施工车辆等。
每日施工做到“工完、料尽、场地清”,必要保证施工场地干净、整洁。
4、加强对景区施工人员管理在加强对景区施工人员管理同步,施工人员必要听从景区管理人员管理与指挥,禁止施工人员在景区施工现场嬉笑打闹、随意越栏、聚众、频繁在景区走动窜岗等行为。
坚绝杜绝施工人员向游客兜售物品、骚扰游客等行为发生。
