多年冻土地区路堤施工工艺工法QB/ZTYJGYGF-LJLM-0203-2011第三工程公司强晓东1 前言1.1工艺概况在我国,多年冻土分布面积约占全国面积的22.4%,而青藏高原多年冻土带又是全球分布最大、海拔最高的多年冻土地区。

由于多年冻土有融沉性、冻胀性、冰(水)害等工程特性,而气候升温和工程活动引起的多年冻土退化导致的工程病害也一直困扰着多年冻土地区路基施工。

多年冻土路堤施工工艺就是在长期的工程实践和科学试验中慢慢发展并成熟起来的。

1.2工艺原理通过地基处理、换填、填料控制、片石通风、保温板、土工格栅及加强隔、排水系统等一系列措施,在路堤施工中严格控制各工序质量标准,确保路堤的整体质量稳定。

2 工艺特点1、不清除地表,注重施工季节时段,减少热侵蚀、热扰动,采用通风片石、铺设聚胺脂板、片石护道、土护道、碎石护坡等防护措施,以减小冻土上限下移。

2、注重路基挡、排水工程施工,采用“U”型水沟、挡水埝等施工措施,减少外界水源对路基的侵害。

基底采取换填、保温板、复合土工膜等措施,尽可能保护冻土的原始状态。

3、采取碎石网格、碎砾石土铺设、混凝土栅栏、喷洒固沙剂等措施防风固沙。

3 适用范围本工艺适用于高原多年冻土地区铁路路堤施工,类似环境条件下的公路路堤可借鉴采用。

4 主要技术标准1、《青藏铁路高原多年冻土区路基工程质量检验及评定标准》建技【2002】18号;设计图纸及合同文件2、《铁路路基施工规范》TB102023、《铁路工程土工试验规程》TB101024、《铁路路基工程施工质量验收标准》TB104145 施工方法热侵蚀、热扰动是导致冻土地基变形的核心要素,为了保证多年冻土上限不下移,施工季节填土宜选择在6~10月份,并采取合理的断面形式和处理措施,尽量减少对多年冻土的扰动和破坏,增加基底的冷储和减少基底的蓄热,保持路基基底的多年冻土处于冻结状态。

对于低含冰量冻土地段路堤施工主要采取加强排水措施,路堤填筑,在不清除原地表植被的前提下对基底进行必要的压实后按“三阶段、四区段、八流程”工艺施工;对于高含冰量冻土地段路堤施工主要采取换填、铺设隔热板、复合土工膜及挡水埝等施工措施。

冻土路基施工工艺

冻土路基施工工艺

浅析冻土路基的施工工艺摘要:随着青藏铁路的成功建设及开通使得冻土路基建设工作引起了,社会各界广泛的兴趣。

本文简单介绍冻土的概念,特性及分类。

分析多年冻土对路基的危害。

并根据冻土设计原则,简单剖析冻土路基的施工工艺。

关键词:冻土;路基;施工工艺公路作为一种构造物,主要承受风、雨、日照等自然因素的影响以及承载着交通运输工具荷载。

路基是公路的主体,如同人类的骨骼它贯穿公路全线,并与沿线桥梁和隧道等相连接,同时路基还是路而的基础,它与路面共同承担交通工具荷载的作用,路面支撑依靠路基,没有稳固的路基也就没有稳固的路面。

公路的好坏主要取决于路基的整体稳定性,足够的强度,足的水温稳定性。

所以,路基整个公路建设的重中之重。

而多年冻土对土的物理、力学、水文地质、工程地质等性质有很大影响,在这一地区修路,尤其是修筑高级公路,一定要采取特殊办法与措施来对付这种影响。

否则,由于开挖路基使含有大量冰的多年冻土融解,会造成边坡坍塌路基沉陷、路面翻浆等。

或因路基底冰丘、冰椎使路基膨胀,导致路基路面开裂与变形;当冰丘冰椎融解后,路基发生不均匀沉陷造成公路路面更严重的破损。

是公路路基建设的一大难点。

一、冻土的概念以及冻土的分类凡是温度为零摄氏度或零摄氏度以下,含有冰且与土颗粒承胶结状态的土均称为冻土。

冻土的形成原理是因为土壤里面含有水分,但温度降到零度或零度以下,土壤里的水分就会凝结成冰将土壤冻结,这样就产生了冻土。

(一)根据冻结时间冻土可分为两类多年冻土又称永久冻土,指的是持续三年或三年以上的冻结不融的土层。

多年冻土常存在地面下一定深度。

其表层冬冻夏融,称季节融化层。

多年冻土层顶面距地表的深度,称冻土上限,是多年冻土地区道路设计的重要数据。

区的产物。

季节性冻土土层冬季冻结,夏季全部融化,冻结延续时间一般不超过一个季节的称之为季节性冻土。

冻土是为多相成分的复杂体系。

冻土与未冻土的物理力学性质有着共同性,但因冻结时水相变化及其对结构和物理力学性质的影响,使冻土含有若干不同于未冻土的特点,因而对冻土路基工程除按一般地区的要求进行设计和施工外还要考虑季节性冻土和多年冻土的特殊要求。

32-多年冻土路基施工工艺(080709)

32-多年冻土路基施工工艺(080709)

32-多年冻土路基施工工艺前言多年冻土地区是地球上最严酷的地区之一,施工工艺也相对复杂而且富有挑战性。

在这种气候条件下,保证道路牢固稳定是一项具有挑战性的任务。

本文将讲述在多年冻土地区中,如何施工路基,以实现长期的道路稳定性和安全性。

路基施工前的准备工作在开始施工前,需要进行以下准备工作:1. 土壤测试在施工过程中,需要对地基土壤进行多次测试,以确定其物理和化学性质,以及冻土的深度、厚度和特性。

在多年冻土地区中,这些因素直接影响着道路的稳定性和安全性。

土壤测试的结果将帮助设计师制定生产计划,并确定需要使用的工具和材料。

2. 设计和计算在多年冻土地区中,路基设计和计算要比其他地区复杂得多。

设计师需要考虑温度、径流、地质和其他因素,以制定适当的施工计划。

在进行计算时,需要考虑车流量、车重和速度等因素,以确保道路的稳定性和可靠性。

3. 设备选择在多年冻土地区中,设备选择非常重要。

施工的机器需要能够在低温环境中正常工作。

在选择设备时,需要优先考虑其适应能力和稳定性,在确保可靠性和安全性的前提下尽量降低成本。

路基施工流程1. 翻浆施工法翻浆施工法是一种高效且经济的方式。

这种方法通过将道路沿线的覆土和冻土挖掉以制造出均匀平整的基础,并在此基础上修筑道路。

这种方法可大大降低施工成本,同时能够确保道路的稳定性和可靠性。

2. 伏冻下压式施工法这种方法常用于路基施工工艺中,它是先在软土上加铺一层砂或一定强度的卵石,然后采用重型铁路机车或挖掘机平整、压实,使其变得非常坚实。

这种方法对于冻土层较浅的地区非常有效,并且可以在较短的时间内完成工作。

3. 硬盘覆土施工法硬盘覆土施工法是一种非常常见的道路施工方式,其主要目标是在地基上铺设一层厚度为1m至2m的覆盖层,然后将其压实并设置支撑桁架和浇筑混凝土路面。

这种方法非常适合于路基侵蚀性较强的地区。

路基施工后的维护在施工完成后需要持续进行路基的维护工作。

这包括根据实际情况定期进行路面修整、收集路面垃圾以及清理排水沟。

多年冻土地区路基施工

多年冻土地区路基施工

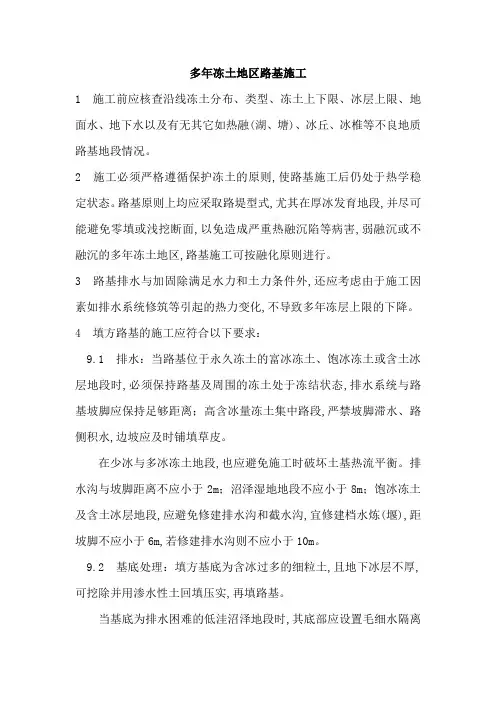

多年冻土地区路基施工1 施工前应核查沿线冻土分布、类型、冻土上下限、冰层上限、地面水、地下水以及有无其它如热融(湖、塘)、冰丘、冰椎等不良地质路基地段情况。

2 施工必须严格遵循保护冻土的原则,使路基施工后仍处于热学稳定状态。

路基原则上均应采取路堤型式,尤其在厚冰发育地段,并尽可能避免零填或浅挖断面,以免造成严重热融沉陷等病害,弱融沉或不融沉的多年冻土地区,路基施工可按融化原则进行。

3 路基排水与加固除满足水力和土力条件外,还应考虑由于施工因素如排水系统修筑等引起的热力变化,不导致多年冻层上限的下降。

4 填方路基的施工应符合以下要求:9.1 排水:当路基位于永久冻土的富冰冻土、饱冰冻土或含土冰层地段时,必须保持路基及周围的冻土处于冻结状态,排水系统与路基坡脚应保持足够距离;高含冰量冻土集中路段,严禁坡脚滞水、路侧积水,边坡应及时铺填草皮。

在少冰与多冰冻土地段,也应避免施工时破坏土基热流平衡。

排水沟与坡脚距离不应小于2m;沼泽湿地地段不应小于8m;饱冰冻土及含土冰层地段,应避免修建排水沟和截水沟,宜修建档水炼(堰),距坡脚不应小于6m,若修建排水沟则不应小于10m。

9.2 基底处理:填方基底为含冰过多的细粒土,且地下冰层不厚,可挖除并用渗水性土回填压实,再填路基。

当基底为排水困难的低洼沼泽地段时,其底部应设置毛细水隔离层,其厚度宜在路堤沉落后至少高出水面0.5m,并在其上铺设反滤层;泥沼地段路堤基底生长塔头草时,可利用其做隔温层。

上述地段路堤应预加沉落度,并在修筑路面结构之前,路基沉降基本趋于稳定。

9.3 路基高度:应达到防止翻浆与不超过路基冻胀值要求的最小填土高度;按保持冻结原则施工的路段,应同时满足冻土上限不下降的要求。

9.4 取土:宜设置集中取土场,富冰冻土、饱冰冻土及含土冰层路段,确需就近解决部分土源时,应在路基坡脚10m以外取土;斜坡地表路堤,取土坑应设在上坡一侧。

取土坑深度均不得超过当地多年冻土上限以上土层厚度的80%,坑底应有坡度,积水应有出口,水能及时排出,同时取土坑的外露面,亦宜用草皮铺填。

多年冻土路基施工工艺方法

多年冻土路基施工工艺方法

多年冻土是指永久冻土层在地表下冻结时间长达数年以上的地质体。

在多年冻土区施工的路基,必须考虑永久冻土的特殊性,以确保工程的稳定性和安全性。

下面将介绍几种常用的多年冻土路基施工工艺方法。

1.预处理工艺方法:多年冻土区路基的预处理是为了减轻对冻土的破坏,降低施工带来的影响。

主要方法有:草皮保护、覆土层保护和覆冻层保护。

草皮保护是通过种草或直接铺设草席来保护冻土,减缓冻土的溶解;覆土层保护是在路基表面加铺一层土,以隔离冻土和外部环境;覆冻层保护是在路基表面加铺冻结混凝土或冻土封面,提供保护层。

2.加热工艺方法:多年冻土区路基施工中,常用的加热方法有:明火加热、电加热和蒸汽加热。

明火加热是通过燃烧燃料产生的炉火热量加热路基,温度可达到200°C以上;电加热是通过电阻丝加热路基,可以实现精确控制温度;蒸汽加热则是通过将蒸汽引入路基中进行加热。

这些方法可以使路基达到一定的温度,提高冻土的温度,减少冻融循环对路基的影响。

3.预冷工艺方法:多年冻土区路基施工中,预冷的目的是降低冻土中的温度,增加冻结深度和冻土的强度。

常用的预冷方法有喷水预冷、短时电加热和冻土造冰。

喷水预冷是通过喷洒大量水对路基进行预冷,增加冻土的深度;短时电加热是通过电阻丝在冻土中加热,提高其温度,使冻结深度增加;冻土造冰则是在路基中注入冷却液冷却路基,使冻土温度降低,增加冻结深度。

4.导热材料应用工艺方法:在多年冻土路基施工中,可以使用导热材料来改善多年冻土的工程性质。

常用的导热材料有导热管、导热板和导热材料混凝土等。

导热管可以通过传导热量加热冻土,改善其强度和稳定性;导热板可通过传导热量提高路基的温度;导热材料混凝土则可以提高路基的导热性能,加快冻结速度。

综上所述,多年冻土路基施工需要根据冻土的特性选择适当的工艺方法。

预处理、加热、预冷和导热材料应用是常用的方法,可以改善多年冻土的性质,提高路基的稳定性和安全性。

这些方法需要根据具体情况进行应用,确保施工的有效性和经济性。

多年冻土施工方案

多年冻土施工方案

多年冻土一、多年冻土区路基施工的主要特点:多年冻土区现存的自然环境和生态环境是地质历史时期的产物,是由古代和近代地质地貌过程和气候条件所决定的。

特点一:在不破坏多年冻土区现存的自然环境和生态环境的前题下,多年冻土是稳定的,但如果多年冻土被破坏,地基多年冻土将产生衰退,甚至融化,路基地基将受到严重影响。

特点二:多年冻土区路基受施工季节影响较大,应尽量减少季节对多年冻土的热干扰。

特点三:水对路基地基影响较普通地区大。

水携带的热量较空气要大得多,水在路基工程附近的聚集,对路基地基多年冻土的热干扰很大,甚至引起多年冻土大量融化。

特点四:多年冻土工程地质条件十分复杂,在不大的范围内,各种工程类型的多年冻土可能均有分布。

特点五:冻结期较长。

特点六:多年冻土区路基工程受不均匀冻胀和热融下沉影响较大。

二、多年冻土区路基施工技术措施:根据多年冻土区路基的特点,总结相关工程施工的经验和教训,对多年冻土路基必须采取相应技术措施。

技术措施一:路基施工中,为减小路基热融下沉,应注意减少填料蓄热对地基多年冻土的影响;路堤较高时,宜分两次填筑;高温多年冻土地段路堤宜在暖季时期填筑。

路堑开挖后,基底换填层下的卵碎石土工作垫层对减少路基冻胀和融沉有重要作用,所以在施工中应认真作好工作垫层。

基于多年冻土区路基工程的特殊性,多年冻土区路基工程必须满足在抗冻胀、抗融沉方面的特殊要求。

技术措施二:多年冻土区路基施工应充分重视多年冻土环境保护和环境保护工程的施工,严格按环保要求组织施工。

为满足环境和路基稳定要求,防止因周围环境的冻土被破坏,致使热融发生扩散而危及路基稳定,且必须由环保部门指定。

施工时尽量采用移挖作填的办法解决填料,充分利用弃碴和路堑挖方。

技术措施三:针对路基不同的施工部位,宜选择合适的施工季节。

高含冰量多年冻土分布地区,路堑开挖将高含冰量多年冻土直接暴露在大气中和阳光下,多年冻土的热状态受到严重干扰,高含冰量冻土的融化,甚至可使施工无法进行,所以高含冰量多年冻土路堑的开挖选择在寒冷季节,暴露的多年冻土不会融化,相反,多年冻土的温度还会下降,有利于多年冻土的稳定。

多年冻土地区公路设计与施工技术细则ppt课件

多年冻土地区公路设计与施工技术细则ppt课件

10
冻 土 路 基 病 害
融沉
开裂
波浪
多年冻土地区公路设计与施工技术细则
11

沥青路面:

开裂
病 害
车辙
老化
混凝土路面: 断裂 松散
自然老化
多年冻土地区公路设计与施工技术细则
12

桥梁:
涵 病
桩基融沉

冰害
涵洞: 冻胀
涵洞冻胀沉降变形
多年冻土地区公路设计与施工技术细则
13
隧 洞内渗水
道 顶部挂冰







多年冻土地区公路设计与施工技术细则
3
多 青藏公路(G109):是进藏运输的主通道,穿越750km多年冻土地带,全段

二级标准,沥青路面,平均速度约为80km/h









多年冻土地区公路设计与施工技术细则
4
多 青康公路(G214):是青海、西藏两省区干线公路,穿越约300km多年冻土,
多年冻土地区公路设计与施工技术细则 JTG/T D31-04-2012
xxx
xxxxxx
20多年1冻3土年地区公5路月设计与●施工x技x术x细则
1
提纲
1 多年冻土区公路建设存在的问题
2 《细则》编制概况
3 《细则》编制实施过程
4 《细则》总体解读
多年冻土地区公路设计与施工技术细则
2




花大公路
单 位
中科院寒旱所
冻土路基设计
青海省公路科研勘测设计 冻土路基、多年冻土区沥青路面设计

冻土基础施工工艺流程

冻土基础施工工艺流程

冻土基础施工工艺流程
在冻土上搞基础建设,那可是个技术活儿,得一步步来,小心再小心。

首先呢,得先“探探底”,就像考古一样,把地下的冻土情况摸清楚,看看冰冻有多厚,土质怎么样,还有水的情况,这样才能制定出合适的建设计划。

接着,就像盖房子前得画图纸一样,咱们也得设计一套专门针对冻土的施工方案。

得想想怎么建才能不打扰到下面的冻土,用哪些材料和技巧最合适,还有怎么排水和保暖,让冻土不乱来。

开始动手前,得清理清理地面,把那些容易融化的冰冻土挖掉,换上不容易结冰的好土,压压实,就像是给地基铺上一层结实的垫子。

施工的时候,得特别注意温度控制,夏天太阳大,得想法子给工地“降温”,比如晚上干活或者搭个遮阳棚,防止冻土被晒化了。

排水也非常重要,得让水流走,不给冻土“解冻”的机会,还要加固周围的土,防止滑坡。

基础打桩时,就像种树一样,得把桩打得深深的,穿过冻土层,扎进下面更稳定的土里,这样才结实。

施工完了,不能撒手不管,得像照顾小树苗一样,经常观察冻土和建筑的变化,如果发现哪里不对劲,得赶紧调整修理。

总之,就是在冻土上建东西,得步步为营,细心呵护,确保这些建筑能稳稳当当地立在那儿。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

多年冻土路基施工工艺随着经济建设的不断深入,在多年冻土地区修建路基工程已得到国家的大力扶持。

多年冻土是指持续多年或永久不化的冻土,它的分布一般是受到地理纬度和海拔高度影响的。

在我国,多年冻土主要分布在内蒙古自治区和黑龙江省大小兴安岭一带以及青藏高原和甘肃、新疆高山区。

1 工艺特点(1)多年冻土地区必须全部实现机械化施工,全线分区段平行作业,区段内流水作业,提高工程进度;(2)通过对关键技术的控制,可保证工程质量;(3)实现多年冻土地区路基施工规范化、标准化,机械组织合理,通过分段平行作业,段内流水作业,提高工作效率、保证施工质量,其效益非常突出。

2 适用范围本工艺适用于多年冻土层路基的施工。

3 施工工艺多年冻土地区路基施工作业应按标准化、程序化进行,路基填筑过程分为三个阶段、五个区段、八个流程。

三个区段:准备阶段、施工阶段、竣工阶段。

五个区段:填土区、晾晒区、平整区、碾压区、检验区。

4 施工流程多年冻土地区路基施工工艺流程见图1。

5 操作要点5.1 关键技术方案关键技术方案主要有:保护多年冻土施工方案;破坏多年冻土方案;深挖路堑的施工方案。

5.1.1 保护多年冻土施工方案所谓保护多年冻土施工方案,就是要有效的采取综合保温措施并使路堤填高大于最小临界高度,使成型后的路基基底人为上限控制在一定深度内,保护路基下多年冻土不融化,以确保路基稳定。

具体内容如下:(1)施工季节的选择。

采用砂卵石及碎块石等粗颗图1 多年冻土地区路基施工工艺流程图粒土进行路基填筑的路段,可选者在寒冻季节施工,基底需要换填的冻土路基开挖最好安排在寒冬季节施工,采用爆破法开挖,这种施工安排可以使全年施工较为均衡,又不影响施工质量;多年冻土地区在融化季节施工应考虑路基沉降引起的沉降土方量,并预留路肩加宽,以免路堤下沉后路肩宽度不足。

(2)安排在融化季节进行施工,施工中采取快速分修的施工方法,全线分区段平行作业,区段内流水作业,这样既保证了工程进度,又避免了因冻层暴露太久、多年冻土上限下降而引起的路基沉陷破坏。

(3)路基底面上和整个公路用地范围内从路基中心算起50~100m 范围内保持青苔植被不破坏,其作用是隔热、保护冻土和减弱地表水的下渗。

(4)路基第一层填方作业时,采用端部卸土的方法进行填筑(滚填),汽车、拖拉机等带轮子的设备在前面尚未铺设足够的填料以及支持它以前,禁止在坡道上进出。

(5)在农田段设置2.0m 宽的护道;在草地或荒地地段设置3.0m 宽的护道;在沼泽和湿地路段保证路基填高≥2.5m,在路堤下部1.5m 高度范围内填筑碎石土(含土量≤15%),并设置防水保温护道,自然地面以上1.5m 高度范围内路基两侧各加宽1.0m。

(6)多年冻土区路堤填筑均采用了集中取土。

对于位于倾斜地形上的路基,取土坑应设在路堤上侧上坡,取土坑与路基坡脚间天然护道宽度不小于20m,路基两侧取土坑的最大深度不得超过天然上限的80%。

宽度不宜超过20m,取土完毕后应将取土时挖出的草皮回填,填入坑中靠路基一侧并大致铺平,使其形成完整坡面。

春季,在解冻天气到来之前,需将取土坑和挖方段落上的积雪和青苔植被清除(堆放在一起),以加快土壤融化。

(7)净沙和砾石最宜于作路基填料,当路堤高度较小时可在路堤下部先填一部分细颗粒土,厚度一般不小于1.0m。

采用粘性土或透水性不良的土壤填筑路堤时,要控制土的湿度,碾压时含水量不超过最佳含水量+2%,不得用冻土块或草皮层及沼泽地含草根的湿土填筑。

(8)通过热融湖(塘)的路堤,水下部分用渗水良好的土壤填筑,并应高出最高水位0.5m。

(9)多年冻土的排水应尽量远离路基坡脚,并力求排水畅通,不得在路基边坡附近形成积水洼地,更不能在边坡积水,以免引起路基多年冻土的融化,影响路基稳定。

为此,施工中采用的排水沟多为宽浅形式,以减少对多年冻土的热干扰;施工的临时性排水与永久性排水相结合,使排水系统始终保持畅通;对于路基坡脚无法与排水沟连通时,施工时用路基填料将积水坑回填,把积水挤至路基坡脚5m 以外。

此外,为了排除地下水,施工中还采取了加深边沟、设置渗沟等方法将水排除至路基外。

(10)多年冻土地区路基边坡防护也要采用相应的防护方案。

路堑边坡设置保温层是解决边坡防护的比较好的方法。

有保温要求的部位应尽量使用细粒的粘性土和砂性土,此外,苔藓、草皮、泥炭、塔头草也是良好的当地保温材料。

填方路段的边坡防护采用浆砌片石护坡和网格护坡(网格内种草)相结合的办法,边坡基础埋深1m,均采用浆砌片石砌筑。

个别地段采用护面墙或挡土墙加以防护。

5.1.2 破坏多年冻土方案所谓破坏多年冻土方案,就是在路基建成后允许路基下地基中的多年冻土全部或部分融化,或在筑路时预先使路基下的多年冻土融化,从而使路基施工按非多年冻土进行施工。

在岛状多年冻土的外边缘,多年冻土层厚度很薄,且公路路基与岛状多年冻土外边缘交界处多为零填、低填(填高≤1.5m)、浅挖等地段,因此采用破坏多年冻土的方案非常适合。

具体方法如下:(1)彻底铲除地表的草皮和泥炭层,停置一段时间,使基底以下冻土层自然融化至一定深度或全部融化。

(2)根据基底季节融化层和多年冻土的性质情况,换填足够厚度的渗水性土或当地非膨胀土。

(3)加强路基排水,保持基底干燥,防止路基积雪。

(4)对半填半挖路段的填土高度小于0.5m 的路堤视为路堑,分别按含水量多少进行基底换填,并设过渡带。

5.1.3 深挖路堑的施工方案。

深挖路堑的施工方案根据当地的施工经验,多年冻土地区深挖路堑如遇到不良地质条件时应作如下处理:(1)当基底穿过富冰、饱冰冻土及地下冰时,如果路基面下不深处有少冰、多冰冻土时,可将基底进行全部换填清除至少冰、多冰冻土层。

回填粗颗粒料土,并做好基底纵向排水。

(2)当基底全部换填有困难时,可部分换填。

(3)当基底换填粗粒土时,上部铺设厚度大于0.5m 的粘性土隔水层,隔水层下铺0.2m 左右的垫层;当回填细粒土时,底部铺设一定厚度的碎石土,以利施工。

5.2 施工细则虽然多年冻土地区公路路基施工工艺与其它路基施工工艺大致相同,但工艺流程中的具体细节则必须与多年冻土路基施工相适应。

因此,在施工细则方面多年冻土路基施工有着其自身的特点,具体体现在:5.2.1 施工准备阶段除正常进行各项技术准备和施工准备外,还应着重、详细地调查沿线的多年冻土分布、类型、性质及特征、多年冻土的上下限、冰层上限、地面水、地下水及有无冰椎、冰丘、厚层地下冰、冻土沼泽等不良地质路基地段情况,并根据不同地段的地质情况,制定相应的施工方案。

5.2.2 基底处理必须与相应路段的施工方案相适应,对于路堤填高大于最小临界高度的路基,采取保护冻土施工方案,基底植被严禁破坏,对于路基填高小于最小临界高度或浅挖段的路基,根据基底季节融化层和冻土的性质,开挖至一定深度并将底部压实(需要时可预融一段时间),以备换填。

施工过程中发现地质条件与设计不符时,应及时与设计单位沟通,制定合理的设计和施工方案。

5.2.3 路基填筑路基施工前应做试验段,以确定土的松铺系数,路基填筑采取挂线法施工,以控制路基宽度、厚度、路拱等。

对于多年冻土地段的第一层路基填筑必须采用端部卸土的方法(滚填)填筑,汽车、拖拉机等带轮子的设备在前面尚未铺设足够的填料以及支持它以前,禁止在坡道上进出,第一层路堤的填筑厚度应适当加厚(一般为0.5~0.8m),使路基在运土车辆行驶时不软弹。

其它各层填筑按纵向法施工。

5.2.4 摊铺整平用推土机将土石方摊铺开并大致整平,细粒土用平地机进行精平,粗粒土、巨粒土用人工配合推土机进行精平。

5.2.5 碾压夯实路基土方整平后,测定土的含水量,当土的含水量达到最佳含水量+2%时,方可进行碾压,否则应进行晾晒或洒水。

碾压时,先用12t的振动式压路机静压两遍,再从弱振到强振碾压6~8 遍,使路基碾压密实。

路基石方用激振力50t 以上的振动式压路机碾压6~8 遍,使路基达到稳定,无轮迹。

5.2.6 检查签证路基碾压完毕后,应对路基碾压密实度进行自检,自检不合格应进行补压,路基局部的软弹、翻浆应进行处理,自检合格后方可向监理工程师报检。

经监理工程师检查签证后,方可进行下一层路基填筑。

5.2.7 路拱整修路基施工过程中应形成路拱,路拱坡度一般为2%,雨季为3%~4%,路基达到设计标高后,应使路拱达到设计要求。

5.2.8 整坡护坡路基填筑成型后,应对路基边坡进行整形(高填方路段应随填随整),边坡整形采用挖掘机和人工配合的方式进行,边坡整形时,应严格控制路基边坡的坡度和顺直度。

路基边坡的防护、加固均应满足保温层的要求,并严格按照施工规范和设计文件施工。

5.2.9 取土尽量采用集中取土场。

富冰冻土、饱冰冻土及含土冰层路段确需就近解决部分土源时,应在路基坡脚10m 以外取土;位于倾斜地形上的路基,取土坑应设在路堤上侧上坡,取土坑与路基坡脚间天然护道宽度不小于20m,路基两侧取土坑的最大深度不得超过天然上限的80%。

宽度不宜超过20m,坑底应有坡度,有出口,水能及时排出。

取土完毕后应将取土时挖出的草皮回填,填入坑中靠路基一侧并大致铺平,使其形成完整坡面。

春季,在解冻天气到来之前,需将取土坑和挖方段落上的积雪和青苔植被清除(堆放在一起),以加快土壤融化。

5.2.10 填料普通路段路基基底填料应选用保温隔水性能好的细粒土,上部(厚度不小于60cm)需用粗粒土。

对于换填路段的换填料应选用砂性土和砾石土等渗水土或当地非膨胀土。

对于路旁有积水的路段,路基底部应选用石方进行填筑。

采用粘性土或透水性不良的土壤填筑路堤时,要控制土的湿度,碾压时含水量不超过最佳含水量+2%,不得用冻土块或草皮层及沼泽地含草根的湿土填筑。

通过热融湖(塘)段的路基,水下部分必须用渗水性良好的土填筑,并高出最高水位0.5m。

5.2.11 排水多年冻土的排水应尽量远离路基坡脚,并力求排水畅通,不得在路基边坡附近形成积水洼地,更不能在边坡积水,以免引起路基多年冻土的融化,影响路基稳定。

施工的临时性排水与永久性排水相结合,使排水系统始终保持畅通。

对于路基坡脚无法与排水沟连同时,施工时用路基填料将积水坑回填,把积水挤至路基坡脚5m 以外。

地下水发育地段,路基边沟均应有防渗措施。

路堑坡顶修挡水埝时,挡水埝与坡顶距离不应小于6m。

对于处于不良地质地段的路基,应详细调查分析不良地质产生的原因,制定相应的处理方案,彻底根除不良地质对路基的危害。

6 主要机具设备每一个作业区段使用的主要机具设备见表1。

表1 一个作业区段施工机具表7 劳动力组织每一个作业区段需要的劳动力组合见表2。

表2 劳动力组织表8 质量要求及控制要点(1)所选填料经试验室确认合格后方可使用。

(2)当填料料源发生变化后,必经试验室重进行选定合格后方可使用。
