多年冻土地区路基施工要求

合集下载

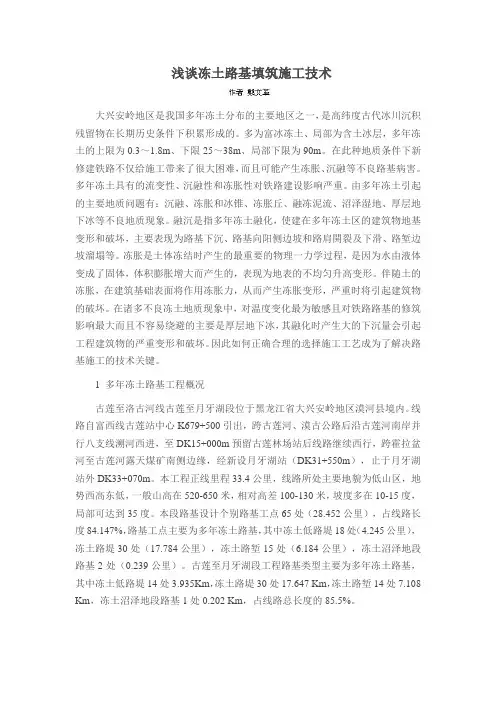

浅谈冻土路基填筑施工技术

浅谈冻土路基填筑施工技术

浅谈冻土路基填筑施工技术大兴安岭地区是我国多年冻土分布的主要地区之一,是高纬度古代冰川沉积残留物在长期历史条件下积累形成的。

多为富冰冻土、局部为含土冰层,多年冻土的上限为0.3~1.8m、下限25~38m、局部下限为90m。

在此种地质条件下新修建铁路不仅给施工带来了很大困难,而且可能产生冻胀、沉融等不良路基病害。

多年冻土具有的流变性、沉融性和冻胀性对铁路建设影响严重。

由多年冻土引起的主要地质问题有:沉融、冻胀和冰锥、冻胀丘、融冻泥流、沼泽湿地、厚层地下冰等不良地质现象。

融沉是指多年冻土融化,使建在多年冻土区的建筑物地基变形和破坏,主要表现为路基下沉、路基向阳侧边坡和路肩開裂及下滑、路堑边坡溜塌等。

冻胀是土体冻结时产生的最重要的物理一力学过程,是因为水由液体变成了固体,体积膨胀增大而产生的,表现为地表的不均匀升高变形。

伴随土的冻胀,在建筑基础表面将作用冻胀力,从而产生冻胀变形,严重时将引起建筑物的破坏。

在诸多不良冻土地质现象中,对温度变化最为敏感且对铁路路基的修筑影响最大而且不容易绕避的主要是厚层地下冰,其融化时产生大的下沉量会引起工程建筑物的严重变形和破坏。

因此如何正确合理的选择施工工艺成为了解决路基施工的技术关键。

1 多年冻土路基工程概况古莲至洛古河线古莲至月牙湖段位于黑龙江省大兴安岭地区漠河县境内。

线路自富西线古莲站中心K679+500引出,跨古莲河、漠古公路后沿古莲河南岸并行八支线溯河西进,至DK15+000m预留古莲林场站后线路继续西行,跨霍拉盆河至古莲河露天煤矿南侧边缘,经新设月牙湖站(DK31+550m),止于月牙湖站外DK33+070m。

本工程正线里程33.4公里,线路所处主要地貌为低山区,地势西高东低,一般山高在520-650米,相对高差100-130米,坡度多在10-15度,局部可达到35度。

本段路基设计个别路基工点65处(28.452公里),占线路长度84.147%,路基工点主要为多年冻土路基,其中冻土低路堤18处(4.245公里),冻土路堤30处(17.784公里),冻土路堑15处(6.184公里),冻土沼泽地段路基2处(0.239公里)。

多年冻土地区的路基施工规定

多年冻土地区的路基施工规定

多年冻土地区的路基施工规定
1、施工前应核查沿线冻土分布、类型、冻土上下限、冰层上限、地面水、地下水以及有无其它如热融(湖、塘)、冰丘、冰椎等不良地质路基地段情况。

2、施工必须严格遵循保护冻土的原则,使路基施工后仍处于热学稳定状态。

路基原则上均应采取路堤型式,尤其在厚冰发育地段,并尽可能避免零填或浅挖断面,以免造成严重热融沉陷等病害,弱融沉或不融沉的多年冻土地区,路基施工可按融化原则进行。

3、路基排水与加固除满足水力和土力条件外,还应考虑由于施工因素如排水系统修筑等引起的热力变化,不导致多年冻层上限的下降。

4、路基处于其它不良地质地段时,应按下列规定施工:
冰椎、冰丘地段采用冻结、拦截、截水墙、保温渗沟排水等方法处理;热融湖(塘)地段的路堤水下部分应用渗水性土;松软基底两侧宜设反压护道;沼泽冻土地段路堤下部应设置隔离层和隔温层,并保护好两侧地表植被;水鼓丘较重路段,可在上游主流处设地下渗沟或将水引到一定距离外的地面积冰场。

1。

冻土路段路基施工方案专项方案

冻土路段路基施工方案专项方案

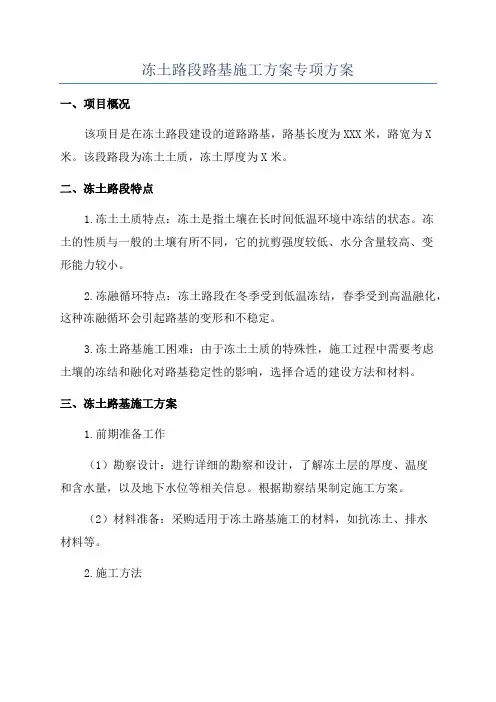

冻土路段路基施工方案专项方案一、项目概况该项目是在冻土路段建设的道路路基,路基长度为XXX米,路宽为X 米。

该段路段为冻土土质,冻土厚度为X米。

二、冻土路段特点1.冻土土质特点:冻土是指土壤在长时间低温环境中冻结的状态。

冻土的性质与一般的土壤有所不同,它的抗剪强度较低、水分含量较高、变形能力较小。

2.冻融循环特点:冻土路段在冬季受到低温冻结,春季受到高温融化,这种冻融循环会引起路基的变形和不稳定。

3.冻土路基施工困难:由于冻土土质的特殊性,施工过程中需要考虑土壤的冻结和融化对路基稳定性的影响,选择合适的建设方法和材料。

三、冻土路基施工方案1.前期准备工作(1)勘察设计:进行详细的勘察和设计,了解冻土层的厚度、温度和含水量,以及地下水位等相关信息。

根据勘察结果制定施工方案。

(2)材料准备:采购适用于冻土路基施工的材料,如抗冻土、排水材料等。

2.施工方法(1)地表冻结法:适用于冻土层较薄的情况。

先在地表开挖路基坑,然后在路基坑中安装冻结管,通过冷却管道的冷却循环,使路基土壤冻结成冰体,增加土壤的抗剪强度和稳定性。

(2)碎石填筑法:适用于冻土层较厚的情况。

在路基坑中填充碎石或骨料,形成稳定的路基。

(3)冻土加固法:适用于路基土壤较为松散的情况。

通过在路基土壤中注入冻结剂,使土壤冻结成冰体,增加土壤的稳定性。

3.施工步骤(1)清理路基坑:清理路基坑中的杂物和积水,确保施工区域干燥洁净。

(2)施工方法选择:根据冻土层厚度和土性,选择适用的施工方法。

(3)施工材料铺设:根据设计要求,将抗冻土和排水材料铺设在路基坑中。

(4)施工工艺控制:根据施工方法,严格控制施工过程中的温度和湿度,避免冻土层融化和变形。

(5)质量检验:对施工完成的路基进行质量检验,确保施工质量。

四、安全措施1.施工现场设置警示标志,提醒过往行人和车辆注意安全。

2.施工过程中严格遵守安全操作规程,提高员工的安全意识,确保施工过程安全。

3.对施工现场进行定期检查,及时发现和处理安全隐患。

多年冻土地区公路设计与施工技术细则ppt课件

多年冻土地区公路设计与施工技术细则ppt课件

地下冰发育 一般发育
对环境 影响 影响大
有不利影响
简单场地
<-1.5
地下冰不发 育
不发育
无影响
多年冻土地区公路设计与施工技术细则
33
4
工程地质勘察
工程地质勘察与取样 工程地质勘察适宜的时间应有利于工作,又不至于过多影响冻土环境。
冻土地质坑探
冻土岩芯
多年冻土地区公路设计与施工技术细则
34
5
一般路基设计
病 害
洞内路面结冰
洞口路堑雪害
洞口冰雪融水
涌入
多年冻土地区公路设计与施工技术细则
14

条件已经成熟
制 背 景
区域发展需要
自1954年青康公路第一次发现多年冻土至今,
我国多年冻我土国地多区年公冻路高土修速地筑区技技地术术域的准辽工备阔程、建资设源历丰富、经济
史已有50多落年后,,研实究现青历交藏史通高持的速续跨公30越路多式及年发东,展北特是多别西条是部省大级开高发速和公路已列入
多年冻土地区公路设计与施工技术细则 JTG/T D31-04-2012
xxx
xxxxxx
20多年1冻3土年地区公5路月设计与●施工x技x术x细则
1
提纲
1 多年冻土区公路建设存在的问题
2 《细则》编制概况
3 《细则》编制实施过程
4 《细则》总体解读
多年冻土地区公路设计与施工技术细则
2




花大公路







多年冻土地区公路设计与施工技术细则
3
多 青藏公路(G109):是进藏运输的主通道,穿越750km多年冻土地带,全段

冻土路段路基施工方案专项方案

冻土路段路基施工方案专项方案

冻土路段路基施工方案专项方案
在冻土地区进行公路路基施工是一项复杂的工程,需要采取科学合理的施工方案,以确保道路的稳定性和安全性。

本文将从冻土路段特点、施工前准备、路基施工工艺、施工质量控制等方面详细介绍冻土路段路基施工的专项方案。

冻土路段特点
冻土指在寒冷地区下层土壤因低温而冰结为固态,具有一定的强度和不透水性。

在冻土路段进行路基施工时,由于冻土的特性,施工方式需要进行专项设计和施工方案制定。

施工前准备
在进入冻土路段路基施工前,首先需要做好充分的准备工作。

包括对施工区域
的勘察预测、环境评估、施工工艺选择、材料准备等工作。

在准备阶段,需要制定详细的施工计划和施工流程图,确保施工顺利进行。

路基施工工艺
在冻土路段路基施工中,应根据路段冻土层厚度、冰冻深度等因素选择合适的
施工工艺。

一般采用预埋管道输送热源,通过加热提高路基土壤温度,使其变软并具有一定的可塑性,然后进行路基填筑和夯实工作。

在施工中需要严格控制路基填筑的厚度和夯实的密实度,确保路基的稳定性和承载能力。

施工质量控制
冻土路段路基施工质量的控制是保证道路安全运营的关键。

在施工过程中,应
对路基填筑、夯实、平整等工艺进行全面监控和检查,确保施工质量符合设计要求。

同时,对施工现场环境进行监测和评估,及时处理施工中的问题和风险。

结束语
冻土路段路基施工是一项复杂的工程,需要科学的施工方案和严格的质量控制,才能确保道路的安全与稳定。

本文所介绍的专项方案旨在为冻土路段路基施工提供一些参考,希望能对相关工程人员和实践工作者有所帮助。

多年冻土地区路基施工

多年冻土地区路基施工

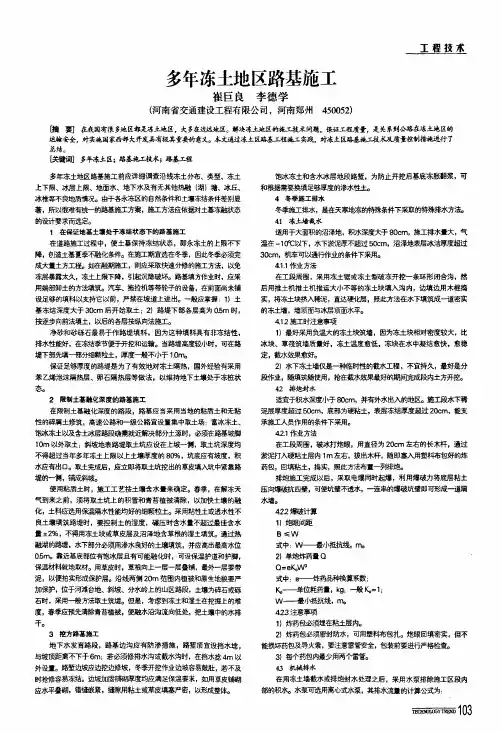

多年冻土地区路基施工崔巨良李德学(河南省交通建设工程有限公司,河南郑州450052)工程技术E}寅要】在我国有很多地区都是冻土地区,大多在边远地区。

解决冻土地区的施工技术问题,保证工程质量,是关系到公路在冻土地区的运输-窑x-全,对实施国家西部大开发具有极其重要的意义。

本文通过冻土区路基工.程施工实践,对冻土区路基施工技术及质量控制措施进行了总结。

[关键词]多年冻土区;路基施工技术;路基工堆多年冻土地区路基施工前应详细调查沿线冻土分布、类型、冻土上下限、冰层上限、地面水、地下水及有无其他热融(湖)塘、冰丘、冰椎等不良地质情况。

由于各永冻区的自然条件和土壤冻结条件差别显著,所以很难有统一的路基施工方案,施工方法应依据对土基冻融状态的设计要求而选定。

1在保证地基土壤处于冻结状态下的路基施工在道路施工过程中,使土基保持冻结状态,即永冻土的上限不下降,创造土基夏季不融化条件。

在施工期宜选在冬季,因此冬季必须完成大量土方工程。

如在融期施工,则应采取快速分修的施工方法,以免冻层暴露太久,冻土上限下降,引起沉隐破坏。

路基填方作业时,应采用端部卸土的方法填筑。

汽车、拖拉机等带轮子的设备,在前面尚未铺设足够的填料以支持它以前,严禁在坡道上进出。

一般应掌握:1)土基冻结深度大于30cm后开始取土;2)路堤下部各层高为05m时,按逐步向前法填土,以后的各层按纵向法施工。

净砂和砂砾石最易于作路堤填料,因为这种填料具有非冻结性,排水性能好,在冻结季节便于开挖和运输。

当路堤高度较小时,可在路堤下部先填—部分细颗粒土,厚度—般不,J、于1.0m o保证足够厚度的路堤是为了有效地对冻土隔热,国外经验有采用苯乙烯泡沫隔热层、卵石隔热层等做法,以维持地下土壤处于冻桩状态。

2限制土基融化深度的路基施工在限制土基融化深度的路段,路基应当采用当地的粘质土和无粘性的碎屑土修筑,高速公路和一级公路宜设置集中取土场;富冰冻土、饱冰冻土以及含土冰层路段确需就近解决部分土源时,必须在路基坡脚10m以外取土:斜坡地表路堤取土坑应设在上坡一侧,取土坑深度均不得超过当年多年冻土上限以上土壤厚度的80%,坑底应有坡度,积水应有出口。

多年冻土路基施工方案

多年冻土路基施工方案

省道201线室韦至阿木古郞公路室韦至拉布大林一级公路第04合同段多年冻土路基施工专项方案中国中铁航空港建设集团有限公司省道201线室韦至拉布大林公路项目土建工程第04合同段项目经理部2013年5月25日目录第一章工程概况 (3)1.1工程概况 (3)1.2施工组织机构 (3)1.3计划工期: (4)1.4计划投入机械设备: (4)第二章多年冻土路基施工方法及施工工艺 (4)2.1冻土施工具体处理方法 (4)2.2冻土施工 (5)2.3工艺特点 (7)2.4施工工艺 (7)2.5施工流程 (8)2.6操作要点 (8)2.7质量要求及控制要点 (9)第三章施工安全及环保注意事项 (10)2精选资料3.1施工安全措施 (10)3.2环境保护和水土保持措施 (14)3.3施工环境保护、水土保持措施 (15)多年冻土路基施工专项方案第一章工程概况1.1工程概况本项目沿线岛状多年冻土发育于低洼地、地表积水、塔头草生长茂盛、草炭和泥炭发育的沼泽化湿地当中。

冻土的天然上限浅,一般在0.8-2.3米,天然上限最大为2.5米,冻土厚度较小,一般为1.5-3.0米,最大厚度约为5.9米。

冻土总含水量高,一般为35-65%。

多年冻土的构造多为层状或整体构造的富冰冻土、饱冰冻土、多冰冻土。

本路段多年冻土的地温较高,处于退化阶段,极不稳定。

多年冻土的处理原则:根据区内多年冻土的构造特征、平面分布状况及所处的环境条件,为保证多年冻土地区路基的稳定和可靠性,针对不同的多年冻土工程地质条件,结合已有的多年冻土区公路建设工程经验和研究成果,处理时尽可能优先采用挖除换填处理方法,对于多年冻土埋藏较深、厚度较大的路段采取“保护冻土、控制融化速率”的设计原则。

结合本项目多年冻土的特征,对于多年冻土埋藏较深、厚度较大的路段通过计算确可修改编辑定各多年冻土路段的下临界高度hL及上临界高度hu,采用相应的特殊设计措施。

1.2施工组织机构本段落由路基施工一队负责施工,测量组负责施工放样。

冻土地区路基施工要点

冻土地区路基施工要点

冻土地区路基施工要点摘要:在我国一些省份的地区常年处于寒冷季节,冻土区域广泛,独特的气候特征,对公路交通的建立提出了更为严苛的要求。

在冻土区域公路建设中,如何科学合理的处理区域冻土的影响,保证高效、高质量的建设。

本文就冻土区域路基施工要点作简要分析。

引言:本文从冻土自身特点及对路基的危害,并以路基施工的角度出发,对冻土地区路基施工处理方法和施工注意事项等方面作简要分析。

关键词:冻土危害、路基施工要点一、何为冻土以及冻土对路基危害冻土,顾名思义即含有冰晶的土壤或岩石,温度常为负温。

冻土受季节条件的影响,冻土又可分为:冬季冻土表层冻结,夏季气温回升冻土表层融化的冻土为季节性冻土;我国边远地区,常年气温处于零下,自然该区域的土壤呈现多年(永久)性冻土。

冻土对路基的危害;无论是季节性冻土还是多年冻土,其对路基的危害大致分为冻胀和融沉两类。

冻土冻胀指土壤中所含的自由水和结合水凝结成冰所导致体积膨胀,对路基产生膨胀性破坏。

冻土膨胀程度受土壤条件、含水率、冰层厚度、温度等条件影响,其中土壤含水率和温度是主要影响因素。

冻土融沉全称为冻土融化沉降,冻土融沉的诱发因素以自然诱发因素和人为因素为主。

冻土受外界条件的影响,导致土壤的冰层融化,在土层表面的荷载作用和土体自重的影响下,路基发生沉降,甚至塌陷。

冻土冰害是指路堑开挖后其边坡中的冰层融化或者地下水从中流出,在寒冬低温季节形成随流随冻,边坡挂冰、路堑内积水淹没路基等危害路基的现象。

上诉现象是常见冻土地区路基工程建设中存在的严重危害,在路基工程建设中任何危害不仅难以保证路基工程高效、高质量的建设,而且可能诱发严重安全事故,故在冻土地区路基工程建设中杜绝冻土所带来的危害,是工程建设首要问题。

下文将冻土地区路基工程建设的要点以及注意事项作简要分析。

二、冻土地区路基工程建设要点和注意事项1.冻土地区路基工程施工原则1)、保护多年冻土施工原则:冻土地区冻土呈现如下特征时:冻土常年湿度较低、土壤中的冰体稳定;冻土路基施工地段中冻土在厚层地下冰段时;冻土地区中土壤含冰量充足(富冰区域);公路建设等级较高等特定情况下,我们在路基施工时为保证工程质量,我们宜采用保护施工路段的冻土原则施工。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

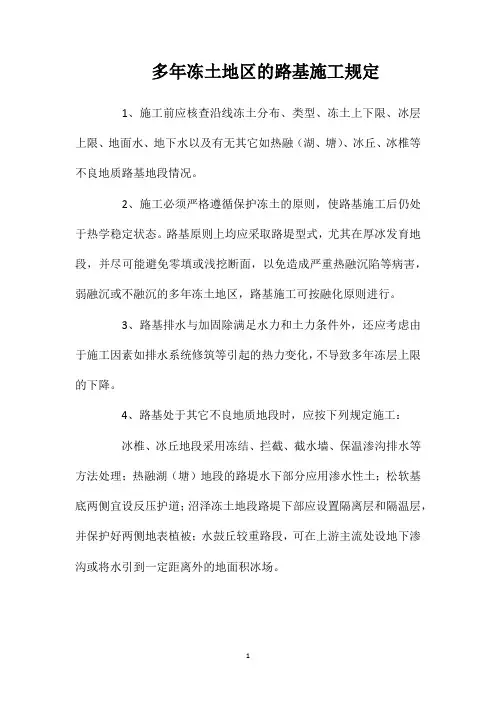

多年冻土地区路基施工要求
摘要:浅析多年冻土地区路基施工时注意事项和具体要求,以减少路基由于病害产生的不利影响。

关键词:多年冻土路基施工要求
施工前应核查沿线冻土分布类型、冻土上下线、冰层上线、地面水、地下水以及有无其他如热融、冰丘、冰锥等不良地质路基地段情况。

施工必须严格遵循保护冻土的原则,使路基施工后仍处于热半稳定状态,路基原则上均采用路堤形式,尤其在厚冰发育地段,并尽可能避免零填或浅挖断面,以免造成严重热融沉陷等病害,弱融沉或不融沉的多年冻土地区,路基施工可按融化原则进行。

路基排水与加固除满足水力和土力条件外,还应考虑由于施工因素如排水系统修筑等引起的热力变化,不导致多年冻层上限的下降。

填方路基施工应满足以下要求:
1、排水当路基位于永久冻土的富冰冻土、刨冰冻土或含土冰层地段时,必须保持路基及周围的冻土处于冻结状态,排水系统与路基坡脚应保持足够距离;高含冰量冻土集中路段,严禁坡脚滞水、路测积水,边坡应及时铺填草皮。

在少冰与多冰冻土地段,也应避免施工时破坏土基热流平衡。

排水沟与坡脚距离不应小雨2m;沼泽湿地地段不应小雨8m;饱冰冻土及含土冰层地段,应避免修建排水沟和截水沟,宜修建挡水堰,距坡脚应小于6m,若修建排水沟则不应小于10m。

2、基底填方基底为含冰过多的细粒土且地下冰层不厚,可挖除并用渗水性土回填压实,再填路基。

当基底为排水困难的低洼沼泽地段时,其底部应设置毛细水隔离层,其厚度宜在路堤沉落后至少高出水面0.5m,并在此上铺设反滤层;泥沼地段路基基底生长搭头草时,可利用其做隔温层。

上述地段路堤应预加沉落度,并在修筑路面结构之前,路基沉降基本趋于稳定。

3、路基高度应达到防止翻浆与不超过路基冻胀值要求的最小填土高度,按保持冻结原则施工的路段,应同时满足冻土上限不下降的要求。

4、取土宜设置集中取土场,富冰冻土、饱冰冻土、及含土冰层路段,确需就近解决部分土源时,应在路基坡脚10m以外取土;斜坡地表路堤,取土坑应设在上坡一侧,取土坑深度均不得超过当地多年冻土上限以上土层厚度的
80%,坑底应有坡度,积水应有出口,水能及时排除,同时取土坑的外露面,亦宜用草皮铺填。

5、填料应选用保温隔水性能均较好的细粒土。

采用粘性土或透水性不良土填筑路堤时,要控制土的湿度,碾压时含水量不能超过最佳含水量的4-2%,不得用冻土块或草皮层及沼泽地含草根的湿土填筑路基。

6、压实压实检查应采用重型击实标准。

成型后路床强度应符合设计要求,用不小于20T的压路机或有效碾压机械进行碾压检验2-3遍,无轮迹和软弹现象。

7、侧向保护靠近基底部位有饱冰层且有可能融化时,宜设保温护道和护脚。

保温材料宜就地取材,用草皮时,草根应向上一层一层叠铺,最外一层应带泥,以便拍实形成保护层:沿线两侧20m内植被和原生地貌应严加保护。

挖方路基施工应符合以下要求:
1)、排水地下水发育地段,路基边沟均应有防渗措施,路堑坡顶避免设置截水沟和排水沟,宜修挡水埝并于坡顶距离不小于6m。

若必须修排水沟或截水沟,距挡水堰外距离不应小于4m。

2)、土质边坡加固铺砌厚度均应满足保温层要求。

如用草皮铺砌,应水平叠砌,错缝嵌紧缝隙用粘土或草皮填塞密实,练成整体,草皮要及时铺筑。

3)、饱冰冻土、含土冰层路堑地段,未放置开挖后基底冻胀翻浆,可根据需要换填足够厚度的渗水性土。

路基处于其他不良地段时,应按下列规定施工:
冰锥地段采用冻结、拦截、截水墙、保温渗沟排水等方法处理;松软基底两侧宜设反压护道,沼泽冻土地段路堤下部应设置隔离层和隔温层,并保护好两侧地表植被。

相关文档
最新文档
