深基坑土方开挖、基坑支护、降水方案专家论证版

合集下载

深基坑放坡开挖专家论证方案

深基坑放坡开挖专家论证方案

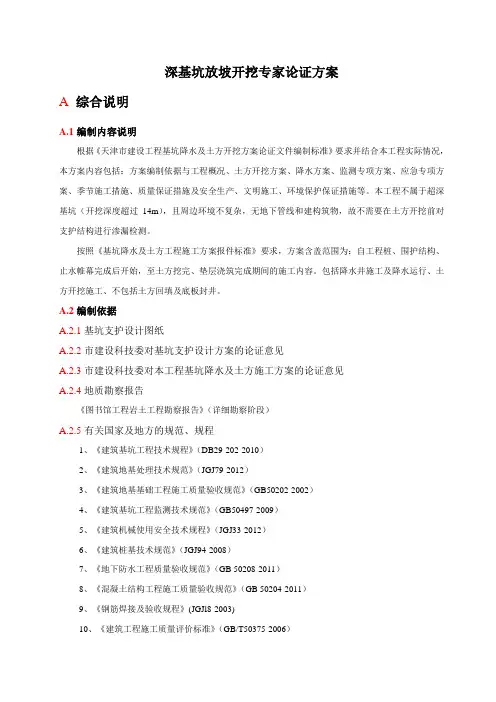

深基坑放坡开挖专家论证方案A 综合说明A.1编制内容说明根据《天津市建设工程基坑降水及土方开挖方案论证文件编制标准》要求并结合本工程实际情况,本方案内容包括:方案编制依据与工程概况、土方开挖方案、降水方案、监测专项方案、应急专项方案、季节施工措施、质量保证措施及安全生产、文明施工、环境保护保证措施等。

本工程不属于超深基坑(开挖深度超过14m),且周边环境不复杂,无地下管线和建构筑物,故不需要在土方开挖前对支护结构进行渗漏检测。

按照《基坑降水及土方工程施工方案报件标准》要求,方案含盖范围为:自工程桩、围护结构、止水帷幕完成后开始,至土方挖完、垫层浇筑完成期间的施工内容。

包括降水井施工及降水运行、土方开挖施工、不包括土方回填及底板封井。

A.2编制依据A.2.1基坑支护设计图纸A.2.2市建设科技委对基坑支护设计方案的论证意见A.2.3市建设科技委对本工程基坑降水及土方施工方案的论证意见A.2.4地质勘察报告《图书馆工程岩土工程勘察报告》(详细勘察阶段)A.2.5有关国家及地方的规范、规程1、《建筑基坑工程技术规程》(DB29-202-2010)2、《建筑地基处理技术规范》(JGJ79-2012)3、《建筑地基基础工程施工质量验收规范》(GB50202-2002)4、《建筑基坑工程监测技术规范》(GB50497-2009)5、《建筑机械使用安全技术规程》(JGJ33-2012)6、《建筑桩基技术规范》(JGJ94-2008)7、《地下防水工程质量验收规范》(GB 50208-2011)8、《混凝土结构工程施工质量验收规范》(GB 50204-2011)9、《钢筋焊接及验收规程》(JGJl8-2003)10、《建筑工程施工质量评价标准》(GB/T50375-2006)A.3专家论证意见回复A.3.1意见一1、补充基坑支护论证内容回复:已作为附件,将复印件附于方案中。

2、地下基础施工处于雨季,应采取引流管疏干地下水措施。

深基坑支护降水土方开挖方案

深基坑支护降水土方开挖方案

深基坑支护降水土方开挖方案一、工程概况。

咱们这个工程啊,有个深基坑的部分,就像一个大坑一样,但是这个坑可重要啦。

它的深度、周边环境啥的都得搞清楚。

比如说,这个基坑深度大概有[X]米深,周围可能有建筑物啊、道路啊之类的东西。

要是不小心,咱们在挖这个坑的时候就可能影响到旁边的这些东西,那就麻烦大了。

二、深基坑支护方案。

# (一)支护方式选择。

1. 考虑来考虑去,咱们决定用[具体支护方式,比如土钉墙支护]。

为啥呢?因为这种方式对于咱们这个基坑的土质、周边环境和深度比较合适。

就像给这个基坑穿上一件合身的铠甲一样,能稳稳地把坑壁撑住。

2. 这个土钉墙支护啊,就是在基坑壁上打上一些土钉,就像小钉子一样,然后再配上钢筋网和喷射混凝土。

这就好比把很多小手抓在坑壁上,再用一层结实的“皮”把它们固定住,这样坑壁就不容易塌啦。

# (二)支护施工流程。

1. 首先得先把基坑周边清理干净,就像给要干活的地方打扫一下卫生一样。

把那些乱七八糟的东西都弄走,这样施工的时候就不会磕磕绊绊的。

2. 然后呢,就开始定位放线啦。

这就像是给土钉墙画个蓝图,告诉大家每个土钉该打在哪里,可不能乱打一气。

3. 接下来就是钻孔啦,就像在墙上打孔一样,不过这个孔可是有讲究的,得按照之前定好的位置和深度来钻。

钻孔的时候得小心,要是钻歪了,那土钉可就不好打进去了。

4. 孔钻好之后,就把土钉插进去,再灌注水泥砂浆。

这就像给土钉和坑壁之间建立一个牢固的连接,让土钉紧紧地抓住坑壁。

5. 最后就是铺设钢筋网,然后喷射混凝土啦。

钢筋网就像骨架一样,混凝土就是肌肉,这样一组合,这个支护结构就变得很结实啦。

# (三)支护监测。

1. 在支护施工的过程中,咱们可不能不管不顾,得随时监测。

就像医生给病人看病一样,得时刻关注这个支护结构的“健康状况”。

2. 监测的内容包括基坑顶部的水平位移和沉降,还有土钉的拉力等等。

如果发现这些数值有异常,就像发现人生病发烧了一样,得赶紧想办法处理。

深基坑支护施工方案(专家论证)

深基坑支护施工方案(专家论证)

深基坑支护施工方案(专家论证)一、背景介绍深基坑支护工程是城市土地利用再开发中常见的工程类型,针对地下深基坑施工过程中的地质、水文等情况,支护方案设计至关重要。

本文将就深基坑支护施工方案进行论证,以确保工程施工的安全与可靠性。

二、问题分析深基坑支护工程中存在的主要问题包括土质地质条件、基坑深度、沉降变形、支护结构稳定性和周边环境影响等。

针对这些问题,需制定合理的支护方案,以确保施工的可靠性。

三、支护方案选型1. 支护结构选型在支护结构的选型上,应根据基坑的深度、土质条件和周边环境等因素进行综合考虑。

可以采用钢支撑加混凝土梁、围护桩加梁柱等多种结构形式,以满足工程的需要。

2. 支护材料选择支护施工中所使用的材料也是至关重要的。

需要确保支撑材料的强度、稳定性和耐腐蚀性等性能符合工程要求,以保证支护结构的稳定性和持久性。

3. 监测系统建设在支护施工过程中,监测是至关重要的环节。

需要建立完善的监测系统,对基坑周边环境、支护结构变形等情况进行实时监测,及时调整施工方案,确保工程的安全性。

四、专家论证针对所提出的深基坑支护施工方案,应邀请相关专家进行论证。

专家应根据工程的实际情况,对支护方案的合理性、可行性进行评估,提出建设性意见,以确保工程的顺利进行。

五、总结与展望深基坑支护工程是一项复杂的工程类型,需要综合考虑地质、水文、结构等多方面因素。

通过专家论证,可以进一步完善支护施工方案,确保工程的顺利进行。

未来,我们将继续深入研究深基坑支护施工技术,不断提高工程质量和安全性。

以上便是关于深基坑支护施工方案的专家论证,希望能为相关工程师提供一定的参考和借鉴价值。

土方开挖、深基坑支护(降水)施工组织设计模板(专家论证版)

土方开挖、深基坑支护(降水)施工组织设计模板(专家论证版)

XX项目土方开挖、基坑支护(降水)施工组织设计项目效果图编制:审核:审批:(三号黑体,居中、加粗)中国建筑第二工程局有限公司(专业分包编制,改为专业分包单位名称)目录一、工程概况 (1)1、工程基本情况 (1)2、现场地质、水文、气象、场地及周边条件 (1)3、工程中突出或有特色的施工内容 (1)4、基坑支护设计 (1)5、基坑降水(排水)设计 (2)6、土方开挖设计 (2)7、土方回填设计 (2)8、基坑监测设计 (2)9、特殊处理设计 (3)二、编制依据 (3)三、施工部署 (3)1、施工管理目标 (3)2、总承包单位的合同施工范围 (4)3、组织机构及人员的分工、职责 (4)4、施工部署的总体原则 (6)5、各施工阶段的流水段划分 (7)6、工程的重点与难点分析及采取措施 (7)7、四新技术推广应用计划。

(7)8、施工组织协调 (7)四、施工总平面布置 (7)1、施工现场总平面设计原则及具体要求 (7)2、施工现场总平面布置 (9)3、各施工阶段总平面布置图 (13)五、施工准备及主要资源配置计划 (13)1、技术准备 (13)2、施工方案编制计划 (14)3、试验工作计划 (15)4、施工前现场准备工作 (15)5、劳动力计划 (16)6、施工机具计划 (16)7、检验试验器具计划 (16)8、材料计划 (17)六、施工进度计划及工期保证措施 (17)1、施工总进度计划 (17)七、施工方法 (17)1、基坑支护 (17)2、基坑降水 (27)3、土方开挖 (28)4、土方回填 (34)八、基坑监测监控 (35)九、绿色施工 (37)1、绿色施工目标 (37)2、绿色施工组织管理 (38)3、绿色施工的一般规定 (39)4、资源节约 (40)5、环境保护 (42)十、主要施工管理措施 (48)1、冬雨季施工措施 (48)2、技术保证措施 (51)3、质量保证措施 (51)4、安全保证措施 (53)5、工期保证措施 (56)6、消防措施 (57)7、降本增效措施 (59)十一、应急预案 (61)1、应急组织机构 (61)2、应急救援职责 (61)3、危险源识别分析 (63)4、应急演练 (66)5、应急处理流程 (66)6、应急处理方法 (66)7、应急救援电话及路线 (70)十二、计算书及附图 (70)1、土方施工机械配置 (70)2、其他计算 (71)3、附图及附表 (71)十三、企业及人员资质 (71)XX项目土方开挖、基坑支护(降水)施工组织设计一、工程概况1、工程基本情况(工程地点、与周边环境的关系、场地标高、基坑支护周长、基坑面积、基坑底标高、开挖深度、基坑等级等;所采用的支护形式、降排水方式等)2、现场地质、水文、气象、场地及周边条件(参考地勘报告)3、工程中突出或有特色的施工内容4、基坑支护设计4.1 自然放坡本工程边坡采用自然放坡,坡度为土1:, 土1:。

深基坑工程基坑支护、基坑降水、土方开挖安全专项施工方案

深基坑工程基坑支护、基坑降水、土方开挖安全专项施工方案

深基坑工程施工方案
一、引言
深基坑工程是建筑工程中重要的施工形式之一,然而基坑工程的施工过程中存
在着较大的风险。

为了保障基坑工程的施工质量,确保工程进度和人员安全,特制定本专项施工方案。

二、基坑支护方案
2.1 轻型支护
在基坑开挖过程中,采用轻型支护结构作为临时支护,包括桩梁支撑、水泥土
拱券支护等,以确保基坑周边土体的稳定和施工安全。

2.2 重型支护
对于深基坑工程,在特定区域采用混凝土梁柱等重型支护结构,以承受土体的
巨大压力,保证基坑的稳定和安全。

三、基坑降水方案
3.1 土壤分析
在施工前进行基坑周边土体的水文地质勘察和土壤力学分析,确定降水量和降
水方法。

3.2 降水方式
通过抽水井、水泵等设备进行基坑降水,及时排除基坑内的地下水,以保证基
坑开挖的安全和高效进行。

四、土方开挖安全方案
4.1 安全措施
在土方开挖过程中,严格按照设计要求采取支护措施,保障施工人员和设备的
安全,避免土方坍塌等事故的发生。

4.2 施工监管
加强现场施工监管,确保施工人员严格按照操作规程执行,遵守安全生产规定,提高工程施工质量和效率。

五、总结
深基坑工程是一项复杂而重要的工程,施工过程中需要严格遵守相关规范和施工方案,保障工程的安全和质量。

本文专项施工方案对深基坑工程施工提出了一系列支护、降水、土方开挖等方面的建议,希望能为深基坑工程的施工提供参考和指导。

深基坑支护安全专项施工方案(专家论证)

深基坑支护安全专项施工方案(专家论证)

深基坑支护安全专项施工方案(专家论证)(二)土方开挖主要方法:1土方开挖时,需修筑10~15%的坡道,以便挖土及时运输车辆进出。

2采用挖掘机挖土,人工抄平,开挖出的土方由自卸车运出。

3在土方开挖区,制定土方开挖高程控制方格网,根据高程控制点在网点木桩上定出标高,有卷尺或水平仪控制各点的下挖深度。

4挖掘机开挖时,操作人员上岗前必须检查挖掘机情况,发现问题及时修理,严禁带病操作。

在前、后行驶时,必须看清前、后方是否有人或障碍物。

机械在回转时必须看清360回转半径内是否有物料、人等情况。

5基坑边角处机械开挖不到的地方,用人工配合清坡,将松土清至机械作业半径范围内,再用机械运出。

6机械挖土时,留足150~300mm的土层,待验坑槽后人工修平。

7土方超挖部份用与基土相同的土料回填,并分层夯实至要求的密实度,或用碎石土料夯实回填。

(三)土方开挖技术要求:1基坑开挖过程中,坡顶10m范围内不允许堆载。

2机械开挖后,应需预留一定厚度的保护层,用人工修整坡面。

3开挖到坑底设计标高时应预留20cm厚度的保护层,且及时封底,防止坑底在空气中暴露时间过长和泡水。

4做好基坑内外排水设施,尤其在雨季施工时更应该加强基坑内积水抽排,确保基坑安全。

5基坑开挖、换填、施工结构及回填过程中严禁带水作业。

基坑锚杆边坡支护采用逆做法,边开挖边支护,原则上分层开挖高度不超过3m,分段长度不宜超过20m。

6对于现状地表近期堆积大量弃土段先清除地表弃土再进行基坑开挖及支护。

基坑石方开挖施工工艺框图准备工作(四)边坡支护边坡修整、锚杆边坡支护清理自卸车运石碴挖掘机装石碴(炮机)踢打汽车挖装机械检修技术标准学习转移工作面1、施工工艺技术总体施工方法基坑支护为临时安全措施,因工期很紧,在保证安全的情况下,土石方分段分层开挖。

总体施工流程:施工准备→土石方开挖→修坡→脚手架搭设→成孔→放锚杆注浆→编网片筋喷锚→验收→重复以上工序至坑底。

2、基坑支护设计方案1、基坑北面边坡:○a、Ⅰ区(2/01轴-12轴交T轴)基坑高度为约16米左右,先对边坡土石方进行降台,然后放坡处理方案,上部边坡高度为8米,施工坡度为1:1.3、台阶宽度为2-3米,下部边坡高度为约8米,施工坡度为1:1.3、该坡面修好坡好不做锚杆边坡技护。

(完整word版)深基坑开挖及支护施工方案(专家论证)

(完整word版)深基坑开挖及支护施工方案(专家论证)

第一节编制依据 (1)第二节工程概况 (1)一.工程概况 (1)二.基坑概况 (1)三、工程地质概况 (1)四.周边环境概况 (2)第三节基坑支护设计 (2)第四节施工计划 (4)第五节、深基坑支护施工方法 (7)一.开挖原则 (7)二.深基坑支护及开挖工艺 (8)三.特殊情况处理 (8)第六节基坑降水处理 (9)第七节土方开挖方案 (9)一土方开挖概况 (9)二.机械配置 (10)三.土方开挖施工准备 (11)四.土方开挖实施方案 (11)五.土方收尾处土方开挖 (12)六.土方外运及文明施工措施 (12)第八节基坑监测 (13)第九节安全防护及应急措施 (14)一.安全防护 (14)二.应急措施 (15)一方御湾商住小区深基坑土方开挖专项施工方案第一节编制依据1、本工程设计图纸。

2、广州地质勘察基础工程公司提供的岩土工程勘察报告。

3、建筑基坑支护工程技术规程(DBJ/T15-20—97);4、建筑基坑支护技术规程(JGJ120—99);5、《喷射混凝土支护技术规范》(GB50086—2001);6、《建筑基坑工程监测技术规范》(GB50497-2009);7、《混凝土结构工程施工及验收规范》(GB50204-2002);8、《工程测量规范规程》(GB50026—93);9、《建筑地基与基础设计规范》;10、《砼工结构边坡施工质量验收规范》(GB50204—2002);11、本企业内部质量文件、管理制度。

第二节工程概况一.工程概况1、一方御湾商住小区,属于商用住宅工程,位于罗定市光明路与兴隆路交汇的东南侧,南邻罗定江。

本项目建设2层地下室,地上14~28层,分别为1#、2#、3#、4#、5#、6#、7#、8#、9#、10#、11#、12#楼,用地面积18262。

30M2,建筑面积为111140。

87M2.2、地下室基础边坡最深为-7.7m,大部分基坑深度在—4。

3米,-4.9米,根据现场环境,西北面为民用住宅区间距约8米,而部分基坑支护深度超过5米,鉴定为深基坑.3、根据地勘报告及坑壁土质情况,基坑坑壁土质有粉质粘土含卵石砾砂和粉质粘土层分部稳定,力学性质好,有一定强度,其中下层有强风化、中风化和微风化岩层,力学性质较好,强度较高,为满足深基坑安全施工要求,本基坑自稳边坡支护方式并四周坑壁及基坑内做锚杆挂网喷浆处理。

深基坑工程基坑支护基坑降水土方开挖安全专项施工方案

深基坑工程基坑支护基坑降水土方开挖安全专项施工方案

深基坑工程基坑支护基坑降水土方开挖安全专项施工方案一、工程概况本工程是深基坑工程,深度达到20米,计划使用开挖支护法施工。

基坑开挖过程中需要进行基坑支护、基坑降水以及土方开挖安全等专项施工。

二、基坑支护方案1.支护方法:采用桩墙结合土壁的支护形式。

首先进行桩基础施工,根据设计要求设置荷载桩及水平支撑桩。

然后进行土壁施工,选用符合设计要求的土方材料,并控制土壁平直、垂直度等质量指标。

2.监测技术:在整个支护过程中,需要进行监测。

监测内容包括支撑桩的沉降、倾斜情况以及土壁的变形情况。

采用自动监测仪器对这些数据进行实时监测和记录,以提供工程施工过程中的参数参考。

三、基坑降水方案1.降水井施工:首先进行降水井的施工,设置足够数量的降水井点,保证降水效果。

降水井应设置于基坑外围,并合理设置井距。

2.降水设备选择:根据需要降水的流量和井的深度,选择合适的降水泵和管道设备。

确保降水设备的流量、扬程等性能符合要求,并进行必要的维护和保养。

3.监测控制:在降水过程中,需要进行降水效果的监测控制。

根据实时监测的数据,灵活调整降水量,并随时关注降水井的沉降情况。

同时,定期清理井内的泥沙和淤泥,防止堵塞。

四、土方开挖安全方案1.土方开挖顺序:按照设计要求,控制开挖面的宽度和深度。

避免过度开挖,导致基坑边坡的稳定性下降。

先从顶部开始逐层开挖,将土方逐渐均匀削平,避免出现大量土方堆积于基坑内造成压力。

2.周边建筑物保护:在土方开挖过程中,需要保护周边建筑物的安全。

采取合适的支护措施,如设置支撑柱、支护墙等,并对建筑物进行定期巡视,确保其安全。

3.排土运输:控制土方开挖过程中的土方运输方式。

选择合适的运输工具和设备,确保土方运输过程中的安全性。

同时,合理安排土方堆放区,避免土方堆积过高或堆积于基坑周边,引起安全隐患。

4.安全防护措施:施工现场应配备必要的安全防护设备,如安全帽、防护眼镜、安全绳等,确保施工人员的安全。

施工现场应设置合理的警示标志,加强对施工人员的安全教育和培训。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

集团有限公司深基坑土方开挖、基坑支护、降水专项方案编制:审核:审批:集团有限公司2011年10月31日目录工程概况1.岩土地质构造-----------------------------------------------------3-4页2.含水层分布特征-----------------------------------------------------4页3.现场及周边环境-----------------------------------------------------4页4.土方工程概况-------------------------------------------------------5页5.桩基及基坑支护概况-------------------------------------------------6页6.降水工程概况-------------------------------------------------------6页土方开挖一土方开挖施工部署及施工顺序-----------------------------------------6页1.土方开挖主要情况-------------------------------------------------6-7页2.第一阶段土方开挖-------------------------------------------------7-9页3.第二阶段土方开挖-------------------------------------------------9-15页4.注意事项--------------------------------------------------------15-18页基坑支护一.基坑支护工程概况----------------------------------------------18-19页二.支护桩、立柱桩施工工艺----------------------------------------19-26页三、水泥搅拌桩施工------------------------------------------------26-33页四、打设工字钢桩--------------------------------------------------33-36页五、土钉墙支护工艺------------------------------------------------36-39页六、冠梁及内支撑结构施工------------------------------------------39-42页七、基坑换撑------------------------------------------------------42-47页基坑降水一、降水概况------------------------------------------------------47-48页二、施工准备------------------------------------------------------48-49页三、降水施工------------------------------------------------------49-53页四、降水运行保障措施-------------------------------------------------53页五、降水运行控制--------------------------------------------------53-54页六、降水运行管理------------------------------ -------------------54-55页七、封井----------------------------------------------------------55-56页应急抢险救援预案一、应急相应组织管理----------------------------------------------56-59页二、各种可能紧急情况抢险预案--------------------------------------59-61页三、土方开挖应急响应处理措施--------------------------------------61-63页四、土方开挖组织措施----------------------------------------------63-64页五、环境保护应急响应处理措施-----------------------------------------64页六、应急警报处理--------------------------------------------------64-66页安全文明保证措施一、现场安全用电--------------------------------------------------66-67页二、机械安全防护-----------------------------------------------------67页三、作业人员劳动保护-------------------------------------------------67页四、安全交底和检查---------------------------------------------------67页五、文明施工保证措施、降低施工污染措施-------------------------------67页六、现场消防保卫措施----------------------------------------------67-68页附件:基础施工进度计划、基础施工总平面布置图工程概况根据业主提供的武汉勘察设计院基坑支护设计文件;中联新华府岩土工程勘察报告;中南设计院建施、结构设计图纸;有关规范、标准编制此施工方案。

工程概况1、岩土地质构造岩土层埋藏分布及岩性特征统计表表12.1拟建场地附近无大的水体分布,在勘探深度范围内,场地地下水可分为上层滞水、孔隙承压水和基岩裂隙水。

2.2上层滞水赋存于杂填土①层,其水量一般较小、不具承压性。

水源来自大气降水补给,水位受季节降雨影响,总体水量小、持续时间不长,采取一般重力式排水措施可避免对施工的影响。

勘察期间测得地下水水位埋深0.70~1.70m(相当于绝对标高19.18~20.41m)。

2.3孔隙承压水赋存于下部砂性土层中,水量丰富,具承压性,据现场抽水试验对抽水井和观测井观测,场地承压水水位埋深约为1.25m,相当于绝对标高为19.76m,年变化幅度3.0~6.0m之间。

勘察期间正处于丰水期。

2.4基岩裂隙水赋存于⑨-1、⑨-2层基岩裂隙中,接受区域迳流补给,水量不大,对基础施工影响较小。

其它各土层均为相对隔水层,对基础施工影响不大。

2.5根据场地水文地质条件,本场地地下水类型主要分为上层滞水和承压水两种类型。

上层滞水赋存于杂填土层中,水位及水量受大气降水及地表水体影响。

承压水主要赋存于④粉土层、⑤粉砂层,⑥细砂层及⑦)细砂层以及⑧砾砂层中,根据K21和K12孔观测结果,承压水地下水位埋深为1.25m,承压含水层顶面埋深为9.6~13.3 m,基坑开挖深度为10.35m-15.5m,已揭穿含水层顶板,基底已坐落在承压水含水层中,承压水地下水位已高于基坑底面10.80m。

因此基坑开挖将产生坑底突涌现象,基坑开挖时应采取中深管井抽水对基坑进行疏干降水,抽降水位应低于基坑开挖深度0.50~1.00m。

3.现场及周边环境该项目位于武汉市汉口新华路和长江日报路交界处。

西北侧距离基坑开挖边线2m有1栋8层旧建筑,西北角距离基坑15m有1栋5层旧建筑。

东侧距离基坑开挖边线2m有1栋2层旧建筑,其他相关旧建筑距离基坑开挖边线最少距离20m。

由于基坑大面积开挖深度约10m,基坑开挖专项监测方案由武汉市勘测设计研究院编制实施。

根据相关资料,开挖场地内无管线。

场地外的地下相关管线主要集中在场地西侧,新华路旁,主要是电缆管线。

如下图:建设单位已委托武汉勘察设计院编制了专项的基坑监测方案。

4.土方工程概况基坑开挖面积约11300平方米。

地下室两层,拟从北侧向南侧后退开挖,出土通道设在东南角。

本工程±0.000m=21.8m。

场地自然地面现状标高为21.00m。

土方开挖总量约10万立方米。

基坑开挖深度对照表结构分区分区面积相对标高开挖深度工程量A1 现场实际地面-0.8m 0m大面底板垫层2500m²-10.15m 9.35m承台垫层-11.15m 10.35m集水坑垫层-11.15m 10.35mA2 现场实际地面-0.8m 0m大面底板垫层3000m²-10.15m 9.35m挖的原则进行,在土方开挖前需要完成工程桩、基坑支护桩、内支撑立柱桩、井点降水的施工,考虑各区段的开挖条件不可能同时具备,土方开挖根据准备工作的完成情况穿插进行。

5、桩基及基坑支护概况5.1 本工程基础形式设计为桩承台基础,全部采用钻孔灌注桩。

其中主楼桩基形式为Φ1200钻孔灌注桩,桩长大于44m。

裙楼及地下车库桩基形式为Φ800钻孔灌注桩,桩长大于35.5m。

5.2本工程基坑支护主要采用单排灌注桩+混凝土内支撑+喷射混凝土的支护形式,主楼基础板与地下室底板交界处采用搅拌桩支护。

上层滞水采用喷射混凝土止水,承压地下水采用搅拌桩止水帷幕+中深管井降水。

由于场地大部分地表下15.5m范围内从上至下分别为①杂填土(0m~1.8m)→②粉质粘土(1.4m~4.5m)→③淤泥质粉质粘土(1.8m~7m)→④粉土(6.5m~10.6m)→⑤粉砂(9.6m~13.3m)→⑥细砂(15m~21.0m)。

基坑大面开挖深度为10~11米,主楼筏板电梯井最深处达15.5米。

6、降水工程概况本基坑开挖深度在大面积在10.35m。

主楼筏板开挖深度12.45m,主楼局部电梯井坑开挖深度15.5m。

已揭露第④层粉土、第⑤层粉砂(主楼电梯井坑揭露第⑥层细砂0.3m左右)。

第④层粉土、第⑤层粉砂、第⑥层细砂含有大量承压水。

本基坑支护拟采用的地下水处理方法为周边侧向帷幕止水、中部中型井点降水。

基坑内共布置17口降水井,2口观测井。

其中A区基坑11口,B区基坑6口。

降水井设计深度为35m,观测井深30m。

顶标高21.00m,滤管长度19m,沉淀管1m;成孔直径为600mm,管径为300mm。

粘土封口为地面下13m。

单井出水量要求均能达到70T/H。

井点降水通过架设支管主管和基坑外排水沟引排至市政管网。

相关文档
最新文档
