墙面干挂石材施工工艺

合集下载

墙面石材干挂施工工艺流程

墙面石材干挂施工工艺流程

墙面石材干挂施工工艺流程一、工艺概述墙面石材干挂施工是一种常见的外墙装饰方式,通过将石材固定在建筑墙面上,使其呈现出美观、均匀的效果。

本文将介绍墙面石材干挂施工的工艺流程。

二、准备工作1. 资料准备:了解工程图纸、设计要求和施工方案,准备相应的石材材料和施工工具。

2. 现场检查:对施工现场进行检查,确保墙体结构稳固、表面平整,并清理墙面上的灰尘和杂物。

3. 墙体处理:对墙体进行处理,包括打磨、清洁和刷上防水层,以提供良好的基础。

三、石材制作1. 石材切割:根据设计要求,使用石材切割机对石材进行切割,确保尺寸和形状的准确性。

2. 石材打孔:使用电钻和钻头,在石材上打孔,以便后续的固定和安装。

四、石材安装1. 选择胶粘剂:根据墙体材质和石材类型,选择适当的胶粘剂。

2. 胶粘剂涂抹:将胶粘剂均匀涂抹在墙体和石材背面上。

3. 石材定位:将涂抹了胶粘剂的石材放置在墙体上,按照设计要求进行定位和调整。

4. 石材固定:使用专用的石材夹具或锚具将石材固定在墙体上,确保牢固可靠。

5. 清理工作:及时清除石材表面的胶粘剂和污渍,保持墙面的整洁。

五、验收和保养1. 验收工作:对施工完成的墙面进行验收,检查石材的安装质量和外观效果是否符合要求。

2. 保养工作:根据石材的材质和特性,制定相应的保养计划,定期清洁和维护墙面石材。

六、安全注意事项1. 施工人员应佩戴相关的个人防护装备,如安全帽、防护眼镜和手套。

2. 在高处作业时,应使用安全绳具和脚手架,确保施工人员的安全。

3. 使用电动工具时,应注意操作规范,防止意外伤害的发生。

总结:墙面石材干挂施工工艺流程包括准备工作、石材制作、石材安装、验收和保养等步骤。

通过严格按照工艺流程进行施工,可以确保墙面石材的安装质量和外观效果,提升建筑的整体美观性和耐久性。

同时,施工过程中需要注意安全事项,保障施工人员的安全。

墙面石材干挂施工是一项细致而复杂的工作,需要施工人员具备一定的专业知识和技能,以确保施工质量和效果的达到。

墙面干挂石材施工工艺标准

墙面干挂石材施工工艺标准

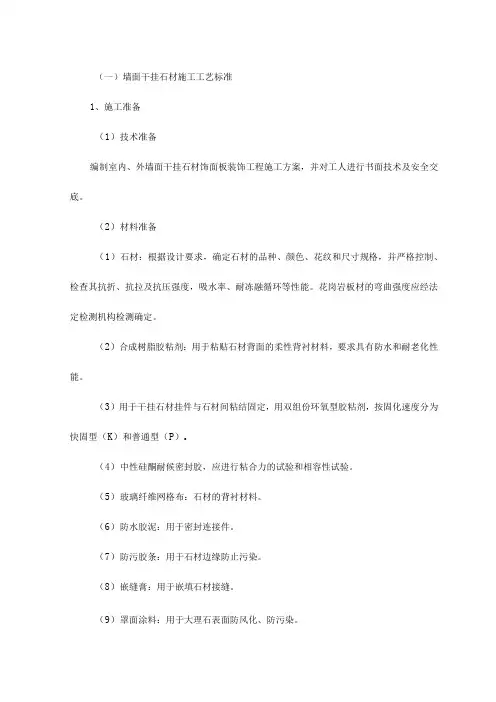

(一)墙面干挂石材施工工艺标准1、施工准备(1)技术准备编制室内、外墙面干挂石材饰面板装饰工程施工方案,并对工人进行书面技术及安全交底。

(2)材料准备(1)石材:根据设计要求,确定石材的品种、颜色、花纹和尺寸规格,并严格控制、检查其抗折、抗拉及抗压强度,吸水率、耐冻融循环等性能。

花岗岩板材的弯曲强度应经法定检测机构检测确定。

(2)合成树脂胶粘剂:用于粘贴石材背面的柔性背衬材料,要求具有防水和耐老化性能。

(3)用于干挂石材挂件与石材间粘结固定,用双组份环氧型胶粘剂,按固化速度分为快固型(K)和普通型(P)o(4)中性硅酮耐候密封胶,应进行粘合力的试验和相容性试验。

(5)玻璃纤维网格布:石材的背衬材料。

(6)防水胶泥:用于密封连接件。

(7)防污胶条:用于石材边缘防止污染。

(8)嵌缝膏:用于嵌填石材接缝。

(9)罩面涂料:用于大理石表面防风化、防污染。

(10)不锈钢紧固件、连接件应按同一种类构件的5%进行抽样检查,且每种构件不少于5件。

(Il)膨胀螺栓、连接铁件、连接不锈钢针等配套的铁垫板、垫圈、螺帽及与骨架固定的各种设计和安装所需要的连接件的质量,必须符合要求。

(12)物理性能1)镜面光泽度。

2)镜面板材的正面应具有镜面光泽,能清晰地反映出景物。

3)镜面板材的镜面光泽纸应不低于75光泽单位。

或按供需双方协议样板执行。

4)体积密度不小于2.50g∕cm305)吸水率不大于0.8%o6)干燥压缩强度不小于60.OMpa。

7)弯曲强度不小于8.0Mpa°(3)主要机具主要机具:台钻、无齿切割锯、冲击钻、手枪钻、力矩扳手、开口扳手、嵌缝枪、专用手推车、长卷尺、盒尺、锤子、各种形状钢凿子、靠尺、水平尺、方尺、多用刀、剪子、铅丝、弹线用的粉线包、墨斗、小白线、答帚、铁揪、开刀、灰槽、灰桶、工具袋、手套、红铅笔等。

(4)作业条件(1)检查石材的质量、规格、品种、数量、力学性能和物理性能是否符合设计要求,并进行表面处理工作。

石材干挂法的施工工艺流程

石材干挂法的施工工艺流程

石材干挂法施工工艺流程1. 准备工作•确定石材干挂墙面的设计方案和要求。

•检查墙面结构是否符合石材干挂的要求,如墙体平整度、强度等。

•清理墙面,确保表面无尘、无油污等杂质。

2. 材料准备•选择适合的石材干挂板材,考虑其质量、颜色、纹理等因素。

•根据设计方案确定所需石材板材的数量,并预留一定数量作为备用。

•准备安装石材所需的金属悬挂系统,包括悬挂卡片、金属龙骨、连接件等。

3. 安装金属龙骨•根据设计方案和墙面尺寸,在墙面上标出金属龙骨的位置和间距。

•使用电钻在墙体上打孔,插入膨胀螺栓固定金属龙骨。

•在金属龙骨上安装悬挂卡片,并确保其水平度和垂直度。

4. 安装石材板•根据设计方案和墙面尺寸,将石材板按照预定的排列方式摆放在地面上。

•使用专用胶粘剂将石材板背面涂抹均匀。

•将涂抹了胶粘剂的石材板按照顺序悬挂在金属龙骨上,并使用螺丝固定。

5. 石材板间隙处理•在石材板之间设置合适的间隙,通常为3-5mm。

•使用专用填缝剂填充石材板之间的间隙,确保填充均匀、平整。

•使用刮板将填缝剂刮平,使其与石材表面齐平。

6. 石材干挂系统调整•检查安装好的石材板是否水平、垂直,并进行必要的调整。

•检查金属悬挂系统是否稳固,如有需要可以重新固定或更换悬挂卡片、连接件等。

7. 清理和保护•清理墙面和石材表面的胶粘剂、填缝剂等残留物。

•使用专用清洁剂清洗石材表面,保持其光洁度和美观度。

•在石材表面涂抹保护剂,提高其耐候性和抗污性。

8. 检验和验收•对已安装的石材干挂墙面进行全面检查,确保质量符合设计要求和施工规范。

•进行验收,并与设计方、业主等相关人员一起确认。

以上为石材干挂法施工的基本步骤和流程。

在实际施工过程中,还需根据具体情况进行调整和优化。

为了确保施工质量和安全,需要严格遵守相关的安全操作规程,并配备专业的施工人员。

墙面石材干挂(背栓式)施工工艺

墙面石材干挂(背栓式)施工工艺

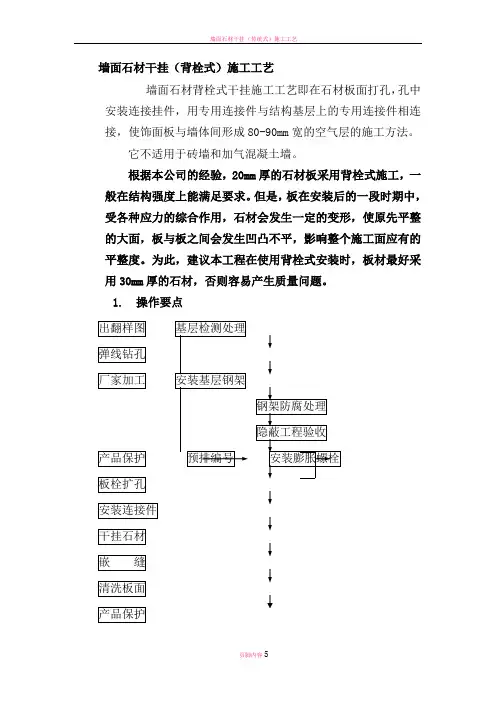

墙面石材干挂(背栓式)施工工艺墙面石材背栓式干挂施工工艺即在石材板面打孔,孔中安装连接挂件,用专用连接件与结构基层上的专用连接件相连接,使饰面板与墙体间形成80-90mm宽的空气层的施工方法。

它不适用于砖墙和加气混凝土墙。

根据本公司的经验,20mm厚的石材板采用背栓式施工,一般在结构强度上能满足要求。

但是,板在安装后的一段时期中,受各种应力的综合作用,石材会发生一定的变形,使原先平整的大面,板与板之间会发生凹凸不平,影响整个施工面应有的平整度。

为此,建议本工程在使用背栓式安装时,板材最好采用30mm厚的石材,否则容易产生质量问题。

1. 操作要点2. 操作要点2.1 出翻样图根据设计图以及墙柱校核实测的规格尺寸,并将饰面板的缝宽度包括在内,计算出板块的排档,并按安装顺序编号,绘制墙、柱面各分块大样图以及节点大样图,作为加工定货的依据和基层弹线安装钢架的依据。

2.2 进场材料检验A.对进场材料按加工定货单检验其品种、规格、颜色。

B.对进场材料按定货要求检验其边角垂直度、平整度、光洁度、倒角要求、裂缝、棱角缺陷,应符合定货合同和国家验收规范要求。

2.3 基层检测处理基层面检测垂直度和平整度。

平整度误差不能大于10mm。

超出部分凿去,凹陷不足部分用高标号水泥砂浆找平。

2.4 基层弹线A.水平线必须以一定的标高为起点,四周连通,尤其要注意接缝必须与窗洞的水平线连通。

B.垂直线尽可能按块材尺寸,由阳角端向阴角端方向弹。

2.5 基层钻孔混凝土墙体用不锈钢膨胀螺栓固定连接件或用化学锚固剂固定连接件。

孔位要依照弹线尺寸确定,孔径按选用的膨胀螺栓确定,一般比膨胀螺栓胀管直径大1mm。

孔径深度必须达到选用膨胀螺栓胀管的长度。

2.6 安装基层钢架A.钢架由膨胀螺栓与基层相连接,螺帽必须拧紧,拧紧后的螺栓再涂强力粘接胶加固。

钢架与基层予埋件相连接,电焊焊缝长度、厚度必须按设计要求进行。

B.钢架安装完毕,必须采用专用防锈漆进行除锈处理。

墙面干挂石材施工工艺流程

墙面干挂石材施工工艺流程

墙面干挂石材施工工艺流程

朋友!今天咱来唠唠墙面干挂石材这档子事儿。

这可是个技术活,我在这行都混了 20 多年啦!
先说这准备工作吧,那材料可得选好喽!什么石材啊,挂件啊,可别马虎。

我跟你说,我刚开始干这行的时候,就因为材料没选对,吃了大亏!唉,那叫一个惨呐!
然后就是测量放线,这一步可重要啦!要是线放歪了,那后面可就全乱套喽!我记得有一次,一个新手放线放得乱七八糟,哇,那场面,简直没法看!
接着说这龙骨安装,这就好比盖房子打地基,得扎实!我好像记得有个同行,龙骨没装好,石材挂上没几天就掉下来了,哎哟喂,那可不得了!
石材的开槽,这也有讲究。

槽开得不好,石材挂上去不牢固,那可危险啦!嗯... 我想想,对了,有一次我自己开的槽就有点小问题,还好及时发现纠正过来了。

安装挂件和石材的时候,可得小心再小心。

这要是一不小心碰坏了石材,那损失可就大喽!
说到这打胶啊,那也不能马虎。

胶打得不好看,整个墙面都显得丑巴巴的。

我就见过那种胶打得歪歪扭扭的,真是不忍直视!
哦,对了,还有这施工过程中的安全问题,可千万不能忽视!要是不小心摔一跤或者砸到了哪里,那可就惨喽!
我这又扯远啦!总之啊,墙面干挂石材这活儿,每一步都得认真仔细,不能有半点马虎。

朋友,你要是打算干这个,可得多留点心眼儿!你说是不是?。

墙面石材干挂(背栓式)施工工艺

墙面石材干挂(背栓式)施工工艺

墙面石材干挂(背栓式)施工工艺墙面石材背栓式干挂施工工艺即在石材板面打孔,孔中安装连接挂件,用专用连接件与结构基层上的专用连接件相连接,使饰面板与墙体间形成80-90mm宽的空气层的施工方法。

它不适用于砖墙和加气混凝土墙。

根据本公司的经验,20mm厚的石材板采用背栓式施工,一般在结构强度上能满足要求。

但是,板在安装后的一段时期中,受各种应力的综合作用,石材会发生一定的变形,使原先平整的大面,板与板之间会发生凹凸不平,影响整个施工面应有的平整度。

为此,建议本工程在使用背栓式安装时,板材最好采用30mm厚的石材,否则容易产生质量问题。

1. 操作要点2. 操作要点2.1 出翻样图根据设计图以及墙柱校核实测的规格尺寸,并将饰面板的缝宽度包括在内,计算出板块的排档,并按安装顺序编号,绘制墙、柱面各分块大样图以及节点大样图,作为加工定货的依据和基层弹线安装钢架的依据。

2.2 进场材料检验A.对进场材料按加工定货单检验其品种、规格、颜色。

B.对进场材料按定货要求检验其边角垂直度、平整度、光洁度、倒角要求、裂缝、棱角缺陷,应符合定货合同和国家验收规范要求。

2.3 基层检测处理基层面检测垂直度和平整度。

平整度误差不能大于10mm。

超出部分凿去,凹陷不足部分用高标号水泥砂浆找平。

2.4 基层弹线A.水平线必须以一定的标高为起点,四周连通,尤其要注意接缝必须与窗洞的水平线连通。

B.垂直线尽可能按块材尺寸,由阳角端向阴角端方向弹。

2.5 基层钻孔混凝土墙体用不锈钢膨胀螺栓固定连接件或用化学锚固剂固定连接件。

孔位要依照弹线尺寸确定,孔径按选用的膨胀螺栓确定,一般比膨胀螺栓胀管直径大1mm。

孔径深度必须达到选用膨胀螺栓胀管的长度。

2.6 安装基层钢架A.钢架由膨胀螺栓与基层相连接,螺帽必须拧紧,拧紧后的螺栓再涂强力粘接胶加固。

钢架与基层予埋件相连接,电焊焊缝长度、厚度必须按设计要求进行。

B.钢架安装完毕,必须采用专用防锈漆进行除锈处理。

干挂石材的施工工艺流程

干挂石材的施工工艺流程

干挂石材的施工工艺流程
干挂石材作为一种常见的建筑装饰材料,具有防火、防水、防腐、防尘、易清洗等优点,被广泛应用于商业中心、高档酒店、大型公共建筑等场所。

以下是干挂石材的施工工艺流程:
1、基础处理:对于要施工的墙面,首先要进行清理、打磨、平整处理,确保基础牢固、平整、无裂缝。

2、开槽处理:开槽的位置要根据设计图纸要求,在保证结构安全前提下,尽量减少开槽数量。

开槽前先在墙面打孔开口,然后用石材切割机开槽,槽宽要保证石材的厚度与基层的厚度之和。

3、预埋件的安装:按照设计图纸的要求,在开槽处安装预埋件,确保预埋件水平、垂直度符合要求。

4、石板的切割和加工:根据设计图纸要求,将石材板进行切割和加工,确保规格、尺寸符合要求。

5、定位安装:在已经安装好的预埋件上,将石材板放置并对齐,使用专用的夹具调整位置,将石材板固定在位。

6、强度检测:安装石材板后,需要进行强度检测,包括垂直度、水平度、平整度、墙面与龙骨的间隙等等。

7、填缝处理:安装全部完成后,进行墙面填缝处理,填缝材料要与石材颜色一致,才能达到美观效果。

以上就是干挂石材的施工工艺流程,整个过程需要经验丰富的施工人员操作和严格的施工标准,以达到美观、牢固、安全的效果。

墙面干挂石材施工工艺

墙面干挂石材施工工艺

墙面干挂石材施工工艺1、石材施工工艺石材干挂施工程序表2、施工方法(1)度尺放线及绘制排版图根据施工图,实测土建墙体钢架的垂直度、平整度及柱子墙体高度及墙间距离,并确定其偏差尺寸。

根据实测尺寸及施工图要求,绘制施工排版图和大样图。

并在大厅内给定中以线、装饰墙面线、标高线及安排版图的分档尺寸,在墙面弹划分格线。

对完成的墙面分格线进行自查、抽查。

(2)板材套方检尺剔除缺边、掉角、裂缝和局部污染变色的石材,逐块进行套方、检查,规格尺寸如有偏差,应磨边修正。

3、选板与拼装对照施工排版图,挑选品种、规格、颜色与纹理一致的板材,进行试拼装。

校正尺寸及四角套方,凡阳角对接处应磨边卡角,使石材安装时能上下左右颜色、花纹一致,纹理顺畅,接缝严密吻合。

预拼装好的石材安排版图自下而上编号,然后以先后顺序分类立码备用。

4、板材修边挖槽坑按板材安装大样图要求并根据板材大小在板材横边侧开2槽坑,竖边侧加开1槽坑。

孔长约50mm,深约25mm,孔宽约6mm。

孔径最好在板厚中以线上。

板材开槽是干挂施工的关键工序,一定要细致、准确。

孔位尺寸、钢角位置及板块安装方法见附图。

5、板材安装将预拼装编号的板材,自下而上、对号入座,进行安装,所有石材底部先涂防水油,然后石材先校准第一层准线及各角码位置,然后依次向角码上安装石材板。

连接安装钢码注入AB云石胶。

每块板就位后,均需用靠尺及水平尺检查表面平整及上口水平度,然后固定钢码。

一层完成后,在用靠尺、水平尺调整水平整度的阴阳角方正。

依次进行,直至完成。

6、清理嵌缝一侧板材安装完成,表面清理干净。

用与石材相同颜色的砂浆嵌缝,边嵌边擦干净,使缝隙密实、颜色一致。

7、质量标准(1)保证项目a、板材品种、规格、颜色及质量必须符合设计要求,其质量必须符合国家有关标准规定。

b、饰面板材安装必须牢固、无歪斜、缺棱掉角和裂缝等缺陷。

检查方法:观察检查(2)基本项目a、表面:表面平整、洁净、色泽协调一致。

b、接缝:填嵌密实、平直、宽窄一致。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

墙面干挂石材
A、作业条件
1、结构经检查和验收,隐检、预检手续已办理,水电、通风、设备安装施工完毕。

2、石板按设计图纸的规格、品种、质量标准、物理力学性能、数量备料,并进行表面
处理工作。

3、外门窗已安装完毕,经检验符合规定的质量标准。

4、已备好不锈钢锚固件、嵌固胶、密封胶、胶枪、泡沫塑料条及手持电动工具等。

5、对施工操作者进行技术交底,应强调技术措施、质量标准和成品保护。

6、先做样板,经质检部门自检,报业主和设计鉴定合格后,方可组织人员进行大面积
施工。

B、施工工艺
1、验收石材:验收石材要专人负责管理,要按设计要求认真检查石材规格、型号是否
正确,与料单是否相符,如发现颜色明显不一致的要单独码放,以便退还厂家。

2、搭设脚手架:采用钢管扣件搭设双排脚手架,要求立杆距墙面净距不小于500mm,
短横杆距墙面净距不小于300mm,架体与主体结构连接锚固牢固,架子上下满铺
跳板,外侧设置安全防护网。

3、测量放线:先将要干挂石材的墙面、柱面、门窗套用特制大线坠或经纬仪从上至下
找出垂直。

同时应该考虑石材厚度及石材内皮距结构表面的间距,一般以60~80mm 为宜。

根据石材的高度用水准仪测定水平线并标注在墙上,一般板缝为6~10mm。

弹线要从外墙饰面中心向两侧及上下分格,误差要匀开。

4、钻孔开槽:安装石板前先测量准确位置,然后再进行钻孔开槽,对于钢筋混凝土或
砖墙面,先在石板的两端距孔中心80~100mm处开槽钻孔,孔深20~25mm,然后在墙面相对于石板开槽钻孔的位置钻直径8~10mm 的孔,将不锈钢膨胀螺栓一端插入孔中固定,另一端挂好锚固件。

对于钢筋混凝土柱梁,由于构件配筋率高,钢筋面积较大,在有些部位很难钻孔开槽,在测量弹线时,应该先在柱或墙面上躲开钢筋位置,准确标出钻孔位置,待钻孔及固定好膨胀螺栓锚固件后,再在石板的相应位置钻孔开槽。

5、底层石板安装:安装底层石板,应根据固定墙面上的不锈钢锚固件位置进行安装,
具体操作是将石板孔槽和锚固件固定销对位安装好,利用锚固件的长方形螺栓孔,调节石板的平整,及方尺找阴阳角方正,拉通线找石板上口平直,然后用锚固件将石板固定牢固,将用嵌固胶将锚固件填堵固定。

6、上行石板安装:先往下一行石板的插销孔内注入嵌固胶,擦净残余胶液后,将上行
石板按照安装底石板的操作方法就位。

检查安装质量,符合设计及规范要求后进行固定。

对于檐口等石板上边不易固定的部位,可用同样方法对石板的两侧进行固定。

7、密封填缝:待石板挂贴完毕,进行表面清洁和清除缝隙中的灰尘,先用直径8~10mm
的泡沫塑料条填板内侧,留5~6mm 深缝,在缝两侧的石板上,靠缝粘贴10~15mm 宽塑料胶带,以防打胶嵌缝时污染板面,然后用打胶枪填满封胶,若密封胶污染板面,必须立即擦净。

最后揭掉胶带,清洁石板表面,打蜡抛光,达到质量标准后,拆除脚手架。

C、施工方法
1、石材准备:用比色法对石材的颜色进行挑选分类,安装在同一面的石材颜色应一致,
按设计图纸及分块顺序将石材编号。

2、基层准备:清理预做饰面石材的结构表面,同时进行结构套方,找规矩,弹出垂直
线和水平线。

并根据设计图纸和实际需要弹出安装石材的位置线和分块线。

3、挂线:根据设计图纸要求,石材安装前要事先用经纬仪打击大角两个面的竖向控制
线,最好弹在离大角20cm的位置上,以便随时检查垂直挂线的准确线,保证顺利安装,并在控制线的上下作出标记。

4、支底层饰面板托架,把预先安排好的支托按上平线支在将要安装的底层石板上面。

支托要支承牢固,相互之间要连接好,也可和架子接在一起,支架安好后,顺支托方向钉铺通长的50mm厚木板,木板上口要在同一个水平面上,以保证石材上下面处在同一水平面上。

5、上连接铁件:用设计规定的不锈钢螺栓固定角钢和平钢板。

调整平钢板的位置,使
平钢板的小孔正好与石板的插入孔对上,固定平钢板,用扳子拧紧。

6、底层石板安装:把侧面的连接铁件安好,便可把底层面板靠角上的一块就位。

7、调整固定:面板暂固定后,调整水平度,如板面上口不平,可在板底的一端下口的
连接平钢板上垫一相应的双股铜丝垫。

调整垂直度,并调整面板上口的不锈钢连接件的距墙空隙,直至面板垂直。

8、顶部面板安装:顶部最后一层面板除了按一般石板安装要求外,安装调整好,在
结构与石板的缝隙里吊一通长的20mm厚木条,木条上平为石板上口下去250mm,吊点可设在连接铁件上。

可彩铝丝吊木条,木条吊好后,即在石板与墙面之间的空隙里放填充物,且填塞严实,防止灌浆时漏浆。

9、清理大理石、花岗石表面:把大理石、花岗石表面的防污条掀掉,用棉丝把石板擦
净。

D、成品保护
1、科学地安排施工顺序,对水、电、暖、通风、设备安装等施工应提前做好,以防止
损坏、污染外挂石材饰面板。

2、要及时认真地清擦干净残留在门窗框、玻璃和金属饰面板上的密封胶、尘土、胶粘
剂、油污、手印、水等杂物;宜粘贴保护膜,预防污染、锈蚀。

3、在拆架子或上料时,严禁碰撞干挂石板饰面。

4、饰面完活后,易破损部分的棱角处要用木板做成护角保护,其它配合工种操作时,
严防划伤漆面的碰石板。

5、在室外刷罩面剂未干时,严禁往下倒垃圾、渣土或翻脚手板等。

6、已完工的外挂石材饰面,应派专人看管,以防有在饰面板上乱写乱画等危害成品的
行为。

7、施工注意事项
8、颜色不一:为了防止出现外饰面石材颜色不一致,施工时应事先对石材板进行认真
的挑选和试拼。

9、线角不直、缝格不匀:为防止线角不顺直,缝隙格不匀不直,施工前应认真按设计
图纸尺寸核对结构施工实际尺寸,分段分块弹线要精确细致,并经常拉水平线和吊垂直线检查校正。

E、质量标准
(一)主控项目
1、石材墙面工程所用材料的品种、规格、性能和等级,应符合设计要求及国家现行产
品标准和工程技术规范的规定。

2、石材墙面的造型、立面分格、颜色、光泽、花纹和图案应符合要求。

3、石材孔、槽的数量、深度、位置、尺寸应符合设计要求。

墙角的连接节点应符合设计要求和技术标准的规定。

(二)一般项目
1、石材墙面表面应平整、洁净,无污染、缺损和裂痕。

颜色和花纹应协调一致,无明
显色差,无明显修痕。

2、石材接缝应横平竖直、宽窄均匀;阴阳角石板压向应正确,板边合缝应顺直;凹凸
线出墙厚度应一致,上下口应平直;石材面板上洞口、槽边应套割吻合,边缘应整齐。

3、石材饰面板安装的允许偏差应符合《建筑装饰装修工程质量验收规范》表8.2.9 的
规定:
立面垂直度:2mm
表面平整度:2mm
阴阳角方正:2mm
接缝直线度:2mm
墙裙、勒脚上口直线度:2mm
接缝高低差:0.5mm
接缝宽度:1mm。
