基坑专项安全施工方案一、施工概述基坑施工是建筑工程中的一项关键环节,为确保施工过程中的安全,我们将按照以下安全施工方案进行操作。
二、施工准备1. 确定施工区域周边的安全警戒线,设置安全警示牌。
2. 组织工作人员进行安全教育培训,确保所有人员了解安全标准和操作规程。
3. 检查施工设备和工具的完好性和使用情况,确保所有设备按照规定使用和维护。
三、基坑防护措施1. 设置临时围护栏,围挡基坑边缘,并安装安全警示灯。
2. 确保基坑周边的排水系统畅通,防止积水造成滑坡事故。
3. 在基坑边缘设置护坡和防滑设施,确保工作人员的安全。
四、工作人员安全管理1. 工作人员必须穿戴符合规定的防护装备,包括安全帽、安全靴、防护眼镜等。
2. 工作人员进行高空作业时,必须绑好安全带,并接受专业的操作培训。
3. 禁止酒后上岗和疲劳作业,确保工作人员的工作状态和健康状况。
五、施工设备安全管理1. 施工设备必须经过验收合格后方可使用,使用过程中要定期检查设备的安全性能。
2. 施工设备操作人员必须具备相关操作证书和培训资格,禁止未经培训人员操作设备。
六、紧急救援预案1. 制定基坑施工紧急救援预案,包括事故报警流程、人员疏散和伤员救治等。
2. 配备专业的急救器械和人员,确保在发生事故时能及时进行救援。
七、安全巡查和监督1. 安排专人进行基坑施工安全巡查,及时发现安全隐患并进行处理。
2. 建立安全监督机制,确保安全管理措施的有效实施。
八、施工结束后的处理1. 安排专业机械对基坑进行回填,确保基坑的稳定。
2. 清理施工现场,恢复周边环境的整洁。
以上为基坑专项安全施工方案,所有相关人员必须严格按照安全规范进行操作,确保施工过程的安全和顺利进行。
基坑支护安全专项施工方案

基坑支护安全专项施工方案
《基坑支护安全专项施工方案》
为了保障基坑支护施工的安全,制定一套专项施工方案是非常重要的。
以下是关于基坑支护安全专项施工方案的建议:
1.项目概况
在编制施工方案之前,首先应对基坑支护的施工环境、地质条件、施工工艺等进行充分的调查和了解。
了解基坑支护工程的整体情况,为施工方案的制定提供依据。
2.施工前准备
在施工开始前,必须进行施工前准备工作,包括场地清理,设备准备,人员培训等。
同时要对施工现场的危险因素进行全面排查,确保施工过程中不会出现安全隐患。
3.施工工艺
基坑支护工程的施工工艺应当符合相关法律法规和标准要求,采用科学合理的施工方法,确保施工过程中安全可控。
4.施工监控
在施工过程中,要对施工现场进行持续监控,并对施工安全进行定期检查和评估,及时发现和解决安全隐患。
5.应急预案
制定基坑支护安全专项施工方案时,应当充分考虑可能出现的各种安全事故,制定相应的应急预案,确保一旦发生安全事故能够及时、有效地进行处置和救援。
基坑支护安全专项施工方案是保障基坑支护施工安全的重要保障措施。
只有全面科学地制定并执行该方案,才能有效地保障基坑支护施工的安全和顺利进行。
基坑专项施工方案编制依据

基坑专项施工方案编制依据1.基坑设计文件:基坑施工方案的编制首先需要根据项目的基坑设计文件进行。
包括设计方案、结构图纸、施工图纸等。
根据设计文件的要求,进行施工过程的规划和控制。
2.基坑地质资料:施工方案编制还需要依据基坑的地质资料进行。
包括地质勘探数据、土质分类和物理力学参数等。
这些地质资料对于基坑的开挖、支护和排水等施工工序有着重要的指导作用。
3.施工法规和标准:基坑施工方案的编制必须按照相关的法规和标准要求进行。
比如国家建设工程质量验收标准、安全生产法规等。
这些法规和标准规定了施工过程中的安全、质量和环境保护要求,必须严格遵守。
4.相关工程技术要求:基坑施工方案还需要参考和遵守相关的工程技术要求。
比如土木工程施工技术规范、建筑工程施工技术交底书等。
这些技术要求对于施工工序的具体操作和控制提供了指导和保障。
5.施工项目管理计划:基坑施工方案的编制还需要考虑项目管理计划中的要求。
比如施工进度计划、施工人员组织和协调方案等。
这些管理计划对于项目的整体进度和施工效率有着直接影响,必须按照要求进行编制。
在以上依据的基础上,编制基坑专项施工方案需要着重考虑施工过程中的安全性、经济性、合理性和可操作性。
要充分考虑地下水位、邻近建筑物和交通状况等因素,制定相应的施工工艺和措施,确保施工的安全、质量和环境保护。
与此同时,还需要充分考虑施工组织和管理等方面的问题,确保施工过程的高效性和可控性。
综上所述,基坑专项施工方案的编制需要依据设计文件、地质资料、法规标准、工程技术要求和项目管理计划等,综合考虑安全性、经济性、合理性和可操作性等因素,制定详细的施工工艺和措施,确保基坑施工的安全、质量和环境保护。
深基坑工程安全专项施工方案编制及专家论证审查

深基坑工程安全专项施工方案编制及专家论证审查一、前期准备1.项目背景:对深基坑工程的目的、规模、施工地点等进行详细说明,并进行风险评估,确定施工方案编制的重点和难点。
2.编制组织:确定安全专项施工方案的编制组织,明确各成员的责任和职责,并建立有效的协作机制。
3.编制标准:明确所编制的方案需要符合的法规标准和规范要求。
二、安全评估与预控1.工程概况:对深基坑工程的基本情况进行详细介绍,包括场地环境、土质情况、地下设施等。
2.施工目标:明确深基坑工程的施工目标和要求,并说明实施的安全措施和预控措施。
3.施工风险识别:仔细识别基坑工程施工过程中可能出现的各类安全风险,并进行分析和评估。
4.风险控制措施:根据风险评估结果,制定相应的控制措施,并进行详细说明。
5.应急预案:编制针对各类突发事件的应急预案,并明确各方的责任和任务,以便在紧急情况下能够及时有效地进行处置。
三、施工组织安排1.组织结构:制定施工组织结构,明确各岗位职责、权限和责任,并建立有效的沟通渠道。
2.人员培训:对施工人员进行必要的安全培训,提高其安全意识和操作技能。
3.施工计划:制定详细的施工计划,确定各工序的安全措施和工序间的安全交底要求。
4.整体监控:建立监控机制,对施工过程中的安全风险进行实时监测和控制。
5.隐患排查:定期对施工现场进行安全隐患排查,及时整改。
四、施工技术方案1.工程设计:编制深基坑工程的具体设计方案,包括开挖方案、支护方案、降水方案等。
2.施工工艺:根据施工实际情况,制定详细的施工工艺流程图,并说明各工艺环节的安全要求和操作规程。
3.施工设备选择:根据工程要求和施工实际情况,合理选择安全可靠的施工设备和工具。
4.施工方法:明确各个施工阶段的实施方法,包括开挖、支护、降水等步骤。
5.施工控制:制定施工控制措施,包括土壤强度检测、支护结构的质量控制等。
1.专家组成:组成专家组,包括相关领域的专业人员,对安全专项施工方案进行论证审查。
深基坑工程安全专项施工方案编制要求

深基坑工程安全专项施工方案编制要求一、工程概况(一)工程项目概况应包括工程名称、结构形式和主要特点、参建单位。
(二)深基坑工程概况深基坑工程范围、拟建结构形式、地面标高、基底标高、基坑深度、基坑尺寸、主要工程量等。
(三)周边环境条件1、应重点介绍边坡底或基坑顶边线起边坡坡高或基坑开挖深度的2~3倍范围内相邻建筑物、构筑物、道路和地下管线等,如:构 (建)筑物的结构类型、层数、基础类型、基础埋深、持力层及上部结构现状和周边道路、管线、排水等情况。
2、介绍基坑顶边线起基坑开挖深度2倍范围内的机具设备、临建设施、建筑材料、土石方等周边荷载情况。
3、场地附近类似的设计支护情况调查等,附基坑周边环境条件图。
4、基坑周边环境条件图应详细说明沿线(或主要节点)周边环境条件(建筑物或既有管线)、基坑周围管线的性质、埋深,新建市政项目与其位置关系等。
用三图(平面图、立面图、剖面图)说明原建(构)筑物和既有管线与新建市政项目的位置关系。
(四)工程地质和水文地质资料含场地地层的分布、性质及地表水系情况、地下水概况等。
(五)深基坑工程特点,重点和难点分析(六)深基坑支护方案设计介绍(七)深基坑支护施工要求和技术保证条件(八)施工平面布置二、编制依据与基坑支护、降水工程相关的相关法律、法规、规范性文件、标准、规范及施工图设计文件、施工组织设计等。
三、施工部署及施工计划(一)主要工程目标应包括进度、质量、安全和环境保护等目标。
(安全和环境保护等目标为:“生产安全责任事故死亡率为零,重伤率控制为0‰;职业病发生率为零;安全责任事故损失控制在产值的0‰”)(二)总体组织安排明确施工管理组织机构,宜采用框图的形式辅助说明。
(三)施工安排总体施工安排应根据工程特点,确定施工顺序、空间组织,并对施工作业的衔接进行总体安排。
(四)施工计划1、施工进度计划(以横道线图或网络图表示为宜)2、材料与设备计划(可用表格形式表示)。
四、施工工艺技术应明确地说明拟采用的具体施工方案,说明拟采用的施工工艺、施工顺序等。

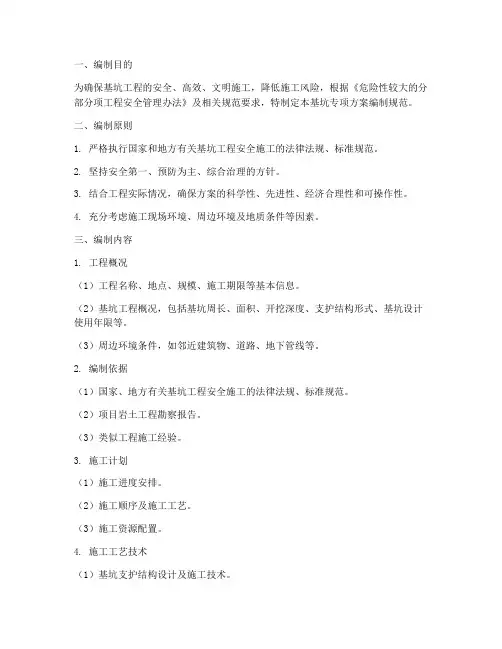

基坑专项方案编制规范

一、编制目的为确保基坑工程的安全、高效、文明施工,降低施工风险,根据《危险性较大的分部分项工程安全管理办法》及相关规范要求,特制定本基坑专项方案编制规范。
二、编制原则1. 严格执行国家和地方有关基坑工程安全施工的法律法规、标准规范。
2. 坚持安全第一、预防为主、综合治理的方针。
3. 结合工程实际情况,确保方案的科学性、先进性、经济合理性和可操作性。
4. 充分考虑施工现场环境、周边环境及地质条件等因素。
三、编制内容1. 工程概况(1)工程名称、地点、规模、施工期限等基本信息。
(2)基坑工程概况,包括基坑周长、面积、开挖深度、支护结构形式、基坑设计使用年限等。
(3)周边环境条件,如邻近建筑物、道路、地下管线等。
2. 编制依据(1)国家、地方有关基坑工程安全施工的法律法规、标准规范。
(2)项目岩土工程勘察报告。
(3)类似工程施工经验。
3. 施工计划(1)施工进度安排。
(2)施工顺序及施工工艺。
(3)施工资源配置。
4. 施工工艺技术(1)基坑支护结构设计及施工技术。
(2)基坑降水及排水技术。
(3)基坑监测技术。
5. 施工保证措施(1)施工人员培训及资质要求。
(2)施工机械设备及材料的质量要求。
(3)施工安全管理措施。
6. 施工管理及作业人员配备和分工(1)施工组织机构及职责。
(2)施工管理人员及作业人员配备。
(3)施工过程质量控制。
7. 验收要求(1)施工质量验收标准。
(2)施工安全验收标准。
8. 应急处置措施(1)基坑工程安全事故应急预案。
(2)应急响应措施及流程。
9. 计算书及相关施工图纸(1)基坑支护结构计算书。
(2)基坑降水及排水计算书。
(3)基坑监测计算书。
四、编制要求1. 编制人员应具备相关专业知识和实践经验。
2. 编制内容应完整、准确、清晰,符合规范要求。
3. 编制过程中应充分调查研究,确保方案的科学性、先进性、经济合理性和可操作性。
4. 编制完成后,应组织专家进行论证,确保方案的安全、可靠。
基坑支护安全专项施工方案编制要点

基坑支护安全专项施工方案编制要点在进行基坑支护工程施工时,安全问题一直是首要考虑的重点。
为了确保施工过程中的安全,必须制定详细的基坑支护安全专项施工方案。
本文将从几个关键要点出发,探讨编制基坑支护安全专项施工方案时需要注意的问题。
1. 施工前的准备工作在制定基坑支护安全专项施工方案之前,必须进行充分的准备工作。
包括对施工场地进行勘察,了解地质情况、周边环境等;制定施工组织设计方案,确定施工步骤和流程;对施工人员进行安全培训,确保他们了解安全操作规程。
只有在这些准备工作完成之后,才能有效地编制安全专项施工方案。
2. 安全风险评估在编制基坑支护安全专项施工方案时,必须对施工中可能出现的安全风险进行评估。
通过分析可能存在的危险源和风险点,制定相应的安全措施和预防措施。
同时要考虑到不同地质条件下的支护方式选择带来的风险差异,以便在施工中能够及时应对各种突发情况。
3. 安全措施的具体方案基坑支护安全专项施工方案中应包括详细的安全措施方案。
这些方案涵盖了从施工准备到完工验收的整个施工过程中的安全措施,包括施工现场管理、作业区域划分、施工作业程序、危险源预防措施等。
每一项措施都必须具体明确,确保施工过程中的每一个环节都有相应的安全保障。
4. 紧急应急预案在编制基坑支护安全专项施工方案时,也要制定相应的紧急应急预案。
这些预案包括对突发情况的应对方案和临时处置措施,以及组织人员疏散、紧急救援等应急措施。
只有事先有了清晰的预案,才能在紧急情况下迅速做出正确反应,最大程度地降低事故发生的损失。
结语基坑支护安全专项施工方案的编制至关重要,它直接关系到整个施工过程的安全性和顺利进行。
通过对上述要点的认真考虑和详细规划,可以有效地保障基坑支护工程施工的安全和质量,为工程的顺利完成奠定基础。
深基坑工程安全专项施工方案编制及专家论证审查

安全保证措施
1.管理方针:在施工管理中;我们要始终如一地坚持 “安全第一、预防为主”的安全管理方针;以安全促生 产;以安全保目标& 2.管理目标:杜绝重大人身伤亡事故和机械事故;确保 安全生产&
施工安全防护措施
1 现场施工队伍必须遵守有关安全生产的法律、法规和施工现场安全技 术规范;并采取维护安全、防范事故、预防火灾等措施& 2 工程开工前施工队伍必须把安全生产防护用品备齐&建筑施工现场所有 安全防护用品应是国家、省推荐和济南市安监站认可的产品;严禁假、冒、 伪劣产品进入施工现场& 3 设专、兼职安全员;并成立现场安全生产领导小组;成员应由分管生产的 主要负责人及其他负责同志组成& 4 施工机具应布置在安全地带&垂直运输必须满足负荷要求;吊运时不得 超载;使用过程中应经常检查;若发现有不符合规定者;应及时修理或更换& 5 在进行高处作业时;应该结合工程特点;相应地制定各种安全防护技术措 施&
12. 《建筑机械使用安全技术规程》
JGJ33-2001
13. 《建筑施工安全检查技术标准》
JGJ59-99
14. 《建筑施工组织设计规范》
GB/T50502-2009
15. 《建筑基坑支护结构构造 》
11SG814
二、编制要求
❖ 响应设计文件
施工文件应响应具有设计资质的设计单位提 供的正式设计方案
成功的经验:挖出的注浆锚杆
成功的经验:挖出的注浆锚杆
成功的经验:挖出的注浆锚杆
成功的经验:挖出的注浆锚杆
➢钢绞线杆体制作
45钢 管
108钢 管
φ6
Φ s12.7钢 铰 线
非锚固段的处理 1止浆塞 2套管或采用涂黄 油+胶带
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
注意:土钉墙在软粘土中(塘泥、淤泥、淤泥质粘土、 淤泥质粉质粘土等)要严格控制,特别是周围环境要 求较严的基坑。
3、复合土钉墙 土方开挖前施打水泥搅拌桩、振动灌注桩、钢板桩、
木桩等,然后按土钉墙的施工方法进行施工。
排桩复合土钉
4、水泥重力式挡墙:水泥搅拌桩(旋喷桩)采用格 栅形或连续形布置形成重力坝墙。
2、对象:多发生在软粘土层的重力式挡墙、桩 墙支护结构中。
3、应急措施 (1)有条件的情况卸载 (2)反压 (3)被动区加固
四、管涌
1、原因:由于基坑水头差产生上浮力使被动区土体因 失重而破坏。
分两种状况:
(1)竖直向隔水帷幕——插入深度不足或局部缺陷
(2)水平向封底隔渗的厚度和强度不足——深层承压 水
墙宽 = (0.5 - 0.8)h (3)水泥土28天单轴抗压强度qu≥0.8Mpa
成桩后28天方可开挖土方。
5、桩墙式支护结构:由围护墙及支撑系统组成 (悬臂式、内撑式、锚拉式)
围护墙:排桩式(钻孔灌注桩、沉管灌注桩、人工 挖孔桩、板桩、钻孔咬合桩、SMW工法等);
墙式(现浇或预制的地下连续墙)。
基坑坍塌成因分析、 预控措施和施工方案编审
第一部分 常见基坑支护结构形式
一、概述
1、基坑工程:建筑物或构筑物地下部分施工时,需 开挖基坑,进行施工降水,同时要对基坑四周的建 筑物、构筑物、道路和地下管线进行围护及监测, 确保正常、安全施工。这项涉及勘查、设计、施工、 监理、监测、应急等内容的综合系统性工程称为基 坑工程。
形式:对撑、桁架式对撑、角撑及内环式支撑。 构造:压顶梁、围檩。
内支撑形式:对撑
临时钢筋砼支撑形式: 桁架式对撑 角撑
桁架式对撑
临时钢筋砼支撑形式:内环式支撑
(2)土层锚杆 形式:钢绞线、高强钢丝或高强螺纹钢筋,并宜施
加预应力。
适应范围:粘性土、粉性土及砂土层,不宜用于淤 泥及淤泥质土层中。
围护墙为排桩式 (钻孔灌注桩)
围护墙为排桩式 (素砼桩)
围护墙为排桩式 ( SMW工法)
围护墙为排桩式 (钻孔咬合桩)
围护墙为 墙式 (地下 连续墙)
围护墙为墙式(地下连续墙)
地下连续墙
桩墙式支护结构:土质的适用性较强。
6、内支撑与土层锚杆
(1)内支撑:钢筋砼支撑﹙永久钢筋砼结构支撑、 临时钢筋砼支撑﹚、钢支撑、钢与钢筋砼组合支撑。
三、基坑隔渗及降水
1、基坑隔渗——止水帷幕
(1)按施工方法分类:深层搅拌法、高压喷射注浆法、 冷冻法、素砼嵌桩、钻孔咬合桩等,或这些方法与其 他地基处理方法组合。
(2)按布置方式分类:竖直向隔渗帷幕、竖直向隔渗 帷幕与水平向封底隔渗相结合。
(3)按帷幕类型分类:连续型隔渗帷幕、嵌入型隔渗 帷幕、自抗渗支护结构。
有时增加砼桩、钢板桩、毛竹等,以增强挡墙的 强度。
适用于场地较开阔、坑深不大于7M 、轮廓较大、 软弱地层的基坑。
注意:对于有机质含量较高的土层,应通过试验
确定其适应性。
条件:
(1)截面置换率通常为0.6—0.8,且纵向墙肋间净 距不宜大于1.3M;横向墙肋间净距不宜大于1.8M, 搭接≥150MM。 (2)入土深度 = (0.8 - 1.2)h
一般适用于杂填土、粘性土或粉性土,且环境条件允 许的基坑。
2、土钉墙: 由被加固土体、设置于土中的土钉体和挂钢筋网
的喷射砼面板等共同作用形成的补强复合土体。
一般适用于: (1)稍密至中密状态的粉性土、砂土; (2)密实的碎石土层; (3)坚硬状态的含砾粘性土及风化岩层; (4)可塑至硬塑状态的一般粘性土; (5)素填土、人工杂填土;
2、支护结构:基坑工程中采用的围护墙、支撑(或 土层锚杆)、围檩、防渗帷幕、降排水等结构体系 的总称。
3、深基坑:开挖深度超过5M(含5M)或深度虽未 超过5M,但地质条件和周围环境及地下管线极其复 杂的工程。
4、基坑安全等级:三个安全等级。
一级基坑: (1)软土地区基坑开挖深度大于8M。 (2)支护结构作为主体结构的一部分。 (3)在基坑开挖影响范围内有重要建(构)筑
2、基坑降水
(1)轻型井点:适用于土层渗透系数1.0×10-3—105cm/s的砂土、粉砂、粉性土、粘质粉土、填土。
(2)喷射井点:同上。
(3)自流深井:适用于土层渗透系数≥1.0×10-4cm/s 的砾砂、砂土、粉砂、粉土、填土。
(4)真空深井:适用于土层渗透系数1.0×10-5—107cm/s的粘质粉土、粉质粘土、淤泥质粉质粘土。
物或需严加保护的管线。
三级基坑: 开挖深度小于5M,且周围环境无特殊要求。
二级基坑: 除一级和三级以外的基坑。
二、基坑支护结构形式
1、放坡开挖(坡率法):利用土体自身的强度保持边 坡不发生坍滑、移动、松散或不均匀下沉,达到边坡 稳定。
关键是坡度 i = H / L ,一般取1 : 0.5 — 1 : 2.0
3、应急措施 (1)有条件的情况下卸载 (2)反压 (3)打入钢板桩、木桩或其他类型桩 (4)改用其他围护结构形式
二、倾覆
1、原因:软粘土层中,由于支护结构插入深度不足, 使得绕挡土结构某点的主动土压力力矩大于被动土压 力矩而发生倾覆。
规范计算内容:抗倾覆稳定验算。
排桩内支撑
重力式挡墙
2、对象:多发生在软粘土层的重力式挡墙、桩 墙支护结构中。
3、应急措施 (1)有条件的情况下卸载 (2)反压 (3)主动区、被动区土体加固 (4)调整支撑位置和数量
三、坑底隆起
1、原因:软粘土层中基坑开挖后,由于土体重力压 差引起桩底土体破坏或桩弯曲变形而发生基坑内土体 上隆。
规范计算内容:坑底土的抗隆起稳定验算。
Hale Waihona Puke 围护墙底地基承载力验算简图
基坑底抗隆起验算简图
第二部分 常见基坑支护结构破坏形态、
原因分析及应急措施
一、整体失稳
1、原因:基坑开挖后,由于圆弧滑动面上抗剪强度不 足引起的土体整体滑动。
规范计算内容:整体稳定性验算。
大放坡
土钉墙
重力式挡土墙
排桩内支撑
2、对象:多发生在软粘土质(特别是饱和状态 下的淤泥质土,或一般性土体短时间内含水率急剧 变化)的大放坡、土钉墙或复合土钉墙、重力式墙 支护结构中。
